(推荐)水土流失防治目标及防治措施布设
- 格式:doc
- 大小:671.00 KB
- 文档页数:54
水利部水利水电规划设计管理局关于发布《水利工程各阶段水土保持技术文件编制指导意见》的通知文章属性•【制定机关】水利部•【公布日期】2005.08.12•【文号】水总局科[2005]3号•【施行日期】2005.08.12•【效力等级】部门规范性文件•【时效性】现行有效•【主题分类】水土保持正文水利部水利水电规划设计管理局关于发布《水利工程各阶段水土保持技术文件编制指导意见》的通知(水总局科[2005]3号2005年8月12日)各有关勘测设计单位:根据《水利部关于修改部分水利行政许可规章的决定》(水利部令第24号)、《关于进一步加强水利建设项目前期工作中征地、移民、环评和水保等工作和完善立项报批程序的通知》(水规计[2005]199号)规定,为进一步加强水利建设项目水土保持技术管理工作及提高水土保持技术文件编制质量,水利部水利水电规划设计总院针对近年来水利建设项目水土保持技术文件评估与审查中存在的普遍问题,提出了《水利工程各设计阶段水土保持技术文件编制指导意见》(以下简称《指导意见》,见附件),现予以发布。
请各有关勘测设计单位在水利工程水土保持方案以及项目建议书、可行性研究和初步设计报告中的水土保持篇章编制工作中,认真贯彻落实《指导意见》。
《指导意见》由水利水电规划设计总院负责解释。
附件:水利工程各设计阶段水土保持技术文件编制指导意见为了进一步规范水利建设项目水土保持技术管理工作,提高水土保持技术文件编制质量,落实水土保持措施。
根据《水利部关于修改部分水利行政许可规章的决定》(水利部令第24号)、《关于进一步加强水利建设项目前期工作中征地、移民、环评和水保等工作和完善立项报批程序的通知》(水规计[2005]199号)的规定,以及开发建设项目水土保持有关法律法规,结合正在修订的水利水电工程项目建议书、可行性研究和初步设计编制规程,《开发建设项目水土保持方案技术规范》(国标,报批稿)和正在编制的《水利工程水土保持方案技术规范》和其它相关技术标准,针对近年来水利建设项目水土保持技术文件评估与审查中存在的普遍性问题,现就水利工程水土保持方案以及项目建议书、可行性研究和初步设计报告中水土保持篇章编制工作中的技术要求提出以下指导意见:一、水土保持技术文件编制的基本规定1.水利工程项目前期工作应根据工程性质、任务、规模、水土流失的影响程度等编制相应的水土保持技术文件(表1-1)。
【关键字】规范水土保持方案编制规范篇一:水土保持方案编制要求水土保持方案1本篇主要编制内容应在符合《开发建设项目水土保持技术规范》(GB50433-XX)及《关于印发的通知》(水保监[XX]8号)等相关规定和要求的同时补充雨水控制与利用等相关内容,主要包括:(1)“总则”章节:补充施工期及工程建成后雨水控制与利用在水土流失防治中的指导思想、编制原则及目的意义。
总结章节后附北京市建设项目水土保持方案特性表。
(2)“主体工程水土保持分析与评价”章节:补充项目及项目区概况中涉及水土流失、水土保持相关内容介绍及分析评价;依据新水土保持法第28条,对项目建设活动中排弃的砂、石、土、矸石、尾矿、废渣等综合利用分析评价;补充主体工程设计中雨水控制与利用措施分析,尤其进行降水蓄渗工程分析、施工场区排水去向、沉沙设施有效性分析。
(3)“水土流失防治责任范围及防治分区”章节:分区应考虑不同施工阶段及建成后雨水汇流及分区排水因素。
(4)“水土流失预测”章节:补充施工场区内由于含有泥沙的雨水未经有效沉沙直接外排而产生的土壤流失量及其危害分析;结合雨水控制与利用设计的水文计算说明由于项目建设而产生的径流增量预测及危害。
(5)“水土流失防治目标及防治措施布设”章节:补充“硬化地面透水率”、“绿地下凹率”、“调蓄模数”、“人行道硬化地面透水率”、“透水性边沟率”等外容;补充雨水控制与利用措施布设及典型设计(包括不同阶段的临时措施和永久措施)。
(6)“水土保持监测”章节:补充施工期的施工场区外排泥沙情况监测。
(7)其他章节补充相应内容。
2当水土保持方案为报告表时,本篇内容可为报告表(见下表)。
注:用此表表达不清的事项,可用附件表述。
篇二:水土保持方案编写规范水土保持方案编写规范第一部分注意事项1、方案的审查超过6个月报批重新开会2、工程占地不得占用农地、水浇地第二部分方案编写(一)方案封面的要求颜色:大纲(送审稿)为乳白色,大纲(报批稿)为浅绿色。
水土流失防治方案
水土流失是我国面临的重要环境问题之一,为有效防治水土流失,保障国家生态安全和经济社会的可持续发展,特制定本方案。
一、指导思想
以科学发展观为指导,坚持“预防为主,综合治理”的方针,加强水土流失的预防和治理,改善生态环境,促进经济社会的可持续发展。
二、工作目标
通过实施水土流失防治方案,实现以下目标:
1.有效遏制新增水土流失面积;
2.逐步减少已流失土地数量;
3.恢复和改善生态环境,增强生态系统的稳定性;
4.促进区域经济社会的可持续发展。
三、工作措施
1.加强宣传教育,提高公众水土保持意识;
2.强化监督管理,严格控制人为因素造成的水土流失;
3.加大投入力度,完善水土保持基础设施;
4.推广生态农业,发展绿色产业;
5.强化科技支撑,提高水土保持工作的科技含量。

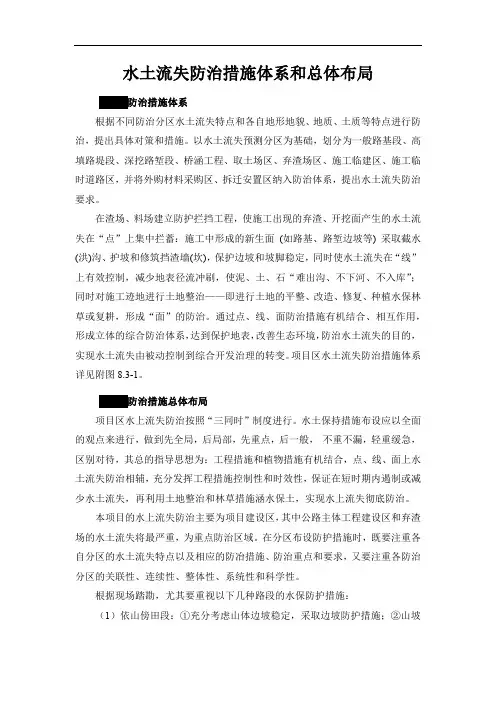

水土流失防治措施体系和总体布局防治措施体系根据不同防治分区水土流失特点和各自地形地貌、地质、土质等特点进行防治,提出具体对策和措施。
以水土流失预测分区为基础,划分为一般路基段、高填路堤段、深挖路堑段、桥涵工程、取土场区、弃渣场区、施工临建区、施工临时道路区,并将外购材料采购区、拆迁安置区纳入防治体系,提出水土流失防治要求。
在渣场、料场建立防护拦挡工程,使施工出现的弃渣、开挖面产生的水土流失在“点”上集中拦蓄:施工中形成的新生面(如路基、路堑边坡等) 采取截水(洪)沟、护坡和修筑挡渣墙(坎),保护边坡和坡脚稳定,同时使水土流失在“线”上有效控制,减少地表径流冲刷,使泥、土、石“难出沟、不下河、不入库”;同时对施工迹地进行土地整治——即进行土地的平整、改造、修复、种植水保林草或复耕,形成“面”的防治。
通过点、线、面防治措施有机结合、相互作用,形成立体的综合防治体系,达到保护地表,改善生态环境,防治水土流失的目的,实现水土流失由被动控制到综合开发治理的转变。
项目区水土流失防治措施体系详见附图8.3-1。
防治措施总体布局项目区水上流失防治按照“三同时”制度进行。
水土保持措施布设应以全面的观点来进行,做到先全局,后局部,先重点,后一般,不重不漏,轻重缓急,区别对待,其总的指导思想为:工程措施和植物措施有机结合,点、线、面上水土流失防治相辅,充分发挥工程措施控制性和时效性,保证在短时期内遏制或减少水土流失,再利用土地整治和林草措施涵水保土,实现水上流失彻底防治。
本项目的水上流失防治主要为项目建设区,其中公路主体工程建设区和弃渣场的水土流失将最严重,为重点防治区域。
在分区布设防护措施时,既要注重各自分区的水土流失特点以及相应的防冶措施、防治重点和要求,又要注重各防治分区的关联性、连续性、整体性、系统性和科学性。
根据现场踏勘,尤其要重视以下几种路段的水保防护措施:(1)依山傍田段:①充分考虑山体边坡稳定,采取边坡防护措施;②山坡及路基排水;③施工过程采取临时措施减少水流、泥沙冲刷农田。
北京市水务局关于《北京市建设项目水影响评价报告编制指南(试行)》的通知文章属性•【制定机关】北京市水务局•【公布日期】2013.12.18•【字号】•【施行日期】2013.12.18•【效力等级】地方规范性文件•【时效性】失效•【主题分类】水资源正文北京市水务局关于《北京市建设项目水影响评价报告编制指南(试行)》的通知朝阳、海淀、丰台、通州、大兴区水务局,各有关单位:为贯彻《关于进一步优化投资项目审批流程的办法(试行)》(京政办函[2013]86号),做好涉水行政审批事项试点工作,规范建设项目水影响评价报告编制、技术审查、申报、审批的管理,市水务局制定了《北京市建设项目水影响评价报告编制指南(试行)》,现印发给你们,请遵照执行。
执行中遇到的问题,请及时向市水务局法制处反馈。
特此通知。
北京市水务局2013年12月18日北京市建设项目水影响评价报告编制指南(试行)一、总体说明按照市政府《关于进一步优化投资项目审批流程的办法(试行)》(京政办函[2013]86号)(以下简称《办法》)要求,“建设项目水资源论证(评价)报告审批”、“生产建设项目水土保持方案审批”、“非防洪建设项目洪水影响评价报告审批”3项行政许可事项整合为“水影响评价审查”1项许可,作为建设项目立项的前置条件。
2014年6月底以前,《办法》先在朝阳、海淀、丰台、通州、大兴五区试点。
为更好地指导建设项目水影响评价报告的编制工作,特制定本编制指南。
建设项目水影响评价包括水资源论证(评价)、水土保持方案、洪水影响评价三部分内容。
依据《北京市建设项目水影响评价编报审批管理规定(试行)》,建设项目水影响评价报告形式分为报告书和报告表。
三部分内容的编制形式均为报告表时,则编制水影响评价报告表,其它情况编制报告书。
在报告书中,如三部分内容的编制形式有符合报告表的,相应内容可以简化为报告表。
建设项目水影响评价的水资源论证(评价)、水土保持方案和洪水影响评价三部分内容应符合现行的相关法律、法规、规程、规范等的要求。

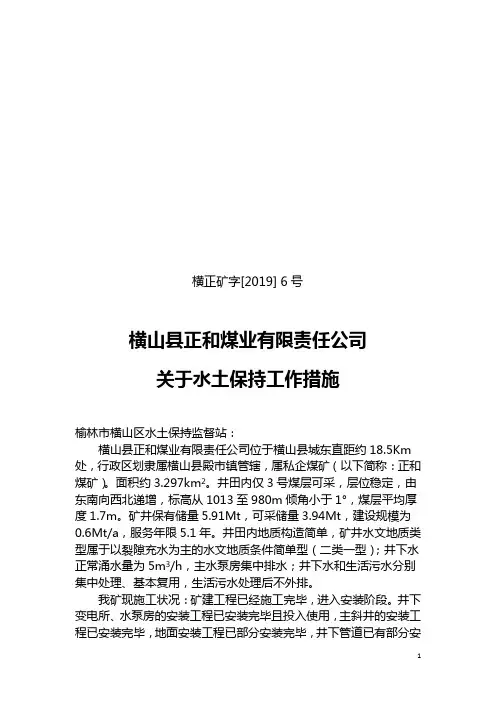

横正矿字[2019] 6号横山县正和煤业有限责任公司关于水土保持工作措施榆林市横山区水土保持监督站:横山县正和煤业有限责任公司位于横山县城东直距约18.5Km 处,行政区划隶属横山县殿市镇管辖,属私企煤矿(以下简称:正和煤矿)。
面积约3.297km2。
井田内仅3号煤层可采,层位稳定,由东南向西北递增,标高从1013至980m倾角小于1°,煤层平均厚度1.7m。
矿井保有储量5.91Mt,可采储量3.94Mt,建设规模为0.6Mt/a,服务年限5.1年。
井田内地质构造简单,矿井水文地质类型属于以裂隙充水为主的水文地质条件简单型(二类一型);井下水正常涌水量为5m3/h,主水泵房集中排水;井下水和生活污水分别集中处理、基本复用,生活污水处理后不外排。
我矿现施工状况:矿建工程已经施工完毕,进入安装阶段。
井下变电所、水泵房的安装工程已安装完毕且投入使用,主斜井的安装工程已安装完毕,地面安装工程已部分安装完毕,井下管道已有部分安装完毕;地面土建工程已完成95%。
矿井开工建设以来,始终把矿井建设和水土保持及环境保护放在同等重要的位置来管理和投入施工。
在水土保持工作中,一是坚持谁主管、谁负责的原则;二是明确施工方、监理方和建设方三方质量责任;三是派专人对水土保持的相应工程的施工进行监督检查(除正常的监督检查外,对隐蔽工程要盯守监督,阴雨天要对截水沟、排水沟、新栽植被重点检查,发现问题及时处理)。
为了有效的防治水土流失,特制定本措施。
1、水土流失防治目标及防治措施布设1.1水土流失防治目标1.1.1水土流失防治基本要求(1)建设生产类项目应严格按照“水土保持设施必须与主体工程同时设计、同时施工、同时投产使用”的规定,坚持“预防优先,先拦后弃”的原则,有效控制水土流失;(2)对防治责任区范围内的开发建设活动引起的水土流失进行防治,并使各类土地的土壤流失强度下降到该标准规定的流失强度;(3)对项目建设区内未扰动的、超过土壤容许流失量的地域进行水土流失防治,并使其土壤流失强度符合该标准规定;(4)在建设过程中,对水土流失状况、环境变化、防治效果等进行监测、监控,以保证水土流失防治达到该标准规定的要求。
8防治目标及防治措施布设8.1防治目标以控制和治理水土流失、保护和改善生态环境为第一目标,坚持经济、生态、社会三大效益并重。
项目区属甘肃省省级水土流失重点治理区,根据《开发建设项目水土流失防治标准》,本水土保持方案总体防治目标应执行二级防治标准。
因项目区平均土壤侵蚀强度为中度,因此,本项目只需结合当地的年平均降水量进行调整防治目标(当地的平均降水量为337.3mm,在400~600mm的基准范围之外),设计水平年时水土流失防治标准的调整值、各防治分区水土保持方案防治标准见表8—1。
8.2水土流失防治措施布设原则根据《开发建设项目水土保持技术规范》对可行性研究阶段水土保持方案的总体要求,水土流失防治措施的布局应遵循如下原则:(1)结合工程实际和项目区水土流失现状,因地制宜、因害设防、总体设计、全面布局、科学配置。
(2)减少对原地貌和植被的破坏面积,合理布设各项措施。
(3)项目建设过程中应注重生态环境保护,设置临时性防护措施,减少施工过程中造成的人为扰动及产生的废弃土。
(4)注重吸收当地水土保持的成功经验,借鉴国内外先进技术。
(5)树立人与自然和谐相处的理念,尊重自然规律,注重与周边景观相协调。
8.3水土流失防治措施体系及总体布局依据水土流失防治措施布设原则和工程建设过程中可能引发新增水土流失的特点,结合项目所经区域的自然条件和社会经济条件,在水土流失防治分区的基础上,水土保持措施布局应重点考虑项目区的地形、地貌类型,有效避免因场地平整、铁塔基础开挖、浇筑、线路架线等建设活动引起的水土流失。
本工程在施工中开挖量相对较小、经调配开挖量均可合理利用,无弃渣,但需对塔基基础开挖产生的临时堆土进行临时防护、对不同防治区的塔基施工扰动面、牵张场及临时施工便道提出防治的具体要求。
本水保方案水土流失防治体系见图8—1。
防治措施总体布局见图LQZ-03。
本水土保持方案水土流失防治体系见图8—1。
防治措施总体布局见图LJZ—03。
水土流失防治措施(新订版)Technical Safety Essentials( 岗位安全技术 )单位名:_________________________姓名:_________________________日期:_________________________安全技术安全管理制度/全文可改水土流失防治措施(新订版)1.水土保持管理组织机构项目经理部成立以项目经理为第一责任人的水土保持领导小组,由项目副经理、总工程师及各部门负责人组成。
安全质量管理班组、施工班组和项目总工程师负责施工现场的有关技术、方案的制定、执行、检查、落实、评估等。
2.水土保持原则根据《中华人民共和国水土保持法》对于水土流失的防治原则:“谁开发谁保护,谁造成水土流失谁负责治理”。
凡在生产建设过程中造成水土流失的,都必须采取相应的防治措施对水土流失进行治理。
根据工程水土流失的特点、危害程度和防治目标,水土保持采取分区、分期防治:⑴分区:分为项目建设区和直接影响区两部分,主要以项目建设区作为重点防治区,其又分为主体工程区、取土场区、弃渣场区及临时工程用地区4个大区。
⑵分期:工程建设前期以工程措施为主,因地制宜,辅以生物措施相结合,快速有效地遏制水土流失,后期主要以植物措施为主,防止水土流失,改善生态环境。
3.主体工程区主体工程区保护措施保护措施建立水土流失防治体系,在施工区,按照设计及时完成系统、全面的水土保持工程措施,形成完整的水土流失防治体系。
工程施工严禁切割、阻挡地表径流的畅通,不得强行改变径流的方向或改沟、改河,保证地表径流的排泄。
基础施工的弃渣及时运输到指定弃渣场堆放,不得堆弃河滩;开挖山体边坡时,及时采取有效的防护措施,以减少水土流失。
工程附近有集中式饮用水源取水时,临时堆碴场地和施工污水处理设施与水源的距离符合有关法规的要求,临时堆碴场采取设置挡碴墙等措施、污水处理设施采取防渗漏措施,防止水质恶化。
施工结束,及时清除水中杂物,作到工完场净,并及时恢复原地貌。

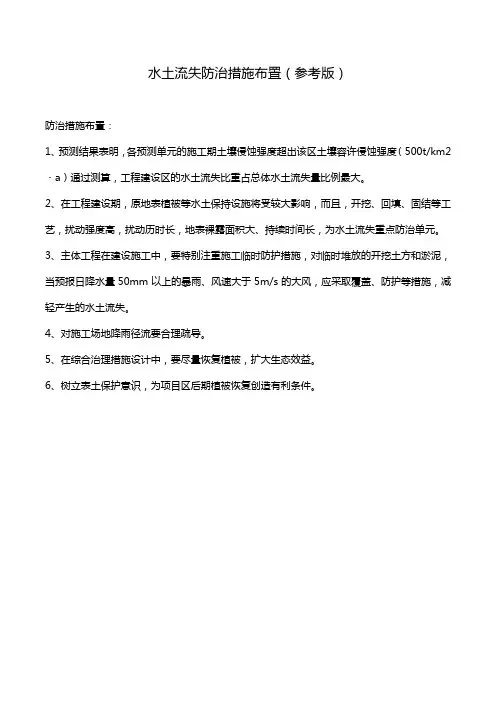

水土流失防治措施布置(参考版)
防治措施布置:
1、预测结果表明,各预测单元的施工期土壤侵蚀强度超出该区土壤容许侵蚀强度(500t/km2・a)通过测算,工程建设区的水土流失比重占总体水土流失量比例最大。
2、在工程建设期,原地表植被等水土保持设施将受较大影响,而且,开挖、回填、固结等工艺,扰动强度高,扰动历时长,地表裸露面积大、持续时间长,为水土流失重点防治单元。
3、主体工程在建设施工中,要特别注重施工临时防护措施,对临时堆放的开挖土方和淤泥,当预报日降水量50mm以上的暴雨、风速大于5m/s的大风,应采取覆盖、防护等措施,减轻产生的水土流失。
4、对施工场地降雨径流要合理疏导。
5、在综合治理措施设计中,要尽量恢复植被,扩大生态效益。
6、树立表土保护意识,为项目区后期植被恢复创造有利条件。
房地产项目水土流失防治目标及措施布设1.1 防治目标1.1.1 定性指标(1)项目建设区内的原有水土流失得到基本治理;(2)新增水土流失得到有效治理;(3)防治责任范围内的生态得到最大限度的保护,环境得到明显的改变;(4)水土保持设施安全有效。
1.1.2 定量指标该项目为建设生产类项目,水土流失防治标准为一级,根据《开发建设项目水土流失防治标准》,结合项目区地形地貌、土壤侵蚀、降雨等特点适当调整后确定6项防治目标,项目区土壤侵蚀为轻度侵蚀,因此土壤流失控制比调整为1。
详见表1.1-1。
表1.1-1 水土保持方案防治目标表1.2 水土流失防治措施布设原则根据工程和项目区的实际情况,水土流失防治措施遵循以下的原则进行布置:(1)水土流失防治措施的布设以工程措施和植物措施相结合;(2)注重临时防护、优化土石方的综合利用及合理调配,尽量减少施工过程中的对原地貌、植被的破坏;(3)水土保持措施的配置最大限度的和周边景观等环境要素保持一致。
1.3 水土流失防治措施体系和总体布局根据本项目的水土流失预测结果和防治责任范围,以及水土流失防治分区和防治内容,确定不同的防治区采用不同的防治措施及布局,从而形成水土流失防治的措施体系和布局。
在工程建设初期,以工程措施为主,发挥工程措施的速效性,起到迅速防治水土流失的作用;在工程建设后期,则以植物措施为主,发挥植物措施的长效性和观赏性,起到长期稳定的水土保持作用,同时绿化和美化项目环境。
本工程水土保持措施总体布局如下:结合主体工程的总体布局,对水实行导、排措施,对土实行拦、护措施;在施工临时用地等“点”状位置,以截排水、拦挡工程措施为主,辅以土地整治、植物措施和其他措施。
主体工程已设计排水沟,植物绿化,地下排水管网。
方案新增防治措施为设立临时排水沟、沉砂池、临时冲洗场,场地清理等。
主体工程已设计围墙将项目区和周边环境隔离。
除采取挡护措施进行防护外,还需对土石、沙、水泥等洒落物质定期清扫。
水土保持实施方案一、服务范围及内容接到项目后,我公司将迅速组织相关技术人员进行现场探勘和资料收集,然后根据收集到的资料进行水土保持方案的编制工作。
水土保持方案编制完成以后,先由本公司总工程师进行内审,然后由外聘专家进行外审。
外审修改完成后,出版水土保持方案报告书报山西省政务大厅水利厅行政服务窗口,然后联系市水利局和县水利局查看现场,在市县水利局出具现场查看意见有山西省水利厅水土保持监测中心安排技术评审会。
会议通过后,本单位将依照专家意见在三天内修改完成报告书,由专家组长复审完成后进入行政审批程序,最终取得批复文件。
依据《开发建设项目水土保持技术规范》(GB50433—2008)、《开发建设项目水土流失防治标准》(GB50434—2008)、《开发建设项目水土保持设施验收技术规程》(SL387—2007)和《开发建设项目水土保持方案编制技术》等相关法律法规,本项目水土保持方案编制项目程序为:1、仔细阅读主体工程可研报告2、熟悉掌握工程布局3、了解工艺流程4、了解项目所在地的水土流失防治区划分情况及防治标准执行等级5、现场踏勘6、确定水土流失防治责任范围7、主体工程水土保持分析评价8、水土流失防治分区9、水土流失预测10、水土保持措施总体布局11、水土保持措施设计12、水土保持投资估算及效益分析。
本项目水土保持方案编制项目内容为:(一)综合说明1、项目概况。
2、项目区概况。
3、项目所在地的水土流失重点防治区划分情况及防治标准执行等级。
4、编制阶段及方案设计水平年。
5、主体工程水土保持分析评价结论。
6、水土流失防治责任范围、面积及水土流失防治分区。
7、水土流失预测结果,主要包括损坏水土保持设施数量、建设期水土流失总量及新增量、水土流失重点区段及时段。
8、水土保持措施总体布局、主要工程量。
9、水土保持监测。
10、水土保持投资估算及效益分析。
11、结论与建议。
12、水土保持方案特性表。
(二)水土保持方案编制总则方案编制总则包括下列内容:1、方案编制的目的与意义。
目录一、编制依据........................... 错误!未定义书签。
二、编制依据 (2)三、编制原则 (2)四、编制范围 (2)五、工作组织机构与职责 (4)六、项目区水土流失与水土保持现状 (4)七、防治范围及内容 (5)八、临时设施建设工程保持措施 (6)九、施工保护控制措施 (6)十、关键作业保护方案 (8)十一、实施保证措施 (9)十二、水土保持一般规定 (9)广东省龙川至怀集公路工程“水土保持、水土流失”实施方案前言本项目是国家高速公路网规划“7918”布局方案中的第17横--汕头至昆明高速公路的重要路段,也是广东省“九纵五横两环”高速公路网规划主骨架中“一横”的重要组成部分。
本项目的建设,对完善广东省干线公路网布局,优化沿线干线公路网布局,构筑粤北公路网主骨架,沟通广东省东西向的交通,促进广东省北部山区的经济发展,具体特别重要的意义。
与此同时,依照“预防为主、综合防治”的水土保持工作方针,与主体工程相结合按照水土保持设施建设应与主体工程同时设计、施工、同时投产使用的“三同时”防治原则,制定切实可行的水土保持方案,目的是控制和减免因公路建设引起的水土流失,同时,编制水土保持方案,对于防治工程建设造成的水土流失,保护项目区生态环境具有重要意义。
一、编制依据1、广东省龙川至怀集公路工程TJ12合同段施工合同文件;2、广东省龙川至怀集公路工程TJ12合同段招、投标合同文件;3、国家、行业其它相关标准;4、《中华人民共和国水土保持法》;5、公司同类工程施工经验。
二、编制原则1、遵循招标文件的原则。
严格按招标文件要求编制方案。
2、遵循设计文件的原则。
在编制方案时,认真阅读核对所获得的设计文件资料,严格按设计资料编制方案。
3、遵循国家、地方政府、业主对工程项目水土保持工程的要求,以预防为主,坚持“谁施工谁保护,谁造成水土流失谁负责治理”的原则,兼顾工程建设与环境保护,符合水土保持要求。
水利部水土保持监测中文件水保监[2008]8号签发人:郭索彦关于印发《开发建设项目水土保持方案技术审查要点》的通知各位水土保持方案评审专家:为更好地贯彻执行新颁布的国家标准《开发建设项目水土保持技术规范》(GB50433—2008)和《开发建设项目水土流失防治标准》(GB50434—2008),提高水土保持方案技术审查水平,我中心根据新标准要求,结合近两年方案编制和审查中存在的主要问题,起草了开发建设项目水土保持方案技术审查要点,并于2007年在北京主持召开了开发建设项目水土保持方案评审专家高级研讨会.会议学习了新标准,对方案技术审查要点进行了深入、细致地研讨.经部分编制单位试用后进一步讨论修改完善,最终形成了《开发建设项目水土保持方案技术审查要点》。
现印发你们,请于2008年7月1日起执行.附件:《开发建设项目水土保持方案技术审查要点》主题词:建设项目水土保持方案审查要点通知抄送:水利部水土保持司、各方案编制甲级证书持证单位.水利部水土保持监测中心咨询评估处 2008年3月14日印发附件:开发建设项目水土保持方案技术审查要点为规范开发建设项目水土保持方案技术审查工作,统一技术审查尺度,促进水土保持方案编制质量的提高,根据《开发建设项目水土保持技术规范(GB50433-2008)和《开发建设项目水土流失防治标准》(GB50434-2008)的要求,就方案审查中经常遇到的技术问题,提出如下审查要点,供方案审查时事考.一、技术审查的总体要求1、严格执行法律法规和水利都关于方案审查的有关要求.2、严格执行《开发建设项目水土保持技术规范》、《开发建设项目水土流失防治标准》和相关行业国家现行技术标准.3、查阅工程设计文件及其审查意见,重视现场考察,核查方案是否与工程实际相符,核查方案的设计深度.4、注重主体工程设计的水土保持评价,注重水土流失防洽措施布设和典型设计,注重防治措施的可实施性.5、贯彻国家新政策,鼓励方案采用新技术、新材料、新工艺。
8 水土流失防治目标及防治措施布设8.1 水土流失防治目标开发建设项目水土流失防治,不仅要将新增的水土流失进行防治,还需结合区域水土流失重点防治区的划分和治理规划的要求,对项目区原有的水土流失进行治理。
项目建设过程中的水土流失防治,首先要将水土流失控制在本底土壤侵蚀模数范围之内,然后将其恢复到土壤容许流失量以下,促进项目区水土资源的可持续利用和生态系统的良性发展。
依据水土保持相关技术规范、标准,结合项目区气候气象特点、土壤侵蚀强度分级和地形地貌特征,提出水土流失防治定量目标。
按照《开发建设项目水土保持技术规范》(GB 500433—2008)的规定,开发建设项目水土保持方案应达到下列防治水土流失的基本目标:(1)项目建设区的原有水土流失得到基本治理。
(2)新增水土流失得到有效控制。
(3)生态得到最大限度的保护,环境得到明显改善。
(4)水土保持设施安全有效。
(5)扰动土地治理率、水土流失总治理度、土壤流失控制比、拦渣率、林草植被恢复率、林草覆盖率六项指标达到《开发建设项目水土流失防治标准》(GB 50434—2008)规定的建设类项目二级标准,目标值见本报告书第2.3节表2.3.1。
8.2 水土流失防治措施布设原则(1)本方案编制以《中华人民共和国水土保持法》、《中华人民共和国水土保持法实施条例》及有关配套法规、规章和其他规范性文件为主要依据,结合新疆维吾尔自治区水土保持有关规定拟定方案,并符合环境保护的总体要求。
(2)坚持“谁开发谁保护,谁造成水土流失谁治理”及减少控制扰动面积的原则,在广泛收集资料及现场踏勘的基础上,利用已有的水土保持治理经验,结合水电站建设项目的特点,合理界定水土流失防治责任范围。
(3)本方案要结合工程开发建设的特点,并根据当地的自然、社会环境及水土保持现状,因地制宜的布置各项防治措施,建立选型正确、结构合理、功能齐全、效果显著的水土保持综合防治体系。
水土保持措施既要满足水土保持的要求,又要避免重复设计。
(4)注重防治措施的时效性。
在水保方案制定过程中,一定要注意各种防护措施在时间安排上的合理性,这样才能使各种防护措施充分发挥其效能。
(5)生态效益优先原则。
优化施工组织设计,弃土、弃渣优先考虑综合利用,对弃渣先拦后弃;水土保持措施要与主体工程相互协调,工程措施与植物措施相结合。
(6)坚持工程建设及生产与保护水土资源相结合的原则,水电站的各项水土保持措施的规划布设应从电站实际出发,因地制宜、因害设防,使方案具有较强的针对性和可操作性。
(7)本方案作为主体工程设计的组成部分,与主体工程相互协调,并为整体项目服务。
坚持水土保持工程与水电站主体工程“同时设计、同时施工、同时投产使用”三同时的原则。
8.3 水土流失防治措施体系和总体布局本方案水土保持措施总体布局立足于对主体工程设计水土保持分析评价的基础上,提出需要进一步补充、完善和细化的防治措施,使各防治分区的水土流失措施既要满足本分区的功能需要,又要从总体上符合大石峡水电站工程水土流失防治的宏观要求。
工程坝址区及库区为高山峡谷区,其他施工场区为低山丘陵及河谷阶地。
项目所在地属典型的温带大陆性气候,干旱少雨,多风沙,植被稀疏简单,覆盖度低,土壤贫瘠,生态环境脆弱。
水力侵蚀和风力侵蚀并存,侵蚀动力主要为暴雨、洪水和大风。
施工开挖裸露面、碾压扰动区、填筑区、堆弃区为主要侵蚀对象。
水土保持方案主要针对不同侵蚀对象的侵蚀特点,因地制宜、因害设防。
临河型弃渣场以拦挡防冲等防水蚀措施为主,其他弃渣场坡脚采取适当拦护措施,确保弃渣不产生新的水土流失危害。
料场开采迹地、弃渣场顶部、临时施工迹地等平缓区,以覆盖砾石等防风蚀措施为主,保护和利用表土,发挥土壤种子库的潜能,以自然生态修复为主,结合区域植被景观,辅助必要的人工干预措施,恢复原有土地的利用功能。
业主营地结合风蚀防治,周边营造防风固沙林带,厂区内植树种草,绿化美化,并配套灌溉设施。
永久交通道路两侧设排水沟,营造道路防护林;临时道路重点做好施工期养护措施,严格控制车辆随意穿行,施工结束后尽可能恢复原有功能。
主体工程区,结合实际需要适当进行边坡生态防护绿化,改善局地环境。
各防治分区水土保持措施如下:(1)主体工程区初拟在坝肩开挖边坡坡脚栽植爬山虎、刺山柑等藤本植物进行生态绿化。
(2)施工生产生活区施工期临时堆料场采用防风抑尘网苫盖,防止风蚀。
临山一侧设临时排水沟,防止暴雨冲刷。
施工结束后拆除临建设施,清理场地,恢复原有土地利用功能。
(3)弃渣场区弃渣场按照“先拦后弃”的原则,渣场临河一侧先修挡渣墙,挡渣墙坡脚外侧设钢筋笼护脚,弃渣按稳定边坡分层堆放,逐层压实,渣顶及马道设截排水沟,坡面设置浆砌石网格防护护坡,为防止风蚀在渣顶进行砾石覆盖撒播盐节木、木地肤,渣坡马道栽种刺山柑。
(4)料场区料场开采前,在其周边设临时截水沟,取料结束后坑凹回填,平整场地,撒播草籽,尽可能恢复植被。
(5)交通道路区交通道路区施工期设临时排水沟,道路两侧营造道路防护林。
施工结束后,清理场地,栽植乔、灌、草恢复植被。
(6)移民安置区对移民安置区,充分结合安置区规划建设尽可能做到土石方挖填平衡,道路改建和边防设施复建尽量减少占地、破坏植被和弃土弃渣,根据安置区规划方案,安置区道路及周边恢复植被。
(7)水库淹没影响区库区周边营造乔灌木库岸防护林,固岸护滩,涵养水源。
大石峡水电站工程水土流失防治分区及水土保持措施总体布局图见附图14,水土保持措施一览表见表8.3-1,水土流失防治体系框图见图8.3-1。
表8.3-1 水土保持措施一览表图8.3-1 大石峡水电站水土流失防治体系框图8.4 工程措施典型设计8.4.1 设计标准按照水土保持总体布局及各防治分区措施体系,本方案水土保持工程防护措施主要进行挡渣墙、截排水沟、土地整治等措施的设计。
根据相关标准规范和地方有关规定,结合工程防护对象的规模特性等因素分别确定不同措施的设计标准。
(1)挡渣墙防洪标准大石峡水电站地处高山峡谷地貌,工程总弃渣量为1507.11万m3(松方),施工规划布设了5个弃渣场,其中4个为临河型弃渣场。
按照《开发建设项目水土保持技术规范》(GB 50433—2008)的规定,挡渣墙防洪标准必须同时满足防洪和拦渣的双重要求,挡渣墙的防洪标准与堤防工程相同,可按照堤防工程的规定执行。
根据《堤防工程设计规范》的规定,江、河、湖、海及蓄滞洪区堤防工程的防洪标准应根据防护对象的重要程度和受灾后损失的大小以及江河流域规划或流域防洪规划的要求分析确定。
由于开发河段现无防洪规划,因此挡渣墙的防洪标准主要参考《水电建设项目水土保持方案技术规范》的规定,并结合弃渣场所在河段的防护对象重要性综合确定。
最终确定各弃渣场的防洪标准,见表8.4-1。
表8.4-1 弃渣场防洪标准(2)弃渣边坡及挡渣墙稳定安全系数根据《开发建设项目水土保持技术规范》、《堤防工程设计规范》和《水利水电工程边坡设计规范》的规定,弃渣边坡稳定安全系数、挡渣墙抗滑安全系数、抗倾覆安全系数应满足表8.4-2的标准要求。
表8.4-2 边坡及挡渣墙稳定安全系数标准值(3)截排水沟设计标准根据《开发建设项目水土保持技术规范》GB 50433—2008的规定,截排水沟设计标准按10年一遇1h 降雨量设计,即45.4mm/h 。
8.4.2 主体工程区(1)截排水设计施工前,在厂房后边坡上开挖线上方布置截排水沟,拦截坡面降水汇流,沿两侧排出厂区,防止冲刷侵蚀。
截排水沟断面为梯形,坡比1∶1,底宽0.4m ,深0.5m ,比降不小于2%。
采用M7.5浆砌石砌筑,衬砌厚度0.3m 。
排水沟总长290m 。
(2)截水沟过流量复核 1)清水洪峰流量Q B :F 0.278Q B ki =式中:Q B ——最大清水洪峰流量,m 3/s ;k ——径流系数;取0.7; i ——降雨强度,取45.4mm/h ; F ——坡面汇水面积,km 2。
2)排水沟过水断面计算公式为:式中:A 2——排水沟断面面积,m 2; Q ——设计坡面最大径流量,m 3/s ; C ——谢才系数; R ——水力半径,m ;i ——排水沟比降,平均取0.02。
Ri C QA =23)R 值的计算:χ/A R 2=式中:R ——水力半径,m ; A 2——截水沟断面面积,m 2;χ——截水沟断面湿周,m 。
4)C 值的计算:6/11R nC =式中:n ——糙率0.02截水沟过流量计算结果见表8.4-3。
表8.4-3 厂房后边坡截水沟过流量计算表经计算,厂房后边坡所设截排水沟断面尺寸满足坡面排水需要。
(3)工程量根据截排水沟典型设计的单位工程量推算的主体工程区水土保持工程措施工程量见表8.4-4。
表8.4-4 主体工程区水土保持工程措施工程量表8.4.3 弃渣场区8.4.3.1 1#弃渣场(1)渣场简况位于左岸厂房下游约700m处的野西瓜沟沟口,长约350m,宽约250m。
为一级阶地、河漫滩和沟口洪积扇地貌,地形相对较平缓,地面高程1474~14渣顶高程1520.00m,最大堆高40m。
弃渣来源为右岸坝基开挖、引水洞进口部分土石方开挖弃料。
(2)工程措施典型设计堆渣前在坡脚处设M7.5浆砌石挡渣墙,顶宽1.0m,外坡比1:0.3,背坡直立,防护总高度5.0m,基础埋深1.5m, 防护总长度575m。
每隔10m设一宽2cm的纵向伸缩沉陷缝,距地面不小于20cm处设一排排水孔,孔径100mm,间距3m。
弃渣边坡为1∶1.75。
挡墙以上至789.70m之间堆渣坡面采用M7.5浆砌石护坡,浆砌石厚度为0.30m。
为防止渣体内渗流集水影响渣场稳定安全,在浆砌石坡面上预留排水孔,孔径10cm,孔距为3m,排距为2m,梅花形布置。
789.70m以上坡面采用混凝土网格防护,网格边长为2m,网格断面为0.3m×0.3m。
渣顶内侧与坡面交界处设截水沟,向两侧排导。
截水沟断面为梯形,坡比为1∶0.5,底宽0.6m,深0.5m,底坡不小于2%,M7.5浆砌石砌筑,衬砌厚度0.3m。
截排水沟长520m。
弃渣堆置前对表层砾石进行清理,并另行集中堆放作为铺压覆盖材料,弃渣完成后对渣体顶面进行土地平整,并对渣顶进行砾石覆盖。
根据砾石覆盖对土壤水蚀、风蚀过程影响的相关研究进展表明,砾石置于表土之上的表土产沙量总低于砾石嵌入表土的产沙量。
因此砾石覆盖时将砾石置于表层之上,粒径5cm~10cm,覆盖度在80%左右,厚度10cm,具体施工方法:在弃渣场土地平整施工后,采用装载机或推土机在渣顶铺上砾石层并适当镇压,并辅以人工修正使其形成稳定的地表“砾幂”为植被恢复创造条件。
弃渣场土地平整方式为采用74kw推土机推平地表,弃渣场土地平整的总面积估算为 hm2。
