合同内签证变更工程量计算表
- 格式:xls
- 大小:473.00 KB
- 文档页数:103
工程量签证单(改)(工程资料)工程结算资料背景在工程建设过程中,常常会发生施工单位需要对施工内容进行变更或者追加的情况,这就需要进行工程量签证单的编制。
而在工程算过程中,也会涉及到工程量签证单的使用,作为工程资料的一部分进行提交。
因此,正确编制和使用工程量签证单是工程建设过程中非常重要的一环。
工程量签证单的概念和作用工程量签证单是指在工程建设过程中,因为施工原因需要发生工程内容变更或者追加,由甲方和乙方双方商定并签字的工程量调整单。
工程量签证单的作用是明确施工过程中发生的工程量变化情况,确定新增工程量的数量,以及变化带来的费用问题,便于后续工程结算的进展。
工程量签证单的编制和填写要求工程量签证单的结构工程量签证单一般分为四部分:1.工程基本信息:包括工程名称、建设单位、施工单位、工程位置等2.签证内容:包括变更或者追加的工程量项目,涉及施工任务,技术规格等内容。
3.数量统计:包括签证前的工程量任务和签证后的工程量任务的统计和对比。
4.费用计算:包括工程量变化所引起的费用计算,设计和施工材料费用,人工费用等。
工程量签证单的填写方法在填写工程量签证单时,需要注意以下几点:1.工程量签证单应该使用施工单位的联合章,甲方和乙方必须签字盖章,并在签证单上注明签字时间。
2.工程量签证单上应该详细描述工程量变更的情况,包括变更的原因、变更的内容等。
3.工程量签证单上计算的费用必须详细列明。
特别是对于新增工程量的费用计算,应当详细考虑设计和施工材料费用、人工费用等所有的成本因素。
4.工程量签证单应该及时填写,不能在结算过程中再进行填写。
工程量签证单在工程结算中的作用工程量签证单是工程结算过程中的重要依据之一。
在工程算的过程中,施工单位需要按照签证单的要求计算费用,并提交合规的清单。
这部分清单包括工程原来的计划清单、新加的工程量任务的清单、总计划清单等。
这些清单必须与工程量签证单相适应,接受甲方的审核,并最终确定最终工程费用。

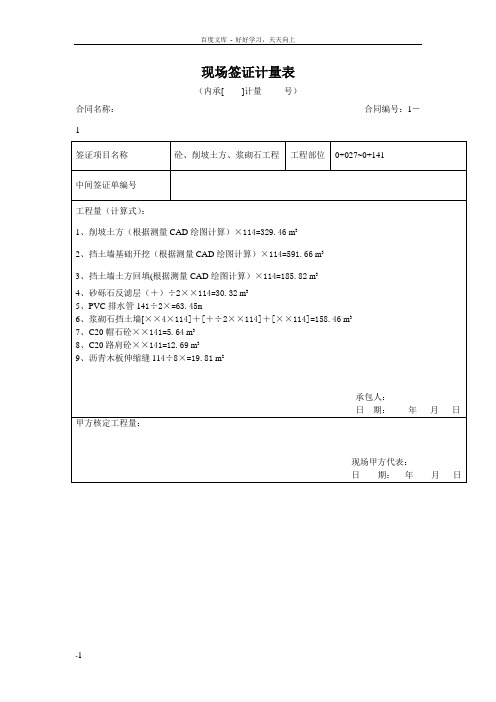

XXXXXX 金三角购物中心建设项目(景观部分)原始工程量收方单工程收方时间:2020 年 9 月 19 日编号:01效附件。
施工单位可以复印。
分部分项名称 围墙拆除工程量发生部位场地内部施工单位XXXXXX 建筑工程有限责任公司一.收方内容及说明:拆除施工现场原砖砌围墙并外运至渣场。
二.计算式:1、拆除页岩实心砖:长 475 米 × 高 2.5 米 × 厚 0.24 米 = 285 立方米2、建筑垃圾外运至江北火车站附近渣场:285 立方米(运距:15.7 公里)业主单位: 监理单位: 施工单位:年 月 日 年 月 日 年 月 日注:1.本表为现场手写页,记录要清晰、工整,不得涂改,参加收方人员现场签字确认。
2. 本表仅一份原件,作为项目成本负责人整理《工程量签证单》的依据,是《工程量签证单》的有金三角购物中心建设项目(景观部分)原始工程量收方单工程收方时间:2020 年 9 月 29 日编号:02注:1.本表为现场手写页,记录要清晰、工整,不得涂改,参加收方人员现场签字确认。
2.本表仅一份原件,作为项目成本负责人整理《工程量签证单》的依据,是《工程量签证单》的有效 附件。
施工单位可以复印。
分部分项名称 路面拆除工程量发生 部位场地内部施工单位XXXXX 建筑工程有限责任公司一.收方内容及说明:拆除施工现场原混凝土路面并外运至渣场。
二、计算式:1、拆除混凝土路面:面积 1243 平方米 × 厚 0.3 米 = 372.9 立方米 (附件:路面拆除坐标签证单)2、建筑垃圾外运至江北火车站附近渣场:372.9 立方米(运距:15.7 公里)业主单位: 监理单位: 施工单位:年 月 日 年 月 日 年 月 日原始工程量收方单工程收方时间:2020 年 10 月 3 日编号:03注:1.本表为现场手写页,记录要清晰、工整,不得涂改,参加收方人员现场签字确认。
2.本表仅一份原件,作为项目成本负责人整理《工程量签证单》的依据,是《工程量签证单》的有效 附件。
合同外签证工程量是指在施工过程中,由于设计变更、现场实际情况变化等原因,导致合同中未约定的工程量。
合同外签证工程量的计算是施工方与甲方进行工程结算的重要依据。
那么,合同外签证工程量怎么算呢?一、签证工程量的定义签证工程量是指在合同约定的工程范围之外,由于设计变更、现场实际情况变化等原因,导致施工过程中实际发生的工程量。
签证工程量的计算应遵循合同约定和工程实际情况,确保公平、合理。
二、签证工程量的计算方法1. 设计变更签证工程量设计变更签证工程量是指由于设计变更导致的合同外工程量。
计算方法如下:(1)根据设计变更图纸,对比原图纸,列出变更后的工程量与原工程量的差值。
(2)根据合同约定的计价方式,计算变更工程量的造价。
(3)将变更工程量的造价计入签证工程量中。
2. 现场实际情况变化签证工程量现场实际情况变化签证工程量是指由于现场实际情况变化导致的合同外工程量。
计算方法如下:(1)根据现场实际情况,列出实际发生的合同外工程量。
(2)根据合同约定的计价方式,计算实际发生工程量的造价。
(3)将实际发生工程量的造价计入签证工程量中。
3. 合同约定以外的工程量签证工程量合同约定以外的工程量签证工程量是指合同中未约定的工程量。
计算方法如下:(1)根据施工图纸、设计文件等资料,列出合同外工程量。
(2)根据合同约定的计价方式,计算合同外工程量的造价。
(3)将合同外工程量的造价计入签证工程量中。
三、签证工程量的审核与确认1. 签证工程量的审核签证工程量的审核应由甲方、施工方、监理方共同进行。
审核内容包括:(1)签证工程量的计算依据是否合法、合规。
(2)签证工程量的计算方法是否正确。
(3)签证工程量的造价计算是否准确。
2. 签证工程量的确认签证工程量的确认应由甲方、施工方、监理方共同签字盖章。
确认内容包括:(1)签证工程量的计算依据、计算方法、造价计算等无异议。
(2)签证工程量纳入工程结算,作为工程价款支付的依据。
四、注意事项1. 签证工程量的计算应遵循合同约定和工程实际情况,确保公平、合理。
工程结算中签证和合同内容甲方(建设单位): [甲方全称]乙方(施工单位): [乙方全称]一、签证内容1. 签证定义:签证是指在施工过程中,由于设计变更、现场条件变化或其他非乙方原因导致的工程量增减,甲乙双方根据实际情况共同确认的工程量和/或费用的书面证明。
2. 签证程序:乙方应在发生变更后 [具体时间,如:24小时内] 向甲方提出签证申请,并提供相应的证明材料。
甲方应在收到签证申请后 [具体时间,如:7个工作日内] 进行审核,并给予确认或提出修改意见。
3. 签证文件:签证文件应包括但不限于以下内容:- 变更事项的详细描述;- 变更的工程量和计算依据;- 变更涉及的费用和计算方式;- 甲乙双方的签字盖章。
4. 签证效力:签证文件一经甲乙双方签字盖章,即成为本合同不可分割的一部分,并对双方具有法律约束力。
二、合同内容1. 合同范围:本合同内容包括但不限于工程的施工、竣工、验收以及质保期内的维护工作。
2. 合同价款:合同价款为 [金额],该价款包括了所有工程量清单中所列的工作内容。
若发生签证事项,价款应根据签证内容进行相应调整。
3. 支付方式:甲方应根据合同约定的支付方式和时间向乙方支付工程款项。
具体支付方式如下:- 预付款:合同签订后 [具体时间或条件] 支付 [金额或百分比]; - 进度款:根据工程进度按 [具体时间或条件] 支付;- 最终结算款:工程竣工验收合格后,根据实际完成的工程量和签证内容进行结算。
4. 结算程序:乙方应在工程竣工后 [具体时间] 向甲方提交结算报告。
甲方应在收到结算报告后 [具体时间] 进行审核,并在 [具体时间] 内完成结算。
5. 质保金:合同价款的 [百分比] 将作为质保金,在工程质保期满且无质量问题后 [具体时间] 退还给乙方。
三、其他条款1. 违约责任:甲乙双方应严格遵守合同约定,任何一方违反合同条款,应承担相应的违约责任。
2. 争议解决:合同执行过程中发生的任何争议,双方应首先通过协商解决。
工程量签证单
1.此《工程量签证单》只有在加盖《工程签证专用章》后方为有效,才能作为合同结算费用增减的依据之一。
2.此单主要附件为:经审批并加盖《工程签证专用章》的《通知单》、现场计量草图或图纸、现场照片、影像资料等,具体见《变更签证管理作业指引》。
3.此单由各方签字盖章后作为项目部发起明源系统审批流程的附件之一,审批完成后由工程部打印并送成本部盖章,原件存成本部,工程部将原件扫描后电子版或复印件发
项目部,项目部打印扫描件或复印后发施工单位。
4.需计量签证在每道工序完成后48小时内,隐蔽工程在下道工序前提前24小时内申请现场收方;若为最后一道工序,最迟在工程完工7日内申请现场收方。
5.为便于及时现场收方并上报审核,原则上采用一单一报,避免出现多单合并上报情况。

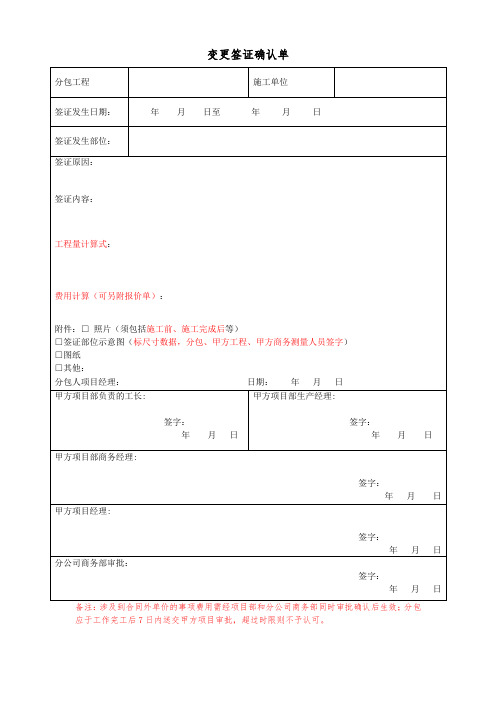

工程变更签证单范本1.工程签证单样本附:基建工程签证单编号:工程名称变更部位签证类型设计变更□材料变更新增项目□其他()预算造价变更理由变更签证内容(签证内容如与合同重复,予以扣除)项目数量单价计算式预算金额决算方式附图及最终造价确定方式说明:签证人员:监理单位(及公章):姓名日期;负责人日期施工单位(及公章):姓名日期;负责人日期甲方代表(及公章):姓名日期;负责人日期甲方见证人:姓名日期;分管处长:姓名日期;处长:姓名日期;注:工程变更签证单须附详细预算书变更签证须审批完毕后,方可施工。
本表一式四份,学校基建、施工单位各执二份。
2.工程签证单样本附:基建工程签证单编号:工程名称变更部位签证类型设计变更□材料变更新增项目□其他()预算造价变更理由变更签证内容(签证内容如与合同重复,予以扣除)项目数量单价计算式预算金额决算方式附图及最终造价确定方式说明:签证人员:监理单位(及公章):姓名日期;负责人日期施工单位(及公章):姓名日期;负责人日期甲方代表(及公章):姓名日期;负责人日期甲方见证人:姓名日期;分管处长:姓名日期;处长:姓名日期;注:工程变更签证单须附详细预算书变更签证须审批完毕后,方可施工。
本表一式四份,学校基建、施工单位各执二份。
3.工程变更签证单如何结算(设计修改≡设计变更)≠(工程签证≡工程洽商)。
工程签证、设计修改、设计变更,三者在结算中与合同具有同等法律效力。
但合同是第一顺序,看合同对工程签证、设计修改、设计变更是怎么约定的,结算时按合同约定办理。
修改和变更没有本质区别,都是对原来图纸巳有的相关工程做出新布置或修改,以及对工程量的额外增加。
当工程签证、设计修改、设计变更说的都是同一个问题时,结算中只考虑一次,不重复计算。
修改的根据需要照样可以再签证,同理,签证的也可以再做出变更,这方面没有什么规定。
签证、修改和变更,一样都是对某部份工程的量、价进行确认。
所以对于工程的同一部份这三者可能同时出现,但在结算中不能重复计算。
工程量确认表变更通知单备注:1、本签证如涉及费用增减,施工单位应在收到本通知后3日内,就上述变更事项需增减的费用向我方核算部申报预算,并附详细工程量计算书及预算书。
2、本通知单在施工前由建设单位盖章下发,施工单位据此施工;在施工完成后3日内,工程部会同监理公司核验并签署验收意见后,于验收当日报送建设单位盖章后,方为一份完整的变更。
3、任一环节的缺失,建设单位均不予结算。
变更、签证工作流程(内部)1、目的:确认合理的变更与签证程序,控制变更、签证的费用。
2、范围:适用于本公司所有在建工程的变更及签证项目。
3、部门职责:3.1. 工程部是变更、签证实施的见证部门。
3.1.1. 项目主管工程师确认签证及变更实施的情况及工程量,并负责对签证原因进行解释、填报。
3.1.2. 部门经理负责签证的审批。
3.2. 技术部是变更的见证部门。
3.2.1. 项目主管工程师对变更单进行确认及说明变更原因。
3.2.2. 部门经理负责变更的审批。
3.3. 核算部负责对变更及签证进行费用核算,同时根据需要可对变更、签证的实施情况进行核查。
3.4. 公室做为公司印章保管部门,负责对签字齐全的变更、签证、完工确认单进行编号、签章确认后1日内分发,并建立相应的用章登记台帐,负责将签章完毕的单据分发各相关部门。
4、办理程序:4.1.变更。
4.1.1. 在优化设计前,由技术部根据需要召集营销部、工程部、核算部、施工单位相关人员开会讨论变更的技术、经济可行性及对工期的影响,经公司批准后,联系设计单位进行优化设计,由设计单位出具设计变更或由我司直接向施工单位发出变更通知。
4.1.2. 工程在施工过程中,若发现施工图纸存在问题,主管工程师必须及时向部门经理及技术部报告,技术部确认后与设计单位联系,由设计单位进行设计变更或我司直接发变更通知。
4.1.3. 技术部审核变更,经审批完成后1天内,交办公室,由办公室签章、分发。
4.1.4.工程部主管人员每月月末,整理汇总本月1日至30日(31日)发生的变更单,并在每张变更单上注明实施情况。
工程签证单(GC-11-01)(若为转扣的注明被转扣单位
名称及转扣比例)
施工单位:编号:(按恒大档案管理
办法编号,咨询资料员)
期不予受理。
2.申报时必须附签证理由证明文件如监理通知、设计变更等,以及经监理方确认的原始凭证及验收合格文件。
3.本签证表一式三份,施工单位、预决算部、工程部资料室各一份。
4、工程部在收到签证单后48小时内签署意见,可以签署不同意的意见;办理完毕后3天内由工程部资料员归档;如属转扣签证须在右上角注明被转扣单位。
5、竣工图中可计算的项目不可签证数量。
工程签证原始记录凭证(GC-12)
建设单位:
施工单位:签证单编号:
时需附图及照片标注,以满足计量、计价要求。
工程变更签证单
注:本表用于隐蔽工程部位、图纸无法计量部位或合同外的工程项目变更签证,一式四份,
施工单位、监理单位各一份,业主两份。
工程变更签证单
施工单位:恩平市鸿洲建筑工程有限公司变更编号:02
注:本表用于隐蔽工程部位、图纸无法计量部位或合同外的工程项目变更签证,一式四份,
工程变更签证单
施工单位:恩平市鸿洲建筑工程有限公司变更编号:03
注:本表用于隐蔽工程部位、图纸无法计量部位或合同外的工程项目变更签证,一式四份,
工程变更签证单
施工单位:恩平市鸿洲建筑工程有限公司变更编号:04
注:本表用于隐蔽工程部位、图纸无法计量部位或合同外的工程项目变更签证,一式四份,
工程变更签证单
施工单位:恩平市鸿洲建筑工程有限公司变更编号:05
注:本表用于隐蔽工程部位、图纸无法计量部位或合同外的工程项目变更签证,一式四份,
工程变更签证单
施工单位:恩平市鸿洲建筑工程有限公司变更编号:06。
合同内工程量需要做签证么在工程建设领域,合同的签订是项目启动的重要一环。
它不仅明确了双方的权利与义务,还规定了工程量的计算方式和支付条件。
在实际施工过程中,由于设计变更、现场条件限制等因素,实际工程量往往与合同中约定的有所出入。
这就引发了一个问题:合同内的工程量需要做签证吗?本文将通过一个范本进行解析。
我们要明确什么是“签证”。
在建设工程中,签证通常指的是对施工过程中发生的额外工作的确认和记录。
这些额外工作可能是由于设计变更、现场条件变化或其他不可预见因素导致的。
因此,签证是对原合同内容的补充或修改。
我们来看一个具体的范本。
在这个范本中,甲乙双方就某建筑工程项目达成了合作意向,并在合同中约定了工程量和相应的支付条件。
在施工过程中,甲方发现原设计的某个部分需要调整,这导致了实际工程量的增加。
此时,甲方提出了签证申请,要求对增加的工程量进行确认和支付。
在这个案例中,我们可以看到,尽管合同内已经约定了工程量,但由于实际情况的变化,仍然需要进行签证。
这是因为合同中的工程量是基于当时的设计和预算确定的,而实际施工过程中可能出现的各种变化是无法完全预见的。
因此,为了确保工程质量和双方的利益,对于这些变化导致的额外工程量,应该进行签证。
当然,进行签证并不是随意的。
它需要遵循一定的程序和规则。
甲方应提出书面的签证申请,并详细说明变更的原因和内容。
乙方应对申请进行审核,确认其合理性和必要性。
如果同意进行签证,双方应签订书面的签证协议,明确变更后的工程量、支付条件等相关内容。
乙方应按照变更后的工程量进行施工,并接受甲方的监督和验收。
