钢筋混凝土基础在建筑领域中,钢筋混凝土基础是建筑物的重要组成部分,它承载着整个建筑物的重量,并将其传递到地基中。
钢筋混凝土基础的质量和稳定性直接关系到建筑物的安全性和耐久性。
接下来,让我们深入了解一下钢筋混凝土基础。
钢筋混凝土基础的类型多种多样,常见的有独立基础、条形基础、筏板基础和桩基础等。
独立基础通常适用于框架结构的建筑物,当建筑物的柱荷载较大且地质条件较好时,采用独立基础可以有效地分散柱的荷载。
这种基础形式施工相对简单,成本也较为经济。
条形基础则多用于砖混结构的建筑物,它沿着墙体的方向布置,能够承受均匀分布的荷载。
如果建筑物的地质条件较差,或者上部荷载较大且分布不均匀,条形基础可以提供更好的稳定性。
筏板基础适用于软土地基或者建筑物荷载较大、不均匀的情况。
它就像一块巨大的平板,将整个建筑物的荷载均匀地传递到地基上,有效地减少了地基的不均匀沉降。
桩基础是通过桩身将建筑物的荷载传递到深层的坚硬土层或岩石层上。
当建筑物对沉降要求较高,或者地基土层软弱无法满足承载要求时,桩基础往往是首选。
钢筋在钢筋混凝土基础中起着至关重要的作用。
钢筋具有较高的抗拉强度,可以有效地抵抗基础受到的拉力。
在基础中配置钢筋时,需要根据基础的受力情况进行计算和设计,确保钢筋的数量、直径和布置方式合理。
一般来说,钢筋的布置要遵循受力均匀、节点锚固可靠等原则。
混凝土是钢筋混凝土基础的另一个关键组成部分。
混凝土具有良好的抗压性能,能够承受基础所受到的压力。
在选择混凝土的强度等级时,需要考虑建筑物的荷载、地质条件以及环境因素等。
同时,混凝土的配合比也十分重要,它直接影响到混凝土的强度和工作性能。
在施工钢筋混凝土基础时,需要严格按照施工规范和工艺流程进行操作。
首先要进行地基的处理,确保地基具有足够的承载能力和稳定性。
然后进行钢筋的绑扎和模板的安装,钢筋的绑扎要牢固,间距要符合设计要求;模板的安装要平整、牢固,尺寸要准确。
接下来就是混凝土的浇筑,浇筑过程中要注意混凝土的振捣,确保混凝土密实,避免出现蜂窝麻面等质量问题。
钢筋混凝土基础知识钢筋混凝土(Reinforced Concrete,简称RC)是一种由钢筋和混凝土组合而成的建筑材料。
它结合了混凝土的耐久性和钢筋的高强度,被广泛应用于建筑物和基础工程中。
本文将介绍钢筋混凝土基础知识,包括其构造、特性以及施工要点等内容。
一、构造组成钢筋混凝土主要由混凝土和钢筋两部分组成。
混凝土由水泥、砂、石子和水按一定比例掺和而成,具有较好的抗压强度。
钢筋则用来增强混凝土的抗拉强度,常采用的钢筋有普通钢筋和螺纹钢筋。
两者的组合使得钢筋混凝土具有抵抗压力和张力的能力,使其成为一种理想的结构材料。
二、特性与优势1. 强度高:由于混凝土的压缩强度和钢筋的拉伸强度的互补作用,钢筋混凝土具有很高的抗压强度和抗拉强度,往往用于承受大荷载的结构。
2. 耐久性好:混凝土具有较好的耐久性,能够抵抗大气、水、盐类和化学物质的侵蚀,有效延长建筑物的使用寿命。
3. 施工灵活:钢筋混凝土可以适应不同形状和尺寸的构造需求,施工工艺灵活多样。
4. 维修方便:如若发生损坏,可以通过更换受损部位的钢筋和局部修补混凝土来进行维修,成本较低。
三、施工要点1. 混凝土配合比:在施工前需要根据工程要求和设计规范确定混凝土的配合比,确保混凝土的强度和耐久性。
2. 钢筋的布置:根据建筑物的荷载和受力分析,在施工前需要合理规划和布置钢筋的位置和数量,确保结构的稳定性和安全性。
3. 混凝土浇筑:混凝土在浇筑前需要充分搅拌,以确保混凝土中水泥、砂和石子的充分混合。
浇筑时要避免空隙和杂质的产生,采取振捣等工艺措施,使混凝土充分密实。
4. 钢筋的焊接和连接:在钢筋交接处,需要采取合适的焊接或连接方式,确保钢筋的连接牢固,并满足结构的要求。
五、常见问题及防范措施1. 混凝土开裂:可能由于施工时混凝土浇筑不均匀、养护不当等原因导致开裂。
防范措施包括合理控制混凝土的水灰比、设置膨胀剂等。
2. 钢筋锈蚀:若钢筋长期暴露在空气中或水中,可能会发生锈蚀,降低钢筋的强度。
钢筋混凝土基础知识介绍
概述
钢筋混凝土是一种常用的建筑材料,具有优良的抗压和抗弯能力。
了解钢筋混凝土的基础知识对于建筑设计和施工非常重要。
成分
钢筋混凝土由水泥、细骨料、粗骨料和钢筋组成。
水泥和水混合后形成胶凝物质,粘结骨料形成坚固的结构。
钢筋用于增加混凝土的强度和抗拉能力。
结构特点
钢筋混凝土的结构特点包括以下几个方面:
- 压力区域:钢筋混凝土中的压力区域主要由混凝土承担,因为混凝土具有较好的抗压能力。
- 弯曲区域:钢筋混凝土中的弯曲区域主要由钢筋承担,因为钢筋具有较好的抗拉能力。
- 耐久性:钢筋混凝土具有良好的耐久性,能够长期承受外部环境的影响而不受损。
施工过程
钢筋混凝土的施工过程包括以下几个步骤:
1. 模板安装:根据设计要求,将模板安装在施工现场。
2. 钢筋布置:根据设计要求和钢筋直径,将钢筋放置在模板内。
3. 浇筑混凝土:将预先调配好的混凝土均匀地浇入模板内。
4. 养护:对新浇筑的钢筋混凝土进行湿润养护,以保证混凝土
的强度发挥。
应用领域
钢筋混凝土广泛应用于建筑领域的各个方面,包括但不限于以
下几个方面:
- 房屋建筑:钢筋混凝土常用于房屋的框架结构、地板、墙体
等部分。
- 桥梁建设:钢筋混凝土用于桥梁的主要结构,以确保其强度
和稳定性。
- 基础设施:钢筋混凝土用于道路、隧道、水坝等基础设施的
建设。
钢筋混凝土的应用领域非常广泛,其强度和耐久性使其成为一种可靠的建筑材料。
以上是钢筋混凝土基础知识的简要介绍,深入了解和掌握这些知识对于从事相关领域的人员至关重要。

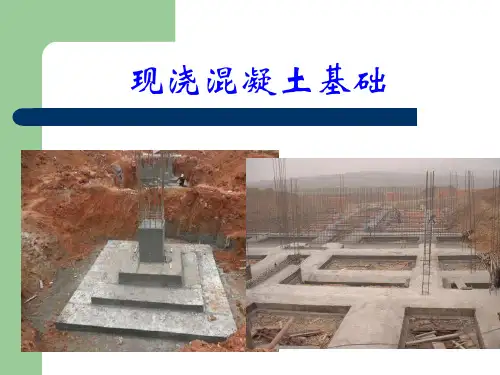

钢筋混凝土独立基础施工要点1 现浇柱下独立基础施工要点(1)验坑及基坑清理要点在混凝土浇筑前应先进行验坑,轴线、基坑尺寸和土质应符合设计规定,基坑开挖如图4.8所示。
如有地下水,坑内浮土、积水、淤泥、杂物应清除干净。
局部软弱土层应挖去,用灰土或砂砾回填并夯实至与基底相平。
图4.8 基坑开挖(2)垫层施工要点在基坑验槽后应立即浇筑垫层混凝土,以保护地基(图4.9)。
混凝土宜用表面振动器进行振捣,要求表面平整。
图4.9 垫层(3)钢筋安装施工要点①绑扎钢筋时,要严格按照设计图纸要求进行操作,做到规格无误、尺寸合格、位置正确、绑扎牢固。
②铺放钢筋网片时,长边钢筋在下,短边钢筋在上;连接柱的插筋,下端要用90°弯钩与基础钢筋绑扎牢固,按轴线位置校核后用方木架成井字形,将插筋固定在基础外模板上;底部用与混凝土保护层同厚度的水泥砂浆垫块垫塞,以保证钢筋位置正确。
③钢筋绑扎施工完成后,由班组自检、互检,并由项目质量员验收。
验收合格后,再同现场监理人员进行验收,并在隐蔽工程验收单上签字后,方可进行下一道工序施工。
④浇筑柱下基础时,应特别注意柱子插筋位置正确,要将插筋固定以保证其位置正确,防止插筋在外力作用下产生位移(图4.10)。
浇筑开始时,先满铺一层5~10 cm厚混凝土并捣实,使柱子插筋下段和钢筋网片的位置基本固定,然后对称浇筑。
⑤混凝土浇捣施工时,派专人看管钢筋,随时对钢筋进行纠偏,确保钢筋施工质量。
图4.10 钢筋安装(4)混凝土施工要点(图4.11)①混凝土应分层连续进行,间歇时间不超过混凝土初凝时间,一般不超过2 h。
为保证钢筋位置正确,先浇筑一层5~10 cm厚混凝土固定钢筋。
阶梯形基础按每一台阶高度整体浇捣,每浇完一层台阶停顿0.5 h,待其下沉后再浇筑上一层。
图4.11 独立基础混凝土施工②浇筑混凝土时,经常观察模板、支架、钢筋、螺栓、预留孔洞和管有无走动情况。
一经发现有变形、走动或位移时,立即停止浇筑,并及时修整和加固模板,然后再继续浇筑。
钢筋混凝土基础是指地基有钢筋混凝土造的。
指墙下钢筋混凝土条形基础和柱下钢筋混凝土独立基础。
这类基础的抗弯和抗剪性能良好,可在竖向荷载较大、地基承载力不高以及承受水平力和力矩荷载等情况下使用。
与无筋基础相比,其基础高度较小,因此更适宜在基础埋置深度较小时使用。
可分为墙下钢筋混凝土条形基础和柱下钢筋混凝土独立基础。
钢筋混凝土独立基础设计钢筋混凝土多层框架结构,当不设地下室时,框架柱下通常采用钢筋混凝土独立基础。
柱下钢筋混凝土独立基础是各类基础中较为简单的基础。
在上部结构承受的荷载不变的情况下,基础底面面积由修正后的地基承载力特征值确定;基础的高度由柱与基础交接处基础的受冲切承载力确定基础变阶处的高度由基础变阶处的受冲切承载力确定;基础底板的配筋由抗弯计算确定。
在设计钢筋混凝土柱下独立基。
所以,目前在工程界,对钢筋混凝土独立基础底板的配筋有四种做法:(1)钢筋混凝土独立基础底板每m宽度范围内的配筋取计算配筋和1000h×0.15%(mm2)的较大值,但不得少于φ10@200。
h为基础高度(mm)。
(2)钢筋混凝土独立基础底板每m宽度范围内的配筋取计算配筋和1000hz×0.15%(mm2)的较大值,但不得少于φ10@200。
hz为基础截面的折算高度(mm),公式见规范附录S。
(3)钢筋混凝土独立基础底板每m宽度范围内配筋取计算配筋和1000h1×0.15%(mm2)较大值,但不得少于φ10@200。
h1为阶形独立基础第一阶的高度(图3),以mm计。
阶形独立基础每阶的高度为300~500mm;当h≤500mm时为一阶;500mm900mm时为三阶。
(4)钢筋混凝土独立基础底板每m宽度范围内的配筋取计算配筋和φ10@200的较大值。
上述四种配筋做法中,笔者认为第一种做法过于安全;第二种做法也有一定道理;第四种配筋做法与配筋率无关,除满足计算要求外,其最低配筋要求是:受力钢筋的最小直径宜≥10m m,间距宜≤200mm。
钢筋混凝土独立基础施工在建筑工程中,钢筋混凝土独立基础是一种常见且重要的基础形式,它为建筑物提供了稳定的支撑,确保了结构的安全性和耐久性。
接下来,让我们详细了解一下钢筋混凝土独立基础的施工过程。
一、施工准备在开始施工之前,需要进行充分的准备工作。
首先,要熟悉施工图纸,明确基础的尺寸、标高、配筋等要求。
然后,根据施工图纸进行现场测量放线,确定基础的位置和边界。
施工现场的准备也至关重要。
需要清理场地,平整地面,确保施工区域无障碍物和积水。
同时,要准备好施工所需的材料和设备,如钢筋、水泥、砂石、模板、起重机等。
材料的质量检验是必不可少的环节。
钢筋应具有合格的质量证明文件,并进行外观检查和力学性能试验,确保其符合设计要求。
水泥应选用符合国家标准的产品,并检查其出厂日期和强度等级。
砂石的颗粒级配和含泥量也应符合规范要求。
二、基础开挖基础开挖是施工的第一步。
根据设计要求和现场地质情况,选择合适的开挖方式,如机械开挖或人工开挖。
在开挖过程中,要控制好开挖深度和坡度,避免超挖和边坡坍塌。
当挖到接近设计基底标高时,应预留一定厚度的土层进行人工清理,以保证基底土的原状结构不受破坏。
同时,要及时进行排水,防止基坑积水。
开挖完成后,需要对基底进行验收。
检查基底的土质是否与勘察报告相符,基底标高和尺寸是否符合设计要求。
如有不符合之处,应及时进行处理。
三、模板工程模板工程是为了保证混凝土浇筑时的形状和尺寸准确。
模板应选用坚固、平整、光滑的材料,如钢模板或木模板。
模板的安装要牢固可靠,拼接严密,防止漏浆。
模板的支撑系统应具有足够的强度和稳定性,能够承受混凝土浇筑时的侧压力和施工荷载。
在安装模板之前,应在模板表面涂刷脱模剂,以便于后期模板的拆除。
模板安装完成后,要进行检查和校正,确保其符合设计要求。
四、钢筋工程钢筋是独立基础的重要受力构件,其质量和布置直接影响基础的承载能力。
钢筋的加工应严格按照设计图纸进行,包括钢筋的切断、弯曲、焊接等。
钢筋混凝土基础施工方案要点
在建筑工程中,钢筋混凝土基础的施工是整个工程质量和安全的关键。
下面将介绍钢筋混凝土基础施工方案的要点:
1. 基坑开挖
•准备工作:清理场地,标定基坑边界,做好支护措施。
•开挖方式:采用机械开挖,根据设计要求进行合理的深度和横断面的开挖。
2. 基础底板浇筑
•基础土层处理:在基础底板浇筑前,要对基础土层进行合理处理,保证基础层平整、无杂物。
•混凝土配比:按照设计要求,调配合适的混凝土配比。
•浇筑过程:采用分层浇筑,避免浇筑间歇过长,保持浇筑连续性。
3. 基础梁、柱、墙施工
•钢筋安放:按照设计要求,在基础底板上预先安放好钢筋,注意钢筋的间距和连接方式。
•模板支撑:搭建合适的模板支撑体系,确保基础梁、柱、墙的施工准确无误。
•混凝土浇筑:根据施工顺序,逐步浇筑基础梁、柱、墙的混凝土,保持浇筑质量均匀。
4. 基础验收
•完工验收:包括基础尺寸、混凝土质量、钢筋连接等方面的验收。
•缺陷处理:如有发现基础存在缺陷,需要及时处理并重新验收。
结语
钢筋混凝土基础施工是整个建筑工程中至关重要的一环,只有严格按照要点进行施工,才能确保基础的质量安全,为接下来的工程建设提供坚实的支撑。
在实际施工中要认真执行施工方案各项要点,确保施工质量,提高工程的整体可靠性。
钢筋混凝土扩展基础包括哪些钢筋混凝土扩展基础是建筑工程中常见的基础类型之一,用于支撑建筑物的重量并将其传递到地下层土壤中。
本文将探讨钢筋混凝土扩展基础的定义、组成部分以及其在建筑工程中的重要性。
1. 定义钢筋混凝土扩展基础是一种基础结构,用于扩展建筑物的底部面积以增加其稳定性和均匀分布载荷。
它通常由混凝土和钢筋构成,以提供足够的强度和刚度。
2. 组成部分钢筋混凝土扩展基础由以下几个主要组成部分组成:2.1 基础底部基础底部是钢筋混凝土扩展基础的最底部部分,用于承载建筑物的重量并将其传递到地下层土壤中。
基础底部通常是一个水平的平面,可以是一个浅基础或深基础。
2.2 扩展区域扩展区域是钢筋混凝土扩展基础的一部分,它位于基础底部之上,并用于增加基础的面积。
扩展区域通常是一个带有平整侧面的梯形或矩形结构,其形状取决于建筑物的设计要求。
2.3 立柱或墙体立柱或墙体是钢筋混凝土扩展基础的主要承载构件,用于支撑建筑物的重量,并将其传递到基础底部和地下层土壤中。
它们通常位于扩展区域的顶部,可以是独立的柱子或建筑墙体的一部分。
2.4 钢筋钢筋是钢筋混凝土扩展基础中的重要组成部分,用于增加基础的强度和刚度。
它通常嵌入在混凝土中并沿着横向和纵向分布。
钢筋通过提供额外的抗拉强度来增加基础的承载能力和抗震性能。
2.5 混凝土混凝土是钢筋混凝土扩展基础的主要构造材料,用于形成基础的主体结构。
混凝土应具有足够的强度、耐久性和可流动性,以确保基础的性能和稳定性。
3. 建筑工程中的重要性钢筋混凝土扩展基础在建筑工程中具有重要的作用,它提供了以下几个关键功能:3.1 扩大建筑物的支撑面积通过扩展基础的面积,钢筋混凝土扩展基础可以有效地分散建筑物的重量,并将其传递到地下层土壤中,从而提供更好的稳定性和均匀分布载荷。
3.2 增加基础的承载能力由于钢筋的使用,钢筋混凝土扩展基础具有更高的抗拉强度和抗震性能,因此具有更高的承载能力。
这使得它适用于承载大型建筑物或在地震活跃的地区建造。
钢筋混凝土基础施工方案施工前的准备:1.检查土质情况:对待施工区域的土质进行勘察和测试,以确定地基的承载能力和土层的稳定性。
2.设计基础结构:根据建筑物的荷载和土质情况,设计合适的基础结构,包括基础的尺寸和布置方式。
3.准备材料和工具:准备好施工所需的钢筋、水泥、石子、砂浆等材料,同时准备好所需的施工工具。
施工步骤:1.地基开挖:按照基础的尺寸和布置方式,在施工区域进行地基的开挖,确保开挖面平整和与基础尺寸相符。
同时,在地基开挖过程中,加固土坡,以防止塌方。
2.基础模板安装:在地面上搭建木质或钢质模板,按照基础的尺寸和布置方式,安装基础模板,并用水平仪进行检查和校正,确保基础模板的平整和水平度。
3.钢筋装置:根据设计要求,在基础模板上铺设并安装预制的钢筋筋架。
钢筋筋架应符合设计要求和位置准确,不得有任何偏差或错位。
4.浇筑混凝土:在钢筋筋架装置完毕后,进行混凝土的浇筑。
在浇筑混凝土之前,需先进行浇注清水,提高混凝土与钢筋之间的粘结力,然后以合适的速度和方式进行混凝土的浇筑。
同时,在浇筑的过程中,需采取振捣的方式,将混凝土中的气泡排除,并使混凝土充分密实。
5.平整整体:混凝土浇筑完成后,用木梁或抹光机进行表面的平整整理,以确保基础表面的平整度和水平度。
6.养护基础:混凝土浇筑完成后,需进行基础的养护,包括用水喷湿基础表面,并用草包或湿布覆盖,保持混凝土的湿度,防止龟裂和收缩。
施工注意事项:1.施工现场要保持干燥,避免大雨等恶劣天气的施工,以免影响混凝土的质量。
2.钢筋要根据设计要求进行布置和连接,不得有任何偏差或错位。
3.混凝土的浇筑要均匀、连续,不得有空隙和松散。
4.在进行混凝土浇筑之前,要进行充分的振捣,以排除混凝土中的气泡。
5.基础的养护要及时、持续进行,确保混凝土的强度和耐久性。
以上是钢筋混凝土基础施工方案的简要介绍。
在实际施工中,还需根据具体项目的要求和施工情况进行调整和细化,以确保基础的质量和安全性。
