桩基验收监理小结(精).docx
- 格式:docx
- 大小:15.80 KB
- 文档页数:4

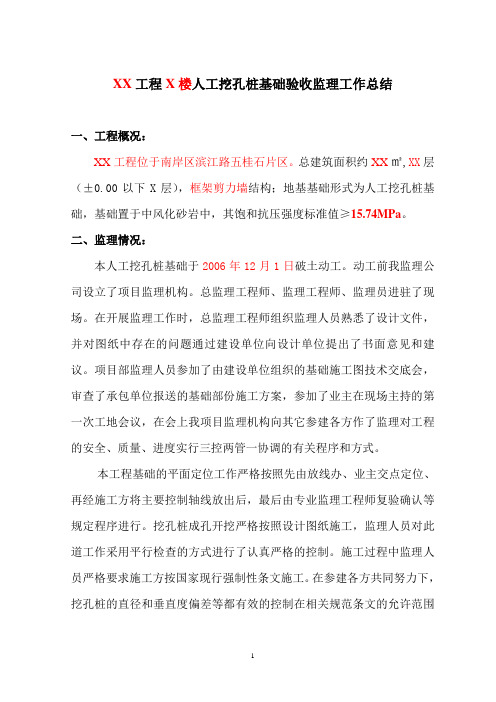

XX工程X楼人工挖孔桩基础验收监理工作总结一、工程概况:XX工程位于南岸区滨江路五桂石片区。
总建筑面积约XX㎡,XX层(±0.00以下X层),框架剪力墙结构;地基基础形式为人工挖孔桩基础,基础置于中风化砂岩中,其饱和抗压强度标准值≥15.74MPa。
二、监理情况:本人工挖孔桩基础于2006年12月1日破土动工。
动工前我监理公司设立了项目监理机构。
总监理工程师、监理工程师、监理员进驻了现场。
在开展监理工作时,总监理工程师组织监理人员熟悉了设计文件,并对图纸中存在的问题通过建设单位向设计单位提出了书面意见和建议。
项目部监理人员参加了由建设单位组织的基础施工图技术交底会,审查了承包单位报送的基础部份施工方案,参加了业主在现场主持的第一次工地会议,在会上我项目监理机构向其它参建各方作了监理对工程的安全、质量、进度实行三控两管一协调的有关程序和方式。
本工程基础的平面定位工作严格按照先由放线办、业主交点定位、再经施工方将主要控制轴线放出后,最后由专业监理工程师复验确认等规定程序进行。
挖孔桩成孔开挖严格按照设计图纸施工,监理人员对此道工作采用平行检查的方式进行了认真严格的控制。
施工过程中监理人员严格要求施工方按国家现行强制性条文施工。
在参建各方共同努力下,挖孔桩的直径和垂直度偏差等都有效的控制在相关规范条文的允许范围内。
开挖完成后我监理人员对每一根桩孔都按桩径偏差±50mm、垂直度偏差<5%、轴线偏差不大于50mm及嵌岩深度、扩大头尺寸等规范和设计要求等进行了认真的检查,在检查到少数桩孔的扩大头底部尺寸不足、嵌岩深度不符合设计要求的,立即通知施工单位进行了整改,直至重新检查达到设计要求为止,做到了事前、事中、事后的控制,工程质量处于受控状态。
三、实验送检情况:岩芯取样送检情况:监理部与建设单位一同确认了岩芯取样部位后,现场见证岩芯取样送检;岩芯试压报告反映的天然单轴抗压强度标准值满足设计要求;具体试验送检及回复情况如下表:原材料送检情况:目前钢筋原材料送检Q235ΦX;HRB335ΦX;HRB400ΦX;CRB550 X组,水泥X组,河沙X组、碎石X组。
科城花园锦泽园二期项目桩基础子分部工程验收监理小结广州市广州工程建设监理有限公司科城花园锦泽园二期工程项目监理部年月目录一、工程概况 (1)二、监理工作的依据 (1)三、监理工作的质量控制情况 (2)四、安全文明施工的监理工作情况 (4)五、观感质量核查情况 (5)六、单位工程质量评定 (5)一、工程概况工程名称:科城花园锦泽园二期项目建设单位:广州锦泽房地产开发有限公司建设地点:广州市萝岗中心区北部KXC-P6-1-1地块设计单位:广州市设计院监理单位:广州市广州工程建设监理有限公司施工单位:广州市房屋开发建设有限公司监督单位:广州开发区建设工程质量安全监督站检测单位:广州开发区建设工程质量检测中心本项目位于广州市萝岗中心区北部KXC-P6-1-1地块,总用地面积22069m2,总建筑面积48054m2(其中地上32184.1m2,地下15869.9 m2),建筑基底面积25565.6 m2,总户数186户,C21、C22栋为22层,地下一层,建筑高度<90m;G3会所为多层公共建筑,地下一层,建筑高度<20m。
主要功能为住宅;结构体系:塔楼为剪力墙结构,地下室和会所为框架结构;基础形式:预应力管桩基础,抗震设计烈度为七度。
1、预应力管桩(AB型PHC桩)基础,持力层为强风化岩石层,砼强度为C80;总桩数为1424根,设计桩径为500mm,桩尖类型均为平底十字形,设计有效桩长暂定7~28m;单桩竖向承载力特征值为600KN、800KN、1600KN、1800KN、2200KN;桩端持力层为强风化岩石层。
2、锚杆静压桩基础杆体材料采用钢筋螺纹3C18、M30水泥砂浆,锚杆直径为A150mm,其中桩数为170根,锚杆有效深度不小于15米,抗拔力承载力特征值为 100KN,持力层为全风化花岗岩。
从开工以来,得到建设单位、质监站、本公司领导及有关上级部门的大力支持,及设计单位、勘察单位、检测单位的协助,严格按照设计、建设单位和施工规范有关质量评定标准进行施工监督与验收,现本工程桩基础子分部已具备验收条件。
第1篇一、项目背景随着我国城市化进程的加快,桩基工程在各类建筑工程中的应用日益广泛。
桩基工程作为建筑工程的基础,其施工质量直接影响到整个建筑物的稳定性和安全性。
为确保桩基工程质量,提高施工效率,本项目在桩基工程完成后,进行了严格的验收工作。
二、验收目的1. 确保桩基工程质量符合设计要求和国家相关标准;2. 及时发现施工过程中存在的问题,为后续施工提供改进方向;3. 提高施工管理水平,确保工程质量、进度、安全等方面的有效控制。
三、验收过程1. 施工单位自检:在桩基工程完成后,施工单位按照设计要求和施工规范进行自检,确保工程质量达到要求。
2. 监理单位验收:监理单位对施工单位自检结果进行复核,对现场施工质量进行抽查,确保工程质量符合设计要求。
3. 设计单位验收:设计单位对桩基工程进行现场查验,确认桩基工程符合设计图纸要求。
4. 勘察单位验收:勘察单位对桩基工程进行现场查验,确认桩基工程符合勘察报告要求。
5. 质量监督站验收:质量监督站对桩基工程进行全面检查,确保工程质量符合国家相关标准。
四、验收结果1. 桩基工程整体质量良好,符合设计要求和国家相关标准;2. 桩基工程各项指标均达到设计要求,无严重质量问题;3. 施工单位在施工过程中严格执行规范,质量控制措施得力;4. 监理单位、设计单位、勘察单位及质量监督站对桩基工程验收结果表示满意。
五、经验总结1. 加强施工过程管理,严格控制施工质量;2. 严格遵循设计要求和施工规范,确保工程质量;3. 加强施工人员培训,提高施工技术水平;4. 加强施工过程中的沟通协调,确保工程进度;5. 加强对桩基工程验收工作的重视,确保验收质量。
六、下一步工作1. 对验收过程中发现的问题进行整改,确保工程质量;2. 加强施工过程监控,确保后续施工质量;3. 持续改进施工技术,提高施工效率;4. 加强与各方沟通协调,确保工程顺利进行。
总之,桩基工程验收施工小结是对桩基工程质量的全面总结,对后续施工具有重要的指导意义。

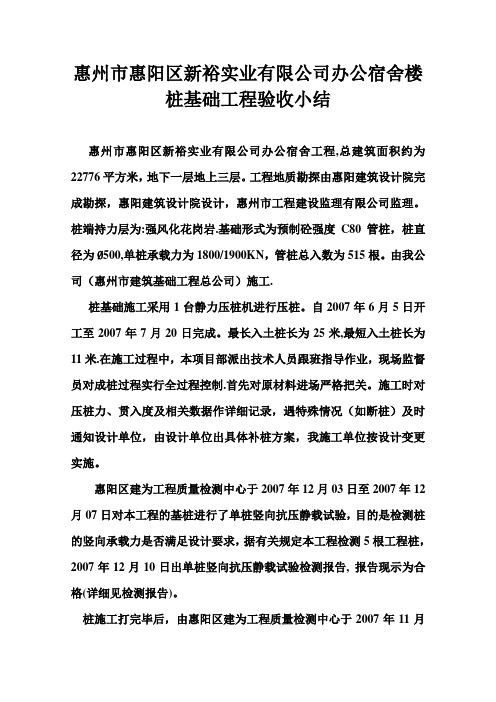

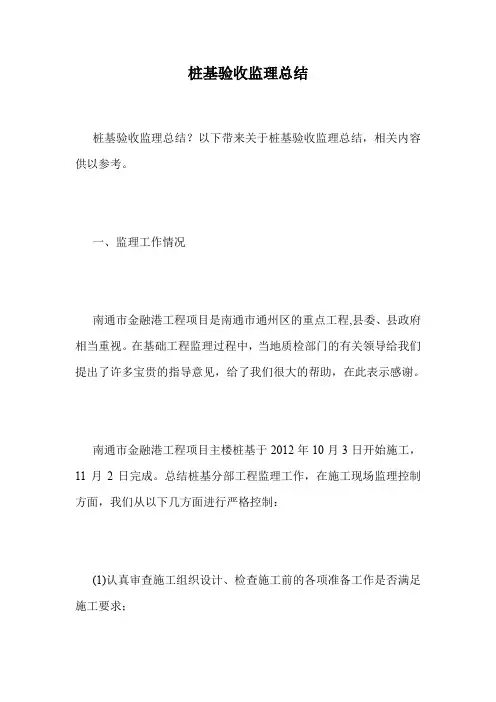

惠州市惠阳区新裕实业有限公司办公宿舍楼桩基础工程验收小结惠州市惠阳区新裕实业有限公司办公宿舍工程,总建筑面积约为22776平方米,地下一层地上三层。
工程地质勘探由惠阳建筑设计院完成勘探,惠阳建筑设计院设计,惠州市工程建设监理有限公司监理。
桩端持力层为:强风化花岗岩.基础形式为预制砼强度C80管桩,桩直径为Ø500,单桩承载力为1800/1900KN,管桩总入数为515根。
由我公司(惠州市建筑基础工程总公司)施工.桩基础施工采用1台静力压桩机进行压桩。
自2007年6月5日开工至2007年7月20日完成。
最长入土桩长为25米,最短入土桩长为11米.在施工过程中,本项目部派出技术人员跟班指导作业,现场监督员对成桩过程实行全过程控制.首先对原材料进场严格把关。
施工时对压桩力、贯入度及相关数据作详细记录,遇特殊情况(如断桩)及时通知设计单位,由设计单位出具体补桩方案,我施工单位按设计变更实施。
惠阳区建为工程质量检测中心于2007年12月03日至2007年12月07日对本工程的基桩进行了单桩竖向抗压静载试验,目的是检测桩的竖向承载力是否满足设计要求,据有关规定本工程检测5根工程桩,2007年12月10日出单桩竖向抗压静载试验检测报告, 报告现示为合格(详细见检测报告)。
桩施工打完毕后,由惠阳区建为工程质量检测中心于2007年11月22日对本工程的基桩进行反射波法检测,目的是为了普查桩身结构完整性,并为静载试验、抽芯验桩和高应变动力试桩确定桩位提供依据。
本次试验根据有关规定共检测50根工程桩,于2007年11月22日出基桩反射波法检测报告,检测结果桩身完整,一条为二类桩49条为Ⅰ类桩(详细见检测报告)。
土方开挖后,对管桩轴线偏位情况进行了检查复核,基本符合设计要求。
施工质保资料方面,施工组织设计方案由总监理工程师审批。
管桩产品合格证共41份,静压混凝土预制桩记录表33份。
先张法预应力混疑土质量检查及外观质量检验批质量验收记录24份,混凝土预制桩工程检验批质量验收记录30份;土方开挖后桩基础复核及桩质量检查记录21份;焊条合格证1份.资料齐全、有效,本公司自评该预制管桩基础子分部工程为合格。
桩基工程分部工程验收施工监理小结XXX公司XXX项目监理部年月日监理小结一、工程项目基本概况1、工程概况2、本次分部工程验收简况(1)验收项目本次验收项目:桩基工程分部工程。
该分部工程包括个单元工程。
(2)分部工程实际开完工日期桩基工程分部工程实际开完工日期为X年月日~X年月日。
(3)工程项目组织建设单位:XXXXX设计单位:XXXXX监理单位:XXXXX财务监理单位:XXXX施工单位:XXXXX二、监理工作依据1、本工程施工承包合同、工程委托监理合同、招标文件2、本工程施工设计图纸和施工图设计说明、设计交底会议纪要等技术文件3、经审批的《施工组织设计》4、《水利水电工程施工质量检验与评定规程》(SL176-2007)5、《水利水电建设工程验收规程》(SL223-2008)6、《水利水电工程测量规范》(SL52-93)7、《上海水利工程施工质量检验评定标准》(DGJ08-90-2000)8、《中华人民共和国水利行业标准》(SL288—2003)9、工程建设标准强制性条文(水利工程部分)三、监理质量控制本工程施工监理工作是在业主的委托和授权范围内,按照法律、法规和工程建设强制性标准,依据施工合同、设计文件、监理规范等规定行使监理职责,监理工作以施工安全、工程质量和施工进度为中心,以在合同工期内安全无重大安全事故和优良工程为目标,运用监理手段对整个施工过程的安全、质量、进度、投资等进行全方位、全过程控制、监督和服务。
(一)施工准备阶段的质量检验和控制1、检查施工单位质保体系、安全、文明保障体系施工单位健全的质量保证体系是取得好的工程质量的重要条件,施工准备阶段,监理就要求施工单位上报质保体系的有关资料,并进行实地检查,并根据实际情况,督促承包单位对质保体系进一步完善,工程正式开工时,该项目部已建立了质量管理、技术管理的质量保证组织机构,完善了质量管理、技术管理、专职管理人员及特殊工种工作人员持证上岗和“三检制”等制度。
桩基础监理工作总结(范文桩基础监理工作总结一、工作概述本次桩基础监理工作是为了确保工程质量,保障工程安全,根据合同约定,在施工现场从施工前期的基坑开挖到桩基施工、混凝土浇筑、试验检测等各个环节进行了全程监理。
通过监理的全过程参与,努力使工程施工质量达标,保证工程的顺利进行。
二、工作亮点本次桩基础监理工作的亮点主要体现在以下几个方面:1. 施工前期的基坑开挖:严格按照设计要求进行基坑开挖,确保开挖深度和坡度符合要求,避免施工过程中出现基坑失稳、滑坡等问题。
2. 桩基施工:按照施工方案进行桩基施工,并对施工现场进行认真监督,确保施工质量。
在施工过程中,对地基情况进行实时分析,及时调整施工方案,保证桩基施工效果。
3. 混凝土浇筑:对混凝土供应商进行严格筛选,确保混凝土质量。
同时对混凝土浇筑过程进行严格监督,注意调整浇筑速度、混凝土坍落度等参数,确保混凝土的牢固性和工程的安全性。
4. 试验检测:对桩基施工完成后的试验检测进行全程监督,及时跟进检测结果,发现问题及时解决,确保施工质量符合设计要求。
三、存在问题及解决措施在桩基础监理工作中,也出现了一些问题,主要集中在以下几个方面:1. 建设单位在施工过程中对设计变更的要求频繁:建设单位在施工过程中对部分设计进行了频繁的变更要求,增加了监理工作的难度。
我们与建设单位进行沟通,明确设计变更的合理性和必要性,要求建设单位提供相应的设计变更说明,并提供施工方案和技术交底,确保施工方案的清晰性和适应性。
2. 施工单位对施工时间的计划不合理:施工单位在桩基施工过程中对施工时间的计划不合理,导致施工进度滞后。
我们与施工单位进行了多次交流,要求其合理安排施工时间,并根据实际情况灵活调整施工进度,确保工程按计划进行。
3. 基坑排水难度大:施工现场存在地下水位较高的问题,导致基坑排水难度加大。
我们与施工单位一起研究解决方案,采取了合理的排水措施,确保基坑的稳定性和安全性。
四、总结与展望通过本次桩基础监理工作,我深刻认识到监理的重要性和必要性。
桩基验收监理总结桩基验收监理总结?以下带来关于桩基验收监理总结,相关内容供以参考。
一、监理工作情况南通市金融港工程项目是南通市通州区的重点工程,县委、县政府相当重视。
在基础工程监理过程中,当地质检部门的有关领导给我们提出了许多宝贵的指导意见,给了我们很大的帮助,在此表示感谢。
南通市金融港工程项目主楼桩基于2012年10月3日开始施工,11月2日完成。
总结桩基分部工程监理工作,在施工现场监理控制方面,我们从以下几方面进行严格控制:(1)认真审查施工组织设计、检查施工前的各项准备工作是否满足施工要求;(2)对进场原材料要求施工单位及时提供合格证,并按规定及时进行抽检,严把材料质量关。
(3)严格控制隐蔽工程验收和各工序质量验收;在隐蔽工程验收工作中,坚持上道工序未查验签认,不准进行下道工序施工,严把工序质量控制关。
每桩施工前,监理会同施工单位对桩位进行复核,确认无误后,桩机方可就位并检查桩机钻杆垂直度。
在浇筑混凝土前,监理对沉渣厚度、泥浆比重、和孔深进行测量,符合要求后才同意浇筑。
(4)对关键部位、关键工序和质量控制点等关键部位实行旁站监理,如钢筋笼焊接、混凝土浇注等。
(5)督促施工单位做好成品保护;(6)督促施工单位做好现场安全文明施工,对施工临时用电、成桩孔洞的覆盖及泥浆沉淀池的安全维护进行不定期检查,在桩基施工过程中未发生安全事故。
二、桩基工程的检查情况工程质量控制资料核查情况:工程质量控制资料经核查基本完整。
所有进场原材料有质保书、合格证及检测报告,分部分项工程验收记录、评定,符合《GB50300—2002》的评定标准,现场浇筑的混凝土为商品混凝土,由南通市通州区商品混凝土有限公司供应。
共计190根桩,其中有6根同角撑共用,桩径?900mm,混凝土设计等级为水下C35。
混凝土浇筑试块的留置符合《GB50204—2011》的有关规定。
混凝土试块试压报告共33份;工程定位测量放线记录6份;隐蔽工程验收记录31份;钢筋连接试验报告38份;商品砼合格证及试块强度报告33份。
桩基验收监理总结报告一、项目基本情况本次桩基验收监理报告是针对工程项目进行桩基验收监理的总结报告,该工程项目位于XX市XX区,总投资XX万元,总占地面积XX平方米,包括土方开挖、桩基施工、混凝土浇筑等工程。
二、工程概述1.桩基数量:本工程共设置了XX个桩基,包括钢筋混凝土桩、钻孔灌注桩等;2.施工单位:XX施工公司;3.监理单位:XX监理公司;4.施工期限:自XX年XX月XX日开始至XX年XX月XX日结束。
三、桩基验收情况1.桩基开挖:监理人员对桩基的开挖情况进行了全程监控,确保开挖范围符合设计要求,对埋深、偏差等进行了合理控制;2.钢筋加工及绑扎:监理人员对钢筋加工的质量进行了抽查,确保钢筋的直径、间距等符合设计要求,并对绑扎情况进行了合理监督;3.混凝土浇筑:监理人员对混凝土的配合比、浇筑工艺等进行了全程监控,确保混凝土浇筑质量达到设计要求,并对养护情况进行了合理监督。
四、验收反馈意见1.桩基开挖:经过验收,桩基开挖工程符合设计要求,无明显斜坡,埋深控制良好;2.钢筋加工及绑扎:经抽查,钢筋加工质量符合设计要求,钢筋的错位度及绑扎质量良好;3.混凝土浇筑:混凝土浇筑工序符合设计要求,浇筑质量良好,无渗露及裂缝情况。
五、存在的问题及改进措施1.部分锚固设施安装不合理:在验收过程中,发现部分锚固设施的安装不够牢固。
为此,施工单位应加强对锚固设施的安装质量监督,确保其牢固可靠。
2.部分桩基偏斜:在部分桩基验收过程中,发现有部分桩基存在一定程度的偏斜现象。
为此,施工单位应加强对桩基施工过程的质量控制,确保桩基的垂直度。
3.混凝土强度未达标:在部分桩基验收过程中,发现混凝土强度未达到设计要求。
为此,施工单位应加强对混凝土配合比的调试,并结合浇筑工艺进行合理控制。
六、结论及建议通过对本次桩基验收情况的全面评估,可以得出以下结论及建议:1.桩基的开挖、钢筋加工及绑扎、混凝土浇筑等工程质量符合设计要求,达到验收标准;2.针对存在的问题,施工单位应加强对锚固设施的安装、桩基施工过程的质量控制、混凝土配合比的调试等方面的监督,确保工程质量;3.在后续施工过程中,需要继续保持监理人员的全程监控,及时发现并解决问题,确保工程质量的稳步提升。

桩基验收监理小结######工程#1楼基础分部工程验收@@@@@@有限公司2012 年 4 月 25 日一、工程概况。
二、监理合同履行情况1、质量控制本项目实行总监理工程师负责制,项目监理组依据国家批准的工程建设文件,现行建设工程相关法规、验收标准、施工合同、监理合同、工程设计文件、施工图纸及设计变更等为依据进行严格监理。
在监理工作三大控制目标中,监理组始终把质量控制目标居于首位,并按照监理规范要求,针对本工程特点,监理组编制的监理规划报经业主批准,根据批准的监理规划及工程特征编制了监理实施细则。
在监理工作过程中,监理组严格按照监理规划和监理细则进行监理,在质量控制中,监理组主要做了如下具体工作:(1)严格控制施工方的质量保证体系:监理组重点审查承包单位主要技术管理人员、特殊工种人员的资质和上岗到位情况,其次监督施工方质量管理和质量保证体系的建立实施,监理过程中重点监督承包单位开展“三检”工作,确保在健全的质保体系下进行施工。
(2)严格审查施工方案,争取主动控制 :在监理过程中,要求施工单位呈报施工组织设计方案,方案经监理组审批认可后,方可进行施工,同时监理人员严格按照经批准的施工方案进行控制和跟踪,通过加强主动控制,减少工序施工质量不合格而返工现象,从而达到质量和工期目标的控制。
(3)严格控制原材料质量:严格控制进场原材料质量,并实行见证取样制度;所有进入施工现场的原材料、半成品均要求施工方提供合格证、质保书,并按照见证取样制度规定的数量要求进行现场取样,检测合格后方可使用。
目前,进场使用的材料均按规定进行了复试检测,结果均合格。
(4)严格控制过程施工质量:在过程控制中,采用计量、旁站、巡视、平行检查、监理指令、每周的工地例会及专题会议等有效手段,加强过程中施工质量控制,对进场的商品混凝土;钢筋的搭接长度、锚固长度、绑扎焊接质量、钢筋的保护层厚度;模板的平整度、垂直度、稳定性、刚度、结构标高;混凝土的浇捣等作为重点质量控制,确保每一道工序质量应符合要求,争取加大事前和事中的控制,尽可能不发生事后质量事故的返工,检测、实验情况均合格。

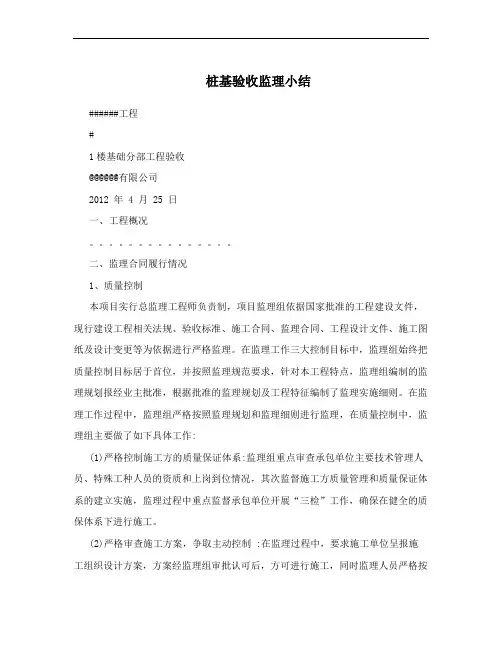

桩基验收监理小结(精)1. 背景作为建筑工程中重要的基础工程之一,桩基验收监理在建设项目中扮演着至关重要的角色。
桩基验收监理的质量直接决定着建筑物的结构稳定性和安全性,因此在建筑过程中进行正确有效地监管是极为必要的。
2. 监理职责桩基验收监理是指对桩基验收的全过程实施监理,其职责如下:•检查施工单位所提交的桩基施工图纸及相关资料,并对其进行审核,遵从施工单位提交的施工方案;•参与施工现场检查,对施工质量、桩基的规格型号、桩机性能、荷载试验等进行全面监督;•在施工过程中随时向业主及相关部门汇报工程质量状况,并提出合理的建议。
3. 监理注意事项1.施工前期检查在施工前,应对桩基设计资料逐项审核,并要求施工单位在施工前提供施工组织设计,并限定合理的施工时间;当施工单位就施工方案、施工等问题提出改进建议时,应及时给予反馈。
2.施工中期检查在桩基施工过程中,监理应按照工程质量条件选择检查次数和方法,及时发现问题并提出整改建议;对桩基施工机械及工具进行检查,保证整机、配件及输送设施等无故障状态;在桩基施工完成后,对桩基施工质量、样品、验收报告等进行检查。
3.施工后期检查在施工完成后,应对工程质量条件逐项检查,保证所有审定的工程图纸及质量技术标准都得到满足;对每个工程计划于竣工阶段所提供的相关证明文件进行检查并操作记录;对工程质量验收部门提出的意见及要求进行调查和处理。
4.桩基验收监理是建设工程中重要环节之一,仅有高质量的监理才能为建筑工程的稳定发展提供更好的保障。
因此,在桩基验收监理工作中,监理人员应严格按照标准、规范的流程进行监督检查,提高监理质量,保护建筑工程安全,为保障社会公众的文明生活、经济发展作出应有的贡献。
桩基工程监理工作小结
一、工程概况 :
1、本工程桩根据江苏省地质工程勘察院岩土工程勘察报告 (工程编号 NT12019, 采用 ?700mm 桩端后注浆钻孔灌注桩 ;桩基结构安全等级为二级 ,桩基设计等级为甲
级,共 190 根,其中有 6 根同角撑共用 ,桩径 ?900mm,皆为桩端后注浆钻孔灌注桩 ,桩编号为 (ZH-1 的桩长为 20500mm,共 142 根;编号为 ZH-2 的桩长为 18900mm,共 12 根,编号为 ZH-3 的桩长为 20450mm,共 36 根;桩端持力层 :(9-2 粉砂夹细砂。
2.工程桩设计单桩竖向承载力特征值为:?700m m 桩 2050KN 。
二、监理工作依据 :
A:建设工程的相关法律、法规、审批文件
(1、《建筑法》
(2、《工程质量管理条例》
(3、《工程建设标准强制性条文》2011 年版 (房屋建筑部分
(4、《建设工程安全生产管理条例》(第 393 号国务院令
B、有关标准、设计文件、技术资料
(1、岩土工程勘察报告
(2、有关规范、规程、标准
(3、委托监理合同
(4、建设工程施工合同
三、监理工作情况
南通市金融港工程项目是南通市通州区的重点工程,县委、县政府相当重视。
在基础工程监理过程中 ,当地质检部门的有关领导给我们提出了许多宝贵的指导意
见 ,给了我们很大的帮助 ,在此表示感谢。
南通市金融港工程项目主楼桩基于 2012 年 10 月 3 日开始施工 ,11 月 2 日完成。
总结桩基分部工程监理工作 ,在施工现场监理控制方面 ,我们从以下几方面进行严格控
制 :
(1 认真审查施工组织设计、检查施工前的各项准备工作是否满足
施工要求 ;
(2 对进场原材料要求施工单位及时提供合格证,并按规定及时进
行抽检 ,严把材料质量关。
(3 严格控制隐蔽工程验收和各工序质量验收;在隐蔽工程验收工
作中 ,坚持上道工序未查验签认,不准进行下道工序施工 ,严
把工序质量控制关。
每桩施工前,监理会同施工单位对桩位进
行复核 ,确认无误后 ,桩机方可就位并检查桩机钻杆垂直度。
在浇筑混凝土前 ,监理对沉渣厚度、泥浆比重、和孔深进行测
量,符合要求后才同意浇筑。
(4 对关键部位、关键工序和质量控制点等关键部位实行旁站监
理,如钢筋笼焊接、混凝土浇注等。
(5 督促施工单位做好成品保护;
(6 督促施工单位做好现场安全文明施工,对施工临时用电、成桩
孔洞的覆盖及泥浆沉淀池的安全维护进行不定期检查,在桩基
施工过程中未发生安全事故。
四、桩基工程的检查情况
(1 工程质量控制资料核查情况:
工程质量控制资料经核查基本完整。
所有进场原材料有质保书、合格证及检测
报告 ,分部分项工程验收记录、评定,符合《 GB50300—2002》的评定标准 ,现场浇筑的混凝土为商品混凝土 ,由南通市通州区商品混凝土有限公司供应。
共计 190 根桩 , 其中有 6 根同角撑共用 ,桩径 ?900mm,混凝土设计等级为水下 C35。
混凝土浇筑试块的留置符合《 GB50204—2011》的有关规定。
混凝土试块试压报告共 33 份;工程定位测量放线记录 6 份;隐蔽工程验收记录 31 份;钢筋连接试验报告 38 份;商品砼合格证及试块强度报告 33 份。
分部分项工程质量验收记录 31 份 ;原材料出厂合格证
书8 份、进场 (试验报告 8 份,施工记录 1 份,后注浆水泥物理性能检测报告 3 份合格。
本工程桩基共对 17 根桩进行高应变检测 ;131 根桩进行低应变检测 ,检测结果符合要求。
(2 分部分项工程监理抽检情况:
南通市金融港工程项目主楼桩基共 4 个分项 ,分 888 个检验批 ,检验批
全部合格。
(3 由监理单位组织桩基单位、土建单位共同对桩位进行检查,少数桩偏位较大(127 号桩向南偏移 180,141 号桩向西偏移 170,144号桩向西偏移200,52号桩向西偏200,77 号桩向西偏 190,71 号桩向西偏 180,109号桩向西偏 250,13 号桩向西偏 200,其余桩基偏位在允许偏差范围内。
对偏位较大的桩,监理将督促土建单位根据2011年 1 月 10 日设计单位出具的《修改通知单》进行整改。
(4、预验收遗留问题的整改结果:21#、 64#桩已根据 2011 年 1 月 10 日设计单位出具的《修改通知单》进行整改完成。
五、桩基分部预验收结论
(1 质保资料完整 ;
(2 工程质量符合《 GB50300—2002》要求 ,同意验收。
江苏建发建设项目咨询有限公司
南通市金融港工程监理部
2013.3.13。
