2024年工地防火技术措施专项安全施工方案重点着力于提高工地防火安全意识,保障生产现场人员和设施的安全。
工地防火工作是保障人员生命财产安全的重要措施,必须高度重视并认真制定和实施相应的措施。
工地防火技术措施主要包括以下几个方面:一、设施配备:1. 确保工地配备足够的消防器材,包括灭火器、消防水枪等,并定期检查维护,确保设施完好。
2. 安排专人负责消防器材的管理和使用,保证在发生火灾时能迅速有效地进行应急处理。
二、消防通道设置:1. 确保工地消防通道畅通无阻,保证紧急情况下的逃生通道畅通。
2. 设置明显的应急疏散标识,指示逃生方向,避免人员在紧急情况下发生混乱。
三、作业规范:1. 严格执行工地火源管理规定,禁止在易燃易爆区域吸烟或使用明火。
2. 加强对作业人员的消防安全教育和培训,提高其火灾应急处理能力。
四、消防演练:1. 定期组织工地消防演练,提高人员应急处置的能力,确保在紧急情况下能够快速冷静地采取有效措施。
2. 演练中要重点考虑各种可能发生的火灾情况,确保人员能够根据不同情况迅速做出反应。
五、定期检查:1. 定期组织工地消防安全检查,及时发现和排除隐患,确保工地消防设施完好有效。
2. 建立健全工地消防安全管理制度,明确责任分工,加强监督检查力度,确保消防工作的有效落实。
六、应急预案:1. 制定并实施完善的工地火灾应急预案,确保在火灾发生时能够快速有效地进行处置。
2. 要定期组织演练,不断完善预案,提高应对突发事件的能力和效率。
通过以上技术措施的全面落实,可以更好地保障工地火灾防范工作的有效开展,提升工地安全水平,确保工地施工过程中的人员和设施安全。
施工现场防火技术方案施工现场防火技术方案为确保本项目工程安全生产,文明施工,顺利完成施工任务,我们依据《中华人民共和国消防条例》、《建设工程施工现场消防安全技术规范》及其实施细则和天津市消防管理有关规定,结合本项目工程施工现场实际情况,依照“预防为主,防消结合”的消防工作方针,遵循“以人为本、因地制宜、立足自救”的原则,制定本项目工程施工现场防火技术方案。
一、工程概况:本项目工程名称为南京金融城10号楼室内装饰一标段工程,位于南京市建邺区雨润大街与江东中路交汇口。
该工程采用框架和剪力墙结构,计划工期为6个月,施工面积为m2,包括1-9层和11-18层。
标准层高为4.2m。
二、消防部署:1、组织管理:为保障项目工程消防安全工作,我们将成立以常红项目经理为首的“施工现场消防、防火领导小组”及“施工现场义务消防队”;我们将编制施工现场消防安全管理制度,并要求各相关责任人按照管理制度进行现场消防安全管理工作;我们将建立健全的施工现场消防安全责任制,并落实检查责任制执行情况,采取消防工作考评及奖罚办法;根据相关规定的施工组织设计方案和消防平面布置图,我们将设置现场消防设备、设施,并进行通水、通电试验,以确保满足规定要求;我们将组织现场施工人员按期进行消防安全教育和培训,并进行消防安全技术交底;我们将编制施工现场灭火及应急疏散预案,并进行相应的灭火和应急疏散演练;我们将建立施工现场消防设备、设施、器材的台帐及验收记录;我们将定期组织施工现场消防安全检查,并对发现的消防安全隐患问题进行整改,并进行复查。
2、现场策划:本项目工程位于南京市建邺区雨润大街与江东中路交汇口。
为保证施工现场消防通道畅通,我们将在临街处设置一个出入口,并在场内设置一条4.5m的消防通道,供消防车行走。
同时,我们将在办公区留有一条通往生活区的消防通道。
在生产区,我们将设置消防储水池,并设一台消防用水加压泵,每个楼层设置消防栓,并配置消防水带。
施工现场防火技术方案1. 简介施工现场是一处安全隐患极高的场所,因此应采取相应的技术方案对施工现场进行防火。
本文档将介绍几种常用的施工现场防火技术方案,并对每种方案的优缺点进行分析。
2. 消防设施的设置在施工现场进行建设前,需要根据现场的具体情况进行必要的消防设施的设置,如:•安装消防器材:施工现场应配置专门的灭火器材和灭火器材存放柜。
消防器材种类和数量应根据施工现场的大小、用途、内容等因素确定。
•配置消防道路:消防道路要保证通畅,具有足够的宽度和承载能力,车辆可以按照灭火需要及时逃离。
•安装消防水源:消防水源包括消防栓、消防水箱、消防水枪等。
3. 技术方案方案一:采用无水雾灭火器原理无水雾灭火器是一种新型灭火器,它通过产生高速细小的水雾粒子来灭火。
水雾粒子直接熄灭火源,而不是采用耗尽氧气或产生化学反应来达到灭火的效果。
优点•适用于各种灭火场所,有着高效、迅速灭火、不伤人体、不毁坏财物的特点。
•远离火源只要3~8米,有效控制火灾扩散,起到了优异的局部灭火效果。
方案二:采用消防沙袋原理消防沙袋是以沙子为主要材料,配以防水钢化布制成的袋子。
在火灾发生时,燃烧的物质会产生大量的高温烟气,沙袋可以用来堵住漏风口防止烟气进入,从而达到防止火灾扩散的效果。
优点•操作简单,不需要使用专业灭火器材。
•可以在一定程度上防止火灾扩散,促使灭火力量集中在局部。
方案三:采用可燃物隔离技术原理利用可燃物隔离技术隔离水平面和竖向空间,让不同的区域保持最小距离、最少数量可燃材料。
优点•防火隔离是一种有效的灭火技术,能够避免火灾扩散。
•可隔离射线和冲击波产生的燃烧物浮幕和火球,降低损失。
4. 结论通过对施工现场防火技术方案的分析,我们可以看出,每种方案都有其适用的场景和优缺点。
在实际应用中,应根据施工现场具体的情况,综合考虑多种因素,权衡取舍,选择最适合的技术方案来进行防火工作。
总包版施工现场防火技术方案一、方案背景为保障施工现场安全,预防火灾事故的发生,本方案参照防火设计规范和相关法律法规,着重考虑火灾隐患和防火技术措施,制定防火技术方案。
二、火灾隐患分析施工现场火灾隐患大致包括以下几个方面:1.电气火灾隐患:由于施工现场用电量大,线路复杂,加之施工设备及用具常常需要在室内操作,故电气设备、线路等易发生触电、短路、电器老化等火灾隐患。
2.易燃、易爆物品储存:如液化气罐、汽油等易燃物储存,易燃液体、气体、固体储存在施工现场的随意堆放,极易成为火灾隐患。
3.施工工具、设备的容易燃性:结构杂乱,材质不统一的施工设备和工具容易燃烧,在较高的温度下,容易发生燃烧爆炸。
4.人员管理因素:施工现场有各种人员工种,人员流动性大,加之人员安全意识不强,容易在误操作中引发火灾。
三、防火技术措施鉴于施工现场的具体情况,本次防火技术方案主要采取以下措施:1.电气设备和线路的安全处理:施工现场用电量较大,因此需要安排专业电工对线路进行分析和调试,保证电线、电缆的安全、可靠,杜绝电气设备、线路等因隐蔽工程带来的短路、过载等问题,避免引起火灾。
此外,还要定期检查电气设备,如电缆接头、电控箱、开关等,确保完好并及时修缮。
2.易燃、易爆物品储存:施工现场内不得存放易燃易爆物品,如氧气、乙炔及液化气、汽油、柴油等石油类品种,及其他威胁人身安全的化工品等。
同时,施工现场内的危险品必须定期进行安排、标识以及消防器材的配备和安置,并要请专业人员对该类危险品进行操作,防止人为操作不当引起火灾事故。
3.施工工具、设备的容易燃性:施工现场必须统一使用符合要求的工具和装备,杜绝使用仿冒或质量不过关的设备和工具。
4.人员管理因素:施工人员必须接受消防安全教育和培训,加强安全意识,做到“三不入”(不入危险区域、不入高处、不入电房)。
同时,施工负责人必须建立健全施工安全管理制度和相关责任制,始终保持对现场的时刻监管和检查。
施工现场防火技术方案(一)引言概述:在施工现场,由于存在大量易燃物质和作业过程中的火源,火灾事故的风险较高。
因此,采取严密的防火技术方案是保障施工现场安全的必要措施。
本文将从以下五个大点阐述施工现场防火技术方案。
一、建立完善的火灾防控措施1.明确火灾风险区域,制定相应的防火措施。
2.设置可燃物存放区,并采取有效的分类储存方法。
3.设置防火隔离带,划定不同施工区域的防火边界。
4.购买和维护消防设施,如灭火器、消防栓等。
5.组织定期消防演练,提高员工的火灾应急处理能力。
二、加强现场电气设备的安全管理1.按照规定,选择符合标准的电气设备和线缆。
2.严格实行电气设备定期巡查和修缮制度。
3.建立电气设备的不定期维护和检修计划,并做好记录。
4.设置电气设备专用通道,确保设备的通风和散热。
5.规范电气设备的使用,防止过载、短路等操作不当引发火灾。
三、合理选择和使用施工材料1.选择阻燃性能好的建筑材料,减少火灾蔓延的可能性。
2.严禁使用易燃的建筑材料或附近堆放。
3.建立材料管理制度,对材料进行规范存放和点验。
4.检查施工材料的合格证明,并建立索证索票制度。
5.安装防火墙、防火门等设施,遏制火势蔓延。
四、加强人员培训和安全意识1.组织员工进行防火技术和安全教育培训,提升知识和技能水平。
2.设立安全教育宣传栏,定期宣传防火知识和事故案例。
3.执行现场安全巡查制度,及时发现和处理安全隐患。
4.规定员工禁止在施工现场吸烟、使用明火等高风险行为。
5.强化安全责任制,设立奖惩机制,激励和约束人员对防火安全的重视。
五、定期进行隐患排查和改进措施1.建立健全的隐患排查制度和整改措施,确保施工现场的安全。
2.进行定期的安全检查和隐患排查,记录、整理并及时改正问题。
3.对发现的隐患进行分类整理,制定整改措施和时限。
4.进行整改措施的跟踪和执行,确保问题得以解决和改进。
5.总结和反思每次事故或隐患事件,不断完善防火技术方案和管理措施。

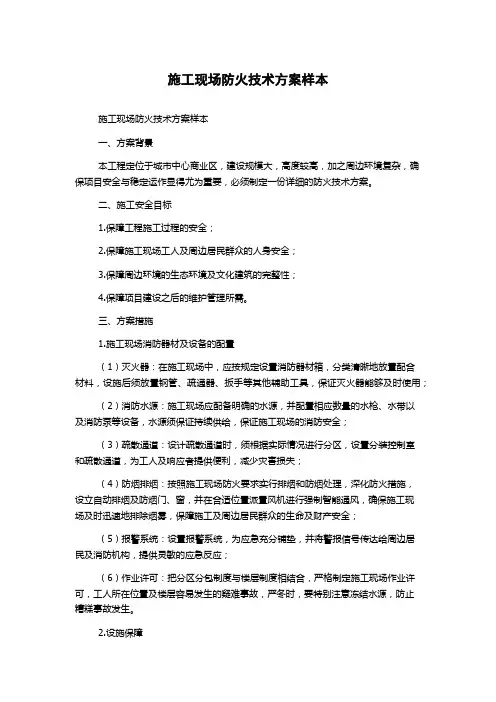

施工现场防火技术方案样本施工现场防火技术方案样本一、方案背景本工程定位于城市中心商业区,建设规模大,高度较高,加之周边环境复杂,确保项目安全与稳定运作显得尤为重要,必须制定一份详细的防火技术方案。
二、施工安全目标1.保障工程施工过程的安全;2.保障施工现场工人及周边居民群众的人身安全;3.保障周边环境的生态环境及文化建筑的完整性;4.保障项目建设之后的维护管理所需。
三、方案措施1.施工现场消防器材及设备的配置(1)灭火器:在施工现场中,应按规定设置消防器材箱,分类清晰地放置配合材料,设施后须放置钢管、疏通器、扳手等其他辅助工具,保证灭火器能够及时使用;(2)消防水源:施工现场应配备明确的水源,并配置相应数量的水枪、水带以及消防泵等设备,水源须保证持续供给,保证施工现场的消防安全;(3)疏散通道:设计疏散通道时,须根据实际情况进行分区,设置分装控制室和疏散通道,为工人及响应者提供便利,减少灾害损失;(4)防烟排烟:按照施工现场防火要求实行排烟和防烟处理,深化防火措施,设立自动排烟及防烟门、窗,并在合适位置派置风机进行强制智能通风,确保施工现场及时迅速地排除烟雾,保障施工及周边居民群众的生命及财产安全;(5)报警系统:设置报警系统,为应急充分铺垫,并将警报信号传达给周边居民及消防机构,提供灵敏的应急反应;(6)作业许可:把分区分包制度与楼层制度相结合,严格制定施工现场作业许可,工人所在位置及楼层容易发生的疑难事故,严冬时,要特别注意冻结水源,防止糟糕事故发生。
2.设施保障(1)消防通道:设有两条以上的消防通道,通道宽度不少于3m,消防通道不受乱堆乱放材料及雨雪天气等因素影响,消防通道的设置应远离机电设备、污染源和易燃易爆场所;(2)照明设施:施工现场的照明设施要有充足的亮度,照明设施能使施工人员及管理人员在夜间及月光光不足时,能够清晰地看见工作范围。
(3)控制人流:驻场消防员要对施工现场进行重点监管,对非施工人员因进入施工现场而出现的安全隐患及时发出提醒,对于高楼施工现场,要特别注意夜间的情况,防止高处坠落事故的发生。
建筑施工现场防火技术方案第三章防火部署为确保施工现场的安全,本项目制定了以下防火部署措施:1.建立完善的消防安全管理制度,明确各部门的职责和任务,健全消防安全管理机构,确保消防安全管理工作的有效开展。
2.在施工现场设置消防安全管理岗位,配备专职消防安全管理人员,加强对施工现场的巡查和监督,及时发现和消除安全隐患。
3.进行消防安全知识和技能培训,提高员工的消防安全意识和应急处置能力。
4.安装消防设施和器材,如消防栓、灭火器、消防水带等,并定期检查和维护,确保消防设施和器材的完好性和有效性。
5.严格控制火源,禁止在施工现场吸烟、使用明火,加强对电气设备的管理和维护,避免电气设备引发火灾。
6.加强对易燃易爆物品的管理,采取相应的防火措施,如分类存放、定期清理等,避免易燃易爆物品引发火灾。
7.制定消防应急预案,明确各级人员的应急职责和任务,做好应急演练,提高应急处置能力。
8.加强与消防部门的沟通和协调,及时了解消防安全相关政策和法规,积极配合消防部门的检查和指导工作。
第四章施工现场重大火灾危险源辨识为防范和控制施工现场火灾风险,本项目对施工现场进行了重大火灾危险源辨识,明确了以下重大火灾危险源:1.施工现场的电气设备,如电焊机、电动工具等,存在电气火灾的风险。
2.施工现场的易燃易爆物品,如油漆、涂料等,存在火灾和爆炸的风险。
3.施工现场的临时用电线路和电缆,存在电气火灾和触电的风险。
4.施工现场的施工材料和垃圾,如木材、纸张等,存在火灾的风险。
5.施工现场的焊接和切割作业,存在火花引发火灾的风险。
针对以上重大火灾危险源,本项目制定了相应的防火措施和应急预案,确保施工现场的消防安全。
第五章施工现场防火制度为确保施工现场的消防安全,本项目制定了以下防火制度:1.严格控制火源,禁止在施工现场吸烟、使用明火,加强对电气设备的管理和维护,避免电气设备引发火灾。
2.加强对易燃易爆物品的管理,采取相应的防火措施,如分类存放、定期清理等,避免易燃易爆物品引发火灾。
目录一、编制依据 (2)二、工程概况 (3)三、消防部署 (4)四、施工现场重大火灾危险源辨识 (13)五、施工现场防火技术措施 (14)六、临时消防设施配备 (19)附图一、编制依据1、《建筑施工安全检查标准》(JGJ59-2011)2、《施工现场临时用电安全技术规范》(JGJ46-2005)3、《建设工程施工现场供用电安全规范》(GB50194-2002)4、《建设工程施工现场消防安全技术规范》(GB50720-2011)5、《中华人民共和国消防条例》6、《中华人民共和国消防法》7、施工组织设计二、工程概况工程名称:滨江区农转居拆迁安置房五区块扩建(七期)建安工程工程地点:杭州市滨江区西兴街道星民村,钱江三桥绿化带以西,丹枫路以南,规划支路以东。
工程内容及高度:1#楼地上25层,高度73.8m;2-4#楼25层,高度73.7m;5#楼地上32层,高度93.3m;6#楼地上33层,高度96.1m;7#楼地上27层,高度79.4m;8#、9#楼地上32层,高度93.4m;10#楼地上25层,高度73.8m;11#楼地上3层,高度12.3m;地下室地下一层。
结构类型:框剪结构建筑面积:总建筑面积为137390.2m2(其中地上100216.2m2,地下37174m2)建设单位:滨江区农村多层住宅建设管理中心勘察单位:浙江省工程勘察院设计单位:浙江中设工程设计有限公司监理单位:厦门港湾咨询监理有限公司施工单位:浙江富成建设集团有限公司三、消防部署一、组织管理(一)、消防安全管理1、消防安全教育及培训施工人员进场时,施工现场的消防安全管理人员应向施工人员进行消防安全教育和培训。
消防安全教育和培训应包括下列内容:(1)施工现场消防安全管理制度、防火技术方案、灭火及应急疏散预案的主要内容。
(2)施工现场临时消防设施的性能及使用、维护方法。
(3)扑灭初起火灾及自救逃生的知识和技能。
(4)报警、接警的程序和方法。
目录一、编制依据 (2)二、工程概况 (2)三、消防部署 (2)四、施工现场重大火灾危险源辨识 (8)五、施工现场防火技术措施 (9)六、临时消防设施配备 (9)附图一、编制依据1、《建筑施工安全检查标准》(JGJ59-2011)2、《施工现场临时用电安全技术规范》(JGJ46-2005)3、《建设工程施工现场供用电安全规范》(GB50194-2002)4、《建设工程施工现场消防安全技术规范》(GB50720-2011)5、《中华人民共和国消防条例》6、《中华人民共和国消防法》7、施工组织设计二、工程概况三、消防部署一、组织管理(一)、消防安全管理1、消防安全教育及培训施工人员进场时,施工现场的消防安全管理人员应向施工人员进行消防安全教育和培训。
消防安全教育和培训应包括下列内容:(1)施工现场消防安全管理制度、防火技术方案、灭火及应急疏散预案的主要内容。
(2)施工现场临时消防设施的性能及使用、维护方法。
(3)扑灭初起火灾及自救逃生的知识和技能。
(4)报警、接警的程序和方法。
2、消防安全技术交底施工作业前,施工现场的施工管理人员应向作业人员进行消防安全技术交底。
消防安全技术交底应包括下列主要内容:(1)施工过程中可能发生火灾的部位或环节。
(2)施工过程应采取的防火措施及应配备的临时消防设施。
(3)初起火灾的扑救方法及注意事项。
(4)逃生方法及路线。
3、可燃物及易燃易爆危险品管理(1)用于在建工程的可燃性能材料的燃烧性能等级应符合设计要求。
(2)可燃材料及易燃易爆危险品应按计划限量进场。
进场后,可燃材料宜存放于库房内,露天存放时,应分类成垛堆放,垛高不应超过 2m,单垛体积不应超过50m3,垛与垛之间的最小间距不应小于2m,且应采用不燃或难燃材料覆盖;易燃易爆危险品应分类专库储存,库房内应通风良好,并应设置严禁明火标志。
(3)施工产生的可燃、易燃建筑垃圾或余料,应及时清理。
4、用火、用电、用气管理(1)施工现场用火应符合下列规定:1)动火作业应办理动火许可证;动火许可证的签发人收到动火申请后,应前往现场查验并确认动火作业的防火措施落实后,再签发动火许可证。
2)动火操作人员应具有相应资格。
3)切割、烘烤或加热等动火作业前,应对作业现场的可燃物进行清理;作业现场及其附近无法移走的可燃物应采用不燃材料对其覆盖或隔离。
4)施工作业安排时,宜将动火作业安排在使用可燃建筑材料的施工作业前进行。
确需在使用可燃建筑材料的施工作业之后进行动火作业时,应采取可靠的防火措施。
5)裸露的可燃材料上严禁直接进行动火作业。
6)切割、烘烤或加热等动火作业应配备灭火器材,并应设置动火监护人进行现场监护,每个动火作业点均应设置 1个监护人。
7)五级(含五级)以上风力时,应停止焊接、切割等室外动火作业;确需动火作业时,应采取可靠的挡风措施。
8)动火作业后,应对现场进行检查,并应在确认无火灾危险后,动火操作人员再离开。
9)具有火灾、爆炸危险的场所严禁明火。
10)施工现场不应采用明火取暖。
11) 厨房操作间炉灶使用完毕后,应将炉火熄灭,排油烟机及油烟管道应定期清理油垢。
(2)施工现场用电应符合下列规定:1)施工现场供用电设施的设计、施工、运行和维护应符合现行国家标准《建设工程施工现场供用电安全规范》GB50194 的有关规定。
2)电气线路应具有相应的绝缘强度和机械强度,严禁使用绝缘老化或失去绝缘性能的电气线路,严禁在电气线路上悬挂物品。
破损、烧焦的插座、插头应及时更换。
3)电气设备与可燃、易燃易爆危险品和腐蚀性物品应保持一定的安全距离。
4)有爆炸和火灾危险的场所,应按危险场所等级选用相应的电气设备。
5)配电屏上每个电气回路应设置漏电保护器、过载保护器,距配电屏 2m 范围内不应堆放可燃物,5m 范围内不应设置可能产生较多易燃、易爆气体、粉尘的作业区。
6)可燃材料库房不应使用高热灯具,易燃易爆危险品库房内应使用防爆灯具。
7)普通灯具与易燃物的距离不宜小于 300mm,聚光灯、碘钨灯等高热灯具与易燃物的距离不宜小于 500mm。
8)电气设备不应超负荷运行或带故障使用。
9)严禁私自改装现场供用电设施。
10)应定期对电气设备和线路的运行及维护情况进行检查。
(3)施工现场用气应符合下列规定:储装气体的罐瓶及其附件应合格、完好和有效;严禁使用减压器及其他附件缺损的氧气瓶,严禁使用乙炔专用减压器、回火防止器及其他附件缺损的乙炔瓶。
3)气瓶应分类储存,库房内应通风良好;空瓶和实瓶同库存放时,应分开放置,空瓶和实瓶的间距不应小于 1.5m。
4)气瓶使用时,应符合下列规定:①使用前,应检查气瓶及气瓶附件的完好性,检查连接气路的气密性,并采取避免气体泄漏的措施,严禁使用已老化的橡皮气管。
②氧气瓶与乙炔瓶的工作间距不应小于 5m,气瓶与明火作业点的距离不应小于 10m。
③冬季使用气瓶,气瓶的瓶阀、减压器等发生冻结时,严禁用火烘烤或用铁器敲击瓶阀,严禁猛拧减压器的调节螺丝。
④氧气瓶内剩余气体的压力不应小于 0.1Mpa。
⑤气瓶用后应及时归库。
5、消防安全检查施工过程中,施工现场的消防安全负责人应定期组织消防安全管理人员对施工现场的消防安全进行检查。
消防安全检查应包括下列主要内容:(1)可燃物及易燃易爆危险品的管理是否落实。
(2)动火作业的防火措施是否落实。
(3)用火、用电、用气是否存在违章操作,电、气焊及保温防水施工是否执行操作规程。
(4)临时消防设施是否完好有效。
(5)临时消防车道及临时疏散设施是否畅通。
6、应依据灭火及应急疏散预案,定期开展灭火及应急疏散的演练。
(二)消防安全管理组织机构为做好现场消防工作,加强现场防火安全管理,成立现场消防安全管理组织机构,由项目经理任消防安全负责人,下设义务消防组织。
1、现场消防安全管理组织机构及消防安全管理职责(1)现场消防安全管理组织机构(2)消防安全管理职责1)认真贯彻执行《中华人民共和国消防条例》及其实施细则和其他有关消防法规。
2)组织实施逐级防火责任制和岗位防火责任制。
3)把消防工作列入工作、生产、施工的内容。
4)对职工进行消防安全教育与培训、消防安全技术交底。
5)组织安全防火检查,消除火险隐患,改善消防安全条件,完善消防设施。
6)领导义务消防组织。
7)组织制定灭火方案,带领职工扑灭火灾,保护火灾现场。
8)追查处理火警事故,协助调查火灾原因。
2、义务消防队组织及消防安全管理职责(1)义务消防队组织陈清海邱吴丹龚艳谢小燕(2)消防安全管理职责1)义务消防组织要定期举行活动,每月至少活动一次。
2)组织队员学习消防知识,队员应参加安全防火检查,会使用灭火器材,要求能熟练使用灭火器材,会使用工艺或其他一般手段整改火险隐患,会扑救初起火灾。
3)经常开展宣传教育,向职工普及消防知识,维护和保养好消防器材设施,发生火灾时迅速报警,积极扑救。
二、现场消防规划施工现场设置两个消防水池。
同时配备2台扬程120m的消火栓泵,互为备用,设置总动启动装置。
消火栓泵应采用专用消防配电线路。
临时设施搭设在施工现场东侧。
宿舍与宿舍之间的间距为4-6m。
建筑层数最高为2层,每层建筑面积不大于200m2。
单面布置房间,疏散走道的净宽度大于 1.0m。
房间内任一点至最近疏散门的距离不应大于 15m,房门的净宽度不应小于0.8m;房间建筑面积超过50m 2时,房门的净宽度不应小于 1.2m。
隔墙应从楼地面基层隔断至顶板基层底面。
食堂、仓库层数为1层。
房间内任一点至最近疏散门的距离不应大于 10m,房门的净宽度不应小于 0.8m。
应急照明应急照明的照度不应低于正常工作所需照度的90%。
应急照明灯具采用自备电源的应急照明灯具,连续供电时间不小于60分钟。
四、施工现场重大火灾危险源辨识生活区1、食堂。
2、宿舍内大功率电器、煤气使用。
仓库、材料堆场及加工区、变配电房1、仓库、可燃易燃品的存放。
2、变配电房。
五、施工现场防火技术措施一、机电设备1、机座必须稳固,转动的危险部位要安设防护装置。
2、工作前必须检查机械、仪表、工具等且确认完好方准使用。
3、电气设备必须绝缘良好,电线不得与金属物绑在一起,各种电机必须按规定接零接地,并设置独立开关;临时停电或停工休息时,必须拉闸加锁。
4、施工机械和电气设备不得带病运转,应严格按照安全技术措施进行。
运转时不准修理。
5、行灯电压不超过36伏,在潮湿场所或在金属容器内工作时行灯电压不得超过12伏。
6、受压容器应有安全阀,压力表,并避免曝晒、碰撞;氧气瓶及配件严防沾染油脂;乙炔发生器、液化石油气,不得躺卧使用,且必须有防回火的安全装置。
五、季节施工1、暴雨前后,要检查工地临时设施、机电设备、临时线路,发现倾斜、变形、下沉、漏雨等现象,应及时加固修理,有严重危险的,立即排除。
2、现场道路加强维护。
4、雨季时要检查现场排水管道是否畅通,及时排出现场积水。
六、临时消防设施配备1、配电房、垂直运输设备的操纵室均配备2具灭火器。
2、单层宿舍每50m2配备2具灭火器;两层以上宿舍每层均配备灭火器。
3、办公室、食堂等100m2内配备不少于2具灭火器,每增50m2增配2具灭火器。
4、仓库、可燃物堆放场、木制棚、钢筋棚等,50m2以内配备2具灭火器。
5、施工完毕的每层楼梯处应设置消防水枪、水带及软管,且每个设置点不应少于 2 套。
6、消防水池处设置1组消防器材。
7、消火栓的间距为110-120m。
消火栓沿在建工程、临时用房和可燃材料堆场及其加工场均匀布置,与在建工程、临时用房和可燃材料堆场及其加工场的外边线的距离不小于5m。
