土方开挖质量及安全保证措施(最新版)
- 格式:docx
- 大小:230.27 KB
- 文档页数:8

土方开挖安全质量保障措施土方开挖是指在工程施工中进行土壤开挖的一种工作。
土方开挖的目的主要是为了建筑、道路、隧道等工程施工提供必要的土方条件。
然而,土方开挖是一项高风险的工作,安全质量保障措施的落实至关重要。
在本文中,将重点探讨土方开挖过程中的安全质量保障措施,并就其实施过程中可能出现的问题提出相应的解决方案。
第一部分:土方开挖的安全风险分析土方开挖工作存在着一定的安全风险。
首先,土方开挖涉及到大量土壤的移动,如果不加以控制,可能导致坡体滑坡、塌方等情况,给施工现场和周边环境带来巨大的安全隐患。
其次,土方开挖时可能会遇到地下管线的问题,如电力线、自来水管、燃气管道等,如果对这些管线位置不清楚或未采取有效的保护措施,可能会导致事故发生。
此外,在土方开挖过程中,还可能遇到地质问题,如岩层、水位等,而没有进行充分的预先调查和处理措施可能会导致施工过程中的各种问题。
第二部分:土方开挖的安全质量保障措施为保证土方开挖施工的安全性和质量,需要采取一系列措施来防范风险和解决问题。
以下是常用的一些安全质量保障措施。
1. 土质勘察和地质预测:在进行土方开挖施工之前,应进行详细的土质勘察和地质预测工作。
通过对土壤性质、地下水位、岩层分布等进行调查,可以更好地了解施工区域的地质情况,并为后续的施工工作提供基础数据。
根据调查结果,合理选择土方开挖的方法和参数,以减少地质灾害的发生。
2. 管线勘查和标识:在进行土方开挖之前,需要对施工区域内的地下管线进行全面、准确的勘查,并对管线进行标识。
同时,应与相关部门进行沟通,了解施工区域内是否存在其他未知的地下管线。
在施工过程中,必须严格按照标识进行作业,避免对管线造成损害。
3. 制定详细的施工方案:在进行土方开挖之前,应制定详细的施工方案。
该方案应包括施工步骤、安全措施、人员编组、机械设备选择和使用等,确保施工过程中的安全和质量。
同时,应制定紧急情况处理措施和应急预案,以便在发生突发事件时能够及时处理。

基坑土方开挖安全保证措施随着城市建设的不断发展,基础设施建设也在不断地推进。
在这些建设工程中,基坑土方开挖是一项重要的施工工序。
然而,基坑土方开挖这一工序也是一项高风险的施工活动,需要注意安全保证措施。
本文将介绍一些基坑土方开挖安全保证措施。
安全规划在开始施工前,应充分规划施工现场,确定开挖范围、深度和倾斜度等。
应根据施工现场的特点,选择适当的施工方式和设备,以确保整个施工过程的安全性。
施工现场安全措施在施工现场应控制人员和非施工人员的进出。
应设立专人进行指挥,并采取相应的预防措施和警戒标志。
应制定安全生产责任制度,以确保每个员工都对自己的职责有足够的认识,严格遵守安全规章制度。
土方开挖前的安全检查在进行基坑土方开挖前,应对相关设备进行安全检查,确保设备处于正常工作状态。
同时,对现场地质条件进行调查,确定基坑内土质的类型和力学性质,以确定土方开挖的施工方式。
此外,还应根据前期相关资料和实测数据,制定开挖过程中所能承受的最大水平应力。
应急预案在进行土方开挖过程中,应有一套完整的应急预案。
应急预案应包括可能出现的危险情况及相应的应对措施,并应向施工人员和现场相关人员作出详细说明。
此外,还应制定一套应急联动机制,确保在出现紧急情况时,能够及时联系相关人员进行处理。
施工现场尘土控制土方开挖过程中产生大量扬尘,给周围环境和人员带来危害。
因此,在施工现场应采取相应的尘土控制措施,以减少不必要的危害。
可以采用降尘剂、喷洒水雾、覆盖等措施来控制尘土飞扬,确保工人和周围的环境不受影响。
土方开挖后的安全措施在结束土方开挖后,应对现场进行清理和整理,确保安全生产环境有序。
此外,还应对基坑米型、排水措施等进行检查,以保证原设计要求和施工要求一致。
综上所述,基坑土方开挖是一项高风险工序,在施工前应做好安全规划和准备工作,根据施工现场特点和实际情况采取相应安全措施,确保施工过程中的安全和卫生。
通过合理有效的安全保证措施,能够在基坑土方开挖工程中减少危害并取得圆满的施工效果。

施工现场土方开挖安全保障措施1. 简介土方开挖是建筑施工过程中的重要环节,涉及到土壤的移动和搬运,因此必须采取一系列安全保障措施,以确保施工现场人员的安全和顺利进行土方开挖工作。
本文将介绍一些常见的施工现场土方开挖安全保障措施。
2. 安全保障措施2.1 施工前准备工作在进行土方开挖前,施工方应做好以下准备工作:•制定详细的土方开挖工程方案,包括工程范围、开挖深度、开挖顺序等内容。
•对施工现场进行全面的勘察和评估,了解地下管线、地质条件等相关情况。
•根据勘察结果制定详细的施工计划,并进行合理的施工区域划分。
•配备必要的施工设备、工具和安全防护装备,如挖掘机、安全帽、手套、防护鞋等。
2.2 土方开挖过程中的安全控制土方开挖过程中需要注意以下安全控制措施:•在施工现场设置明显的安全标志和警示标志,确保工地内外人员明确辨别施工范围和注意安全。
•按照施工计划逐步进行土方开挖,确保开挖的区域稳定,并避免过大范围的土方开挖。
•坚持“先支撑后挖掘”的原则,对需要支撑的墙体和斜坡进行支护,以确保施工人员的安全。
•严格控制挖掘机等施工设备的运行速度和施工深度,避免挖掘机超载和超速运行。
•在开挖过程中定期检查施工设备的工作状况,以确保设备的正常运行和使用安全。
•加强对施工人员的安全教育和培训,提高其安全意识和操作技能。
2.3 土方开挖后的安全处理土方开挖完成后,施工方需要进行以下安全处理:•对开挖区域的边坡进行加固和修复,确保其稳定性,避免坍塌和滑坡等安全事故发生。
•及时清理施工现场,清除施工过程中产生的垃圾、碎石等杂物,保持施工现场的整洁和安全。
•对相关设备进行及时的维护和检修,保证其正常运转。
•监测和评估土方开挖的影响范围,及时采取补救措施,以防止可能带来的地质灾害。
3. 总结施工现场土方开挖是一项复杂的工程,需要施工方高度重视施工过程中的安全保障措施。
通过提前的准备工作、合理的施工计划和科学的安全控制措施,可以有效减少施工过程中的安全事故发生概率,确保施工人员的安全。
基坑土方开挖安全保证措施随着城市化进程的不断推进,基坑土方开挖的施工越来越常见。
然而,基坑土方开挖涉及到的安全隐患也越来越多。
本文针对基坑土方开挖相关安全问题,提出一些保证措施,以帮助相关从业人员有效避免安全事故,确保施工安全。
基坑土方开挖前因地形、地质情况及建筑物的特征对选址进行评估基坑土方开挖前,需要了解所选位置的地形、地质情况及建筑物的特征。
评估后,保证建筑物的稳定、周边环境安全。
现场勘查基坑土方开挖前,应进行详细的现场勘查。
现场勘查需要侧重以下几个方面:•是否有悬崖、梁道等突出物?•周围是否有房屋、管网等建筑物?•地下是否有临时管线、电气线等?•基础钢筋和钢模具的情况是否良好?•如果需要施工,施工场地是否有足够的空间?通过现场勘查,可以帮助确定施工方案,决定施工机具的大小、作业范围和切削深度。
土质物理性质测量在进行土方开挖前,必须先进行土质物理性质测量。
测量信息可以帮助决定土壤切割的水平和垂直深度,以及在车辆通过时产生的地面振动程度。
强制通风土方开挖时,必须强制通风。
这可以有效清除由料场的粉尘和有害气体积聚产生的危险。
通风系统包括独立的压缩空气和真空清洁机,以帮助在开挖过程中排出所有的污染物。
稳定支撑平衡支撑必须放置在施工现场的各个关键聚集点上。
平衡支撑可以承担悬挂重物,如施工工具和人员。
如果可能,还可以采用输水固定支撑设备,增加特定部位的支撑度。
安全绳索基坑土方开挖现场必须配备安全绳索。
安全绳索可以用于悬挂工具、吊装人员或其他支撑系统的支撑。
安全绳索必须在施工中进行检查和调整,以便及时更换损坏的绳索。
地面清理在基坑土方开挖现场进行清理时,必须采取适当的措施以确保工人安全。
清理人员应穿戴适当的安全衣物、手套和防护鞋。
在任何时候,除非使用清扫机器,否则不得让工人手扫或磨洗地面。
基坑土方开挖中的注意事项在基坑土方开挖中,施工人员还需要注意以下事项:•执行许可证明和进出入安全控制;•确保车辆安全,避免对人员和车辆造成损害;•维护开挖段的清洁状态,清除碎石和杂物;•保证设备和机具的良好条件,以及对设备的维护和保养;•监测挖掘黄卡和挖掘文书的使用情况;•定期进行现场检查,并评估所使用的工具和机具的可靠性和稳定性。

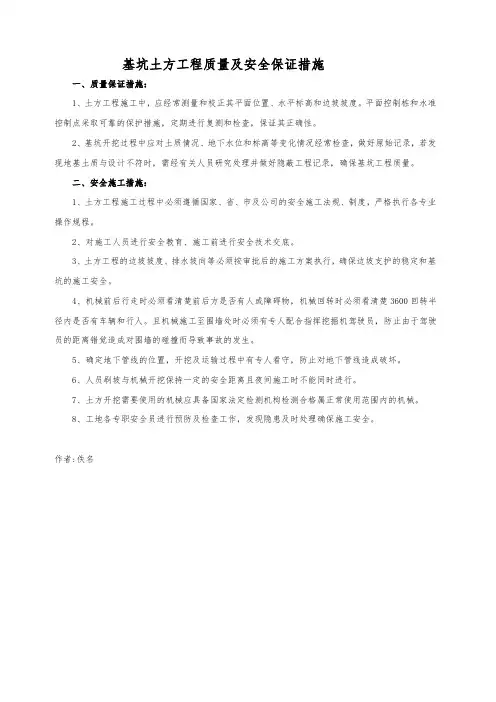

基坑土方工程质量及安全保证措施
一、质量保证措施:
1、土方工程施工中,应经常测量和校正其平面位置、水平标高和边坡坡度。
平面控制桩和水准控制点采取可靠的保护措施,定期进行复测和检查,保证其正确性。
2、基坑开挖过程中应对土质情况、地下水位和标高等变化情况经常检查,做好原始记录,若发现地基土质与设计不符时,需经有关人员研究处理并做好隐蔽工程记录,确保基坑工程质量。
二、安全施工措施:
1、土方工程施工过程中必须遵循国家、省、市及公司的安全施工法规、制度,严格执行各专业操作规程。
2、对施工人员进行安全教育、施工前进行安全技术交底。
3、土方工程的边坡坡度、排水坡向等必须按审批后的施工方案执行,确保边坡支护的稳定和基坑的施工安全。
4、机械前后行走时必须看清楚前后方是否有人或障碍物,机械回转时必须看清楚3600回转半径内是否有车辆和行人。
且机械施工至围墙处时必须有专人配合指挥挖掘机驾驶员,防止由于驾驶员的距离错觉造成对围墙的碰撞而导致事故的发生。
5、确定地下管线的位置,开挖及运输过程中有专人看守,防止对地下管线造成破坏。
6、人员刷坡与机械开挖保持一定的安全距离且夜间施工时不能同时进行。
7、土方开挖需要使用的机械应具备国家法定检测机构检测合格属正常使用范围内的机械。
8、工地各专职安全员进行预防及检查工作,发现隐患及时处理确保施工安全。
作者:佚名。
土方开挖质量及安全保证措施土方开挖是土建工程中的常见工作之一,所涉及的范围广泛,包括地基开挖、基坑开挖、隧道开挖等。
在土方开挖过程中,保证其质量和安全至关重要,这不仅关系到工程的顺利进行,也直接关系到施工人员的安全。
首先,对于土方开挖的质量,需要注意以下几点:1.明确开挖范围在开挖前,需要根据设计图纸和勘察报告明确开挖范围,尤其是地下管线、电缆等设施的位置和深度,以及周边建筑物的结构和使用情况等。
避免对周边环境造成损害。
2.合理排水在开挖中,为防止水土流失和洪涝灾害等,需要设置排水系统,利用排水设备将流出的地下水或雨水排出施工区域,确保开挖现场整洁,同时也减少了施工人员的危险。
3.清理施工现场开挖过程中如果有残留空间,可能会导致不利后果。
同时,避免施工垃圾和泥浆堆积,容易造成污染和风险。
因此,需要及时清理施工现场和处理施工垃圾,防止污染和危险事故。
4.守控沉降土方开挖过程中容易引起地面沉降,沉降过大可能导致周边的建筑物产生损害。
因此,在开挖中需要实时监测地面的沉降情况,并及时采取控制措施,确保沉降不会超出允许范围。
5.保证挖掘坡度为保证土方开挖的稳定性,应严格控制挖掘坡度和边坡。
挖掘坡度的大小直接影响着土方开挖的工序。
应该确认好挖掘的坡度,边坡有无需要处理非常必要,它们与土方开挖的直接关系,不容忽视。
其次,关于土方开挖的安全问题,有以下几点需注意:1.现场安全土方开挖是一项危险性很高的工作,所以在执行前需要确保施工现场符合安全规定,同时采取合适的保护措施,例如安装警告牌、围挡,标明是非施工区域、避免滑坡或堆积等危险事故。
2.设备安全土方开挖中使用的机器设备经常性的重复工作中,如果设备数码出现故障可能会导致严重安全事故的发生。
所以,在工作开始前,需要检查设备是否符合标准,及时更换损坏的部件,保证设备的正常运行。
3.出入口管理在开挖过程中,必须明确标志出出入口的位置,并设置相应的安全设施,以确保施工人员和设备的安全出入,避免卡人、逃逸等事故的发生。

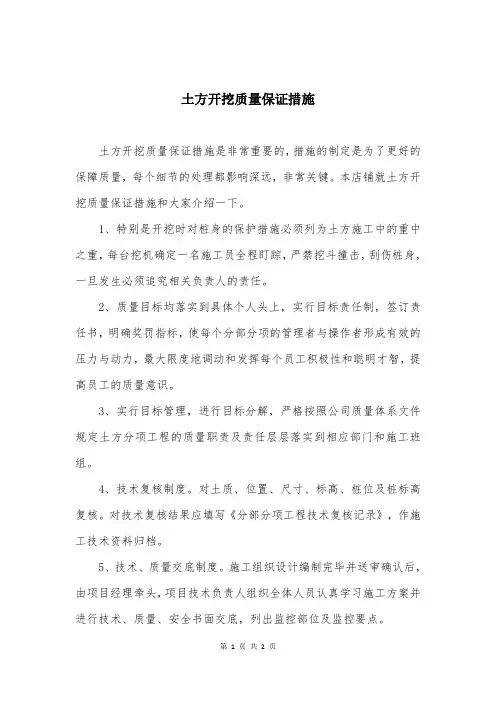

土方开挖质量保证措施
土方开挖质量保证措施是非常重要的,措施的制定是为了更好的保障质量,每个细节的处理都影响深远,非常关键。
本店铺就土方开挖质量保证措施和大家介绍一下。
1、特别是开挖时对桩身的保护措施必须列为土方施工中的重中之重,每台挖机确定一名施工员全程盯踪,严禁挖斗撞击,刮伤桩身,一旦发生必须追究相关负责人的责任。
2、质量目标均落实到具体个人头上,实行目标责任制,签订责任书,明确奖罚指标,使每个分部分项的管理者与操作者形成有效的压力与动力,最大限度地调动和发挥每个员工积极性和聪明才智,提高员工的质量意识。
3、实行目标管理,进行目标分解,严格按照公司质量体系文件规定土方分项工程的质量职责及责任层层落实到相应部门和施工班组。
4、技术复核制度。
对土质、位置、尺寸、标高、桩位及桩标高复核。
对技术复核结果应填写《分部分项工程技术复核记录》,作施工技术资料归档。
5、技术、质量交底制度。
施工组织设计编制完毕并送审确认后,由项目经理牵头,项目技术负责人组织全体人员认真学习施工方案并进行技术、质量、安全书面交底,列出监控部位及监控要点。
6、严格执行三检制度,上道工序不合格不能组织下道工序施工,进行基坑验槽时在公司检查合格的基础上,报业主、监理工程、质检站、设计共同参加复检验收,合格后方可组织工程施工隐蔽记录和组织下道工序施工。
更多关于“土方开挖质量保证措施”等建筑建设方面的知识,可以关注本店铺进行查询。
土方开挖安全保证措施1.施工人员必须按安全技术交底要求进行挖掘作业。
2.挖土应从上而下逐层挖掘,严禁掏挖和超挖作业。
填土区土体不稳定,有发生坍塌危险时,应立即停工,撤离施工现场。
3.在挖方边坡上侧堆土或材料和移动施工机械时,应与挖方边缘保持一定距离,以保证边坡和直立壁的稳定。
当土质良好时,堆土或材料一般应距挖方边缘0.8m以上,高度不宜超过1.5m。
在坡顶和道路的临空面按照规范要求设置防护栏杆,坡顶不得施加荷载(根据设计要求而定)。
坡顶围护栏做法:在边坡形成时立即设置防护栏杆,立杆间距2m,下横杆离地300,上部横杆离地1500。
每根立杆埋入地面下长度不底400,采取C20砼浇筑,基坑400×400×400。
4.配合机械挖土、修坡、平地作业时,不得在机械回转半径以内作业。
5.地下室基坑挖土应分层进行。
在施工过程中基坑边堆置土方不应超过设计荷载,挖方时不应碰撞或损伤支护结构、降水设施。
6.基坑土方施工中应对支护结构、周围环境进行观察和监测,如出现异常情况应及时处理,待恢复正常后方可继续施工。
7.基坑土方开挖的顺序、方法必须与设计工况相一致,并遵循“开槽支撑,先撑后挖,分层开挖,严禁超挖”的原则。
8.做好现场的电线、电杆的保护工作。
9.在开挖耕植土、粘性土、砂土过程前,安全人员对周围环境认真检查,不得在危险的岩石或建筑物下面作业。
在作业过程中,作业人员密切观察土层的变形情况,并将观察情况立即上报,不得推迟上报及隐瞒。
10.安排测量人员对边坡进行变形观测的测量工作,并将测量数据做好统计工作。
变形值达到或超过警戒值时,必须立即停止施工。
通知业主、监理、专家一同到现场踏勘,在处理意见通过后,按照专家意见组织处理。
11.在坡顶修建排水沟,保证雨水有组织排水。
12.每天开工前,应对施工机械进行安全检查,在施工生产中,司机要按安全操作规程进行操作。
13.在挖方取土时,应注意不同土质土体的稳定性,防止土体滑落。
土方开挖质量及安全保证措施
(最新版)
Security technology is an industry that uses security technology to provide security services to society. Systematic design, service and management.
( 安全管理 )
单位:______________________
姓名:______________________
日期:______________________
编号:AQ-SN-0378
土方开挖质量及安全保证措施(最新版)

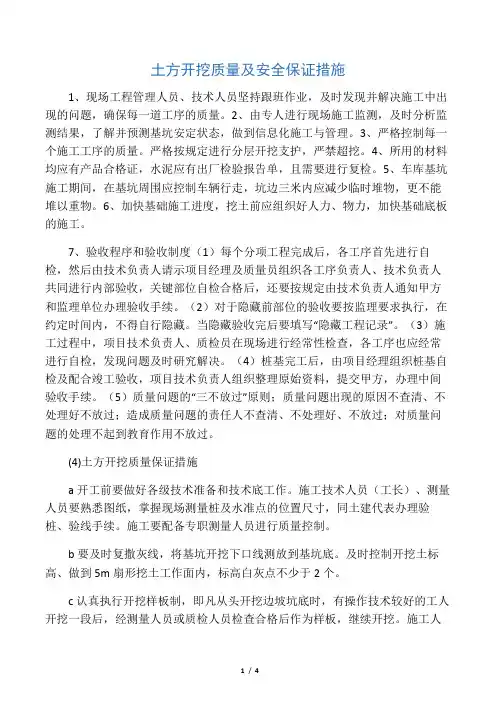

1、现场工程管理人员、技术人员坚持跟班作业,及时发现并解决施工中出现的问题,确保每一道工序的质量。
2、由专人进行现场施工监测,及时分析监测结果,了解并预测基坑稳定状态,做到信息化施工与管理。
3、严格控制每一个施工工序的质量。
严格按规定进行分层开挖支护,严禁超挖。
4、所用的材料均应有产品合格证,水泥应有出厂检验报告单,且需要进行复检。
5、车库基坑施工期间,在基坑周围应控制车辆行走,坑边三米内应减少临时堆物,更不能堆以重物。
6、加快基础施工进度,挖土前应组织好人力、物力,加快基础底板的施工。
7、验收程序和验收制度(1)每个分项工程完成后,各工序首先进行自检,然后由技术负责人请示项目经理及质量员组织各工序负责人、技术负责人共同进行内部验收,关键部位自检合格后,还要按规定由技术负责人通知甲方和监理单位办理验
收手续。
(2)对于隐蔽前部位的验收要按监理要求执行,在约定时间内,不得自行隐蔽。
当隐蔽验收完后要填写“隐蔽工程记录”。
(3)施工过程中,项目技术负责人、质检员在现场进行经常性检查,各工序也应经常进行自检,发现问题及时研究解决。
(4)桩基完工后,由项目经理组织桩基自检及配合竣工验收,项目技术负责人组织整理原始资料,提交甲方,办理中间验收手续。
(5)质量问题的“三不放过”原则;质量问题出现的原因不查清、不处理好不放过;造成质量问题的责任人不查清、不处理好、不放过;对质量问题的处理不起到教育作用不放过。
(4)土方开挖质量保证措施
a开工前要做好各级技术准备和技术底工作。
施工技术人员(工长)、测量人员要熟悉图纸,掌握现场测量桩及水准点的位置尺寸,同土建代表办理验桩、验线手续。
施工要配备专职测量人员进行质量控制。
b要及时复撒灰线,将基坑开挖下口线测放到基坑底。
及时控制开挖土标高、做到5m扇形挖土工作面内,标高白灰点不少于2个。
c认真执行开挖样板制,即凡重新开挖边坡坑底时,有操作技术较好的工人开挖一段后,经测量人员或质检人员检查合格后作为样板,继续开挖。
施工人员换班时,要交接挖深、边坡、操作方法,以确保开挖质量。
d开挖边坡时,尽量采用沟端开行,挖土机的开行中心线要对准边下口线。
要坚持先修坡后挖土的操作方法。
f土方开挖后,及时跟进浇筑砼垫层,并要注意成品的保护工作。
g认真执行项目部制定的技术、质量管理制度。
施工中要积累技术资料,如施工日记、设计变更洽商、验桩、验线记录等。
h土方工程竣工后要绘制竣工图,四土建代表和质量检查人员共同检查评定工程质量等级。
(5)土方开挖安全要求和安全保证措施
a开工前要做好各级安全交底工作。
根据本工程施工机械多,配合工作多,土质条件差以及运土路线复杂等特点,制定安全措施,组织职工贯彻落实,并定期开展安全活动。
b每天检查挡土设施是否完好,并及时行修复。
c下雨期间进行挖土时,做好防滑措施。
d工地全封闭施工,大门口设水龙头、排水沟、集水池,出场时必须冲洗干净,方准离开工地,不准将污泥带出门外,影响市容。
e夜间挖土施工时,应配置足够的灯光照明。
f为预防边坡塌方,一般禁止在边坡上侧堆土,当在边坡一侧放置材料时,应距离边坡上边缘1.0m以外,材料堆置高度不得超过去时1.5m。
g提前准备好编织袋、草袋、木桩等物,若边坡局部塌方,则可将坡脚塌方清除。
h若边坡经上述措施之后,仍有失稳现象,则应征得设计单位与临理单位同意,采用加大边坡坡度或用压密注浆加固土体等方法,以确保基坑施工的安全。
i阴雨天气,在边坡上应加盖塑料薄膜,以防止边坡上的土体流失。
在土方开挖过程中,严格控制开挖深度和坡度。
根据有关规范要求,控制开挖段的长度,随时掌握土体位移、沉降的变化量,做
好信息反馈,指导土体开挖,以确保基坑侧壁土体和周边环境不被破坏,如坡顶土体及周边环境位移或沉降超过警戒值,就立即采取必要的、有效的措施,并报施工项目部、监理和业主。
1、每天开工前,应对施工机械进行安全检查,在施工生产中,司机要按安全操作规程进行操作。
尤其是多台挖机在一处时,挖机间距应大于10米。
2、土方开挖过程中,坡顶不得堆载荷载,运输车辆尽量避免在坡顶边缘行走,防止基坑坡垮塌。
3、在挖方取土时,应注意不同土质土体的稳定性,防止土体滑落。
监挖措施:在基坑周边每30米设一个水准控制点,该点设在距坑边1.5米处,每天由测量人员抄测一次,当该点标高下降8cm时,报有关人员处理。
并对基坑坡面用钉土钉、外罩砂浆固定砂土的方法,确保砂土不流滑。
(木钉打入深度至少300,@500,护面砂浆1:3厚30)。
4、运输车辆要服从指挥,信号要齐全,不得超速,过岔口,遇障碍时减速鸣笛,运土车辆倒车时,应有人指挥,制动器齐全并功
能良好。
5、施工现场的危险地段,应设置警示牌,并距坑顶四周设置1200高防护栏(二道水平横杆,3米间距1个立杆,立杆埋深不少于500)安全隐患未消除,不得撤弃。
6、夜间施工时,施工现场要有足够照明设施,照明亮度要满足夜间的水准测量。
行车路线上用挂红色警示灯,车辆专人指挥。
7、土石方施工不宜在雨天进行。
在雨天施工时,工作面不要过大,要逐段、逐片地完成。
8、开挖区边缘的2米以内不得堆任何东西,以免土方垮塌。
施工需要时临时堆放施工物品单位面积不得超过200Kg,雨天严禁堆放任何物品。
距坑顶2米外4米内不得停放12T以上的车辆。
9、电梯井处土方开挖要有专门的安全人员进行安全监护,有险情立即停止作业,排除险情后再施工。
10、当发生安全事故时,应停止所有相关的施工作业,现场管理人员立即报告项目经理有关情况(包括伤亡人数,伤员伤势,何时、何地、事故原因)。
并采取必要的营救措施,同时拨打医院急救
电话120。
11、文明施工及分项工程的临时用电安全参照我公司的ISO质量、健康、环境控制程序
