张唐铁路隧道光面爆破作业指导书
- 格式:doc
- 大小:46.50 KB
- 文档页数:10

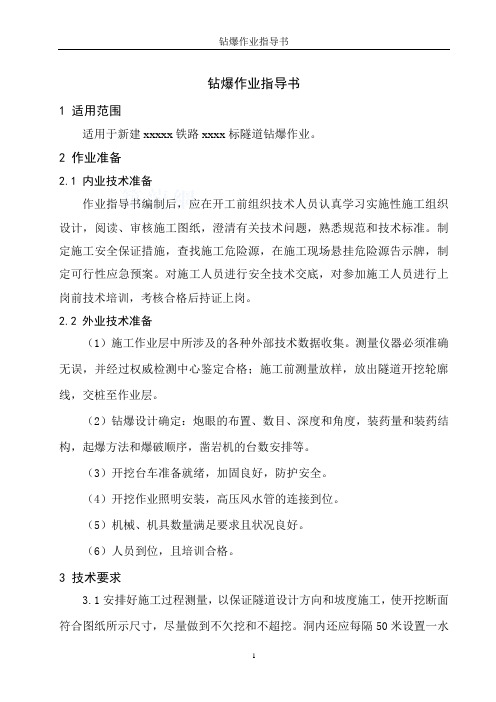

钻爆作业指导书1 适用范围适用于新建xxxxx铁路xxxx标隧道钻爆作业。
2 作业准备2.1 内业技术准备作业指导书编制后,应在开工前组织技术人员认真学习实施性施工组织设计,阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准。
制定施工安全保证措施,查找施工危险源,在施工现场悬挂危险源告示牌,制定可行性应急预案。
对施工人员进行安全技术交底,对参加施工人员进行上岗前技术培训,考核合格后持证上岗。
2.2 外业技术准备(1)施工作业层中所涉及的各种外部技术数据收集。
测量仪器必须准确无误,并经过权威检测中心鉴定合格;施工前测量放样,放出隧道开挖轮廓线,交桩至作业层。
(2)钻爆设计确定:炮眼的布置、数目、深度和角度,装药量和装药结构,起爆方法和爆破顺序,凿岩机的台数安排等。
(3)开挖台车准备就绪,加固良好,防护安全。
(4)开挖作业照明安装,高压风水管的连接到位。
(5)机械、机具数量满足要求且状况良好。
(6)人员到位,且培训合格。
3 技术要求3.1安排好施工过程测量,以保证隧道设计方向和坡度施工,使开挖断面符合图纸所示尺寸,尽量做到不欠挖和不超挖。
洞内还应每隔50米设置一水准点。
3.2开挖必须按批准的施工方案执行,不得随意更改参数。
3.3钻爆作业时必须严格遵守“爆破作业规程”,按批准的爆破专项方案实施,根据试爆确定工艺参数,不同岩层及时调整爆破用约量,并报监理单位确认。
用测量仪器放出布点位置,然后进行钻孔、装药、爆破。
3.4采用光面爆破,严格控制超欠挖。
3.5隧道设计断面大,上部开挖完成后应及时进行锚喷初期支护施工,确保工序衔接,及早施作仰拱,改善受力情况。
3.6施工过程中应对围岩及支护结构进行位移及应力量测,以便监控其稳定状态。
3.7科学安排各工序的衔接,严格控制各工序施工时间,避免各种资源的闲置浪费。
4 钻爆法施工工艺流程4.1钻爆设计说明4.1.1 隧道Ⅴ级围岩的爆破施工①本分部根据地质条件、开挖断面、开挖进尺、爆破器材等条件编制Ⅴ级围岩爆破设计参数Ⅴ级围岩爆破设计参数A 根据本工程地质情况和进度要求,采用直眼掏槽形式,并适当加深加大掏槽眼(比其它眼深约20cm,比其它眼大),以保证掏槽效果。
《隧道光面爆破作业指导参考教程》一、编制依据1、设计图2、《铁路隧道施工规范》TB10204-20023、《铁路隧道工程施工质量检验验收标准》TB10417-20034、《铁路工程施工安全技术规程》TB10401.1-20035、《铁路工程施工技术手册.隧道》二、光面爆破设计隧道开挖应根据采用的施工方法、施工机械,合理选择开挖方法和步骤,确定合理循环进尺及施工速度,保持各工序相互协调,确保施工安全和工程质量满足施工进度要求。
(一)、隧道超欠挖的规定根据《铁路隧道工程施工质量检验验收标准》的规定,结合本合同段隧道地质情况,隧道允许超欠挖值应符合表1-1的规定。
表1-1隧道允许超欠挖值(cm)注:本表适用于炮眼深度不大于3.0m的隧道。
炮眼深度大于3.0m时,可根据实际情况另行规定。
(二)、钻爆开挖隧道开挖应根据工程地质条件、开挖断面、开挖方法、掘进循环进尺、钻眼机具和爆炸材料等进行钻爆设计,钻爆设计应根据爆破效果调整爆破参数。
(三)、钻爆设计1、钻爆设计的内容包括炮眼(掏槽眼、辅助眼、周边眼)的布置、数量、深度和角度,爆破器材、装药量和装药结构,起爆方法和爆破顺序,钻眼机具和钻眼要求等。
钻爆设计图包括炮眼的布置图、周边眼装药结构图、钻爆参数表、主要技术经济指标及必要的说明。
根据围岩走向、层厚、石质等地质情况及支护施工方法,设定爆破方法如下:Ⅲ级围岩采用全断面法掘进,坚硬岩石施工加强掏槽爆破,控制周边光爆孔,控制超欠挖。
爆破器材选用2#岩石硝铵炸药,药卷直径为:周边眼采用Ф25小药卷(间接、不耦合装药,导爆索起爆),其余为Ф32药卷;塑料导爆管非电起爆系统毫秒微差有序起爆;出现涌水情况采用乳化炸药,其标准用药量见表1—2及主要经济指标见表1—3。
Ⅲ级围岩全断面光面爆破炮眼药量分配表表1—2Ⅲ级围岩全断面光面爆破主要经济技术指标表1—33、隧道爆破设计隧道Ⅲ级围岩,采用全断面开挖施工,断面大小为约40平方米,月计划掘进150米,每月施工28天,采用两班循环作业,炮眼利用率96%。
中铁十三局集团有限公司施工过程控制标准化管理手册(隧道分册)隧道光面爆破施工作业指导书编制:审核:批准:目录1.目的 (1)2.编制依据 (1)3.适用范围 (1)4.施工准备 (1)4.1技术准备 (1)4.1.1内业准备 (1)4.1.2外业准备 (1)4.2工程准备 (2)4.3爆破材料准备 (2)5.劳力组织 (3)6.施工设备准备 (3)7.光面爆破施工工艺流程 (3)8.光面爆破设计 (4)8.1光面爆破参数设计 (4)8.1.1经验公式计算 (4)8.1.2 工程类比法 (7)8.2掏槽选择 (7)8.3断面炮眼数 (8)8.4辅助炮眼数量及布置 (8)8.5每一循环进尺炮眼深度 (8)8.6装药量计算 (8)8.7炮眼装药及起爆法 (9)9.光面爆破施工操作要点 (9)9.1测量放线 (9)9.2钻眼 (9)9.3清孔、装药 (10)9.4连网爆破 (10)9.5爆后检查及瞎炮处理 (10)9.6钻爆效果检验 (10)10. 质量控制标准及保证措施 (11)10.1质量控制标准 (11)10.2质量保证措施 (11)11.安全控制要点及措施 (12)11.1爆破安全一般规定 (12)11.2爆破警戒和安全防护措施 (13)12.环境保护 (13)隧道光面爆破施工作业指导书1.目的了解和掌握隧道开挖光面爆破作业的设计,光面爆破施工作业工艺流程、操作要点、质量标准,安全环保要求,指导、规范光面爆破作业。
2.编制依据⑴《铁路隧道钻爆法施工工序及作业指南》(TZ231-2007)⑵《铁路隧道施工技术指南》TZ204-2008。
⑶《铁路隧道工程施工质量检验验收标准》TB10417-2003。
⑷《铁路工程施工安全技术规程》TB10401.1-2003。
⑸《铁路工程施工技术手册.隧道》。
⑹隧道爆破现代技术⑺《民用爆炸物品安全管理条例》中的有关条例;⑻《爆破安全规程》GB6722-2003;⑼相关设计文件。
隧道光面爆破施工作业指导书一、光面爆破的技术要点光面爆破是周边眼同时起爆,各炮眼的冲击波向其四周作径向传播,相邻炮眼的冲击相遇,则产生应力波的叠加,并产生切向拉力,拉力的最大值发生在相邻炮眼中心连线上形成裂缝,随后,爆炸气的膨胀使裂缝进一步扩展,形成平整的爆裂面。
1.1爆破参数选定原则1.1.1周边眼间距E它是直接控制开挖轮廓面平整度的主要因素。
一般情况下E=(12~15)d,其中炮眼直径d=35~45mm。
对于节理发育、层理明显的围岩地段,周边眼间距可适当减小,也可在两炮眼之间增加一个不装药的导向空眼。
1.1.2最小抵抗线W(光面层厚度)W直接影响光面爆破效果和爆碴块度。
其取值在(13~22)d范围内,且W≥E。
1.1.3周边眼密集系数K取K=E/W=0.7~1.0。
1.1.4装药集中度q采用2号岩石炸药进行光面爆破时,若预留光爆层,q=0.15~0.20kg/m;若全断面一次爆破,则q=0.2~0.3kg/m。
如果采用其它炸药,则需进行换算,其换算系数C按下式求得:C=1/2(2#岩石炸药猛度/换算炸药猛度+2#岩石炸药炸力/换算炸药炸力)1.2周边眼装药结构1.2.1软岩周边眼装药结构一般采用两种形式:一种是较破碎围岩采用空气间隔装药,导爆索传爆。
导爆索作为炮眼装药时,按10g/m折算为2号岩石硝铵炸药。
另一种是较完整的软弱岩层采用小直径光爆炸药连续装药。
分别如下图所示:1.2.2硬岩周边眼装药结构硬岩一般采用导爆索间隔装药,装药结构如下图:炮泥导爆索药卷周边眼间隔装药结构(单位:cm)除周边眼、中空眼外,其余掏槽、底眼、掘进眼的装药结构均为连续装药,只是装药长度不同。
1.3掏槽形式掏槽眼的形式有三种:斜眼、直眼、直眼和斜眼的混合掏槽。
根据隧道断面大小及工程地质特点,结合现场的钻眼机械设备,一般采用的掏槽方式为斜眼掏槽方式。
二、光面爆破施工工艺光面爆破施工工艺流程见图2.1。
2.1 钻爆设计2.1.1爆破器材雷管采用1-30段非电毫秒雷管,隔段使用;炸药采用2号岩石硝铵炸药,规格为Ø32*200mm;当有水时换成乳化甘油炸药,周边眼使用导爆索引爆。
本文部分内容来自网络整理,本司不为其真实性负责,如有异议或侵权请及时联系,本司将立即删除!== 本文为word格式,下载后可方便编辑和修改! ==隧道爆破作业指导书篇一:隧道爆破作业指导书作业指导书隧道工程第二分册(爆破作业)项目总工程师:工程部长:发布时间:实施时间:目录1、目的 .............................................. - 1 -2、编制依据 .......................................... - 1 -3、适用范围 .......................................... - 1 -4、工艺流程及技术要求 ................................. - 1 -5、劳力、机械设备的配置 .............................. - 11 -6、质量要求 ......................................... - 11 -7、安全、质量控制措施 ................................ - 12 -8、环境保护 ......................................... - 13 -9、文明施工 ......................................... - 14 -爆破施工作业指导书1、目的明确隧道爆破作业的工艺流程、操作要点和相应的工艺标准,指导、规范隧道爆破施工,减轻对围岩的振动破坏,保证隧道的爆破作业安全和质量。
2、编制依据?《铁路隧道工程施工技术指南》(TZ204-201X)?《铁路隧道工程施工质量验收标准》(TB10417-201X)?《新建隧道设计图》3、适用范围适用于新建隧道的爆破施工。
4、工艺流程及技术要求4.1 钻爆设计钻爆作业是隧道施工控制工期、保证开挖轮廓的关键。
一、编制依据与原则1.1相关标准、规范和施工图纸(1)《高速铁路隧道工程施工技术指南》铁建设[2010]241号;(2)新建铁路玉溪至磨憨铁路工程初步设计文件;(3)国家及地方有关方针政策、法规及条例和国家现行行业规范、规程及验标等;(4)现场调查有关的水文地质资料;(5)公司拥有的施工工艺、施工工法成果、机械设备;(6)《爆破安全规程》(GB6722—2011)1.2 编制原则(1)严格遵守招标文件明确的设计规范,施工规范和质量评定验收标准。
(2)技术先进性,科学合理性,经济适用性,安全可靠性、实事求是相结合。
(3)对现场坚持全员、全方位、全过程严密监控,动态控制,科学管理的原则。
二、工程概况2.1工程简介2.2工程地质条件2.2.1地质概况2.2.2地层岩性2.2.3水文地质条件三、主要施工方案及施工技术3.1施工方案根据设计图纸1#斜井Ⅳ、Ⅴ级围岩采用台阶法开挖,Ⅲ、Ⅱ级围岩采用全断面开挖。
为了控制超挖,减小爆破对周边围岩的扰动,保护围岩的自稳能力采用光面爆破方法。
在开挖前做好超前地质预报和超前支护。
3.2台阶法施工工艺1、对隧道现场光面爆破进行试验,根据不同围岩岩性进行优化爆破设计,不断调整爆破设计参数,使光面爆破设计更符合实际情况,施工过程要严格操作规程。
2、严格周边眼的距离,控制在35~40cm,并采用空气间隔装药,提高光爆效果。
3、现场工程技术人员负责指导监督钻眼质量,确保钻眼的深度、方向、角度、间距按光面爆破设计的要求实施,特别对周边眼应严格控制。
出碴时,准确控制好开挖底部标高,使下一循环放样、钻孔准确无误。
4、严格控制装药量,并用炮泥堵塞严密,封堵长度不得小30cm。
3.3台阶法施工工艺台阶法开挖是先开挖上半断面,待开挖至一定长度后同时开挖下半断面,上下半断面同时并进的施工方法。
在施工的时候首先开挖断面的上部,然后及时进行上部的初期支护,喷锚、挂网支护,架设钢架并复喷至设计厚度,形成较稳定的承载拱。
本文部分内容来自网络整理,本司不为其真实性负责,如有异议或侵权请及时联系,本司将立即删除!== 本文为word格式,下载后可方便编辑和修改! ==隧道爆破作业指导书篇一:隧道爆破作业指导书作业指导书隧道工程第二分册(爆破作业)项目总工程师:工程部长:发布时间:实施时间:目录1、目的 .............................................. - 1 -2、编制依据 .......................................... - 1 -3、适用范围 .......................................... - 1 -4、工艺流程及技术要求 ................................. - 1 -5、劳力、机械设备的配置 .............................. - 11 -6、质量要求 ......................................... - 11 -7、安全、质量控制措施 ................................ - 12 -8、环境保护 ......................................... - 13 -9、文明施工 ......................................... - 14 -爆破施工作业指导书1、目的明确隧道爆破作业的工艺流程、操作要点和相应的工艺标准,指导、规范隧道爆破施工,减轻对围岩的振动破坏,保证隧道的爆破作业安全和质量。
2、编制依据?《铁路隧道工程施工技术指南》(TZ204-201X)?《铁路隧道工程施工质量验收标准》(TB10417-201X)?《新建隧道设计图》3、适用范围适用于新建隧道的爆破施工。
4、工艺流程及技术要求4.1 钻爆设计钻爆作业是隧道施工控制工期、保证开挖轮廓的关键。
隧道工程钻爆设计作业指导书一、爆破设计1、设计原则根据地质条件,开挖断面、开挖方法、掘进循环进尺、钻眼机具和爆破器材等编制光面爆破设计方案。
钻爆设计的内容包括炮眼(掏槽眼、辅助眼、周边眼)的布置、数目、深度、斜率和数量,装药量和装药结构,起爆方法和爆破顺序,钻眼机具和钻眼要求、主要技术经济指标及必要的说明等。
①、根据围岩特点合理选择周边眼间距及周边眼的最小抵抗线,辅助炮眼交错均匀布置,周边炮眼与辅助炮眼眼底在同一垂直面上,掏槽眼加深20cm。
②、严格控制周边眼装药量,间隔装药,使药量沿炮眼全长均匀分布。
③、根据地质、水文条件和炮眼选择适当的炸药品种和型号。
掏槽眼宜选用高猛度的炸药;周边眼宜选用低密度、低爆速、低猛度或高爆力的炸药。
采用导爆管和毫秒雷管起爆。
④、采用微差爆破,周边眼采用导爆索起爆,以减小起爆时差。
2、钻爆参数的选择通过爆破试验确定爆破参数,试验时参照“光面爆破参数表”。
光面爆破参数围岩爆破开挖每循环设计进尺Ⅱ级3.5m,Ⅲ级3.0m,Ⅳ级2.0m,Ⅴ级1.2m。
此爆破设计是结合以往施工经验进行的预设计,施工过程中根据试爆效果,不断调整爆破设计参数,提高爆破效率。
爆破开挖使用乳化炸药,爆破网络采用非电毫秒雷管起爆、孔内微差爆破。
周边眼间距E采用60cm,抵抗线W采用80cm,E/W取为0.75。
掏槽眼钻孔相对循环进尺加深0.2m,连续装药;周边眼采用φ25mm药卷间隔装药,辅助眼采用φ32mm药卷间隔装药结构,底板眼及掏槽眼采用φ32mm药卷连续装药结构。
3、掏槽方式采用三级复式楔形掏槽。
4、装药结构及堵塞方式①、装药结构周边眼:用φ25mm药卷间隔装药,岩石很软时采用导爆索装药结构。
辅助眼:用φ32mm药卷间隔装药结构。
掏槽眼及底板眼:用φ32mm药卷连续装药。
②、堵塞方式:所有装药炮眼用炮泥堵塞,其堵塞长度满足以下要求:a、炮眼深度超过1m时,封泥长度不宜小炮眼深度的1/2。
b、炮眼深度超过1m时,封泥长度不宜小于0.5m。
铁路隧道工程隧道爆破(光面爆破)作业指导书1、适用范围适用于新建标段站前工程隧道综合接地的施工作业2、作业准备2.1技术准备组织施工技术及管理人员认真熟悉并理解设计图纸、技术规范和技术要求,编写好各种施工管理程序和工作程序。
技术人员根据已有的技术资料,对本工程的开挖起始点进行确切定位,标定位置和施工控制标高。
2.2机具及人员准备根据施工方案及现场的需求,配备足够数量性能优良的施工机具,在施工条件和人员许可的情况下,以实现多处平行作业,并配备足够的备用机具。
2.3物资准备在进场施工前,备足施工机具所用的各类油料及机械设备维修保养常用配件,确保工程施工的顺利进行。
爆破物品由当地民爆公司向公安部门办理购买、运输手续后,24小时配送。
3、钻爆方法概述隧道开挖光面弱爆破技术,分多个断面立体交叉施工;同时边开挖边支护,确保安全无事故。
对于地质条件较差的地段或区域以机械施工为主,局部用风镐破除,难度较大的,小范围采用控制松动爆破法施工,采用管棚法辅助进洞。
根据围岩类别及开挖部位不同,采用不同的炸药单耗,对于软岩采取松动爆破技术,炸药单耗控制在0.35~1.8kg/m3之间,爆破施工中根据实施爆破效果进行调整。
特别是在隧道施工过程中,须根据掘进过程中岩石的类型、走向、地质结构、地下水、施工进度等各种因素来确定原设计开挖法的可行性。
当掘进过程中遇到地质构造或其它特殊的地质结构时,根据具体情况将及时反馈给监理、设计和业主,确定可靠的支护加强措施。
最大一段允许装药量:Qm=R3(VKP/K)3/α式中:Qm-最大一段允许装药量(Kg);R-爆源中心到振速控制点的距离;VKP-质点振动速度控制标准(cm/s);K-与爆破技术、地震波传播途径介质性质有关的系数;α-爆破振动衰减系数。
3.1爆破器材的选用爆破器材:炸药采用2号岩石硝铵炸药,周边眼采用专用光爆炸药(2号光爆炸药及2号低爆速炸药)。
雷管采用非电毫秒雷管,雷管跳段使用,段隔时差控制在50ms~250ms之间;或使用火雷管。
露天光面、预裂爆破钻孔作业指导书1 目的为规范露天光面、预裂爆破钻孔作业过程的安全标准化,有效防止钻孔过程中安全事故的发生,确保工程安全有效运行,特制定本作业标准。
2 范围适用于本公司所属的露天光面、预裂爆破钻孔作业。
3 术语定义3.1 钻孔平台 Drilling platform指钻机进行钻孔作业的工作平台。
3.2 钻孔作业人员 Drilling operation personnel指从事钻孔作业的钻机操作机手和辅助工。
4 职责4.1 钻机队长职责4.1.1 负责整个钻机操作的设计和总结,指导施工,检查质量。
4.1.2 制定钻机操作安全技术措施,检查实施情况。
4.1.3 负责制定钻机日常维修的技术措施,并指导实施。
4.1.4 协助项目经理参加钻机事故的调查和处理。
4.2 钻机班长职责4.2.1 负责施工现场的安全生产,文明施工,经常及时检查施工现场的安全生产工作,发现隐患及时采取措施进行整改,并报给钻机队长处理。
4.2.2 坚持原则,对违章作业,违反操作规程的人和事,敢于阻止和教育。
督促- 1 -钻机操作者按照本规程和安全操作细则的要求进行作业,制止违章指挥和违章作业,纠正错误的操作方法。
4.2.3 发生工伤事故,及时保护现场并进行抢救,立即报告给爆破队长及项目经理。
4.2.4 做好钻机安全技术交底,及时做好每次钻孔的操作总结。
4.3 钻机作业人员职责4.3.1 遵守国家法律,认真学习钻机操作规章制度,熟悉机械的性能,做好本职工作,努力提高钻机操作水平。
4.3.2 配合钻机班长做好每天的钻机检查工作,对安全操作提出合理意见。
4.3.3 发现隐患或异常应及时上报给钻机班长或处理。
4.3.4 制止无操作作业证人员进行钻机作业。
5 作业流程图6 作业标准- 2 -6.1 班前会6.1.1 熟悉钻机的性能及操作方法,了解炮孔的位置、炮孔布置情况和现场周围环境。
6.1.2 了解各钻机作业人员对机器的熟练情况。
目录
一、工艺概况 (1)
二、编制依据 (1)
三、作业内容 (1)
四、材料要求 (1)
五、施工工艺流程及工艺要求 (2)
5.1 施工准备 (2)
5.1.1 (2)
5.1.2 (2)
5.1.3 (2)
5.1.4 (2)
5.1.5 (2)
5.1.6 (2)
5.1.7 (2)
5.2测量放样 (2)
5.3钻眼 (2)
5.4清孔 (3)
5.5装药 (3)
5.6联结起爆网路 (3)
5.7爆破 (4)
六、质量控制与检验 (5)
1、爆破参数 (5)
2、掏槽眼 (5)
3、底板眼 (5)
4、半眼痕迹保存率 (6)
5、对围岩的破坏程度 (6)
6、超欠挖 (6)
七、劳动组织、机械设备配置 (6)
1、劳动力组织 (6)
2、光面爆破所需机械设备见下表 (7)
八、安全及环保要求 (7)
1、安全措施 (7)
2、环保要求 (9)
九、质量记录 (9)
隧道开挖光面爆破作业指导书
一、工艺概况
光面爆破是周边眼同时起爆,各炮眼的冲击波向其四周作径向传播,相邻炮眼的冲击相遇,则产生应力波的叠加,并产生切向拉力,拉力的最大值发生在相邻炮眼中心连线上形成裂缝,随后,爆炸气的膨胀使裂缝进一步扩展,形成平整的爆裂面。
本作业指导书适用于中铁三局张唐铁路ZTSG-4标段隧道工程光面爆破施工作业。
二、编制依据
《铁路隧道工程施工技术指南》(TZ204-2008)
《新建铁路张家口至唐山段施工图及其他设计文件》
《铁路隧道钻爆法施工工序及作业指南(TZ231-2007)》
三、作业内容
1、钻爆设计;
2、放样布眼;
3、钻眼;
4、清孔;
5、装药;
6、联接起爆网络;
7、爆破。
四、材料要求
本线使用岩石炸药(TNT),若遇隧道渗水过大,则采用防水炸药
(乳化炸药);原则上采用常规毫秒雷管,若有特殊需要,可定制相应延迟导爆管;导爆索采用常规导爆索;引爆装置采用电动起爆器,若隧道内有瓦斯等不良气体,则采用煤矿专用导爆管和起爆器。
五、施工工艺流程及工艺要求
5.1 施工准备
5.1.1熟悉施工图纸,做好各项技术交底,组织技术培训、考核。
5.1.2做好现场劳动力组织,机械配置到位。
5.1.3钻爆设计。
5.1.4洞内控制点引测。
5.1.5 工艺及质量控制流程
5.1.6光面爆破施工工艺流程见隧图3。
5.1.7 工艺步骤简要说明
5.2测量放样
钻眼前,测量人员要用红油漆准确标出开挖断面的中线和轮廓线,标出炮眼位置,其误差不得超过5cm。
在直线段,有条件可用激光准直仪控制开挖方向和开挖轮廓线。
5.3钻眼
钻工要熟悉炮眼布置图,掏槽眼和周边眼由经验丰富的司钻操作,钻眼时要有技术人员现场指挥。
钻眼精度应满足下列要求:掏
槽眼眼口和眼底间距误差不得大于5cm;周边眼眼口误差不得大于5cm;外插角应符合钻爆设计要求,眼底不得超过开挖断面轮廓线15cm;同时应根据眼口位置岩石的凹凸程度调整炮眼深度,以保证眼底在同一平面上。
5.4清孔
装药前,必须用由钢筋弯制的炮钩和小直径高压风管输入高压风将炮眼石屑刮出和吹净。
5.5装药
装药采用反向装药,先装一支药卷作为底药。
一般地段选用2#岩石硝铵炸药,遇水采用乳胶炸药,装药需分片分组按炮眼设计图确定的装药量自上而下进行,雷管要“对号入座”,所有炮眼均以炮泥堵塞,堵塞长度不小于20cm。
周边眼采用φ25mm的小直径药卷间隔装药方式,其余炮眼采用φ32mm的药卷连续装药,并采用机制炮泥堵塞。
5.6联结起爆网路
隧道内均采用塑料导爆管毫秒雷管微差起爆。
起爆网路为复式网路,以保证起爆的可靠性和准确性。
联结时要注意:导爆管不能打结和拉细;各炮眼雷管连接次数应相同;引爆雷管应用黑胶布包扎在离一簇导爆管自由端10cm以上处。
网路联好后,要有专人负责检查,确保网络联接好后,命令所有人员撤到安全距离外隐蔽
5.7爆破
确认所有人员均撤离到安全距离外隐蔽后,听指挥起爆。
发现瞎炮,应首先查明原因。
如果是孔外的导爆管损坏引起的瞎炮,则切去损坏部分重新连接导爆管即可,但此时的接头应尽量靠近炮眼。
如因孔内导爆管损坏或其本身存在问题造成瞎炮,则应参照TB10304—2009/J947—2009《铁路隧道工程施工安全技术规程》有关条款处理。
光面爆破操作其它事宜可参照TB10304—2009/J947—2009《铁路隧道工程施工安全技术规程》有关规定实施。
光面爆破工艺流程图
六、质量控制与检验
质量检查程序是在现场技术主管检查合格后报专职质检员检查,填写自检记录表后报监理工程师检查。
1、爆破参数
周边眼间距E:Ⅲ级围岩取45cm,Ⅱ级围岩取40cm;
最小抵抗线W:Ⅲ级围岩取55cm,Ⅱ级围岩取50cm;
周边眼密集系数K:Ⅲ级围岩取0.82,Ⅱ级围岩取0.8;
装药集中度q:Ⅲ级围岩取0.20kg/m,Ⅱ级围岩取0.23kg/m;
周边眼装药结构:周边眼采用小药卷间隔装药,当采用Ø32乳化甘油炸药时,将Ø32药卷劈成两半,包缚在导爆索上,间隔均匀布置,中间间隔为15cm。
2、掏槽眼
掏槽眼采用斜眼掏槽,掏槽眼眼比一般眼深20cm,每对眼底间距为10~20cm。
3、底板眼
为了起到翻碴的效果,底板眼眼深比一般眼眼深10cm,装药量略微增加。
4、半眼痕迹保存率
围岩为整体性好的坚硬岩石时,半眼痕保存率应大于80%,中硬岩石应大于60%。
5、对围岩的破坏程度
爆破后,围岩面上无粉碎岩石和明显的裂缝,也不应该有浮石(岩性不好时应无大浮石)。
6、超欠挖
爆破后的围岩面应圆顺平整,无欠挖,超挖量(平均线性超挖)应控制在10cm以内(眼深不大于3m时)。
七、劳动组织、机械设备配置
1、劳动力组织
光面爆破所需人员见表下表
劳动力组织
2、光面爆破所需机械设备见下表
机械设备表
八、安全及环保要求
1、安全措施
(1)加强对技术及施工人员的培训,提高全体参建人员的安全、质量意识。
(2)岩石隧道坚持“弱爆破、短进尺、强支护、早封闭、勤量测”的原则,不良地质隧道施工严格按照“先探测、管超前、非爆破、严控水、短进尺、强支护、勤量测、早衬砌”的原则组织施工。
(3)严格按照设计文件规定的开挖方法进行施工,否则应按照变更程序申请改变施工方案。
(4)在隧道开挖前,对隧道地表中线附近范围进行勘察,对地表冲沟、深井、滑塌、陷穴、地表附着物等不良地质情况进行统计,并按里程桩号逐一登记、拍照,尤其是隧道下穿高速公路、既有铁路等大型构筑物地段,施工中应加强监控量测工作,严格按设计方案施工,确保隧道安全、顺利通过。
(5)每循环进行测量放样,严格控制超欠挖。
定期对测量控制点进
行检查、复核,避免由于隧底下沉、上鼓、不均匀变形及人工或机械碰撞等原因对控制点的损害。
(6)边墙、仰拱或底板等的地基承载力必须满足设计要求。
软弱地基处理方法和施工质量应符合设计要求。
隧底开挖前应进行施工工艺设计。
(7)开挖后应按设计要求的量测项目及频率进行围岩量测,及时反馈量测信息。
(8)隧道开挖中,应在每次开挖后及时观察、描述围岩裂隙结构状况、岩体软硬程度、出水量大小,核对设计情况,判断围岩的稳定性。
(9)土质隧道在开挖过程中,尽量减少挖掘机对隧道边沿的开挖,应采用人工风镐对隧道周边进行修整,减少对围岩的扰动,避免侧壁或拱顶掉块现象。
拱脚、墙角应预留30cm人工开挖,严禁超挖。
土质隧道拱墙脚严禁被水浸泡。
开挖完毕后,应尽早对围岩进行支护封闭,减少围岩暴露的时间。
(10)制定安全施工应急预案,日常做好应急物资储备。
(11)洞口工程施工,宜避开雨季和严寒季节。
(12)洞口施工前,应先检查边、仰坡以上山坡稳定情况,清除悬石,处理危石,施工期间实施不间断监测和防护。
(13)爆破作业时,所有人员应撤离至不受有害气体、振动及飞石伤害的安全地点。
安全地点至爆破工作面的距离,在独头坑道内不应小于200m,当采用全断面开挖时,应根据爆破方法与装药量计算
确定安全距离。
(14)设置放炮前的安全检查员,及时检查现场的安全情况,以确定是否可以起爆,爆破后经专职安全员检查,排除瞎炮等安全隐患后,其他人员方可进入施工现场。
2、环保要求
(1)对运输道路进行洒水养护,控制飞尘对环境的影响。
(2)降低施工机械设备和运输车辆噪音,减小对附近居民的影响。
(3)优化爆破设计,多打眼,少装药,控制爆破震动对附近环境的影响。
九、质量记录
1、洞身开挖检验批质量验收记录表
2、施工阶段围岩级别判定卡
3、光面爆破自检记录表。
