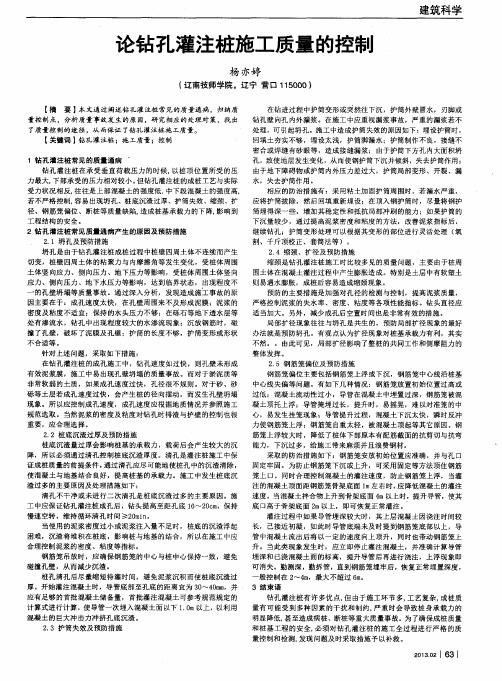

深孔淤泥质钻孔灌注桩桩底缺陷质量控制
- 格式:pdf
- 大小:12.10 KB
- 文档页数:2
钻孔灌注桩施工质量常见缺陷及预防防治措施1.偏心度大:偏心度是指灌注桩轴线与设计轴线的偏离程度。
偏心度大会导致桩体工作性能差,甚至引起工程事故。
预防措施包括:-在桩孔开挖前,进行地质勘察,尽量选择地质条件良好的区域进行施工。
-施工前进行桩位布置和轴线标定,确保桩位准确。
-严格控制施工过程中的偏心度要求,定期进行测量和检查。
2.混凝土质量不合格:混凝土质量不合格会导致桩体的强度不足和耐久性差。
预防措施包括:-混凝土原材料的选择和配比应符合设计要求。
-施工过程中严格按照施工配比进行搅拌和浇注。
-对混凝土进行质量检测,及时发现和处理不合格情况。
3.钢筋锈蚀:钢筋锈蚀会导致钢筋断裂,降低桩体的承载能力。
预防措施包括:-钢筋的存放应避免与地面接触,并尽量避免钢筋长时间暴露在潮湿环境中。
-在钢筋上涂刷防锈涂料,增加钢筋的耐蚀性。
-在施工过程中,对钢筋进行严格的检查,及时更换锈蚀的钢筋。
4.灌注不均匀:灌注不均匀将导致桩体强度分布不均匀,影响桩的承载能力。
预防措施包括:-通过在管道内设置装料导管、振捣器等设备,保证灌注过程中的连续性和均匀性。
-控制灌注速度和业余,确保灌注过程均匀。
5.土层坍塌:在钻孔过程中,出现土层坍塌会导致孔壁塌方,影响灌注桩的质量。
预防措施包括:-根据地层条件选择合适的钻探工艺和钻头类型,减少土层坍塌的可能。
-在施工过程中,对孔壁进行及时的支护,避免塌方。
-在钻孔过程中进行地层观测,发现问题及时采取应对措施。
总之,钻孔灌注桩施工质量的缺陷可能会对工程造成严重的损害。
因此,在施工过程中,施工单位应严格遵守相关技术规范和操作规程,进行全程监控和质量检测,及时发现和处理质量缺陷,确保钻孔灌注桩施工质量的稳定和可靠。
钻孔灌注桩基础质量控制及缺陷防治处理摘要:介绍混凝土灌注桩在施工过程中的质量保证措施,并就实际施工中出现的混凝土灌注桩缺陷及防治措施进行阐述,以提高混凝土灌注桩的施工质量关键词:灌注桩;质量控制;缺陷防治处理随着我国交通基础设施建设的快速发展,钻孔灌注桩作为一种基础形式以低噪音、小震动、无挤土、对周围环境及邻近建筑物影响小、适应各种地质条件等优点,已成为一种重要的桩型。
对于长桩、大桩,其施工难度大,易发生质量事故,影响灌注桩施工质量的因素很多,对其施工过程每一个环节都必须经过严格要求,对各种影响因素都必须详细考虑,如地质因素、钻孔工艺、护壁、钢筋笼上浮、混凝土的配制和灌注等。
若稍有不慎或措施不严,就会在灌注中产生质量事故,小到塌孔松散、缩颈,大到断桩报废,造成经济损失,甚至影响工期并对整个工程质量产生不利影响。
所以必须高度重视并严格控制钻孔灌注桩的施工质量,尽量避免发生事故及建设事故造成的损失,以使工程顺利进行。
根据个人积累的施工经验,提出了钻孔桩基施工中容易出现的一些关键性问题,及其解决方法。
灌注桩质量保证措施成孔质量控制⑴钻孔灌注桩的垂直度是保证基础承载力和围护结构稳定、建筑尺寸准确性的重要一环。
产生斜孔或弯曲状孔的原因主要是:①场地平整度和密实度差,钻进过程中发生不均匀沉降,导致钻孔偏斜;②钻机安装就位稳定性差,钻机作业时振动或钻杆弯曲所致;③钻进遇软硬土层交界面或倾斜岩面时,钻压过高使钻头受力不均,造成钻头偏离方向。
④土层呈斜状分布或土层中夹有大的孤石或其他硬物等情形;对于这些情况,施工前必须认真做好准备;①将场地夯实平整,轨道枕木宜均匀着地;②钻进过程中应定时检查主动钻杆的垂直度,发现偏差应立即调整;定期检查钻头、钻杆、钻杆接头,发现问题及时维修或更换;③在不均匀地层、中钻孔时,采用自重大和钻杆刚度大的钻机;碰到孤石时,应低速低钻压钻进。
④在复杂地层钻进,必要时在钻杆上安装导正装置也是防止孔斜的有效的方法。
一、常见通病钻孔灌注桩在施工过程中受工艺、地层等自然条件和工序安排、管理流程等管理条件的制约,经常会发生以下常见通病:1、钻孔偏斜-钻孔垂直度不符合设计要求;2、缩径-钻孔深度范围内局部孔径小于正常钻井孔径或桩径;3、塌孔-钻孔深度范围孔壁不稳形成坍塌;4、沉渣偏厚-桩底沉渣超出设计要求;5、钢筋笼上浮-钢筋笼在混凝土灌注过程中笼顶标高不断升高;6、浇短桩头-桩头低于设计标高;7、断桩、夹泥层-桩身混凝土明显断开或夹有泥土。
2、缩径的原因分析、防治措施(1)缩径的原因分析①土层中的膨胀土遇水后膨胀导致钻孔缩径。
②钻头焊补不及时,越钻越小,致使下部缩径。
③混凝土拌和物质量不符合要求,致使混凝土拌和物的流动性差、坍落度小、骨料离析严重等,从而使下落浇混凝土不能充分地置换出桩孔中的护壁泥浆,或是在骨料离析处被护壁泥浆充填了本应由水泥砂浆充填的空间或者中空根本得不到充填,于是形成部分长度缩径。
④施工措施不当。
经现场检测发现,缩颈、空洞主要出现在桩身上部。
这是因为冲孔灌注桩混凝土灌注施工到了桩身上部,混凝土自重力降低,自重密实困难,容易形成缩颈和空洞。
所以当混凝土浇筑到桩身上部时,应采取降低管外压力,提高混凝土的自重密实作用的有效措施,以免产生缩颈和空洞。
⑤施工人员素质差。
施工人员素质差(大多数为未经培训的工人),操作不规范,也是造成缩颈不可忽略的原因之一。
(2)防治措施①采用优质泥浆,降低失水量。
成孔时,加大泵量,加快成孔速度,在成孔一段时间内,孔壁形成泥皮,则孔壁不会渗水,亦不会引起膨胀。
或在导正器外侧焊接一定数量的合金刀片,在钻进或起钻时起到扫孔作用。
如出现缩径,采用上下反复扫孔的办法,以扩大孔径。
成孔后及时浇注砼,以防停放时间过长而缩径。
②经常检查钻头尺寸,发现磨损及时焊补。
③严格控制混凝土配合比准确称量材料,保证混凝土拌和物质量。
④采取有效措施,确保混凝土水下浇注质量。
灌注混凝土时,保证导管埋入混凝土中的长度不小于1 m;混凝土供应及时,确保混凝土的连续灌注;在孔口斜台处,按规定检测混凝土的坍落度(在正常情况下每15分钟测定一次)并做试块进行容重、抗压强度、抗渗标号、弹性模量等测定,发现异常立即查明原因并进行调整;当混凝土灌注到桩身上部(离孔口5 m左右)时,采用降低孔内浆面,减小管外压力,提高管内混凝土下落冲力利于混凝土的自重密实,甚至可以在管内混凝土无法下落时,拔出导管,掏尽孔内剩余泥浆,凿毛、冲洗已浇混凝土面,再用人工振捣浇注混凝土,确保混凝土浇注质量,避免产生缩颈和空洞。

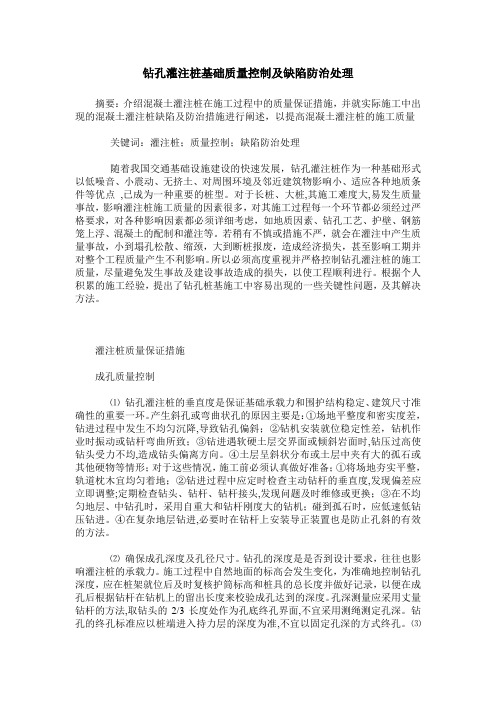

目录钻孔灌注桩几种质量缺陷的处理方案0 前言钻孔灌注桩的施工技术经过几十年的应用和发展,虽然已经相当普遍和成熟。
但由于每个工地地质情况不一,在钻孔或灌注过程中往往因一些不可预见或施工人员责任心缺乏等原因造成在成孔和灌注过程出现卡钻、缩颈、坍孔、卡管以及导管拔出过长等问题,造成废孔、夹泥、断桩等事故,直接影响结构正常使用与安全。
对于缺陷桩的处理,应该在满足桥梁结构安全的情况下根据工程地质、施工进度、施工成本等因素选择合理的施工方案。
本文通过工程实例,结合笔者的现场实践,阐述不同地质条件下不同缺陷的桩基处理方法。
1 基本情况1.1 工程概况漩门湾特大桥上部结构采用35m先简支后连续预应力混凝土小箱梁和11.5、20m预应力混凝土空心板梁(桥面连续);桥梁配跨为:2×20m+11.5m+28×35m+31×20m,桥全长1659.08m,下部结构为桩柱式墩台、预应力盖梁、钻孔灌注桩基础;工程地质情况主要为:淤泥层、淤泥质粘土层、含角砾粘土层、全风化凝灰岩、强风化凝灰岩、弱风化凝灰岩。
1.2 气象水文及地形地貌情况工程地处亚热带海洋性气候区,雨量充沛,受台风影响频繁,常遇在此及邻近沿海登陆,出现狂风暴雨,多年平均降雨量为1649.6mm。
本工程位于浙江东南沿海,主要地貌为丘陵和海积平原,海积平原地形平坦,多为海涂。
海涂地质是由涨潮带来的泥砂长年累月的堆积形成的特殊地质(潮水分三段:涨潮、平潮、退潮,涨潮带来泥砂,平潮沉淀大部分泥砂,退潮是缓慢的过程,会带走少部分泥砂)。

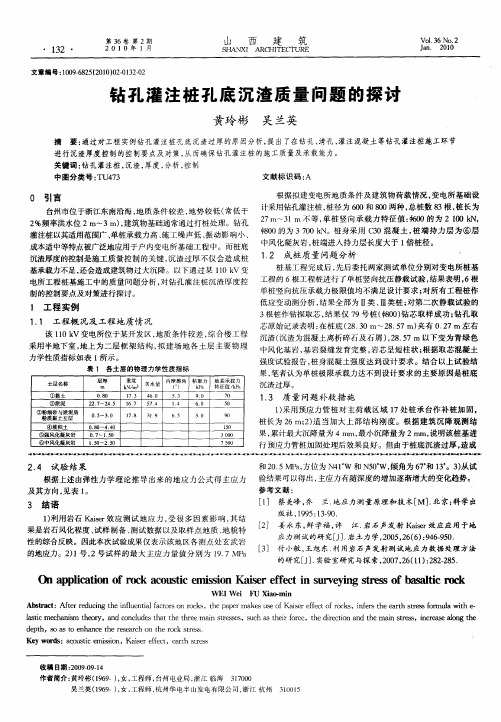

本项目由于漩门大坝是近30年围堵的,淤泥的堆积深度达5m~40m不等。
2 桩基质量缺陷的分类及处理方案常见的桩基质量缺陷有桩身混凝土局部离析或夹泥、夹层断桩、桩身偏位,其处理方案如下:2.1 局部离析或夹泥2.1.1原因分析 62-2#桩基桩径1.2m,桩长35.22m,由于在浇注过程中桩机的机械故障无法提升导管,后改用吊车配合继续灌注混凝土直至灌注完成。
钻孔灌注桩施工中质量缺陷及防治措施
1.质量缺陷:孔壁土体松散
防治措施:在钻孔前,检查孔壁土质及含水量,选择适宜的施工方法,如以钻孔一段深度而后进行壁土处理、洒水或注浆等。
2.质量缺陷:孔内水位过高或钻孔底部有水
防治措施:施工前,了解地下水位及孔周围的水环境,必要时进行超高或超潮地区的预处理,如先揭露孔口并清理涌水,选用适宜的泵站进行排水,同时进行注水井加固等。
3.质量缺陷:钻孔深度不足
防治措施:钻孔前要进行地质勘查及详细的设计,特别是在地质条件较复杂的情况下,必须进行合理地控制钻孔深度,如改变钻孔的倾斜角度,根据地质构造及孔周围的地质条件进行调整,加强工人的责任心和严格质量监督,及时清理孔底杂物,掌握进度。
4.质量缺陷:混凝土浆液溢出孔口
防治措施:必须控制注浆压力及建立完善的施工场地,通过扩大取样管,采用粘土土管等方法,在控制注浆长度的同时提高施工效率。
5.质量缺陷:相邻桩间距不足
防治措施:详情的勘察,应合理设定不同的钻孔坐标及布点,当需要将采用基于距离、角度和方向数据的三角剖分法的时候便是最佳的做法。
同时在施工中加强对每个孔的控制,掌握布点及每个孔的位置,保证桩隔离带的质量。
钻孔灌注桩施工中质量缺陷及防治措施下面是给大家带来关于钻孔灌注桩施工中质量缺陷及防治措施的相关内容,以供参考。
冲击成孔灌注桩不受地下水位高低、周边环境、气候条件等因素的限制,具有噪音较小、工期短、成本低等特点,适用于各类土层及风化岩和软质岩,并能适量嵌入中微风化较硬质或硬质岩石,在碳酸盐岩地区,能击穿岩溶裂隙发育带;其设备简单,易于操作,桩径可由冲锤直径大小灵活掌握等特点,因施工工艺较成熟,锤击成孔灌住桩被广泛用于水运、桥梁、多层建设、高层建筑等,是设计者常常用的一种深基础形式.1钻孔过程中出现的问题及处理①偏斜孔。
由于钻机在安装时没有支撑好、以及桩孔地质构造不均匀等原因,从而引起钻机整体或钻头在钻孔过程中发生偏斜,导致出现偏斜孔。
在钻孔过程中发现斜孔的,应回填并重新成孔;成孔后因检孔器放不到位而发现斜孔的,应回填到倾斜位置重新成孔。
②灌注时产生井壁坍落.因工程地质情况较差,施工单位组织施工时重视不够,在灌注工程中,井壁坍塌严重或出现流砂、软塑状质等造成类泥砂性断桩;成孔后灌注水下混凝土时也会发生坍孔现象,若坍塌不止,应将导管拔出,以粘土回填重新成孔;轻微坍落在施工中不易被察觉,声测时会发现局部囊泥或夹砂现象.如在盘海高速公路施工中,地质条件为粉砂,经常发生井壁坍塌现象,声测时,曾发生第1页共6页过夹砂现象,虽然不明显,但也会影响桩的质量。
预防此类缺陷,应该加大施工过程的质量监督力度,并根据地质状况在钻孔过程中加大护壁力度,成孔后及时灌注混凝土。
③缩颈。
在钻孔过程中,由于钻锥磨损或焊补不及时,再或地层中遇到膨胀的软土、粘土、泥岩等,容易产生缩颈现象,即出现膨胀性软土,俗称探头泥,成孔检验不太挡事,但至下冲扩后仍下不去,则须回填重新钻孔.如反复多次仍不能成孔,就在锥头上加焊合金钢,再度扩大孔径,成孔后重新浇筑。
④桩底沉渣量过多。
由于清孔不干净或未进行二次清孔,泥浆比重过小或泥浆注入量不足而难于将沉渣浮起,钢筋笼吊放过程中,未对准孔位而碰撞孔壁使泥土坍落桩底;清孔后,待灌时间过长,致使泥浆沉积。
灌注桩常见质量问题类别、原因分析及处理方法钻孔灌注桩工程质量保证措施1、控制桩位偏差的质量保证措施在实际施工过程中,造成桩位偏差的原因有:测量放线的误差、护筒埋设时偏差、钻机对位偏差、钢筋笼下设时的偏差等。
主要采取的控制措施如下:(1)测量放线在测量放线中采用高精度的经纬仪及激光测距仪,测量定位采用极座标定位法,充分发挥经纬仪对角度和激光测距对距离控制上的优良性能,并在确定桩位后,用长约30㎝的钢筋钉入地下,用油漆注明以便识别,并做好保护。
(2)护筒埋设为保证钻(冲)机对中,施工中须采用与钻头直径相宜的护筒或护壁(一般大于钻头10-20㎝)。
对桩位应进行二次测量检验并用油漆将桩十字线标示在护筒上,对此作为施工中检查、校核钻孔中心和下设钢筋笼的依据。
(3)钻(冲)机对位在钻(冲)机对位时,先将钻(冲)机机座调整水平并用水平尺复核钻盘是否水平,再用线垂将钻塔调整垂直,然后根据护筒埋设生重新定出的桩中心,检查钻头中心是否重合,如果偏差较大,应调整钻机位置保证偏差在最小的允许偏差范围之内。
2、钢筋笼下设时的偏差和保护层的控制(1)钢筋笼的制作严格按设计图纸进行,焊接保证牢固可靠,加工钢筋用经过特殊加工的钢圈模具弯曲而成,笼身保证圆而直,钢筋笼制作时,下口处钢筋头均向内弯折成一截头圆锥,以利钢筋笼入孔。
(2)施工中,由于桩身钢筋笼较长,吊装时分节吊装,每次下钢筋笼时吊机尽量靠近孔口,以保证吊机的有效高度而使钢筋笼能垂直入孔。
(3)为了保证钢筋笼的中心与钻孔中心重合,确保钢筋保护层厚度,沿钢筋笼纵向每隔2-3m 环向每隔50-60㎝设置一定数量的环形砼保护垫块。
在钢筋笼下设时,根据桩中心在护筒上的标记,调整笼子的位置,使其中心与桩中心一致,然后徐下放,钢筋笼入孔后,若空孔较深,护筒口被子泥浆淹没无法看到钢筋笼是否居中,可根据现场情况适当降低孔内泥浆,钢筋笼下到设计高程生用钢筋穿住预制后的钢筋笼吊环将钢筋笼固定牢固。
