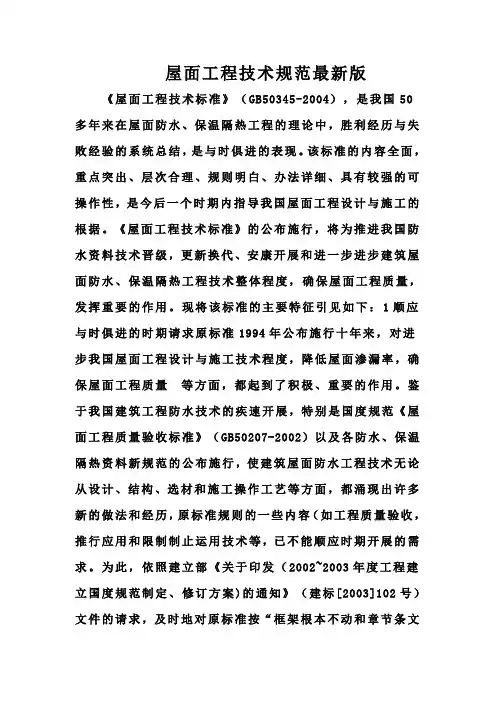

屋面工程技术规范最新版《屋面工程技术标准》(GB50345-2004),是我国50多年来在屋面防水、保温隔热工程的理论中,胜利经历与失败经验的系统总结,是与时俱进的表现。
该标准的内容全面,重点突出、层次合理、规则明白、办法详细、具有较强的可操作性,是今后一个时期内指导我国屋面工程设计与施工的根据。
《屋面工程技术标准》的公布施行,将为推进我国防水资料技术晋级,更新换代、安康开展和进一步进步建筑屋面防水、保温隔热工程技术整体程度,确保屋面工程质量,发挥重要的作用。
现将该标准的主要特征引见如下:1顺应与时俱进的时期请求原标准1994年公布施行十年来,对进步我国屋面工程设计与施工技术程度,降低屋面渗漏率,确保屋面工程质量等方面,都起到了积极、重要的作用。
鉴于我国建筑工程防水技术的疾速开展,特别是国度规范《屋面工程质量验收标准》(GB50207-2002)以及各防水、保温隔热资料新规范的公布施行,使建筑屋面防水工程技术无论从设计、结构、选材和施工操作工艺等方面,都涌现出许多新的做法和经历,原标准规则的一些内容(如工程质量验收,推行应用和限制制止运用技术等,已不能顺应时期开展的需求。
为此,依照建立部《关于印发(2002~2003年度工程建立国度规范制定、修订方案)的通知》(建标[2003]102号)文件的请求,及时地对原标准按“框架根本不动和章节条文补充、删改、完善”的准绳停止修订,修订的重点是“增加设计、强调指标、补充新材、完善工艺、淘汰落后”使我国屋面工程的设计和施工表现技术先进,适用性强,契合平安、环保和顺应与时俱进的时期请求。
2突出屋面工程设计的前提作用在原标准各章有关设计要点的根底上,把具有共性的设计内容,经过调整、修正、补充、完善后,独立构成“屋面工程设计”的第四章,明白规则屋面工程防水设计应遵照“合理设防、防排分离、量体裁衣、综合管理”的准绳。
在停止屋面工程设计时,应包括肯定防水等级、设防请求、结构层次、资料选用、保温隔热措施、细部结构的密封防水处置以及防排水系统设计等内容。
屋面防水工程施工方案屋面防水层做法示意图:屋面防水做法构造图防水层施工步骤如下:1、先铲除屋面原有防水层;2、对基层进行清理,基层应坚实、干燥、平整、无灰尘、无油污,凹凸不平,裂缝处应用水泥砂浆(或堵漏宝)补平;3、细部节点、附加层施工,先用水泥砂浆将平立面交接处、转折处、阴阳角、管根等均应做成均匀一致、平整光滑的圆角,圆弧半径不小于50mm;4、防水层施工,热熔满粘3mm厚砂面SBS改性沥青聚酯胎防水卷材,大面铺贴前先进行附加层及细部节点处理;5、闭水试验,验收。
附:3mm厚SBS砂面改性沥青聚酯胎防水卷材施工工艺编制依据:《屋面工程技术规范》 GB50345-2004《屋面工程质量验收规范》 GB50207-2002《弹性体改性沥青防水卷材》 GB18242-2008一、施工准备1.1、施工材料及机具准备:主材及辅材:雨虹牌SBS I PYS3卷材、BPS-201基层处理剂、BSR-242密封膏、收口压条及螺钉、雨虹专用附加层卷材等;基层清理工具:小平铲、凿子、吹灰器、扫帚;基层处理剂涂刷工具:滚动刷、毛刷;卷材铺贴工具:弹线盒、剪刀、壁纸刀、卷材展铺器;卷材热熔工具:喷灯、钢压辊、小压辊;1.2、施工基层条件:(1)对基层进行清扫、清理,基层应坚实、干燥、干净、平整;(2)在转角、阴阳角、平立面交接处应抹成圆弧,圆弧半径不小于50mm;(3)阴阳角、管根部等处更应仔细清理,若有不同污渍、铁锈等,应以砂纸、钢丝刷、溶剂等清除干净;(4)穿出屋面的构/管件安装完毕后方可进行防水施工;(5)如果需要则应搭设脚手架进行卷材的吊装(以工程实际情况而定);(6)做好安全、消防防备工作,配备足够的消防器材,保障消防道路的畅通。
2、SBS卷材的铺贴方向和铺贴顺序:屋面工程卷材铺贴方向,应根据屋面坡度方向而定,在坡度<3%时,卷材平行于屋脊方向铺设,且卷材搭接缝顺流水方向。
屋面工程卷材铺贴顺序:高低跨相毗邻时,先做高跨,后做低跨,同等高度的屋面先远后近,同一平面内先铺雨水口、管道、伸缩缝、女儿墙转角等细部,然后从屋面较低处开始铺贴。

屋面施工方案编制人:审核人:审批人:美术馆项目部2013年10月1日目录1 编制依据 (2)2 工程概况 (2)3 施工安排 (3)4 施工准备 (4)5 施工工艺流程及操作要点 (7)6 质量保证措施 (27)7质量标准 (28)8成品保护措施 (33)9质量通病防治措施 (33)10安全保证措施 (34)11 环境保护措施 (35)1 编制依据1.1《屋面工程技术规范》GB50345-20041.2《屋面工程施工工艺及验收标准》QB/CJJ-04-20031.3《屋面工程质量验收规范》GB50207-20021.4《建筑材料及做法》宁02J11.5《建筑施工手册》第四版1.6银川当代美术馆施工图纸1.7《建筑工程施工质量验收统一标准》GB50300-20011.8《建筑节能设计标准》DB/047-19992 工程概况2.1建筑工程概况:本工程为当代美术馆,建设地点为。
建筑物层数为地下一层地上三层,建筑高度17.55m,地下一层层高6.0m,地上三层层高4.2m,建筑基底面积5143.88㎡,总建筑面积为15006.66㎡。
该工程为大型商业建筑,结构形式为框架剪力墙。
设计使用年限为50年,抗震设防烈度八度。
2.2屋面工程设计概况:本工程屋面为不上人卷材防水屋面,主要涉及三层顶1-16/B-L 轴和二层顶1-16/A-2/B轴,屋面排水采用重力排水。
屋面具体做法为:钢筋混凝土楼板→100mm水泥无机发泡保温板→1:6水泥焦渣找坡层→30mm厚C20细石混凝土找平层→3+3聚氨酯胎体SBS卷材防水两道(面层带板岩)。
3 施工安排3.1施工现场安排3.1.1根据现场施工条件,考虑材料准备情况,拟采用按分层分段分工种顺序流水施工的方案。
分层顺序按先三层顶1-16/B-L轴再二层顶1-16/A-2/B轴,分段顺序按先1-7/B-L轴再9-16/B-L轴。
3.1.2材料垂直运输以施工施工为主、塔吊为辅;水平运输以小推车为主、塔吊为辅。
屋面保温层施工工艺标准1 总则1.1适用范围本工艺标准适用于工业与民用建筑屋面采用板状材料或整体现浇(喷)材料保温层的施工。
1.2编制依据《屋面工程技术规范》(GB50345-2004);《屋面工程质量验收规范》(GB50207-2002);,《建筑工程施工质量验收统一标准》(GB50300-2001);《建筑防水构造图集A》(SJ·A);《建筑防水构造图集B》(SJ·B)。
2 施工工艺2.1施工准备2.1.1技术准备(1)施工前收集相同保温材料的施工经验参数,并收集施工期间的气象资料。
,(2)施工前,参与设计单位、监理单位共同参加的图纸会审,掌握施工图纸中的屋面细部构造及有关技术要求等。
(3)编制工程施工组织设计,包括材料垂直运输方案、保温层铺贴施工方法、选用的机具设备、屋面施工平面图、构造剖面图、进度安排、劳动力计划,以及质量、工期、安全、文明施工保证措施及环保措施及特殊气象条件下的应急预案等,特别注意施工期间针对防止高空坠落发生的应对性措施。
对设排汽管的保温层应编制专项施工方案。
对排汽通道位置及排汽管固定的施工方法应在专项施工方案中作专项设计,应有排汽通道及排气管出口的平面布置图及节点详图。
(4)进行现场技术交底,重点交代本工程的屋面构造、防水等级、细部处理、质量要求、施工顺序、施工工艺、关键工序作法、安全、文明施工及环保措施、应急预案处理程序及措施等,提高施工人员的质量意识和安全意识。
2.1.2材料要求(1)材料及要求:采用的保温隔热材料应具有产品合格证、性能检测报告、材料的主要性能包括堆积密度或表观密度、导热系数以及板材的强度、吸水率,必须符合现行国家相关产品标准和设计要求。
保温层的含水率必须符合设计要求。
1)板状保温材料:产品应有出厂合格证,根据设计要求选用厚度、规格应一致外形应整齐;密度、导热系数、强度等性能参数应符合设计要求。
板状保温材料质量应符合表6.1-1的要求。
西充恒大御湖庄园首期主体及配套建设工程屋面热熔卷材防水施工方案编制人:审核人:审批人:目录1编制依据 (3)1.1施工组织设计 (3)1.2施工图纸 (3)1.3主要标准、规范、规程 (3)2工程概况 (4)2.1屋面防水 (4)3施工部署 (4)3.1技术准备 (4)3.2施工现场准备 (4)3.3 施工进度计划 (5)3.4材料与设备准备 (5)3.5材料试验及检查 (6)3.6劳动力计划 (7)3.7施工安排 (7)4主要施工方法 (8)4.1工艺流程 (8)4.2施工方法 (8)4.3屋面防水细部节点 (10)5质量标准及各项质量控制措施 (15)5.1质量验收标准 (15)5.2成品保护措施 (16)5.3质量保证措施 (16)6安全及文明施工 (17)6.1安全注意事项 (17)6.2文明施工 (17)1编制依据1、设计图纸。
2、《屋面工程施工质量验收规范》(GB50207-20012)。
3、《屋面工程技术规范》GB50345-2004。
4、《弹性体改性沥青防水卷材》GB18242-20085、本工程设计且经过审核的施工图纸1.1施工组织设计序号合同(协议)名称编号签订/编制日期1 西充恒大御湖庄园《施工组织设计》1.2施工图纸序号图纸名称图纸编号出图日期1 结构施工图结构设计说明(一)、(二)、(三)结施0-2至结施0-4 2018.01 - - -2 建筑施工图总平面图总施-001 2018.01 建筑设计说明- - -1.3主要标准、规范、规程序号类别名称编号1 国家《屋面工程技术规范》(GB50345-2004)《建筑工程施工质量验收统一标准》GB50300-2013 《屋面工程施工质量验收规范》(GB50207-2002)《弹性体改性沥青防水卷材》(GB18242-2008)2 行业2工程概况序号名称内容1 工程名称西充恒大御湖庄园首期主体及配套建设工程2 场地类别II类3 工程地点西充县4 建设单位西充辰合置业有限公司5 设计单位成都基准方中建筑设计有限公司6 地勘单位中建西南勘察设计院有限公司7 施工单位中交第一公路工程局有限公司8 监理单位广州市恒合工程监理有限公司2.1屋面防水1、本子项屋面防水材料为SBS改性沥青防水卷材,采用热熔法施工。
目录一、编制依据 (2)二、设计概况 (2)(一)顶层屋面 (2)(二)楼梯间屋面 (3)(三)商铺屋面 (3)(四)雨棚板 (4)三、施工准备 (4)(一)组织准备 (4)(二)技术准备 (4)(三)生产准备 (4)四、具体做法和注意事项 (5)(一)顶层屋面防水 (5)(二)楼梯间屋面防水 (8)(三)商铺屋面防水 (8)(四)雨棚板防水 (9)五、屋面排水 (9)六、成品保护 (9)七、安全文明施工措施 (9)香樟林3#5#楼屋面防水施工方案本方案内容包括3#、5#楼顶层屋面、楼梯间屋面、商铺屋面、人防顶板屋面、雨棚板防水施工。
一、编制依据1、《屋面工程技术规范》GB50345-2004;2、《05ZJ001图集》;3、《香樟林住宅小区3#5#楼施工图纸》。
二、设计概况屋面防水等级为Ⅱ级,防水合理使用年限为15年。
(一)顶层屋面1.3#楼顶层屋面屋面做法:由上至下1、8~10厚地砖铺平拍实,缝宽5~8,1:1水泥砂浆擦缝;2、25厚1:4干硬性水泥砂浆;3、满铺0.5厚聚乙烯薄膜一层;4、1.2厚氯化聚乙烯橡胶共混防水卷材;5、刷基层处理剂一遍;6、20厚1:2.5水泥砂浆找平;7、60厚(最薄处)1:8水泥陶粒混凝土找2%坡;8、干铺25厚挤塑聚苯乙烯泡沫塑料板;9、2厚自粘聚酯胎改性沥青防水卷材;10、20厚1:2.5水泥砂浆找平;11、钢筋混凝土屋面板,表面清扫干净。
2.5#楼顶层屋面1、8~10厚地砖铺平拍实,缝宽5~8,1:1水泥砂浆擦缝;2、25厚1:4干硬性水泥砂浆;3、满铺0.5厚聚乙烯薄膜一层;4、1.2厚氯化聚乙烯橡胶共混防水卷材;5、刷基层处理剂一遍;6、20厚1:2.5水泥砂浆找平;7、60厚(最薄处)1:8水泥陶粒混凝土找2%坡;8、干铺25厚挤塑聚苯乙烯泡沫塑料板;9、3厚APP改性沥青防水卷材;10、20厚1:2.5水泥砂浆找平;11、钢筋混凝土屋面板,表面清扫干净。

建筑屋面工程施工专项方案<1>坡屋面施工方案1 编制依据(1)《屋面工程质量验收规范》(GB50207-2002);(2)《屋面工程技术规范》(GB50345-2004);(3)《混凝土结构工程施工质量验收规范》(GB50204-2002);2.2 屋面瓦安装准备2.2.1 主要机具弹线墨斗,电焊机,电钻,电锤,钳子,切割机等。
2.2.2 作业条件准备(1)屋面结构层、找平层等必须均按设计和规范(《屋面工程质量验收规范》)严格施工。
现浇砼屋面板密实,表面平整,坡度符合设计要求,基层已验收合格。
(2)防水层、保温层、檐口、天沟、泛水处理、排水沟、以及包括通气管、通风道和老虎窗等在内的结构突出物根部的施工均必须按规范和设计严格施工。
2.3 屋面防水施工准备2.3.1 材料准备(1)SBS改性沥青聚酯胎防水卷材:应有产品合格证书和性能检测报告,材料的品种、规格、性能等应符合现行国家产品标准和设计要求,并按要求进行见证取样复试。
(2)规格:厚度3.0mm;幅宽 1000mm;面积每卷分为10 和7.52.3.2 辅助材料准备基层处理剂(冷底子油),涂刷在水泥砂浆基层上,以增加基层与卷材的粘结度,性能应符合下表的要求:2.3.3 机具准备(1)清理基层的施工工具:铁锹、扫帚、墩布、手锤、钢凿、油开刀、吹尘器等。
(2)铺卷材的施工工具:剪刀、弹线盒、卷尺、刮板、滚刷、毛刷、压辊、铁抹子等。
(3)热熔专用机具:汽油喷灯、单头或多头热熔喷枪等。
2.3.4 防水基层及作业条件准备(1)防水基层表面应平整、光滑,达到设计强度,不得有空鼓、开裂、起砂、脱皮等缺陷。
(2)基层表面如有残留的砂浆硬块及突出部分,应铲平干净;阴、阳角,管子根等部位应抹成圆弧或钝角,并将尘土、杂物清扫干(3)穿过地面或墙面的预埋管件、变形缝、后浇带等处必须符合设计和规范的规定。
在铺贴防水卷材前应进行隐蔽工程的检查验收。
(4)整个防水基层应保持干燥,如有渗水部位应采用不漏堵漏灵封堵。
屋面工程技术规范GB 50345-20041 总则1.0.1 为提高我国屋面工程的技术水平,确保防水、保温隔热工程的功能与质量,制定本规范。
1.0.2 本规范适用于建筑屋面工程的设计和施工。
1.0.3 屋面工程的设计和施工应遵守国家及地方有关环境保护和建筑节能的规定,并采取相应措施。
1.0.4 屋面工程的设计和施工除应符合本规范外,尚应符合国家现行有关标准规范的规定。
1.0.5 屋面工程施工质量验收应符合国家标准《屋面工程质量验收规范》GB50207-2002的规定。
1 术语2.0.1 防水层合理使用年限 life of waterproof layer屋面防水层能满足正常使用要求的年限。
2.0.2 一道防水设防 a se4parate waterproof barroer具有单独防水能力的一道防水层次。
2.0.3 沥青防水卷材(油毡) bituminous membrane(felt)以原纸、织物、纤维毡、塑料膜等材料为胎基,浸涂石油沥青,矿物粉料或塑料膜为隔离材料,制成的防水卷材。
2.0.4 高聚物改性沥青防水卷材 modifide asphalt membrane以高分子聚合物改性石油沥青为涂盖层,聚酯毡、玻纤毡或聚酯玻纤复合为胎基,细砂、矿物粉料或塑料膜为隔离材料,制成的防水卷材。
2.0.5 合成高分子防水卷材 high polymer waterproof sheet以合成橡胶、合成树脂或两者共混为基料,加入适量的助剂和填料,经混炼压延或挤出等工序加工而成的防水卷材。
2.0.6 基层处理剂 primer在防水层施工前,预先涂刷在基层上的涂料。
2.0.7 满粘法 full adhesion method铺贴防水卷材时,卷材与基层采用全部粘结的施工方法。
2.0.8 空铺法 border adhesion method铺贴防水卷材时,卷材与基层在周边一定宽度内粘结,其余部分不粘结的施工方法。
屋面天沟防水
施工方案
一、工程概况
本工程为屋面天沟防水维修工程,使用JS水泥基防水材料。
编制依据《屋面防水工程质量验收规范》(GB50208-2002)、《屋面工程技术规范》GB50345-2004。
二、施工流程
铲除原三元乙丙防水材料→基层清理→涂刷防水一遍→涂刷防水二遍→检查验收
三、施工工艺及技术交底
1 铲除原防水层、清理基层
1.1 将原三元乙丙防水层铲除干净。
1.2 基层清理时必须将基层表面的异物、尘土杂物清扫干净。
阴阳角等处更应仔细清理。
2 涂刷防水
注意事项
2.1 涂刷防水应该均匀,无遗漏,涂刷过程中严禁大颗粒杂物混入涂刷层中
2.2 防水材料未干燥之前严禁灌水。
施工工艺
2.3用5寸猪毛刷均匀涂刷,第一遍和第二遍按照十字交叉法涂刷。
四、质量保证措施
1、严格按施工规范及相关技术的要求,并制定各工序技术质量细则。
认真作业,确保每一环节质量符合要求,并制定各种工序技术质量细则。
2、各工(班)长作出详细的技术交底,并严格按此执行。
3、严格标准、程序化作业。
施工规范执行《建筑工程防水技术规范》及地方颁布的相关规定。
五、安全、文明施工措施
1 施工人员必须配戴安全帽,危险地带必须配备安全带,严禁施工人员酒后施工。
2在施工人员进场前做好安全教育,并在施工中确定安全员,落实安全检查措施;
3 严格施工用火安全保护工作,并在施工时应配备好灭火器材,
4 大风或大雨天气,为保证施工安全和施工质量,应停止施工。
苏州万事达建筑装饰工程有限公司
2013/4/17。
施工组织设计一、编制依据一“潍坊滨海经济开发区学校楼顶防漏雨维修工程”招标文件,答疑;二“潍坊滨海经济开发区学校楼顶防漏雨维修工程”的设计图纸及说明;三现行国家建筑工程技术标准、规范和规程及省、装饰装修工程建设的有关文件:1、屋面工程质量验收规范GB50207-2002;2、建筑工程施工质量验收统一标准GB50300-2001;3、屋面工程技术规范GB50345-2004;4、建筑工程施工工艺标准;5、潍坊滨海经济开发区学校楼顶防漏雨维修工程施工图;6、山东省建筑工程施工技术规程;四2003年山东省建筑工程消耗量定额、2011年潍坊市价目表及山东省、潍坊市的有关配套文件;二、工程概况和工程分析潍坊滨海经济开发区学校楼顶防漏雨维修工程,是对滨海第三初级中学、潍坊渤海实验学校、潍坊实验小学和潍坊锦海小学四所学校楼顶防漏雨进行维修及平房倒垄;本次招标范围包括19050平方米的楼顶防漏雨维修及18间平房倒垄;具体要求及数量详见工程量清单;本工程共一个标段;一施工要求1、滨海第三初级中学楼顶防漏雨维修:顶面:原顶层清理,用水冲刷2遍,做到尘土、杂物不能留在防水的地方;如有基层破损应先处理;施工:防水前必须用粘合材料均匀的喷洒在层面上,不能有漏喷,缝与缝之间需连接严密,落水口与墙面要衔接严密;材料要求:材料需使用等于或优于宏源牌SBS防水材料,厚度4毫米,聚酯胎,-20℃;2、渤海实验学校楼顶防漏雨维修:餐厅楼顶需要把松散的砂子彻底清扫干净后再用水泥砂浆进行抹面,然后防漏;水泥砂浆规格:1:3,抹面厚度:6厘米,2米×2米进行界格;防水材料规格:等于或优于宏源牌,厚度4毫米,聚酯胎,-20℃;维修后使用期限10年以上;3、滨海实验小学楼顶防漏雨维修:将原屋顶破损的防水卷材层铲除、基层清理保持干燥;新做一层屋面SBS片岩防水;材料需使用等于或优于宏源牌SBS防水材料,厚度4毫米,聚酯胎,-20℃;交接边处不低于10cm,内填沥青油膏;4、锦海小学楼顶防漏雨维修:屋面:把以前的老旧材料撤离干净,屋面用水冲刷2遍,做到尘土、杂物不能留在防水的地方;楼面如有损坏的,用同一型号材料补充完整,晾干后施工;施工:防水前必须用粘合材料均匀的喷洒在屋面上,不能有漏喷;缝与缝之间须连接严密;材料要求:使用等于或优于宏源牌SBS防水材料,厚度4毫米,聚酯胎,-20℃;5、平房倒瓦维修:挂瓦必须用同一尺度、型号的挂瓦,要求不渗漏、耐风化;屋面必须把以前的松散泥土清扫干净,做到严整、严密;泥土要求:用红粘土、白灰、麦粘秆或稻糠,按一定的比例配好、搅拌均匀;厚度不低于3-4公分;屋脊:用宽30公分、长一米的淄博钢瓦封严,用水泥砂浆座浆、勾缝,做到不透风、不漏水;工程竣工后,将施工垃圾及一切杂物全部清理干净,做到工完、料净、地清;垃圾运至由发包人指定的地点;二本工程有几个特点1、工期较紧;2、各种材料需用量比较大;3、雨季施工,施工难度变大;三工程难点、重点及其对策从上述的工程特点,经过认真分析,得出了以下工程难点和重点,并提出了相应的技术措施;1、施工制约因素施工障碍方面建筑物绿化保护问题:施工时应根据具体情况注意对不拆迁的建筑物及绿化进行保护工作;同时施工范围内有部分建筑物需拆迁,施工过程中应根据拆迁的具体情况和进度,合理安排施工工作面,将拆迁对工程施工的影响降低到最小;周转材料方面本工程所需的模板需用数量较大,施工时需进行分段施工,但由于本工程工期紧,因此,周转材料的投入的数量是影响本工程工期和施工进度的关键制约因素;2、施工难点、重点及对策针对本工程施工招标范围的施工内容,我公司对招标文件、施工图纸和和业主提供的其他相关文件进行了认真、细致的分析和研究,认为下列问题是本工程程施工的难点、重点,也是本工程成败的关键所在,具体如下:工期安排本工程招标工期较长,按照现场情况,顾及雨天、路灯、其他管线施工及雨季等其他不利因素影响,施工总工期计划提前;主要材料集中供应本工程的配套材料用量大,为防止因材料问题而影响施工,我公司对本次施工所用的材料采取集中供应的方法,具体如下:由我公司物资供应部负责所有工程用料的采购和供应以及各种施工用料和设备的筹集和供应;以我公司目前的实力,可确保本工程所需的各种大型设备和施工用料周转材料等的供应;但为了保证有足够的准备时间,各种材料和设备均要求提前7-15天提供使用计划;采用先进有效的工程管理手段本工程工期紧,但由于本工程施工范围大,施工现场制约因素多;工种较多;施工现场制约因素较多,基于以上诸多因素的影响和制约,因此,如何对该工程项目进行有效的组织管理和协调是本工程施工组织和施工管理的重点;用信息化技术作为主要的管理手段,建立信息化管理网络,拟使用国内流行的P 3软件和梦龙软件;设立现场施工项目经理部,在施工过程对整个工程工期、质量安全、成本进行有效的控制,同时进一步健全各种项目管理体制,充分高效发挥我公司团结协作、精干高效的作战精神;3、进一步加大现场文明施工的调控力度需要做好施工现场及基坑临时排水工作,确保泥水不外流,现场临时道路不泥泞,做好现场文明施工和环境保护是本工程的重中之重由我公司现场指挥部为龙头,成立现场文明施工小组,施工前做好各种宣传和教育工作,制定各种文明施工和环境保护奖惩制度,加大宣传文明施工和环境保护的调控力度;三、施工组织机构及施工部署本次招标的工程现场情况复杂,应注意前期调查及勘探;本工程所施工项目多,工作量大,属劳动密集型工程,工期紧,施工中必须合理安排各个工序的穿插;现场施工用水、电由施工单位根据施工要求进行安装接通至现场;一施工组织机构项目部下设项目经理、技术主管、施工员、质检员、安全员、材料员等主要人员,全面负责现场协调、施工准备、计划调度、工程技术、质量管理、安全生产、文明施工、资源配置等方面的工作,对建设单位和监理单位全面负责,同时接受上级和地方各级领导的监督管理;严格执行岗位责任制,做到责任到人,人人负责;二施工顺序1、施工程序本工程本着先挖后填,自下而上的原则,基础垫层与主体工程施工同时流水进行;三工程进度主要控制点根据招标文件要求,工期及本工程的特点,同时结合本工程的施工季节,我方工期目标力争提前完成,考虑各施工因素制定主要工段的时间计划;四机械选择根据该工程的特点,我们计划在该工程上投入W220挖掘机两台,砼搅拌机一台,15KW发电机组两台,其余机械根据工程需要随时调配;五劳力安排1、劳动力组织依据本工程的特点和施工条件,组织调配具有良好的质量、工期、安全意识,具有较高的技术等级的作业队伍承建本工程的施工;2、劳动力安排施工开始阶段进场进行跟机清槽,现场场地平整,料场硬化、临时用水、用电,临时设施的施工等工作,高峰期每天多人进行作业,确保工期;四、施工准备工作工程开工之前按照建设单位的要求,管理人员及施工队伍提前进场,进行生产临时设施搭设,施工机具就位准备,定位放线测量,施工组织设计及施工方案编制,图纸会审,构件、半成品计划,材料货源的落实及订购合同等各项施工准备工作,确保工程按期开工和施工生产顺利进行;具体做好以下几个方面的施工准备工作;一生产生活准备1、临时设施布置临时设施具体搭设在经业主同意确定地点,根据施工高峰时所需人员数确定宿舍考虑设置,项目经理办公室、技术室、质安室、财务室、会议室、文印室以及业主、监理办公室、休息室、医务室,另设厕所、餐厅、职工宿舍等,临设内按要求设置足够灭火器,并设黑板报、宣传栏,在临设外七牌二图;2、料场、仓库、搅拌机布置根据工程情况确定一个料场,料场布置设在东侧;料场设在临时生活区旁,与生活区用围墙分离;3、临时便道、用电、用水根据施工现场机械配置使用及生活用电情况,安装2台400KVA的变压器;同时为了确保施工进度及施工安全,配备1台495AD-150型发电机,以防备停电或临时电路故障;根据业主提供的用水接口将接口接至临时设施外,并在总管处设水表一只;便于结算水费,施工用水,可用水泵抽取河道内的水在施用前须经化验业主同意;4、施工现场平面管理1临设周围用围墙封闭;在门口设立明显的标志牌和禁令标志;非施工人员不得入内;2加强工地综合治理,作业人员需持证上岗;设专职门卫及纠察,建立门卫及纠察值班制度,严格管理;施工人员进入施工现场有明显标志,服装、安全帽的颜色及佩证上有区分各工种员工及管理人员;加强同公安部门的联系,所有外来员工有身份证、劳务证、暂住证、健康证,特殊工种有上岗证并要对人员进行登记;加强女职工的计划生育管理;3在项目经理的授权下,以现场管理人员为主,组成总平面图管理小组;加强材料、半成品、机械设备堆放,管线布置和场内运输等工作的协调与控制,不得侵占场内道路及安全防护等设施,发现问题及时处理;4与建设单位签订治安责任承包协议书,并设专职人员,执行建设单位社会治安、综合治理、计划生育、交通管理、环境保护等管理规定;5宿舍区与工作区分离,实行封闭式管理;6施工现场主要出入口悬工程鸟瞰图,并标明工程项名称、建设单位、设计单位、监理单位、施工单位、项目负责人的姓名,开、竣工日期和监督电话;7施工现场必须设置七牌二图;8施工料场推行硬地坪施工,场内道路畅通无阻,材料堆入整齐有序,整个施工料场做到无积水和坑洼;现场落手清,有定期考核检查制度,做到工完场清,建筑垃圾集中堆放,及进处理;9建筑材料及周转材料严格按布置图分类堆放,堆放整齐,堆放不超标准,堆场不作他用,仓库间有材料收发管理制度;10严格依照中华人民共和国消防条例的规定,在施工现场建立和执行防火管理制度,防火和易燃易爆物品管理要有专人负责,重点部位设置符合要求的消防设施,并保持完好的备用状态;11严格执行“门前三包”制度,工地内的污水统一排放,建筑垃圾集中堆放并及时性清运;工地备置适量的劳保用品和防病杀菌药品,冬季注意保温,在工地办公区、生活区、工作区要定期消毒;12项目管理部在同操作人员明确任务,安排进度、质量、安全生产要求的同时,必须向操作人员明确施工要求,严禁野蛮施工;对施工区域,危险区域及主要场内道路,设立醒日的警示标志,并采警戒措施;夜间施工,施工阴暗处有足够的照明;13组织职工开展有利于身心健康的文体娱乐活动,严禁在工地聚众赌博,赌力和赌食等不良行为;14协调各工种、业主和监理的关系,做好相互配合工作,在工序交接过程中,后道工序必须对前道工序做成品保护,严禁在成品上乱涂乱划;15焊割工持证上岗,明火作业有审批手续;工间有禁烟片,易燃物及时清理,易燃物与明火的安全距离符合规定;民工宿舍严禁私拉乱接电线,严禁使用电炉等明火设备;16进入施工现场的所有人员必须戴安全帽,严禁赤脚、穿高跟鞋、拖鞋、喇叭裤、裙子等上岗;施工现场采取有效措施控制各种粉尘、废气、噪声、振动对环境的污染和危害;17施工现场设置必要的职工生活设施,包括食堂、宿舍、厕所、茶水与医疗室,并符合卫生、通风、照明等要求,职工的膳食,饮水供应等符合卫生要求;食堂位置适当、环境清洁;食品贮藏柜箱和菜饭生熟分开,厨房内不准住人,应设贮藏室,用品与施工用品分别放置,严禁混杂,厨房有灭蚊蝇、蟑螂措施;18职工生活区设置布告栏,进行生活、工作基地的文明管理考核;生活区整洁有序,有门卫收发管理,生活污水合理排放,生活垃圾袋装外运;备足必需的消防器材;生活区、工作区设置临时厕所,生活区同时设立浴室;临时厕、浴必须男女分开,厕浴间结构要稳定、牢固、防雨、防风;坑池要用砖砌或砼作壁,卫生洁具及墙壁面层为瓷性材料;厕所内保持清洁,随时清扫,及时清捣,水源充足,要有灭蝇措施,防止蚊蝇滋生,实行专人管理,做到有组织排污;工地设厕所,杜绝工地内随地便溺现象;职工宿舍全部采用单层彩钢板房,床不得小于2M×,一个宿舍不得超过8人,床边、立柱、爬梯要光漆刷;室内通风良好,卧具、用具摆放整齐,不得有蚊蝇、老鼠、蟑螂,室外设置晒衣绳架,不得在室内晾衣服;二技术准备1、组织各专业技术及预算人员参加图纸会审,了解掌握设计意图,与设计、监理、建设单位共同解决设计中存在的问题,报甲方及监理部门审批;2、组织编制专项施工方案,编制项目质量保证计划,做详细专题技术方案,向全体人员进行施工组织设计交底,并及时图纸会审;3、编制材料供应计划及半成品加工计划;调查研究各种材料供应情况,按ISO9000标准对供应商进行综合评价,选择合格供应商;4、根据施工图设计及建设单位提供的基准高程和坐标点,进行定位测量,设置各控制桩,并请建设单位及规划部门核定;5、对施工所用的材料制订质量检查验收计划,进行检验、试验;提前做好各种砼、砂浆配合比的试配工作;6、认真组织和落实主要工程技术人员,选择对本类工程有丰富施工经验的人员为骨干,熟悉施工图,领会设计意图,阅读标书内容和建设单位述及的规定、要求和参照标准;真正了解工程整体精神和设计意旨,根据现场施工条件,定出最佳方案;工程开工前,在总工程师的带领下集中有关技术人员仔细审阅图纸,将不清或不明的问题汇总会知甲方、设计人员,以便及时解决;组织三级技术交底,第一级由我公司总工程师组织技术人员向项目经理部进行施工图设计交底,第二级由项目经理部的技术负责人向施工管理人员进行施工组织交底,第三级由项目经理部的施工员、质安员向施工班组进行工序交底;按照劳动力需用量计划调配人员,安排劳动力进场,并对准备进场的工人进行劳动安全教育;对工程所需的各技术工种人员进行技术培训教育,取得有关上岗证、资格证后方允许其进场从事相应工种的工作;劳动力及技术工种人员进场后,定期对其进行劳动安全教育及施工技术总结及教育,以加强工人的劳动安全意识,不断提高施工技术,使工程顺利进展;五、材料供应及管理一主要材料的类别名称水泥、沙子、石子、机制红砖、钢筋、商品混凝土等;二材料供应计划主要材料按工程进度和工程预算编制材料需要计划,由项目经理部材料组按计划进行采购;1、按照材料及机械计划编制分批进场,在中标后即组织施工机械进场,并合理调配资金,分期分批组织材料进场;2、按照机械设备使用计划,对所有机械及设备进行检修及调试,并定时保养,使其保持良好的待用状态;对工程中所用的各种计量设备送有关部门进行标定并取得合格证书;3、工程所需混凝土采用商品混凝土;工程所用土方、砂、石屑等材料,用自卸车运至施工现场;三材料质量的检查与验收所有进场材料必须有供货方出具的产品质量检验合格证和化验单,并及时取样,送实验室试验;经检验不合格者,一律不准使用;材料员在材料送达现场后要在检查数量、质量后方能允许进场使用,做到先进先出,帐物相符,手续完备;六、工程成本控制措施工程项目的成本控制是公司和项目经理部按一定的标准,对工程的实际成本支出进行事先的预测计划,实施工程过程的管理和监督,并进行有效的措施进行消除不正常的消耗,纠正各种脱离标准的偏差,使各种费用的实际支出控制在预定的标准范围内,以便完成成本计划目标,达到经济高效的目的;工程成本控制的工作程序与内容和方法;按照工程成本控制发生的时间顺序,其程序可分为三个阶段:事先控制、过程控制和事后总结控制;一工程成本事先控制对影响工程成本的有关因素进行事先预测和计划,成本预测要讲究经济效益,要于改进施工技术组织措施相结合,预测要尽量准确可靠;1、确定降低成本的目标工程项目降低成本的目标既降低率;工程项目降低成本目标计算公式:工程项目成本=工程项目预计的结算收入-税金-计划期目标利润工程项目降低成本目标=工程项目预算成本-工程项目目标成本/工程项目预算成本100%;2、分析和研究降低成本的途径为确保工程项目降低成本目标的实现,就要分析和研究各种可能的降低成本的措施和途径;1改进施工工艺和施工组织;工程中劳动力消耗、材料消耗、机械台板消耗以及费用的支出很大程度上都是由施工方案和施工组织的水平控制,施工工艺方案后施工组织方案的合理性是最大的节约;所以,在制定施工方案、施工组织设计时应进行方案的技术经济分析,节约材料费用;节约材料费用应从量价和价差两方面着手,从定货、采购、运输、入库验收、仓库保管、集中加工、回收利用等环节,以及合理下料、综合利用等方面入手;节约人工费用;节约人工费用的关键在于提高工效,节约劳动消耗量;为此,应实行平均先进的劳动定额,定员定编,改善劳动组织,以及采用以提高劳动生产率为目标的其他技术组织措施;2节约机械使用费;工程上应讲求机械设备的合理配备,切实提高机械设备的利用率和效率,以及采用降低机械台班使用费的其他措施;3实行全面质量管理,减少和防止不合格品、废品损失和返工损失;4节约管理费用,减少不必要的开支;5严格把好钢筋配料关,避免钢筋浪费,浇捣砼时应加强前、后场联系,避免砼多拌浪费;6材料应分类堆放,分隔有效,成品与半成品应做到保护措施,避免损坏;7管理人员应职责分明,施工先应做好技术交底工作,加强施工过程中质量管理,同“事后评定”改为“事先控制”,避免产生返工现象;8格控制财务审批制度,避免产生不必要开支;9办公用品应按需计划采购,避免浪费;二工程成本的施工过程在施工过程中,对成本的形成和偏离成本目标的差值进行分析,查找原因,并进行纠偏和控制;具体工作方法如下:1、下达成本控制计划由成本控制部门或工程师根据成本计划再分门类拟定和下达控制计划给管理部门和施工现场的管理人员;2、确定调整计划的权限应当随同计划的下达,规定各级人员在控制计划内进行平衡调剂的权限;任何计划都不可能是尽善尽美的,应当给各管理部门在一定范围内进行调剂求得新的平衡的余地;3、建立成本控制制度完好的计划和相应的权限都需要有严格的制度予以保证,实行科学管理和目标责任制;应制定一系列常用的报表,规定报表填报方法;规定涉及成本控制的各级管理人员职责,明确成本控制人员同财务部门和现场管理人员之间的合作关系的程序和具体职责划分;三工程成本的事后总结控制工程项目大部分或全部竣工以后,并进行工程竣工决算,对工程成本计划的执行情况加以总结,找出做的好的方面,同时也找出有些单项工程实际成本超支或合同价的原因,对成本控制情况进行全面的综合分析与考核,以便找出改进成本管理的对策;1、严格把好钢筋配料关,避免钢筋浪费,浇捣砼时应加强前、后场联系,避免砼多拌浪费;2、材料应分类堆放,分隔有效,成品与半成品应做到保护措施,避免损坏;3、管理人员应职责分明,施工先应做好技术交底工作,加强施工过程中质量管理,同“事后评定”改为“事先控制”,避免产生返工现象;工程质量目标及保证措施一、质量目标工程质量保证达到国家相关工程施工质量验收统一标准合格,力争优良;二、实行创优目标管理为了确保工程质量目标的实现,我们对每个施工工序都制定了质量目标计划及保证措施,进行全过程质量控制,以确保总的施工质量目标的实现;三、施工质量管理体系我们对工程质量实行全过程的控制,并建立了质量责任制度,对工程施工的质量管理体系提出了很高的要求;我们推行生产控制和合格控制的全过程质量控制,并健全了生产控制和合格控制的质量管理体系;不仅包括原材料控制、工艺流程控制、施工操作控制、每道工序质量检查、各道相关工序间的交接验收等中间交接环节的质量管理和控制要求,还包括满足施工图设计和功能要求的抽样检验制度等;我们通过内部审核与管理评审,找出质量体系中存在的薄弱环节,并制定改进的措施和跟踪检查落实等措施,使我们的质量体系不断健全和完善;同时我们重视综合质量控制水平,从施工技术、管理制度、工程质量等方面制定针对企业综合质量水平的指标,以达到提高整。
2012-2014年建筑施工常用规范清单1、GB50345-2012《屋面工程技术规范》2012.5.28发布,2012.10.1实施,《屋面工程技术规范》GB50345-2004同时废止2、GB50755-2012《钢结构工程施工规范》2012.1.21发布,2012.8.1实施3、GB50003-2011《砌体结构设计规范》2011.7.26发布,2012.8.1实施4、GB50206-2012《木结构工程施工质量验收规范》2012.3.30发布,2012.8.1实施5、JGJ95-2011《冷扎带肋钢筋混凝土结构技术规程》2011.8.29发布,2012.4.1实施6、JGJ/T235-2011《建筑外墙防水工程技术规程》2011.1.28发布,2011.12.1实施7、JGJ/T273-2012《钢丝多架混凝土复合板结构技术规程》2012.4.5发布,2012.10.1实施8、JGJ/T281-2012《高强混凝土应用技术规程》2012.5.3发布,2012.11.1实施9、GB50203-2011《砌体结构工程施工质量验收规范》2011.2.18发布,2012.5.1实施10、JGJ/T《自密实混凝土应用技术规程》2012.3.15发布,2012.8.1实施11、JGJ18-2012《钢筋焊接及验收规程》2012.3.1发布,2012.8.1实施12、JGJ/T272-2012《建筑施工企业信息化评价标准》2011.12.26发布,2012.5.1实施13、JGJ33-2012《建筑机械使用安全技术规程》2012.5.3发布,2012.11.1实施14、JGJ289-2012《建筑外墙外保温防火隔离带技术规程》2012.11.1发布,2013.3.1实施15、CJJ/T187-2012《建设电子档案元数据标准》2012.11.1发布,2013.3.1实施16、JG/T398-2012《钢筋连接用灌浆套筒》2012.10.29发布,2013.1.1实施17、JGJ/T129-2012《既有居住建筑节能改造技术规程》2012.10.29发布,2013.3.1实施,《既有采暖居住建筑节能改造技术规程》JGJ129-2000同时废止18、JGJ/T292-2012《建筑工程施工现场视频监控技术规范》,2012.10.29发布,2013.3.1实施19、GB/T50743-2012《工程施工废弃物再生利用技术规范》2012.5.28发布,2012.12.1实施20、GB50171-2012《电气装置安装工程盘、柜及二次回路接线施工及验收规范》2012.5.28发布,2012.12.1实施,《电气装置安装工程盘、柜及二次回路接线施工及验收规范》GB50171-92同时废止21、GB50172-2012《电气装置安装工程蓄电池施工及验收规范》2012.5.28发布,2012.12.1实施,《电气装置安装工程蓄电池施工及验收规范》GB50172-92同时废止。
屋面工程技术规范GB50345-2004自2004年9月1日起实施1 总则1.0.1为提高我国屋面工程的技术水平,确保防水、保温隔热工程的功能与质量,制定本规范。
1.0.2本规范适用于建筑屋面工程的设计和施工。
1.0.3屋面工程的设计和施工应遵守国家及地方有关环境保护和建筑节能的规定,并采取相应措施。
1.0.4屋面工程的设计和施工除应符合本规范外,尚应符合国家现行有关标准规范的规定。
1.0.5屋面工程施工质量验收,应符合国家标准《屋面工程质量验收规范》GB 50207—2002的规定。
2 术语2.0.1防水层合理使用年限屋面防水层能满足正常使用要求的年限。
2.0.2一道防水设防具有单独防水能力的一道防水层次。
2.0.3沥青防水卷材(油毡)以原纸、织物、纤维毡、塑料膜等材料为胎基,浸涂石油沥青,矿物粉料或塑料膜为隔离材料,制成的防水卷材。
2.0.4高聚物改性沥青防水卷材以高分子聚合物改性石油沥青为涂盖层,聚酯毡、玻纤毡或聚酯玻纤复合为胎基,细砂、矿物粉料或塑料膜为隔离材料,制成的防水卷材。
2.0.5合成高分子防水卷材以合成橡胶、合成树脂或两者共混为基料,加人适量的助剂和填料,经混炼压延或挤出等工序加工而成的防水卷材。
2.0.6基层处理剂在防水层施工前,预先涂刷在基层上的涂料。
2.0.7满粘法:铺贴防水卷材时,卷材与基层采用全部粘结的施工方法。
2.0.8 空铺法铺贴防水卷材时,卷材与基层在周边一定宽度内粘结,其余部分不粘结的施工方法。
2.0.9点粘法铺贴防水卷材时,卷材或打孔卷材与基层采用点状粘结的施工方法。
2.0.10条粘法铺贴防水卷材时,卷材与基层采用条状粘结的施工方法。
2.0.11热粘法以热熔胶粘剂将卷材与基层或卷材之间粘结的施工方法。
2.0.12冷粘法在常温下采用胶粘剂(带)将卷材与基层或卷材之间粘结的施工方法。
2.0.13热熔法将热熔型防水卷材底层加热熔化后,进行卷材与基层或卷材之间粘结的施工方法。
2.0.14自粘法采用带有自粘胶的防水卷材进行粘结的施工方法。
2.0.15焊接法采用热风或热锲焊接进行热塑性卷材粘合搭接的施工方法。
2.0.16高聚物改性沥青防水涂料以石油沥青为基料,用高分子聚合物进行改性,配制成的水乳型或溶剂型防水涂料。
2.0.17合成高分子防水涂料以合成橡胶或合成树脂为主要成膜物质,配制成的单组分或多组分防水涂料。
2.0.18聚合物水泥防水涂料以丙烯酸酯等聚合物乳液和水泥为主要原料,加入其他外加剂制得的双组分水性建筑防水涂料。
2.0.19 胎体增强材料用于涂膜防水层中的化纤无纺布、玻璃纤维网布等,作为增强层的材料。
2.0.20密封材料能承受接缝位移以达到气密、水密目的而嵌入建筑接缝中的材料。
2.0.21背衬材料用于控制密封材料的嵌填深度,防止密封材料和接缝底部粘结而设置的可变形材料。
2.0.22平衡含水率材料在自然环境中,其孔隙中所含有的水分与空气湿度达到平衡时,这部分水的质量占材料干质量的百分比。
2.0.23架空屋面在屋面防水层上采用薄型制品架设一定高度的空间,起到隔热作用的屋面。
2.0.24蓄水屋面在屋面防水层上蓄积一定高度的水,起到隔热作用的屋面。
2.0.25种植屋面在屋面防水层上铺以种植介质,并种植植物,起到隔热作用的屋面。
2.0.26 倒置式屋面将保温层设置在防水层上的屋面。
3 基本规定3.0.1 屋面工程应根据建筑物的性质、重要程度、使用功能要求以及防水层合理使用年限,按不同等级进行设防,并应符合表3.0.1的要求。
表3.0.1 屋面防水等级和设防要求3.0.2屋面工程应根据工程特点、地区自然条件等,按照屋面防水等级的设防要求,进行防水构造设计,重要部位应有节点详图;对屋面保温隔热层的厚度,应通过计算确定。
3.0.3屋面工程施工前应通过图纸会审,掌握施工图中的细部构造及有关技术要求;施工单位应编制屋面工程的施工方案或技术措施。
3.0.4在屋面工程施工中,应进行过程控制和质量检查,并有完整的检查记录。
3.0.5屋面防水工程应由相应资质的专业队伍进行施工。
作业人员应持有当地建设行政主管部门颁发的上岗证。
3.0.6 屋面工程所采用的防水、保温隔热材料应有产品合格证书和性能检测报告,材料的品种、规格、性能等应符合现行国家产品标准和设计要求。
材料进场后,应按规定抽样复验,提出试验报告,严禁在工程中使用不合格的材料。
3.0.7施工的每道工序完成后,应经监理或建设单位检查验收,合格后方可进行下道工序的施工。
当下道工序或相邻工程施工时,对屋面工程已完成的部分应采取保护措施。
3.0.8伸出屋面的管道、设备或预埋件等,应在防水层施工前安设完毕。
屋面防水层完工后,不得在其上凿孔、打洞或重物冲击。
3.0.9屋面工程中推广应用的新技术,必须经过科技成果鉴定(评估)或新产品、新技术鉴定,并应制定相应的技术标准,经工程实践符合有关安全及功能的检验。
3.0.10 屋面工程应建立管理、维修、保养制度;屋面排水系统应保持畅通,严防水落口、天沟、檐沟堵塞。
4 屋面工程设计4.1 一般规定4.1.1 屋面工程设计应包括以下内容:1 确定屋面防水等级和设防要求;2 屋面工程的构造设计;3 防水层选用的材料及其主要物理性能;4 保温隔热层选用的材料及其主要物理性能;5 屋面细部构造的密封防水措施,选用的材料及其主要物理性能;6 屋面排水系统的设计。
4.1.2 屋面工程防水设计应遵循“合理设防、防排结合、因地制宜、综合治理”的原则。
4.1.3屋面防水多道设防时,可将卷材、涂膜、细石防水混凝土、瓦等材料复合使用,也可使用卷材叠层。
4.1.4屋面防水设计采用多种材料复合时,耐老化、耐穿刺的防水层应放在最上面,相邻材料之间应具相容性。
4.1.6屋面防水层细部构造,如天沟、檐沟、阴阳角、水落口、变形缝等部位应设置附加层。
4.1.7屋面工程采用的防水材料应符合环境保护要求。
4.2 构造设计4.2.1结构层为装配式钢筋混凝土板时,应用强度等级不小于C20的细石混凝土将板缝灌填密实;当板缝宽度大干40mm或上窄下宽时,应在缝中放置构造钢筋;板端缝应进行密封处理。
注:无保温层的屋面,板侧缝宜进行密封处理。
4.2.2单坡跨度大于9m的屋面宜作结构找坡,坡度不应小于3%。
4.2.3当材料找坡时,可用轻质材料或保温层找坡,坡度宜为2%。
4.2.4天沟、檐沟纵向坡度不应小于1%,沟底水落差不得超过200mm;天沟、檐沟排水不得流经变形缝和防火墙。
4.2.5卷材、涂膜防水层的基层应设找平层,找平层厚度和技术要求应符合表4.2.5的规定;找平层应留设分格缝,缝宽宜为5~20mm,纵横缝的间距不宜大于6m,分格缝内宜嵌填密封材料。
表4.2.5 找平层厚度和技术要求4.2.6在纬度40°以北地区且室内空气湿度大干75%,或其他地区室内空气湿度常年大于80%时,若采用吸湿性保温材料做保温层,应选用气密性、水密性好的防水卷材或防水涂料做隔汽层。
隔汽层应沿墙面向上铺设,并与屋面的防水层相连接,形成全封闭的整体。
4.2.7多种防水材料复合使用时,应符合下列规定:1 合成高分子卷材或合成高分子涂膜的上部,不得采用热熔型卷材或涂料;2 卷材与涂膜复合使用时,涂膜宜放在下部;3 卷材、涂膜与刚性材料复合使用时,刚性材料应设置在柔性材料的上部;4 反应型涂料和热熔型改性沥青涂料,可作为铺贴材性相容的卷材胶粘剂并进行复合防水。
4.2.8涂膜防水层应以厚度表示,不得用涂刷的遍数表示。
4.2.9 卷材、涂膜防水层上设置块体材料或水泥砂浆、细石混凝土时,应在二者之间设置隔离层;在细石混凝土防水层与结构层间宜设置隔离层。
隔离层可采用干铺塑料膜、土工布或卷材,也可采用铺抹低强度等级的砂浆。
4.2.10在下列情况中,不得作为屋面的一道防水设防:1 混凝土结构层;2 现喷硬质聚氨酯等泡沫塑料保温层;3 装饰瓦以及不搭接瓦的屋面;4 隔汽层;5 卷材或涂膜厚度不符合本规范规定的防水层。
4.2.11柔性防水层上应设保护层,可采用浅色涂料、铝箔、粒砂、块体材料、水泥砂浆、细石混凝土等材料;水泥砂浆、细石混凝土保护层应设分格缝。
架空屋面、倒置式屋面的柔性防水层上可不做保护层。
4.2.13高低跨屋面设计应符合下列规定:1 高低跨变形缝处的防水处理,应采用有足够变形能力的材料和构造措施;2 高跨屋面为无组织排水时,其低跨屋面受水冲刷的部位,应加铺一层卷材附加层,上铺300~500mm宽的C20混凝土板材加强保护;3 高跨屋面为有组织排水时,水落管下应加设水簸箕。
4.3 材料选用4.3.1 屋面工程选用的防水材料应符合下列要求:1 图纸应标明防水材料的品种、型号、规格,其主要物理性能应符合本规范对该材料质量指标的规定;2 在选择屋面防水卷材、涂料和接缝密封材料时,应按本规范第5章、第6章和第8章设计要点的有关内容选定;3 考虑施工环境的条件和工艺的可操作性。
4.3.2在下列情况下,所使用的材料应具相容性:1 防水材料(指卷材、涂料,下同)与基层处理剂;2 防水材料与胶粘剂;3 防水材料与密封材料;4 防水材料与保护层的涂料;5 两种防水材料复合使用;6 基层处理剂与密封材料。
4.3.3根据建筑物的性质和屋面使用功能选择防水材料,除应符合本规范第4.3.1条和第4.3.2条的规定外,尚应符合以下要求:1 外露使用的不上人屋面,应选用与基层粘结力强和耐紫外线、热老化保持率、耐酸雨、耐穿刺性能优良的防水材料。
2 上人屋面,应选用耐穿刺、耐霉烂性能好和拉伸强度高的防水材料。
3 蓄水屋面、种植屋面,应选用耐腐蚀、耐霉烂、耐穿刺性能优良的防水材料。
4 薄壳、装配式结构、钢结构等大跨度建筑屋面,应选用自重轻和耐热性、适应变形能力优良的防水材料。
5 倒置式屋面,应选用适应变形能力优良、接缝密封保证率高的防水材料。
6 斜坡屋面,应选用与基层粘结力强、感温性小的防水材料。
7 屋面接缝密封防水,应选用与基层粘结力强、耐低温性能优良,并有一定适应位移能力的密封材料。
4.3.4 屋面应选用吸水率低、密度和导热系数小,并有一定强度的保温材料;封闭式保温层的含水率,可根据当地年平均相对湿度所对应的相对含水率以及该材料的质量吸水率,通过计算确定。
4.3.5屋面工程常用防水、保温隔热材料,应遵照本规范附录A选定。
5 卷材防水屋面5.1 一般规定5.1.1卷材防水屋面适用于防水等级为I-Ⅳ级的屋面防水。
5.1.2 找平层表面应压实平整,排水坡度应符合设计要求。
采用水泥砂浆找平层时,水泥砂浆抹平收水后应二次压光和充分养护,不得有酥松、起砂、起皮现象。
5.1.3卷材防水屋面基层与突出屋面结构(女儿墙、立墙、天窗壁、变形缝、烟囱等)的交接处,以及基层的转角处(水落口、檐口、天沟、檐沟、屋脊等),均应做成圆弧。
