钢结构吊装安全作业指导书1、进入现场,必须戴好安全帽,扣好帽带,并正确使用个人劳动防护用具。
2、操作人员必须身体健康,并经过专业培训考试合格,在取得有关部门颁发的操作证或特殊工种操作证后,方可独立操作。
学员必须在师傅的指导下进行操作。
3、悬空作业处应有牢靠的立足处,并必须视具体情况,配置防护网、栏杆或其他安全设施。
4、悬空作业所用的索具、脚手板、吊篮、吊笼、平台等设备,均需经过技术鉴定或检证方可使用。
5、在柱、梁安装后而未设置浇筑楼板用的压型钢板时,为了便于柱子螺栓等施工的方便,需在钢梁上铺设适当数量的走道板。
6、钢结构吊装时,为防止人员、物料和工具坠落或飞出造成安全事故,需辅设安全网。
安全平网设置在梁面以上2m处,当楼层高度小于4.5m时,安全平网可隔层设置。
安全平网要求在建筑平面范围内满铺。
安全立网铺设在建筑物外围,防止人和物飞出造成安全事故,竖网铺设的高度一般为两节柱的高度。
7、为了便于接柱施工,在接柱处要设操作平台。
平台固定在下节柱的顶部。
8、需在刚安装的钢梁上设置存放电焊机、空压机、氧气瓶、乙炔瓶等设备用的平台。
放置距离符合安全生产的有关规定。
9、为便于施工登高,吊装柱子前要先将登高钢梯固定在钢柱上,为便于进行柱梁节点紧固高强螺栓或焊接,需在柱梁节点下方安装挂篮脚手。
10、施工用的电动机械和设备均需接地,绝对不允许使用破损的电线和电缆,严防设备漏电。
施工用电器设备和机械的电缆,需集中在一起,并随楼层的施工而逐节升高。
每层楼面需分别设置配电箱,供每层楼面施工用电需要。
11、高空施工,当风速达到15m/s,所有工作均需停止。
12、施工时还应该注意防火,提供必要的灭火设备和消防监护人员。
钢结构吊装安全作业指导书(二)一、前言本指导书旨在有效指导和管理钢结构吊装工作,确保操作人员的人身安全和设备的完好性。
操作人员必须遵守本指导书中的规定,并对其内容有充分的理解和认识。
二、操作人员的要求1. 操作人员必须经过相关培训,并持有相关证书。
钢结构吊装安全作业指导书钢结构吊装是一项具有高风险性的作业。
为了确保施工过程中的人身安全和设备安全,需要制定一份详细的吊装安全作业指导书。
本文就钢结构吊装安全作业指导书进行了详细阐述,分为以下几个方面。
一、吊装前准备工作1. 开展吊装前资料准备工作,包括设计图纸、吊装方案等,确保了解吊装物体的重量、重心位置、尺寸等信息。
2. 确认施工场地是否符合吊装要求,如是否平整、安全、无障碍物等。
3. 检查吊装设备的工作状况,包括吊车、起重机等,确保设备正常运行和合格。
4. 制定吊装计划和操作方案,明确吊装的顺序、方法和注意事项。
二、吊装操作安全要点1. 进行吊装操作前,必须由专业人员配备,包括起重工、信号员、安全员等,保证各项工作能够有序进行。
2. 建立吊装工地安全管理制度,落实交底制度,确保所有参与吊装作业的人员对风险和安全措施有清晰的认识。
3. 严格遵守操作规程,确保合理的吊装顺序,不得将吊装物体超载或超限吊装。
4. 检查各种吊具、索具等松紧和表面是否完好,确保其可靠性和使用寿命,在吊装过程中要及时更换损坏或失效的吊具。
5. 吊装过程中,要不断检查吊装物体的姿态和平衡状态,及时调整吊装绳索的长度,以保证吊装物体的安全和稳定。
三、安全控制措施1. 设置临时禁止进入的区域,防止无关人员靠近吊装现场,减少人员伤害的风险。
2. 在吊装物体的顶部和四周设置牵引和支撑装置,确保物体不会倒塌或滑动。
3. 吊装过程中,不能发生急停急启、急变向等动作,以免引起吊装物体的晃动和掉落。
4. 在吊装物体上方设置安全遮罩网,防止物体掉落造成人员伤害。
5. 风力大、天气恶劣时,要暂时停止吊装作业,以防风险增加。
四、应急预案1. 制定吊装事故的应急预案,在发生事故时可以及时采取措施进行处置。
2. 建立应急救援队伍,培训队伍成员的安全救援知识和技能,保证能够迅速有效地应对各种突发情况。
3. 配备必要的应急设备,如灭火器、救生绳索、急救工具等,在必要时能够及时使用。
钢结构吊装安全作业指导书(正式)Standardize The Management Mechanism To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.编订:__________________单位:__________________时间:__________________Word格式 / 完整 / 可编辑文件编号:KG-AO-7976-66 钢结构吊装安全作业指导书(正式)使用备注:本文档可用在日常工作场景,通过对管理机制、管理原则、管理方法以及管理机构进行设置固定的规范,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。
下载后就可自由编辑。
1、进入现场,必须戴好安全帽,扣好帽带,并正确使用个人劳动防护用具。
2、操作人员必须身体健康,并经过专业培训考试合格,在取得有关部门颁发的操作证或特殊工种操作证后,方可独立操作。
学员必须在师傅的指导下进行操作。
3、悬空作业处应有牢靠的立足处,并必须视具体情况,配置防护网、栏杆或其他安全设施。
4、悬空作业所用的索具、脚手板、吊篮、吊笼、平台等设备,均需经过技术鉴定或检证方可使用。
5、在柱、梁安装后而未设置浇筑楼板用的压型钢板时,为了便于柱子螺栓等施工的方便,需在钢梁上铺设适当数量的走道板。
6、钢结构吊装时,为防止人员、物料和工具坠落或飞出造成安全事故,需辅设安全网。
安全平网设置在梁面以上2m处,当楼层高度小于4.5m时,安全平网可隔层设置。
安全平网要求在建筑平面范围内满铺。
安全立网铺设在建筑物外围,防止人和物飞出造成安全事故,竖网铺设的高度一般为两节柱的高度。
7、为了便于接柱施工,在接柱处要设操作平台。
平台固定在下节柱的顶部。
8、需在刚安装的钢梁上设置存放电焊机、空压机、氧气瓶、乙炔瓶等设备用的平台。
可编辑修改精选全文完整版钢结构作业指导书一、钢结构加工制作1.钢材的存放(1)钢材在施工现场堆放时,堆放场地要平整,并要高于地面,四周应留排水沟。
堆放时要尽量使钢材截面的脊面向上,以免积雪积水。
两端有高差利于排水。
(2)堆放在有顶棚的仓库时,可直接堆放在地坪上,下垫楞木。
2.钢材的标识钢材端部应树立标牌,标明钢材的规格、型号、数量和材质验收证明书编号。
为方便工人施工,钢材端部根据其钢号涂以不同颜色的油漆。
钢材的标牌要定期检查。
余料退库时要检查有无标识,当退料无标识时,要及时核查清楚,重新标识后入库。
3.钢材的检验钢材的检验制度是保证钢结构质量的重要环节,因此,钢材在正式入库前必须严格执行检验制度,经检验合格后方可办理入库手续。
钢材检验的主要内容包括(1)钢材的数量、品种应与采购计划相符(2)钢材的质量保证书应与钢上打印的证号相符.每批钢材必须有厂家提供的材质证书,写明钢材的炉号、钢号、化学成分及机械性能。
对钢材的各项指标可根据国标的规定进行核实。
(3)核定钢材的规格尺寸。
各类钢材尺寸容许偏差,可参考有关国标的规定进行核对。
(4)钢材表面质量检验。
不论扁钢、钢板、型钢表面不允许有结疤、折叠、裂纹、分层等缺陷。
有上述缺陷应另行堆放。
(5)检验项目:力学性能试验(强度、弯曲)4.钢材的入库管理经验收和复验合格的钢材入库时应进行登记,填写记录卡,注明入库的时间、型号、规格、炉批号。
按品种、牌号、规格分类。
库存钢材应保持帐、卡、物三者相符,并定期进行清点检查。
对保存期超过一定期限的钢材应及时处理,避免积压和锈蚀。
5.审查图纸审查图纸的目的,一方面是检查图纸设计的深度能否满足施工的要求,核对图纸上的构件数量和安装尺寸,检查构件之间有无矛盾等;另一方面也要对图纸进行工艺审核,即审核在技术上是否合理,构造是否便于施工,图纸上的技术要求按加工单位的施工水平能否实现等。
图纸审查后要做技术交底准备,其内容主要有:(1)根据构件尺寸考虑原材料对接方案和接头在构件中的位置(2)考虑总体的加工工艺方案几重要的工装方案。
管理制度编号:LX-FS-A81107钢结构吊装安全作业指导书标准范本In The Daily Work Environment, The Operation Standards Are Restricted, And Relevant Personnel Are Required To Abide By The Corresponding Procedures And Codes Of Conduct, So That The Overall BehaviorCan Reach The Specified Standards编写:_________________________审批:_________________________时间:________年_____月_____日A4打印/ 新修订/ 完整/ 内容可编辑钢结构吊装安全作业指导书标准范本使用说明:本管理制度资料适用于日常工作环境中对既定操作标准、规范进行约束,并要求相关人员共同遵守对应的办事规程与行动准则,使整体行为或活动达到或超越规定的标准。
资料内容可按真实状况进行条款调整,套用时请仔细阅读。
1、进入现场,必须戴好安全帽,扣好帽带,并正确使用个人劳动防护用具。
2、操作人员必须身体健康,并经过专业培训考试合格,在取得有关部门颁发的操作证或特殊工种操作证后,方可独立操作。
学员必须在师傅的指导下进行操作。
3、悬空作业处应有牢靠的立足处,并必须视具体情况,配置防护网、栏杆或其他安全设施。
4、悬空作业所用的索具、脚手板、吊篮、吊笼、平台等设备,均需经过技术鉴定或检证方可使用。
5、在柱、梁安装后而未设置浇筑楼板用的压型钢板时,为了便于柱子螺栓等施工的方便,需在钢梁上铺设适当数量的走道板。
6、钢结构吊装时,为防止人员、物料和工具坠落或飞出造成安全事故,需辅设安全网。
安全平网设置在梁面以上2m处,当楼层高度小于4.5m时,安全平网可隔层设置。
钢构架安装作业指导书一.安装说明xxx500KV换流站钢构架安装包括500KV交流构架, 500KV直流构架,交流滤波场构架等钢结构安装,现场分段组装,整体吊装.二.施工流程图施工依据地面拼装.起吊.就位.临时固定.校正和最后固定的施工特点,采用先吊构架柱,再吊装构架梁,流程图见附图。
三.现场布置1.现场堆放①构架到达现场后需要堆放保管。
②场地选择原则上在施工部位就近堆放,场地应平整.坚实。
③根据构架的规格.型号.尺寸不同分类,使用8T吊车卸货,将构架堆放在枕木之上,每层间亦垫有枕木,防止锌层损坏,同时注意堆放高度,防止倾斜。
④按照出厂编号做好标识,以便吊装之用。
⒉施工电源设置根据施工部位,施工电源在就近配电箱接线,电源线为橡胶软电缆(YR-3×4+1×25),并配有配电箱(有漏电开关),做好施工电源准备。
⒊场地整平为方便构架拼装和吊装施工,对施工场地进行整平,以满足要求,主要是局部场地平整夯实。
四.主要施工方法⒈拼装⑴拼装前依据部位和图纸要求,用石灰粉在地面上标识出构架形状(按实际尺寸放样)根据节点不同部位划出枕木位置⑵为防止拼装过程中损伤涂层,在枕木上垫上麻布袋,同时使用撬杠拨杆时,撬杠处亦绑扎麻布袋保护⑶枕木排放过程中,利用水平仪将水平找平,使拼装平台保持水平。
⑷按照设计图使用吊车,顺序将每节段排放枕木上,利用人力缓慢靠近,使法兰盘间隙一致,同时注意出厂预拼装钢印一致。
⑸连接先用临时螺栓连紧固,再换上高强度螺栓紧固,具体依照<<高强度螺栓施工作业指导书>>执行。
⑹对于构架梁拼装,应在下弦柱拼装完毕后,再进行上弦柱拼装。
⑺拼装时应严格控制轴线,拼完一节后,拉线对轴线(纵.横)检验,确保轴线尺寸一致,并做好标记,以便吊装时用。
⑻为防止起吊时构架柱变形,在底部用临时撑杆固定。
⑼附件(如爬梯,走道等)应同时安装就位。
⒉吊装⑴A型构架柱起吊前在顶端固定四根Ф12钢丝绳缆风,底端绑扎棕绳。

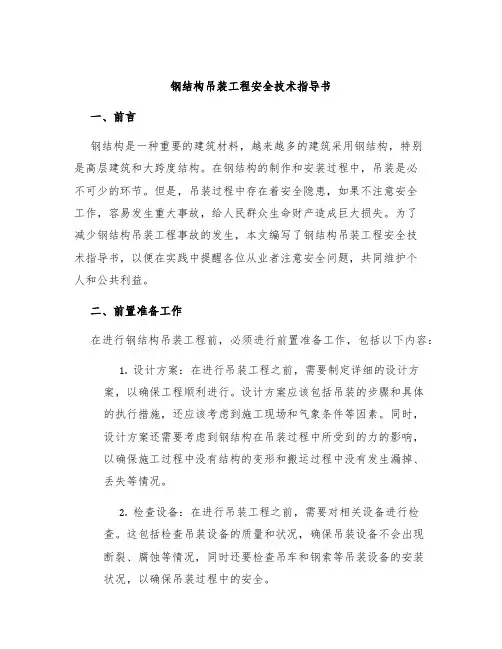

钢结构吊装工程安全技术指导书一、前言钢结构是一种重要的建筑材料,越来越多的建筑采用钢结构,特别是高层建筑和大跨度结构。
在钢结构的制作和安装过程中,吊装是必不可少的环节。
但是,吊装过程中存在着安全隐患,如果不注意安全工作,容易发生重大事故,给人民群众生命财产造成巨大损失。
为了减少钢结构吊装工程事故的发生,本文编写了钢结构吊装工程安全技术指导书,以便在实践中提醒各位从业者注意安全问题,共同维护个人和公共利益。
二、前置准备工作在进行钢结构吊装工程前,必须进行前置准备工作,包括以下内容:1.设计方案:在进行吊装工程之前,需要制定详细的设计方案,以确保工程顺利进行。
设计方案应该包括吊装的步骤和具体的执行措施,还应该考虑到施工现场和气象条件等因素。
同时,设计方案还需要考虑到钢结构在吊装过程中所受到的力的影响,以确保施工过程中没有结构的变形和搬运过程中没有发生漏掉、丢失等情况。
2.检查设备:在进行吊装工程之前,需要对相关设备进行检查。
这包括检查吊装设备的质量和状况,确保吊装设备不会出现断裂、腐蚀等情况,同时还要检查吊车和钢索等吊装设备的安装状况,以确保吊装过程中的安全。
3.培训从业人员:吊装工程需要高素质的从业人员,需要进行培训和指导,以确保从业人员掌握吊装技能和遵守安全规程。
同时,从业人员也应该掌握吊装工程的知识,了解吊装设备和施工现场的状况,以便在需要时采取有效的应对措施。
4.选择合适的施工现场:在选择施工现场时,需要考虑到空间和地形条件,以及施工过程中的安全因素。
如果施工现场不合适,容易给工程带来困难,从而增加事故发生的风险。
三、吊装工程中的安全事项1.确定重量和重心:在吊装之前,必须对施工物品的重量和重心进行精确计算,以确保吊装过程中的平衡控制。
在重量和重心确定后,还应该进行预测性分析,以便预测潜在的安全风险和挑战。
2.安装钢丝绳和吊钩:在安装钢丝绳和吊钩时,必须确保钢丝绳和吊钩的质量和状态良好,以确保吊装过程中的安全。
钢结构吊装工程安全技术指导书钢结构吊装工程安全技术指导书一、前言钢结构是以钢材为主要构造材料,以焊接、螺栓连接等为主要连接方式,利用计算机辅助设计和工厂化制造,在现场进行拼装施工的建筑结构。
钢结构吊装工程是钢结构制造厂商或承包商在工厂或现场加工、生产的钢构件,通过起重设备吊装放置到构筑物内预定位置的施工方式。
钢结构吊装工程具有施工简单、工期短、使用寿命长、节能环保等优点。
但是,钢结构吊装工程也伴随着一定的安全隐患,如吊装过程中设备失控、吊装钢构件倾覆等问题都可能带来不可挽回的安全事故。
因此,为了确保钢结构吊装工程的安全施工,本文将从以下几个方面进行详细阐述。
二、施工前的准备工作1、制定安全施工方案制定安全施工方案是安全生产工作的核心内容。
具体而言,要确定钢构件的重量、中心距离、吊点数量、吊点选型等内容,以此为依据制定出具体的施工方案。
2、编制作业安全操作规程在制定完安全施工方案之后,需要根据实际施工情况编制钢结构吊装工程作业安全操作规程。
规程应注重钢构件的吊装方法、设备选择、人员组织、预防措施等内容。
3、检查吊装装置的可靠性该项工作应在前期确保装设设备可以正常使用,并对装置进行全面的检查,检查内容包括设备的保养、维护情况,设备的合适性等,以此保证装置的可靠性和安全性。
4、了解景区环境在吊装工程前,需对钢结构施工场地和周边环境进行了解,避免出现人身伤害和地质灾害等危险预防措施。
5、检查钢构件的制造质量和物理性能钢构件的质量和物理性能是直接影响钢结构吊装工程的安全施工的重要因素,因此,在进行吊装工程前,需要对钢构件的制造质量和物理性能进行全面检查,避免因为由于材料质量不符规格导致事故。
三、施工中的安全注意事项1、对吊运工人进行专业培训前期的安全培训非常重要,特别是对吊运工人,必须进行严格的教育和培训,使其了解吊运操作的安全规范,提高其安全操作意识以及事故应急处理的知识与技能。
2、定期巡视监测在施工现场,一定要安排专人进行巡视,确保设备和做强能够正常运转。
钢结构吊装作业指导书1000字钢结构是一种广泛应用于建筑、桥梁、塔架、机车车辆、船舶等众多领域的建筑结构材料,其主要特点是强度高,重量轻,安装快捷。
钢结构吊装作业是钢结构安装的重要一环,它关系到整个建筑结构的安全和质量,因此需要严格按照规范进行操作。
本文将从前期准备、具体操作注意事项和后期验收三个方面详细介绍钢结构吊装作业的操作指导。
一、前期准备1.安全措施:在进行工程时需要遵守安全生产法规,员工必须穿戴符合规定的安全防护装备;工地必须设有安全警示标志,确保周围环境没有高空坠物危险。
2.现场调查:在开始吊装之前,必须对现场进行详细排查,确认地基和地面承载力、现场道路交通是否畅通等,并留有足够的操作空间,也需要注意空气流通和气体浓度等因素。
3.吊装方案:因为钢结构件的结构形态种类多,每种结构又有着不同的重量和尺寸,所以吊装方案会因此而异。
在制定吊装方案时,必须要求具有经验且熟悉钢结构特性的专业人员参与,并按照实际情况进行预算。
二、具体操作注意事项1.起吊点:在选择吊点时,必须了解结构件的受力情况,保证吊点位置的稳定且能很好的承重。
吊点必须结实、坚固,并采用多点悬挂,使结构件平衡悬吊。
2.吊装安全:在吊装过程中,必须保持吊重稳定,避免波动和失控,吊重过程中要有专人进行指挥。
严禁人员和杂物靠近吊装区域,以免筏板和吊重发生碰撞和崩塌。
同时,必须注意降低工人所受风险。
3.机械设备:吊装设备应选择稳定的吊车,各部位安装必须牢固可靠。
吊绳必须数量足够且均匀分布,同时必须检查吊绳套接处是否完好,检查操作钳口是否正常,并保证悬挂物重心位置不重叠。
三、后期验收1.安全检查:在吊装完毕后,必须对吊点、吊装工具、作业区域等进行质量和安全检查。
合格后方可进行下一步操作。
2.结构部位间隙:在吊装完成后,需要检查各结构部位之间的间隙是否合理,以免在搭接紧固时产生问题。
3.焊接检查:焊接部位需要进行检查,确保焊缝不开裂、变形,并且焊接良好。
钢结构吊装安全作业指导书(最
新版)
Safety is the goal, prevention is the means, and achieving or realizing the goal of safety is the basic connotation of safety prevention.
(安全管理)
单位:___________________
姓名:___________________
日期:___________________
钢结构吊装安全作业指导书(最新版)导语:做好准备和保护,以应付攻击或者避免受害,从而使被保护对象处于没有危险、不受侵害、不出现事故的安全状态。
显而易见,安全是目的,防范是手段,通过防范的手段达到或实现安全的目的,就是安全防范的基本内涵。
1、进入现场,必须戴好安全帽,扣好帽带,并正确使用个人劳动防护用具。
2、操作人员必须身体健康,并经过专业培训考试合格,在取得有关部门颁发的操作证或特殊工种操作证后,方可独立操作。
学员必须在师傅的指导下进行操作。
3、悬空作业处应有牢靠的立足处,并必须视具体情况,配置防护网、栏杆或其他安全设施。
4、悬空作业所用的索具、脚手板、吊篮、吊笼、平台等设备,均需经过技术鉴定或检证方可使用。
5、在柱、梁安装后而未设置浇筑楼板用的压型钢板时,为了便于柱子螺栓等施工的方便,需在钢梁上铺设适当数量的走道板。
6、钢结构吊装时,为防止人员、物料和工具坠落或飞出造成安全事故,需辅设安全网。
安全平网设置在梁面以上2m处,当楼层高度小于4.5m时,安全平网可隔层设置。
安全平网要求在建筑平面范围内满
铺。
安全立网铺设在建筑物外围,防止人和物飞出造成安全事故,竖网铺设的高度一般为两节柱的高度。
7、为了便于接柱施工,在接柱处要设操作平台。
平台固定在下节柱的顶部。
8、需在刚安装的钢梁上设置存放电焊机、空压机、氧气瓶、乙炔瓶等设备用的平台。
放置距离符合安全生产的有关规定。
9、为便于施工登高,吊装柱子前要先将登高钢梯固定在钢柱上,为便于进行柱梁节点紧固高强螺栓或焊接,需在柱梁节点下方安装挂篮脚手。
10、施工用的电动机械和设备均需接地,绝对不允许使用破损的电线和电缆,严防设备漏电。
施工用电器设备和机械的电缆,需集中在一起,并随楼层的施工而逐节升高。
每层楼面需分别设置配电箱,供每层楼面施工用电需要。
11、高空施工,当风速达到15m/s,所有工作均需停止。
12、施工时还应该注意防火,提供必要的灭火设备和消防监护人员。
