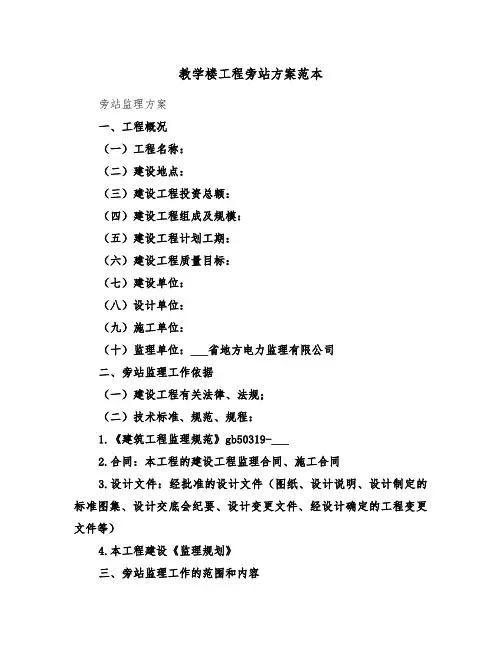

最新旁站方案文档

最新旁站方案文档
最新旁站方案文档

最新旁站方案文档

监理项目部

(加盖监理项目部公章)

年月日

批准:(总监理工程师)年月日

审核:(总监代表或专业组长)年一月一日

编写:(专业监理工程师)年一月一日

目次

1编制制的……………,

2编制依据

3旁站工作流程及要求…¨

4旁站监理范围及内容“…

5旁站监理职责“

6旁站监理工作纪律

7附件

附件1 工程旁站监理计划表(略).

附件2 旁站监理记录表(见JZLX8)…,,。.:

1编制目的

为了确保本工程实体工程质量,对于隐蔽工程的隐蔽工程、下道工序完成后难以检查的关键或重点部位、关键或重要工序等,监理方要通过编制工程旁站点的设置和监理人员的旁站工作,以期达到工程质量合格。

2 编制依据

(1)本工程监理项目部制定的“监理规划”、“监理创优细则”和“专业监理实施细则”。

(2)《输变电工程建设管理文件》(国家电网公司电网建设分公司2003年3月)。

3 旁站工作流程及要求

(1)实施旁站监理的各分项工程,施工单位应提前24h向项目监理部申报施工申请。

(2)收到施工单位的报告后,监理工程师应立即P检查确认是否已具备施工条件。检查內

容如下:

1)上道工序及其他专业在该部位的工程是否已确认合格。

2)施工方案是否已经监理批准。

3)施工设备,人员、材料等是否到位。

4)安全设施是否符合相关要求。

5)是否有影响施工的其他因素。

在以上条件均满足后,经总监理工程师确认后签认申请表并安排好旁站监理人员实施旁站监理。

(3)旁站前监理人员应充分了解和掌握施工所用材料、设备的质量情况以及施工图纸、设

计要求、标准、规范等。

(4)旁站监理工作主要由现场监理员进行,监理员执行旁站前,专业监理工程师向其进行

交底,明确交代旁站项目范围、质量标准、注意事项及突发事件处置要点。并配备必要的监理设施。

(5)旁站监理人员在施工现场跟班监督,及时发现和处理旁站监理过程中出现的质量问

题,如实准确地做好旁站监理记录。凡旁站监理人员和施工企业现场质检人员未在旁站

监理记录上签字的,不得进行下一道工序施工。

(6)旁站监理人员实施旁站监理时,发现施工企业有违反工程建设强制性标准行为的,应责令施工企业立即整改;发现其施工活动已经或者可能危及工程质量的,应当及时向监理工程师或总监理工程师报告,由总监理工程师下达局部暂停施工指令或者采取其他应急措施。

(7)按总监理工程师批准的监理实施细则逐项执行或按商定的工艺质量标准进行监督检查,并作好质量记录和取样分析。应旁站监理的关键部位、关键工序施工,凡没有实施旁站监理或者没有旁站监理记录的,监理工程师或者总监理工程师不得在相应文件上签字。

(8)旁站监理人员必须在施工点现场持续进行监理,必要时监理人员可轮流旁站,但须做好交接工作。

(9)旁站监理如发现问题,及时提出处理意见,并监督、落实处理结果。现场问题处理方法如下:

1)旁站人员发现施工项目部有违反施工规范和方案的,有权责令施工项目部现场整改,并作好现场记录。

2)发现其施工活动已经或者可能危及工程质量的,或有重大安全隐患的,应及时报告监理工程师和总监理工程师,由总工程师下达局部暂停施工指令或采取其他应急措施。施工项目部在接到通知后应立即停止施工,并妥善保护现场。如有重大安全隐患,必须尽快疏散全部施工人员。

3)施工项目部质检人员必须在场跟班,如无故不到,旁站人员可按

4)如旁站人员对材料、设备质量情况有怀疑,应暂停使用并进行必要的检验和检查,施工项目部应给予积极配合。

(10)旁站监理结束后,监理人员应将旁站监理记录填写完整并交专业监理工程师审核(或总监理工程师)审核、签字、归档。

4 旁站监理范围及内容【编写说明】应按《国家电网公司电力建设工程施工质量监理管理办法》附件中规定的输电线路工程旁站监理关键部位和工序以及验评规范中针对本工程的质量控制关键项目,明确本工程的旁站监理项目,以及各项目旁站监理工作点的设置。在确定旁站点后,应详细描述旁站工作的内容。一般情况下,输电线路工程应包括如下关键部位和工序,基础阶段:灌注桩钢筋笼入孔、混凝土浇筑;立塔阶段:大跨越铁塔组立、铁塔接地线焊接及敷设;架线阶段:导地线压接、OPGQ光缆接续、特殊跨越施工、导线展放(张力场)。

【示例】

4.1旁站范围

4.1.1 土石方工程

检查基坑地质

地基的处理

4.1.2基础工程

坑深及坑底检查

钢筋检查

混凝土浇制

拆模

基础回填

4.1.3接地工程

接地体的埋深

接地电阻的测量

4.1.4导、地线架设工程

导、地线的连接

OPGW光缆的接续

附件安装

4.2旁站的内容

4.2.1土石方工程

(1)旁站部位:检查复测记录、检查地质情况。

(2)旁站工序:

核实路径,塔位复测记录是否符合设计要求。

检查坑底土质情况和对坑底处理情况是否符合规范要求。

4.2,2基础工程

(l)旁站部位:坑深及坑底检查、钢筋检查、混凝土浇制、试块制作及现场塌落度检查、混凝土养护、拆模、;基础回填。

(2)旁站工序:

1)坑深及坑底检查:

a.浇制前必须把抗底积水抽干

b.查坑深及坑底(扩大头)尺寸是否符合设计要求;

c.底板垫层、立柱保护层厚度,垫块材质是否符合设计要求;

d.查基坑中心偏移、查坑壁的垂直度。

2)钢筋检查:

A.钢筋规格和各部尺寸符合设计要求;

b,钢筋外观检查、清除大块锈斑和污物;

c.钢筋焊接质量、搭接长度是否符合规范要求;

d.钢筋绑扎的牢固成度,间距是否符合设计要求。

3)混凝土浇制:

a.检查混凝土配合比是否符合设计要求,所用水泥、石、砂、水等原材料是否符合要求;b.检查现场混凝土搅拌工具器械(包括称量器械)是否符合要求;

c.每个基础的混凝土应一次连续浇成,不得中断,因故中断2h以上按规范要求处理后再继续浇制;

d,混凝土为分层浇制,机械振捣。

4)试块制作及现场塌落度检查:

A,试块制作,在浇制现场随机取样制作,养护条件与基础相同;

B.试块数量应符合规范要求;

C.塌落度检查,每班日检查3-4次,应符合设计要求。

5)混凝土养护:

A.浇制完后12h内,开始浇水养护(炎热干燥天气应在3h内)基础表面加遮盖物后浇水;

B.日平均气温低于5℃时,不得浇水养护;

C.要求养护浇水不少于5昼夜。

6)拆模:

A.基础浇制后在混凝土强度未达到标准前不得拆模,在48h内也不得拆模;

B.拆模后外观检查,一般缺陷按础乏处理,影响结构性能的缺陷,必须会同设计和有关单位研究处理;

C.测量检查,对立柱的尺寸,对角线、高差、地脚螺栓规格等进行复测,检查结果符合设计要求。

7)基础回填:

A.回填土每300夯实一次,要求夯实的干容重逝g原状土干容重80%以上;

B.回填土可掺石块,块,按3:1石土均匀掺和夯实,不得有其他杂物;

C严禁在设计要求的边坡范围内取土回填;

D.水坑回填时应排除坑内积水或冰雪。

8)保护帽浇制:

A.检查铁塔组立完成,并符合设计规程要求;

B,检查铁塔底部与基础接触是否紧密,螺栓是否紧固,是否双螺母,露出长度符合规定;C.接地行出线不得浇制在保护帽内;

D.混凝土强度符合设计要求;

E.把整个铁塔底座包括在内、外观符合工艺要求,

4.2.3 接地工程

(1)旁站部位:接地体敷设、接地电阻测量。

(2)旁站工序:

接地体的材料及埋设位置,长度必须符合没计要求;

接地体的埋深不得小于设计要求;

接地体断开点的连接应符合规范要求;:

接地电阻的测量可采用接地摇表,所测的接地电阻不大于设计工频接地电阻值。

4.2.4导、地线架设工程

(1)旁站部位:导地线接续管及耐张管的压接,OPGW光缆接续,附件安装。

(2)旁站工序。

1)导、地线的接续:

A 导、地线必须使用现行的电力金具配套的接续管及耐张线夹进行连接;-

B.压接工必须由经过专门培训并经考试合格具有操作证的技术工人担任;

C.压接完成后进行外观检查,接续管有无裂缝,鼓肚,变形,导地线有无烧伤,破损、断股,必须符合规范要求;

D.测量压后尺寸是否符合规范要求,并填写记录;

E. 在符合要求的接续管上打上钢印(操作人员和监理人员同时打印)。

2)附件安裝:

a. 绝缘子安装前应逐个清扫,并进行外观检查,不允许有开裂、脱落、破损现象;

b.附件安装前应检查碗头,球头与w销子,R销子之间的间隙,在安装好销子的情况下,球头不得自碗头中脫

c.导地线紧好后,应及时安装附件,安装时间不应超过五天;

d.附件安装时的工艺,应按照有关工艺要求执行。

3) OPGW光缆接续及附件安装;

A.OPGW光缆熔接的衰耗值是否符合设计要求:

B,OPGW光缆的附件安装是否符合设计及规范要求。

4.2.5见证取样

(1)见证取样的项目有:钢材、水泥、砂、水、混凝土、钢筋焊接、导地线连接、回填等。

(2)见证取样的试件,要采取多点,随机取样的原则,取样数量按规范和试验室要求为准。

(3)见证取样要坚持旁站取样和旁站送样至试验室,在有关报送资料上签署意见。

5.旁站监理职责

(1)检查施工单位现场人员到岗、特殊工种人员持证上岗以及施工机械,建设材料准备情况。

(2)2)在现场跟班监督关键部位、关键工序的施工执行施工方案以及工程建设强制性标准情

况。

(3)核查进场材料,构配件,设备的出厂质量证明,质量检验报告。

(4))督促施工单位进行现场检查和必要的复验。

(5)做好旁站监理妊垂和监理日记,堤存旁站监理原始资料。

(6)旁站监理过程中,发现有违反工程建设强制性标准行为的,有权责令施工企业立即改正;

发现施工作业可能危及工程质量时,应及时向总监理工程师报告,由总监理工程师采取必要的猾施。

6.旁站监理工作纪律

(1)旁站监理人员必须在规定的时间内在指定的施工地点对指定的工序实施旁站。不得无故

不到,也不得擅自改变旁站内容。旁站期间不得从事与工作无关的活动。

(2)对来自于施工项目部的任何违规行为必须及时予以制止,必要时要根据本方案的要求在

第一时间报告专业监理工程师和总监理工程师。不得徇私舞弊,包庇纵容,更不得为不正当利益与施工项目部串通弄虚作假。

(3))必须如实、准确地填写旁站监理记录。

7. 附件

附件1 工程旁站监理计划表(略)

附件2 旁站监理记录表(见JZLX8)

质量监理巡视情况周报表

监理人员:总监理工程师:

注本表由监理人员每周末填写一次,交由监理项目部存档(和监理项目部不在同一地点的监理人员,可采用电子邮件、传真或手机短信等方式,在每周末将本表的内容报送监理项目部)。“巡视时间”指在监理人员巡视地点停留的时间段。

平行检验记录表

平行检验统计表

工程名称:编号:

见证取样统计表

工程名称:编号:

旁站监理记录表

工程名称:编号:

注本表由监理项目部填写,监理项目部存份。

旁站监理方案及细则

旁站监理方案及细则-标准化文件发布号:(9456-EUATWK-MWUB-WUNN-INNUL-DDQTY-KII

目录 一、工程项目概况。。。。。。。。。。。。。。。。。。。 2 二、旁站监理范围。。。。。。。。。。。。。。。。。。。2 三、旁站监理程序。。。。。。。。。。。。。。。。。。。 3 四、旁站监理人员的主要职责。。。。。。。。。。。。。。 4 五、旁站监理工作内容。。。。。。。。。。。。。。。。。5 1. 土钉墙施工旁站监理工作内容。。。。。。。。。。。。。5 2. 土方回填施工旁站监理工作内容。。。。。。。。。。。。 7 3. 混凝土灌注桩浇筑旁站监理工作内容。。。。。。。。。。 7 4. 后浇带混凝土浇筑旁站监理工作内容。。。。。。。。。。 10 5. 防水混凝土浇筑旁站监理工作内容。。。。。。。。。。。11 6. 卷材防水层细部构造处理旁站监理工作内容。。。。。。。12 7. 梁柱节点钢筋隐蔽过程旁站监理工作内容。。。。。。。。12 8. 主体混凝土浇筑旁站监理工作内容。。。。。。。。。。。 13

旁站监理细则 一、工程项目概况 1、项目名称:中南林学院科技综合楼 2、建设地点:韶山南路116号 3、结构类型及工程特点:本工程基础采用独立基础-筏板形式。上部结构采用钢筋砼框架剪力墙结构,楼板采用现浇钢筋砼及无粘结预应力结构。 4、程项目建设各相关单位名录: 1)建设单位:中南林学院 2)设计单位:湖南省农林工业勘查设计研究总院 3)监理单位:长沙天鉴建设监理咨询有限公司 4)质量监督单位:湖南省建设工程质量安全监督直属站 5)安全监督单位:湖南省建设工程质量安全监督直属站 6)承包单位:湖南格塘建筑工程公司 二、旁站监理范围 根据《房屋建筑工程施工旁站监理管理办法(试行)》的规定,针对本工程的实际,经规划,监理机构对如下关键部位、关键工序施工质量实施旁站监理: 土钉墙施工 土方回填

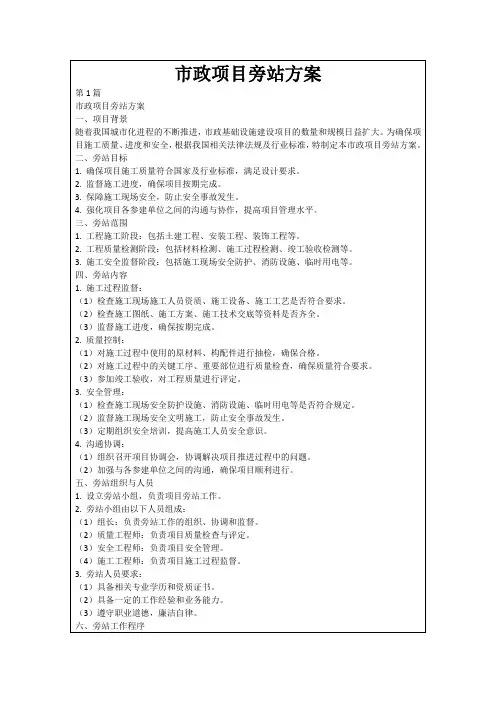

市政道路监理旁站方案

低丘缓坡黄家区块基础设施配套 纬五路东延建设工程 旁 站 监 理 方 案 编制(专业监理工程师): 审核(总监理工程师): 宁波和兴工程监理有限公司 二○一六年十二月 目录 5 7 8 9 1 八、附:旁站项目清单及重点分项工程监理验收表5

一、工程概况 (一)工程概况 1、综述 (1)工程名称:低丘缓坡黄家区块基础设施配套纬五路东延建设工程 (2)工程地址:衢州绿色产业集聚区(黄家区块)内 (3)工程规模:道路全长米,造价为万元 (4)工程工期:360天 (5)工程质量要求:一次性验收合格 (6)工程安全要求:安全达标,符合合同要求 (7)工程建设实施相关单位: 1)建设单位:衢州通盛投资开发有限公司 2)设计单位:华汇工程设计集团股份有限公司 3)监理单位:宁波和兴工程监理有限公司 4)施工单位:云程环境建设集团有限公司 5)勘察单位:信息产业电子综合勘察研究院 2、路线设计情况 第一区块杜鹃路段及香椿路段横断面结构形式采用4米(人行道)+16米(车行道)+4米(人行道)=24米; 第二区块纬五路段段横断面结构形式采用5m(防护绿带)+(人行道)+(非机动车道)+(机非隔离绿化带)+16m(车行道)+(机非隔离绿化带)+(非机动车道)+(人行道)+5m(防护绿带)=46米。 3、路基﹑路面设计情况 车行道路面面层均采用沥青混泥土,路面结构层设计总厚度为77cm。其各层结构分别为12cm沥青混凝面层+50cm水泥稳定碎石基层+15cm级配垫层。沥青砼面层采用4cm细粒式沥青砼+8cm粗粒式沥青砼。基层采用35cm5%水泥稳定碎石上基层+ 15cm3%水泥稳定碎石下基层。 4、非机动车道和人行道设计

旁站监理实施方案(定稿)

- 重庆市水土万寿公租房配建廉租房项目 旁 站 监 理 方 案 编制人: 审核人: 重庆市中泰工程监理有限公司 水土万寿公租房项目监理部

一、工程概况: 1、项目名称:重庆市水土万寿公租房配建廉租房项目 2、建设单位:重庆两江新区公共租赁投资管理有限公司 3、设计单位:中国机械工业第三设计研究院 4、勘察单位:重庆二零八勘察设计院 5、施工单位:中色十二冶金建设有限公司 6、建设地点:重庆市北碚区水土高新技术园区 7、总建筑面积:约347612.1㎡。 8、结构类型:结构类型:6#、7#、8#、10#、11#、12#、13#、14#、15#、 16#、17#楼为框架剪力墙结构,2#车库为框架结构 9、计划工程总投资:约10亿。 10、工程总工期:18个月。 11、工程现场条件及特点: 本工程位于重庆市北碚区水土高新技术园区内,现场“三通一平”条件基本具备,本次开工的项目有6#楼、7#楼、8#楼、10#楼、11#楼、12#楼、13#楼、14#楼、15#楼、16#楼、17#楼及2#车库,总建筑面积约347612.1㎡,其中6#楼约24665.31㎡,7#楼约24665.31㎡,8#楼约19395.31㎡,10#楼约24665.31㎡,11#楼约24665.31㎡,12#楼约24665.31㎡,13#楼约24788.35㎡,14#楼约24665.31㎡,15#楼约24788.35㎡,16#楼约19471.51㎡,17#楼约24788.35㎡,2#地下车库面积约12086.52㎡,设计使用年限50年,场地类别为Ⅱ类、建筑类别为乙类,耐火等级为一级。抗震设防烈度为六度,结构安全等级为二级。地基基础设计等级为乙级。6#、7#、8#、10#、11#、12#、13#、14#、16#、17#楼基础为人工挖孔桩基础,2#地下车库和15#楼为独立基础和人工挖孔桩基础,框架填充墙采用加气混凝土砌块和混合砂浆砌筑。本工程设有生活污水(给排水)系统、雨水系统、消火栓给水系统、空

129254_旁站监理方案范本

旁站监理方案 编制: 审批: 日期:

旁站监理的范围与内容 我项目监理部将按照建设部《房屋建筑工程施工旁站监理管理办法(试行)》的规定,在本工程施工阶段监理中,对关键部位、关键工序的施工质量实施全过程旁站监理。 本工程旁站监理的特殊过程、关键工序有:土方回填、混凝土灌注桩浇筑、梁柱节点钢筋隐蔽过程、混凝土浇筑、卷材防水层细部构造处理。 旁站监理的内容有:施工准备情况、施工自然条件的符合性、施工操作过程、施工原材料检验、现场原材料试验、突发事件的应急处理、施工记录检查、旁站监理记录等。 一、旁站监理依据 1、工程建设有关标准、规范、规程。 2、设计图纸和设计变更等。 3、经批准的施工组织设计。 4、经批准的旁站监理方案和监理细则。 二、旁站监理程序 在本工程的旁站监理过程中,我项目监理部的监理人员将按以下程序对施工过程进行旁站监理,确保工程质量。

三、旁站监理人员的职责 1、检查施工企业现场质检人员到岗、特殊人员持证上岗以及施工机械、建筑材料准备情况; 2、在现场跟班监督关键部位、关键工序的施工方案以及工程建设强制性标准执行情况; 3、核查进场建筑材料、建筑构配件、设备和商品混凝土的质量检验报告等,并可在现场监督施工企业进行检验或者委托具有资格的第三方进行复验; 4、做好旁站监理记录和监理日志,保存旁站监理原始资料; 5、在实施旁站监理时发现质量问题,应要求施工单位整改,必要时向总监和业主报告,采取必要措施。 6、工程竣工后,将旁站监理资料存档备查。 四、关键部位、关键工序的旁站监理措施 1、在工程开始前,项目监理部应根据本工程的特点,由总监理工程师组织制定详细的旁站监理方案,确定旁站的关键部位、关键工序,旁站的监控要点。 2、旁站监理人员熟悉施工图纸、检测方法和技术规范、标准,为现场旁站监督做好准备。 3、审批施工单位的施工方案和施工作业计划。 4、检查施工准备情况,包括人员到位情况、施工机械准备情况、施工材料准备情况和上一工序验收情况,只有在施工准备情况完全符合要求时才允许施工。

安全监理旁站方案

安 全 监 理 旁 站 方 案

一、安全监理旁站范围 高支模安装、施工起重机械装卸、脚手架装拆、钢结构吊装等。 二、职责 1、项目总监主持编写安全监理旁站方案,确定安全监理旁站范围,列入监理规划内。 2、项目总监负责指导、检查和监督本项目安全监理旁站工作,组织处理安全监理旁站过程中出现的重大安全隐患。 3、安全监理工程师组织,本专业旁站监理工作的具体实施,指导、检查和监督本专业监理员的旁站监理工作。 4、监理员按照旁站监理方案要求,对需实施旁站监理的高危作业、易发生安全事故的薄弱环节在施工现场跟班监督,发现问题及时指出并向专业监理工程师报告,并如实做好旁站监理记录和监理日记。 三、旁站监理程序: 1、上述实施安全旁站监理的各工序,承包单位应提前24小时向项目监理部申报施工申请,总监理工程师确认准备工作就绪后安排好旁站监理人员实施旁站监理。 2、旁站监理人员在施工现场跟班监督,及时发现和处理安全旁站监理过程中出现的安全隐患,如实准确地做好旁站监理记录。凡旁站监理人员和施工企业现场质检人员未在旁站监理记录上签字,不得进行下一道工序施工。 3、旁站监理人员实施旁站监理时,发现施工企业有违反工程建设安全施工行为的,应责令施工企业立即整改;发现其现场存在严重安全隐患的,应当及时向监理工程师或总监理工程师报告,由总监理工程师下达局部暂停施工指令或者采取其他应急措施。

四、安全监理旁站计划 1、脚手架搭设、拆除:监理员 2、井字架安装、拆卸:监理员专业监理工程师 3、塔吊安装、拆卸:监理员专业监理工程师 4、高支模安装和浇筑过程:监理员专业监理工程师 5、钢结构吊装:监理员、专业监理工程师 五、旁站监理内容: (一)脚手架安装拆除安全监理要点 1、脚手架搭设前,检查是否编制施工方案,并且审批手续完备; 2、现场检查架子工是否持证上岗;架了作业时工人是否正确使用个人劳动防护用品,如安全帽、安全带等; 3、检查脚手架搭设用的钢筋、扣件、安全网有无出厂合格证,钢管有无裂纹、弯曲、压扁、锈蚀; 4、检查脚手架基础是否符合方案及规范要求,排水设施、立杆底部的底座或垫板是否符合要求;立杆有没有因地基下沉悬空情况; 5、检查连墙拉结点设置的形式、每根连墙杆覆盖的面积是否按方案设置,剪力撑的宽度、角度是否符合要求; 6、量测脚手架的步距、纵距、横距和立杆垂直度搭设误差是否符合规

电气旁站监理方案模板

电气旁站监理方案 1

电气旁站监理方案 一、旁站监理范围: 断路器的内部检查、抽真空、充气: 变压器的内部检查; 导线压接; 接地网铜绞线的火泥熔接、电阻测量; 继电保护整组试验; 二、旁站监理程序: 1、上述实施旁站监理的各分项工程, 承包单位应提前24小时向项目监理部申报施工申请, 总监理工程师确认准备工作就绪后签认申请表并安排好旁站监理人员实施旁站监理。 2、旁站监理人员在施工现场跟班监督, 及时发现和处理旁站监理过程中出现的质量问题, 如实准确地做好旁站监理记录。凡旁站监理人员和承包单位现场质检人员没在旁站监理记录上签字的, 不得进行下一道工序施工。 3、旁站监理人员实施旁站监理时, 发现承包单位有违反工程建设规范、标准行为的, 应责令承包单位立即整改; 发现其施工活动已经或者可能危及工程质量的, 应当及时向监理工程师或总监理工程师报告, 由总监理工程师下达局部暂停施工指令或者采取其它应急措施。 4、应旁站监理的关键部位、关键工序施工, 凡没有实施旁站监理或者没有旁站监理记录的, 监理工程师或者总监理工程师不得在相应文件上签字。 三、旁站人员职责: 1、检查承包单位现场质检人员到岗、特殊工种人员持证上岗以及施工机械、设备的准备情况。 2、在现场跟班监督检查旁站工序的作业指导书以及标准的执行情况。 3、核查进场安装材料、设备的合格证和质量检验报告等, 并

可在现场监督施工单位进行检验或者委托具有资格的第三方进行复验。 4、做好旁站监理记录, 保存旁站监理原始资料。 四、旁站监理内容: ( 一) 断路器内部检查质量监理; 1、 SF6断路器承包单位应根据厂家说明书检查瓷套管破密 封前的压力值和微水含量, 其它路断器应检查瓷套管内部的清洁程度。 2、断路器的内部连接应符合规范或厂家说明书, 连接可靠牢固, 密封前应检查清理安装工具及遗留物。 3、检查抽真空过程中的真空度和真空维持时间。 4、检查待充的气、油的试验结果符合规范要求。 5、检查充气压力、油位指示标志。 ( 二) 变压器内部检查质量监理; 1、检查变压器内部残油试验结果。 2、检查芯体露空时间和空气湿度。 3、确认内部检查记录; ( 三) 导线压接中的质量监理; 1、检查试件试验报告结果。 2、核查机具、模具、导线、金具、操作人员的符合性。 3、随时抽查金具压接后的尺寸和操作人员的钢印号。 ( 四) 接地网铜绞线火泥熔接质量, 电阻测量监理; 1、检查试件试验报告结果。 2、核查模具、材料、导线、操作人员的符合性。 3、每个接头外观检查熔接效果并拍照存档。 4、核查接地电阻测量试验仪器仪表的符合性。 5、核查接地电阻测量试验电流、电压测量线长度的符合性。 6、核查接地电阻值符合规范要求。 3

旁站监理实施方案

细则目录一工程概况 二编制依据 三旁站监理的范围和内容 四旁站监理人员及职责 五旁站监理的程序和方式 六旁站监理记录 附表旁站监理记录

张家港东方新天地二期工程6~10#楼 旁站监理实施方案 一、工程概况 1、工程名称:张家港东方新天地(二期) 2、建设单位:张家港绿园置业有限公司 3、建设地点:张家港市区南二环路以南,北侧为高档小区,西侧有九洲家具城 4、总用地面积:190723平方米 5、6~10#楼建筑总面积:121723.8平方米(不包括非人防地下室建筑面积4973.4 平方米) 6、结构类型:钢筋砼框架剪力墙结构,抗震设防烈度:6度 7、设计使用年限:50年 8、本工程建筑概况见下表: 9、总图建筑定位及竖向设计 1、定位坐标系为黄海高程坐标系 2、建筑室内±0.000的绝对标高4.700,室内外高差0.15米。 10、消防设计

1、本工程6~10﹟楼为一类高层建筑,耐火等级为一级; 2、本工程一期,共设6~10﹟楼五栋建筑,均为二十三层高层建筑,其中6~9﹟ 楼四栋建筑,每栋建筑设有3个消防登高场地;10#楼设有2个消防地登高场地; 高层建筑的底边至少有一个长边或周边长度的1/4且不小于一个长边长度,不布置高度大于5.00m,且在此范围内设有直通室外的楼梯或直通楼梯间的出口。3、防火分区 (1)地下一层总建筑面积4973.4平方米,用防火墙和甲级防火门划分每个防火分区,地下室功能为自行车库用; 每个防火分区面积不超过500平方米,安全出口不少于2个 4、安全疏散 (1)6~10#楼每个单元均设有2部防烟楼梯间,设有1台消防电梯; (2)地下一层每个防火分区,通过防烟楼梯间和自行车坡道,安全出口不少于2个; (3)疏散距离均满足规范要求; 5、消防设施 (1)消防监控中心设在6#楼架空层; (2)每栋建筑每个单元各设1台消防电梯,可达到各层; (3)本建筑设有自动报警系统; (4)除面积小于5平方米的卫生间,厕所和不宜用水补救的部位外,地下车库和地上各楼均设自动喷淋系统。 6、防火构造 (1)除正压送、排烟、排废气以外的所有管道井安装完毕后在楼板处每层封堵,封堵做法:采用与同层楼板相同厚度和配筋的钢筋砼板后浇封堵(详结构图),或管道安装完后采用防火材料封堵(详设备专业图); (2)防火墙部位有设备管线穿过时应待设备管线安装好后,再进行封砌,必须砌至梁板底,严密封死; (3)本工程选用的防火门,防火卷帘均应向有消防部门颁发许可证的厂家订货,并事先提供样本及型号经设计认可后订货;

旁站监理方案(最新范本)

“雅阁星城二期(好望角)”工程 监理旁站方案 项目监理机构(章):雅阁星城二期(好望角)项目监理部 总监理工程师:______________________ 日期:___ _ ___________ 呼和浩特市宏祥市政工程咨询监理有限责任公司 工程旁站监理方案 1、工程概况 工程名称:雅阁星城二期(好望角) 勘察单位:昆山市建筑设计院 设计单位:内蒙古工大建筑设计有限责任公司 施工单位:内蒙古昭华建筑工程(集团)有限责任公司 监理单位:呼和浩特市宏祥市政工程咨询监理有限责任公司 建设单位:内蒙古鼎泰房地产开发有限公司 工程规模:5万平方米 2、结构摘要 2.1 本工程的±0.00相当于黄海绝对高程 M。本工程为地下室二层,框架、剪力墙结构。地上十九、十一层,基本层高米,最高处为×××米; 2.2 本工程地基均为CFG桩及平板式筏型基础基础,基底持力层为粘土持力层。 2.3 本工程地下室筏板板厚1400、700 ,配筋为ф20@200双层双向;地下室剪力墙外墙厚300,钢筋主要为ф16,内墙厚250,钢筋主要为ф12;地下室顶板厚250,钢筋主要为三级钢ф14@150双层双向和三级钢ф12(支座附加筋);楼层板厚100/130(客厅部位),钢筋主要为三级钢ф8@180双层双向;主体结构柱尺寸为×, 2.4 用于本工程的主要钢筋型号有I级钢(HPB235)、II级钢(HRB335)。

2.5 混凝土强度等级;垫层混凝土为C15,结构混凝土均为C30,其中地下室有防水要求,防水等级为P6。膨胀加强带为C35,P8。 2.6 本工程楼地面为水泥砂浆,外墙为,内墙为,屋面防水采用, 3、旁站监理的依据 3.1建设工程有关法律、法规: 《中华人民共和国建筑法》 《建筑工程管理条例》 《中华人民共和国合同法》 《房屋建筑工程施工旁站监理管理办法(试行)》 3.2技术标准、规范、规程: 《建设工程监理规范》(GB50319-2000) 《建筑工程施工质量验收统一标准》(GB50300-2001) 《地下防水工程质量验收规范》(GB50208-2002) 《屋面工程质量验收规范》(GB50207-2002) 《建筑地面工程施工质量验收规范》(GB50209-2002) 《砌体工程施工质量验收规范》(GB50203-2002) 《建筑地基基础工程施工质量验收规范》(GB50202-2002) 《混凝土结构工程施工质量验收规范》(GB50204-2002) 3.3 合同: 本工程的建设工程监理合同、建筑工程施工合同、打桩合同、各类分包合同。 3.4 设计文件: 本工程的地质勘察资料、经批准的设计文件(图纸、设计说明、设计指定的标准图集、设计交底会议纪要、设计变更文件、经设计确认的工程变更文件、技术核定单等)。 3.5施工及监理文件:本工程的施工组织设计和监理规划,监理细则等。 4、旁站监理的范围 根据《房屋建筑工程施工旁站监理管理办法(试行)》、以及现行的施工质量验收规范的要求,结合本工程特点,本项目监理部决定对土方回填,CFG桩,后浇带及其它结构混凝土、

建筑工程《旁站监理记录》样本

甬统表B02-5 旁站监理记录 工程名称:编号: 本表由监理机构填写,与质检员双方签字后监理单位保存。

甬统表B02-5 旁站监理记录 高℃ 年月日,星期,气温最晴、阴、雨、雪 低℃ 旁站监理的部位或工序:#钻孔桩成孔及砼浇筑 旁站监理开始时间:日时分旁站监理结束时间:日时分施工情况:1、钻孔桩成孔、钢筋笼制作、钢筋笼搭接焊、清孔、砼浇筑。 2、施工人数每根桩3人,共钻孔成桩枚,分别为 3、桩基砼标号为C25,采用宁波路通商品砼公司提供的商品砼,浇筑总方量m3。 4、现场留置C25试块2组。 监理情况: 1、复核桩位,测量孔深,检查清孔质量,钢筋笼主筋型号、箍筋间距、长度、搭接质量。 2、对施工现场人员进行核查,打桩工、电焊工等工种人员均持证上岗。 3、检查桩机水平度、钻杆垂直度在允许范围内。 4、砼浇筑前检查商品砼合格证,抽测砼坍落度190mm、195mm、180mm(设计坍落度180±20mm),符合设计及规范要求。 5、见证试块留置符合要求。 发现问题: 1、清孔质量不符合设计要求,沉渣厚度300mm(设计为小于100mm)。 2、钢筋笼检查过程中,搭接焊缝不够饱满,焊渣未敲除。 3、砼浇筑速度过快。 处理意见:以上问题已分别告知施工单位质检员,现场督促整改经检查符合要求后才予进入下道工序施工,具体整改措施如下: 1、重新清孔,测量沉渣厚度80mm; 2、对焊接不饱满位置重新补焊,并敲除焊渣; 3、要求放缓砼浇筑速度。 备注: 以上问题现场已处理,并旁站监督符合要求为止。 质检员: 年月日旁站监理人员: 年月日

本表由监理机构填写,与质检员双方签字后监理单位保存。 甬统表B02-5 旁站监理记录 高℃ 年月日,星期,气温最晴、阴、雨、雪 低℃ 旁站监理的部位或工序:7#楼基础承台垫层砼浇筑 旁站监理开始时间:日时分旁站监理结束时间:日时分施工情况: 1、7#楼基础承台垫层砼浇筑,采用2#塔吊进行吊装砼人工浇筑,施工人数5人。 2、砼标号为C15,采用宁波圣华水泥制品公司提供的商品砼,浇筑总方量80m3。 4、现场留置C15试块1组。 5、砼设计坍落度160±20mm。 监理情况: 1、施工现场质量员到岗,塔吊司机、指挥持证上岗,砼准备充足。 2、对现场浇筑厚度进行测量,符合设计要求150mm。 3、核查进场商品砼供货单、合格证。 4、抽测砼坍落度三次,分别为160mm、158mm、160mm,符合设计及规范要求。 5、见证C15试块留置一组,符合要求。 发现问题: 无 处理意见: 无 备注: 以上问题现场已处理,并旁站监督符合要求为止。(有问题应写)

旁站监理实施方案

旁站监理实施方案(总9页) -CAL-FENGHAI.-(YICAI)-Company One1 -CAL-本页仅作为文档封面,使用请直接删除

目录 第一章工程概况 (3) 第二章旁站监理及范围划定 (3) 第三章旁站监理方案编制依据 (4) 第四章旁站监理程序 (4) 第五章旁站人员职责 (5) 第六章分项工程施工及旁站监理实施 (6) 一、土方开挖与回填土 (6) 二、分项工程施工与监理实施 (6) 1、平整场地: (6) 2、条基分项工程 (6) 3、桩基础分项工程 (7) 4、箱变、逆变器基础 (8) 5、防雷接地 (8) 6、电缆敷设 (9) 附旁站监理用表 (9)

第一章工程概况 1、工程名称:大同阿特斯新能源开发有限公司阳高50兆瓦光伏电站项目工程 2、建设单位:大同阿特斯新能源开发有限公司 3、建设地址:山西省大同市阳高县 4、监理内容:支架基础(砼条基、桩基)支架安装、组件安装、光伏区防雷接地、光伏区电缆敷设、汇流箱安装、逆变箱变安装,安保视屏监控系统以及通讯系统的安装及相关配套工程。 5、工期要求:90天日历天 6、质量等级:合格 第二章旁站监理及范围划定 1、旁站监理的重要性 旁站监理是指监理人员在工程阶段监理中,对隐蔽过程和下一道工序完成后,难以检查的重点部位的施工质量实施全过程现场跟班监督活动。旁站监理是工程监理的重要手段之一,对保证工程质量有重要的作用,因此我所在施工过程中将参照《建设工程监理规范》的有关内容和要求切实进行旁站工作。 2、本工程旁站监理的范围包括:土方开挖与回填工程、砼工程浇筑(桩基、条基)。 3、旁站监理的内容有:施工准备情况、施工自然条件的符合性、施工操作过程、施工原材料见证送样、现场平行试验、突发事件的应急处理、施工记录检查、旁站监理记录等。

监理旁站方案--(示范文本)

**** 监理旁站方案 内容提要: 一、旁站监理范围: 二、旁站监理程序: 三、旁站人员职责: 四、旁站监埋内容: 项目监理机构(章):*************** 专业监理工程师: 总监理工程师:

日期:2016年9月10日 目录 一、旁站监理范围 (3) 二、旁站监理程序 (3) 三、旁站人员职责 (3) 四、旁站监理内容 (4) 4.1基础工程 (4) 4.1.1、土方回填 (4) 4.1.2、长螺旋钻成孔灌注桩(旁站监理)要点 (6) 4.1.3基础桩静载试验过程 (7) 4.1.4地面防水防潮施工 (8) 4.2主体 (11) 4.2.1、砼浇筑 (11) 4.2.2、钢结构安装: (16) 4.3、屋面防水 (21) 4.4、安全生产 (28) 4.4.2、模板支撑体系的安装与拆除 (29) 4.4.3、脚手架的安装与拆除 (30) 4.4.4、沉降观测及垂直度观测检验: (31) 4.5、旁站监理的实施 (32) 4.6、旁站监理记录表 (33)

一、旁站站监理范围: 二、基础阶段:土方回填、混凝土灌注桩浇筑、防水混凝土浇筑、卷材防水层细部构造处理。 三、主体结构阶段:梁柱节点钢筋隐蔽过程、混凝土浇筑、自拌砼的原材料计量等。 四、二、旁站监理程序: 五、1、上述实施旁站监理的各分项工程,承包单位应提前24小时向项目监理部申报施工申请,总监理工程师确认准备工作就绪后签认申请表并安排好旁站监理人员实施旁站监理。 六、2、旁站监理人员在施工现场跟班监督,及时发现和处理旁站监理过程中出现的质量问题,如实准确地做好旁站监理记录。凡旁站监理人员和施工企业现场质检人员未在旁站监理记录上签字的,不得进行下一道工序施工。 七、3、旁站监理人员实施旁站监理时,发现施工企业有违反工程建设强制性标准行为的,应责令施工企业立即整改;发现其施工活动已经或者可能危及工程质量的,应当及时向监理工程师或总监理工程师报告,由总监理工程师下达局部暂停施工指令或者采取其他应急措施。 八、4、应旁站监理的关键部位、关键工序施工,凡没有实施旁站监理或者没有旁站监理记录的,监理工程师或者总监理工程师不得在相应文件上签字。 九、三、旁站人员职责: 十、l、检查施工单位现场质检人员到岗、特殊工种人员持证上岗以及施工

旁站监理细则

一、工程概况

二、旁站监理范围 根据《房屋建筑工程施工旁站监理管理办法(试行)》的规定,针对本工程的实际,经规划,监理机构对如下关键部位、关键工序施工质量实施旁站监理: ①、土方回填 ②、后浇带混凝土浇筑 ③、防水混凝土浇筑 ④、卷材防水层细部构造处理 ⑤、梁柱节点钢筋隐蔽过程 ⑥、主体混凝土浇筑 三、旁站监理工作方案的编写依据 (1)、有关建设工程的法律、法规。 (2)、《中华人民共和国建筑法》。 (3)、《建设工程质量管理条例》。 (4)、《中华人民共和国合同法》。 (5)、《房屋建筑工程施工旁站监理管理办法(试行)》。(6)、《建设工程监理规范》。 (7)、《建设工程施工质量验收规范标准》。 (8)、《建设工程文件归档整理规范》。 (9)、合同:建设工程监理合同、建设工程施工合同。

(10)、工程地质勘察资料、经批准的设计文件(包括经设计确认的工程变更文件等)。 (11)、工程施工组织设计和监理规划,监理细则。 四、旁站监理程序 结合本工程的实际情况及依据相关旁站监理的规定,本工程的旁站监理工作在总监理工程师的指导下,由现场监理人员负责本工程按如下程序进行旁站监理的实施: ①、承包单位根据项目监理机构编制的旁站监理方案,在需实施旁站监理的关键部位、关键工序进行施工前24h,书面通知项目监理机构; ②、项目监理机构由总监理工程师安排旁站监理人员按照旁站监理方案中的内容实施旁站监理; ③、旁站监理在总监理工程师的指导下,由现场监理人员负责具体实施; ④、旁站监理人员应当认真履行职责,对需要旁站的关键部位、关键工序在施工现场跟班监督,及时发现和处理旁站监理过程中出现的质量问题,如实准确地做好旁站监理记录,凡旁站监理人员和施工企业现场质检人员未在旁站监理记 录上签字的,不得进行下一道工序施工; ⑤、旁站监理人员在实施旁站监理时,发现施工企业有违反工程建设强制性标准行为的,有权责令施工企业立即整改;发现其施工活动已经或者可能危及工程质量的,应当及时向

旁站监理方案及细则

目录 一、工程项目概况。。。。。。。。。。。。。。。。。。。 2 二、旁站监理范围。。。。。。。。。。。。。。。。。。。2 三、旁站监理程序。。。。。。。。。。。。。。。。。。。 3 四、旁站监理人员的主要职责。。。。。。。。。。。。。。 4 五、旁站监理工作内容。。。。。。。。。。。。。。。。。5 1. 土钉墙施工旁站监理工作内容。。。。。。。。。。。。。5 2. 土方回填施工旁站监理工作内容。。。。。。。。。。。。 7 3. 混凝土灌注桩浇筑旁站监理工作内容。。。。。。。。。。 7 4. 后浇带混凝土浇筑旁站监理工作内容。。。。。。。。。。 10 5. 防水混凝土浇筑旁站监理工作内容。。。。。。。。。。。11 6. 卷材防水层细部构造处理旁站监理工作内容。。。。。。。12 7. 梁柱节点钢筋隐蔽过程旁站监理工作内容。。。。。。。。12 8. 主体混凝土浇筑旁站监理工作内容。。。。。。。。。。。 13 旁站监理细则 一、工程项目概况 1、项目名称:中南林学院科技综合楼 2、建设地点:韶山南路116号 3、结构类型及工程特点:本工程基础采用独立基础-筏板形式。上部结构采用钢筋砼框架剪力墙结构,楼板采用现浇钢筋砼及无粘结预应力结构。 4、程项目建设各相关单位名录: 1)建设单位:中南林学院

2)设计单位:湖南省农林工业勘查设计研究总院 3)监理单位:长沙天鉴建设监理咨询有限公司 4)质量监督单位:湖南省建设工程质量安全监督直属站 5)安全监督单位:湖南省建设工程质量安全监督直属站 6)承包单位:湖南格塘建筑工程公司 二、旁站监理范围 根据《房屋建筑工程施工旁站监理管理办法(试行)》的规定,针对本工程的实际,经规划,监理机构对如下关键部位、关键工序施工质量实施旁站监理:土钉墙施工 土方回填 混凝土灌注桩浇筑 后浇带混凝土浇筑 防水混凝土浇筑 卷材防水层细部构造处理 梁柱节点钢筋隐蔽过程 主体混凝土浇筑 三、旁站监理程序 结合本工程的实际情况及依据相关旁站监理的规定,本工程按如下程序进行旁站 监理的实施: 1. 承包单位根据项目监理机构编制的旁站监理方案,在需实施旁站监理的关键部

旁站方案(范本)

旁站方案 xxxxxxxx公司 ×××××项目监理部(项目机构印章) 年月日

目录 1旁站依据 (3) 2旁站范围 (3) 3旁站相关要求 (4) 4旁站人员主要职责 (4)

1旁站依据 (1)《建设工程监理规范》GB/T50319—2013。 (2)建设部《房屋建筑工程施工旁站监理管理办法》建市匚2002]189 号 (3)工程监理合同及工程施工合同。 (4)施工图设计文件。 (5)有关专业施工质量验收规范: 1)《建筑地基工程施工质量验收标准》GB50202-2018。 2)《地室防水工程质量验收规范》GB50208-2011 3)《混凝土结构工程施工质量验收规范》GB50204-2015。 (6)本工程施工组织设计和监理规划。 2旁站范围 (项目监理机构应根据工程特点和施工单位报送的施工组织设计,确定旁站的关键部位、关键工序。确定原则:应将影响工程主体结构安全的、完工后无法检测质量的,或返 工会造成较大损失的部位及其施工过程作为旁站的关键部位、关键工序。) (1)地基基础工程 1)房心土回填 2)基础底板、地下结构外墙卷材防水的细部构造 3)地下室外墙及底板防水混凝土施工 4)后浇带混凝土浇筑 (2)主体结构工程 1)梁、柱节点钢筋 2)混凝土浇筑 3旁站相关要求 (1)确定旁站的关键部位、关键工序,并书面通知施工单位 (2)施工单位在需要旁站的关键部位、关键工序施工24h前,应书面通知 项目监理机构安排人员实施旁站。 (3)旁站人员应检查施工单位是否按照设计文件、施工方案施工,检查施 工过程中的质量、安全保证措施的执行情况。 (4)实施旁站监理过程中,发现存在质量或安全事故隐患时,应及时指出 并要求施工单位立即整改。发现存在严重质量或安全事故隐患的,应及时向总监理工程师报告。 (5)对于需要旁站的关键部位、关键工序施工,凡未实施旁站或没有旁站

现场旁站责任监察方案计划(最终版)

陆丰市碣田公路工程 现场旁站监理方案 中咨工程建设监理公司 陆丰核电项目监理部 2008年1月

编制:审核:批准:

目录 一、总则 (1) 二、工程概况 (1) 三、旁站监理依据 (2) 四、旁站监理人员职责 (3) 五、旁站监理工作程序及工序部位设置 (3) 六、旁站监理工作的管理和落实 (4) 七、旁站监理内容 (5) 八、旁站监理工作的实施 (6) 九、旁站监理工作要求 (6) 附件:旁站监理记录 (7)

一、总则 为了保证陆丰市碣田公路工程质量、施工安全,监理部将认真执行旁站监理工作制度。按照中华人民共和国交通部《公路工程施工监理规范》(JTG G10-2006),对该项目道路工程的隐蔽工程、重要部位以及关键工序的实施过程实行旁站监理。 二、工程概况 工程名称:陆丰市碣田公路工程 建设单位:中广核工程有限公司 建设地点:广东省汕尾市碣石镇东北大路岭 设计单位:广东粤路勘察设计有限公司 建设规模:陆丰市碣田公路工程。 陆丰市碣田公路工程为陆丰核电站进场道路工程。本项目起点位于碣石镇东北大路岭处的南碣公路(桩号K0+433.383),终点位于田尾山接核电临时进场道路桩号(K11+941.492)。 全线主要控制点有:南碣公路、南溪河、角溪新村、童厝村、童厝新村、桥头村、沿海公路、Y528、核电临时进场公路。路线全长11.5公里。设短链两处(K0+000=K0+443.383,短链443.383米),(K4+240=K4+246.641,短链6.641米)路线全长11501.468m,路线增长系数 1.075,平面共设交点6个,平均每公里0.522个平曲线全长5.379公里,占路线总长的46.924%,最小曲线半径750米/1处,最小缓和曲线长100米/2处,反向曲线间最短直线长136.775米(JD0-JD1)。纵断面共设变坡点14个,平均每公里纵坡变更1.217次,最大纵坡0.799%,最小纵坡为0.028%/一处,最短坡长300米/1处,凹型竖曲线最小半径10000米/1处,凸型竖曲线最小半径20000米/1处,竖曲线全长2.981公里,占路线总长25.91%。 沿线无桥梁,共设涵洞27道,其中盖板涵11道,圆管涵16道。 工程主要技术标准: 1. 道路等级:公路二级,双向4车道; 2. 设计行车速度:80km/h; 3. 路面设计标准轴载:双轮组单轴100kN; 4. 路面设计基准期:30年; 5. 桥涵设计荷载:公路I级; 6. 路面结构:水泥混凝土结构;

《关键部位与关键工序及旁站监理工作方案》

武汉鹦鹉洲长江大桥正桥J-1监理标《关键部位与关键工序及旁站监理工作方案》 湖北省公路水运工程咨询监理公司 武汉鹦鹉洲长江大桥正桥J-1监理部 2011年4月

目录 一、工程概况 二、监理服务的工程范围及内容 三、关键部位与关键工序 四、旁站监理方案及旁站监理人员主要职责 五、旁站监理工作重点

一工程概况 鹦鹉洲长江大桥位于武汉市中心城区,是《武汉市城市总体规划(20 09~2020年)》中明确的过长江通道,大桥建成后将和长江二桥构成武汉市新的一环线。桥址距下游长江大桥2.0公里,距上游规划杨泗港过江通道约3.2Km,距白沙洲大桥6.3公里。北接汉阳的鹦鹉大道,南连武昌的复兴路。 鹦鹉洲长江大桥将作为城市一环线上的一个重要的长江大桥,是城市新一环的重要组成部分,是主城区“三环十三射”道路网系统的重要组成部分,也是一环线西进、南扩的关键性、控制线工程,大桥的建设,对于完善城市道路网络系统、增加一条沟通汉阳与武昌之间的过江通道、有效分流武汉长江大桥的车流,减缓长江大桥的交通压力均具有重要的作用,同时还形成一条贯穿中央活动区,特别是滨江片区的通道。 该桥采用三塔四跨结构,主孔两跨过江桥型方案,主孔跨径取850m,主桥桥跨布置为225+2×850+225m,主桥为双铰式三塔四跨全悬吊悬索桥方案,全长2150m。 图1-2 主桥立面布置图 该桥项目采用BT建设模式,在建施工由中铁大桥局股份有限公司融资建设移交武汉市城投公司。

二监理服务的工程范围及内容 J-1监理标负责主桥北岸汉阳侧正桥所有工程施工监理项目: 1#主塔及基础、大桥北岸汉阳岸锚碇及基础、汉阳岸锚碇处伸缩缝至2#墩伸缩缝1050米主桥钢-混凝土结合梁的制作及安装,北引桥主线及鹦鹉大道上下匝道桥的所有工程以及相关的附属工程;上述所有工程施工准备阶段、施工阶段和交工验收及缺陷责任期阶段的监理服务。

旁站监理实施方案(定稿)

重庆市水土万寿公租房配建廉租房项目 旁 站 监 理 方 案 编制人: 审核人: 重庆市中泰工程监理有限公司 水土万寿公租房项目监理部 一、工程概况: 1、项目名称:重庆市水土万寿公租房配建廉租房项目

2、建设单位:重庆两江新区公共租赁投资管理有限公司 3、设计单位:中国机械工业第三设计研究院 4、勘察单位:重庆二零八勘察设计院 5、施工单位:中色十二冶金建设有限公司 6、建设地点:重庆市北碚区水土高新技术园区 7、总建筑面积:约㎡。 8、结构类型:结构类型:6#、7#、8#、10#、11#、12#、13#、14#、15#、 16#、17#楼为框架剪力墙结构,2#车库为框架结构 9、计划工程总投资:约10亿。 10、工程总工期:18个月。 11、工程现场条件及特点: 本工程位于重庆市北碚区水土高新技术园区内,现场“三通一平”条件基本具备,本次开工的项目有6#楼、7#楼、8#楼、10#楼、11#楼、12#楼、13#楼、14#楼、15#楼、16#楼、17#楼及2#车库,总建筑面积约㎡,其中6#楼约㎡,7#楼约㎡,8#楼约㎡,10#楼约㎡,11#楼约㎡,12#楼约㎡,13#楼约㎡,14#楼约㎡,15#楼约㎡,16#楼约㎡,17#楼约㎡,2#地下车库面积约㎡,设计使用年限50年,场地类别为Ⅱ类、建筑类别为乙类,耐火等级为一级。抗震设防烈度为六度,结构安全等级为二级。地基基础设计等级为乙级。6#、7#、8#、10#、11#、12#、13#、14#、16#、17#楼基础为人工挖孔桩基础,2#地下车库和15#楼为独立基础和人工挖孔桩基础,框架填充墙采用加气混凝土砌块和混合砂浆砌筑。本工程设有生活污水(给排水)系统、雨水系统、消火栓给水系统、空调冷凝水系统。电源采用三相四线制,按二类建筑物设三级防雷,在屋面设置防雷带,利用建筑物基础内钢筋作接地装置,重复接地靠建筑物基础内各横向与纵向内的钢筋形成网状环路。电气设备的保护接地,防雷接地与重复接地共用接地装置,共同接地电阻R≤1欧姆。 二、编制依据 总监理工程师负责确定适用于工程项目基础工程、主体工程的施工过程和质量控制的依据和标准,组织监理人员按确定的依据和标准实施监理作业,这些依据和标准将阐明需要旁站监理的关键部位和关键工序的施工过程和质量特性指标及接收准则,包括: 1)《工程项目监理合同》(合同号:); 2)《工程项目施工合同》(合同号:);

旁站监理方案范本.

盐城市88888监理有限公司 项目监理部 为确保本工程满足合同和监理规划的目标,加强对工程中关键部位和

关键工序的控制,严格把好工程质量关,结合本工程的特点特制订以下旁站监理方案。 一、本项目旁站监理范围: 基础阶段:混凝土钻孔灌注桩、承台及承台梁的钢筋隐蔽过程、地 下室底板、剪力墙、顶板钢筋的隐蔽过程、地下室防水 混凝土浇筑、卷材防水层 主体结构阶段:梁、板、柱、剪力墙钢筋隐蔽过程,混凝土浇筑屋面施工阶段:卷材防水层施工 二、旁站监理程序: 1、上述实施旁站监理的各分项工程,承包单位应提前24小 时向项目监理部申报施工申请,总监理工程师确认准备工作 就绪后签认申请表并安排好旁站监理人员实施旁站监 理。 2、旁站监理人员在施工现场跟班监督,及时发现和处理旁站监 理过程中出现的质量问题,如实准确地做好旁站监理人员和 施工企业质检人员在旁站监理记录上签字的,不得进行下一 道工序施工。 3、旁站监理人员实施旁站监理时,发现施工企业有违反工程 建设强制性标准行为的,应责令施工企业立即整改;发现其 施工活动已经或者可能危机工程质量的,应当及时向监 理工程师或总监理工程师报告,由总监理工程师下达局部暂 停施工指令或者采取其他应急措施。 4、应旁站监理的关键部位、关键工序施工,凡没有实施旁站监 理或者没有旁站监理记录的,监理工程师或者总监理工程师 不得在相应文件上签字。 三、旁站监理人员的职责 1.旁站监理员:监理人员在建筑工程施工阶段监理中,对关键部 位、关键工序的施工质量实施全过程现场跟班的监督活动. 2.总监职责:项目总监是该项目监理部旁站监理的责任人,负责对

本项目监理部的旁站监理实施全面管理. 3.旁站监理人员的职责:现场监理人员在总监指导下,负责具体实 施旁站监理. ①检查施工企业现场质量检查人员的到岗、特殊工种人员持证 上岗以及施工机械、建筑材料准备情况; ②会同施工单位的安全员对施工用机械、临时用电、水平垂直防 护、三宝四口等进行安全检查; ③在现场跟班监督关键部位,关键工序的施工,执行施工方案以 及工程建设强制性标准情况; ④检查进场材料、建筑构配件、设备和混凝土的配合比资料等: 并可在现场监督施工企业进行检验或委托具有资格的第三方进行复检; ⑤作好旁站监理记录和监理日记?在该旁站工作结束后,及时将 旁站记录交监理部保存; 四、旁站监理内容(旁站监理员在进行旁站监理时应按照本方案并结 合相关监理细则进行旁站监理) (一)钻孔灌注桩工程 1、专业监理工程师应审核施工单位提供的施工方案。 2、验收桩孔的几何尺寸、入岩深度是否符合设计和施工验收规 范要求。 3、验收钢筋笼的安装是否符合设计和施工验收规范要求。 4、旁站监理人员应监督施工单位在混凝土浇筑前对桩孔进行了 二次清底,保证桩底的沉渣厚度达到设计要求,在桩底上500 伽处检查泥浆比重,检查钢筋笼安装是否正确,检查商品混 凝土的开盘鉴定资料,旁站监督混凝土浇筑的全过程,不定 时的抽查混凝土的坍落度,监督混凝土试块的制作过程(要 求每根桩留置一组试块,每组三个试件),记录混凝土的实 际浇注量,计算混凝土的充盈系数。 (二)土方回填工程

监理旁站方案

目录 一、工程项目概况及特点…………………………………………………………… 二、安全监理的依据 (1) 三、安全监理的具体工作 (2) 四、施工阶段安全监理的程序 (3) 五、现场安全施工监理控 (7) 六、安全施工监理手段 (7) 七、安全施工监理措施 (7) 八、如遇到下列情况,监理人员要直接下达暂停施工令,并及时向项目总监和建设单位汇报

一、工程项目概况及特点 1、工程名称:广西柳州市柳城县翠堤春晓山庄 2、建筑面积:约56293.09㎡ 3、结构类型:钢筋混凝土框架结构 4、工程质量:合格 5、建设单位:柳州市柳城县玉泰房地产开发有限公司 6、设计单位:广西荣泰建筑设计有限责任公司 7、勘察单位:核工业桂林基础工程公司 8、施工单位:广西建工集团第五建筑工程有限责任公司 二、安全监理的依据 1.《建筑工程安全生产管理条例》 2.建筑工程施工强制条文 3.已批准的《监理规划》 4.已批准的施工组织设计和专项安全施工方案。 三、安全监理的具体工作 1.严格执行《建筑工程安全生产管理条例》,贯彻执行“安全第一.预防为主”的方针以及国家现行的安全生产的法律、法规,建设行政主管部门颁发的安全生产规章制度和建设工程强制性标准; 2.督促施工单位落实安全生产的组织保证体系,建立健全安全生产责任制; 3.督促施工承包单位做好逐级对工人进行的安全生产教育及分部、分项工程的技术交底; 4审核施工方案、安全技术措施及事故抢险应急方案,使之符合安全施工的要求,并督促其实施; 5.检查并督促施工单位,按照建筑施工安全技术标准和规范要求,落实分部、分项工程或各工序、关键部位的安全防护措施; 6.监督检查施工现场的消防工作、冬季防寒、夏季防暑、文明施工、卫生防疫等各项工作; 7.进行质量安全综合检查。发现违章冒险作业的要责令其停止作业,发现安全隐患的应要求施工单位整改,情况严重的,应责令停工整改并及时报告建设单位; 8.施工单位拒不整改或者不停止施工的,监理人员应及时向建设行政主管部门报告。
