卸料平台施工技术交底大全
- 格式:doc
- 大小:190.00 KB
- 文档页数:4
一、交底目的为确保移动卸料平台在施工过程中的安全使用,防止安全事故的发生,特制定本安全技术交底。
二、适用范围本交底适用于移动卸料平台的搭设、使用、维护及拆除等全过程。
三、安全注意事项1. 材料与设备(1)移动卸料平台搭设和制作的各种材料必须符合国家相关规范要求,严禁使用不合格材料。
(2)设备必须完好,定期检查,确保其性能稳定。
2. 搭设与安装(1)搭设移动卸料平台前,需清理场地,确保地面平整、坚实,无障碍物。
(2)搭设过程中,严格按照施工图纸和技术要求进行,确保平台结构稳定。
(3)搭设完成后,应由专业人员对平台进行验收,合格后方可投入使用。
3. 使用与维护(1)使用移动卸料平台时,必须遵守操作规程,严禁超载、超范围使用。
(2)操作人员需经过专业培训,了解设备性能、操作方法和安全注意事项。
(3)定期检查平台各部件的磨损情况,发现问题及时更换。
(4)定期对平台进行润滑保养,确保设备正常运行。
4. 安全防护(1)移动卸料平台外立面护栏不得低于1.5m,并使用密目网封闭,内部用竹编板或木板封严,防止物料掉落伤人。
(2)平台边缘设置防护栏杆,并挂上警示标志。
(3)操作人员必须佩戴安全帽、安全带等个人防护用品。
5. 吊装与运输(1)吊装前,应对吊车和钢丝绳进行检查,确保其性能稳定。
(2)吊装过程中,信号工、塔吊司机和安装工人应密切配合,严格按照操作规程作业。
(3)运输过程中,确保平台平稳,防止颠簸造成损坏。
6. 拆除与回收(1)拆除移动卸料平台时,应按照施工图纸和技术要求进行,确保拆除过程安全。
(2)拆除过程中,应先将平台上的物料清理干净,避免掉落伤人。
(3)拆除后的材料应分类回收,不得随意丢弃。
四、应急措施1. 发生安全事故时,立即停止作业,并采取相应措施进行处置。
2. 及时上报事故情况,并配合相关部门进行调查处理。
五、培训与考核1. 对操作人员进行安全技术培训,确保其掌握设备操作技能和安全知识。
2. 定期对操作人员进行考核,确保其熟练掌握操作技能和安全知识。
一、工程概况1. 单位工程名称:____________________2. 施工单位:____________________3. 施工日期:____________________4. 施工部位:____________________5. 施工内容:____________________二、安全技术交底内容1. 施工人员必须具备相应的资质,特种作业人员必须持证上岗。
2. 施工现场必须遵守国家安全生产法规、规范和标准。
3. 施工前,必须对施工人员进行安全技术交底,确保施工人员了解和掌握施工过程中的安全风险及预防措施。
4. 施工材料、设备必须符合国家相关标准,严禁使用不合格材料。
5. 施工现场应设置明显的安全警示标志,提醒施工人员注意安全。
6. 施工现场应配备必要的安全防护设施,如安全网、防护栏杆、安全带等。
7. 施工人员进入施工现场必须佩戴安全帽,正确使用个人劳动防护用具。
8. 施工过程中,应严格遵守操作规程,不得擅自改变施工工艺。
9. 施工现场严禁酒后作业、疲劳作业,确保施工人员精力充沛。
10. 施工现场严禁吸烟、使用明火,防止火灾事故发生。
三、卸料平台搭设安全技术要求1. 卸料平台搭设前,必须对搭设位置进行清理,确保施工环境安全。
2. 搭设卸料平台时,必须严格按照设计方案进行,不得擅自改变结构。
3. 搭设卸料平台所用材料必须符合国家相关标准,严禁使用不合格材料。
4. 搭设卸料平台时,应确保搭设稳固,防止发生倾斜、倒塌等事故。
5. 搭设卸料平台过程中,严禁施工人员站在平台边缘作业。
6. 卸料平台搭设完成后,必须由生产部门组织,技术、质量、安全等部门相关人员参加验收,合格后方可投入使用。
7. 卸料平台在使用过程中,应定期检查,发现问题及时整改。
四、卸料平台使用安全技术要求1. 卸料平台使用前,必须确保平台稳固,防止发生倾斜、倒塌等事故。
2. 使用卸料平台时,必须遵守操作规程,不得超载。
3. 卸料平台作业人员必须佩戴安全带,确保安全。
一、交底目的为确保卸料平台提升作业过程中的安全,预防事故发生,特进行安全技术交底。
二、交底内容1. 材料与设备要求- 卸料平台搭设和制作的各种材料必须符合国家相关规范和标准,不合格的材料严禁使用。
- 所用设备,如电动葫芦、钢丝绳、吊钩等,必须经过检验合格,并在有效期内使用。
2. 搭设与安装- 搭设卸料平台前,需对现场进行详细勘察,确保搭设位置稳固,避开可能影响安全的区域。
- 钢管式卸料平台搭设时,应避开外防护架的剪刀撑,避免通道与剪刀撑冲突。
- 夜间施工必须保证足够的照明,确保作业人员视线清晰。
3. 作业操作规程- 工人在搭设卸料平台时,必须严格按照技术交底和安全操作规程进行作业。
- 卸料平台在向上接搭时,必须有专人监督,按技术交底和安全操作规程要求进行拆改。
- 平台作业外立面护栏不得低于1.5m,并使用密目网封闭,内部用竹编板或木板封严,防止物料掉落伤人。
4. 验收与使用- 搭设完毕后,由生产部门组织技术、质量、安全等部门相关人员对平台进行验收,合格后方可投入使用。
- 首次吊装时,生产、技术、质量、安全等部门相关人员必须到场,对吊装和安装过程进行监控。
- 吊装就位、钢丝绳拉紧后,要对平台和各种相关防护进行验收,并做荷载试压试验,合格后方可投入使用。
5. 吊装作业- 利用平台四角的吊环将平台吊至安装位置,平行移动使主龙骨工字钢穿过外防护架,注意不要磕碰外防护架。
- 使定位角钢卡在结构边梁上(角钢下垫软物),然后拉结受力钢丝绳和保险绳,两道受力钢丝绳受力平衡后,慢慢放下平台。
6. 安全注意事项- 作业人员必须佩戴安全帽、安全带等个人防护用品。
- 严禁在平台边缘作业,不得超载使用平台。
- 平台在使用过程中,应定期检查,发现安全隐患立即停止使用,并及时整改。
三、责任与监督1. 施工单位:负责卸料平台的搭设、安装、使用和维护,确保作业安全。
2. 监理单位:负责对卸料平台提升作业过程进行监督,确保施工安全。
卸料平台使用安全技术交底文档卸料平台是现代物流行业中常见的设备,它主要用于卸货和转运货物。
为了保证危险货物的安全运输,使用卸料平台时需严格遵守相关安全规范,并进行相关技术交底。
一、卸料平台的基本构造和工作原理卸料平台由支架、升降系统、导轨、卸货平台和控制系统组成。
工作时,货物通过传送带或其他运输设备被送至卸货平台上,然后卸货平台通过控制系统将货物升降到目标位置。
二、卸料平台使用前的准备工作1.确保卸料平台周围无障碍物,避免平台升降过程中发生碰撞。
2.检查并确保升降系统、导轨和支架的结构完好、紧固可靠,不存在松动或磨损情况。
3.检查控制系统的电气设备,确保正常运行。
三、卸料平台的安全操作规程1.严禁工作人员未经许可翻越、站立在卸料平台上进行作业,以免发生人员伤亡事故。
2.在货物被卸下前,严禁启动升降系统,防止货物滑落或损坏。
3.操作人员在卸货平台上工作时,应系好安全带,并在平台周围设置防护栏杆。
4.货物在卸下过程中应避免与升降系统、导轨等部件接触,以免引发摩擦或卡阻。
5.操作人员应时刻留意升降平台运行情况,若发现异常应及时停止操作,检查并解决问题。
6.卸货平台上的控制按钮应定期检修和维护,确保正常使用。
四、应急处理措施1.若发生卸料平台停电或其他故障,操作人员应立即切断电源,防止意外发生。
2.在紧急情况下,操作人员应迅速撤离卸料平台,并通过紧急停机装置或控制按钮停止升降系统运行。
3.针对常见故障,操作人员需要接受相应的维修和紧急处理培训,能够在发生故障时迅速应对。
五、卸料平台的维护和保养1.定期对卸料平台进行检查和保养,发现问题及时修复或更换设备。
2.对液压系统进行定期检查,确保液压油、滤网等设备的正常使用。
3.清洁升降系统、导轨和支架,保持设备的干净整洁。
4.对控制系统进行定期检修,确保控制按钮和电气设备的正常运行。
六、卸料平台使用安全注意事项1.卸料平台的最大承载力应符合使用要求,严禁超载使用。
悬挑卸料平台搭设安全技术交底悬挑卸料平台是一种常见于建筑施工中用于卸料的搭设工具,为确保工地施工安全,必须对悬挑卸料平台搭设的安全技术进行详细交底。
本文将对悬挑卸料平台搭设的安全技术进行全面解析。
一、材料准备1. 悬挑卸料平台支撑材料应选用优质钢架或铝合金材料,承重能力要符合设计要求。
2. 悬挑卸料平台搭设所需设备如吊篮、安全带、导线等必须齐全,并保证设备的良好状态。
3. 悬挑卸料平台搭设所需的安全标识牌、警示牌等也要提前准备齐全。
二、施工前准备1. 悬挑卸料平台施工前,必须进行现场勘测,了解工地环境和地形情况,确保搭设平台的安全可靠。
2. 悬挑卸料平台的搭设必须由具有相关资质证书的施工人员进行,不得擅自操作。
三、搭设安全技术1. 在搭设悬挑卸料平台时,必须按照设计要求进行,严禁超范围搭设,确保平台稳定。
2. 悬挑卸料平台搭设过程中,必须设置专人进行监督,及时发现问题并进行整改。
3. 悬挑卸料平台搭设完毕后,必须进行定期检查和维护,确保平台整体结构的稳定性。
四、施工规范1. 在悬挑卸料平台上进行卸料作业时,必须严格按照工艺规范进行操作,确保卸料过程安全顺利。
2. 悬挑卸料平台使用过程中,必须严格遵守相关安全规章制度,不得违反操作规程。
3. 如有发现悬挑卸料平台存在安全隐患,必须立即报告相关负责人进行处理,绝不可擅自处理。
通过以上安全技术交底,相信大家对悬挑卸料平台搭设的安全技术有了更深入的了解。
在施工中,只有严格按照规范操作,才能确保工地施工的安全顺利进行。
希望广大从业人员能够时刻关注安全问题,做到安全施工,共同营造一个安全稳定的工作环境。
大卸料平台技术交底
工程名称施工单位
分项工程名称外脚手架工程交底部位交底时间
交底内容
搭设参数制作:平台宽度2.5m, 主梁的悬挑长度4.3m, 主梁的锚固长度1.2m, 主梁材料类型及型号:20号槽钢, 槽口水平[;次梁材料类型及型号:18号槽钢, 槽口水平[;次梁槽钢间距1m, 次梁悬臂长度0m, 脚手板为木脚手板, 栏杆、挡板采用栏杆、木脚手板挡板;安装:内侧钢绳与墙的距离3m, 外侧钢绳与内侧钢绳之间的距离0.8m, 上部拉绳点与悬挑梁墙支点的距离5.8m, 钢丝绳的最小直径为65mm, 吊环的最小直径为20mm, 预埋螺栓/钢筋的直径20mm;控制:限载20kN。

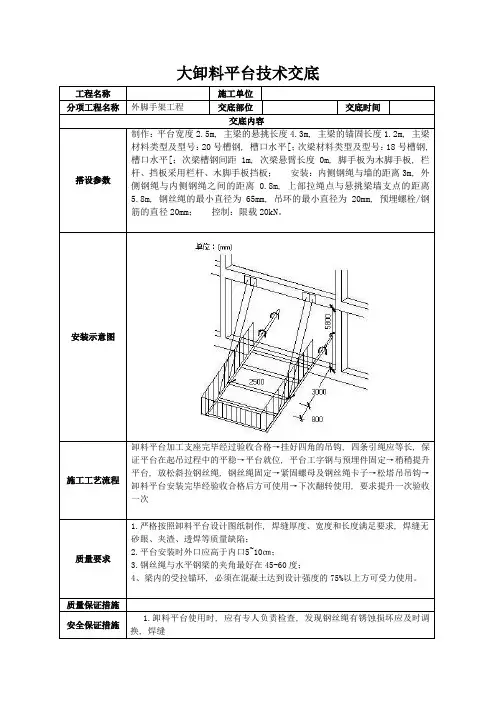

安装示意图
施工工艺流程卸料平台加工支座完毕经过验收合格→挂好四角的吊钩, 四条引绳应等长, 保证平台在起吊过程中的平稳→平台就位, 平台工字钢与预埋件固定→稍稍提升平台, 放松斜拉钢丝绳, 钢丝绳固定→紧固螺母及钢丝绳卡子→松塔吊吊钩→卸料平台安装完毕经验收合格后方可使用→下次翻转使用, 要求提升一次验收一次
质量要求1.严格按照卸料平台设计图纸制作, 焊缝厚度、宽度和长度满足要求, 焊缝无砂眼、夹渣、透焊等质量缺陷;
2.平台安装时外口应高于内口5~10㎝;
3.钢丝绳与水平钢梁的夹角最好在45-60度;
4、梁内的受拉锚环, 必须在混凝土达到设计强度的75%以上方可受力使用。
质量保证措施
安全保证措施
1.卸料平台使用时, 应有专人负责检查, 发现钢丝绳有锈蚀损坏应及时调换, 焊缝。
卸料平台技术交底一、工程概述在建筑施工过程中,卸料平台是一种用于物料转运和装卸的临时性设施。
为了确保卸料平台的安全使用,提高施工效率,特进行本次技术交底。
二、卸料平台的设计与构造1、平台尺寸卸料平台的长度一般根据建筑物的实际情况确定,宽度不宜超过 25 米,以保证稳定性。
2、材料选用主要使用的材料包括槽钢、工字钢、钢管、钢板等。
钢材的质量应符合国家标准,严禁使用锈蚀、变形或有裂缝的材料。
3、结构形式常见的有悬挑式卸料平台和落地式卸料平台。
悬挑式卸料平台通过悬挑梁固定在建筑物上,落地式卸料平台则直接支撑在地面上。
4、防护设施平台周边应设置防护栏杆,高度不低于 12 米,栏杆应设置两道横杆,底部设置高度不低于 180 毫米的挡脚板。
防护栏杆内侧应满挂安全网。
三、卸料平台的安装1、安装前准备(1)对安装人员进行技术交底和安全教育,使其熟悉安装流程和安全注意事项。
(2)检查卸料平台的构配件是否齐全、完好,如有损坏应及时更换。
(3)清理安装现场的障碍物,确保安装场地平整、坚实。
2、安装流程(1)悬挑式卸料平台首先在建筑物上预留孔洞,将悬挑梁插入孔洞内,并用木楔塞紧。
然后在悬挑梁上安装次梁和平台板,最后安装防护栏杆和安全网。
(2)落地式卸料平台先将立杆底部设置垫板,然后依次安装立杆、横杆、斜撑等构配件,最后安装平台板和防护设施。
3、安装注意事项(1)安装过程中应严格按照设计方案进行,不得随意更改。
(2)各构配件之间的连接应牢固可靠,螺栓应拧紧,焊缝应饱满。
(3)安装完成后,应进行验收,合格后方可使用。
四、卸料平台的使用1、限载要求卸料平台上应明确标明限载重量,严禁超载使用。
一般来说,卸料平台的限载重量不应超过设计值。
2、物料堆放物料应分类堆放整齐,不得集中堆放在平台的一侧,以免造成平台失稳。
3、人员操作操作人员应佩戴安全帽、安全带等个人防护用品,严禁在平台上嬉戏打闹。
4、吊运物料吊运物料时,应使用专门的吊运设备,严禁将物料从平台上直接抛扔。
卸料平台安装(拆除)安全技术交底施工单位XXX在凤凰山庄C区项目部进行安全技术交底,涉及卸料平台的搭设和拆除。
以下为具体内容:1.进入施工现场必须佩戴安全帽,并正确使用防护用品,高空作业必须系好安全带。
严禁酒后登高作业、高空抛物,以及穿高跟鞋、拖鞋或赤脚进入施工现场。
在搭设卸料平台时,操作人员必须先系好安全带。
2.工地内的公用设施不得随意拆除、挪动或破坏各种防护装置、防护设施、安全标志、消防器材及机械电气设备等。
3.严禁违章指挥、违章操作、违反劳动纪律,如发生安全事故,应立即向项目部汇报解决。
4.卸料平台搁置在楼层上的腿必须与预埋件开口方向保持一条直线,并有可靠的稳定措施。
与楼层面接触的长度不得小于1米,平台外挑部分下皮应悬空,不得与外脚手架的任何部位连接。
两边的斜拉吊绳应保持自然受力稍微向外伸开,不受外架以及其他物体的干扰。
斜拉吊绳与钢梁的夹角宜为45°~60°。
卸料平台外口略高于内口,不可向外下倾。
5.卸料平台必须有前后四道钢丝绳与预埋件可靠连接,每道钢丝绳应设置4个符合钢丝绳型号的绳卡,末端设置安全弯。
6.在整个安装过程中,信号指挥人员应在安装部位附近与架子工配合作业。
安装完成后必须进行最后的检查,确认各个部位安全后再去掉塔吊吊索,然后通知各部门进行安全验收。
在未验收交付使用前,安装作业人员不得离开工作场。
7.在卸料平台使用完毕需拆除转移时,平台上不得有任何材料及垃圾。
8.拆除时,先指挥塔吊吊钩位于料台的正中上方,挂吊索绳,用塔吊吊索稍吊起平台。
塔机吊索应挂设在料台的主吊环上,必须四点挂设,禁止单点起吊。
指挥塔吊大钩点起,使悬吊钢丝绳稍微松动后,然后进行悬吊钢丝绳的拆卸,先卸端部,再卸中部,最后再抽拔掉预埋卡环内的木楔以及支撑杆件。
整个拆除过程应有序,禁止全部拆掉单边的悬吊钢丝绳,防止料台失稳。
钢绳拆除后任何人不得站在卸料平台上,操作人应位于拆除部位的操作台上(或楼面上),待悬吊钢丝绳全部解除完毕,使用撬杠慢慢的平移平台尾部钢梁,塔吊跟随平台的移动幅度慢慢外移,最后彻底拆除。
一、工程名称及施工单位1. 工程名称:[工程名称]2. 施工单位:[施工单位名称]二、施工部位及内容1. 施工部位:[施工部位]2. 施工内容:搭建及使用卸料平台,用于材料的临时堆放及运输。
三、安全注意事项1. 施工人员必须遵守国家及地方有关安全生产的法律、法规和标准。
2. 搭设卸料平台前,必须进行安全技术交底,确保所有参与人员了解并掌握安全操作规程。
3. 特种作业人员必须持证上岗,非特种作业人员不得进行相关作业。
4. 进入施工现场必须佩戴安全帽、系好安全带,穿防滑鞋。
5. 卸料平台搭设及使用过程中,严禁酒后作业、疲劳作业。
四、施工方案及规范标准1. 搭设卸料平台时,应遵循以下原则:a. 安全第一,确保施工人员生命财产安全。
b. 满足施工需求,提高施工效率。
c. 符合相关规范、标准,确保工程质量。
2. 卸料平台搭设及使用过程中,应符合以下规范、标准:a. 《建筑施工安全检查标准》(JGJ59-2011)b. 《建筑施工高处作业安全技术规范》(JGJ80-2016)c. 《建筑施工模板安全技术规范》(JGJ162-2008)五、操作规程1. 搭设卸料平台:a. 根据施工图纸及现场实际情况,确定卸料平台的位置、尺寸及承载能力。
b. 使用合格的材料,按照规范要求进行搭设。
c. 搭设过程中,确保卸料平台与建筑物的连接牢固,防止倾倒。
2. 使用卸料平台:a. 平台承载不得超过设计承载能力。
b. 上平台人员应遵守操作规程,严禁超载、超高堆放材料。
c. 上平台人员必须穿戴安全带,防止坠落。
d. 平台使用过程中,严禁攀登、跳跃,确保安全。
六、应急措施1. 发生事故时,立即启动应急预案,迅速采取救援措施。
2. 报告上级领导及相关部门,按照规定进行处理。
3. 对事故原因进行分析,制定整改措施,防止类似事故再次发生。
4. 对受伤人员进行救治,并做好善后处理工作。
本安全技术交底内容为模板,具体施工过程中,应根据现场实际情况进行调整。
施工卸料平台安全技术交底一、背景介绍施工卸料平台是建筑工程中常用的一种设施,用于提升施工效率和减少人力劳动。
然而,卸料平台的使用过程中存在一定的安全风险,因此,为确保施工工人的安全,必须进行安全技术交底,提高工人的安全意识和应急处理能力。
二、安全要求1. 组织实施安全技术交底:在卸料平台使用前,必须组织实施安全技术交底,由专人对卸料平台的使用方法、事故预防措施以及应急处理方法等进行详细讲解,并解答工人的疑问。
2. 制定安全操作规程:卸料平台使用单位应制定明确的安全操作规程,规定工人在使用卸料平台时应注意的事项、注意力分散的情况下应采取的措施以及禁止违反规程的行为。
3. 安全警示标志:在卸料平台周围设置明显的安全警示标志,提醒工人注意危险和遵守安全规定,以减少事故的发生。
4. 安全设施完善:确保卸料平台的安全设施完善,如安全护栏、安全梯子等,以提供工人必要的安全保障。
5. 定期检查和维护:对卸料平台进行定期检查和维护,确保其正常运行和安全性能。
三、安全技术交底内容1. 卸料平台的基本常识:介绍卸料平台的基本结构、工作原理和安全规范,使工人了解卸料平台的特点和使用方法。
2. 卸料平台的操作方法:讲解卸料平台的操作方法,包括升降控制、起动与停止、楼层选择等,强调正确的操作步骤和要注意的事项。
3. 卸料平台的安全事故预防:分析卸料平台使用过程中可能发生的安全事故,如坠落、碰撞、电气火灾等,提出预防措施和应急处理方法。
4. 个人防护措施:强调工人在使用卸料平台时需要佩戴个人防护装备,如安全帽、安全带等,提醒工人关注周围环境和自身安全。
5. 应急处理:在卸料平台使用过程中出现突发情况时,要求工人能够迅速反应并采取正确的应急处理措施,如拨打紧急电话、向相关人员求助等。
四、安全技术交底的重要性1. 提高工人的安全意识:通过安全技术交底,使工人了解卸料平台的安全风险和预防措施,增强他们的安全意识,主动遵守安全规定,减少事故的发生。
悬挑卸料平台施工技术交底(示范文本)交底内容:一、材料要求及主要机具方钢管、16#工字钢、Φ18钢丝绳、①20圆钢、木楔、木胶合板、油漆、扭力扳手、手锯、钢卷尺、水准仪(配5m塔尺)、经纬仪、线锤、电焊机、型材切割机等0二、作业条件2.1、结构施工阶段,已完成楼层内的周转材料需要使用出料平台周转到上层平台进行周转使用。
每个单元设置1个出料平台能够满足材料的周转。
两层以下设置落地式卸料平台,使用扣件式钢管脚手架进行搭设,禁止与外外架进行连接。
2.2、由安全员带队,班组长参加,对钢管、扣件、工字钢等进行检查验收,不合格的构配件不得使用,经检查合格的构配件应按品种、规格分类,堆放整齐、平稳,堆放场地不得有积水。
3.3、安装型钢悬挑梁的主体结构混凝土楼面及预埋圆钢地锚强度满足要求。
三、施工工艺1、卸料平台原则上优先选用从其他项目调拨的卸料平台,安装预埋锚环之前需要将旧卸料平台尺寸测量准备并预埋准确;当来不及调拨时,使用工字钢焊制卸料平台,尺寸为长X宽7000*200Onlm,2、悬挑卸料平台的形式为用16#工字钢焊成一个长方形,主、次龙骨均采用16#工字钢,次龙骨间距为100Ommo在距离16#工字钢(主龙骨)悬挑端50Omm和300Omm处用,圆20钢焊拉坏,以便于用钢丝绳与上层预埋拉环拉结和垂直吊运,在距离16#工字钢悬挑端部43(X)mm 的位置用16#工字钢焊制30Omm高的挡脚。
18#钢丝绳作为与主体结构拉接的材料。
主体结构在主梁里预埋,20圆钢做拉环,用20圆钢预埋地锚,具体尺寸如附图所示,设置三道地锚钢筋,地锚内附加2根1.5m长C18钢筋。
卸料平台满铺50mm厚的钢制脚手板,两侧及端部用钢管做成护拦,防护钢管立杆沿主龙骨长边方向布置间距为100Omm,共四道,短边方向间距为100OnInb共三道,横向水平杆在立杆中间和顶端各布置一道,共两道,工字钢上刷宽度20cm的红白漆,倾斜角度45。
卸料平台方案交底在工程施工过程中,卸料平台是一个非常重要的设施,它可以提高施工效率,保障施工安全。
卸料平台方案交底是确保施工质量和安全的重要环节。
本文将详细介绍卸料平台方案交底的内容和要点。
一、卸料平台方案交底的内容1.1 确定卸料平台的位置和尺寸在卸料平台方案交底中,首先要确定卸料平台的位置和尺寸。
需要考虑到卸料平台的使用需求,以及周围环境的影响,确保卸料平台的位置合理,尺寸适当。
1.2 确定卸料平台的结构和材料在确定卸料平台的方案时,需要考虑卸料平台的结构和材料。
结构要牢固稳定,材料要符合相关标准和规定,确保卸料平台的安全性和稳定性。
1.3 确定卸料平台的使用规范在卸料平台方案交底中,还需要确定卸料平台的使用规范。
包括卸料平台的最大承载能力、使用范围、使用方法等,确保卸料平台的正常使用和维护。
二、卸料平台方案交底的要点2.1 与相关部门协商在进行卸料平台方案交底时,需要与相关部门进行充分的协商和沟通。
包括设计部门、施工部门、监理部门等,确保各方对卸料平台方案的理解和认可。
2.2 制定详细的方案文件在卸料平台方案交底中,需要制定详细的方案文件。
包括卸料平台的设计图纸、施工方案、安全措施等,确保方案的完整性和可操作性。
2.3 进行现场交底在确定卸料平台方案后,需要进行现场交底。
包括现场勘察、现场示意图、现场安全措施等,确保施工人员对卸料平台方案的理解和掌握。
三、卸料平台方案交底的重要性3.1 保障施工安全卸料平台方案交底可以保障施工安全。
通过明确卸料平台的位置、尺寸、结构和使用规范,可以减少施工过程中的安全事故。
3.2 提高施工效率卸料平台方案交底可以提高施工效率。
通过合理的卸料平台方案,可以减少施工过程中的不必要的等待和调整,提高施工效率。
3.3 保障施工质量卸料平台方案交底可以保障施工质量。
通过严格执行卸料平台方案,可以确保卸料平台的稳定性和安全性,保障施工质量。
四、卸料平台方案交底的注意事项4.1 注意施工环境在进行卸料平台方案交底时,需要注意施工环境。
卸料平台技术交底卸料平台是一种专门用于装卸货物的平台。
在现代物流作业中,卸料平台是不可或缺的设备之一。
不同的卸料平台采用不同的技术,这些技术包括结构设计、安全措施、操作流程等。
下面我将就卸料平台技术交底。
一、卸料平台的结构设计卸料平台的结构设计是它能否顺畅工作的关键。
一个好的卸料平台必须具备以下要素:1.承重力:卸料平台的承重力要满足最大负重的要求,否则在卸货时平台可能会崩塌,带来极大的安全隐患。
2.平稳性:卸料平台必须保持平稳,不能有任何晃动,否则将会对作业人员的安全产生巨大威胁。
为了增强卸料平台的平稳性,可以采用结构加强设计;3.可靠性:卸料平台需要定期进行检查,发现一旦出现损坏或安全隐患,应立即对其维修或更换。
此外,还应该符合国际,国家或相关行业的技术标准。
二、卸料平台的安全措施卸料平台往往是在高空或者地面上进行作业的,此时必须严格遵守相关的安全规定和注意事项:1.由专人指挥操作:在卸货时,应有专人负责指挥,并且卸载工作人员非常必要配备安全帽,其他应急设备可根据需要配备。
2.插头电源的防护处理:在卸货时,插头电源任何时候都不应接近水泥,水或油等易导电物质。
如果插头电源发生故障,电源应及时关闭并迅速进行维修。
3.进行防悬挂处理:在卸货时,为防止货物意外滑落或掉落,人员应充分考虑平台的高度、立柱的尺寸、货物质量等因素,并在货物较重、空载区域较大或货物较滑时进行防悬挂处理。
三、卸料平台的操作流程1.申请卸货:卸料平台需经官方工作人员批准,遵循安全和环境保护原则后方可满足申请。
2.安置货物:货物要安置在卸料平台上,以便操作人员能够尽量便利地进行操作。
3.取回货物:当货物卸下后,取回货物的工作也比较重要。
4.记录数据:卸料平台的管理人员在操作完毕后要进行记录,记录数据包括需要卸货的物品名称,重量,以及日期等信息。
综上,卸料平台技术交底涵盖了结构设计、安全措施、操作流程等方面。
通过逐一了解这些技术细节,我们可以更好地理解卸料平台的实际作用和运行过程,也能够更好地保证工作的顺畅性和安全性。
卸料平台搭设作业安全技术交底一、前言卸料平台搭设是一项危险性较高的作业任务,需要严格遵守相关安全规范和操作流程。
本文将介绍卸料平台搭设作业时需要注意的安全技术事项以及交底要求。
二、安全技术事项在进行卸料平台搭设作业前,必须全面了解并严格遵守以下安全技术事项:1. 搭设地点的安全评估:对搭设地点的地形、地质和基础条件进行评估,并确保搭设地点符合安全要求。
检查地下管线、电缆等设施,以避免与之冲突。
2. 搭设平台的结构选材:选择合适的材料和结构设计,确保搭设平台具有足够的强度和稳定性。
对搭设材料进行详细检查,确保其质量合格。
3. 安全防护措施:在搭设平台的周围设置坚固的安全防护栏杆,以防止人员误操作或坠落事故发生。
栏杆的高度、材质和结构应符合相关规范。
4. 装卸设备的选用和检查:选择适用的装卸设备,并进行必要的检查和维护。
确保设备能够正常工作,避免因设备故障导致的安全事故。
5. 施工人员的技术培训和安全意识教育:所有参与搭设作业的人员必须接受相关技术培训和安全意识教育,熟悉操作流程和应急预案。
6. 定期检查和维护:搭设平台在使用过程中需要定期进行安全检查和维护,并及时处理发现的问题。
确保平台的安全性能和使用寿命。
三、交底要求在卸料平台搭设作业开始前,必须进行安全技术交底,确保作业人员对相关安全事项和操作规程有清晰的了解。
以下是交底要求:1. 交底时间和地点:安排适当的时间和地点进行交底,确保参与人员能够全面参与和理解。
2. 交底内容:交底内容包括各项安全技术事项的讲解和示范。
详细介绍搭设地点的安全评估、搭设平台的选材和结构设计、安全防护措施的设置、装卸设备的使用方法等。
3. 交底方式:可以通过口头讲解、图文演示、视频教学等多种方式进行交底。
在讲解过程中,应充分倾听参与人员的问题和疑惑,并积极回答解决。
4. 交底记录:交底过程中应做好记录,包括参与人员名单、交底内容摘要以及参与人员对交底的理解和承诺。
5. 交底效果评估:交底后可以进行效果评估,了解参与人员对安全技术事项的掌握程度和遗漏情况,及时补充和强化交底内容。
卸料平台方案交底引言概述:卸料平台是工业生产中常见的设备,用于将物料从高处卸下。
卸料平台方案交底是指在工程项目中,工程师向相关人员详细介绍卸料平台的设计方案、施工流程以及安全注意事项等内容。
本文将从设计、施工、安全三个方面,分别阐述卸料平台方案交底的重要内容。
一、设计:1.1 卸料平台的结构设计卸料平台的结构设计是方案交底中的重要一环。
在设计过程中,需要考虑平台的承载能力、稳定性、耐久性等因素。
设计师应根据物料的性质、卸料方式以及卸料平台的使用环境等因素,选择合适的材料和结构形式,确保卸料平台能够安全可靠地运行。
1.2 卸料平台的尺寸和布局卸料平台的尺寸和布局也是设计中需要交底的内容。
设计师应根据工程项目的具体要求,确定卸料平台的长度、宽度和高度等尺寸,并合理安排卸料口和卸料通道的位置,以便于物料的顺利卸下和运输。
1.3 卸料平台的附属设施设计除了卸料平台本身的设计,附属设施的设计也是方案交底中需要关注的内容。
例如,卸料平台上是否需要设置防滑装置、护栏、扶手等安全设施,以及是否需要考虑防火、防爆等特殊要求。
设计师应根据实际情况,合理设计这些附属设施,确保卸料平台的安全性和功能性。
二、施工:2.1 卸料平台的施工流程卸料平台的施工流程是方案交底中需要详细说明的内容。
施工人员应按照设计方案,合理安排施工顺序,确保施工过程中的安全和质量。
施工流程包括基础施工、结构安装、设备调试等环节,每一个环节都需要施工人员严格按照规范操作。
2.2 施工材料和设备的选择在卸料平台的施工过程中,选择合适的材料和设备也是方案交底中需要强调的内容。
施工人员应根据设计方案的要求,选择符合标准的材料和设备,并确保其质量和性能符合要求。
同时,施工人员还需要注意材料和设备的储存、运输和使用过程中的安全问题。
2.3 施工现场管理和协调施工现场管理和协调是方案交底中需要重点强调的内容。
施工人员应建立健全的施工组织体系,明确各个工种的职责和任务,确保施工过程中的安全和顺利进行。
一、交底对象本安全技术交底适用于参与卸料平台出料作业的所有人员,包括操作人员、管理人员、安全监督人员等。
二、交底内容1. 卸料平台出料作业概述卸料平台出料作业是指在建筑施工过程中,通过卸料平台将建筑材料从高处卸至地面或其他指定位置的过程。
为确保出料作业安全,以下为安全技术交底内容:2. 安全操作规程(1)作业前准备1)检查卸料平台的结构、支撑、防护设施等是否完好,如有损坏或松动,应及时修复或更换。
2)确认卸料平台上的物料种类、数量及摆放是否符合要求,避免超载。
3)检查作业区域内的安全通道是否畅通,确保人员、车辆通行无障碍。
(2)作业过程中1)操作人员应穿戴符合规定的安全防护用品,如安全帽、安全带、防护眼镜等。
2)操作平台吊车时,应严格按照操作规程进行,确保吊装作业安全。
3)卸料过程中,应确保物料平稳、均匀地卸至指定位置,避免发生坠落或撞击事故。
4)作业人员应保持高度警惕,注意观察周边环境,发现异常情况立即停止作业,并向上级汇报。
5)夜间作业时,应保证足够的照明,确保作业人员视线清晰。
(3)作业结束后1)确认卸料平台上的物料已全部卸完,清理作业区域。
2)检查卸料平台及周围设施,确保无安全隐患。
3)做好作业记录,包括作业时间、人员、物料、设备等。
3. 安全注意事项(1)卸料平台应定期进行检查、维护,确保其安全可靠。
(2)作业人员应接受专业培训,熟悉操作规程和安全注意事项。
(3)作业过程中,应严格遵守安全操作规程,不得违章作业。
(4)加强安全监督,确保作业现场安全。
4. 应急措施(1)如遇物料坠落、设备故障等紧急情况,应立即停止作业,并向上级汇报。
(2)如发生人员伤亡事故,应立即启动应急预案,及时救治伤员,并向上级汇报。
(3)做好事故调查分析,总结经验教训,防止类似事故再次发生。
三、交底时间本安全技术交底自发布之日起实施,有效期一年。
四、附则1. 本安全技术交底由施工单位负责编制,并报监理单位审批。
2. 施工单位应将本安全技术交底内容传达给所有参与卸料平台出料作业的人员。
1、材料、设备要求
1.1主要材料
1.1.1 Φ48×3.5mm钢管、
1.1.2 [14槽钢;I20工字钢;28圆钢;20圆钢。
1.1.3 5cm厚脚手板
1.1.4 十字扣、旋转扣
1.1.5 钢丝绳6×37-24
1.2主要机具
扳手、撬棍
2、作业条件
2.1墙体混凝土强度达7.5MPa以上
2.2卸料平台已焊成型
3、施工工艺
3.1、卸料平台的位置:
计划在1#楼北侧3-5轴/A轴、2#楼南侧2-4轴/B轴、3#楼南侧5-6轴/E轴,搭设2.0m×4.5m 卸料平台三部。
3.2卸料平台加工
3.2.1卸料平台采用20号工字钢作为主梁,次梁用[14号槽钢,间距900mm,满铺50mm 厚木脚手板,并用铁丝绑牢,形成平台。
如下图:
3.2.2平台水平钢梁(主梁)的悬挑长度4500mm,悬挑水平钢梁间距(平台宽度)2000mm。
次梁采用[14号槽钢U口水平,主梁采用20号工字钢,次梁间距900mm。
容承载力均布
荷载1.50kN/m 2,最大堆放材料荷载15.00kN 。
在主梁两边各焊接4个直径20圆钢吊环,2个吊环作提升用, 2个吊环作拉接用。
吊环与主梁双面焊接,焊接部位长度不小于200mm ,焊缝高度不小于10mm ,吊环位置见附图。
3.2.3护拦部分,立杆和水平扶手采用φ48×3.5钢管;立杆高1500mm ,间距600mm 。
水平横杆间距750mm 。
平台四用15mm 厚围护多层板围护,多层板用铁丝固定在栏杆上,并挂限载1.5吨的标志牌。
3.2.4钢丝绳使用6×37,直径24mm ,钢丝绳一端与主梁吊环拉结,一端与结构框架梁用锚环拉结,钢丝绳每端用4个钢丝绳夹固定,每个钢丝绳夹间距不小于150mm 。
钢丝绳与平台主梁的夹角控制在45°~60°。
安全弯
钢丝绳卡
钢垫片100*100*5mm
端头双面焊接双螺母拧紧
螺栓
焊缝长度5d
工字钢
吊环与工字钢翼缘侧面焊接
圆钢吊环槽钢钢筋吊环与槽钢固定方式钢筋吊环与工字钢固定方式
吊环与槽钢底双面
满焊长度不小于5
吊环与槽钢双面满焊
吊环与工字钢底双面
满焊长度不小于5
吊环弯钩与工字钢底面焊接
3.2.6锚固端设置(防止平台位移采取的措施)
:为防止物料转运平台位移,需在平台搁支点处加设止挡件防止平台移,止挡件长度同主梁宽度,在主梁下焊通长[10槽钢;主梁搁置长度为1500mm ,采用在结构上预埋三道锚环与主梁连接,预埋锚环使用φ20 mm 的圆钢,
深入结构底层钢筋处每侧不小于30㎝。
3.3卸料平台安装
3.3.1吊装时,利用平台上的吊环将平台吊至安装位置,平行移动使主龙骨工字钢就位,使定位角钢卡在窗台梁上,然后拉结受力钢丝绳和保险绳,两道受力钢丝绳受力平衡后,慢慢放下平台,确认钢丝绳受力后,松去塔吊吊绳。
3.3.2 卸料平台通过四处悬挂点与结构连接,钢丝绳选用6×37-24。
悬挂点设置在混凝土结构梁上,悬挂点距结构边缘的最小距离为150mm 。
采用直接捆绑梁、暗柱的式,每个
钢丝绳固结点用四个钢丝绳夹,钢丝绳由混凝土梁(暗柱)预留穿过,与混凝土接触面采用
胶皮垫好。
卸料平台安装图
3.3.3平台吊运时,先用塔吊将平台四角吊起,使平台拉结钢丝绳松弛,拆卸,然后慢慢平行向外移动,待平台工字钢完全伸出结构后,再向上吊装。
向上吊装时,平台上禁上人。
3.3.4卸料平台限重1.5吨,禁超重。
4、安全注意事项
4.1 卸料平台搭设和制作的各种材料,必须符合规要求,不合格的材料禁使用;
4.2卸料平台制作过程中,格按照技术交底和操作规程进行作业,焊缝的长度、高度和强度必须满足规要求。
制作完毕后,必须由生产部门组织,技术、质量、安全等部门相关人员参加,对平台进行验收,合格后可投入使用。
在首次吊装时,生产、技术、质量、安全等部门相关人员必须到场,对吊装和安装过程进行监控,信号工、塔吊司机和安装工人紧密配合,格按照操作规程作业。
在吊装就位、钢丝绳拉紧后,要对平台和各种相关防护进行验收,并做荷载试压试验,合格后可投入使用,并填写必要的资料。
平台在倒运过程中,必须由专人进行监督,按照安全操作规程进行作业,安装就位后,必须再次经过验收合格后,可投入使用。
4.3 平台作业外立面护栏不得低于1.5m,密目网封闭,用竹编板或木板封,防止物料掉下伤人。
4.4要组织相关人员定期对搭设的卸料平台定期和不定期的检查,掌握平台的使用、维护情况,尤其是在大风大雨过后,要对卸料平台进行检查,对不合格的部位进行修复或更换,检验合格后可继续使用。
4.5平台上悬挂限重标志牌:标明吨位和卸料数量,禁超载或长期堆放材料,随堆随吊;堆放材料高度不得超过平台护栏高度;工人限数1-2人,禁将平台作为休息平台。
4.6 几种常用材料堆放的单独限量:
4.8进入施工现场必须戴合格安全帽,系好下颚带,锁好带扣。
4.9安装时登高作业(2m以上)必须系合格安全带,系挂牢固,高挂低用,施工人员进入平台必须将安全带与平台外专用保险绳挂牢。
4.10施工现场禁吸烟,禁嬉戏打闹,禁酒后上岗。
4.11平台底面应用5Cm木板铺,平台底下用大眼网兜。
4.12钢丝绳的卡扣不小于4个,按规要求顺向卡紧,不可反卡(“U”型环卡在短绳头一侧)。
