(此文档为word格式,下载后您可任意编辑修改!)第一章编制方案依据及原则一、编制依据1、中标通知书及施工合同协议书、招标文件及《补充技术规范》。
2、吉林省路桥设计有限公司提供设计图纸及相关文件。
3、交通部颁发的现行规范、规程、规则、公路工程施工定额。
4、现场勘察所获得的资料。
5、我公司拥有的技术能力、机具设备,科学的施工方法以及长期从事公路工程建设所积累的丰富施工经验。
二、编制范围S315策克口岸至达来呼布段一级公路第二标段(K17+000-K36+000段),全长21.855Km,,其中主线长19公里,居延海连接线长2.379916公里,居延海连接线改线长0.475191公里。
包含路基工程、桥涵工程、路面工程、排水工程、防护工程等。
三、编制原则1)、采用先进的施工技术装备,合理地选择重点、难点工程的施工方案,优化劳动施工组织设计,努力提高专业化、标准化施工作业水平,实现快速施工的既定目标。
2)、保证重点兼顾一般,统筹安排,科学合理地安排进度计划,组织连续均衡、衔接紧凑的现场施工。
3)、制定创优目标,严格执行各项保证措施,确保工程质量,争创当湖杯,实现安全生产,创文明施工样板工程。
4)、实行经济核算,推广增产节约,努力降低成本。
四、总体目标按《策克口岸至达来呼布一级公路建设管理办公室文件》(策达发[2011]5号)要求,质量标准执行“119570”;交工验收质量评定为合格,竣工验收质量评定为优良;施工过程质量控制按《内蒙古自治区公路工程控制标准》执行;安全生产目标为“零死亡”。
1.质量目标高规格、严标准,全部工程质量达到国家、交通部现行的工程质量验收标准,单位工程一次验收合格率100%。
竣工验收工程质量评定达到优良工程。
2.安全目标坚持“安全第一,预防为主”的方针,建立健全安全管理组织机构,杜绝较大(及以上)施工安全事故;杜绝较大(及以上)道路交通责任事故;杜绝较大(及以上)火灾事故;控制和减少一般责任事故。
十五中施工组织设计.目录 1.编制依据-------------------------------------------------------------------- 5 1.1工程合同------------------------------------------------------------------ 5 1.2工程施工图纸------------------------------------------------------------ 5 1.3工程应用的主要法律、法规、文件--------------------------------- 5 1.4工程应用的主要规范、标准、规程--------------------------------- 6 1.5工程应用的主要图集--------------------------------------------------- 8 1.6公司文件及其他文件-------------------------------------------------- 9 2.工程概况-------------------------------------------------------------------- 9 2.1总体概况------------------------------------------------------------------ 9 2.2建筑概况------------------------------------------------------------------ 10 2.3结构概况------------------------------------------------------------------ 10 2.4专业概况------------------------------------------------------------------ 11 2.5其他------------------------------------------------------------------------ 11 3.施工部署-------------------------------------------------------------------- 11 3.1项目组织及职能分工--------------------------------------------------- 11 3.2工程合同划分------------------------------------------------------------ 13 3.2.1总包合同及管理范围------------------------------------------------- 13 3.2.2总包与分包关系------------------------------------------------------- 14 3.2.3物资设备采购---------------------------------------------------------- 14 3.2.4施工组织协调与信息交流------------------------------------------- 14 3.2.5流水段划分、施工顺序---------------------------------------------- 15 4.施工方案---------------------------------------------------------------------- 16 4.1施工机械选择--------------------------------------------------------------- 16 4.2基础工程--------------------------------------------------------------------- 16 4.3主体工程--------------------------------------------------------------------- 18 4.4装饰工程--------------------------------------------------------------------- 25 4.5防水工程--------------------------------------------------------------------- 25 4.6地面工程--------------------------------------------------------------------- 27 4.7电气工程--------------------------------------------------------------------- 28 4.8给排水工程------------------------------------------------------------------ 28 4.9脚手架工程----------------------------------------------------------------- 28 5.施工准备工作------------------------------------------------------------------ 28 5.1施工技术准备--------------------------------------------------------------- 28 5.1.1施工工作准备计划------------------------------------------------------- 28 5.1.2样板间检验计划---------------------------------------------------------- 29 5.1.3检验试验工作计划------------------------------------------------------- 30 5.1.4监视测量装置计划------------------------------------------------------ 30 5.2施工生产准备--------------------------------------------------------------- 30 5.2.1供水、供电计算---------------------------------------------------------- 30 5.2.2临时设施搭设------------------------------------------------------------- 32 5.2.3临时道路------------------------------------------------------------------- 32 5.2.4施工现场平面布置图---------------------------------------------------- 32 6.主要周转材料计划表----------------------------------------------------------- 32 6.1主要劳动力计划表-------------------------------------------------------- 33 6.2安全设施及料具计划-------------------------------------- 34 7.施工进度计划---------------------------------------------------------------- 34 7.1工期计划-------------------------------------------------------------------- 34 7.2施工网络计划图----------------------------------------------------------- 34 8.施工管理措施---------------------------------------------------------------- 34 8.1工期保证措施-------------------------------------------------------------- 34 8.2技术保证措施-------------------------------------------------------------- 35 8.3质量保证措施-------------------------------------------------------------- 36 8.3.1质量目标------------------------------------------------------------------ 36 8.3.2质量管理体系组织结构------------------------------------------------ 36 8.3.3质量管理职责------------------------------------------------------------ 36 8.3.4工程物资质量控制------------------------------------------------------ 408.3.5施工过程的质量控制--------------------------------------------------- 41 8.3.6特殊过程质量控制------------------------------------------------------ 42 8.3.7监视和测量装置控制--------------------------------------------------- 47 8.3.8质量通病的控制措施--------------------------------------------------- 48 8.3.9标识及可追溯性控制措施--------------------------------------------- 48 8.3.10不合格品的控制措施------------------------------------------------- 49 8.3.11成品保护的控制措施------------------------------------------------- 50 8.4安全保证措施------------------------------------------------------------- 51 8.4.1职业健康安全目标----------------------------------------------------- 51 8.4.2职业健康安全体系组织结构----------------------------------------- 51 8.4.3职业健康安全管理职责----------------------------------------------- 52 8.4.4安全技术措施----------------------------------------------------------- 53 8.4.5安全技术专项施工方案----------------------------------------------- 54 8.5环境保护、文明施工---------------------------------------------------- 54 8.5.1环境管理目标----------------------------------------------------------- 54 8.5.2环境管理体系组织结构----------------------------------------------- 55 8.5.3环境保护、文明施工措施-------------------------------------------- 55 8.6季节施工保证措施------------------------------------------------------- 58 8.7消防保证措施------------------------------------------------------------- 59 8.8救护保证措施------------------------------------------------------------- 59 - 1.编制依据1.1工程合同唐山建设集团有限责任公司与唐山市第十五中学签订的唐山市职业教育中心食堂宿舍工程建设工程施工合同。

八、施工组织设计1、总体施工组织布置及规划1.1、编制依据黄陵至延安高速公路路基桥隧工程施工招标资格预审文件和第XXXXX合同段施工图纸及补遗书;中华人民共和国交通运输部《公路工程标准施工招标文件》(2009 年版)、《标准施工招标文件》(2007年版);《陕西省公路建设工程质量工作指导意见》、《陕西省高速公路施工标准化指南》、陕西省交通建设集团公司《高速公路标准化管理指南》;交通部部颁施工技术规范、规程、质量评定标准与验收办法等;现场踏勘获得的资料。
1.2、编制原则以满足实际施工需要为指导思想,以施工图设计为依据,以确保本工程的质量、安全、工期、环保为目标,本着优质、高效、经济、合理的原则,按我公司已通过的GB/T19001-2000idtISO9001:2000、GB/T24001-2004idtISO14001:2004、GB/T28000-2001建立的质量、职业健康安全、环境体系要求运作。
1.3、总体施工组织布置及规划通过现场考察和熟悉招标文件及工程量清单,分析到本合同段的具体特点,我们拟定了初步的总体施工方案:标段施工以构造物为控制项目,逐步带动全线工程全面展开,最终实现“高速、优质、低耗”的目的。
1.3.1、设备、人员动员周期和设备、人员、材料运动施工现场方法1.3.1.1 设备、人员动员周期如我单位中标本工程,我们将利用3天时间进行施工人员动员,向拟参与本工程施工的全体人员讲述本合同工程的工程概况及工程特点、施工总体计划和注意事项。
明确工期目标、质量目标、强化工期、质量安全意识和环保意识。
强调本合同段高起点、高标准的建设要求,尽快做好前期技术准备及设备、人员调遣工作。
根据XXXXX工程第XXX合同段的工程特点及施工进度要求,我单位拟为本项目派先遣人员60人,其中技术人员20人,技术工人40人。
在接到中标通知书后5天内到场,进场后立即进行现场详细踏勘调研、首级控制网复测、首级加密网复测及临时工程建设、施工材料调查等准备工作。

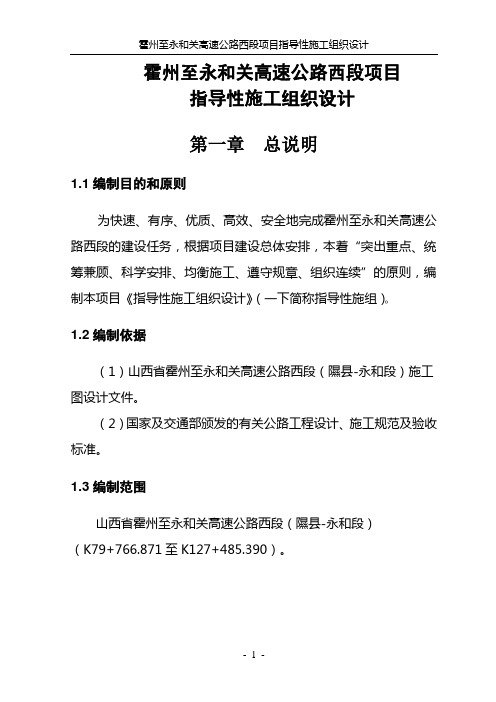

霍州至永和关高速公路西段项目指导性施工组织设计第一章总说明1.1编制目的和原则为快速、有序、优质、高效、安全地完成霍州至永和关高速公路西段的建设任务,根据项目建设总体安排,本着“突出重点、统筹兼顾、科学安排、均衡施工、遵守规章、组织连续”的原则,编制本项目《指导性施工组织设计》(一下简称指导性施组)。
1.2编制依据(1)山西省霍州至永和关高速公路西段(隰县-永和段)施工图设计文件。
(2)国家及交通部颁发的有关公路工程设计、施工规范及验收标准。
1.3编制范围山西省霍州至永和关高速公路西段(隰县-永和段)(K79+766.871至K127+485.390)。
第二章工程概况2.1线路概况霍州至永和关公路是我省高速公路网“人字骨架,三纵十一横十一环”主骨架第八横的重要组成部分,是我省中部地区西通陕、甘、宁,东达冀、鲁、豫的重要战略通道。
隰县至永和段路线起点位于隰县寨子乡中桑峨村(桩号K79+766.871),终点位于永和县王家坪(桩号K127+485.390),途经乔村、曹城、居子、后堰、王家塬、任家庄、索驮、坡头乡、王家坪,路线全长47.719km。
本项目主要工程规模如下:路线全长47.719km,路基挖方(自然方)1593.49万立方米,填方(压实方)872.06万立方米;主线大桥9496.84m/43座,中桥349.48m/6座,涵洞4171.73 m /78道,天桥1445m/20座,通道58m/2座;互通、服务区大桥1872.16m/11座,中桥80.92m/1座,涵洞1386.27m/30道;隧道2608m/7座。
设互通式立体交叉3处,即:寨子枢纽互通(预留)、隰县互通、永和互通;服务区1处,停车区1处。
拆迁房屋32219m2(含窑洞、简易房、门楼等),永久占地353.94公顷,连接线4.793km。
2.2主要技术标准2.2.1. 行车速度、荷载、洪水频率设计(1)设计行车速度:80Km/h(2)设计荷载:公路-I级(3)设计洪水频率:大中桥、小桥涵及路基设计洪水频率为1/100。
施工设计资料表1施工布置说明书及附图1.1工程概况石狮市位于福建省东南沿海,北、东、南三面临海,频台湾海峡,在泉州湾与深沪湾之间。
石狮海岸线漫长,有67。
6km,大小岛礁60多个,港湾众多。
石狮市沿海防潮防洪工程起点位于蚶江镇的水头村,终点位于与晋江市交界的永宁镇西岑地,新建海堤22。
9km.建设总工期3年。
四期工程拟建设祥芝、永宁2个乡镇及占头林场境内的3段海堤以及相应涵洞。
其中林场堤段长度1100m,箱涵1座,莲坂村堤段(祥芝镇)长度700.7m,梅林堤段(永宁镇)长度548m,涵洞1座,明渠1座,长度105m.工程的防潮标准为30年一遇,相应工程等级为三等,主要建筑物为3级,次要建筑物为4级,临时建筑物为5级。
治涝标准为十年一遇24h暴雨24h排完,外江设计水位标准采用十年一遇.1。
2水文气象石狮市临北回归线,属亚热海洋性季风气候。
多年平均降雨量1021mm,时空分布不均,春夏多雨,秋冬少雨,降水量实际和年内变化大。
境内年平均风速7.0m/s,越靠海边,风力越强劲,一年之中,10月至翌年3月平均风速大于4—9月,其中10—11月平均风速最大(7.5—8。
0m/s),8月较小(6。
5m/s),历史定时最大风速一般在9级,而瞬间最大风速达12级以上(35m/s),多出现在夏秋季,台风袭击时,台风活动频繁,往往挟带暴雨和暴潮。
境内年平均气温20~21℃,气候差异小,由东南向西北略升,最热的月份为7月(部分年份为8月),月平均气温27~29℃,最冷月份为1月(部分年份为2月),月平均气温在11~13℃。
由于海岸线漫长,受潮汐影响显著,多年平均最高高潮水位3。
72m,多年平均最低高潮水位2.303m.1.3对外交通条件本工程施工交通相当方便.目前全市交通网络已初具规模,石蚶路、石湖路、石祥路、石永路连接各海堤和市区,且本工程地处海岸线,洞海码头湟位甚多,全线水路运输畅通.水路和陆路运输的通道均可满足本工程施工需要。

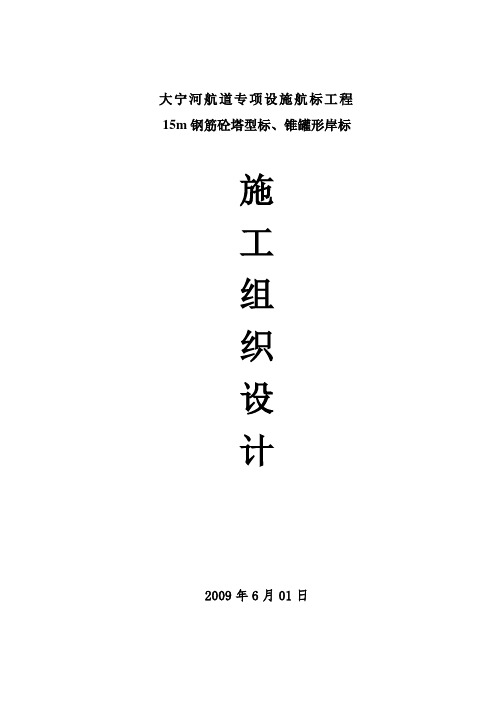

大宁河航道专项设施航标工程15m钢筋砼塔型标、锥罐形岸标施工组织设计2009年6月01日第一章工程概况本工程系大宁河航道助航设施工程,建设内容为:15米钢筋混凝土塔形岸标1座;锥罐形岸标9座。
本塔标属助航构筑物,抗震设防烈度为6度,设计使用年限50年。
第二章施工部署施工部署是指导工程全过程施工的纲领性文件,明确了指导整个施工的原则性条款。
在综合分析了工程特点、设计意图、建设地区实际情况、业主意向及我公司实力等因素后,对本工程进行了科学合理的安排,寻求技术、资金和社会信誉的最佳结合点,以下对施工组织、施工准备、施工工艺流程、施工段划分等进行了明确,使今后施工处于全面受控状态,以便更好地完成本工程的施工任务。
第一节施工组织机构为实现本工程建设的优质、安全、高速、文明、低耗的目标而奋斗,本工程采用项目法施工的管理体制。
一、施工管理体制的设置原则1、形成有一定权威性的统一指挥,协调各方面的关系,确保工程按要求顺利完成。
2、根据本工程规模、技术复杂程度等因素建立管理组织。
3、采用项目管理体制的同时,经济合同手段辅助以部分行政手段,明确各方面责、权、利。
二、项目法施工在本工程施工中实施项目法施工的管理模式,组建本工程的项目经理部,对工程施工全过程的进度、质量、安全、成本及文明施工等负全责。
项目经理部要以工程项目管理为核心,以优质、高速、安全、文明为主轴,加强动态、科学管理,优化生产要素,精心施工,大力推广先进施工技术,在创质量优良的同时,力争提前完成施工任务。
在推行项目法施工的同时,从文件控制、材料采购到产品标识、过程控制等过程中,切实执行ISO9001标准和公司质量保证体系文件,达到创优质高效的目标。
项目经理对工程项目行使计划、组织、协调、控制、监督、指挥职能、全权处理项目事务,其下设技术组、经营组及材料设备组。
项目经理部对公司实行经济责任承包。
项目内部工程技术管理人员通过岗位目标责任制和行为准则来约束,共同为优质、安全、高速、低耗地完成项目任务而努力工作。
第一章工程概况一、工程概述沿黄干线LF2合同段K42+600-K45+500段路面底基层,长2.9km,采用水泥稳定碎石铺筑,底基层厚度为15cm。
二、主要工程量水泥稳定碎石约30000m2,计4500m3。
第二章人员、机械、设备及施工进度安排1、人员组织任志刚作业组负责人薛新亮质检负责人张孝宁测量负责人布建军试验负责人李青军机务负责人4、试验仪器投入试验、测量仪器配备一览表5、施工进度安排水稳底基层铺筑从2008年8月10日-2008年8月16日第三章主要施工方案一、施工准备铺筑前将下承层翻浆、坑槽及薄弱部位清理干净,分层填筑分层碾压密实。
提前1-2天用硬扫帚清扫下承层,将下承层上的泥土、垃圾等杂物清理干净。
在路基顶面培顶宽30cm以上内侧竖直、压实度达到90%的土路肩,以保证底基层结构层的有效宽度和边缘补强的厚度、压实度。
在施工前,对各种机具做全面的检查、维修、保养,使其处于良好的性能状态。
集中技术人员认真学习技术规范、熟悉图纸,了解水稳碎石底基层的施工工艺。
对现场所用的导线点、水准点进行加密、复测闭合,以满足施工现场要求。
进行中线、边线测量放样,每10m放一中桩、边桩,测量各点高程并计算各点要求调整的高度,作为钢丝绳基准线的标准。
二、原材料选择项目部已备齐所需材料,其中水泥采用山西中条山新型建材有限公司生产的中条山P.S 32.5水泥。
碎石为自采加工生产的10-30mm、5-10mm、0-5mm砂岩碎石。
工程用水为当地井水,符合饮用水标准。
底基层所用的原材料各项指标经检测均符合设计要求。
三、配合比设计路面底基层采用如下配合比:10-30碎石:5-10碎石:0-5碎石=45:20:35,含水量8.5%,最大干密度2.26g/cm3,水泥剂量5.5%。
四、拌和水泥稳定碎石的拌和采用水泥稳定土拌和机进行集中场拌。
为了保证工程进度,项目部投入WSD500型拌和设备1套,并经试拌、调试均运转正常,完全满足施工要求。
沿黄LH-2项字〔2017〕1号签字人:
延安市沿黄公路LH-2标项目经理部
关于上报实施性施工组织设计报告的请示
LMJ-2驻地办:
221省道延安市沿黄公路绿化工程LH-2标项目经理部。
依据《招标文件》、《设计图纸》等相关文件要求,并根据施工现场实际情况我合同段实施性施工组织设计已编制完成,现将实施性施工组织设计上报贵办,请予以审核批复。
附件:实施性施工组织设计
— 1 —
此页无正文
延安市沿黄公路LH-2标项目经理部
2017年3月15日
抄送:延长项目组、LMJ-2驻地办档(二)延安市沿黄公路LH-2标项目经理部 2017年3月15日印发
— 2 —。
沿黄一级公路某合同段(投标)施工组织设计目录表1 施工组织设计文字说明第一部分工程概况一编制依据二工程概况第二部分施工部署及目标一施工总体布署二施工组织第三部分施工准备工作一施工现场准备二施工技术准备第四部分各分项施工方法及技术措施一测量放线二路堑土方开挖三路基填筑四软土地基处理五箱涵浆砌片石及八字墙六路基边坡防护施工第五部分季节性施工措施一低温施工措施二雨季施工措施第六部分关键部位施工技术难点分析一钢筋混凝土灌注桩施工方法二后张法预应力连续箱梁施工工法三钢筋混凝土板涵施工方法第七部分施工进度计划和保证措施及违约责任承诺一施工进度计划二进度保证措施三施工技术保证措施四违约责任承诺第八部分劳动力投入计划及其保证措施一劳动力投入计划二投入计划保证措施第九部分材料投入计划及保证措施一材料投入计划二材料计划保证措施第十部分机械设备投入计划一机械设备投入计划二拟配备主要的材料试验、测量、质量仪器设备第十一部分施工平面布置和临时设施布置图一施工总平面布置二临时设施布置第十二部分安全文明施工一安全施工措施二文明施工措施第十三部分质量保证和质量违约责任承诺一质量保证措施二质量违约承诺第十四部分施工中采用的新技术、新工艺、新材料等第十五部分提高质量、保证工期、降低造价的合理化建议第十六部分施工中采用节约能源措施表2 分项工程进度率计划(斜率图)表3 工程管理曲线表4 施工总平面布置表5 施工工艺框图表6 分项工程生产率和施工周期表表7 施工总体计划表(横道图)表8 施工总体计划表(网络图)附表1 项目组织机构框图附表2 项目班子附表3 拟投入的主要施工机械设备表附表4 拟配备本工程主要的材料试验、测量、质量仪器设备表附表5 劳力计划表附表6 施工临时用地表表1 施工组织设计文字说明第一部分工程概况一、编制依据及施工所依据的主要规范等(一)、编制依据1、本标段招标文件、工程量清单、补充规范、施工图纸等。
2、施工图设计文件及现场踏勘记录。
施工单位:贵州省公路工程集团有限公司仁怀至赤水高速公路RCTJ-15合同段项目经理部编制日期:二〇一一年六月仁怀至赤水高速公路RCTJ-15项目经理部安全文明施工规划方案根据上级单位领导的要求,我标段决定对施工现场的安全文明施工进行重新规划和部署,并制定现场安全文明施工规划方案。
第一章编制依据1、《中华人民共和国建筑法》2、《中华人民共和国安全生产法》(中华人民共和国主席第70号令)。
3、《中华人民共和国环境保护法》4、《公路工程施工安全技术规程》5、《仁赤高速第十五合同段总体施工组织设计》6、贵州省公路工程集团有限公司《安全、质量、环境与职业健康安全综合管理体系程序文件》及有关安全生产管理的规章制度。
第二章工程概况本合同段起点位于习水县隆兴镇柑甜村,起点桩号YK78+700,路线经赵家坡大桥到瓦房村附近,设瓦房隧道,后跨马岩沟,设主跨180m的马岩沟特大桥,经石岗田村设石岗田大桥接隆兴1号隧道,终点止于隆兴镇中心附近,终点桩号YK83+700,路线长度5.000km。
共设置大桥3座,其中赵家坡大桥长560m,马岩沟特大桥长652m,石岗田大桥长301.08m,设路基6段共1600m,涵洞7道,通道4处。
隧道2座,其中瓦房隧道长1046m,隆兴一号隧道长839 m。
第三章安全文明施工生产目标:1、死亡事故为零,2、人员因施工负伤率小于3‰,重伤率小于0.5‰。
3、无责任事故。
4、无机械设备、交通运输事故。
5、无火灾、爆炸、触电、中毒事故。
6、无环境严重污染事故。
7、职工无职业发病事故。
第四章安全文明施工管理组织机构第一节、项目部建立以项目经理为组长的安全文明施工领导小组,加强安全文明施工的组织领导,安全文明施工领导小组成员由项目部有关领导、业务部门负责人组成,成员变动时及时补充,对不适应安全管理工作的及时调换。
项目经理部安全文明施工领导小组组长:陈进副组长:陈斌杨毅杨仲伟姜旭东组员:王本益童贤虎龙志华田金桥任天鹤黄龙江陈杰马保华杜军夏飞袁宗洪欧孔全安全文明施工生产办公室设在项目部安全科,由安全科长童贤虎担任安全文明施工生产办公室主任,由科员杜军负责安全文明施工日常工作。
鄂尔多斯市沿黄一级公路大路至树林召段第15合同段(K101+000-K110+000)施工组织设计鄂尔多斯市兴泰路桥有限责任公司二零零九年六月二十日目录第一章、编制依据及原则 (1)第二章、工程概况 (2)第三章、施工组织方案 (6)第四章、施工进度计划 (21)第五章、进场人员、机械、仪器设备 (23)第六章、各主要分项工程的施工顺序 (29)第七章、各主要分项工程的施工方案、施工方法及措施 (30)第八章、主要工程施工工艺流程 (41)第九章、确保工程质量和工期的措施 (45)第十章、重点和难点的施工方案、方法及其措施 (55)第十一章、冬季和雨季的施工方案 (56)第十二章、质量保证体系 (57)第十三章、安全保证措施 (60)第十四章、环保措施 (62)第十五章、公路保通措施 (66)第十六章、其他应说明的事项 (67)第六章、各主要分项工程的施工顺序 (31)一、路基 (31)二、涵洞工程 (31)三、防护及排水工程 (31)四、桥梁工程 (32)第七章、各主要分项工程的施工方案、施工方法及措施 (33)一、路基工程 (33)二、防护工程 (39)三、涵洞工程 (39)四、桥梁工程 (43)第八章、主要工程施工工艺流程 (51)一、路基填筑施工工艺流程图 (51)二、路堑开挖施工工艺流程图 (52)三、盖板涵施工工艺流程图 (53)四、砌实工程施工工艺流程图 (54)五、钻孔灌注施工工艺流程图 (55)第九章、确保工程质量和工期的措施 (56)一、保证工程质量的措施 (56)二、保证工程质量及施工工艺的方案 (56)三、保证工程质量及施工工艺的措施 (57)四、建立健全自检制度 (63)五、工期保证错 (64)第十章、重点和难点的施工方案、方法及其措施 (67)第十一章、冬季和雨季的施工方案 (68)一、雨季施工 (68)二、冬季施工安排 (68)第十二章、质量保证体系 (70)一、质量目标设计 (70)二、质量保证体系 (70)第十三章、安全保证措施 (73)第十四章、环保措施 (75)一、施工环保、水土保持措施 (75)二、环境保护、降低噪声措施 (77)第十五章、公路保通措施 (80)一、施工后期的场地恢复措施 (80)二、地方道路的维护及保障措施 (80)第十六章、其他应说明的事项 (82)一、文明施工、文明工地创建等其他管理措施 (82)二、森林(草原)防火措施 (84)三、精细化管理工作需要的通讯、网络、办公软件保障措施(85)四、资金需求计划及保证措施 (86)五、农忙季节的工作安排 (86)六、缺陷责任期内对工程质量的修复及维护方案 (86)第一章编制依据及原则一、编制依据(一)项目施工合同、设计文件、业主文件及相关文书等。
(二)本投标人对现场周围环境的调查资料。
(三)中华人民共和国交通部现行公路设计规范、施工规范、施工技术规程、质量检验评定标准与验收办法。
(四)中华人民共和国交通部现行公路工程预算定额及本投标人的企业定额等。
(五)鄂尔多斯市沿黄一级大路至树林召段工程建设项目管理办法,鄂尔多斯市沿黄一级公路大路至树林召段工程监理计划。
(六)公路工程施工有关技术规程和国家有关法律法规,以及当地人民政府及其所属有关部门在施工安全、工地治安、人员健康、环境卫生及土地租用等方面的具体规定与技术标准。
(七)本投标人建设同类及类似工程的施工经验及用于本合同段施工队伍的施工设备和技术力量情况。
二、编制原则(一)根据业主要求及工程实际情况,我方将组建精干、高效的指挥机构,用项目法施工的管理模式,调遣专业化队伍施工,投入先进的机械设备,实施科学管理,合理安排各分部工程及分项工程施工顺序,做到统筹兼顾、经济合理。
(三)严格执行ISO9002质量标准,狠抓工程质量,确保本工程获得省(部)级优质工程,争创国优。
严格执行安全生产技术规程、法律法规和规章制度,严肃安全生产防范措施,杜绝一切安全事故。
信守合同承诺,在保证工程质量及施工安全的前提下,力争提前完成本合同工程。
第二章工程概况内蒙古自治区鄂尔多斯市沿黄一级公路是连通鄂尔多斯市北部沿河地区东西走向的重要通道,其与内蒙古公路规划的“三纵九横十二出口”的第一横“巴彦浩特—满洲里”乌海至包头段平行,与G110、X618、X621联合构成了鄂尔多斯西北部地区的公路网骨架。
是推进鄂尔多斯市三大战略转移、实施资源开发和能源转换以及社会经济发展的需要,该公路的建设对完善自治区干线公路网建设、分步推进自治区高速公路网规划的实施、改善鄂尔多斯市交通条件有十分重要的意义,同时项目建设对沙漠治理、环境保护、促进旅游业发展等都具有重要意义。
本项目是沿黄一级公路大路至树林召段,全线位于鄂尔多斯达拉特旗境内,路线总体走向为由东至西方向,本标段起讫桩号为K101+000—K110+000,全长9公里。
一、设计概述(一)主要技术标准大路至树林召段公路采用一级公路标准修建,设计行车速度100公里/小时,路基宽度为26米,桥涵设计荷载采用公路—Ⅰ级,设计洪水频率1/100,地震裂度8度。
二、工程规模及数量鄂尔多斯市沿黄一级公路大路至树林召段位于鄂尔多斯市北部沿河地区。
工程的起点位于准格尔旗大路新区准格尔互通,与运煤高速公路前房子连接线相接,工程的终点位于达拉特旗树林召镇罕台川东岸,与沿黄线树林召至独贵塔拉段起点相接。
本项目是推进鄂尔多斯市三大战略转移、实施资源开发和能源转换战略以及鄂尔多斯市社会经济发展的需要,同时项目建设实施对沙漠治理、环境保护、促进旅游业发展具有十分重要的意义本合同段的主要工程有路基土方、涵洞、排水与防护等工程以及为完成上述工程而修建的临时设施。
主要工程有10道涵洞,路基填方40.78万m3,路基挖方121.82万m3。
三、沿线自然条件(一)气候、水文1.气候项目区属于典型的中温带大陆性气候,总的气候特点是:冬季漫长且寒冷,夏季炎热短促,春秋气温变化剧烈。
多年平均气温5.6℃,极端最低气温-32.1℃,极端最高气温36.5℃,多年平均降雨量281.2mm, 主导风向为北西向,年平均风速4.1米/秒,最大风速28.7米/秒,最大积雪厚度12厘米。
2.水文项目区属黄河水系,汛期有水,冬春断流。
地下水不太丰富主要为第四系松散层空隙潜水和基岩裂隙水,地下水位在丘陵顶部埋藏较深,而在河谷附近埋藏较浅,主要由大气降水、地表水补给、埋藏较深,富水性弱,一般地表径流形式为低洼地带或沟流中排泄。
(二)地形、地貌项目区位于鄂尔多斯高原西北部、黄河南岸,介于黄河与库布其沙漠之间,地貌类型主要分两类,即黄河南岸冲积平原区和库布其沙漠区。
大部分地段均在沙漠覆盖区,沙丘形状呈新月型、新月链型或格状沙丘,在西北风的作用下,呈垄状沙丘。
表现为半固沙形态。
黄河南岸冲积平原区主要分布于呼和木独乡前后以及巴拉贡北部,该地区为厚层细砂及粘土状冲击、湖积物所覆盖,主要表现为固沙地貌、风湿洼地及盐渍底。
本项目路线从起点至马头湾段约41公里经过主要为有新月形沙丘链和窝状沙丘地,地形起伏较大,局部沙丘较高,马头湾至哈如拉段约27公里经过半荒沙漠草丘地,地形起伏较小。
哈如拉至终点段约19公里为低丘区,路线沿山前坡地布线,分布由较多山坡洪水冲沟。
(三)地质、地震1.地质项目区位于鄂尔多斯高原西北部、黄河南岸,介于黄河与库布齐沙漠之间,属于临河平原与鄂尔多斯高原的交汇地带。
黄河冲击平原区为厚层的细纱及粘土状第四系冲击物所覆盖;库布齐沙漠区大部分为第四系风积沙和冲洪积层覆盖,岩性以风积沙、细砂和冲洪积砂砾石为主,偶夹粘土及粉质粘土。
下伏白垩系下统志丹群在冲沟底部由少量出露,岩性以杂色中粗砂岩为主。
据调查本区域工程不良地质主要有盐渍土和砂土液化。
2.地震根据《中国地震动参数区划图》(GB18306-2001),项目所在区域地震动峰值加速度为0.1g,对应基本烈度Ⅶ度。
四、施工条件(一)交通运输条件路线所在地区有X618线与本项目平行,是外购材料纵向运输的主要通道,横向运输便道可利用现有乡村便道及新修便道。
(二)施工用水条件本合同段内地下水资源较丰富,生产及生活用水采用打井取水的方式解决。
(三)施工用电条件沿线电力可用就近当地电网电力。
(四)对外通讯条件当地通讯系统较为健全,固定、移动通讯均可为工程建设服务。
同时项目办统一配发的3G手机等无线通讯设备可以满足对外通讯需要。
(五)动力条件区域内动力物资如汽油、柴油可在临河就近购买。
施工中可在现场设置储油罐,以便施工。
(六)筑路材料本工程所用砂石料均采取由设计给定地点自采。
水泥、钢材、碎石、木材、汽油、柴油等其它材料均由当地及附近市场购买。
所有材料均采用汽车运输至工地。
、第三章施工组织方案一、施工组织机构项目经理部由项目经理、项目总工(项目技术负责人)、工程部、质安部、物资保障部、计财部、综合部组成,另设试验室。
根据本标段的项目特点及工程量,经理部下设路基队、桥涵队各1个施工队,附组织机构图,见图3.1。
二、项目部人员岗位职责与部门职能分配(一)项目经理1.贯彻实施项目办质量方针和质量目标,建立项目质量保证体系,组织编制《‘本合同段’工程质量计划》,按照本合同段总体质量目标,明确质量职能分工,保证质量目标的实现。
对工程质量全面负责。
2.严格执行项目办质量体系文件和各项质量管理制度。
定期组织项目质量检查、评审和改进,行使质量否决权。
3.认真履行工程承包合同,同时,强化项目管理的“四控制”、“三管理”、“一协调”,保证兑现合同承诺。
4.对投入的人力、资金、材料、施工设备等资源进行优化配置,合理安排施工进度,保证均衡生产,做到文明施工。
5.组织项目质量成本预测、控制、分析和考核,搞好项目管理,降低成本消耗,节约开支,提高效益。
6.及时组织不合格品的质量分析会,对质量事故及不合格品按“三不放过”的原则进行分析,并向职能部门反馈各种质量信息。
7.组织动员项目全体人员积极配合内外质量审核,对审核发现的不合格项,制订切实可行的纠正措施,限期整改,避免或减少不合格项的重复出现。
8.负责工程分承包方的管理和审核批准合格当地材料供应商。
9.组织制定、实施具有质量否决权的经济责任制。
监督检查本项目岗位技能和质量意识教育培训,并考核和评价其工作。
(二)项目总工程师(项目技术负责人)1.组织项目专业技术人员进行施工图纸会审,参加业主或设计单位组织的施工图纸会审和技术交底,并做好会审和交底记录。
2.组织编制本合同段工程质量计划、实施性施工组织设计和关键工序及特殊过程作业指导书,并按规定报施技科组织评审,总工程师批准后实施。
3.组织重要部位和特殊过程的工程验收,对发现的不合格或潜在不合格及时采取纠正和预防措施,并验证措施的落实情况。
4.推广应用新工艺、新技术,努力提高施工工艺水平和操作技能。
