混凝土排水管道基础及接口施工说明
- 格式:docx
- 大小:107.95 KB
- 文档页数:4
混凝土排水沟施工及方案混凝土排水沟施工方案第一章工程概况1.1 编制依据本方案编制依据《建筑工程施工方案编制规范》(GB -2013)等相关规范和标准。
1.2 工程简介本工程是为了解决某地区排水问题而建设的混凝土排水沟工程,总长度为1000米,设计流量为50m³/h。
工程地处平原地区,地质条件较为稳定,施工难度较小。
第二章施工方案2.1 施工方法本工程采用开挖-基础处理-钢筋砼圆管安装-回填-压实的施工方法。
2.2 钢筋砼圆管施工工艺流程1.圆管运输:将预制好的钢筋砼圆管运至工地。
2.圆管安装:按照设计要求进行圆管的安装,采用吊装或推拉的方式进行。
3.管道连接:将圆管连接起来,采用橡胶密封圈连接。
4.基础处理:对圆管进行基础处理,包括基础清理、基础夯实等。
5.回填压实:对管道进行回填,采用机械压实和人工夯实相结合的方法。
第三章质量管理体系与措施3.1 质量管理体系本施工方案实行“三检一验一保证”的质量管理体系。
1)三检:分别为自检、互检和专检。
2)一验:即工程验收,由相关部门进行验收。
3)一保证:即质量保证措施,包括材料检测、工艺控制、施工记录等。
3.2 质量保证措施1)材料检测:对所采用的材料进行检测,确保其质量符合要求。
2)工艺控制:对施工过程中的各项工艺进行控制,确保施工质量。
3)施工记录:对施工过程进行记录,包括工程量、施工时间、材料使用等,以便后期的验收和管理。
第四章雨季施工措施在雨季施工中,应采取以下措施:1)加强排水设施的清理和维护,确保施工现场排水通畅。
2)加强现场管理,保证施工人员的安全。
3)根据实际情况及时调整施工进度,避免雨季施工对工期的影响。
4)加强材料的保护,防止受潮、变形等情况的发生。
5)在施工现场设置防雨设施,保证施工的正常进行。
排水工程的施工顺序遵循“先下游,后上游”和“每20米一段分段施工,分段完成”的原则。
混凝土配合比按照防水混凝土标准进行试配和试验,以保证渗透性检验的严格性。

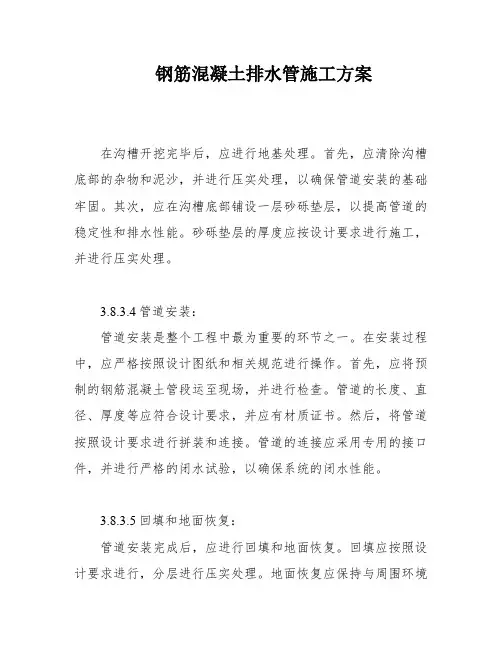

钢筋混凝土排水管施工方案在沟槽开挖完毕后,应进行地基处理。
首先,应清除沟槽底部的杂物和泥沙,并进行压实处理,以确保管道安装的基础牢固。
其次,应在沟槽底部铺设一层砂砾垫层,以提高管道的稳定性和排水性能。
砂砾垫层的厚度应按设计要求进行施工,并进行压实处理。
3.8.3.4管道安装:管道安装是整个工程中最为重要的环节之一。
在安装过程中,应严格按照设计图纸和相关规范进行操作。
首先,应将预制的钢筋混凝土管段运至现场,并进行检查。
管道的长度、直径、厚度等应符合设计要求,并应有材质证书。
然后,将管道按照设计要求进行拼装和连接。
管道的连接应采用专用的接口件,并进行严格的闭水试验,以确保系统的闭水性能。
3.8.3.5回填和地面恢复:管道安装完成后,应进行回填和地面恢复。
回填应按照设计要求进行,分层进行压实处理。
地面恢复应保持与周围环境的协调,使其美观大方。
在回填和地面恢复过程中,应注意保护管道和接口,避免损坏。
管沟挖掘完成后,如果发现管基地质情况良好,就要整平基底并清除沟底杂物。
但如果遇到软弱地质、地下水或下雨等情况,就需要与建设、设计、监理、质监单位一起研究,确定基础处理方案,并在设计院的设计变更通知中明确基础处理方案。
我们将严格按照设计变更通知的要求进行基础处理施工。
在管基下面铺设砂砾垫层时,厚度应为200毫米。
但如果管基下面是砂卵石,就可以取消砂砾垫层。
在开挖完成并报监理验槽合格后,需要重新放线定位。
我们采用J2光学经纬仪来控制管道中心线,并用J2光学水准仪直接架在沟底测量,每5米一个测站,控制高程。
然后钉设中心桩及高程控制桩,核准后及时支模浇筑砼垫层。
在待垫层强度满足要求后,我们用墨斗弹放管道中线进行管道安装。
在安装管道前,需要检查管道成品,要求内外表面无露筋、空鼓、蜂窝、裂纹及碰伤等缺陷。
下管时从下游开始,承口位于上游方向,采用吊车安装并设专人指挥。
测量人员跟班作业,负责控制管道中线及高程;校正、稳固管道采用预制砼垫块(其标号与基础砼标号一致),禁止使用木屑或碎砖块代替。
钢筋混凝土排水管道安装施工工艺标准范本1适用范围本标准适用于城市工程中钢筋混凝土排水管道工程施工。
2施工准备2.1材料2.1.1钢筋混凝土管2.1.1管材混凝土设计标号不得低于40M pa,管道抗渗性能检验压力试验合格,抗裂性能达到抗裂检验压力指标要求。
2.1.1.2承口和插口工作面光洁平整,局部凹凸度用尺量不超过2mm,不应有蜂窝、灰渣、刻痕和脱皮现象,钢筋保护层厚度不得超过止胶台高度。
2.1.1.3管体内外表面应无漏筋、空鼓、蜂窝、裂纹、脱皮、碰伤等缺陷,保护层不得有空鼓、裂纹、脱落。
管体外表面应有标记,应有出厂合格证,注明管材型号、出厂水压试验结果、制造及出厂日期、厂质检部门签章。
2.1.2接口胶圈2.1.2.1承插式钢筋混凝土排水管道接口所采用的密封胶圈,应采用耐腐蚀的专用橡胶材料制成。
密封胶圈使用前必须逐个检查,不得有割裂、破损、气泡、飞边等缺陷。
其硬度、压缩率、抗拉力、几何尺寸等均应符合有关规范及设计规定。
2.1.2.2密封胶圈应有出厂检验质量合格的检验报告。
产品到达现场后,应抽检5%的密封橡胶圈的硬度、压缩率和抗拉力,其值不应小于出厂合格标准。
2.1.3水泥:采用强度等级32.5以上的硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥。
水泥进厂应有合格证和出厂检验报告,进厂后应对强度、安定性及其它必要的性能指标进行取样复试,其质量必须符合现行国家标准《硅酸盐水泥、普通硅酸盐水泥》GB175等的规定。
当对水泥质量有怀疑或水泥出厂超过三个月时,在使用前必须进行复试,并按复试结果使用。
不同品种的水泥不得混合使用。
2.1.4砂:采用坚硬、洁净、级配良好的天然砂,含泥量不得大于2%。
砂的品种、质量应符合国家现行标准《普通混凝土用砂质量标准及检验方法》JGJ52的要求,进厂后按有关规定进行取样试验合格。
2.1.5钢丝网:宜选用无锈、无油垢,符合设计要求的钢丝网。
2.2机具设备2.2.1设备:根据埋设管线直径大小,选择适宜的汽车吊、挖掘机、自卸载重汽车、机动翻斗车、运输车辆、推土机、压路机、振动夯、蛙式打夯机、切管机、发电机、倒链、手拉葫芦、千斤顶、钢筋弯曲机、钢筋切断机、卷扬机、吊具、管堵、空气压缩机等。
施工方案一、施工工艺二、施工准备1。
施工前做好施工图纸的会审,编制施工组织设计及做好技术交底工作。
2.施工前对现况管线构筑物的平面位置和高程与施工管线的关系,经核实后,将了解和掌握的情况标注在图纸上。
3.管节的水压试验、砂浆配合比、回填土的最佳密实度试验已完成。
三、测量施工1、测量控制与管理施工现场的测量控制网,依据测绘院给定的基准点进行测量控制网测设,并形成资料,建立施工区域工程测量控制网.本工程现场环境及施工条件较为复杂,测量精度要求较高。
我公司人员将严格执行岑亮标准,确保工程施测准确,质量优良,认真执行国务院发布《测量标志保护条例》,建立定期和特定的复测、检查及校核制度。
施工测量应加强自检和施工专业队伍之间结合处互检。
基础施工完后,立即将行线,列线和基础中心线引测到基础顶面,标高投测到每个基础上,做到点有名,线有号,标高、标志有数据。
1)测量平面控制施工时应按照设计图纸统一进行平面定位确定基准控制线,其余控制线均以此为基准。
平面控制点应适工程建筑面积设立永久性标桩和临时性两种标桩.永久性标桩的埋设应考虑到在施工和生产中能长期保存,不致发生下沉和位移。
标桩的埋深不得浅于0.5m,冻土地区标桩的埋深不得浅于冻土线以下0.5m。
标桩顶面以高于地面设计高程0.3m为宜。
临时性标桩一般以木桩为主,也有采用铁桩和金属管段等,其规格和打入地下的深度依现场条件而定。
木桩打入土中之后,应将桩顶锯平。
为了保证桩位的稳定,可将桩四周浮土挖去,以混凝土将木桩包围.永久标桩的形式采用直径30mm以上的粗钢筋,将上端磨平,在上面刻画十字线作为标点,下端弯成钩形,将其浇灌于混凝土之中,桩顶尺寸为150*150mm,桩底尺寸与埋设深度根据具体情况而定。
施测方法:①测量控制网点的布设必合理,且要稳定牢固。
②测量控制点要定期进行复核检查并修正其偏差值。
2)测量的高程控制为了保证水准网能得到可靠的起算依据,为了检查水准点的稳定性,应在施工现场的安全地带建立水准基点组,水准基点组应采用深埋水准标桩,埋深不得小于2m,上述水准基点也作为沉降观测的水准基点。
第1篇一、工程概况钢筋混凝土排水管是一种广泛应用于市政、水利、建筑等领域的排水管道,具有良好的耐腐蚀性、强度高、施工方便等特点。
本方案针对钢筋混凝土排水管的施工,旨在确保工程质量、安全、进度和经济效益。
二、施工准备1. 施工图纸及资料施工前,应仔细阅读施工图纸及有关资料,了解工程的设计要求、技术参数和施工工艺。
2. 施工组织设计根据工程特点和施工图纸,编制详细的施工组织设计,明确施工方案、施工顺序、施工方法、质量保证措施、安全措施等。
3. 施工队伍组建一支技术过硬、责任心强的施工队伍,对施工人员进行岗前培训,提高施工人员的业务素质和安全意识。
4. 施工材料及设备(1)材料:钢筋、水泥、砂、石子、防水材料、混凝土外加剂等。
(2)设备:混凝土搅拌机、振捣器、模板、钢筋加工机械、运输车辆等。
5. 施工现场(1)施工场地平整,满足施工要求。
(2)施工道路畅通,确保材料运输。
(3)施工用电、用水设施齐全,保证施工顺利进行。
(4)施工现场设置安全警示标志,确保施工安全。
三、施工工艺1. 钢筋加工(1)根据设计图纸,加工钢筋,确保钢筋规格、长度、间距符合要求。
(2)钢筋加工过程中,严格控制加工精度,避免出现变形、弯曲等问题。
2. 模板制作及安装(1)根据设计图纸,制作模板,确保模板尺寸、形状、刚度符合要求。
(2)模板安装前,对模板进行检验,确保模板无破损、变形等问题。
(3)模板安装过程中,确保模板位置准确、牢固,防止浇筑过程中发生位移。
3. 混凝土浇筑(1)混凝土配合比应符合设计要求,确保混凝土强度、耐久性。
(2)混凝土运输过程中,防止混凝土离析、分层。
(3)混凝土浇筑前,清理模板及钢筋,确保模板内无杂物。
(4)混凝土浇筑时,采用分层浇筑,每层厚度控制在30cm左右。
(5)浇筑过程中,采用振捣器进行振捣,确保混凝土密实。
4. 排水管安装(1)根据设计图纸,确定排水管位置、尺寸。
(2)安装排水管时,确保排水管位置准确、牢固,防止位移。
排水工程施工方案一、施工工序→→排水工程应按:“从下游至上游、先主管后支管”施工顺序进行施工.各分项工程完工后由专职质检员验收认可,并做好记录,每段按此程序施工,逐段进行施工作业。
二、施工排水根据地勘报告,本标段上部广布第四纪中更新统Q2粘土层,该层厚度大(8~12m),该层含水量不大,该区下伏层基岩裂隙不发育,所含的裂隙水含量不大,故按常规进行排水考虑.1、地表排水地面水采用排水明沟排水,在距基坑边1。
0m~2。
0m处采用断面为500×300mm 土质明沟排水,纵向坡度为5%,每隔20~30m设积水坑,采用抽排或自然排水排出场外.2、基槽内排水考虑可能因降水或其它情况造成的坑内积水,在土方开挖过程中,在沿基坑底边设置水流导向沟(断面0.2×0。
2m),使降水迅速流入集水坑,并用泵抽走.集水坑平面尺寸为1×1m,深度为低于基底1m,集水坑底设置0。
4m厚碎石滤水层,防止抽水时将坑底泥土抽走,搅动地基土,造成地基承载力降低,对于细砂或粉砂土,要注意防止产生流砂。
三、管沟开挖、支挡本工程雨、污管道均采用钢筋混凝土承插管,埋设较深。
施工时先放出管沟开挖线,然后进行管沟开挖施工,管沟开挖采取分段分层作业方式,相近管道可采用同槽开挖,先开挖较深的污水管道,等污水管道安装回填至雨水管道位置时,再施工雨水管道。
管沟开前,应先对原有地下管网进行调查,查明其详细位置、埋深和使用现状,做好标记.1、沟槽开挖根据现场地面及土质情况,考虑施工成本,本工程边坡采用土质边坡。
沟槽深度1。
0m 以内采用直立开挖;1。
0m 以上采用放坡开挖,边坡系数采用1:0。
3~0。
5;2。
5m 以上放阶开挖,详见下图所示:--平基宽度--工作面宽度80原地面高沟槽开挖放阶示意图管沟开挖以机械开挖为主,人工为辅。
(1)开挖地表土:按照测量放出的开挖线,进行第一次开挖,先将表层1。
5~3.0m 厚的填土层全部挖除,开挖宽度根据管道放坡情况进行计算,并根据具体土质情况进行调整。
04S516混凝土排水管道基础及接口(高清有效)一、混凝土排水管道基础施工要点1. 基础处理在混凝土排水管道施工前,要对基础进行彻底处理。
清理基础表面的杂物、淤泥,确保基础坚实、平整。
对于软土地基,需进行换填、加固处理,以满足管道承载要求。
2. 基础垫层基础垫层采用砂砾石或碎石,厚度应根据地质条件和管道设计要求确定。
垫层应分层铺设,每层厚度控制在150200mm,压实度达到设计要求。
3. 基础形式混凝土排水管道基础可分为条形基础、筏板基础和桩基础等。
根据管道设计荷载、地质条件和施工条件选择合适的基础形式。
4. 基础施工基础施工时,应严格控制基础标高、中线位置和宽度。
基础混凝土浇筑前,应将基础表面清理干净,并保持湿润。
混凝土浇筑应连续进行,确保基础整体性。
二、混凝土排水管道接口施工要点1. 接口形式混凝土排水管道接口形式主要有平口、企口和承插口等。
根据管道设计要求选择合适的接口形式。
2. 接口材料接口材料应具有高强度、耐腐蚀、密封性能好等特点。
常用接口材料有橡胶圈、沥青玛蹄脂、水泥砂浆等。
3. 接口施工(1)平口接口施工:先将管道放置在基础上,调整管道位置,使管道中线重合。
然后在接口部位涂抹沥青玛蹄脂,将两根管道紧密对接。
(2)企口接口施工:先将管道放置在基础上,调整管道位置,使管道中线重合。
然后在接口部位涂抹水泥砂浆,将两根管道紧密对接。
(3)承插口接口施工:先将承口管道放置在基础上,调整位置,使管道中线重合。
然后在插口管道上涂抹润滑剂,缓慢将插口管道插入承口,直至到位。
4. 接口检查接口施工完成后,应对接口进行检查。
检查内容包括:接口间隙、接口材料填充情况、管道中线位置等。
如有问题,应及时整改。
三、施工注意事项及质量控制1. 施工注意事项(1)在施工过程中,要密切关注天气变化,避免在雨季或恶劣天气条件下进行混凝土浇筑作业。
(2)施工人员应严格按照设计图纸和施工方案进行操作,确保每道工序质量。
(3)施工现场应做好安全防护措施,确保施工人员的人身安全。

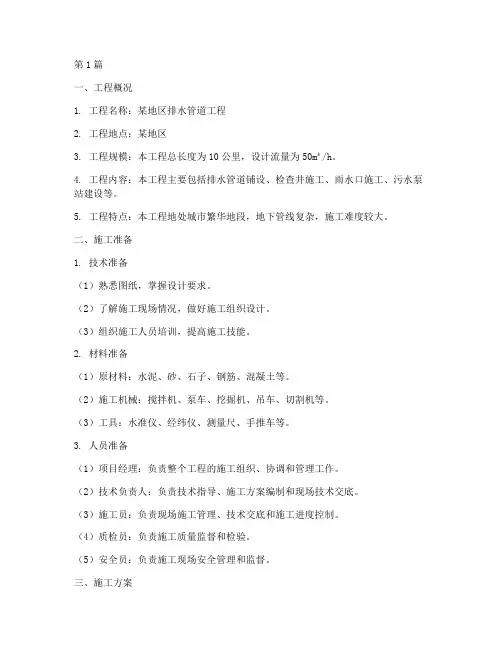

第1篇一、工程概况1. 工程名称:某地区排水管道工程2. 工程地点:某地区3. 工程规模:本工程总长度为10公里,设计流量为50m³/h。
4. 工程内容:本工程主要包括排水管道铺设、检查井施工、雨水口施工、污水泵站建设等。
5. 工程特点:本工程地处城市繁华地段,地下管线复杂,施工难度较大。
二、施工准备1. 技术准备(1)熟悉图纸,掌握设计要求。
(2)了解施工现场情况,做好施工组织设计。
(3)组织施工人员培训,提高施工技能。
2. 材料准备(1)原材料:水泥、砂、石子、钢筋、混凝土等。
(2)施工机械:搅拌机、泵车、挖掘机、吊车、切割机等。
(3)工具:水准仪、经纬仪、测量尺、手推车等。
3. 人员准备(1)项目经理:负责整个工程的施工组织、协调和管理工作。
(2)技术负责人:负责技术指导、施工方案编制和现场技术交底。
(3)施工员:负责现场施工管理、技术交底和施工进度控制。
(4)质检员:负责施工质量监督和检验。
(5)安全员:负责施工现场安全管理和监督。
三、施工方案1. 施工顺序(1)施工准备:完成施工图纸的审核、技术交底、人员培训、材料准备等工作。
(2)土方开挖:按照设计要求进行土方开挖,确保管道铺设的土层厚度满足要求。
(3)管道铺设:按照设计要求进行管道铺设,确保管道位置、高程、坡度等符合设计要求。
(4)检查井施工:按照设计要求进行检查井施工,确保检查井的位置、尺寸、高程等符合设计要求。
(5)雨水口施工:按照设计要求进行雨水口施工,确保雨水口的位置、尺寸、高程等符合设计要求。
(6)污水泵站建设:按照设计要求进行污水泵站建设,确保泵站的位置、尺寸、高程等符合设计要求。
(7)施工验收:完成工程各项施工内容后,进行施工验收,确保工程质量。
2. 施工工艺(1)土方开挖1)根据设计要求,进行土方开挖,确保管道铺设的土层厚度满足要求。
2)开挖过程中,注意保护地下管线,避免损坏。
3)开挖完成后,进行基底处理,确保基底平整、密实。

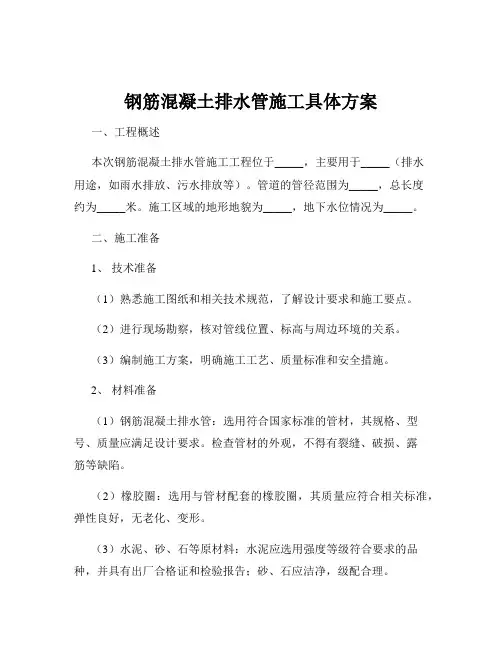

钢筋混凝土排水管施工具体方案一、工程概述本次钢筋混凝土排水管施工工程位于_____,主要用于_____(排水用途,如雨水排放、污水排放等)。
管道的管径范围为_____,总长度约为_____米。
施工区域的地形地貌为_____,地下水位情况为_____。
二、施工准备1、技术准备(1)熟悉施工图纸和相关技术规范,了解设计要求和施工要点。
(2)进行现场勘察,核对管线位置、标高与周边环境的关系。
(3)编制施工方案,明确施工工艺、质量标准和安全措施。
2、材料准备(1)钢筋混凝土排水管:选用符合国家标准的管材,其规格、型号、质量应满足设计要求。
检查管材的外观,不得有裂缝、破损、露筋等缺陷。
(2)橡胶圈:选用与管材配套的橡胶圈,其质量应符合相关标准,弹性良好,无老化、变形。
(3)水泥、砂、石等原材料:水泥应选用强度等级符合要求的品种,并具有出厂合格证和检验报告;砂、石应洁净,级配合理。
3、施工机具准备(1)挖掘机、装载机、吊车等土方施工机械。
(2)千斤顶、倒链、振捣器等管道安装及接口处理工具。
(3)水准仪、全站仪等测量仪器。
4、现场准备(1)清理施工现场的障碍物,平整场地,确保施工道路畅通。
(2)设置临时排水设施,防止施工期间雨水浸泡沟槽。
(3)测量放线,确定管道中心线和检查井位置,并设置控制桩。
三、施工工艺流程1、测量放线根据设计图纸,使用全站仪或水准仪进行测量放线,确定管道中心线和检查井位置。
在直线段每隔 20 米设置一个控制桩,在曲线段每隔10 米设置一个控制桩,并在控制桩上标明桩号、高程和管道中心线位置。
2、沟槽开挖(1)根据管道直径、埋深和土质情况,确定沟槽的开挖断面形式和边坡坡度。
一般情况下,沟槽开挖采用机械开挖为主,人工配合为辅的方式。
(2)机械开挖时,应预留 200mm 左右的土层进行人工清理,避免超挖。
当沟槽底部为岩石或坚硬土层时,应进行爆破或凿除处理。
(3)沟槽开挖过程中,应及时测量槽底高程和宽度,确保符合设计要求。
混凝土排水管施工方案
在进行混凝土排水管施工时,我们需要注意一些关键的方案和步骤,以确保施
工的质量和效果。
下面将详细介绍混凝土排水管的施工方案。
首先,我们需要进行现场勘察和测量,确定排水管的位置和长度。
在确定位置
和长度后,需要进行地面的开挖工作。
挖掘的深度和宽度需要根据排水管的规格和要求来确定,同时要注意避开地下管线和其他障碍物。
接下来是排水管的基础施工。
在挖掘完毕后,需要进行基础的垫层和压实工作,以确保排水管的稳固和牢固。
在垫层和压实完成后,需要进行排水管的铺设工作。
排水管的铺设需要保证管道的坡度和连接的牢固性,以确保排水畅通和不会出现渗漏等问题。
完成排水管的铺设后,需要进行混凝土的浇筑工作。
在进行混凝土浇筑前,需
要对排水管进行检查,确保管道的连接牢固,没有渗漏和其他质量问题。
在检查合格后,可以进行混凝土的浇筑工作。
混凝土的浇筑需要注意均匀性和密实性,以确保混凝土的质量和牢固性。
最后是排水管的养护工作。
混凝土浇筑完成后,需要进行养护工作,保证混凝
土的强度和稳定性。
养护工作包括对混凝土进行湿润养护和防止外力破坏等工作,以确保混凝土的质量和使用寿命。
总的来说,混凝土排水管的施工方案包括现场勘察和测量、地面开挖、排水管
基础施工、排水管铺设、混凝土浇筑和排水管养护等关键步骤。
只有严格按照施工方案进行操作,才能确保排水管的质量和使用效果。
混凝土排水管道基础及接口设计详图【图】(一)D=600~3000钢筋混凝土管90°砂石基础说明:1、本图适用于开槽法施工的钢筋混凝土排水管道,设计计算基础支承角2α=60°。
2、按本图使用的钢筋混凝土排水管规格应符合GB/T11836-1999标准。
3、本图适用以下接口型式的管材:(1)采用滑动胶圈接口的承插口管(对于D≤1200的承插口管亦可采用滚动胶圈):(2)采用滑动胶圈接口的企口管;(3)采用滑动胶圈接口的双插口管:(4)采用滑动胶圈接口的钢承口管。
4、砂石基础可选择下列材料,其压实系数要求见基础断面图。
(1)天然级配砂石,其最大牲径不宜大于25;(2)中砂,粗砂;(3)级配碎石,石屑,其最大粒径不宜大于25。
5、如为承插口管,接口处承口下亦应铺设与C1层等厚的砂石基础层。
6、接口橡胶圈的物理力学性能应符合相应标准的规定,并应与管材配套供应。
7、图示开挖边坡,应根据地质报告,管道安装条件确定。
8、管道应敷设在承载能力达到管道地基支承强度要求的原状土地基或经处理,后回填密实的地基上。
9、遇有地下水时,应采取可靠的降水措施,将地下水降至槽底以下不小于0.5m,做到干槽施工。
10、地面堆积荷载不得大于10kN/m²。
(二)D=400~3000钢筋混凝土管120°砂石基础说明:1、本图适用于开槽法施工的钢筋混凝土排水管道,设计计算基础支承角2α=60°。
2、按本图使用的钢筋混凝土排水管规格应符合GB/T11836-1999标准。
3、本图适用以下接口型式的管材:(1)采用滑动胶圈接口的承插口管(对于D≤1200的承插口管亦可采用滚动胶圈):(2)采用滑动胶圈接口的企口管;(3)采用滑动胶圈接口的双插口管:(4)采用滑动胶圈接口的钢承口管。
4、砂石基础可选择下列材料,其压实系数要求见基础断面图。
(1)天然级配砂石,其最大牲径不宜大于25;(2)中砂,粗砂;(3)级配碎石,石屑,其最大粒径不宜大于25。
第1篇一、工程概况混凝土管道施工方案适用于各类混凝土管道工程,包括城市给水排水管道、雨水管道、污水管道、天然气管道、石油管道等。
以下以城市给水排水管道为例,详细阐述混凝土管道施工方案。
1. 工程背景随着城市化进程的加快,城市给水排水管道建设成为城市发展的重要基础设施。
混凝土管道因其耐腐蚀、强度高、施工简便等特点,在城市给水排水管道建设中得到广泛应用。
2. 工程规模本工程为某城市给水排水管道工程,全长XX公里,管道直径为DN400-DN1200mm,管道材质为预应力混凝土管。
3. 工程特点(1)施工工期紧,质量要求高;(2)地质条件复杂,地下管线密集;(3)施工环境恶劣,需采取特殊措施;(4)施工技术要求严格,需加强施工管理。
二、施工准备1. 施工组织设计根据工程特点,成立以项目经理为组长,项目总工、各专业工程师为成员的施工组织设计小组,负责编制施工组织设计。
2. 施工方案编制(1)施工图纸会审:组织设计、施工、监理、业主等相关单位进行施工图纸会审,明确设计意图、施工要求、技术规范等。
(2)施工方案编制:根据施工图纸、工程特点、施工条件等因素,编制详细的施工方案,包括施工工艺、施工流程、施工质量标准、安全措施等。
3. 材料设备准备(1)材料:确保材料质量符合国家标准,并进行进场验收。
主要包括:水泥、砂、石子、钢筋、预应力筋、防水材料、外加剂等。
(2)设备:确保施工设备满足施工要求,并进行定期维护保养。
主要包括:混凝土搅拌站、混凝土输送泵、混凝土振动器、钢筋加工机械、预应力筋张拉设备、测量仪器等。
4. 人员准备(1)组建专业施工队伍,包括项目经理、技术负责人、施工员、质检员、安全员等。
(2)对施工人员进行岗前培训,确保其具备相应的施工技能和安全意识。
三、施工工艺1. 施工流程(1)施工准备:包括施工图纸会审、施工方案编制、材料设备准备、人员准备等。
(2)基础施工:包括基槽开挖、基础垫层铺设、基础钢筋绑扎、基础混凝土浇筑等。
钢筋混凝土排水管施工方案本工程的主要目标是在南北两侧布置一条d300-d400雨水主管,收集道路两侧的雨水。
北侧雨水沿管网由北向南汇入东西柏乡三号路交叉口处现状雨水暗沟内,南侧雨水沿管网由南向北汇入东西柏乡四号路处现状雨水暗沟内。
排水管道位于道路东侧的机动车道下,距东侧机动车道边线1m。
排水工程包括d300排水主管线全长99m和d400排水主管线全长673m。
采用的规范与规程包括《给排水工程结构设计规范》GBJ69-2002和《给排水管道结构设计规范》GB-2003.该工程的特点包括管材采用承插式Ⅱ级钢筋混凝土管,钢筋混凝土管工程作为道路工程的附属设施,在施工组织安排上要充分考虑与道路工程施工的配合,确保不影响主体工程的进度。
管道接口直接关系到系统的闭水性能,是排水管道施工的关键工序,必须严格依照设计图纸及有关规范进行施工。
在工程材料准备方面,材料部门按项目经理部的要求按时采购材料。
材料应有材质证书,设备应有说明书和合格证。
各种材料设备严格按其要求妥善存放保管,在临时征用地建库房及堆放场地。
钢筋混凝土排水管定货时应注明管顶覆土深度。
供应部门按计划清单备齐施工所需的各种机具、工具,并送到现场或施工驻地。
施工方案包括施工放样、沟槽开挖、地基验槽及处理、管道平基、管道安装、管座、抹带、管道附属井砌筑、分层回填及地面恢复。
在垂直方向上采用先深后浅的施工原则。
施工测量前准备包括校对测量仪器,对施工现场内影响施测的障碍进行处理,提前准备施测用辅助材料如标高控制桩油漆、麻线等,并进行定位。
定位包括依据总平面定出本工程的横竖轴控制线,并依此分别定出其余轴线,并将总控制轴线作出永久性标识,做好保护,便于以后使用。
控制轴线网施测后,由施测人员自检,自检合格后由工长复检,再由专职质检员专检,确认无误后报监理验线,并申请规划勘测部门验线。
施工高程测量也是其中的一项准备工作。
2.5.1 水准点引测根据提供的水准点,在现场施工前引测水准点。
混凝土排水管道基础及接口施工说明【图】
一、管道基础及接口选用
1、开槽法施工的混凝土管道,当地基承载力特征值fak≥100kPa时,宜优先采甩砂石(土弧)基础:当fak<100kPa时,应在满足管道地基支承强度大于管道的土压力、地面车辆荷载、管道自重和管内水重等作用在地基上的总荷载时,宜采用砂石(土弧)基础。
2、采用砂石基础的雨水,污水及合流管道,必须采用柔性接口的混凝土承插口管(包括钢承口管和双插口管)或企口管。
3、采用混凝土基础的雨水、污水及合流管道,可采用刚性接口的混凝土平口管、企口管及承插口管,但埋设在下列地区(场地)时应采用柔性接口:(1)地震设防烈度为8度,设计基本地震加速度为0.20g和0.30g的III、IV 类场地设防区:
(2)最高地下水位以下的淤泥类软土地区,粉,细砂地区。
4、采用混凝土基础的管道,对平口管,企口管可采用钢丝网水泥砂浆抹带,现浇混凝土套环等刚性接口:对企口管,承插口管可采用水泥砂浆,膨胀水泥砂
浆等刚性接口.但每20~25m管段长度应设置一个柔性接口,柔性接口部位的现浇混凝土基础应用变形缝分离。
5、采用混凝土基础刚性接口的雨水、污水及合流管道,在下列部位管段应设置柔性接口:
(1)管道上覆土高度突变对管道上作用的荷载变化较大的部位;
(2)管道天然地基与经地基处理(桩基处理,复合地基处理,换土回填处理等)的交接部位;
(3)地基土质变化,地基支承强度改变较大的部位;
(4)管道与构筑物连接的管段,与相邻管段的接口处;
(5)管道与管道,管道与构筑物交叉处,穿越的管段;
(6)柔性接口的位置应设置在管道纵向容易出现不均匀沉降的部位,当管道纵向不均匀沉降的范围较大时,应在管段上连续设置一个以上的柔性接口。
6、顶进法施工应根据地层土质采用橡胶圈接口的钢承口管,双插口管或企口管。
7、砂石基础材料一般采用中,粗砂,亦可采用天然级配砂石,级配碎石,石屑等地方材料,但其最大粒径不宜大于25mm。
8、管道不得埋设在永久冻土层内,对大孔土,膨胀土地区应按相应地基规范进行处理后按规定施工敷管。
9、当管道埋设在地下水位高于地面以下0.7m,且管顶覆土小于0.7m时,应对管道进行抗浮验算,并应满足抗浮稳定性抗力系数不小于1.10。
二、施工要求
1、混凝土管道应敷设在承载能力达到管道基础支承强度要求的原状土地基或经处理后回填密实的地基上。
2、当土方用机械开挖时,应保留不小于0.1m土层用人工清槽,且不得起挖,如若超挖应用砂石将超挖部分回填密实。
3、当沟槽内有地下水时,必须将地下水降至槽底以下不小于0.5m,做到干槽施工,当降水不力,地基被扰动时,应进行地基处理,达到要求的承载能力。
4、砂石基础施工时,必须将管下部两侧腋角部分的砂石回填密实。
5、当原状土地基或经处理后回填密实的地基的承载能力特征值fak≥
100kPa时,砂石基础C1层厚度可按下列厚度采用:
当管内径D≤1000mm时,C1取100mm;
当管内径1000<D<1500mm时,C1取150mm;
当管内径D≥1500mm时,C1取200mm。
6、在施工过程中,应注意防止沟槽进水造成管道上浮。
7、浇筑管道混凝土基础时,必须将管下腋角都分的混凝土浇筑密实。
8、浇筑管道混凝土基础时,应采取加强养护等措施,防止混出现裂凝土缝,钢筋搭接等做法均按《混凝土结构设计规范》GB 50010-2002执行。
9、对采用承插式接口的管道,插口插入的方向应与水流方向一致。
10、柔性接口的内部柔性填料,在交工前应注意填料的保护。
11、混凝土及水泥砂浆等刚性接口应加强养护,防止开裂。
12、对于采用混凝土基础的管道,沟槽回填土密实度应符合《给水排水管道工程施工及验收规范》GB50268-97的规定,见图1;对于采用砂石基础的管道沟槽回填土要求见图2。
I-回填土压实系数不小于0.90。
I'-回填土压实系数为0.90N~0.93。
Ⅱ-回填土压实系数为0.85时,如按地面道路工程近期修路要求,II区回填土压实系数必须大于0.85时,应先对管道强度进行验算,并采取相应的措施。
Ⅲ-回填土压实系数按地面条件要求(如上部筑路时,按道路路基要求密实度)
13、开槽法施工的沟槽边坡坡度应符合《给水排水管道工程施工及验收规范》GB50268-97的相关规定。
14、管道两侧回填土应同时进行,高差不得大于0.3m。
15、施工期间设计地面以上临时堆土不得超过0.5m,通过大型机械时要经过结构验算。
16、开槽达到设计高程后,应会同有关方面验槽。
17、管道应根据《给水排水管道工程施工及验收规范》GB50268-97的要求进行闭水试验及竣工验收。
