【地基与基础之桩基】锚杆静压桩施工方案
- 格式:doc
- 大小:123.50 KB
- 文档页数:11
本工程为某商业区办公楼基础局部加固锚杆静压方桩施工项目。
工程地点位于xxD 区,基础局部加固采用锚杆静压方桩施工方法。
施工内容包括:桩位测量、桩段制作、桩位引孔及锚杆安装、反力架安装、压桩施工、桩帽浇筑、桩头与原基础连接等。
二、施工准备1. 技术准备:熟悉施工图纸,了解工程地质条件,编制施工组织设计,明确施工工艺、技术要求和质量标准。
2. 材料准备:准备预制桩、锚杆、钢筋、水泥、砂石等原材料,确保材料质量符合设计要求。
3. 机械设备准备:选择适合的静压桩机、钻机、吊车等设备,确保设备性能良好。
4. 人员准备:组织施工队伍,明确各工种人员职责,加强技术培训和安全教育。
三、施工工艺1. 桩位测量:根据设计图纸,采用经纬仪、钢尺等工具,准确放出桩位,做好标记。
2. 桩段制作:预制钢筋混凝土桩段,确保桩身平直,外径尺寸误差不大于5mm,断面平整。
钢管桩段材质、管径、壁厚严格按设计要求选择,焊接坡口面按焊接要求制作。
3. 桩位引孔及锚杆安装:利用水钻等工具预先引孔破除原基础混凝土,同时种植锚杆,其锚固深度满足压桩反力的要求,并做好养护和保护。
4. 安装反力架:待锚固锚杆养护完成后,安装压桩反力架,确保反力架稳定可靠。
5. 压桩施工:使用静压桩机将预制桩分段压入土层中,桩段之间采用焊接连接。
施工过程中,严格控制压桩速度,确保桩身垂直。
6. 桩帽浇筑:在桩顶浇筑桩帽,确保桩帽与桩身连接牢固。
7. 桩头与原基础连接:将桩头与原基础连接在一起,确保连接牢固。
四、质量控制1. 材料质量:严格检查原材料质量,确保符合设计要求。
2. 施工质量:严格按照施工工艺进行施工,确保施工质量。
3. 检测与验收:对施工过程进行检测与验收,确保工程质量。
五、安全措施1. 施工现场安全:加强施工现场安全管理,确保施工人员安全。
2. 设备安全:定期检查设备,确保设备运行正常。
3. 人员安全:加强施工人员安全教育,提高安全意识。
六、进度安排根据工程实际情况,制定合理的施工进度计划,确保工程按时完成。
锚杆静压桩施工方案锚杆静压桩施工方案一、方案概述:本方案适用于锚杆静压桩施工,主要包括施工准备、现场布置、施工步骤等内容。
二、施工准备:1. 确定施工区域和立桩位置。
2. 根据设计要求,准备所需材料和设备,包括锚杆、静压机、水泥等。
3. 对施工现场进行平整,并确保没有杂物。
三、现场布置:1. 根据设计要求,在立桩位置挖掘桩基坑。
2. 钢筋加工:根据设计要求,进行锚杆的钢筋加工和配筋。
3. 预埋件:在钢筋上预留锚固件,并正确定位。
4. 准备锚杆:根据设计要求,锚杆按照一定的孔间距进行切割和预埋件拧紧。
四、施工步骤:1. 建立土方支撑:按照设计要求,进行土方支撑的施工,确保施工安全。
2. 预压设备安装:将静压机放置在桩坑中心,并根据需要加装千斤顶。
3. 桩基坑排水:对桩基坑进行排水处理,确保施工环境安全。
4. 下注泥浆:将预制泥浆倒入桩基坑中,保证桩底有一定厚度的泥浆。
5. 锚杆下注:根据设计要求,将锚杆的预埋件与静压机连接,利用静力推压机械的力量,将锚杆逐根推入土层。
6. 桩底调整:根据实际情况,进行桩底的调整和校正。
7. 锚固材料灌注:在锚杆外包钢管的上部分进行注浆,确保锚杆的牢固性。
8. 桩顶加固:对桩顶进行加固和整平处理。
五、施工注意事项:1. 确保施工人员具备必要的技术和安全知识,严格遵守相关施工规范。
2. 严禁违章操作,保证施工安全。
3. 施工过程中,应及时检查设备的工作状态,确保正常运行。
4. 施工现场应保持整洁,杂物应及时清理。
5. 施工完成后,应进行验收并做好相关记录。
通过以上方案,可以保证锚杆静压桩施工的质量和安全,提高工程的稳定性和可靠性。
同时,也可以与设计要求相匹配,保证工程的顺利进行。
锚杆静压桩地基加固专业施工方案XXXX公司20__年3月19日目录一、工程概况二、基础结构概况三、托换加固设计方案及要求四、施工组织设计编制依据五、施工工艺及流程六、主要施工工序七、施工设备和劳动组织八、质量保证措施一、工程概况本工程位于闵行区马桥镇135#地块商住宅,因河道开挖对周围地基有很大影响,现需要在河道边砌筑围墙,经各方同意对围墙基础采用锚杆静压桩加固。
二、基础结构概况本工程河道围墙基础为条型基础,基础宽950mm,厚400mm。
因河道开挖周围地基有松动,自然承载力不够,需要在基础施工时先预留压桩孔,上口为300×300mm,下口为400×400mm。
待基础强度达到80%后再进行锚杆静压桩施工,以此来加固地基基础。
三、托换加固设计方案及要求本工程采用桩基来托换加固地基基础,现采用锚杆静压桩,桩截面为250×250mm,桩身混凝土设计强度为C30,桩配筋、接桩、锚杆等做法按2009沪504图集。
在河道围护墙于周边楼房围墙间距小于5米时,桩长设计为6米共112根,如147、151、157、166、167、170号楼房。
在河道围护墙于周边楼房围墙间距大于5米时,桩长设计为4米共114根,如161、168、169、175、183、188、195号楼房。
四、施工组织设计编制依据1、业主提供设计桩位布置图。
2、XX市标准《地基处理技术规范》(DBJ08-40-94)第十一章相关规定。
3、《既有建筑物地基加固技术规范》(JGJ-123-2000)4、《建筑桩基技术规范》(TCT94-94)5、《混凝土结构工程施工及验收规范》(GB540204-92)五、施工工艺及流程1)锚杆静压桩加固的原理通过锚杆及钢筋混凝土桩将建筑物的荷载传递到地层深处,由桩承担部分何载,减少基础对地基土的接触压力,从而减少浅层土体的附加应力,使得加固部位浅层土体的变形减少或停止,达到提供基础承载力和稳定建筑物沉降的目地。
桩基工程静压管桩施工方案一、项目概况本项目是一处建筑工程,需要基于土壤的承载力和稳定性要求进行桩基工程的施工。
考虑到项目的特点和要求,我们选择采用静压管桩作为基础方案进行施工。
静压管桩是一种常用的桩基工程技术,具有施工速度快、工期短、成本低等特点。
二、施工原则1.桩基施工应遵循安全、环保、经济的原则,保证施工质量。
2.施工过程中需对现场进行现状调查和勘测,确定桩基的位置和数量。
3.施工过程中应随时关注土壤的承载力和稳定性变化,做好施工控制。
4.施工现场要组织合理,畅通道路,防止施工过程中发生事故。
三、施工步骤1.桩基施工前的准备工作(1)配备施工所需的设备和工具,包括挖掘机、静压管桩机、测量仪器等。
(2)准备施工材料,包括混泥土、钢筋、静压管桩等。
(3)制定详细的施工计划和施工方案。
(4)进行现场验收,确保施工条件满足要求。
2.桩基施工过程(1)进场准备在施工现场安排堆放施工材料的区域,并对施工机械进行调试和检查,确保其正常运行。
(2)定位和标高根据设计要求,在施工现场进行桩基的定位和标高工作。
(3)开挖基坑采用挖掘机进行基坑的开挖工作,确保基坑的平整和稳定。
(4)浇筑混凝土在基坑底部进行混凝土的浇筑工作,保证桩基的承载力。
(5)安装静压管桩利用静压管桩机将静压管桩按照设计要求逐节安装到基坑中,确保桩基的稳固。
(6)加固和浇筑桩帽在静压管桩的顶部加固和浇筑桩帽,将桩基与上部结构连接起来。
(7)质量检验和验收对桩基的质量进行检验和验收,确保施工质量符合要求。
四、施工注意事项1.在施工过程中要随时监测土层的承载力和稳定性,如果发现土层变化较大,需要及时采取措施进行加固。
2.施工现场要保持整洁,材料堆放有序。
对施工机械和设备要进行定期检修和维护,确保其正常运行。
3.在施工过程中要注意人员的安全,施工现场要划定安全区域,并配备必要的防护措施。
4.施工结束后,要对桩基进行验收,确保施工质量满足设计要求。
五、施工进度计划1.前期准备:2天2.定位和标高:1天3.开挖基坑:3天4.浇筑混凝土:2天5.安装静压管桩:7天6.加固和浇筑桩帽:3天7.质量检验和验收:1天六、经济评估根据工程施工方案和相关费用计算,预计施工费用为XX万元,工期为X天。
工程施工静压桩施工方案1. 施工目的和范围本方案适用于静压桩的施工和质量控制,主要包括:设备和物料准备、现场调查和分析、桩基施工准备、施工工艺和流程、质量控制和检测以及安全防护。
2. 设备和物料准备2.1 主要设备包括:静压桩设备、桩基检测设备和相关配套设备。
2.2 主要物料包括:桩基用混凝土、钢筋、水泥和其他辅助材料。
3. 现场调查和分析3.1 根据工程地质勘察资料和设计要求,对桩基地质条件进行调查和分析,明确桩基的承载能力和地基特征。
3.2 对施工现场进行测量和分析,确定静压桩的施工位置和布置方式。
4. 桩基施工准备4.1 划定施工范围和施工分段,明确施工进度。
4.2 按照设计要求和施工计划,准备施工所需的设备和材料。
4.3 安排专业技术人员和施工人员进行桩基施工前的培训和技术交流。
5. 施工工艺和流程5.1 静压桩的施工包括预制桩筏和桩身固结,首先进行桩筏预制和桩头固结。
5.2 将桩体及桩衬、桩与桩筏及桩与地之间的预制件或固结材料安装到位,进行现场调试,确认安装无误后,进行桩体的沉铸。
5.3 贯通桩底埋帽、石子砂浆填充预制筏桩内孔,形成桩身的固结。
6. 质量控制和检测6.1 每一道工序的施工过程都要有专门的监理和工程技术人员进行现场检查,确保施工质量和工艺符合要求。
6.2 静压桩的灌注混凝土要进行抗渗检测和抗压强度检测,确保桩体的质量和承载能力。
7. 安全防护7.1 严格遵守施工安全规程,加强对施工现场的安全管理和监督。
7.2 配备完善的安全防护设施和器材,做好相关安全教育和培训工作。
8. 施工总结在施工结束后,对静压桩的施工质量进行总结和评估,及时发现和解决存在的问题,总结经验,为今后的类似施工工程提供参考。
以上即为静压桩施工方案。
通过严格按照以上流程进行施工,可以提高静压桩的施工质量和施工效率,确保工程安全和质量。
桩基工程静压桩施工方案一、施工单位及费用施工单位:某某建筑工程有限公司费用:预算总费用为2000万元二、施工准备1. 确定施工场地及其周边环境2. 准备施工设备和工具3. 确定施工人员及其工作安排三、施工方案1. 检查桩基设计图纸和相关文件,核对基坑位置和桩基编号2. 到现场进行勘察和测量,确定桩基布设位置和深度3. 搭建施工平台、搅拌站和输送设备等基础设施4. 确定静压桩机的工作位置,并进行必要的调整和试验5. 开始进行静压桩的施工作业四、具体施工步骤1. 安装沉箱和收集罐,连接输送管线2. 调试输送系统,保证材料的均匀输送和混合3. 围绕桩基位置进行挖土和布设模板4. 配制混凝土并进行均匀的浇筑5. 根据设计要求,进行静压桩的压入和停留,确保桩基的承载力和稳定性6. 进行验收和记录,及时处理施工中的问题和隐患7. 按照相关标准和要求进行施工清理和整理五、施工安全及质量控制1. 确保施工现场的安全生产,设置警示标志,做好防护和安全检查2. 配备高质量的混凝土原材料,保证桩基强度和耐久性3. 严格按照相关标准和规范进行施工,确保静压桩的质量和施工效果4. 做好施工记录和报告,保留相关证明文件和档案六、施工验收及交付1. 完成静压桩施工后,进行验收和测量2. 对桩基的质量和技术指标进行检测和评估3. 编制施工报告,做好施工档案的归档和整理4. 将施工现场进行清理和交付七、后续服务与保障1. 对静压桩施工过程中发现的问题和隐患进行及时处理和整改2. 根据施工情况和实际使用效果,提供相关维护和保养服务3. 提供技术咨询和技术支持,解决在使用中出现的问题八、总结静压桩施工是一项复杂的工程,需要施工单位严格按照相关标准和规范进行施工,确保桩基的质量和施工效果。
通过施工前的充分准备和严格管理,可以保证静压桩的施工质量,为工程的顺利进行提供坚实的基础保障。
同时,施工单位在施工过程中要重视施工现场的安全生产,做好安全监督和管理工作。
静压桩施工方案一、工程概况与目标本工程位于XX市XX区,总用地面积约XX平方米。
本项目的主要目标是在保证质量、安全和效率的前提下,完成静压桩的施工任务。
通过科学的施工方案和技术措施,确保桩基础符合设计要求,为后续建筑物奠定坚实基础。
二、施工前准备事项组织施工队伍,确保施工人员具备相应资质和技能。
对施工现场进行详细勘察,了解地质情况、地下水位等信息。
准备所需的静压桩设备、材料和工具,确保其质量合格且满足施工要求。
制定施工进度计划,合理安排施工时间。
三、桩位布置与定位根据设计图纸和现场实际情况,确定桩位布置方案。
使用全站仪等测量工具进行桩位定位,确保桩位准确。
在定位过程中,注意避开地下障碍物和不良地质区域。
四、静压桩设备选择根据地质条件和桩径、桩长等参数,选择合适的静压桩设备。
确保设备性能稳定、操作便捷,满足施工要求。
五、施工工艺与方法在桩位处进行挖孔,孔深满足设计要求。
在孔内安装静压桩,调整桩的垂直度和水平度。
使用静压桩设备对桩进行加压,直至达到设计要求的承载力。
在施工过程中,注意监测桩身位移和沉降情况,确保施工质量。
六、质量检测与控制对静压桩进行质量检测,包括桩身完整性、承载力等指标。
使用专业仪器对桩位、桩身垂直度等进行实时监测,确保施工质量。
对不合格桩进行整改或补桩处理,确保整体工程质量。
七、安全措施与规定严格遵守安全操作规程,确保施工人员的人身安全。
对施工现场进行安全风险评估,制定相应的安全措施。
定期对施工设备进行维护和检查,确保其安全可靠。
加强施工现场的安全监管,及时发现并处理安全隐患。
八、施工进度与安排根据施工进度计划,合理安排施工时间和人员。
定期对施工进度进行检查和调整,确保工程按时完成。
在施工过程中,加强与业主、设计、监理等单位的沟通协调,确保工程顺利进行。
本静压桩施工方案仅供参考,实际施工过程中需根据现场情况和相关规定进行调整和优化。
在施工过程中,我们将始终坚持质量第一、安全第一的原则,确保工程顺利完成。
锚杆静压桩钢管桩加固施工方案目录一、工程概况 (1)二、施工条件 (1)三、施工准备及主要施工方法 (1)四、工程投入的主要物资和施工机械设备情况、主要施工机械进场计划 (4)五、劳动力安排计划 (5)六、确保工程质量的技术措施 (6)七、确保安全生产的技术措施 (6)八、确保文明施工的技术措施 (9)九、确保工期的技术措施 (11)十、施工进度计划 (11)一、工程概况:1、建筑物概况:春天大酒店南楼:五层,无正规设计,无图纸,现为办公楼用房,由于时间久远,使用功能又改变(厂房变为酒店)资料全无,仅能凭现状及部分人回忆得出建筑物大致情况:改建筑于上世纪80年代中期建设,开始仅建一层,乱毛石砌筑基础,后多次加层建至五层,从三层平面梁布置图看,相邻房间挑梁相连,疑是同一楼层先后时间搭建;从建设年代和平面看,结构为砖混结构,但又有部分的梁柱外凸墙面,疑是部分框架;从现场观察,上部结构体系混乱,多次加层搭建,与相邻建筑混连,结构体系极不合理。
2、加固方案:本工程地基基础加固处理采用:增加筏板与锚杆静压钢管桩,并进行筏板下压力注浆,控制沉降变形;锚杆静压桩桩型采用Φ150×4㎜钢管桩,计56根,锚杆静压桩设计承载力特征值为150KN,压桩力350KN。
工程桩具体的控制标准由试压桩后确定。
二、施工条件1、工程地质条件该场地早期为员筜湖畔,填土层以下约有几米厚淤泥层,从开挖的两个基础坑看,基础为乱砌毛石基础,且不规则。
2、施工场地情况场地/经人工开挖土平整后,场地空间尺寸较狭窄,地面距上层楼板底为2.8米高,施工作业面狭窄,地下没有管线。
三、施工准备及主要施工方法(一)施工准备1、图纸自审:项目经理部收到施工图纸后,由项目技术负责人及时组织有关人员熟悉设计文件,明确技术、质量要求,提出图纸中存在问题,便于会审时解决。
2、现场踏勘地形地貌,了解邻近建筑物情况及地下管线情况,为桩基施工提供必要的周边情况及场地内的基础资料。
特别是锚杆四周的混凝土必须平整,以利反力架安装。
3,3压桩施工(1)压桩之前要先... 锚杆静压短桩应用于新建工程具有如下优点:(1)可以缩短工期。

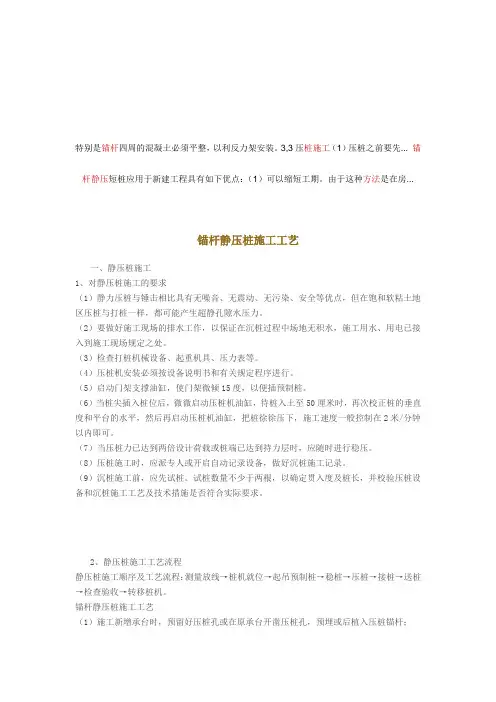

由于这种方法是在房...锚杆静压桩施工工艺一、静压桩施工1、对静压桩施工的要求(1)静力压桩与锤击相比具有无噪音、无震动、无污染、安全等优点,但在饱和软粘土地区压桩与打桩一样,都可能产生超静孔隙水压力。
(2)要做好施工现场的排水工作,以保证在沉桩过程中场地无积水,施工用水、用电已接入到施工现场规定之处。
(3)检查打桩机械设备、起重机具、压力表等。
(4)压桩机安装必须按设备说明书和有关规定程序进行。
(5)启动门架支撑油缸,使门架微倾15度,以便插预制桩。
(6)当桩尖插入桩位后,微微启动压桩机油缸,待桩入土至50厘米时,再次校正桩的垂直度和平台的水平,然后再启动压桩机油缸,把桩徐徐压下,施工速度一般控制在2米/分钟以内即可。
(7)当压桩力已达到两倍设计荷载或桩端已达到持力层时,应随时进行稳压。
(8)压桩施工时,应派专人或开启自动记录设备,做好沉桩施工记录。
(9)沉桩施工前,应先试桩。
试桩数量不少于两根,以确定贯入度及桩长,并校验压桩设备和沉桩施工工艺及技术措施是否符合实际要求。
2、静压桩施工工艺流程静压桩施工顺序及工艺流程:测量放线→桩机就位→起吊预制桩→稳桩→压桩→接桩→送桩→检查验收→转移桩机。
锚杆静压桩施工工艺(1)施工新增承台时,预留好压桩孔或在原承台开凿压桩孔,预埋或后植入压桩锚杆;(2)待混凝土强度达到设计要求后,安装压桩架;(3)采用千斤顶压桩,压桩过程必须连续,压桩过程中应保持桩段垂直,压桩力不能超过设计最大压桩力;(4)预制桩每节桩长2~2.5m,接桩见大样;(5)压桩至设计要求时,进行封桩,向压桩孔内灌入C25混凝土,在桩顶用钢筋与锚杆对角交叉焊牢,然后再浇注早强混凝土。
3、静压桩施工准备(1)施工前,场地要达到“三通一平”要求,使施工桩机设备能顺利进入施工现场。
锚杆静压桩施工方案
编制单位:
编制日期:
目录
一、工程概况 (3)
二、锚杆静压桩施工机理及技术要求 (3)
三、锚杆静压桩施工 (4)
四、项目管理各要素 (8)
五、施工进度 (9)
六、施工质量保证措施 (9)
七、安全、文明施工 (11)
一、工程概况
1、工程名称:
2、建设单位:
3、设计单位:
4、勘察单位:
5、监理单位:
6、总包单位:
7、桩基施工:
8、工程地址:
9、桩基情况:
a、锚杆桩设计依据:
锚桩静压桩技术规程YBJ227-91
建筑桩基技术规程JGJ94-2008
钢筋混凝土锚杆静压桩图集号:2009沪G504
b、锚杆桩设计参数:
单桩竖向设计抗压承载力设计值不小于700KN。
桩型:MGZa25-C30-20,,每节2米,每根10节
桩数量:4根
接桩方式:焊接
二、锚杆静压桩施工机理及技术要求
1、锚杆静压桩施工机理:
锚杆静压桩是锚杆技术和静压桩技术相结合形成的一种桩基础施工工艺,它是通过在基础上埋设锚杆固定压桩反力架,以建筑物所能发挥的自重荷载作为压桩反力,用千斤顶将桩段从基础中预留或开凿的压桩孔内逐段压入土体中,然后将桩与基础联接在一起,从而达到提高地基承载力和控制沉降的目的。
它具有施工机械轻便灵活,施工方便,作业面小,可在室内施工并且能耗低无振动、无噪音、无污染等优点,广泛用于新老建筑物的地基加固处理。
2、锚杆桩的技术要求:
压桩时必须满足以下条件,压桩以标高控制为主,即桩顶伸入底板50~100mm。
焊接:采用E43XX。
锚杆桩的制作:具有专业资质厂家订制。
三、锚杆静压桩施工
1、压桩施工前,应做好以下准备工作:
1)锚杆螺栓的加工制作,桩段的预制和硫磺胶泥的购置;
2)平整场地、开挖基坑以及作好防雨准备和施工区的隔离工作;
3)对已有沉降建(构)筑物的沉降、倾斜、裂缝作全面检查和观测,并作
出标记,埋设观测点,以便施工期间的观测;
4)查清已有建(构)筑物的地下管网,尤其注意通讯电缆和煤气管道;
5)施工前应对成品桩做外观及强度检验,接桩用焊条或半成品硫磺胶泥应
有产品合格证书,或送有关部门检验,压桩用压力表、锚杆规格及质量也应进行检查。
硫磺胶泥半成品应每100㎏做一组试件(3件);
6)压桩施工前应按查勘设计要求挖出基础坑清理干净,必要时做好排水处
理;
7)开凿压桩孔,并应将孔壁凿毛,清理干净压桩孔。
将原承台钢筋割断后
弯起,待压桩后再焊接;
8)开凿锚杆孔,应确保锚杆孔内清洁干燥后再埋设锚杆,并以粘结剂加以
封固;
9)浇注基础混凝土前应检查桩孔和锚杆孔的位置;
10)桩孔洞宜用机械和人工配合开凿成倒喇叭形,位置准确。
桩孔四角
锚杆孔,宜用机械成孔,并必须与压桩架锚杆孔吻合;
2、施工工序:
2.1压桩孔
开凿压桩孔,桩孔上口300*300,下口350*350。
开凿压桩孔,可采用风动凿岩机或大直径钻孔机;开凿锚杆孔,一般可采用风动凿岩机。
2.2预埋锚杆
1) 锚杆的设置:固定压桩机架,每根桩须预埋固定锚栓(螺杆)4根,锚栓固定底板混凝土或焊接在底板钢筋上。
2) 锚杆技术参数
a、预先埋设锚杆方法,采用爪式螺栓;锚固螺栓的粘结剂,在确保
锚杆孔内干燥时,可采用硫磺胶泥;
b、每根桩设锚杆数量4根,压桩力≥500KN,采用M32锚杆;
c、锚杆长度:L=12d+120,锚杆在底板基础上面的高度可由施工要求确定,且不小于100。
d、锚杆埋设应满足施工要求,符合设计上部结构的要求,锚杆与压桩预留孔边的距离不应小于150。
2.3预制桩要求:
1) 方桩的制作要求
桩身制作质量符合现行国家规范《建筑地基与基础工程施工质量验收规范》(GB50202)、《混凝土结构工程施工质量验收规范》(GB50204)的有关规定,同时严格按图集制作。
2) 桩的运输与堆放
a、混凝土强度达到设计强度的70%方可起吊,达到100%时方可运输和压桩。
b、桩的堆放场地坚实平整、一致,层间放置垫木,垫木支撑点在同一垂直线上。
c、装、运、卸时,应轻放、牢靠、固定、安全。
2.4压桩:
1)压桩反力架用锚杆固定在基础底板上,锚杆间距视设备和现场条件确定,固定中心孔距±5~10mm,压桩工作面距桩中心不得小于500mm。
2)油压千斤顶额定值分别是500KN和1000KN,压桩时将桩徐徐压入土中。
3)加强监测,控制压桩速率,同时压桩时应避免集中局部施工,防止基础上抬。
4)施压时,压桩架要保持垂直,桩体垂直度偏差<0.5%,千斤顶与桩体轴
线应保持在同一垂直线上,不得偏心加压。
压桩过程中,桩身垂直度若发生偏斜,可用木塞在桩孔壁与桩体间隙填塞纠正。
5)压桩施工,不得中途停顿,应一步到位,如发生中途停顿时,桩尖应停留在软土中,且停歇时间不得超过24小时。
6)每根桩应以设计最终压桩力为主,桩入土深度为辅加以控制,压到满足设计要求停压,进行中间验收,施工时必须做好施工记录,如实填写,对压桩过程中的压力、桩节、接桩等各道隐蔽工序需经监理、质量员验收。
7)桩顶未压到设计标高时,对于外露的桩头经设计单位同意,必须进行切除。
切割桩头前应先用楔块把桩固定住,然后用凿子开出3~5㎝得沟槽,露出的钢筋加以切割,以便摘除桩头。
严禁在悬臂情况下乱砍桩头。
2.5接桩:
1)焊接时,应清除钢材表面铁锈,确保满焊,电流强度必须符合规范,保证焊接质量,每节桩焊接后,必须经监理、质量员验收,方可进入下道工序。
2)接桩时,上下节间隙不大于2mm,并用厚(薄)铁板填实、填平后焊牢。
焊接后,自然冷却2min,继续沉桩。
3、封桩:桩顶应焊接4根锚固钢筋,压桩孔清理干净,排除积水,浇捣混凝土之前,涂刷孔壁及桩头面,纯水泥浆增加粘结力,浇捣掺有微膨胀和早强外加剂混凝土,予以捣实。
做法按设计要求的工艺。
4、工程验收
1)压桩力和桩入土深度应根据设计要求进行验收。
2)施工结束后,应做桩的承载力及桩体质量检验。
质量检验标准应符合附
录四的规定。
3)压桩施工验收时,施工单位应提供以下资料:
a、桩位平面图与桩位编号图;
b、桩材试块强度报告,封桩混凝土试块强度报告,硫磺胶泥出厂检验
合格证及抗压、抗拉试块强度报告;
c、压桩记录汇总表;
d 、 隐蔽工程自检记录;
e 、
根据设计要求,提供单桩荷载试验资料。
四、 项目管理各要素
1、管理组织机构
2、施工人员配置 (1)施工负责: 1人 (2)锚杆桩桩工:2人*1台 (3)电焊工: 2人*1台 (4)杂工: 1人*1台
3、设备配备
五、施工进度
工程量:总桩数4根,计40节,方桩量5m3,压桩效率:每台每天施工4根,计划压桩工期为:1天。
总工期为3天。
六、施工质量保证措施
1、材料送达时,由现场验收人员核准验收,并向材料供应方索取相关质量合格证明书、试验报告单、原材料质保书等资料及时向监理单位报验。
对锚杆方桩的几何尺寸、外观标准不符合要求的,坚决退货。
2、静压桩检验项目:结构设计图纸;材料检验记录;钢筋和预埋件隐蔽工程验收记录;混凝土抗压强度报告;桩的处观质量和尺寸偏差检验;接头质量检验及施工质量验收等。
3、锚杆静压桩外观质量要求
注:《混凝土结构工程质量验收规范》(GB50204-2002)第8.1.1条
4、锚杆静压桩制作允许偏差表
注:外观及偏差执行《预制钢筋混凝土方桩》(JC934);焊接执行《钢结构工程施工质量验收规范》(GB50205)的三级标准。
5、锚杆静压桩的桩位允许偏差
6施工记录有专人负责,每根桩压完后须经监理人员、质检人员签字确认。
7、特殊工种(电焊工)持上岗。
8、做好场地的围护,在施工现场做好警示标志。
9、进入施工场地,施工人员必须戴好安全帽。
10、现场用电必须规范,并切实做好防火安全工作。
11、对施工的人员,做好安全、技术、质量交底,并做好交底的书面记录。
七、安全、文明施工
1、建立现场安全文明施工领导小组,具体负责安全与文明施工管理工作。
2、及时做好职工的文明施工教育,施工人员要求穿着整齐,礼貌待人、
接受建设方、监理方和环卫部门的监督、检查。
3、每天安排人员督检现场文明施工情况,做到施工场地整洁、卫生。
4、遵纪守法,遵守上海市安全文明施工规程,杜绝责任事故。
11。
