工程量清单计价方法
- 格式:ppt
- 大小:656.50 KB
- 文档页数:50

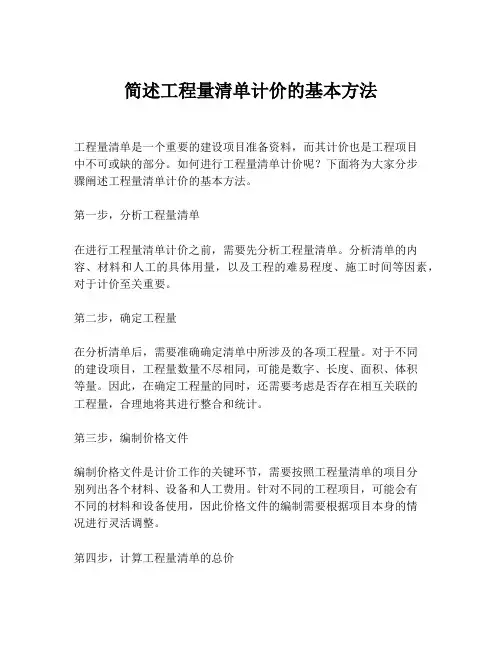

简述工程量清单计价的基本方法工程量清单是一个重要的建设项目准备资料,而其计价也是工程项目中不可或缺的部分。
如何进行工程量清单计价呢?下面将为大家分步骤阐述工程量清单计价的基本方法。
第一步,分析工程量清单在进行工程量清单计价之前,需要先分析工程量清单。
分析清单的内容、材料和人工的具体用量,以及工程的难易程度、施工时间等因素,对于计价至关重要。
第二步,确定工程量在分析清单后,需要准确确定清单中所涉及的各项工程量。
对于不同的建设项目,工程量数量不尽相同,可能是数字、长度、面积、体积等量。
因此,在确定工程量的同时,还需要考虑是否存在相互关联的工程量,合理地将其进行整合和统计。
第三步,编制价格文件编制价格文件是计价工作的关键环节,需要按照工程量清单的项目分别列出各个材料、设备和人工费用。
针对不同的工程项目,可能会有不同的材料和设备使用,因此价格文件的编制需要根据项目本身的情况进行灵活调整。
第四步,计算工程量清单的总价通过把价格文件中的各个费用进行累加,就可以计算出工程量清单的总价。
此时,需要认真核对价格文件和工程量清单,以确保计算的结果没有出错。
第五步,对价格进行调整一个重要的原则是,在计价表中所标示的价格必须与市场实际价格相符。
如果实际市场价格较高,则需要进行调整,并在计价表中记录好。
综上所述,工程量清单的计价是一项复杂的工作。
需要对工程量进行认真分析,依据材料的价格、设备的摊销和人工的工时等多种因素来编制价格文件,并进行仔细的计算和核对。
只有在操作过程中切记高度认真,才能确保工程量清单计价的正确性。

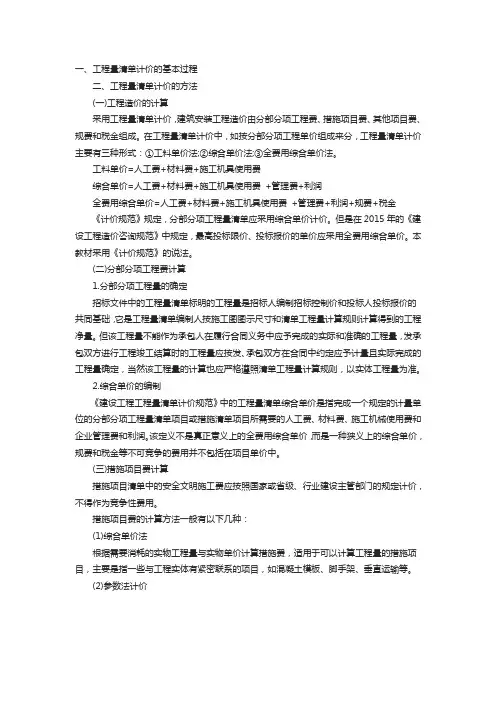

一、工程量清单计价的基本过程二、工程量清单计价的方法(一)工程造价的计算采用工程量清单计价,建筑安装工程造价由分部分项工程费、措施项目费、其他项目费、规费和税金组成。
在工程量清单计价中,如按分部分项工程单价组成来分,工程量清单计价主要有三种形式:①工料单价法;②综合单价法;③全费用综合单价法。
工料单价=人工费+材料费+施工机具使用费综合单价=人工费+材料费+施工机具使用费+管理费+利润全费用综合单价=人工费+材料费+施工机具使用费+管理费+利润+规费+税金《计价规范》规定,分部分项工程量清单应采用综合单价计价。
但是在2015年的《建设工程造价咨询规范》中规定,最高投标限价、投标报价的单价应采用全费用综合单价。
本教材采用《计价规范》的说法。
(二)分部分项工程费计算1.分部分项工程量的确定招标文件中的工程量清单标明的工程量是招标人编制招标控制价和投标人投标报价的共同基础,它是工程量清单编制人按施工图图示尺寸和清单工程量计算规则计算得到的工程净量。
但该工程量不能作为承包人在履行合同义务中应予完成的实际和准确的工程量,发承包双方进行工程竣工结算时的工程量应按发、承包双方在合同中约定应予计量且实际完成的工程量确定,当然该工程量的计算也应严格遵照清单工程量计算规则,以实体工程量为准。
2.综合单价的编制《建设工程工程量清单计价规范》中的工程量清单综合单价是指完成一个规定的计量单位的分部分项工程量清单项目或措施清单项目所需要的人工费、材料费、施工机械使用费和企业管理费和利润。
该定义不是真正意义上的全费用综合单价,而是一种狭义上的综合单价,规费和税金等不可竞争的费用并不包括在项目单价中。
(三)措施项目费计算措施项目清单中的安全文明施工费应按照国家或省级、行业建设主管部门的规定计价,不得作为竞争性费用。
措施项目费的计算方法一般有以下几种:(1)综合单价法根据需要消耗的实物工程量与实物单价计算措施费,适用于可以计算工程量的措施项目,主要是指一些与工程实体有紧密联系的项目,如混凝土模板、脚手架、垂直运输等。
工程量清单计价方法与定额计价方法的区别一、定义和基本要素工程量清单计价方法是指根据工程项目的量清单,结合工程材料价格和劳务费用等因素进行计算,以确定工程项目的造价。
而定额计价方法是根据一定规范和标准,将工程项目划分为不同的部分或工序,然后按照每个部分或工序的定额进行计算,最后得出工程项目的造价。
二、适用范围工程量清单计价方法适用于较为复杂的工程项目,例如大型建筑工程或基础设施项目等。
因为它能够根据实际工程项目的量清单,灵活计算每个部分或工序的造价,更加符合实际情况。
而定额计价方法适用于相对简单的工程项目,例如房屋装修、小型建筑工程等。
由于定额已经事先确定,适用范围较窄。
三、计价依据工程量清单计价方法的计价依据主要是工程项目的量清单和相应的工程材料价格以及劳务费用等。
根据工程项目的量清单,可以准确计算每个部分或工序的数量和所需材料和人工,再结合价格进行计算,最终得出工程项目的总造价。
而定额计价方法的计价依据则是根据一定的规范和标准,事先确定好每个部分或工序的定额,再根据实际情况进行计算,得出工程项目的造价。
四、计算方式工程量清单计价方法的计算方式相对较为灵活,需要根据实际情况进行逐项计算,以确保计价的准确性。
而定额计价方法则是根据预先确定好的定额进行计算,计算过程相对简单。
一般是按照定额和数量进行乘法运算,最后得出工程项目的总造价。
五、适用性工程量清单计价方法的适用性相对较强,可以根据不同的工程项目进行调整和计算,灵活性高。
而定额计价方法的适用性较为有限,一般适用于相对简单和标准化的工程项目。
如果工程项目具有一定的特殊性和复杂性,使用定额计价方法可能无法准确反映实际情况。
六、精确度工程量清单计价方法相对较为精确,能够根据工程项目的实际情况进行详细计算,准确地反映工程项目的成本。
而定额计价方法的精确度相对较低,由于定额是根据一定的规范和标准制定的,无法充分考虑实际工程项目的特殊情况,因此存在一定的误差。
工程量清单计价基本方法工程计价的形式和方法有多种,各不相同,但工程计价的基本过程和原理是相同的。
1、工程计价的顺序是:分部分项工程单价→单位工程造价→单项工程造价→建设项目总造价2、影响造价的主要因素有量、价、费,其核心因素有两个:实物工程数量和单位价格工程造价=Σ(工程实物量×单位价格)工程实物量可以通过设计图纸和工程量计算规则计算而得。
单位价格(单价)可以有两种形式:直接费单价和综合单价。
直接费单价(工料单价)仅考虑人工费、材料费和机械费。
综合单价还要考虑直接费以外的其它有关费用。
因此,不同的单价形式形成不同的计价方式:定额计价方法和工程量清单计价方法3、直接费单价只包括人工费、材料费和机械费,它是分部分项工程的不完全价格,其余价格(或费用)通过取费的形式完成。
定额计价法计算工程造价实质是根据行政主管部门颁布的计算工程造价的预算定额标准来确定工程造价的一种计价方法。
我国现行有两种计价方式--单位估价法和实物估价法单位估价法:直接工程费(或措施费)=∑(分项工程的工程量×预算定额基价)。
再计取有关费用(管理费、利润、规费、税金)。
实物估价法:直接工程费(或措施费)=∑(工程量×预算定额消耗量×当时当地单价)。
再计取有关费用(管理费、利润、规费、税金)。
4、综合单价法是指单价中既包括直接费、现场经费、其它直接费、间接费、利润或规费和税金,也包括一定范围内的风险等费用。
工程量清单计价方法是以分部分项工程的综合单价为基本单价的计价方法。
工程量清单计价法是一种国际上通行的计价方式,采用的是综合单价或完全单价。
工程造价=∑(分部分项工程量×综合单价)+规费+税金工程造价=∑(分部分项工程量×完全单价)所谓工程造价的合理确定,就是在项目建设的各个阶段,根据有关的计价依据和特定的方法,对建设过程中所支出的各项费用进行准确合理的计算和确定。
工程造价的确定,从定性的角度说,是一个合同问题,是承发包人经过利害权衡、竞价磋商等方式所达成的特定的交易价格,具有明显的契约性;从定量的角度说,是一个技术问题,是承发包人双方根据合同约定条件,就具体工程价款的计算达成一直的结果,具有明显的专业性。

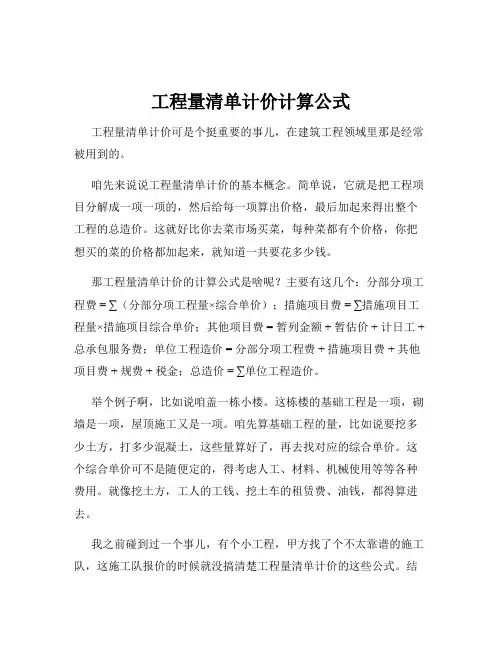

工程量清单计价计算公式工程量清单计价可是个挺重要的事儿,在建筑工程领域里那是经常被用到的。
咱先来说说工程量清单计价的基本概念。
简单说,它就是把工程项目分解成一项一项的,然后给每一项算出价格,最后加起来得出整个工程的总造价。
这就好比你去菜市场买菜,每种菜都有个价格,你把想买的菜的价格都加起来,就知道一共要花多少钱。
那工程量清单计价的计算公式是啥呢?主要有这几个:分部分项工程费= ∑(分部分项工程量×综合单价);措施项目费= ∑措施项目工程量×措施项目综合单价;其他项目费 = 暂列金额 + 暂估价 + 计日工 + 总承包服务费;单位工程造价 = 分部分项工程费 + 措施项目费 + 其他项目费 + 规费 + 税金;总造价= ∑单位工程造价。
举个例子啊,比如说咱盖一栋小楼。
这栋楼的基础工程是一项,砌墙是一项,屋顶施工又是一项。
咱先算基础工程的量,比如说要挖多少土方,打多少混凝土,这些量算好了,再去找对应的综合单价。
这个综合单价可不是随便定的,得考虑人工、材料、机械使用等等各种费用。
就像挖土方,工人的工钱、挖土车的租赁费、油钱,都得算进去。
我之前碰到过一个事儿,有个小工程,甲方找了个不太靠谱的施工队,这施工队报价的时候就没搞清楚工程量清单计价的这些公式。
结果呢,基础工程报价低得离谱。
等到施工的时候发现亏大了,想找甲方加钱,甲方哪能同意啊!最后这施工队只能硬着头皮干,质量还没法保证。
所以说,这工程量清单计价的计算公式可得搞清楚,不然麻烦可大了。
规费和税金这两块也不能马虎。
规费一般就是五险一金啥的,这是规定要交的。
税金呢,那是给国家做贡献,可不能少算。
综合单价的确定也是有讲究的。
得市场调研,看看材料价格的行情,还得了解工人工资的水平。
有时候,同一种材料,不同的品牌、不同的质量,价格能差不少呢。
在实际操作中,工程量清单计价还得注意一些细节。
比如说,计算工程量的时候可不能粗心,多算一点少算一点都会影响造价。
工程量清单计价的三种方式工程量清单计价是工程项目中常用的一种计价方式,它通过对工程项目的各项工作内容进行详细量化,并依据工程量清单中的工程项目单位工程量进行计价。
根据计价方式的不同,工程量清单计价可以分为三种方式:总承包模式、分包模式和自营模式。
总承包模式是指由总承包商负责整个工程项目的规划、组织、实施和管理,其在工程量清单计价中,承担整个工程项目的数量计算和价格定额的编制工作。
总承包商在进行工程量清单计价时,需要综合考虑各个分部分项工程的工程量和价格,制定出整个工程项目的总工程量和总价格。
这种计价方式适用于工程项目规模较大、施工周期较长的情况,可以减少项目方与分包商之间的沟通成本,提高工程项目的整体管理效率。
分包模式是指将工程项目按照不同的工种或专业进行划分,由不同的分包商承担各自所分包的工程项目的规划、组织、实施和管理工作。
在工程量清单计价中,每个分包商需要根据自己所承包的工程项目的工程量清单,进行数量计算和价格定额的编制工作。
分包商根据自己的工程量清单计价结果,向项目方提供报价,最终形成整个工程项目的总价格。
这种计价方式适用于工程项目规模较大、施工内容较复杂的情况,可以充分发挥各个分包商的专业优势,提高工程项目的施工质量和效率。
自营模式是指由项目方自行组织和实施工程项目的规划、组织、实施和管理工作。
在工程量清单计价中,项目方需要自行进行工程量的计算和价格的编制工作。
项目方根据自己的工程量清单计价结果,制定出整个工程项目的总价格,并向施工队伍提供相应的工程量清单和价格定额。
这种计价方式适用于工程项目规模较小、施工内容较简单的情况,可以减少与分包商的合作成本,提高工程项目的经济效益。
工程量清单计价是工程项目中常用的计价方式,可以根据项目的规模、施工内容和合作方式选择适合的计价方式。
总承包模式适用于规模较大、施工周期较长的工程项目;分包模式适用于规模较大、施工内容较复杂的工程项目;自营模式适用于规模较小、施工内容较简单的工程项目。
工程量清单计价计算方法
工程量清单计价是建筑工程中的常见计价方式,它的计算方法如下:
1.编制工程量清单:根据建筑设计图纸,将建筑工程划分为不同的工作内容,每个工作内容对应一个清单项,列出所需的材料、人工和机械设备数量以及单位价格等详细信息。
2.确定单位价格:根据市场调查和采购渠道,确定清单项所需材料、人工和机械设备的单位价值,如每吨钢筋的价格、每天钢结构安装工的工资和每台塔吊的租赁费用等。
3.进行工程量计算:根据工程量清单中列出的数量和单位价格,计算清单项的总价值。
比如,对于钢筋工程清单项,如果清单列出了需要100吨钢筋,每吨钢筋的价格为5000元,则该清单项的总价值为500,000元。
4.求和计算:将所有清单项的总价值相加,得出工程量清单计价的总价值。
需要注意的是,工程量清单计价时,应考虑到材料的加工、运输、安装等费用,以及人工和机械设备的管理、维护等成本,最终得出的总价值应包含所有相关费用。
工程量清单计价法名词解释
工程量清单计价法是指按照工程项目的实际量进行计价的一种方法。
工程量指的是工程施工中所需的各项材料、设备和人工的实际数量,清单是指按照工程项目的不同内容划分出来的清单表格,计价即根据工程量清单中所列出的项目和数量,利用相应的单价进行计算,最终得出工程项目的总价。
在工程量清单计价法中,通常会分别列出材料、设备、人工等各个方面所需的工程量,并根据实际情况填写对应的单位、工程量和单价,最后通过相乘计算出各项工程的费用,并相加得出总价。
工程量清单计价法的优点是能够准确反映出工程项目的实际量,对于工程变更和支付清单的核对都有一定的参考依据,同时也有利于对工程项目的成本进行好评估和控制。
不过,工程量清单计价法也存在着难以预料的变化和量的测量误差的问题,需要在实际操作中进行合理控制和调整。

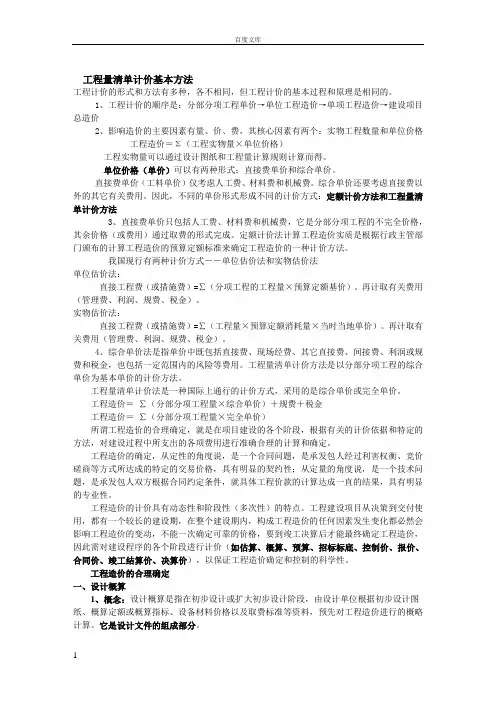

工程量清单计价的方法
工程量清单计价的方法有以下几种:
1. 综合单价法:即将所有项目的工程量清单相加后,再根据每个项目的综合单价进行计价。
综合单价是指将该项目的所有费用(包括直接费用和间接费用)除以该项目的总量,得出的单位费用。
2. 费用总和法:即将所有项目的直接费用(包括人工费、材料费、设备费等)和间接费用(如施工现场管理费、水电费、安全费等)相加后计价。
这种方法较简单,但不考虑不同项目的工作量大小差异。
3. 定额法:即根据各种建筑材料和施工工序的规格定额,按照工程量清单中所列出的数量和要求,进行计价。
这种方法适用于重复性较强的工程。
4. 中间费率法:即基于综合单价法,设定一个中间费率,在清单中每个项目的综合单价上按照这个中间费率进行加减,得出最终的计价结果。
这种方法考虑了不同项目的工作量差异,同时也反映了项目之间的资源互动。
以上是主要的计价方法,具体采用哪种方法需要根据具体的工程情况和业主的要求来确定。
引言概述:工程量清单计价方法是指在工程施工过程中,通过对工程项目的各项工作量进行计量,然后按照一定的单价进行估算,最终确定工程项目的成本。
工程量清单计价方法是工程造价核算的重要环节,直接影响到工程项目的成本控制和合同的签订。
本文将继续介绍与工程量清单计价方法相关的内容,并对其中的具体计价方法进行详细阐述。
正文内容:一、子目工程计价方法1.子目工程计价方法的定义和作用2.不同类型子目工程计价方法的差异3.子目工程计价方法的适用范围和注意事项4.子目工程计价方法的计算步骤和示例5.子目工程计价方法的优缺点和应用价值二、工程量计算方法1.工程量的计算原则和方法2.工程量计算中的常见问题及解决方案3.工程量计算中的常用工具和软件介绍4.工程量计算方法的质量控制与保证5.工程量计算方法在工程项目中的应用案例三、工程量计价依据1.工程量计价依据的选择和确定原则2.工程量计价依据的分类和标准3.工程量计价依据的调整和修订4.工程量计价依据的审查和审核机制5.工程量计价依据在合同中的作用和影响四、工程量清单编制规范1.工程量清单编制的基本要求和规范2.工程量清单编制中的注意事项和技巧3.工程量清单编制中常见错误及纠正方法4.工程量清单编制规范的修订和更新5.工程量清单编制规范在施工过程中的应用案例五、工程量清单计价的管理与控制1.工程量清单计价的管理流程和要点2.工程量清单计价中的质量控制和风险防范3.工程量清单计价中的成本控制和节约措施4.工程量清单计价的审查与监管5.工程量清单计价管理与控制的优化方法和经验总结总结:工程量清单计价方法是工程造价核算中的重要环节,通过对工程项目的各项工作量进行计量计价,可以准确确定工程项目的成本,对项目的成本控制和合同签订起到关键作用。
在本文中,我们详细介绍了子目工程计价方法、工程量计算方法、工程量计价依据、工程量清单编制规范以及工程量清单计价的管理与控制等五个大点的内容,并对其中的小点进行了详细阐述。
工程量清单计价用的方法
工程量清单计价常用的方法有以下几种:
1. 直接计价法:根据工程量清单中的项目数量和单价,直接计
算出项目的总价。
2. 综合单价法:将工程量清单中的各项工作按照一定的分类进
行汇总,并按照各项工作的性质和复杂程度,给出一个综合的单位工
程造价,然后按照工程量清单中的项目数量,计算出各项目的总价。
3. 招标估价法:根据施工标段进行的招标工作,采用该标段中
承包商投标的最低投标价为基准,计算出工程量清单中各项目的总价。
4. 参考市场价法:根据市场上类似工程项目的成本情况,参考
类似工程项目的市场价,计算出工程量清单中各项目的总价。
5. 设置预算指标法:根据项目需求,设置一个预算指标,根据
该指标和工程量清单中的项目数量,计算出各项目的总价。
需要注意的是,以上方法适用于不同的情况,选择合适的计价方
法需要考虑实际情况和工程特点。
题目:工程量清单计价方法一.工程量清单下的投标报价(或招标标底)计算按《计价规范》规定:工程量清单计价应包括按招标文件规定,完成工程量清单所列的全部费用,包括分部分项工程费、措施项目费、其他项目费和规费、税金及风险费。
其费用构成如图6—1所示。
(一)分部分项工程费分部分项工程费是指完成在工程量清单列出的各分部分项清单工程量所需的费用。
包括:人工费、材料费(消耗的材料费总和)、机械使用费、管理费、利润。
分部分项工程量清单计价应采用综合单价计价。
即:分部分项工程费=Σ分部分项工程量×分部分项工程综合单价分部分项工程综合单价=人工费+材料费+机械使用费+管理费+利润1.人工费、材料费、机械使用费人工费、材料费、机械使用费在费用构成中属于直接工程费,起计算方法如下:1)人工费(1)含义人工费是指直接从事建筑安装工程施工的生产工人开支的各项费用。
(2)包括内容①基本工资:是指发放给生产工人的基本工资②工资性补贴:是指按规定标准发放的物价补贴,煤、燃气补贴,交通补贴,住房补贴,流动施工津贴等③生产工人辅助工资:是指生产工人年有效施工天数以外非作业天数的工资,包括职工学习、培训期间的工资,调动工作、探亲、休假期间的工资,因天气影响的停工工资、女工哺乳时间的工资,病假在六个月以内的工资及产、婚、丧假期的工资。
④职工福利费:是指按照规定标准计提的职工福利费。
⑤生产工人劳动保护费:是指按规定标准发放的劳动保护用品的购置费及修理费,徒工服装补贴,防暑降温费,在有碍身体健康环境中施工的保健费用等。
(3)计算方法:人工费=∑(工日消耗量×日工资单价)2)材料费(1)含义材料费是指施工过程中耗费的构成工程实体的原材料辅助材料、构配件、零件、半成品的材料费用。
(2)材料费用包括的内容①材料原价(或供应价格)②材料运杂费:指材料自来源地运至工地仓库或指定堆放地点所发生的全部费用。
③运输损耗费:是指材料在运输装卸过程中不可避免的损耗④采购及保管费:是指为组织采购、供应和保管材料过程中所需要的各项费用。
