路缘石(路边石)施工
- 格式:doc
- 大小:4.37 MB
- 文档页数:3
公路路缘石、路边石滑模浇筑施工工法公路路缘石、路边石滑模浇筑施工工法一、前言公路上的路缘石和路边石是保证道路正常使用和提高交通安全的重要设施。
传统的路缘石和路边石施工方式存在工期长、成本高、施工难度大等问题。
为了解决这些问题,滑模浇筑施工工法应运而生。
本文将介绍公路路缘石、路边石滑模浇筑施工工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析和工程实例。
二、工法特点公路路缘石、路边石滑模浇筑施工工法相比传统施工方式具有以下特点:1. 施工工期短:采用滑模浇筑施工工法可以大大缩短施工周期,提高工程进度。
2. 成本低:滑模浇筑施工工法减少了人工和材料的浪费,能够节约成本。
3. 施工质量高:滑模浇筑施工工法可以提高路缘石和路边石的几何形状和外观质量,保证施工质量。
4. 环保节能:滑模浇筑施工工法减少了废弃物和污染物的产生,符合环保要求。
三、适应范围滑模浇筑施工工法适用于各类公路、城市道路和高速公路等路缘石和路边石的施工。
四、工艺原理滑模浇筑施工工法通过模板、模具、液压系统和振动系统等技术措施,使混凝土能够在模板上自由流动,快速充实模板空隙,形成平整的路缘石和路边石。
五、施工工艺滑模浇筑施工工法分为准备工作、模板搭设、浇筑混凝土、养护等阶段。
具体施工过程如下:1. 准备工作:包括施工方案设计、现场准备和材料准备等。
2. 模板搭设:根据设计要求和浇筑区域搭设好模板和固定模具。
3. 浇筑混凝土:将混凝土均匀倒入模板,通过液压系统和振动系统使混凝土自由流动并充实整个模板空隙。
4. 养护:对浇筑完成的混凝土进行养护,包括保湿和硬化等。
六、劳动组织滑模浇筑施工工法需要包括项目经理、技术人员和施工人员在内的合理劳动组织,确保施工过程顺利进行。
七、机具设备滑模浇筑施工工法需要使用模板、模具、振动器、混凝土搅拌机、液压系统等机具设备。
这些设备具有高效、稳定和安全等特点。
八、质量控制为了确保滑模浇筑施工工法的质量,需要进行严格的质量控制,包括材料的检验、模板和模具的检查、混凝土流动性的测试等。
2024年市政道路路缘石安装工程专项施工方案如下:一、工程概况市政道路路缘石安装工程是为了提高道路交通安全性和美观性而进行的专项施工工程。
本工程计划在市区内的主要道路和交通要道进行施工,总计安装路缘石长度达到XXX公里。
二、施工准备1. 设计方案确定后,及时组织采购材料和设备,并进行人员培训和技术交流。
2. 检查施工现场,确保施工场地平整、清洁,并做好安全设施的设置。
3. 制定详细的施工计划,确保施工进度和质量。
三、施工流程1. 路缘石的设计和布置:根据道路情况和设计要求,确定路缘石的形态和布置方式。
2. 基础工程施工:首先进行路基开挖、压实和基础砌筑等工序。
3. 路缘石安装:根据设计要求,采用适当的机械设备将路缘石按照设计要求一一安装。
4. 路缘石调整和固定:在安装完成后,对路缘石进行调整和固定,确保整体水平和稳固。
四、施工质量控制1. 严格执行施工图纸和设计要求,确保路缘石的安装位置和尺寸准确无误。
2. 施工过程中定期进行质量检查和自检,并及时处理发现的问题。
3. 完工验收前进行整体检查,确保施工质量符合规定标准。
五、施工安全保障1. 严格执行安全作业规程,做好施工现场的安全警示标识和隔离措施。
2. 工人需穿着符合要求的安全防护装备,严格遵守施工作业安全规定。
3. 定期组织安全培训和演练,提高施工人员的安全意识和应急处理能力。
六、施工后期维护1. 完工后进行清洁整理,保持施工场地的整洁和安全。
2. 定期对路缘石进行检查和维护,确保其使用寿命和外观效果。
七、经费管理1. 严格按照预算编制指南进行经费管理,做好费用预算和结算工作。
2. 做好经费监管和审计工作,确保经费使用合理、规范。
以上为2024年市政道路路缘石安装工程专项施工方案。
路缘石施工方案一、前言路缘石作为路边护栏的一种重要构件,对于整个道路建设具有不可替代的作用。
其主要功能是保证道路上的车辆和行人安全,同时也起到美化环境的作用。
在现代城市化建设过程中,路缘石不仅仅是一种建筑装饰材料,更是一项具有重要意义的公共设施。
二、路缘石施工方案1. 现场勘察首先,我们需要对施工现场进行勘察和测量,了解道路的地形、地貌、土地性质、交通状况等因素,为后续施工提供准确的数据。
2. 材料准备路缘石施工的主要材料是水泥、石材、沙子、水等。
在施工前必须对这些材料进行配比,根据不同的施工现场和技术要求进行调整。
3. 路缘石设计和加工根据施工现场的情况和设计要求,确定路缘石的尺寸和形状,并进行加工。
一般情况下,路缘石的长度不宜超过1米,高度不宜低于30厘米,宽度不宜小于25厘米。
4. 挖掘和基础施工在施工现场,首先要进行挖掘和基础施工。
根据设计要求进行开挖,挖掘坑底进行均匀夯实,并设置连续墩、压实石等基础设施。
5. 路缘石安装在基础施工后,即可进行路缘石的安装。
首先,使用水平仪对路缘石进行校正,确保其垂直于地面。
然后使用水泥砂浆将路缘石固定到基础上,确保其稳定性和牢固性。
6. 现场清理路缘石安装完成后,应对现场进行清理。
清除施工现场上的垃圾和杂物,保持现场整洁和安全。
7. 养护和维修路缘石安装完成后,要对其进行养护和维修,确保其长期稳定。
养护期一般为7-14天,期间要不断对路缘石进行检查和维护。
在日常使用中,如发现路缘石的松动、脱落等情况,应及时进行修复。
三、施工注意事项1. 根据当地的道路标准和规范进行路缘石的设计和施工。
2. 在施工前,必须对现场进行仔细的勘察和测量,并妥善保管测量数据。
3. 路缘石施工过程中要用到一些特殊的工具和设备,如水平仪、泥斗、钢筋切割机、抹灰刀等,要确保这些工具和设备的质量和使用效果。
4. 施工现场要保持整洁和安全,避免污染和损坏周围环境。
5. 路缘石的材料和配比要根据实际情况进行调整,确保其质量和可靠性。
预制路缘石施工方案预制路缘石是一种使用混凝土材料预先制作好的路边边石,其主要功能是保护道路边缘,提高交通安全性。
下面是预制路缘石的施工方案。
1. 确定施工位置:根据设计图纸确定预制路缘石的施工位置,并用标线进行标记。
同时,需要考虑周围的地形和交通情况,确保施工顺利进行。
2. 准备工具和材料:准备好所需要的工具和材料,包括混凝土原材料、模具、铺设工具等。
确保工具和材料的质量和数量符合施工要求。
3. 模具制作:根据预制路缘石的尺寸要求,制作好模具。
模具的制作需要考虑到路缘石的外形、尺寸和施工环境。
模具制作完成后,进行检查和确认。
4. 混凝土配制:按照设计要求,进行混凝土的配制。
根据道路的使用要求和环境要求,确定混凝土的强度等级,并根据配比进行原材料的搅拌和混合。
5. 浇注混凝土:将配制好的混凝土倒入模具中,使用振捣器进行振捣,使混凝土均匀分布。
在振捣的过程中,注意控制模具的位置和角度,确保混凝土填充完整。
6. 剥模和养护:混凝土凝固后,进行剥模。
剥模时要小心操作,避免对混凝土造成损坏。
剥模完成后,对预制路缘石进行养护,以确保其强度和稳定性。
养护的时间一般为7-14天。
7. 安装:经过养护的预制路缘石可以进行安装。
根据设计图纸确定路缘石的安装位置和施工方法。
安装时需使用专用的胶粘剂或锚固剂,确保路缘石的牢固性和稳定性。
8. 质量验收:在施工完成后,进行质量验收。
验收内容包括路缘石的尺寸、外观、强度等。
如果发现问题,及时进行修复和整改。
同时,还需要进行相关记录和报告的整理和提交。
综上所述,预制路缘石的施工方案主要包括确定施工位置、准备工具和材料、模具制作、混凝土配制、浇注混凝土、剥模和养护、安装和质量验收等步骤。
在施工过程中,需要注意施工环境和工具材料的质量,确保施工质量和工期进度。
路缘石施工方案

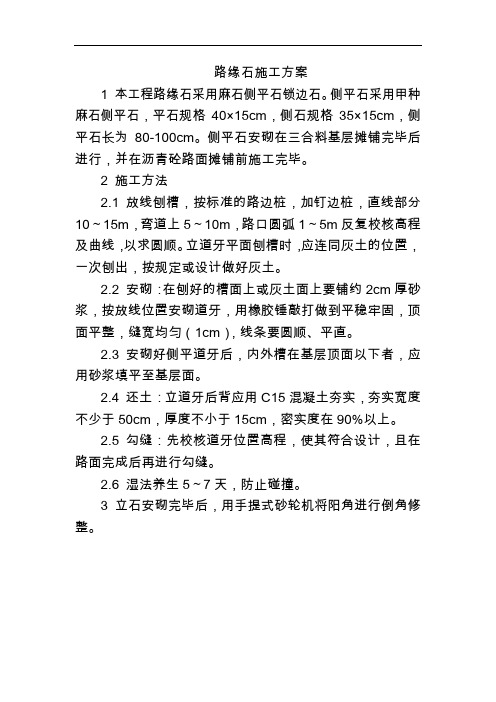

1 本工程路缘石采用麻石侧平石锁边石。
侧平石采用甲种麻石侧平石,平石规格40×15cm,侧石规格35×15cm,侧平石长为80-100cm。
侧平石安砌在三合料基层摊铺完毕后进行,并在沥青砼路面摊铺前施工完毕。
2 施工方法
2.1 放线刨槽,按标准的路边桩,加钉边桩,直线部分10~15m,弯道上5~10m,路口圆弧1~5m反复校核高程及曲线,以求圆顺。
立道牙平面刨槽时,应连同灰土的位置,一次刨出,按规定或设计做好灰土。
2.2 安砌:在刨好的槽面上或灰土面上要铺约2cm厚砂浆,按放线位置安砌道牙,用橡胶锤敲打做到平稳牢固,顶面平整,缝宽均匀(1cm),线条要圆顺、平直。
2.3 安砌好侧平道牙后,内外槽在基层顶面以下者,应用砂浆填平至基层面。
2.4 还土:立道牙后背应用C15混凝土夯实,夯实宽度不少于50cm,厚度不小于15cm,密实度在90%以上。
2.5 勾缝:先校核道牙位置高程,使其符合设计,且在路面完成后再进行勾缝。
2.6 湿法养生5~7天,防止碰撞。
3 立石安砌完毕后,用手提式砂轮机将阳角进行倒角修整。

路缘石安装工艺路缘石是在道路边缘设置的一种边界构造物,主要用于保障车行道以及路边行人的安全。
它具有防止车辆侵入非机动车道、保障行人安全等重要作用。
本文将介绍路缘石的安装工艺,包括前期准备、测量、开挖、铺设、填缝等步骤。
1. 前期准备在安装路缘石之前,需要进行前期准备。
首先要确认路缘石的型号、长度、高度等规格,确保安装的路缘石符合要求。
其次需要用皮尺、水平仪等工具对安装位置进行测量,确保路缘石的水平度和高度符合要求。
另外还需对施工现场进行清理和整理,确保施工现场整洁、安全。
2. 测量测量是路缘石安装的重要步骤,也是保证路缘石质量的重要保障。
在进行测量之前,需要先将施工现场清理干净,并确保路缘石安装位置的标志牢固。
在测量中要注意以下几点:•使用专业的工具进行测量,如水平仪、皮尺等;•测量路缘石的长度、高度和宽度等尺寸,确保安装符合要求;•标记路缘石的安装位置,避免出现安装偏差。
3. 开挖开挖是路缘石安装的前提步骤,其目的是为了为路缘石安装提供充足的空间。
在进行开挖之前,要先将施工区域围挡起来,确保周围行人和车辆的安全。
在开挖时要注意以下几点:•开挖的长度和宽度要确定好;•开挖深度要与路缘石高度相匹配,以确保路缘石与道路表面齐平;•开挖时要注意挖掘坑壁的平整度,使得路缘石能够紧贴地面。
4. 铺设铺设路缘石是整个工程的重点步骤。
在这个步骤中需要确保路缘石能够牢固地固定在地面上。
以下是一些铺设路缘石时要注意的事项:•确认路缘石是否符合要求,长度和宽度是否正确;•将路缘石放在挖掘好的坑中,根据需要进行调整;•使用木棒或橡胶锤对路缘石进行轻微敲打,以使其紧密固定在地面上。
5. 填缝路缘石的填缝包括填土和弥补路面沉降两个部分。
在填缝时要特别注意以下几点:•填补路面的缝隙时要使用特殊的路面丁基材料;•需要根据路面的具体情况确定填补路面沉降地方的深度;•填土时要保证不漏填不少填。
至此,整个路缘石安装的工艺已经介绍完毕。
路缘石及人行道工程施工方法1、路缘石安装(1)工艺流程路面基层刨槽:按桩线位置拉小线或撒白灰线,以线为准,对路面基层进行刨槽,刨槽深度应比设计要求加深10—20mm,以保证基础厚度,槽底要修理平整、夯实。
(2)路缘石安装钉桩线后,沿基础一侧把路缘石依次排好。
安装路缘石时,先拌制1:3砂浆铺底,砂浆厚10-20mm,按放线位置安装路缘石。
路缘石安装后,必须再挂线,调整路缘石至顺直、圆滑、平整,对路缘石平面及高程检测,每20mm检测一点,当平面及高程超过本标准时应进行调整。
无障碍路缘石、肓道口路缘石应按设计要求安装。
勾缝及养护:勾缝前先将路缘石缝内的土及杂物剔除干净,并用水润湿,然后用符合设计要求的水泥砂浆灌缝填充密实后勾平,用弯面压子压成凹型。
用软扫帚扫除多余灰浆,并应适当洒水养护。
路缘石背后回填:路缘石背后宜用水泥混凝土浇筑三支撑,还土应用素土或石灰土夯实,夯实宽度不应小于500mm,每层厚度不应大于150mm。
2、人行道施工(1)人行道材料铺砌人行道砖前,应对现场人行道砖检验,若强度小于设计要求,禁止使用。
人行道砖表面应防滑,无反光现象,若表面为曲面,施工中严禁使用。
盲道砖强度必须符合标准,颜色为黄色。
向业主和设计认可的专业厂家订购彩色块料面层。
材料进场要按规定程序进行报验和验收。
材料必须要有出厂检验合格证明文件。
在外观鉴定上必须做到表面无蜂窝、露石、脱皮、裂缝等现象,实测检查上外型尺寸、平整度等都必须达到要求,不合格者不得使用。
实测项目检验标准按招标文件技术规范执行。
(2)铺面层施工要点面层铺砌前,按预先测量好的桩点拉线控制铺砌位置和高程。
为确保人行道方砖的纵横缝的直顺美观,铺砌时,采用纵横拉线的双控办法,对纵横砖缝的直顺进行满幅控制。
面层铺砌时,先用人工将基层面清扫干净,用水泥砂浆按设计厚度进行找平,并立即在找平的砂浆上铺砌道板。
面层铺砌应平整稳定,灌缝应饱满,不得用小石子塞垫或找平,不得有翅动现象。
路缘石安砌施工方案路缘石是指路边石、人行道石、坡道石等石材,用于固定道路边缘、防止路面下沉、水泥裂开等问题。
在城市建设中,路缘石的安装是一个重要的施工工程。
对于正确的砌筑路缘石,不仅可以美化城市环境,还可以提高道路的使用寿命,减少车辆和人员的意外伤害。
一、施工准备在进行路缘石安装之前,应先进行施工准备工作。
需要确定砌筑地点、石材尺寸等,并做好以下准备工作:1. 石材加工路缘石是大块石材,需要进行加工,才能适应地面的大小和坡度。
因此,在进行路缘石安装之前,需要进行相应的石材加工工作。
可以使用机械加工或手工加工进行石材的打磨和修整。
在进行石材加工时,应确保石材的边角平直,表面光滑,不留毛刺和裂缝。
2. 工具准备路缘石安装需要用到一些工具,如钢筋切割机、水平仪、量尺、橡皮锤、铁锤、抹子等。
在进行路缘石安装之前,需要做好这些工具的准备工作,以保证施工的顺利进行。
3. 基础处理在进行路缘石安装之前,应先将现场地面进行清理,去除土石方和杂物。
然后根据要求进行基础处理,如打磨、平整和加固地基等,以保证路缘石的安装稳定性和牢固性。
二、施工流程1. 布设在进行路缘石安装之前,需要将路缘石进行布设。
布设时,应根据地面的大小和坡度进行测量,保证路缘石的长度和高度尺寸一致,自然呈直线,排列整齐。
2. 安装将石材用橡皮锤或铁锤轻敲平整,确保石材平整和垂直,并用木棒和水平仪对其进行调整,保持水平。
然后进行填缝,补充空隙并将其压紧,确保路缘石紧贴地面。
3. 处理在路缘石安装完成后,需要对其进行处理,以便达到更完美的效果。
首先用抹子将填缝处的水泥进行平整处理,然后用水进行冲洗,最后进行表面平整处理。
三、安全注意事项在进行路缘石安装时,需要注意以下安全事项:1.在安装路缘石时应注意人车分道,防止工地内外交通混乱和意外伤害的发生。
2.石材加工时,应注意安全操作,禁止从事责任不明的非法加工业务。
3.砌筑过程中应确保工人的安全,施工人员必须佩戴头盔、手套等安全防护器材,防止施工时受伤。
路缘石施工方案利用路缘石模具,采用优质混凝土原材料,再有一台搅拌机及一个震动平台,在野外即可大量生产路缘石了,操作简单便捷,无需机器环境条件的限制,从而达到路缘石施工方案的顺利进行。
路缘石模具、品种多、标准完全、规划大、质量一流。
路缘石模具也称道牙石模具、路旁边石模具、路沿石模具、路牙石模具、路肩石模具、路平石模具、路侧石模具。
路缘石是在路面上区分车行道、人行道、绿洲、隔离带和路途其他有些的界限,起到确保行人、车辆交通安全和确保路面边际规整的效果。
路缘石模具的方式有立式,斜式平和式等。
路缘石是花岗岩原料,石质坚固、耐磨损、耐酸碱、物美价廉。
路缘石作为一种铺设路面的辅助材料,既能够美化路途又能够维护路面不受损坏。
路缘石模具按需求定做、美观大方、保质保量、以最优的报价、最佳的效劳、为你供给最新更优质的商品,路缘石模具,路牙石模具,首要用于路途两边,防撞路缘石模具的特点是外表成曲波纹款式,为的是路上得水客顺着路缘石流到排水处,路缘石模具的出产操作简略便利户外即可出产,只需要搅拌机轰动渠道和路缘石模具即可批量出产。
路平石是路沿石系列模具中唯一类似盖板形状的模具,路平石在我们的日常生活中还是比较常见的,它经常与其他的路沿石一起出现,在城市的街道、公路两侧供行人行走的路段我们经常看到这种模具。
此外在交通干线两侧路平石模具也比较多见。
路牙石模具是公路两侧路面与路肩之间的条形构造物。
结构尺寸通常是99cm*15cm*15cm。
一般高出路面10cm。
路牙石是设置在路面与其它构造物之间的标石。
在分隔带和路面之间,人行道与路面之间一般都要设置路牙石,另外在交通岛,安全岛都设置牙石。
其形式有立式,斜式和平式等。
路牙石模具一般呈凸字形,是塑料颗粒经高温溶化注塑加工而成,原料主要采用聚丙烯,具有无毒、无味,密度小,强度、刚度、硬度耐热性均优于低压聚乙烯,可在100度左右使用。
具有良好的电性能和高频绝缘性不受湿度影响。
路牙石模具的表面非常光滑整洁,尤其是它经过锻造、加工之后,它的质量更不是一般的好了。
路缘石安装施工工法引言:路缘石是一种安装在道路边缘的石质构造物,用于划定道路边界、提供车辆导向和保护人行道。
安装路缘石不仅可以美化道路,还可以提高交通安全性。
本文将介绍路缘石安装的施工工法,包括材料准备、施工步骤和施工注意事项。
一、材料准备:1. 路缘石:选择耐候性好、质地均匀的石材作为路缘石材料。
常见的路缘石材料包括花岗岩、混凝土和人工石材等。
2. 砂浆:选择适合石材的砂浆作为路缘石的粘结剂。
常见的砂浆有水泥砂浆和石灰砂浆。
3. 施工工具:准备好铁锹、水平仪、水泥刀、橡胶锤等工具,以便进行施工。
二、施工步骤:1. 测量和标记:在路边进行测量,确定路缘石的位置和长度,并使用粉笔或油漆标出施工线路,以确保路缘石的安装位置准确无误。
2. 挖掘沟槽:使用铁锹或挖掘机将路缘石安装的位置挖掘出沟槽,确保沟槽宽度和深度符合设计要求。
沟槽的深度应该能够容纳路缘石的高度和土壤的压实层。
3. 铺设沥青底层:在沟槽底部倒入一层沥青,用均匀铺平,压实以提供稳定的基础。
4. 置放路缘石:将路缘石放置在挖掘好的沟槽中,确保路缘石与路面的接触面齐平,并保持相邻路缘石之间的间隙一致。
5. 固定路缘石:使用砂浆将路缘石与路面粘结固定。
涂抹适量的砂浆在路缘石和路面的接触面上,用橡胶锤轻轻敲打路缘石使其与路面紧密粘结。
6. 整平路缘石:使用水平仪检查安装的路缘石是否水平。
如有需要,可使用橡胶锤轻敲路缘石调整其位置,确保路缘石的水平度。
7. 清理和修整:在完成路缘石的安装后,及时清理施工现场,处理好剩余材料和杂物。
对路缘石进行最后的修整,确保外观整齐美观。
三、施工注意事项:1. 安全第一:在施工过程中,必须严格遵守安全操作规程,穿戴好安全防护装备,确保施工人员的人身安全。
2. 选择合适的材料:根据具体项目的要求,选择适合的路缘石材料和砂浆,以确保安装质量和使用寿命。
3. 确保基础稳定:在安装路缘石之前,务必要进行基础的准备工作,提供一个稳定的基础,以确保路缘石的稳固性。
路缘石(路边石)施工
一般在路面在铺沥青层之前都要先施工路缘石或者叫作路边石,它的施工方法如下:
1.现场准备
(一)在开挖路基的时候首先要预留出路边石的位置,以免日后重复开挖浪费时间
(二)安装路边石之前要做的工作如下:(1)对于有混凝土基座的路边石先施工基座(2)没有混凝土基座的路边石对安装现场进行全面清理不留杂物。
2.测量放样
按照路边石的设计标高和坐标位置打出路边石的顶标高和位置,并拉线绳。
每十米放一个点,这个点可用砸在地里的钢筋标注,并用线绳挂在钢筋上。
此项放样工作要提高精度,因为它关系着沥青路面的线形及沥青路面的厚度和平整度。
3.安装
安装过程中,如果根据设计要求勾缝,则要预留勾缝的宽度,宽度不要太大,也不要太小大概1.5cm左右合适。
宽度太大浪费砂浆和工作时间,宽度太小会给勾缝工作带来麻烦也会浪费工作时间。
切忌在安装路边石的同时勾缝,这样会导致工作进度减慢,而且如果标高有问题也不容易调整,但是这时候要保护好路边石免遭碾压。
路边石安装好后及时施工路边石的靠背,因为此时还没有勾缝很容易造成路边石倾倒。
4.勾缝
此项工作最好也采用分解工序完成能加快进度。
拌合M7.5砂浆,,一个人在前面用铲子先将砂浆捣进预留缝里,并用铲子压实,后面一个人用那个勾缝工具或者是1cm直径的钢筋棍或木棍精平砂浆,将缝隙抹光,使缝隙表面光滑、无水囊、气囊或蜂窝。
如下图:
勾缝工具
用铲子先将砂浆捣进预留缝里,并用铲子压实
用勾缝工具或者是1cm直径的钢筋棍或木棍精平砂浆
5.安装调整
路缘石、路边石的边棱线应线形正确、顺畅、光洁,表面不平整和不良外观,安装一定长度后,应进行目测,对线形不顺的进行个别调整。
符合设计要求后浇筑缘石后背水泥混凝土,并保证混凝土的宽度、高度与设计一致。
6.养护
砂浆切筑后,应及时进行养护。
