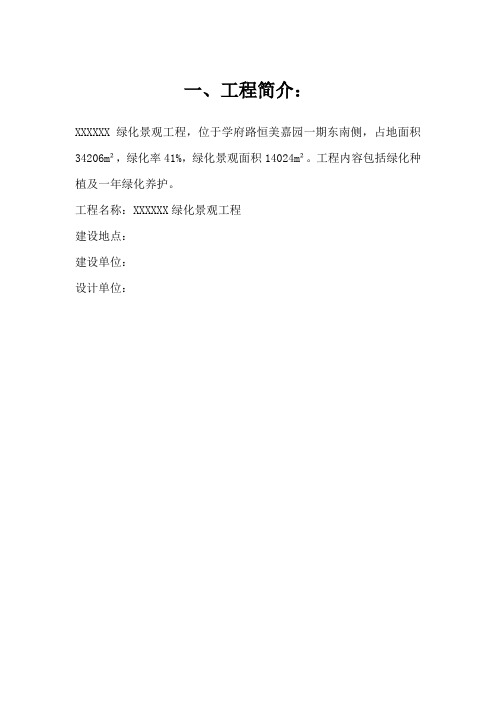

一、工程简介:XXXXXX绿化景观工程,位于学府路恒美嘉园一期东南侧,占地面积34206m²,绿化率41%,绿化景观面积14024m²。
工程内容包括绿化种植及一年绿化养护。
工程名称:XXXXXX绿化景观工程建设地点:建设单位:设计单位:二、工程承包范围及内容:XXXXXX绿化景观工程范围内的:⑴苗木、地被等绿化种植。
⑵土方造型、地形整理等。
⑶移交前养护。
工期:方案开工日期为2006年12月25日方案竣工日期为2007年3月25日总工期:90日历日三、施工准备工作方案1、施工组织机构及施工队组建1.1成立工程经理部,选派责任心强,业务能力强,参加过上海及镇江市重大工程施工且取得优良业绩的人选;1.2组织施工队伍并进行培训教育,选调施工经验丰富、技术过硬的作业班组,在培训教育中,着重提高全体施工人员对镇江恒顺房地产恒美二期住宅小区园林景观工程重要性的认识,明确实现三大控制目标及各人在各自岗位和各个阶段的目标、任务、要求和责任。
2、施工准备工作的协调2.1与建设单位现场指挥部、监理单位、设计单位加强联系和深入学习,进一步熟悉和了解设计意图及工程要求,根据设计要求和现场情况完善施工组织设计交建设单位和监理工程师审查批准;2.2主持施工图会审,协助建设单位,会同设计单位,对个别施工图不全或有不够理解的细部进一步细化和学习;2.3与监理单位联系尽早学习和熟悉监理工程师对本工程的监理要求和工作程序;3、苗木、材料及机械设备准备3.1派出专人赴苗木供给点进一步落实苗木的品种,规格、数量;3.2根据施工进度方案安排好各种材料进场时间,并确定仓库及堆放的面积和地点。
3.3定货源、找厂家、看质量、组织好货源、安排好运输车辆。
3.4材料进场验收:按施工总平面图组织材料现场堆放,除点数、检尺外还要查看质保书,质保书不合格者严禁进场。
3.5施工机具准备:根据施工方案和进度方案的要求,编制施工机具需用量方案,为组织运输和确定机具停放场地提供依据。
景观工程施工现场培训内容一、前言景观工程施工现场培训是为了提高施工现场工作人员的技能和安全意识,确保施工质量和安全。
本次培训内容包括景观工程施工的基本知识、施工现场的安全管理和实用技巧等方面。
希望通过本次培训,能提高工作人员的整体素质,使施工工作更加顺利和安全。
二、景观工程施工的基本知识1. 景观工程概述景观工程是一种将景观设计图纸上的设计理念、要求用施工材料和技术手段转化为实际景观的工作。
主要包括道路、广场、绿地、健身设施、景观植物、景观灯具等的施工工作。
2. 施工图纸的理解在施工前,必须对景观工程的施工图纸有深入的了解,包括平面图、剖面图、构造图等。
只有理解了图纸,施工才能按照设计要求和标准进行。
3. 施工工艺景观工程的施工工艺包括材料的选配、施工工序、工艺控制和质量检验等。
在施工过程中,需要做好各个环节的协调和控制,保证施工质量。
三、施工现场的安全管理1. 安全生产意识施工人员要时刻保持安全生产意识,树立“安全第一”的理念。
在工作中要主动发现危险,严格执行安全操作规程,做好各项安全措施。
2. 施工现场的管理施工现场要定期进行安全检查,及时清除施工隐患,规范作业流程,确保施工过程中的安全。
3. 紧急救援措施事故可能随时发生,每个施工现场都应该有紧急救援预案,确保事故发生后有有效的救援措施。
四、工程机械的使用与维护1. 机械设备的选择不同景观工程施工需要不同的机械设备,要根据实际要求合理选择机械设备,并对设备的操作进行培训。
2. 机械设备的维护机械设备的维护对于保证施工质量和安全至关重要,要定期检查设备的使用状况,及时进行维护保养。
3. 机械设备的操作操作机械设备的工人要接受专门的操作培训,符合要求后方可上岗作业,严格遵守操作规程。
五、现场施工技巧1. 土方工程的施工景观工程中土方工程是基础工程之一,要掌握土方开挖、填筑、夯实等施工技术,保证工程的基础牢固。
2. 灌浆工程的施工灌浆工程是景观工程中非常重要的一环,要掌握灌浆材料的选择与使用技术,确保灌浆质量。
第一部分工程资料的管理一、基本规定1、工程资料应与建筑工程过程同步,并真实反映建筑工程的建设情况和实体质量。
施工过程中对影响结构安全和使用功能的重要隐蔽部位,验收时必须留存影像资料并存档。
留置影像资料时,施工单位必须在监理单位见证下拍摄不少于一张照片留存于施工技术资料中,拍摄的照片应标注拍摄时间、拍摄人、拍摄地点及对应的工程部位。
2、工程资料填写应字迹清楚、内容完整、结论明确,签字盖章应齐全。
3、工程资料应以打印文本为主,纸质载体为A4幅面。
施工资料中涉及结论性的文字,除施工单位自检结论外,均应手工书写。
手工书写部分应用蓝黑或黑色碳素墨水。
4、工程资料不得随意修改。
当需修改时,应实行划改,并由划改人签字盖章确认。
5、工程资料应为原件。
当为复印件时,提供单位应在复印件上加盖单位印章,并应有经办人签字及日期,同时应注明原件存放处。
提供单位应对资料的真实性负责。
6、移交建设单位的工程档案资料的套数、费用、移交时间应在合同中做出明确要求。
当合同无规定时,工程档案移交数量不少于2套。
7、建设工程项目实行总承包的,总包单位负责收集、汇总各分包单位形成的工程档案并及时向建设单位移交;分包单位应将本单位形成的工程资料整理、组卷后及时移交总包单位。
建设工程项目由几个单位承包的,各承包单位负责收集、整理、组卷其承包项目的工程资料,并及时向建设单位移交。
8、对列入城建档案管理机构接收档案范围的工程,工程竣工验收合格之日起90日内,由建设单位向当地城建档案管理机构移交一套符合规定的原件工程档案。
9、工程资料的收集、整理、移交应有专人负责管理,资料管理人员应经过相应的培训,并持证上岗。
二、相关单位的管理职责1、建设单位的职责⑴在领取《建设工程施工许可证》之前,在行政审批中心建设局窗口签订《建设工程档案移交责任书》。
⑵在工程招标及与勘察、设计、施工、监理等单位签订协议、合同时,应对工程文件资料的套数、费用、质量、移交时间和违约责任等提出明确要求。
第1篇随着城市化进程的加快,景观工程在提升城市形象、改善居民生活环境等方面发挥着越来越重要的作用。
为了提高景观工程施工人员的技术水平和管理能力,确保工程质量和安全,特举办本次景观工程施工知识培训。
以下是本次培训的主要内容:一、培训目标1. 提高景观工程施工人员的技术水平,使其掌握景观工程施工的基本知识和技能。
2. 强化景观工程施工管理,提高施工效率,降低成本。
3. 增强安全意识,确保施工现场的安全。
二、培训内容1. 景观工程施工概述:介绍景观工程施工的基本概念、特点、分类及发展趋势。
2. 景观工程设计:讲解景观设计的基本原则、设计流程、设计手法及设计软件应用。
3. 景观工程施工工艺:介绍景观工程施工的各个环节,包括土方工程、绿化工程、硬质景观工程等。
4. 景观工程施工材料:讲解常用景观工程施工材料的特点、性能、选购及施工要求。
5. 景观工程施工管理:阐述景观工程施工管理的原则、方法及常见问题处理。
6. 景观工程施工安全:强调施工现场的安全措施,提高施工人员的安全意识。
7. 景观工程施工质量控制:讲解景观工程施工质量控制的方法、标准及常见问题处理。
8. 景观工程施工进度管理:介绍景观工程施工进度管理的原则、方法及进度控制措施。
9. 景观工程施工成本控制:讲解景观工程施工成本控制的方法、策略及成本核算。
10. 案例分析:结合实际工程案例,分析景观工程施工过程中遇到的问题及解决方案。
三、培训形式1. 讲座:邀请资深景观工程师、项目经理等专家进行授课,讲解景观工程施工相关知识和经验。
2. 实地考察:组织学员参观优秀景观工程现场,学习先进施工技术和经验。
3. 案例分析:通过讨论、分析实际工程案例,提高学员解决实际问题的能力。
4. 互动交流:设置问答环节,解答学员在实际工作中遇到的问题。
四、培训对象1. 景观工程施工人员:包括设计师、施工员、监理员等。
2. 景观工程施工管理人员:包括项目经理、技术负责人等。
目录一、测量知识(朱锦华) (2)二、工程测量在施工中的应用(邢建辉) (12)三、市政工程施工要点及质量控制要点(郑勇) (17)四、桥梁工程施工(刘辉) (35)五、试验员培训内容纲要(刘泽春) (45)六、工程量计算方法(李鹏) (61)七、项目部各岗位的内部管理(王天江) (70)八、建设工程施工安全与管理(刘文生) (82)一、测量知识一、工程中的主要测量工作:1、根据控制点实测某点的高程或坐标(测点)。
2、通过控制点来确定某点位置(放点)。
二、应该掌握的基本测量知识(含仪器的操作及有关计算): 1、水准测量; 2、角度测量; 3、坐标测量;A 、水 准 测 量一、水准路线的布设形式:(1)、闭合水准路线:从一已知高程的水准点开始,沿环线对各高程待定的水准点进行水准测量,最后仍测回到原已知水准点,构成闭合水准路线。
(2)、附合水准线路:从一已知高程的水准点出发,依次对各高程待定的水准点进行水准测量,最后附合到另一个已知高程的水准点,构成附合水准路线。
附合或闭合差f h 容=∑h 测 — ∑h 理=∑h 测 —(H 终 — H 始)≤12√ L mm (三等水准)AB 123A123654闭合差的分配可以根据长度或测站数来分配V i= -f H/∑L×L或V i = — f H/∑n×n二、水准测量误差及其消除、减弱影响的方法1、仪器误差:视准轴不平行于水准管轴所产生的误差消除方法:前后视距相等2、观测误差(1)视差的影响当视差存在时,尺像不与十字平面重合,观测时眼睛的位置不同,读出的数也不同,产生误差。
要仔细进行物镜对光来消除视差。
(2)中丝卡数,否则出错。
3、水准尺的误差;(1)前后倾斜;(2)左右倾斜;(3)塔尺未全部抽出所带来的误差二、水准仪的检验与校正1、圆水准的检验与校正;为了满足圆水准轴平行于仪器竖轴的条件检验时,先用脚螺旋使圆水准气泡居中,然后将仪器旋转1800,若气泡发生偏移,则应校正。
园林绿化景观工程施工方案培训资料(doc 69页)的具体位置。
1、机具、材料计划及教育:拟定机具设备、材料、人员进场计划,对准备进场的人员进场入场前各级安全教育。
2、技术准备:4.1 组织相关人员熟悉及研究设计文件、相关国家规范及施工图集,充分了解设计意图,熟悉图纸的具体内容;4.2 组织建设、设计、监理、总包方对图纸进行交底,同时进行图纸会审,包括深化设计的图纸会审;4.3 编制施工组织设计、施工工艺标准及保证质量通病的措施,制定技术管理办法和实施细则,编写技术、质量、安全等的交底资料,在施工前将书面交底落实到每个人,技术交底采用双层三级制,即技术负责人组织各分项技术员向班组长、质检员交底,质检员及班组长在接受后要认真对交底内容进行消化和吸收,然后再向各班组长进行交底,再由班组长对工人进行岗前技术培训;3、其它准备:为保证正常施工,需由施工员带队,将施工现场进行详细踏查,同时由质量检查员配合做好材料的进场验收、取样、试化验等工作,对相关仪器需进行必要的检验检测。
一、主要工程项目的施工方案、施工方法1、测量部分施工方案定位、放线这项工程能否真正过关,直接关系到工程的质量,所以在这个分项工程施工时,项目部的全体技术人员要配合测量员做好施测工作,同时积极与总包、监理单位协调,避免出错。
1.1 控制点检测根据所交导线的等级按相应的精度要求,使用全站型光电测距仪,采用三联脚架法,在有利观测时间内进行观测,观测时各种数据参数根据当天的天气情况进行相应输入以做改正。
外业测完后,及时进行测量成果的整理,复测成果由技术部作为原始技术资料存档。
复测中如发现问题,应及时与业主、总包、勘测、设计单位联系,协商解决。
1.2 横断面复核根据现状地形及设计横断面进行横断面复核,按业主要求确定横断面间距,起伏较大地段,适当进行加密。
横断面复核从已知高程控制点开始,每20m左右与另一已知水准点闭合。
1.3 桩位保护对所交导线点、水准点进行现场栓桩。
景观工程施工培训随着城市化进程的不断推进,公园景观工程作为城市环境建设的重要组成部分,其施工质量直接关系到城市的美观和市民的生活品质。
为了提高公园景观工程的施工质量,加强施工人员的安全意识和技能水平,我们特举办此次景观工程施工培训。
一、培训目标通过本次培训,使施工人员深入了解公园景观工程施工的基本流程、施工工艺及质量要求,掌握安全施工的知识和技能,提高施工人员的综合素质,确保公园景观工程的施工质量。
二、培训内容1. 公园景观工程施工的基本流程和施工工艺,包括施工准备、施工放线、地形调整、苗木种植、大树移植、时令花卉栽植、草坪建植、管道工程、电缆敷设、拆除工程、土建铺装、海绵工程、园林小品等方面的内容。
2. 公园景观工程的质量要求,包括工程质量标准、质量控制、质量验收等方面的内容。
3. 施工安全管理,包括施工现场安全管理、安全事故处理、施工现场卫生与环境保护等方面的内容。
4. 施工常用机械设备的使用和维护,包括挖掘机、装载机、推土机、割草机等方面的内容。
5. 施工图纸的阅读和理解,包括平面图、立面图、剖面图等方面的内容。
三、培训方式本次培训采用理论教学和实践操作相结合的方式进行。
理论教学部分主要包括讲座、案例分析等形式,实践操作部分主要包括现场演示、实操练习等形式。
四、培训时间培训时间为2023年4月10日至4月15日,共计5天。
其中,理论教学时间为2天,实践操作时间为3天。
五、培训对象本次培训主要面向公园景观工程施工现场的施工人员、技术人员和管理人员。
六、培训费用培训费用为每人500元,包括培训教材、培训师资、实践操作等费用。
七、培训地点培训地点待定。
通过本次培训,我们相信施工人员将能够更好地掌握公园景观工程施工的技术和质量要求,提高安全意识和技能水平,为公园景观工程施工的顺利进行提供有力保障。
希望大家踊跃参加,共同提升我国公园景观工程的施工水平。
名目1.总体概述及工程工程实施的重点、难点和解决方案2.确保工程质量的技术组织措施3.质量通病的防治措施4.确保工期的技术组织措施5.劳动力、机械设备和材料投进方案及其保证措施6.施工现场平面布置和临时设施、临时道路布置7.季节性施工措施8.确保平安施工的技术组织措施9.确保文明施工及环境保卫的技术组织措施10.工程班子人员素养、配备及治理经验11.扬尘污染防治专项方案附件一:施工进度方案横道图附件二:施工总平面布置及临时工程布置图1.总体概述及工程工程实施的重点、难点和解决方案第一节道路工程概况本工程为猇亭区民主路安置房〔一期〕景瞧及场地市政工程,要紧建设内容包括栽植乔灌木、栽植色带、园路展装、青石路牙、树池、C30商品混凝土路面、砌筑检查井、电气照明、给水、排水管等。
施工中严格按照施工图纸要求进行施工。
第二节施工特点分析一、施工现场布置比立简单,生活区不在施工现场,砼采纳商品砼,交通便利,施工时要注重各工序衔接合理,并积极与其他有关单位及甲方、监理协调关系。
二、工期:业要紧求工期为90日历天。
我公司结合自身设备精良、人员素养高、资金雄厚优势,决定在90日历天内完本钞票工程的施工任务。
为了更快地完本钞票工程,我公司本着以优秀的治理水平和一流的施工技术,发扬吃苦耐劳的精神来圆满完成此工程。
三、搞好当地群众关系,确保施工正常进行,保证平安文明生产,不干扰施工,现场保证平安文明施工仍是本工程的要害。
四、道路沿线可能有各种隐蔽管道,施工道路时应注重管线的保卫工作,并注重各种管线的平安。
五、本工程季节性比立强,必须加强季节性施工措施,抓紧有利施工季节,制定有力的工期保证措施,以确保在要求工期内优质完工。
第三节本工程的重点、难点分析及采取的相关措施一、本工程重点1、重点分析依据本工程的特点,施工层次多,要保证工程按期完成,我们在施工过程中要有的放矢,掌握重点与难点,才能确保工程顺利完工。
2、采取措施为了确保工程能够按时按量完成,我们采取以下对策:1、组织强有力工程经理部,配备精干的施工队伍,负责完成该工程治理与施工任务。
江安县天堂湖、天堂河市政景观工程
监
理
规
划
四川铁兴建设管理有限公司
江安县天堂湖、天堂河市政景观工程参编人员(项目专监):
组织编制人(项目总监):
审批人(企业技术负责人):
四川铁兴建设管理有限公司
(公章)
年月日
目录
第一节工程项目概况...................... 错误!未定义书签。
第二节监理工作范围...................... 错误!未定义书签。
第三节监理工作内容.. (5)
第四节监理工作目标...................... 错误!未定义书签。
第五节监理工作依据...................... 错误!未定义书签。
第六节监理项目组织形式、人员安排及职责 .. 错误!未定义书签。
第七节监理工作程序...................... 错误!未定义书签。
第八节质量控制工作方法及措施............ 错误!未定义书签。
第九节进度控制工作方法及措施............ 错误!未定义书签。
第十节造价控制工作方法及措施............ 错误!未定义书签。
第十一节监理工作制度 (82)
第十二节合同及信息管理 (95)
第十三节安全管理措施 (102)
第十四节组织协调措施 (108)
第十五节监理设施........................ 错误!未定义书签。
1、常规检测设备、工具..................... 错误!未定义书签。
2、设施清单............................... 错误!未定义书签。
第一节工程项目概况
工程名称:江安县天堂湖、天堂河市政景观工程
建设规模:本工程红线面积724637㎡,其中水体面积281837㎡
建设地点:江安县江安镇
质量安全监督单位:江安县建设工程质量安全监督站
建设单位:江安县益民建设有限公司
施工单位: 中电建建筑集团有限公司
江安县天堂湖天堂河市政景观工程项目位于四川省宜宾市江安县城郊,项目占地包含灯杆山村的石砲冲组、天更上组、凤凰嘴组;五会村;青苔坎村的石门子组、苦竹林组、小屋基组、乐有余组等三个村涉及到七个组;整个项目沿着天堂河流域呈西南至东北走向,北面毗邻江安县城,南面毗邻南屏山公园,江安县绕城路由西向东穿过,将本项目分为A、B两个区域,A区域为天堂湖水库、B区域为天堂河流域,天堂河为天堂湖水库的泄洪区。
天堂湖工程红线面积584609平方米(含水面积247787平方米、原有地被128111.7平方米、新建绿地面积129394平方米、园路及地面辅装面积70764.52平方米),其中乔木5639棵,高灌木822株,灌木地被46230.8平方米,水生植物10776.3平方米,草坪83163.2平方米;园路及地面辅装70764.52平方米;护岸工程5969.2m。
天堂河工程红线面积140028平方米(含水面积34050平方米、绿地面积66016.3平方米、园路及地面辅装面积30355.45平方米),其中乔木3697棵,高灌木1124株,灌木地被30206.4平方米,水生植物1780.3平方米,草坪35809.9平方米;园路及地面辅装30355.45平方米。
第二节监理工作范围
(一)、正常监理服务的范围:
工程主要包括护岸、土方造型、铺装工程、硬质景观工程、绿化植物种植,给排水,供陪电及亮化等专业工程;是指在合同约定的工程范围内及约定的正常监理服务期限内,对工程进行工程质量、安全、进度、造价、合同其他事项等相关监理工作。
(二)、附加监理服务的范围:
包括但不限于:①由于非监理(含业主或第三方责任)原因导致合同约定的监理服务期限延长,所延长的服务时间应视为附加监理服务;②业主书面提出正常监理服务范围以外的监理服务要求,监理人完成此项服务应视为附加监理服务;③业主书面提出监理合同约定的工作范围以外的监理工作,监理人完成此项工作应视为附加监理服务;④业主书面提出高于监理合同约定的服务目标,监理人为完成此目标而增加的投入应视为附加监理服务。
(三)、额外服务的范围:
指正常监理服务和附加监理服务范围以外的工作,例如:①监理合同生效后,因非监理人原因导致监理人不能提供全部或部分服务时,其善后工作以及恢复服务的准备工作,应作为额外服务;②如果业主以书面形式提出要求,监理人应提交变更服务的建议方案,该建议方案的编写和提交应视为额外服务;③非监理人原因导致全部监理服务已无法继续履行时,监理人在书面通知发包人28日之后,有权单方面解除本监理合同,因此而增加的监理服务工作量应作为监理人的额外服务;④业主将部分或全部外部协调工作委托监理人承担,因此而增加的工作应视为额外服务;⑤根据工程需要由监理人组织的相关咨询论证会以及聘请相关专家等工作,应视为额外服务。
第三节监理工作内容
本项目按照招标文件要求,设置监理部一级监理机构。
监理服务的内容:土石方造型、护岸工程、园林道路、园林铺装,绿化植物种植、管网、亮化等,对施工期间的工程质量、施工安全、环保、费用、进度、合同管理实施监督和管理。
根据《工程建设监理规范》、《工程建设监理规定》及《建设工程委托监理合同》的有关规定,我们提供的基本服务内容包括:
1、熟悉合同文件,调查施工环境条件;
2、在合同约定的期限内编制监理规划,根据监理规划在相应工程开工前编制监理细则;。
