模板工程量一般是按实际接触面计算
- 格式:doc
- 大小:21.00 KB
- 文档页数:1
模板工程计算规则模板一般就是按照与砼接触面的面积进行计算,你可以按照当地的计算规则学习一下就可以了,也可以借鉴一下以下的,各地的具体规则只是局部有不大相同的一、本章中模板是分别按本省施工中常用的组合钢模板、定型钢模板、竹模板、木模板编制的,实际施工采用不同模板时可以调整。
二、现浇混凝土梁、板、柱、墙是按支撑高度3.6m编制的,超过3.6m时,每超过1m (不足1m者按1m计),超过部分工程量另按超高的项目计算。
三、拱形、弧形构件是按木模考虑的,如实际使用钢模时,套用直形构件项目,人工乘以系数1.2。
四、构造柱模板套用矩形柱项目。
五、倒锥壳水塔塔身钢滑升模板项目,也适用于一般水塔塔身滑升模板工程。
六、烟囱钢滑升模板项目均已包括烟囱筒身、牛腿、烟道口;水塔钢滑模均已包括直筒、门窗洞口等模板用量。
七、项目中钢筋混凝土烟囱筒身、圆形贮仓筒壁及造粒塔筒壁,是采用钢滑模或木模施工的。
其他项目,是按组合式钢模或木模施工计算的,如实际施工方法或采用的模板品种、数量与项目规定不同时,可以调整。
八、采用钢滑模施工的项目内包括了提升支撑杆的用量,如设计不同时,可以调整。
如设计规定利用支撑杆代替结构钢筋,在计算钢筋用量时,应扣除支撑杆的重量,如支撑杆施工后拔出者,其回收率和拔杆费用另行计算。
九、如大面积模板需要加大刚度,在构件中设置对拉螺栓,并同混凝土一起现浇在构件中不取出周转使用,可根据经批准的施工组织设计,按实际用量及单价调整。
十、斜梁(板)是按坡度30°以内综合取定的。
坡度在45°以内,按相应项目人工乘以系数1.05。
坡度在60°以内,按相应项目人工乘以系数1.1。
十一、剪力墙计算时,按以下规定计算。
1、剪力墙较长边是墙厚的4倍以下时,按柱的相应项目计算。
2、剪力墙较长边是墙厚的4倍以上,7倍以下时,按短肢剪力墙项目计算。
3、剪力墙较长边是墙厚的7倍以上时,按墙的相应项目计算。
十二、现浇空心楼板执行平板项目。
建筑工程混凝土、钢筋混凝土模板及支架工程量计算规则
工程量计算规则及说明
一.工程量计算规则
1.住宅、教学及办公用房、医院(宾馆、图书馆)、商场、单层厂房、多层厂房、综合楼的模板工程量均按建筑物总建筑面积以m2计算。
2,现浇混凝土水塔塔身、水塔水箱、贮水池及化粪池的模板,均按混凝土实体积以m3计算。
3 .液压滑升钢模板施工的烟囱筒身、水塔塔身及贮仓圆筒筒仓的模板,均按混凝土实体积以m3计算。
贮仓的顶板、隔层板及非滑模施工的仓壁模板按模板与混凝土的接触面积以m2计算。
4 .现浇混凝土垫层、压顶、其他构件模板工程量均按模板与混凝土接触面积以m2计算。
5 .台阶模板工程量按水平投影面积计算,台阶与平台连接时,其投影面积应以最上层踏步外沿加0.30m计算。
6,地沟模板不分沟底、沟壁、沟顶均以模板与混凝土接触面积合并计算。
7预制地沟盖板、地沟过梁模板工程量均按构件实体积以m3计算。
二、其他说明
1.定额中的模板是按钢模为主部分考虑木模综合测算的,施工采用模板与定额规定不同时,仍按定额规定计算。
2,本定额中的综合楼是指房间使用活荷载不超过4KN∕m2,集两种以上使用功能为一体的且设计图纸中注明为综合楼的建筑物。
3 .建筑物模板是综合测算的,无论室内有无地沟均不调整。
4 .同一建筑物多种用途,按不同用途分别计算。
5 .混凝土散水、地坪及基础垫层的模板均按现浇混凝土垫层模板计算。
6 .定额中的其他模板适用于室外工程。

现浇混凝土及钢筋混凝土模板工程量的计算在建筑工程中,现浇混凝土及钢筋混凝土模板工程是一个至关重要的环节。
准确计算模板工程量对于工程预算、成本控制以及施工安排都具有重要意义。
接下来,让我们详细了解一下现浇混凝土及钢筋混凝土模板工程量的计算方法。
首先,我们需要明确模板工程量计算的基本规则。
一般来说,模板工程量是按照与混凝土接触的面积以平方米为单位进行计算的。
但在实际计算中,需要根据不同的构件类型和结构特点进行具体分析。
对于基础部分,如带形基础、独立基础等,计算模板面积时要考虑侧面和底面的模板面积。
以带形基础为例,其模板面积等于基础长度乘以基础高度再乘以 2 加上基础的端头面积。
柱子模板工程量的计算相对较为简单。
矩形柱的模板面积等于柱周长乘以柱高;圆形柱则需要根据其直径和周长的计算公式来确定模板面积。
需要注意的是,柱高应从柱基上表面(或楼板上表面)算至上一层楼板上表面。
梁的模板工程量计算稍微复杂一些。
包括主梁和次梁,梁模板面积等于梁的净长乘以梁的两侧面高度加上梁底模板面积。
梁长的计算要根据梁与柱、梁与梁的交接情况来确定。
如果梁与柱连接,梁长算至柱侧面;如果主梁与次梁连接,次梁长算至主梁侧面。
板的模板工程量计算,有梁板(包括主、次梁与板)按梁、板体积之和计算;无梁板按板和柱帽体积之和计算;平板则按板的净面积计算。
剪力墙模板工程量计算,通常按剪力墙的垂直投影面积计算。
楼梯模板工程量的计算较为特殊。
包括踏步、休息平台以及楼梯梁等部分。
楼梯模板面积可以按照水平投影面积计算,也可以分别计算各部分的模板面积再相加。
在计算模板工程量时,还需要考虑一些特殊情况和细节。
例如,对于超高模板的计算,当模板支撑高度超过规定的高度时,需要额外计算超高部分的模板工程量,并按照相应的规定增加支撑费用。
此外,模板的拼接、阴阳角的处理等部位可能会增加模板的使用量,在计算时也需要适当考虑。
为了更准确地计算模板工程量,我们需要仔细查看施工图纸,了解构件的尺寸、形状和位置关系。
模板一般就是按照与砼接触面的面积进行计算,你可以按照当地的计算规则学习一下就可以了,也可以借鉴一下以下的,各地的具体规则只是局部有不大相同的一、本章中模板是分别按本省施工中常用的组合钢模板、定型钢模板、竹模板、木模板编制的,实际施工采用不同模板时可以调整。
二、现浇混凝土梁、板、柱、墙是按支撑高度3.6m编制的,超过3.6m时,每超过1m (不足1m者按1m计),超过部分工程量另按超高的项目计算。
三、拱形、弧形构件是按木模考虑的,如实际使用钢模时,套用直形构件项目,人工乘以系数1.2。
四、构造柱模板套用矩形柱项目。
五、倒锥壳水塔塔身钢滑升模板项目,也适用于一般水塔塔身滑升模板工程。
六、烟囱钢滑升模板项目均已包括烟囱筒身、牛腿、烟道口;水塔钢滑模均已包括直筒、门窗洞口等模板用量。
七、项目中钢筋混凝土烟囱筒身、圆形贮仓筒壁及造粒塔筒壁,是采用钢滑模或木模施工的。
其他项目,是按组合式钢模或木模施工计算的,如实际施工方法或采用的模板品种、数量与项目规定不同时,可以调整。
八、采用钢滑模施工的项目内包括了提升支撑杆的用量,如设计不同时,可以调整。
如设计规定利用支撑杆代替结构钢筋,在计算钢筋用量时,应扣除支撑杆的重量,如支撑杆施工后拔出者,其回收率和拔杆费用另行计算。
九、如大面积模板需要加大刚度,在构件中设置对拉螺栓,并同混凝土一起现浇在构件中不取出周转使用,可根据经批准的施工组织设计,按实际用量及单价调整。
十、斜梁(板)是按坡度30°以内综合取定的。
坡度在45°以内,按相应项目人工乘以系数1.05。
坡度在60°以内,按相应项目人工乘以系数1.1。
十一、剪力墙计算时,按以下规定计算。
1、剪力墙较长边是墙厚的4倍以下时,按柱的相应项目计算。
2、剪力墙较长边是墙厚的4倍以上,7倍以下时,按短肢剪力墙项目计算。
3、剪力墙较长边是墙厚的7倍以上时,按墙的相应项目计算。
十二、现浇空心楼板执行平板项目。
模板工程量计算规则分享分享是一种美德关闭梁凤月17:22分享一、现浇混凝土及钢筋混凝土模板工程量计算规则1.现浇混凝土及钢筋混凝土模板工程量,除另有规定外,均按混凝土与模板接触面的面积,以m2计算。
2.现浇钢筋混凝土柱、梁、板、墙的支模高度(即室外地坪至板底或板面至板底之间的高度)以3.6m以内为准,超过3. 6m以上部分,另按超过部分计算增加支撑工程量。
3.现浇钢筋混凝土墙、板单孔面积在0.3m2以内的孔洞,不予扣除,洞侧壁模板亦不增加;单孔面积在0.3 m2以外时,应予扣除,洞侧壁模板面积并入墙、板模板工程量之内计算。
4.现浇钢筋混凝土框架分别按梁、板、柱、墙有关规定计算,附墙柱,并入墙内工程量计算。
5.杯形基础杯口高度大于杯口大边长度的,套高杯基础定额项目。
6.柱与梁、柱与墙、梁与梁等连接的重叠部分以及伸入墙内的梁头、板头部分,均不计算模板面积。
7.构造柱外露面均应按图示外露部分计算模板面积。
构造柱与墙接触面不计算模板面积。
8.现浇钢筋混凝土悬挑板(雨篷、阳台)按图示外挑部分尺寸的水平投影面积计算。
挑出墙外的牛腿梁及板边模板不另计算。
9.现浇钢筋混凝土楼梯,以图示露明面尺寸的水平投影面积计算,不扣除小于500mm楼梯井所占面积。
楼梯的踏步、踏步板平台梁等侧面模板,不另行计算。
10.混凝土台阶不包括梯带,按图示台阶尺寸的水平面积计算,台阶端头两侧不另计算模板面积。
11.现浇混凝土小型池槽按构件外围体积计算,池槽内、外侧及底部的模板不另行计算。
二、预制钢筋混凝土构件模板工程量计算规则1.预制钢筋混凝土模板工程量,除另有规定者外均按混凝土实体体积以m3计算。
2.小型池槽按外型体积以m3计算。
3.预制桩尖按虚体积(不扣除桩尖虚体积部分)计算三、构筑物钢筋混凝土模板工程量计算规则1.构筑物工程的模板工程量,除另有规定者外,区别现浇、预制和构件类别,分别按一和二的有关规定计算。
2.大型池槽等分别按基础、墙、板、梁、柱等有关规定计算并套相应定额项目。
模板工程量计算规则分享分享是一种美德关闭梁凤月 17:22分享一、现浇混凝土及钢筋混凝土模板工程量计算规则1.现浇混凝土及钢筋混凝土模板工程量,除另有规定外,均按混凝土与模板接触面的面积,以m2计算。
2.现浇钢筋混凝土柱、梁、板、墙的支模高度(即室外地坪至板底或板面至板底之间的高度)以3.6m以内为准,超过3. 6m以上部分,另按超过部分计算增加支撑工程量。
3.现浇钢筋混凝土墙、板单孔面积在0.3m2以内的孔洞,不予扣除,洞侧壁模板亦不增加;单孔面积在0.3 m2以外时,应予扣除,洞侧壁模板面积并入墙、板模板工程量之内计算。
4.现浇钢筋混凝土框架分别按梁、板、柱、墙有关规定计算,附墙柱,并入墙内工程量计算。
5.杯形基础杯口高度大于杯口大边长度的,套高杯基础定额项目。
6.柱与梁、柱与墙、梁与梁等连接的重叠部分以及伸入墙内的梁头、板头部分,均不计算模板面积。
7.构造柱外露面均应按图示外露部分计算模板面积。
构造柱与墙接触面不计算模板面积。
8.现浇钢筋混凝土悬挑板(雨篷、阳台)按图示外挑部分尺寸的水平投影面积计算。
挑出墙外的牛腿梁及板边模板不另计算。
9.现浇钢筋混凝土楼梯,以图示露明面尺寸的水平投影面积计算,不扣除小于500mm楼梯井所占面积。
楼梯的踏步、踏步板平台梁等侧面模板,不另行计算。
10.混凝土台阶不包括梯带,按图示台阶尺寸的水平面积计算,台阶端头两侧不另计算模板面积。
11.现浇混凝土小型池槽按构件外围体积计算,池槽内、外侧及底部的模板不另行计算。
二、预制钢筋混凝土构件模板工程量计算规则1.预制钢筋混凝土模板工程量,除另有规定者外均按混凝土实体体积以m3计算。
2.小型池槽按外型体积以m3计算。
3.预制桩尖按虚体积(不扣除桩尖虚体积部分)计算三、构筑物钢筋混凝土模板工程量计算规则1.构筑物工程的模板工程量,除另有规定者外,区别现浇、预制和构件类别,分别按一和二的有关规定计算。
2.大型池槽等分别按基础、墙、板、梁、柱等有关规定计算并套相应定额项目。
工程量计算规则一、现浇混凝土模板:1. 现浇混凝土模板除另有规定者外,应区分模板不同材质,按混凝土与模板接触面以面积计算;不扣除墙、板单孔面积在 1.0m 2 以内的孔洞面积,洞侧壁模板也不增加;扣除单孔面积在 1.0m 2 以外的孔洞面积,洞侧壁模板面积并入相应模板项目计算;不扣除柱与梁、梁与梁、梁与墙连接重叠部分面积,但应扣除梁与板、柱与墙、墙与墙连接重叠部分面积。
2. 基础、墙、板、其他构件模板均扣除后浇带模板所占面积。
3. 基础:(1) 带形基础、桩承台外墙按基础中心线计算,内墙按基础上口净长度计算;带形基础、桩承台内外墙交接部分面积不扣除,基础端头的模板不另计算;带形基础与独立基础连接时,带形基础的长度按其两端独立基础上口的净长度计算。
(2) 独立基础、桩承台与带形基础、桩承台连接部分的面积不扣除。
(3) 满堂基础、桩承台按底板与梁模板接触面积之和计算;外墙基础梁长度按中心线长度计算,内墙基础梁长度按净长度计算;基础梁交接部分面积不扣除,基础梁端头的模板不另计算。
(4) 基础梁的长度按基础或柱之间的净长度计算;梁与梁交接部分的面积不扣除;梁端头的模板不另计算。
(5) 设备基础螺栓套按不同长度以个计算。
4. 柱:(1) 柱高:有梁板的柱高应自柱基上表面( 或楼板上表面) 至上一层楼板上表面之间的高度计算;无梁板的柱高应自柱基上表面( 或楼板上表面) 至柱帽下表面之间的高度计算;框架柱的柱高应自柱基上表面至柱顶的高度计算;构造柱的柱高应自柱底至柱顶( 梁底) 的高度计算;(2) 依附柱上牛腿的模板面积并入柱工程量中;(3) 先砌墙的构造柱模板的工程量按图示外露部分的最大宽度乘以柱高计算。
5. 墙:(1) 高度:由墙基上表面( 或楼板上表面) 算至上一层楼板( 或梁) 下表面。
板厚不同时,按板面积最大的板厚扣除;(2) 长度:墙均按净长计算。
墙与墙交接部分的长度应扣除,墙端头的模板面积应增加。
最齐全的的模板工程方量计算方法,弄懂这个不再求人!斑马进度计划软件2019-05-29 19:05:56建筑模板是一种临时性支护结构,是按照设计要求制作,使混凝土结构、构件按规定的位置、几何尺寸成形,保持其正确位置,并承受建筑模板自重及作用在其上的外部荷载。
模板工程是指支承新浇筑混凝土的整个系统。
模板工程的目的是让工程施工顺利进行。
模板结构主要由模板、支撑结构和连接件三部份组成。
模板的分类有:按照形状可分为:平面模板、曲面模板;按照结构可分为:拆移式、固定式;按受力条件可分为承重、非承重模板;按照材料可分为:木模板、钢模板、铝合金模板、塑料模板等。
每种模板都有不同的计算方法,模板工程量一般是按实际接触面计算,下面列出了各种模板的详细计算:钢筋混凝土构件施工:模板、钢筋、混凝土混凝土的施工流程一、基础模板的计算S=混凝土与模板接触面积计算1.模板工程——基础(1)基础与墙柱的划分,均以基础扩大顶面为界。
(2)有肋式带形基础,肋高与肋宽之比在4:1以内的按有肋式带形基础计算;肋高与肋宽之比超过4:1的,其底板按板式带形基础计算,以上部分按墙计算。
(3)箱式满堂基础应分别按满堂基础、柱、墙、梁板有关规定计算。
(4)设备基础除块体外,其他类型设备基础分别按基础、梁、柱、板、墙等有关规定计算。
杯形基础和高杯基础杯口内的模板,并入相应基础模板工程量内。
杯形基础杯口高度大于杯口长边长度的,套用高杯基础定额项目。
杯型基础条形基础S=混凝土与与模板接触面积计算=基础支模长度x支模高度满堂基础箱型基础定额中未设箱型基础项目,箱型基础中的地板、顶板、隔板分包按相关执行。

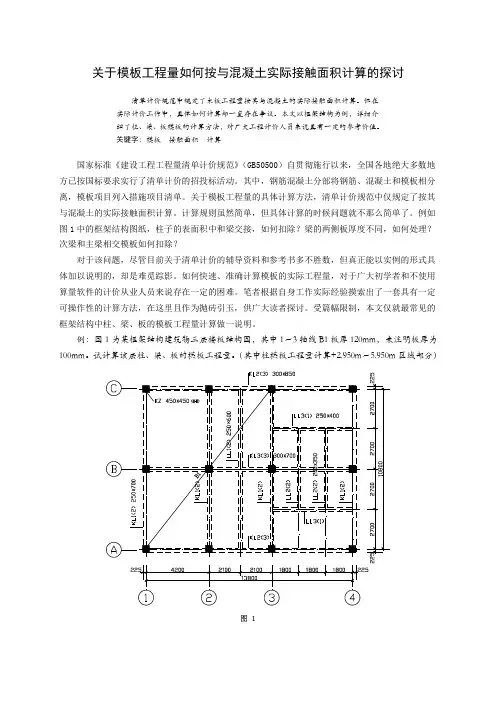

二、现浇混凝土构件模板S=混凝土与模板接触面积计算(除特别注明外,均按此算) 1.现浇混凝土柱模板S=混凝土与模板接触面积支模高度外侧柱和内部柱有梁板的柱高,应自柱基或楼板的上表面至上层楼板底面计算构造柱构造柱示意图构造柱支模板示意图构造柱模板计算一字型、L型、T字形、十字形1、边柱模板:边柱外侧模板面积=结构层高*柱截面尺寸边柱内侧模板面积=结构层高*柱截面周长-各向梁截面面积-柱截面周长与各向梁宽度之和的差乘以平均板厚说明根据柱子编号确定同类柱子根数;面积基数可一次算出,再减扣除量。
模板工程量一般是按实际接触面计算,现在列举楼主说的垫层、梁、柱模板计算:
例:两个基础独立基础,跨距4000,独立基础截面尺寸800*800*450(h),垫层为1000*1000*100(h),基础柱截面为400*400*600(h),中间基础梁截面为
300*400(h)。
(说明:垫层的尺寸在设计时一般比上部基础的尺寸每边各多100,基础梁在独立基础的上面,和柱交接,以上单位均为mm)。
计算公式:
1、垫层模板:S=1*4*0.1*2=0.8m2(周长 X 高 X 个数)
2、基础模板:S=0.8*4*0.45*2=2.89m2(周长 X 高 X 个数)
3、基础柱模板:S=(0.4*4*0.6-0.4*0.3*2)*2=1.44m2((周长 X 高 - 梁头接触部位面积)X 个数)
4、梁模板:S=(0.3+0.4*2)*(4-0.2*2)=3.96m2((底面 + 侧面 X 2) X 梁净长)另外举例个板底肋梁的计算法:
例:一块4000*4000见方的现浇板,现浇板厚度120mm,梁截面300*400(h),计算梁、板模板:
计算公式:
板模板:S=4*4=16m2(长 X 宽),
梁模板:S=0.4*4*4+0.28*(4-0.15*2)*4=10.544m2
说明:在计算板底肋梁的时候,板底肋梁的模板计算高度为:梁截面高度--现浇板高度,故而出现楼主所说的同学在计算梁的模板的时候,扣除120(这个扣除的高度要看现浇板的厚度),着重一点:在现浇板外围的梁模板要计算全高,比如我上面的,外围梁模板高度为0.4m,靠梁内侧高度为0.4-0.12=0.28m。
另外:在计算板底肋梁的时候,一般把梁的底部模板并入到现浇板的模板中,故在计算板底肋梁模板的时候,底模不能重复计算。
