黑龙江省松花江干流治理工程2016年度汛方案批准: _____________________审核: _____________________编制: ____________________中国水利水电第十二工程局有限公司黑龙江省松花江干流治理工程第十四标段项目部目录1. 总则................................................................. - 1 - 1.1 编制目的............................................................ -1 - 1.2 编制依据............................................................ -1 - 1.3 防洪度汛标准........................................................ -1 -1.4 防洪度汛目标........................................................ -1 -2. 工程简介............................................................. - 2 -3. 汛期工程进度计划 ..................................................... - 2 - 3.1 新建堤防工程........................................................ -2 - 3.2 护岸工程............................................................. -2 -3.3 辅助或临时工程度汛要求............................................... -2 -4. 防洪度汛组织机构...................................................... - 2 - 4.1 防洪度汛组织机构图.................................................. -3 - 4.2 防汛指挥部人员及职责................................................ -3 -4.3 防洪度汛值班表...................................................... - 4 -5、防汛物资及设备........................................................ - 5 - 5.1 防汛物资............................................................ -55.2 防汛设备 (6)6、防洪度汛保证措施...................................................... - 6 - 6.1 技术保证............................................................ -7 6.2 气象资料保证........................................................ -7 - 6.3 组织措施............................................................ -8 6.4 清障及撤出措施...................................................... - 8 -6.5 应急措施............................................................ -87. 防汛应急预案 ......................................................... - 9 - 7.1 度汛预案启动........................................................ -9 - 7.2 度汛预案启动流程图.................................................. -10 -7.3 度汛预案的响应..................................................... -10 - 7.4 应急救援程序的解除................................................. -11 - 9. 防汛演练............................................................. - 11 -9.1 防汛演练时间....................................................... -11 - 9.2 防汛演练目的....................................................... -11 -9.3 演练方案........................................................... -11 -10. 结语................................................................ - 12 -黑龙江省松花江干流工程第十四标段工程2016 年度汛方案1. 总则1.1 编制目的1)为了做好黑龙江省松花江干流治理工程第十四标段工程施工现场防汛工作,加强施工现场组织管理,认真落实抢险准备工作,降低、减少自然灾害所带来的损失,防止重大意外险情的发生,维护企业和广大员工生命财产的安全,特制订本应急预案。
致中致和建设工程马边天瑞项目部2016年度汛期防洪防汛应急预案编制:审核:审批:致中致和建设工程马边天瑞项目部二0一六年四月十三日防洪防汛应急预案随着雨季的到来,防洪防汛工作迫在眉睫。
当灾难性的汛情(洪水)突然发生时,能够快速、有序、及时、有效地开展应急救援工作。
最大程度地减少人员伤亡和财产损失,最大限度地降低灾难事故给人民和社会造成的危害;减少或防止次生灾害,维护社会稳定,尽快恢复正常秩序。
为此我项目部为了安全度汛,制定了防洪防汛应急预案,成立了防洪防汛领导小组,并配备了充足的物资、设备和其它防洪防汛用品,确保项目部安全顺利渡过汛期。
本应急预案依据《中华人民全生产法》、《中华人民国防洪法》、《国家突发公共事件总体应急预案》、《中华人民国矿山安全法》、《国家安全生产事故灾难应急预案》、《金属非金属地下矿山安全规程》和《生产经营单位生产安全事故应急预案编制导则》等文件进行编制。
1、应急原则:我项目部坚持以预防为主,防抢结合,统一指挥,统一调度,服从大局的原则,发扬团结抗洪的精神,在项目部防洪领导小组统一指导下,积极配合,团结一致,确保项目部安全度汛。
2、工作计划:制定防洪防汛安全管理制度,并做到各成员都有防洪意识,并将制度落实到各参战单位、人员。
及时进行安全度汛教育和防洪防汛安全责任教育。
经常检查防洪物资准备情况、防洪设备运行情况,确保洪水来临时的应急。
加强后勤保障和服务工作,确保人员、物资、设备及现场工作一切安全。
3、成立防洪防汛指挥部,明确职责:总指挥:伍忠副总指挥:徐鹏成员:邓学跃宋恭强方万喜运鹏伍智龙平总指挥:负责全面的应急救灾指挥和协调工作,及时、全面了解情况,当即做出决策。
启动与案情相应级别的应急预案,合理分配和及时调动全公司的应急资源。
在应急程序的进行中,及时发现错误,并果断进行纠正。
直到灾情得到全面控制,确认后,宣布关闭预案。
副总指挥:①总指挥指令,赴灾害现场负责应急救援指挥。
②组织指挥部研究制定现场应急抢险救援方案。
2016防汛防涝应急预案一、总则1.1 编制目的为确保我国在汛期能够迅速、有序、有效地应对洪涝灾害,减少人员伤亡和财产损失,编制本预案。
1.2 编制依据本预案依据《中华人民共和国防洪法》、《国家突发公共事件总体应急预案》等法律法规编制。
1.3 适用范围本预案适用于我国范围内发生的洪涝灾害的预防和应对工作。
1.4 工作原则(1)以人为本,保障生命安全;(2)预防为主,防救结合;(3)统一领导,分级负责;(4)快速反应,协同配合;(5)科学决策,依法防洪。
二、组织指挥体系及职责2.1 国家级指挥机构成立由国家防汛抗旱总指挥部(简称国家防总)负责统筹协调全国防汛防涝工作。
国家防总办公室设在中国水利部。
2.2 地方级指挥机构各级地方政府设立防汛抗旱指挥部,负责本行政区域内的防汛防涝工作。
2.3 职责(1)国家防总:负责全国防汛防涝工作的统筹协调和指导监督,制定全国防汛防涝政策、规划和应急预案,组织调度全国防汛防涝资源。
(2)地方防汛抗旱指挥部:负责本行政区域内防汛防涝工作的组织实施,制定防汛防涝措施和应急预案,组织调度本区域防汛防涝资源。
(3)有关部门:按照职责分工,负责防汛防涝工作中的相关事项,如水利工程调度、抢险救援、宣传教育等。
三、预防预警机制3.1 预报预警各级气象、水利、地质等部门要及时发布天气预报、预警信息,指导各级政府和部门做好预防工作。
3.2 预防措施(1)加强水利工程巡查维护,确保工程安全运行;(2)提前转移危险地区群众,确保人员生命安全;(3)做好抢险救援物资准备,确保随时投入抢险救援;(4)加强防洪防涝宣传教育,提高群众自我防范意识。
四、应急响应4.1 响应分级根据洪涝灾害的严重程度,应急响应分为四级:Ⅰ级、Ⅱ级、Ⅲ级、Ⅳ级。
4.2 响应措施(1)Ⅰ级响应:启动应急预案,各级政府、部门和群众全力投入抢险救援工作;(2)Ⅱ级响应:启动应急预案,各级政府、部门组织力量进行抢险救援;(3)Ⅲ级响应:启动应急预案,各级政府、部门加强监测预警和抢险救援;(4)Ⅳ级响应:启动应急预案,各级政府、部门做好监测预警和抢险救援准备。
xxxxxx有限公司2016年汛期防汛工作方案xxxxx有限公司二0一六年四月xxxxxx有限公司2016年汛期防汛工作方案根据中国气象局发布的信息,目前全球正在经历最强厄尔尼诺事件影响,预计我国今年气象年景总体偏差,降水偏多,地质灾害防治形势严峻,2016年雨季将较往年提前半个月。
昭通地区也提前进雨季,汛期防汛工作较为严峻。
为确保公司各项工作顺利开展,保障公司及员工生命、财产安全,并结合xxxxxx有限公司生产运营中心下发的《关于汛期加强安全生产工作的通知》运营字(2016)xxx号文件精神,特制订本方案。
一、工作目标通过汛期防汛工作的启动实施,进一步提高公司各单位、部门及各业务外包单位防汛思想意识,充分调动汛期期间公司各单位、部门及各业务外包单位在设备能源、应急抢险、技术服务等方面保障能力,保证2016汛期公司及各业务外包单位人员生命及财产安全。
二、组织机构建立为确保汛期防汛工作全面、高效、有序实施,公司成立以公司总经理为领导小组组长,公司党委书记、安全生产副总为副组长的防汛工作组;工作组成员为公司其他班子成员;工作组下设一个防汛工作办公室和六个专业技术保障队,专业技术保障队成员为公司所属部门、单位主要负责人。
防汛工作办公室设在公司计划调度室,公司安全环保部部长为防汛工作办公室主任,负责汛期具体防汛工作的安排部署、组织协调及汇报工作。
具体机构设置如下:组长:xxx副组长:xxx、xxxx成员:xx、xxx、xxx、xxx、xxx防汛办公室主任:xxx专业技术保障队:地质灾害防治队设备能源保障队技术服务保障队安全服务保障队信息识别预警队后勤工作保障队设备能源保障队队长:xxx成员:xxx、xxx、xxx、zzz、xxx地质灾害防治队队长:xxx成员:xxx、xxx、xxx、xxx、xx技术服务保障队队长:xxx成员:xx、xx、xxx、xxx安全服务保障队队长:xxx成员:xxxx、xx信息识别预警队队长:xxx成员:后勤工作保障队队长:xx成员:xxx三、成员职责划分组长职责:1、负责公司汛期防汛工作总体的安排部署;2、负责组织公司汛期防汛工作方案的批准实施;3、负责在汛期发生地质灾害、突发停电等应急情况下,根据响应级别启动公司各专项应急预案;4、负责防汛重大经费投入的审批;5、根据国家法律、法规及地方政府部门规章,负责向上级部门、地方政府通报事故、事件情况;副组长职责:1、负责组织公司汛期防汛工作方案的审核;2、在组长因外出或其他事不能履行职责时,代理组长履行防汛工作职责;3、负责防汛工作的具体安排部署,对防汛办公室上报情况进行分析、决策部署;4、督促落实专业技术保障队开展工作,对专业技术保障队工作开展提出指导意见或建议;防汛办公室主任职责:1、跟踪、了解汛期防汛工作开展情况,及时向防汛工作领导组汇报和传递相关信息;2、负责做好各专业技术保障队的沟通协调;3、负责召集应急会议、做好会议记录;4、负责防汛工作领导小组交办的其他任务;设备能源保障队职责:1、负责定期组织汛期公司设备能源专项检查,落实检查出的隐患整改措施及完成情况;2、负责定期组织公司设备能源室对选矿厂、机修动力厂、毛坪矿汛期设备专项检查工作开展情况进行检查,对未履行防汛工作职责的单位提出整改意见;3、对设备专业系统防汛工作进行梳理,保障公司、公司所属单位设备设施的正常运转;4、负责在突发停电、排水设备设施故障等影响公司安全生产的紧急情况下,对公司、公司所属单位提供设备能源技术指导、服务工作。
**公司2016年防汛应急预案一、制定目的为认真贯彻落实《集团公司关于做好2016年防汛工作的通知》精神,切实有效地做好防汛工作,在汛期突发洪涝灾害时,能够迅速有效地组织救援,保障职工生命和企业财产安全,最大限度减少人员伤亡和经济损失,结合**公司实际,制定本预案。
二、适用范围凡发生在**公司区域内,造成或可能造成重大人员伤亡、财产损失、社会危害、危及正常生产经营的洪涝灾害,均适用于本预案。
三、工作原则(一)科学防汛,以人为本。
以保障职工生命和企业财产安全为首要任务,不断完善和强化防汛抢险措施,科学、迅速组织防汛抢险,最大限度地避免和减轻洪涝灾害损失。
(二)统一领导,各司其职。
在公司统一部署下,各成员单位根据各自职责分工,落实防汛抢险责任;在公司防汛处理应急指挥中心的统一指挥下,各成员单位通力协作,主动配合,做好防汛抢险工作。
(三)快速反应,协同应对。
各成员单位应在接到防汛抢险事故信息后第一时间内启动应急预案,根据防汛抢险事故现场情况,在公司防汛应急处理指挥中心指挥下,采取切实可行的防汛抢险措施,做好雨水疏通、堵水、物品转移、抢救伤亡人员、运送救灾物资和疏散人员等工作。
四、防汛组织机构及职责(一)公司防汛应急处理指挥中心组成组长:总经理电话 *副组长:安全生产副总经理设备副总经理电话 *成员单位:公司所属各车间及生产经营部、安全部、武保部综合部公司防汛应急处理指挥中心下设办公室。
办公室设在生产经营部,联系电话:* ,夜间值班电话:*。
各单位要成立相应的防汛应急处理指挥中心,制定应急预案,并于汛期前完成应急预案演练,做好演练总结。
(二)公司防汛应急处理指挥中心主要职责1.组长负责领导公司防汛应急处理专项预案工作;启动(结束)公司防汛应急处理专项预案;决定防汛现场指挥负责人;作出重大应急救援处理决策;调集公司应急救援力量和资源;控制防汛事故蔓延和扩大;决定其它有关重要事项。
2.副组长负责主持公司防汛应急处理指挥中心的日常工作;负责本预案的实施和演练;对公司防汛应急处理专项预案工作进行督察和指导。

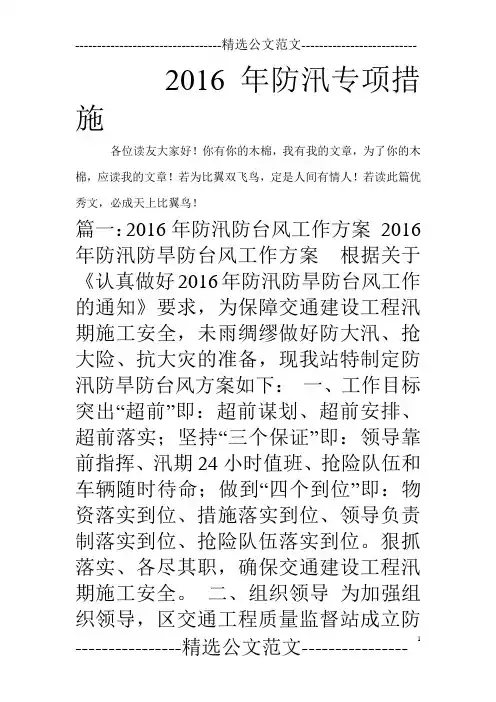

2016年防汛专项措施各位读友大家好!你有你的木棉,我有我的文章,为了你的木棉,应读我的文章!若为比翼双飞鸟,定是人间有情人!若读此篇优秀文,必成天上比翼鸟!篇一:2016年防汛防台风工作方案2016年防汛防旱防台风工作方案根据关于《认真做好2016年防汛防旱防台风工作的通知》要求,为保障交通建设工程汛期施工安全,未雨绸缪做好防大汛、抢大险、抗大灾的准备,现我站特制定防汛防旱防台风方案如下:一、工作目标突出“超前”即:超前谋划、超前安排、超前落实;坚持“三个保证”即:领导靠前指挥、汛期24小时值班、抢险队伍和车辆随时待命;做到“四个到位”即:物资落实到位、措施落实到位、领导负责制落实到位、抢险队伍落实到位。
狠抓落实、各尽其职,确保交通建设工程汛期施工安全。
二、组织领导为加强组织领导,区交通工程质量监督站成立防汛防旱防台风工作领导小组。
组长:副组长:成员:领导小组办公室设在质监站。
联络员:电话三、防汛防台风重点各工程施工单位要提前加固各类临时结构物、检查各类施工机械设备抗风措施,对易受台风、雷雨、洪水、山体滑坡和泥石流等自然灾害影响的施工工地和人员驻地,要及时转移施工作业人员,对有影响的路段、河提段在汛期内不得进行开挖施工,要保持原状,对已破坏的路段、河提要及时进行填补修复。
四、保障措施各施工单位要提前配备必要的防汛器具、通讯工具、抢险队伍,确保出现险情能够及时处理。
1、各工程项目部要及时制定防汛防台应急预案,落实抢险突击队人员。
要按照“宁可防而不来、不可来而无防”的原则,抓重点、抓细节,切实做好防汛防台工作。
2、各工程项目部要提前准备抢险应急车辆、通讯工具,在汛期实现24小时值班,随时听从调遣。
3、各工程项目部要提前准备各类抢险物资如:碎石、黄沙、草袋等,放置于便于运输的位置,确保抢险物资运输畅通。
五、工作要求1、提高思想认识。
各工程项目部要坚决克服麻痹思想,消除侥幸心理,要紧密结合本工程实际,合理制定防汛防旱防台风工作方案和应急预案,要顾全大局、团结协作、服从命令、听从指挥、加强值班,保障通讯畅通。
水库汛期防汛应急预案方案一、编制目的为确保水库在汛期期间能够有效应对可能发生的突发事件,保障水库大坝安全,人民群众生命财产安全,减少损失,特制定本预案。
二、依据本预案依据《中华人民共和国防洪法》、《中华人民共和国防汛条例》、《水库大坝安全管理条例》等有关法律、规章以及相关技术规范制定。
三、工作原则以人民群众生命安全为首要目的,体现行政首长负责制,统一指挥、统一调度,全力抢险、力保水库工程安全。
四、应急对象本预案适用于水库遭遇超标准洪水、工程隐患、地震灾害、地质灾害、上游水库溃坝、上游大体积浮物撞击等突发事件。
五、组织机构1. 成立防汛指挥部,由行政首长担任指挥长,相关部门负责人为成员,负责水库防汛工作的统一指挥和协调。
2. 设立防汛办公室,负责日常防汛工作的组织和实施。
3. 建立抢险救援队伍,负责水库突发事件的应急处理。
六、预防措施1. 加强水库大坝的日常巡查和维护,确保大坝设施正常运行。
2. 建立健全水库水位、降雨、地质等方面的监测体系,及时掌握水库运行状况。
3. 根据气象预警信息,提前做好防洪调度准备工作。
4. 定期组织防汛演练,提高抢险救援队伍的应急能力。
5. 储备足够的防汛物资,确保随时可以投入使用。
七、应急响应流程1. 当水库发生突发事件时,立即启动应急预案。
2. 防汛指挥部统一指挥,协调相关部门和队伍进行应急处理。
3. 抢险救援队伍迅速行动,进行水库巡查、险情处置、群众疏散等工作。
4. 及时向上级政府和相关部门报告情况,争取支持和协助。
5. 险情处理结束后,对事件进行总结评估,完善应急预案。
八、后期处置1. 对水库突发事件造成的损失进行评估,并向上级政府和相关部门报告。
2. 对在抢险救援过程中表现突出的单位和个人给予表彰和奖励。
3. 对应急预案进行修订和完善,提高应对能力。
本预案旨在保障水库汛期防汛工作的顺利进行,确保人民群众生命财产安全。
各相关部门和单位要严格按照本预案执行,不断提高水库防汛应急能力,共同维护水库安全。

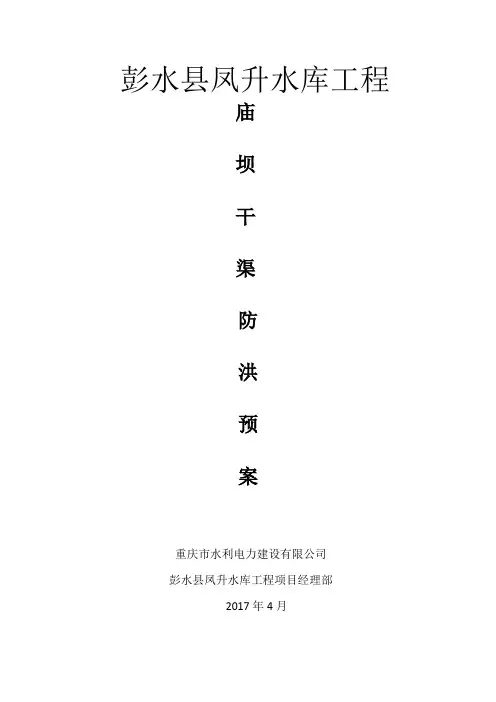

彭水县凤升水库工程庙坝干渠防洪预案重庆市水利电力建设有限公司彭水县凤升水库工程项目经理部2017年4月一、总则和概况1、编制目的为保证有效的组织开展抗洪救灾工作,使重庆市彭水县凤升水库灌区工程在抗洪抢险中组织有序、措施有力,有效控制洪灾的扩展,防止和减轻洪涝灾害损失,给政府实施防洪,保安,减灾决策和抢险救灾提供依据。
2、编制依据《中华人民共和国防洪法》《水利水电工程施工组织设计规范》(SL303-2004);《水利水电工程等级划分及洪水标准》(SL252-2000);《中华人民共和国防汛条例》、《中华人民共和国河道管理条例》、《中华人民共和国安全生产法》、《水库、大坝安全条例》《重庆市河道管理条例》《重庆市防洪抗旱条例》3、工作原则项目部成立以项目经理为总指挥的领导小组,负责整个灌区工程施工期间的防汛协调、指挥工作。
加强组织领导,成立防汛领导小组,统一指挥、统一调度,各有关部门根据防洪抢险预案,各司其职,各负其责,做好相应队的准备和实施工作。
尽可能多的调动社会力量积极参加抢险工作,服从大局,团结抗洪,做好灾后的恢复工作。
实行“预防为主、抢修结合”的方针,全面部署,保证重点。
根据防洪规划和防洪工程现状条件,采取工程措施和非工程措施相结合的方法,尽可能的减少损失。
密切结合防洪工程现状,社会经济情况和城区发展规划,并在实施过程中不断修订、完善。
4、防洪工程的基本概况凤升水库工程为III等中型水库,庙坝干渠及其建筑物级别为4级,唐坪隧洞,范家岩隧洞建筑物级别为4级。
唐坪隧洞全长1824.92m,设计引水流量为0.972m3/s 隧洞为城门型,断面尺寸1.5m*1.8m(净长*净宽),隧洞分进口段、洞身段、出口段三部分。
二、防汛组织体系与职责1、指挥机构本工程防汛抗旱指挥部在水务局的领导下,根据防汛抢险工作原则,成立重庆水利电力建设有限公司重庆市彭水县凤升水库灌区工程防汛抢险指挥部;并成立防汛抢险队伍。
重庆市水利电力建设有限公司凤升水库灌区工程防汛指挥部领导小组职责是:(1)贯彻执行国家和县有关防汛工作的法律、法规、方针’政策、及县防办镇防办的决定。

修改次赫章县珠市水库工程防洪度汛预案中国水电建设集团十五工程局有限公司贵州珠市水库工程项目部2016年4月25日目录1、编制目的、依据、原则和适用范围 (4)1.1编制目的 (4)1.2编制依据 (4)1.3编制原则 (4)1.4适用范围 (4)1.5度汛安全责任区范围 (5)2、度汛方案 (5)2.1超标准洪水防御应对措施 (5)2.2防洪度汛应急预案 (5)3、防洪度汛保证措施 (12)3.1巡查 (12)3.2保证措施 (13)4、度汛保障工程措施 (13)4.1防洪抢险道路保障 (13)4.2施工用电保障 (13)4.3防汛物资人员设备保障 (13)4.4其他措施 (13)4.5度汛保障工程措施 (14)5、超标准洪水应急预案 (14)5.1应对原则 (14)5.2撤离方案 (14)附件:1、防洪度汛期间现场撤离路线示意图2、防洪度汛值班职责及记录表1、编制目的、依据、原则和适用范围1.1编制目的保证工程汛期施工安全,避免和最大可能减轻暴雨洪水灾害对工程建设的影响,确保工程下游人民群众生命和财产安全。
1.2编制依据(1)《中华人民共和国防洪法》(2)《中华人民共和国防汛条例》(3)《水库大坝安全管理条例》(4)《水库防洪抢险应急方案编制大纲》1.3编制原则统一指挥、统一调度、服从大局、全力抢险、体现以人为本,以预防为主,以抢为辅的精神。
结合工程施工,采取工程措施和非工程措施相结合,作到既经济施工,又确保安全。
在超标准洪水时采取紧急抢护措施,力保工程安全,减轻灾害损失,确保工程安全的原则。
⑴以人为本,以科学发展观统领防洪应急抢险工作,不断提高防汛综合能力和现代化管理水平。
⑵以防为主,防抢结合。
坚持以防为主,把预防洪水灾害作为防汛抢险工作的中心环节和主要任务,完善工作机制,运用信息化手段,加强预测、预警、防御工作;把平时洪水灾害的预防和防洪应急工作有机结合起来。
防汛抢险工作以保障人民生命财产安全为首要目标,实行“安全第一,常备不懈,以防为主,全力抢险”的工作原则。
2016水库防汛应急预案范文(一)第一章总则第一节编制目的古坊乡建设水库防洪应急预案是针对因突发性事件至使水库面临重大险情威胁,影响枢纽工程防汛安全,为有效防止和减轻下游人民群众生命财产的灾害损失,确保水库工程安全,结合该库实际而制定本预案。
第二节编制依据建设水库防洪抢险应急预案的编制,是依据《中华人民共和国防洪法》、《中华人民共和国水法》、《安徽水利工程安全管理条例》等法律、法规以及结合建设水库实际情况而进行编制。
第三节编制原则编制本防洪抢险应急预案需在防汛工作方针指导下遵循以下原则:1、坚决贯彻执行行政首长负责制。
2、以防为止,防抢结合。
3、全面部署,保证重点。
4、团结抗洪,服从大局。
5、工程措施和非工程措施相结合第四节适用条件实施水库防洪抢险预案可参考以下条件,如满足以下其中一项条件,可向上级防汛部门申请启动本预案:一、工程发生重大险情1、挡水建筑物:如发生严重的大坝裂缝、滑坡、管涌以及漏水、大面积散渗、集中渗流浊水、决口等危及大坝安全并可能导致垮坝的险情。
2、泄水建筑物:如溢洪道侧墙倒塌,导至连带山体滑坡,堵截洪水排泄,库水位急剧上升至保坝水位极限,危及大坝安全的险情;输水洞严重断裂或堵塞,主坝外坡大量渗流浑浊水等危及大坝安全的险情。
二、其他原因发生重大险情1、超设计标准地震导至大坝严重位移断裂,基础破坏等危及大坝安全的险情。
2、山体滑坡,泥石流等地质灾害导致水库水位严重壅高至保坝水位,在短时间内无法排除,并可能危及大坝安全的险情。
3、爆破炸鱼和人为破坏等危及大坝安全的突发事件。
4、库区出现漂木等难以通过泄洪道的漂浮物,阻碍行洪并在短时间内无法排除,危及大坝安全的险情。
5、其它不可预见的突发性事件可能危及大坝安全的险情。
三、超标准洪水1、超标准洪水指水库超过设计的校核标准的洪水。
2、根据审定的洪水预报方案水库所在流域内可能发生的超标准洪水。
四、经水库防洪应急预案的审批部门批准的需要启动应急预案的其它紧急情况。

重庆市彭水县凤升水库工程2016 年防洪度汛方案重庆市彭水县龙凤水资源开发有限责任公司2016 年4 月26 日批准:任正权审核:龙光超编制:杨仁毅凤升水库工程2016 年防洪度汛方案一、总则1.1 编制目的为切实做好凤升水库工程防洪度汛安全工作,有效地组织开展防汛应急抢险工作,使防汛指挥机构在防汛应急工作中组织有序、措施得力,有效控制洪灾的扩展,最大限度地防止和减轻洪涝灾害损失,保证工程建设安全,特编制本方案。
本方案适用于秀水沟、转溪沟分别出现超过多年平均流量231m 3/s 、194m 3/s 的洪水,且对工程区内的施工人员、机械设备和下游沿河居民产生安全威胁时启动本方案。
1.2 编制依据1.2.1 相关法律法规⑴《中华人民共和国水法》⑵《新安全生产法》⑶《中华人民共和国防洪法》⑷《中华人民共和国防汛条例》⑸《水库大坝安全管理条例》⑹《水电基本建设工程防洪管理暂行条例》⑺《建设期防洪度汛标准》⑻《重庆市防汛抗旱条例》⑼《水利部关于做好2016年在建水利水电工程安全度汛工作的通知》1.2.2 规程规范⑴《防洪标准》(GB50201-2014 )⑵《水利工程水利计算规范》(SL104-2015 )⑶《水利水电工程施工组织设计规范》(SL303-2004 )⑷《水利水电工程等级划分及洪水标准》(SL252-2000 )- 0 -⑸《水利水电工程施工通用安全技术规程》(SL398-2007 )⑹《水利水电工程土建施工安全技术规程》(SL399-2007 )⑺ 《水利水电工程施工作业人员安全操作规程》(SL401-2007)1.2.3 重庆市水利电力建筑勘测设计研究院凤升水库工程2016 年度汛要求,工程防洪度汛标准为50 年一遇,相应洪水流量194m 3/s 。
1.3 工作原则根据《防洪法》的规定,凤升水库工程防汛工作实行企业法人负责制,统一指挥、分部门负责;坚持以人为本、科学指导、预防为主、防抢结合、全面部署、保证重点的原则;坚持统一认识、统一指挥、统一调度、服从大局、团结抗洪的原则;坚持工程措施与非工程措施相结合的原则;坚持实事求是、力求实用性和可操作性的原则;坚持分级负责、公众参与的原则。
二、现状2.1 工程概况凤升水库工程位于重庆市彭水县龙射镇境内转溪沟下游,距离彭水县城约45km ,是彭水县新建的重点中型水库,经彭平路 (彭水县城至平安镇)和平安镇到白果村的泥结石公路可到工程现场,交通较为便利。
凤升水库是一座以城乡供水为主,兼有农业灌溉、发电等水利综合效益的川等中型水利工程,水库大坝为面板堆石坝,调水大坝为砼重力坝,由枢纽工程、调水工程、引水工程、电站工程、灌区工程、供水工程六部分组成。
枢纽工程由大坝、溢洪道、取水建筑物和上坝公路组成,坝顶高程838.5m ,最大坝高64.3m ,坝顶宽6m ,坝顶轴线长488.7m ,总库容1132 万m 3,设计洪水标准50 年一遇;调水工程由调水大坝、引水隧洞和上坝公路组成,坝顶高程887.5m ,最大坝高37m ,坝轴线长82.1m ,总库容79.7 万m 3,设计洪水标准30 年一遇,引水隧洞全长3839.8m ,断面尺寸2.2m*2.7m ;灌区干支渠道总长27.426km ;供输水管道总长18.549km ;渠首和跌水电站装机容量分别为 2 X300kw、2 X- 1 -350kw ;上坝公路总长7.5km 。
导流洞布置在水库大坝右岸,隧洞全长437m ,隧洞成型断面为圆形,直径2.5m。
导流隧洞采用5年一遇枯水时段(10〜4 月)的最大洪峰流量为洪水标准,设计流量为29.3m 3/s 。
2.2 水文条件转溪沟和秀水沟流域的径流形成主要来源于降水,有部分腹部洼地的径流以地下水的形式汇入河道,径流的年内分配与降水基本一致,7 、8 月是本流域常出现的伏旱期,径流偏小。
根据保家楼水文站1959 年〜2009 年资料统计,多年平均流量120.8m 3/s,多年平均径流深889mm。
汛期4〜10月,多年平均流量174m 3/s ,占年径流量的83%;枯水期11 月〜次年3 月,多年平均流量49.7m 3/s,占年径流量的17%。
凤升水库坝址以上控制流域面积13.5km 2。
水库坝址多年平均流量为0.346m 3/s、年径流量为1093万m3;设计流域多年平均年径流深为809mm 。
2.3 气象条件、暴雨特性、洪水特征气象条件:转溪沟和秀水沟流域属中亚热带湿润季风性气候,雨量充沛、四季分明,气候垂直差异明显,昼夜温差大。
多年平均气温17.4 C,极端最高气温44.1 C,极端最低气温-3.8 C;多年平均降雨量1217mm ,最大年降雨量1567mm ,最小年降雨量833mm ;多年平均风速0.8m/s ,最大风速13.2m/s ;年均降雨天数169.4d,年均无霜期320d,年均日照时数1035.4h , 多年平均相对湿度78%。
暴雨、洪水特性:转溪沟和秀水沟流域属于典型的山区型河流,流域洪水由暴雨形成,洪水发生时间与暴雨一致,每年4月开始进入汛期,5〜9月是本流域暴雨多发季节,特大暴雨、洪水常发生在此时期,而8月本流域常发生伏旱,若遇暴雨也有较大洪水发生。
10 - 2 -月以后,副高南移,流域内降水较多,但雨强较小,一般不会形成大洪水。
其洪水特点是:暴雨集中、强度大、汇流时间短,加之河床坡降陡,天然河槽无调蓄能力,洪水过程一般为尖瘦的单峰型。
凤升水库库容面积曲线及坝址设计洪水过程线成果见表1-1 〜1-2 。
凤升水库坝址分期设计洪水成果见表1-3。
凤升水库坝址设计洪峰流量成果见表1-4。
凤升水库坝址月平均流量成果见表1-5。
凤升水库库容面积曲线表1-1-3 -凤升水库坝址设计洪水过程线表1-2凤升水库坝址分期设计洪水成果表表1-3-4 -凤升水库坝址设计洪峰流量成果表表1-4凤升水库坝址月平均流量成果表表1-5凤升水库坝址消力池处天然水位流量关系成果见表1-6 <凤升水库导流洞出口控制断面水位流量成果见表1-7。
凤升水库坝址消力池处天然水位流量关系成果表表1-6-5 -凤升水库导流洞出口控制断面水位流量成果表表1-7三、工程形象进度3.1工程现状形象进度截止目前,工程已完成大坝进场道路、施工营地、施工工厂、实验室等修建以及10KV动力线路的架设临建工程;大坝主体工程完成大坝及溢洪道开挖约70万m3,右岸110米高边坡开挖及支护,趾板浇筑1100 m 3,大坝填筑约30万m 3,大坝填筑24小时作业,机械设备、施工人员双班配置,日均完成填筑11000m 3。
3.2汛前施工目标根据本工程的施工特点,2016年度汛前的施工目标如下:2016年2月20日至3月18日,完成料场环形道路施工;2016年3月4前,完成趾板基础隐蔽工程验收;2016年3月6日前,完成坝体填筑基础隐蔽工程验收;2016年3月10日至3月20日,完成上游围堰加高加固5700m 3;2016年3月10日至3月30日,完成进场公路及10#道路碎石水稳层铺设;2016年4月10日前,完成趾板785m高程以下混凝土浇筑800 m 3;2016年4月25日前,完成趾板785m-795m 高程内混凝土浇筑194 m 3;2016年5月20日前,完成趾板795m-805m 高程内混凝土浇筑194 m 3;2016年3月15日至4月8日,完成785m 高程以下坝体填筑18万m3;2016年4月9日至5月2日,完成785m-795m 高程坝体填筑20万-6 -m3;2016年5月3日至5月31日,完成795m-805m 高程坝体填筑24万m3;2016年3月27日至5月31日,完成挤压边墙浇筑2300 m3;2016年4月20日至5月25日,完成固结灌浆1900m ;2016年5月15日至5月31日,完成纵向临时围堰填筑12000 m 3和趾板铜止水与挤压边墙保护;2016年5月20日至5月31日,完成汛期趾板基坑防护、过水明渠挖筑与铺设土工膜、填筑顶面土工膜铺设和砂袋堤堆码、下游填筑面防护、下游河道疏浚防护;2016年6月1日至9月30日,完成805m-820m 高程坝体填筑约70万m3,趾板浇筑、铜止水、挤压边墙、固结灌浆等随填筑高程同步上升。
四、施工渡汛4.1汛期施工计划-7 -注:805m-820m 高程各项工作及工程量未在上表中明确,趾板浇筑、铜止水、挤压边墙、固结灌浆等随填筑高程同步完成4.2汛期安全影响分析凤升水库工程大坝填筑从2016年3月8日开始填筑施工,挡水建筑物采用土石围堰(围堰填筑高程在796m )。
本工程为W 等工程,主要建筑物为4级建筑物,根据《水利水电工程施工组织设计规范》(SL303〜2004)规定,工程导流建筑物为5级。
考虑到本工程集域面积小(13.5km 2),水库坝址多年平均流量为0.346m 3/s、年径流量为1093万m3;设计流域多年平均年径流深为809mm。
其最大径流导流建筑物使用年限短,围堰(796m )高度较低,库容量较小,失事后对下游造成的损失比较小。
汛期各施工部位可能存在的安全隐患分析:4.2.1大坝工程根据施工进度安排,2016年4月30日大坝填筑至795m高程后,可消除重大安全隐患;5月30日大坝填筑至805m高程,即可确保安全度汛。
汛期洪水出现的不确定性,若汛期提前或遇超标洪水(20 年一遇以上),-8 -做以下二种施工措施保证填筑正常进行:(1)洪水来临前填筑未达到796m (堰顶高程),防止洪水翻围堰对基坑趾板铜止水和挤压边墙造成冲击式破坏,并严重污染填筑体,沿大坝右岸设置临时纵向围堰,堰顶宽4m ,上游接通上游围堰体,下游接通挤压边墙,右岸填筑体内预留过水渠道,断面底宽4m, 顶宽12m ,渠道过水面采取C15 混凝土喷护封闭,并做好趾板铜止水保护措施,在洪水到来前挖开上游围堰放水过流,渠道以外填筑体可控性进行填筑。
(2)洪水来临前填筑超过796m (堰顶高程),未达到安全度汛填筑高程805m 时,防止洪水翻坝造成安全事故和严重损失,沿大坝右岸设置临时纵向围堰,堰顶宽4m ,上游接通上游围堰体,下游接通挤压边墙,右岸填筑体内预留过水渠道,断面底宽4m,顶宽12m ,渠道过水面采取C15混凝土喷护封闭,填筑体顶面和下游坡面铺设80 克两布一膜土工膜防渗封闭,沿上游挤压边墙堆码防洪砂袋堤,石渣加高过水渠填筑体侧高度,防止洪水严重冲刷土工膜,同时做好趾板铜止水保护措施。
4.2.2 料场区旋狮堡取料场地面高程均在850m 以上,已做好防暴雨天气出现雨水冲刷和泥石流的防护措施。
4.2.3 生活营区生活营区在大坝下游右侧,施工单位已经将河道全部清理20 米宽,并施工防洪堤3 米高以上,能满足施工度汛要求。
