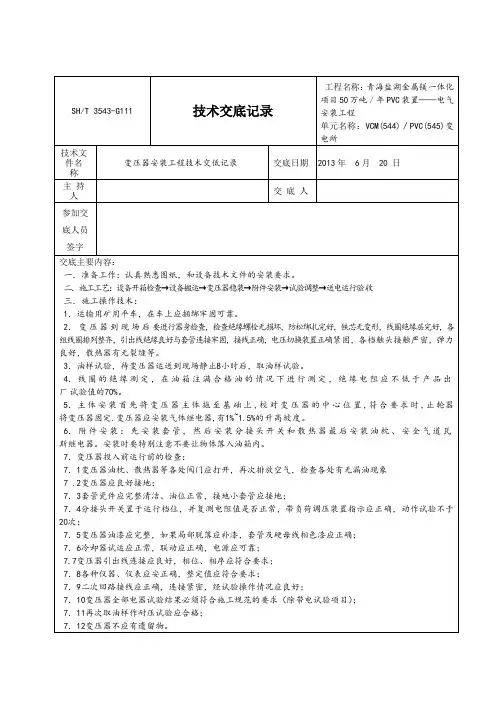

SH/T 3543-G111 技术交底记录工程名称:青海盐湖金属镁一体化项目50万吨/年PVC装置——电气安装工程单元名称:VCM(544)/PVC(545)变电所技术文件名称变压器安装工程技术交低记录交底日期2013年 6月 20日主持人交底人参加交底人员签字交底主要内容:一.准备工作:认真熟悉图纸,和设备技术文件的安装要求。
二.施工工艺:设备开箱检查→设备搬运→变压器稳装→附件安装→试验调整→送电运行验收三.施工操作技术:1.运输用矿用平车,在车上应捆绑牢固可靠。
2.变压器到现场后要进行器身检查,检查绝缘螺栓无损坏,防松绑扎完好,铁芯无变形,线圈绝缘层完好,各组线圈排列整齐,引出线绝缘良好与套管连接牢固,接线正确,电压切换装置正确紧固,各档触头接触严密,弹力良好,散热器有无裂缝等。
3.油样试验,待变压器运送到现场静止8小时后,取油样试验。
4.线圈的绝缘测定,在油箱注满合格油的情况下进行测定,绝缘电阻应不低于产品出厂试验值的70%。
5.主体安装首先将变压器主体拖至基础上,校对变压器的中心位置,符合要求时,止轮器将变压器固定.变压器应安装气体继电器,有1%~1.5%的升高坡度。
6.附件安装:先安装套管,然后安装分接头开关和散热器最后安装油枕、安全气道瓦斯继电器。
安装时要特别注意不要让物体落入油箱内。
7.变压器投入前运行前的检查:7.1变压器油枕、散热器等各处阀门应打开,再次排放空气,检查各处有无漏油现象7 .2变压器应良好接地;7.3套管瓷件应完整清洁、油位正常,接地小套管应接地;7.4分接头开关置于运行档位,并复测电阻值是否正常,带负荷调压装置指示应正确,动作试验不于20次;7.5变压器油漆应完整,如果局部脱落应补漆,套管及硬母线相色漆应正确;7.6冷却器试运应正常,联动应正确,电源应可靠;7.7变压器引出线连接应良好,相位、相序应符合要求;7.8各种仪器、仪表应安正确,整定值应符合要求;7.9二次回路接线应正确,连接紧密,经试验操作情况应良好;7.10变压器全部电器试验结果必须符合施工规范的要求(除带电试验项目);7.11再次取油样作耐压试验应合格;7.12变压器不应有遗留物。
