尾矿库工程雨季施工方案
- 格式:doc
- 大小:59.50 KB
- 文档页数:7

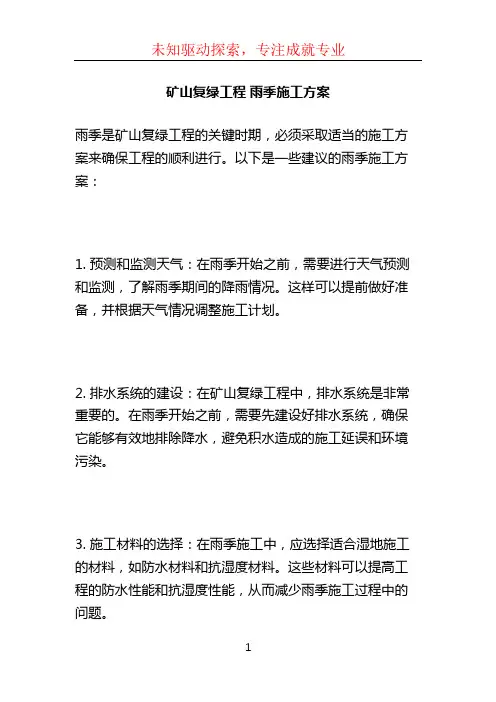

矿山复绿工程雨季施工方案
雨季是矿山复绿工程的关键时期,必须采取适当的施工方案来确保工程的顺利进行。
以下是一些建议的雨季施工方案:
1. 预测和监测天气:在雨季开始之前,需要进行天气预测和监测,了解雨季期间的降雨情况。
这样可以提前做好准备,并根据天气情况调整施工计划。
2. 排水系统的建设:在矿山复绿工程中,排水系统是非常重要的。
在雨季开始之前,需要先建设好排水系统,确保它能够有效地排除降水,避免积水造成的施工延误和环境污染。
3. 施工材料的选择:在雨季施工中,应选择适合湿地施工的材料,如防水材料和抗湿度材料。
这些材料可以提高工程的防水性能和抗湿度性能,从而减少雨季施工过程中的问题。
4. 预设施工计划:在雨季施工中,应制定详细的施工计划,包括施工时间、施工区域和施工工序等。
并根据施工计划
进行统筹安排,合理分配资源,确保工程按时完成。
5. 安全措施的加强:在雨季施工过程中,要加强安全措施,确保施工人员的人身安全。
例如,加强施工现场的安全警
示标识,保证施工现场的通风和照明等。
6. 柔性施工方案:在雨季施工中,应采取柔性的施工方案,根据天气情况和实际进展进行调整。
如果遇到降雨过大或
者其他不利条件,可以适当暂停施工,等待天气条件改善
后再进行。
总之,雨季施工是矿山复绿工程中的一个重要环节,需要
精心策划和合理安排。
通过预测和监测天气、建设排水系统、选择适合的施工材料、制定详细的施工计划、加强安
全措施和采取柔性施工方案等措施,可以确保工程的顺利
进行。
尾矿库施工方案1. 引言尾矿库是存储矿业企业产生的尾矿废料的设施,它在保护环境、确保尾矿废料安全排放方面起着重要作用。
设计和施工一个安全可靠的尾矿库是矿业企业的首要任务。
本文将介绍一种尾矿库的施工方案。
2. 方案概述本方案使用混凝土填筑法构建尾矿库。
具体步骤包括场地准备、基础施工、坝体建造、排水系统安装、防渗设施建设以及样品采集和监测等。
3. 场地准备在施工前,需要对场地进行充分的准备工作。
这包括清理场地上的垃圾和杂物,确保场地平整,并清除一切可能对工程施工产生影响的因素。
4. 基础施工基础施工是尾矿库施工的基础,它包括基坑开挖、地基处理、基础浇筑等步骤。
在基坑开挖阶段,需要根据设计要求准确测量基坑的尺寸,并进行控制爆破或挖掘。
开挖后,是地基处理的关键步骤。
地基处理可以采用填埋和压实等方法,以确保基础的稳定性。
然后进行基础的混凝土浇筑,采用预置钢筋网格作为增强材料。
5. 坝体建造坝体建造是尾矿库施工的核心步骤,它直接决定了尾矿库的稳定性和安全性。
坝体建造需要根据设计要求进行坝体分段施工。
每一段施工包括设备调整、土方开挖、灌浆与压实,以及防渗层施工等步骤。
每一段施工完成后,需要进行严格的质量检查和监测,确保达到设计要求。
6. 排水系统安装尾矿库排水系统的安装对于尾矿库的正常运行和安全排放起着重要作用。
排水系统包括雨水排水和尾矿排水两部分。
雨水排水需要设置雨水收集设施和排水管道,确保雨水及时排出。
而尾矿排水需要设置尾矿收集系统和导流设施,将尾矿排出尾矿库,以防止溢出和渗漏。
7. 防渗设施建设为了减少尾矿库的渗漏,需要建设有效的防渗设施。
这包括设置防渗帷幕、地下排水系统以及人工堆积体等。
防渗帷幕可以采用膜材料、混凝土浇筑或粘土屏障等方式进行施工,以防止水分渗透。
地下排水系统用于收集和排放渗漏的水分。
人工堆积体则用于存储和稳定尾矿废料。
8. 样品采集和监测尾矿库施工完成后,需要进行样品采集和监测工作。
样品采集可以包括土壤、水体和空气等方面的采集,并进行分析。
廊坊尾矿库排渗施工方案1. 引言廊坊尾矿库是我国某地重要的矿山废弃物处理设施之一。
随着时间的推移,尾矿库内的废渣渗漏问题日益严重,为保护环境和人类健康,制定合理的排渗施工方案势在必行。
本文档旨在提出廊坊尾矿库排渗施工方案,通过合理规划与操作提高尾矿库的渗漏防控能力,并最大程度减少对周边环境的影响。
2. 施工目标本施工方案的目标是降低廊坊尾矿库的渗漏率以及渗漏水的污染物浓度,保护地下水资源和周边水体环境的安全。
3. 施工方案概述根据廊坊尾矿库的实际情况,本文档提出以下施工方案:3.1 排渗系统建设1.在尾矿库底部进行雨水排渗系统的建设,包括排渗井的布设与管网的连接。
排渗井需满足相应规范要求,以确保井的排水效果并避免污染物渗漏。
2.按照设计要求铺设排渗管网,确保管网连接紧密,并进行必要的防渗处理。
3.2 排渗水处理1.设立合适的排渗水处理工艺,对排渗水中的污染物进行去除或降解。
常见工艺包括沉淀、过滤、氧化和生物处理等。
2.使用专业的水处理设备,确保排渗水的处理效果,并达到排放标准。
3.3 运行与维护1.定期巡检与维护排渗系统和水处理设备,确保施工后的系统正常运行。
2.运行过程中及时记录相关数据,并进行数据分析,对系统进行调优。
3.配置必要的应急预案,以应对突发情况和事故。
4. 施工步骤本施工方案采取以下步骤进行施工:4.1 施工前准备1.完成尾矿库的现场勘测与测量,制定详细的施工方案。
2.配置施工所需的必要设备与材料。
3.制定安全施工方案,确保施工过程中的安全。
4.2 排渗系统建设1.在尾矿库底部进行排渗井的布设,按照设计要求进行挖掘与安装。
2.连接排渗井与管网,确保管道的畅通与连接紧密。
3.铺设排渗管网,根据工程设计进行管道铺设与固定。
4.3 排渗水处理设备安装1.依据设计方案,在尾矿库附近建立排渗水处理站点。
2.安装水处理设备,如沉淀池、过滤器、氧化池和生物处理设备等。
3.进行相应管道与电气的连接,确保设备正常运行。
雨季三防施工方案
雨季是施工工程中常见的挑战之一,雨水可能会对工程进度和质量产生不利影响。
为了应对雨季的影响,施工方案需要有一定的预防措施,以下是针对雨季的三防施工方案:
雨季前期准备
在雨季来临之前,施工单位应提前做好准备工作。
首先,需要对工地进行全面
的检查,确保排水系统畅通,并及时修复漏水问题。
其次,应加固工地周边的围墙,防止雨水倒灌。
另外,及时清理积水,保持工地干燥。
雨季中期应对
一旦雨季到来,施工单位需要立即采取行动,确保工程进度不受影响。
首先,
应及时加固排水系统,防止积水造成影响。
其次,应密切关注天气预报,合理安排工作时间,尽量避开雨天施工。
另外,及时采取防水措施,保护施工现场不受雨水侵蚀。
雨季后期整改
雨季结束后,施工单位需要进行整改工作,确保工程质量达标。
首先,要对受
雨水影响的部位进行检修,修复损坏的部分。
其次,要对排水系统进行全面检查,确保畅通无阻。
另外,及时清理施工现场,消除水患隐患。
在雨季的施工中,采取科学有效的三防措施至关重要。
只有做好了雨季的预防、应对和整改工作,才能保证工程的顺利进行,为工程质量提供保障。
希望以上方案可以帮助施工单位更好地面对雨季挑战,确保工程顺利进行。

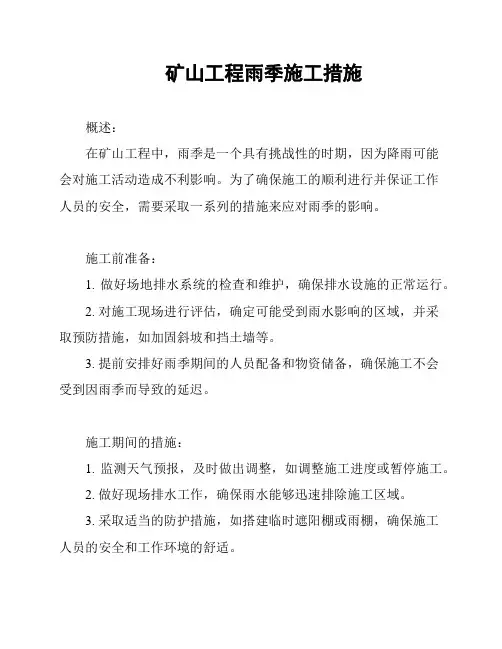

矿山工程雨季施工措施
概述:
在矿山工程中,雨季是一个具有挑战性的时期,因为降雨可能
会对施工活动造成不利影响。
为了确保施工的顺利进行并保证工作
人员的安全,需要采取一系列的措施来应对雨季的影响。
施工前准备:
1. 做好场地排水系统的检查和维护,确保排水设施的正常运行。
2. 对施工现场进行评估,确定可能受到雨水影响的区域,并采
取预防措施,如加固斜坡和挡土墙等。
3. 提前安排好雨季期间的人员配备和物资储备,确保施工不会
受到因雨季而导致的延迟。
施工期间的措施:
1. 监测天气预报,及时做出调整,如调整施工进度或暂停施工。
2. 做好现场排水工作,确保雨水能够迅速排除施工区域。
3. 采取适当的防护措施,如搭建临时遮阳棚或雨棚,确保施工
人员的安全和工作环境的舒适。
4. 增加监测频率,检查施工现场的稳定性和安全性,及时发现并处理可能的风险和问题。
施工后清理:
1. 雨季结束后,对施工现场进行清理和修复,恢复正常的工作状态。
2. 对施工设备和工具进行检查和维护,确保其正常运行。
总结:
雨季施工措施对于矿山工程的安全和顺利进行至关重要。
通过合理的准备和措施,可以最大程度地减少雨季对施工活动的影响,并确保工作人员的安全。
建议在规划和设计矿山工程时就充分考虑雨季因素,并尽可能提前做好准备工作。

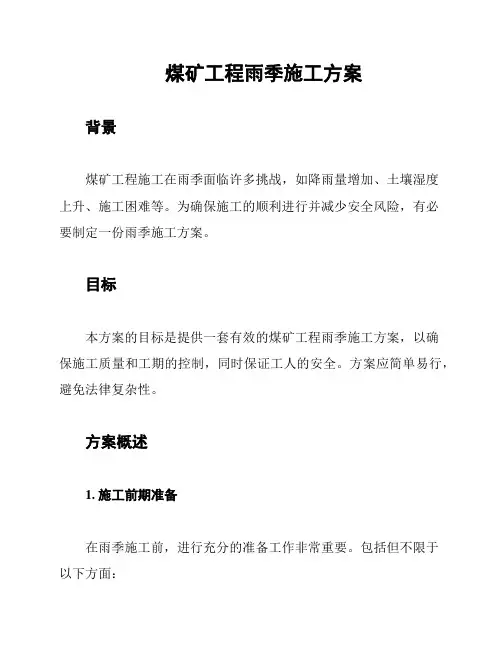

煤矿工程雨季施工方案
背景
煤矿工程施工在雨季面临许多挑战,如降雨量增加、土壤湿度
上升、施工困难等。
为确保施工的顺利进行并减少安全风险,有必
要制定一份雨季施工方案。
目标
本方案的目标是提供一套有效的煤矿工程雨季施工方案,以确
保施工质量和工期的控制,同时保证工人的安全。
方案应简单易行,避免法律复杂性。
方案概述
1. 施工前期准备
在雨季施工前,进行充分的准备工作非常重要。
包括但不限于
以下方面:
- 检查并加固工程基础,确保其能够抵御雨季的影响;
- 制定详细的施工计划,合理分配资源和人员;
- 购置和检查适合雨季施工的工具和设备;
- 培训工人,提高其应对雨季施工的能力。
2. 施工过程管理
在雨季施工过程中,需要加强施工现场管理,确保施工的顺利进行。
以下是一些管理措施:
- 监测天气情况,及时调整施工计划;
- 加强现场安全管理,确保工人的安全;
- 控制施工进度,确保工期的控制;
- 检查施工质量,采取必要的纠正措施。
3. 施工完成后的整理工作
在施工完成后,进行整理工作是确保煤矿工程顺利运行的重要环节。
以下是一些整理工作的内容:
- 清理施工现场,减少环境污染和安全隐患;
- 检查并修复施工过程中可能存在的损坏;
- 记录并总结雨季施工的经验教训,为将来的施工提供参考。
总结
煤矿工程雨季施工方案是为了在面临雨季施工困难时提供一套有效的解决方案。
通过施工前期准备、施工过程管理和施工完成后的整理工作,可以确保施工的顺利进行,减少安全风险和质量问题的发生。
煤矿雨季三防工程施工方案一、引言为保障煤矿在雨季的正常运行及员工生命安全,提高煤矿防灾抗灾能力,特制定本“煤矿雨季三防工程施工方案”。
本方案着重从工作监督检查小组、雨季防治水措施、防洪防涝设施加强、采掘工作面顶板管理、通讯设施与预案演练、矿井排水系统强化、煤矿周边防汛工作、员工安全培训与应急队伍以及冬季防冻措施与保温等九个方面进行了详细规划与部署。
二、工作监督检查小组成立由矿长牵头的雨季三防工作监督检查小组,负责全面监督、检查、协调、指导煤矿雨季三防工作的实施。
小组将定期进行巡查,确保各项措施的有效落实。
三、雨季防治水措施提前对矿井周边河流、湖泊、水库等水源地进行勘查,了解雨季水位变化及可能对矿井产生的影响。
在矿井入口处设置水位观测站,实时监测水位变化,及时预警。
在矿井周边建立截洪沟、排水沟等防洪设施,确保雨水及时排出,防止洪水倒灌。
四、防洪防涝设施加强对现有防洪防涝设施进行全面检查,及时修复损坏部分。
增设排水泵、排水管等设备,提高排水能力。
定期清理河道、排水沟,确保畅通无阻。
五、采掘工作面顶板管理严格执行顶板管理制度,确保采掘工作面的稳定性。
定期对采掘工作面进行安全检查,发现隐患及时处理。
在采掘工作面设置监测点,实时监测顶板变化,确保安全生产。
六、通讯设施与预案演练完善矿井通讯设施,确保信息畅通。
定期组织预案演练,提高应急反应能力。
建立健全应急预案,明确应急处置流程与责任分工。
七、矿井排水系统强化对矿井排水系统进行全面升级,提高排水效率。
定期对排水系统进行维护与保养,确保正常运行。
在关键部位设置备用排水设备,确保在设备故障时能够及时替换。
八、煤矿周边防汛工作与地方政府、气象部门等建立联动机制,及时获取气象信息。
协助地方政府开展煤矿周边区域的防汛工作,共同应对自然灾害。
定期对煤矿周边进行巡查,发现隐患及时处理。
九、员工安全培训与应急队伍定期组织员工进行安全培训,提高员工的安全意识与自救互救能力。
本工程为某矿业公司尾矿坝排水系统施工项目,位于我国某山区。
该尾矿坝设计高度为50米,坝体长度为200米,坝顶宽度为10米,坝底宽度为30米。
尾矿库容积为500万立方米,设计服务年限为50年。
本次施工主要包括排水沟、排水井、排水隧洞等排水设施的施工。
二、施工准备1. 组织机构:成立项目经理部,负责施工项目的全面管理。
下设工程技术部、质量安全管理部、物资供应部、人力资源部等部门。
2. 人员配备:根据工程需要,招聘各类技术人员和施工人员,确保施工人员具备相应的资质和技能。
3. 施工设备:准备挖掘机、装载机、自卸汽车、推土机、钻机、混凝土搅拌机、钢筋加工设备等施工设备。
4. 材料准备:采购排水管道、排水井井壁、钢筋、混凝土、水泥、砂石等原材料。
三、施工方案1. 排水沟施工(1)放线:根据设计图纸,测量放线,确定排水沟位置。
(2)挖槽:使用挖掘机进行开挖,槽底宽度应大于设计宽度,深度符合设计要求。
(3)基础处理:对槽底进行平整,清除杂质,铺设砂垫层。
(4)铺设排水管道:根据设计要求,将排水管道铺设在槽底,管道连接处应采用柔性连接。
(5)回填:对排水沟进行回填,分层压实。
2. 排水井施工(1)放线:根据设计图纸,测量放线,确定排水井位置。
(2)挖孔:使用钻机进行钻孔,孔径应大于设计直径,孔深符合设计要求。
(3)井壁施工:根据设计要求,采用钢筋砼浇筑井壁,确保井壁强度和稳定性。
(4)排水管安装:在井内安装排水管,确保排水畅通。
(5)井盖安装:安装井盖,确保安全。
3. 排水隧洞施工(1)放线:根据设计图纸,测量放线,确定排水隧洞位置。
(2)开挖:使用挖掘机进行开挖,隧道断面应符合设计要求。
(3)支护:根据地质条件,采用锚杆、钢架等支护措施,确保隧道稳定。
(4)衬砌:采用钢筋砼浇筑衬砌,确保衬砌强度和稳定性。
(5)排水设施安装:在隧道内安装排水设施,确保排水畅通。
四、质量控制与安全管理1. 质量控制:严格执行国家相关标准和规范,加强原材料、施工过程和成品的检验,确保工程质量。
尾矿施工方案一、工程概况1、地理位置本工程位置属四川省汉源县乌斯河镇管辖,乌斯河镇〜皇木镇公路从矿区西缘通过,金(口河)〜乌(斯河)公路和成昆铁路在矿区东面沿大渡河峡谷通过,成昆铁路乌斯河火车站距矿区4.5km,矿区至汉源县城有40km水泥公路,交通比较方便。
进场后原始地貌情况2、设计概况四川省乾盛矿业有限责任公司铅锌矿选厂的配套尾矿库,按三级筑坝方案进行筑坝。
本级坝位于三级坝中最下游地段,原始高程702.45米, 坝顶高程760.45米,坝顶长度约141.5米,坝高58米,坝型为重力不透水型堆石坝,根据已有的地勘资料和场地岩石工程条件,要求基础开挖至中风化岩做持力层,且其埋深应满足抗滑移,抗倾覆的要求。
筑坝材料为混合石料,坝外坡均采用干砌片石护坡,主坝防水采用1mm厚土工膜,上下铺筑保护层,溢洪道位于坝左侧,底板墙身均采用钢筋砼。
设导流涵一道以保证施工过程中的排水的需要,并设排水井一座与导流涵相连以满足后期尾矿库使用过程中矿渣沉垫后清水从导流涵排水。
4、主要工程量13导流涵m3189314防浪墙m351315上游坝基m3315016下游坝基m3272917坝体位移观察设施个14二、单位工程施工情况1、坝基工程施工我部于2006年12月仃日开始进行坝基开挖作业。
由于开挖过程中孤石爆破较多、场地狭窄, 坝基开挖至2007年7月才完全结束。
坝基工程共完成土石方开挖9.77万立方米;石方4.00万立方米;坝基础固结灌浆177.75米;下游坝基C15毛石砼2642 m3;下游M7.5浆砌片石护脚墙1384 m3;上游C20防渗墙砼3150 m3。
下游坝基开挖上游防渗墙基础开挖上游防渗墙C20砼下游左侧M7.5浆砌片石护脚墙下游右侧固结灌浆钻孔下游右侧固结灌浆下游右侧C15毛石砼基础2、主坝工程施工主坝于2007年2月20日开始填筑,由于设计变更(工程量增加)、场地狭窄、料源不足、与结构物交叉作业突出等,致使主坝填筑于2008 年8月才完全结束,其他附属工程于2008年12 月才结束。

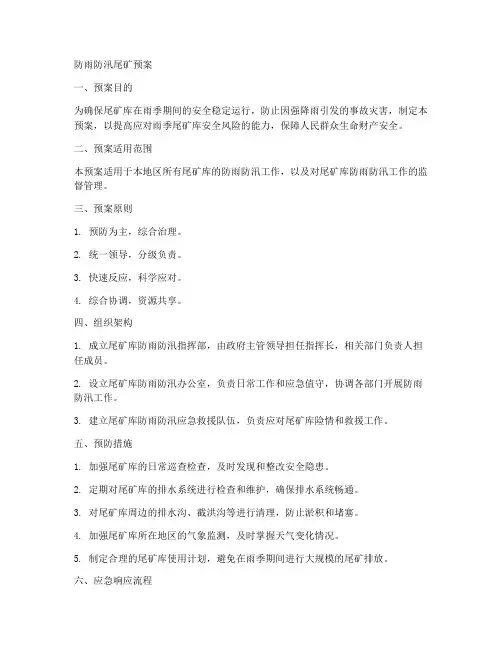

防雨防汛尾矿预案一、预案目的为确保尾矿库在雨季期间的安全稳定运行,防止因强降雨引发的事故灾害,制定本预案,以提高应对雨季尾矿库安全风险的能力,保障人民群众生命财产安全。
二、预案适用范围本预案适用于本地区所有尾矿库的防雨防汛工作,以及对尾矿库防雨防汛工作的监督管理。
三、预案原则1. 预防为主,综合治理。
2. 统一领导,分级负责。
3. 快速反应,科学应对。
4. 综合协调,资源共享。
四、组织架构1. 成立尾矿库防雨防汛指挥部,由政府主管领导担任指挥长,相关部门负责人担任成员。
2. 设立尾矿库防雨防汛办公室,负责日常工作和应急值守,协调各部门开展防雨防汛工作。
3. 建立尾矿库防雨防汛应急救援队伍,负责应对尾矿库险情和救援工作。
五、预防措施1. 加强尾矿库的日常巡查检查,及时发现和整改安全隐患。
2. 定期对尾矿库的排水系统进行检查和维护,确保排水系统畅通。
3. 对尾矿库周边的排水沟、截洪沟等进行清理,防止淤积和堵塞。
4. 加强尾矿库所在地区的气象监测,及时掌握天气变化情况。
5. 制定合理的尾矿库使用计划,避免在雨季期间进行大规模的尾矿排放。
六、应急响应流程1. 当天气预报显示将有大雨或暴雨时,尾矿库防雨防汛指挥部立即启动应急预案,组织相关部门和单位进行紧急部署。
2. 尾矿库防雨防汛办公室加强值班值守,及时掌握尾矿库运行情况和降雨情况。
3. 尾矿库应急救援队伍进入临战状态,做好应急准备。
4. 当尾矿库出现险情时,立即启动应急响应预案,组织人员撤离,进行抢险救援。
5. 尾矿库防雨防汛指挥部根据实际情况,协调相关部门和单位提供支援和配合。
七、救援和善后处理1. 尾矿库发生险情时,立即启动应急救援预案,迅速组织人员撤离,确保人民群众生命安全。
2. 采取措施控制险情,防止事故扩大。
3. 及时向上级政府和相关部门报告险情和救援情况。
4. 组织专家对险情原因进行调查分析,提出整改措施。
5. 对尾矿库进行加固和修复,确保尾矿库安全运行。
引言:尾矿库施工组织设计方案是指依据尾矿库工程的设计文件,在尾矿库建设过程中,根据工程实际情况,制定施工组织设计方案,明确施工进度、施工方法、施工工艺等内容。
本文将详细阐述尾矿库施工组织设计方案的相关内容,以确保尾矿库工程的安全和顺利进行。
概述:尾矿库施工组织设计方案作为尾矿库建设的重要文件,对于保证工程品质、提高施工效率具有至关重要的作用。
本文将从施工进度、施工方法、施工工艺等方面进行论述,并具体介绍每个方面的小点。
正文内容:一、施工进度1. 工程开工准备阶段- 确定工期和施工周期- 制定工程进度计划表- 配置施工人员和设备2. 地基处理阶段- 进行土质勘察和测试- 细化地基处理方案- 制定地基处理进度计划3. 堆筑坝体阶段- 选择合适的堆筑材料- 制定堆筑坝体进度计划- 控制施工质量,确保坝体稳定4. 溢流与排水体系阶段- 设计合理的溢流与排水系统- 安装溢流管道和泄洪设施- 加强尾矿库防渗措施5. 尾矿库围护结构阶段- 制定围护结构施工方案- 确定围护结构材料及施工技术- 加强围护结构质量监控二、施工方法1. 坝体均匀性控制- 合理安排堆筑队伍- 严格控制堆筑质量- 使用现代化的堆筑方法2. 堆筑材料的选择- 选择符合规定的均质尾矿材料- 控制尾矿材料的含水率- 保证材料的均匀性和稳定性3. 施工现场管理- 划定施工区域边界- 安排合理的施工人员和设备- 加强安全管理和质量监督4. 沉降调控- 制定沉降观测方案- 加强沉降监测和处理- 采取相应的措施控制沉降速度5. 坝体抗滑安全- 进行坝体抗滑稳定分析- 增加坝体的稳定性- 加强灌浆和护坡措施三、施工工艺1. 地基处理工艺- 制定地基处理工艺流程- 执行工艺,包括排水、填筑、夯实等- 控制地基处理的质量和效果2. 坝体堆筑工艺- 制定坝体堆筑工艺流程- 确定堆筑层次和均匀度要求- 控制堆筑工艺的质量3. 围护结构施工工艺- 制定围护结构施工工艺流程- 确定施工顺序和方法- 加强围护结构质量监控4. 溢流与排水体系工艺- 设计溢流与排水体系工艺流程- 安装溢流管道和泄洪设施- 加强防渗措施5. 稳定处理工艺- 制定沉降调控工艺流程- 加强灌浆和护坡工艺- 控制尾矿库的稳定性结论:尾矿库施工组织设计方案对尾矿库工程的顺利进行具有重要影响。
尾矿库施工方案尾矿库施工方案是指在尾矿处理过程中,根据工程要求和技术要求,确定了施工方式、施工步骤、施工方法等一系列工程实施方案的编制。
一、尾矿库选址1.选址原则:尾矿库选址应考虑地质、水文地质、地貌、地表植被、环境、交通以及未来的扩充等方面因素。
2.选址步骤:地质调查、水文地质勘测、环境影响评价、初步选址、详细选址。
二、尾矿库造型1.造型要求:根据尾矿特性、环境要求及后期的管理需求,确定尾矿库的堤高、堤面总宽、坡度等参数。
2.造型步骤:地质勘测、尾矿性质确定、洪水及泥石流沉积计算、堆积坡度计算、堤高计算。
三、尾矿库工程建设1.施工方案:根据造型设计要求和施工条件,确定施工方案。
2.施工步骤:(1)确立施工标准:明确施工的质量要求,包括堆积物密度、压实度、施工层次、填筑剂配比等。
(2)平整场地:依据原地貌情况,确保场地平整。
(3)压实底板:在场地上铺设压实设备,进行底板的压实。
(4)堆填尾矿:根据规划设计,将尾矿均匀地堆填在指定区域内,并进行适度的压实。
(5)加设防渗措施:根据情况,在堆填区域进行退水管网、泄水井、防渗屏障等设置,以防止尾矿渗透。
(6)建设附属设施:根据实际需要,在尾矿库周边建设掘井、建造泄洪道、建造坝体以及管线等附属设施。
四、尾矿库监测与管理1.监测体制:建立尾矿库的监测体制,包括监测设备、监测频率、监测项目等。
2.监测内容:监测尾矿库的堤坝稳定性、地震活动、水位变化、尾矿浓度等相关内容。
3.管理措施:建立健全的尾矿库管理制度,包括责任划分、管理流程、事故应急预案等,确保尾矿库的安全运行。
五、环境保护措施1.防渗措施:建设防渗屏障、退水管网、泄水井等,防止尾矿渗透造成环境污染。
2.尾矿浓度管理:加强尾矿的浓度管理,避免高浓度尾矿对周边环境的污染。
3.生态恢复措施:在尾矿库建设完成后,进行生态恢复工作,逐步将尾矿库周边的植被恢复至原生态状态。
综上所述,尾矿库施工方案需要综合考虑工程要求、技术要求、基础地质条件和环境要求,在选址、造型、工程建设、监测与管理以及环境保护等方面制定详细的方案,以保证尾矿库的稳定和安全。
随着雨季的到来,煤矿安全生产面临诸多风险,如洪水、泥石流、雷电等自然灾害。
为保障煤矿安全生产,预防和减少自然灾害对煤矿造成的损失,特制定本雨季三防工程施工方案。
二、施工目标1. 确保矿井安全度汛,降低雨季自然灾害对矿井的影响。
2. 保障矿井生产正常进行,提高矿井安全生产水平。
3. 优化矿井排水系统,提高矿井抗灾能力。
三、施工内容1. 排水系统改造与完善(1)对矿井现有排水系统进行全面检查,确保排水设施完好;(2)对排水泵房、排水管道进行加固,提高抗灾能力;(3)新增排水设施,提高矿井排水能力;(4)对排水井口进行封堵,防止洪水倒灌。
2. 防洪工程(1)对矿井周边河道进行清淤,提高河道泄洪能力;(2)在矿井周边修建防洪堤,防止洪水侵袭;(3)在矿井下游修建拦河坝,拦截洪水。
3. 雷电防护(1)对矿井供电线路进行改造,降低雷电对矿井的影响;(2)安装避雷针,防止雷电直接击中矿井;(3)加强矿井内电气设备防雷措施。
4. 防泥石流工程(1)对矿井周边滑坡、泥石流易发区域进行监测;(2)对滑坡、泥石流易发区域进行加固,防止灾害发生;(3)对矿井下游修建护坡,防止泥石流侵袭。
四、施工组织与管理1. 成立雨季三防工程领导小组,负责工程的总体协调和监督;2. 明确各部门职责,确保工程顺利实施;3. 加强施工人员的安全培训,提高安全意识;4. 严格执行工程质量标准,确保工程质量;5. 加强施工现场管理,确保施工安全。
五、施工进度安排1. 第一阶段(1-2月):完成排水系统改造与完善、防洪工程、雷电防护等前期准备工作;2. 第二阶段(3-4月):完成防泥石流工程;3. 第三阶段(5-6月):完成工程验收,投入使用。
六、施工保障措施1. 人员保障:成立专业施工队伍,确保施工人员具备相关技能和经验;2. 物资保障:确保施工材料、设备充足,满足施工需求;3. 技术保障:引进先进施工技术,提高施工效率;4. 资金保障:合理编制工程预算,确保工程资金到位。
雨季施工方案会签单XXXXXX尾矿库工程雨季施工管理目标及雨季施工措施一、雨季施工管理目标1、采取防雨措施及加强排水手段,确保雨季正常生产。
2、工程施工时正值雨季,因此,对坝体填筑、坝肩截水沟、坝体上游碎石垫层、反滤层、护坡的施工采取有效预防措施,做到大雨后立即复工。
3、在技术上及管理上进行全面优化,做到持续预防并能对万一事故进行立即补救。
4、雨季施工时,施工要做好排水工作;施工中注意模板锈蚀和支架的变形、下沉,做好水泥等材料的保管工作。
二、施工前的准备该工程所处地面积大,属于季节性河流,枯水季节流量很小,在雨季雨水流量大.故雨季施工前应做好下列准备工作:1、对选择的雨季施工地段进行详细的现场调查研究,编制实施性的雨季施工组织计划;2、修好施工便道并保证晴雨畅通;3、住地、仓库、车辆机具停放场地、生产设施都应设在最高洪水位以上地点,并应与泥石流沟槽冲积堆保持一定的安全距离.4、修建临时排水设施,保证雨季作业的场地不被洪水淹没并能及时排除地面水。
5、储备足够的工程材料和生活物资。
三、雨季施工措施(一)施工现场排水措施目前施工已进入高峰,根据现场实际情况排水,使现场无积水,将地面雨水及时排出场外。
排出的雨水不得危及附近的建筑物地基,道路路基.修整主要施工运输道路,路面加铺一层厚50cm的碎石。
(二)施工机械防雨、防雷措施所有机械要搭设牢固,防止倒塌。
机动电闸箱的漏电保护装置要可靠.施工时要重点做好防雷、防电工作。
在大风雨后,应及时对供电线路进行检查,防止断线造成触电事故。
雨天对重型机械和车辆的使用,注意地面有无松软现象,以防止压坏地下隐蔽设施及机械陷入地下。
(三)坝体填筑雨季施工措施1、采石场设置防洪沟(1)、我单位所采用的小卖部背后采石场,进入雨季时为了不影响采石场的开采在石场右侧挖一条2m×2m的防洪沟.(2)、风化料的开挖1)、合理安排开挖工程的施工,严禁在雨天或连绵雨天大面积开挖。
尾矿库坝体工程施工方案一、工程概况尾矿库坝体工程是指在矿山开采过程中产生的尾矿进行储存的坝体工程。
尾矿库坝体工程的施工是尾矿库建设的重要环节,涉及到土石方、水工、建筑、基础等多个方面的施工工作。
本方案旨在对尾矿库坝体工程的施工进行详细规划,确保工程施工质量和安全。
二、施工环境及工程特点1. 施工环境:尾矿库坝体工程所在地地势平坦,气候属于温带地区,年降雨量较多,需考虑在施工过程中的防雨措施。
2. 工程特点:尾矿库坝体工程属于水工土石方工程,需要考虑坝体的稳定性和防渗性,采用合理的施工方法和材料进行施工。
三、施工组织1. 施工队伍:根据工程规模和施工内容,组建由水工、土石方、基础、建筑等专业的施工队伍,确保施工人员具备相关资质和经验。
2. 施工计划:制定详细的施工计划,包括施工工序、施工周期、施工设备、人员配备等内容,确保施工过程有序进行。
3. 安全管理:制定严格的安全管理制度,明确施工人员的安全责任和安全操作规范,定期进行安全培训和检查,确保施工安全。
四、施工工艺1. 坝体填筑:首先进行坝体填筑工程,采用挖掘机和装载机等设备进行土石方开挖和填筑工作,按照设计要求和工艺规范进行坝体填筑。
2. 防渗处理:在坝体填筑过程中,对坝体进行防渗处理,采用土工膜、防渗帆布等材料进行铺设和固定,确保坝体具有良好的防渗性能。
3. 基础施工:进行坝体基础的施工,包括基础开挖、基础浇筑等工作,确保坝体基础稳固牢固。
4. 高程控制:进行坝体的高程控制和整体护坡设计,确保坝体外观美观、结构稳定。
五、施工设备和材料1. 施工设备:包括挖掘机、装载机、推土机、混凝土搅拌站等设备,确保施工过程顺利进行。
2. 施工材料:包括土石方、混凝土、防渗材料等,选用质量合格、性能稳定的材料,确保工程质量和安全。
六、施工质量控制1. 施工监理:聘请具有水工土石方工程施工监理资格的监理单位,对施工过程进行全程监理,确保施工符合设计要求和工程质量标准。
第一章综合说明 (5)1.1 工程概况 (5)1.2 工程特点 (5)第二章项目管理目标 (6)2.1 施工总体设想 (6)2.2 工期管理目标 (6)2.3 质量管理目标 (6)2.4 安全管理目标 (6)2.5 文明施工管理目标 (6)第三章施工部署 (7)3.1 施工组织机构 (7)3.2 施工总体安排 (9)3.3 主要施工机械设备配置 (10)第四章施工总平面布置 (12)4.1 布置的依据和原则 (12)4.2 生产临时设施 (12)4.3 生活办公临时设施 (12)4.4 临时用水 (12)4.5 临时用电 (12)4.6 施工道路 (13)4.7 施工总平面的管理 (13)第五章施工准备 (16)5.1 开工前的准备 (16)5.2 施工人员准备及进场计划 (16)5.3 临时设施实施计划 (16)5.4 施工机具及施工材料进场计划 (17)5.5 技术准备 (17)第六章施工进度计划及承诺 (18)6.1 编制依据及原则 (18)6.2 施工进度计划 (18)6.3 施工进度保证措施 (18)6.4 工期承诺 (22)第七章主要工程施工方案 (23)7.1 施工测量 (23)7.2 围堰截水 (25)7.3 初期坝施工方案 (27)第八章季节性施工技术措施 (35)8.1 管理措施 (36)8.2 冬季施工措施 (36)8.3 雨季施工措施 (39)第九章物资设备管理 (43)9.1 施工机械设备管理 (43)9.2 材料管理 (44)第十章工程技术管理 (47)10.1 技术管理体系及岗位职责 (47)10.2 资源配备 (49)10.3 技术管理制度 (50)10.4 现场综合考评制度 (57)第十一章质量管理措施及承诺 (58)11.1 质量管理体系 (58)11.2 质量方针 (59)11.3 质量目标 (59)11.4 施工质量验评标准 (59)11.5 质量管理制度及岗位职责 (60)11.6 原材料控制措施 (67)11.7 控制措施 (67)11.8 确保工程质量的组织措施 (68)11.9 确保工程质量的技术保证措施 (69)11.10 质量通病防治措施 (71)11.11 工程创优规划 (72)11.12 工程质量承诺 (74)第十二章成品保护、质量回访及保修措施 (75)12.1 成品保护 (75)12.2 质量回访及保修 (75)第十三章职业健康、安全和环境保护措施 (77)13.1 职业健康、安全和环境目标 (77)13.2 安全保证体系及岗位职责 (77)13.3 安全管理制度 (81)13.4 安全管理措施 (83)13.5 安全控制措施 (84)13.6 消防管理措施 (87)13.7 文明施工措施 (88)13.8 环境保护措施 (90)第十四章地下管线及其它地上地下设施的加固措施 (92)14.1 概述 (92)14.2 施工措施 (92)第十五章应急预案、风险管理 (93)15.1 应急预案 (93)15.2 项目风险预测与防范 (96)第一章综合说明1.1 工程概况1.1.1 工程内容建设规模:钼矿采选工程尾矿库初期坝坝顶标高 440.0m,坝高 38m,最终设计标高 600.0m,总坝高 198m,总库容为 4.29 亿 m³。
永清尾矿库排洪施工方案1. 引言尾矿库是矿山生产过程中产生的废弃物的储存设施。
为了确保尾矿库的安全运行,必须采取合适的排洪措施来降低尾矿库洪水泛滥的风险。
本文档旨在提供一个永清尾矿库排洪施工方案,以确保尾矿库排洪系统的安全可靠。
2. 排洪系统概述尾矿库排洪系统是指用于排除尾矿库中积聚的雨水和地下水的设施和工艺。
永清尾矿库排洪系统包括以下主要部分:•排洪管道:用于将尾矿库内的水排出到指定排水渠道。
•溢流堰:用于在尾矿库水位超过安全水位时,将多余水通过自动溢流或控制溢流口排出。
•引水泵站:用于将尾矿库水泵入排洪管道或外部水源。
3. 施工方案3.1 施工准备在开始施工之前,需要进行以下准备工作:1.制定详细的施工计划,包括施工步骤、时间安排和资源需求。
2.获得相关的工程设施和材料,如排洪管道、溢流堰和水泵站的设备。
3.招募并培训合格的施工人员,确保他们具备相关的技术和安全意识。
3.2 施工步骤下面是永清尾矿库排洪施工的主要步骤:1.安装排洪管道:根据设计要求,在尾矿库内安装排洪管道。
确保管道的材料和连接方式符合要求,并进行必要的密封处理,以防止漏水和泄露。
2.安装溢流堰:在尾矿库的适当位置,安装溢流堰以控制尾矿库水位。
根据设计要求,确保溢流堰的结构牢固,并设置自动溢流装置或控制溢流口。
3.安装引水泵站:根据排洪系统设计,选址并安装引水泵站。
确保泵站的选址合理,方便排水和维修,并确保泵站设备的性能符合设计要求。
4.进行试运行:在施工完成后,进行排洪系统的试运行。
观察并记录系统的运行情况,确保排洪管道、溢流堰和泵站的工作正常。
5.完善施工记录:在施工过程中,详细记录每个步骤的施工情况和问题解决过程。
以备将来的维护和更新工作。
3.3 安全措施在进行永清尾矿库排洪施工期间,需遵守以下安全措施:1.施工人员必须穿戴符合标准的个人防护装备,如安全帽、防滑鞋和防护眼镜等。
2.施工现场应设立明显的警示标志,以确保人员和设备的安全。
雨季施工方案会签单
XXXXXX尾矿库工程
雨季施工管理目标及雨季施工措施
一、雨季施工管理目标
1、采取防雨措施及加强排水手段,确保雨季正常生产。
2、工程施工时正值雨季,因此,对坝体填筑、坝肩截水沟、坝体上游碎石垫层、反滤层、护坡的施工采取有效预防措施,做到大雨后立即复工。
3、在技术上及管理上进行全面优化,做到持续预防并能对万一事故进行立即补救。
4、雨季施工时,施工要做好排水工作;施工中注意模板锈蚀和支架的变形、下沉,做好水泥等材料的保管工作。
二、施工前的准备
该工程所处地面积大,属于季节性河流,枯水季节流量很小,在雨季雨水流量大。
故雨季施工前应做好下列准备工作:
1、对选择的雨季施工地段进行详细的现场调查研究,编制实施性的雨季施工组织计划;
2、修好施工便道并保证晴雨畅通;
3、住地、仓库、车辆机具停放场地、生产设施都应设在最高洪水位以上地点,并应与泥石流沟槽冲积堆保持一定的安全
距离。
4、修建临时排水设施,保证雨季作业的场地不被洪水淹没并能及时排除地面水。
5、储备足够的工程材料和生活物资。
三、雨季施工措施
(一)施工现场排水措施
目前施工已进入高峰,根据现场实际情况排水,使现场无积水,将地面雨水及时排出场外。
排出的雨水不得危及附近的建筑物地基,道路路基。
修整主要施工运输道路,路面加铺一层厚50cm的碎石。
(二)施工机械防雨、防雷措施
所有机械要搭设牢固,防止倒塌。
机动电闸箱的漏电保护装置要可靠。
施工时要重点做好防雷、防电工作。
在大风雨后,应及时对供电线路进行检查,防止断线造成触电事故。
雨天对重型机械和车辆的使用,注意地面有无松软现象,以防止压坏地下隐蔽设施及机械陷入地下。
(三)坝体填筑雨季施工措施
1、采石场设置防洪沟
(1)、我单位所采用的小卖部背后采石场,进入雨季时为了不影响采石场的开采在石场右侧挖一条2m×2m的防洪沟。
(2)、风化料的开挖
1)、合理安排开挖工程的施工,严禁在雨天或连绵雨天大
面积开挖。
2)、在开挖时,经常检查挖方体上的动态,出现裂纹、滑坡、塌方等现象时及时采取相应措施。
(3)、采石场石方爆破不宜在雨天进行。
2、施工便道雨季施工措施
(1)、做好防雨,防滑材料的准备工作。
(2)、对两条主要施工便道铺筑厚50cm的碎石,以保证道路下小雨或大雨过后不烂,并能晴雨畅通。
(3)、施工区临时建设道路堆料场等必须有良好的防雨和抽排水措施,备好防雨抽水等材料和机具、并有紧急处理措施。
(4)、做好运输道路的维护,采取有组织的排水系统,以保证雨期,汛期运输通畅。
(5)、便道内侧设置排水明沟,并在低凹处埋置排水管。
3、坝体填筑:
(1)填料选择:
1)、在坝体填筑时,应选择合格材料填筑。
坝体堆坝材料应尽量不含细粒土(<0.05mm)、砂粒(0.05~25mm)其含量应小于10%。
2)、应选用透水性好的风化料作为坝体下游填料。
3)、选择抗压强度合格的填筑材料。
4)、石料的大小搭配要合理。
(2)填筑方法:坝体进行分层填筑,
1)、堆石料雨天可以继续施工,但必须防止料物被泥沙污染。
2)、分析当地水文气象资料,确定雨季各种坝料施工天数,合理选择施工机械设备的数量,以满足坝体填筑进度。
3)、压实度的控制:增加碾压遍数,辅以水平仪进行抄平,碾压直至表面无轮印,达到压实后的重度要求(20kN/m3)。
坝体上部分碾压采用大振,而下游风化料碾压采用静压。
(四)坝肩截水沟雨季施工措施
1、原材料的存放
(1)、水泥存放在指定的水泥库房,在坝体右侧山顶上修建一个能存放30T水泥的库房。
(2)、砂、石材料放在坝面上,雨天防止砂、石材料被污染。
2、本工程正进行坝肩截水沟的施工,应尽量避开雨天开挖基坑,基坑开挖完后应尽快完成后续工序施工。
3、开挖后的泥土用车了全部运到弃土场,不要堆放在开挖好的基坑旁边防止雨水冲刷后土滑入基坑内,致使基坑堵塞。
4、砼雨季施工措施
(1)、在雨季加强同当地部门联系,准确了解当天的天气情况,避开大雨或暴雨天气进行砼施工,同时准备足够的遮雨棚布或彩条布,以防止施工中的天气突变。
确保工程质量。
(2)、在搅拌砼前应保证水泥不受潮;调整好的外加剂溶
液贮罐应覆盖。
(3)、搅拌机前、后台应有良好的排水措施,特别是上料斗的坑内应保证无积水。
(4)、雨天搅拌混凝土时应特别注意加水量的控制,可采用在适当延长其搅拌时间的基础上,将混凝土搅拌干硬一些。
适当调整坍落度。
(5)、浇筑砼时备有足够的防卸措施,准备好足够的雨衣雨具和编织布等材料,及时对浇筑的砼部位进行遮盖。
(6)、模板隔离层在涂刷前要及时掌握天气预报,以防隔离层被雨水冲掉。
(7)、已入模振捣成型后的砼要及时覆盖,防止突然遇雨,受雨水冲淋。
防止雨水直接冲刷模板致使脱模剂脱落、流矢,影响拆膜及混凝土表面质量。
(8)、遇到大雨应及时停止浇筑混凝土,已浇部位应加
以覆盖。
(9)、雨季施工时,应加强对砼粗细集料含水率的测定,
及时调整用水量。
(10)、大面积的砼浇筑前,要了解2~3天的天气预报,尽量避开大雨。
砼浇筑现场要预备大量防雨材料,以备浇筑时突然遇雨进行覆盖。
(11)、模板支撑下回填要夯实,并加好垫板,雨后及时检查有无下沉。
(12)、模板支撑下回填要夯实,并加好垫板,雨后及时检查有无下沉。
(五)块石护坡雨季施工
块石护坡雨天可以继续施工,但必须配备防雨设备比如雨衣,安全帽等。
