隧道突水突泥施工方案
- 格式:doc
- 大小:82.50 KB
- 文档页数:4

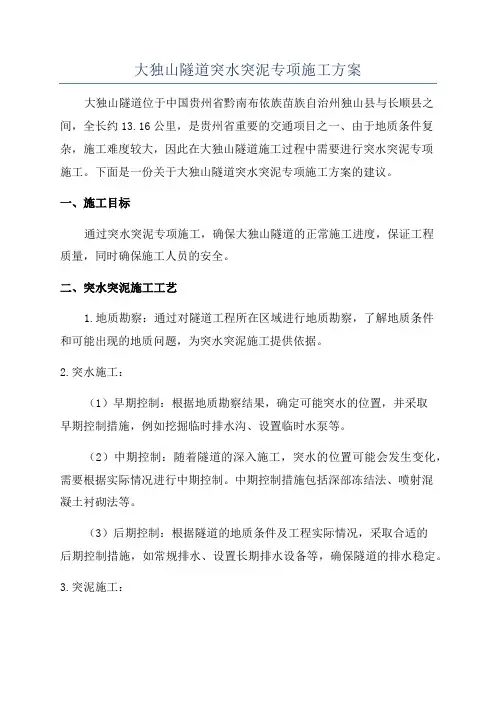

大独山隧道突水突泥专项施工方案大独山隧道位于中国贵州省黔南布依族苗族自治州独山县与长顺县之间,全长约13.16公里,是贵州省重要的交通项目之一、由于地质条件复杂,施工难度较大,因此在大独山隧道施工过程中需要进行突水突泥专项施工。
下面是一份关于大独山隧道突水突泥专项施工方案的建议。
一、施工目标通过突水突泥专项施工,确保大独山隧道的正常施工进度,保证工程质量,同时确保施工人员的安全。
二、突水突泥施工工艺1.地质勘察:通过对隧道工程所在区域进行地质勘察,了解地质条件和可能出现的地质问题,为突水突泥施工提供依据。
2.突水施工:(1)早期控制:根据地质勘察结果,确定可能突水的位置,并采取早期控制措施,例如挖掘临时排水沟、设置临时水泵等。
(2)中期控制:随着隧道的深入施工,突水的位置可能会发生变化,需要根据实际情况进行中期控制。
中期控制措施包括深部冻结法、喷射混凝土衬砌法等。
(3)后期控制:根据隧道的地质条件及工程实际情况,采取合适的后期控制措施,如常规排水、设置长期排水设备等,确保隧道的排水稳定。
3.突泥施工:(1)早期控制:根据地质勘察结果,确定可能突泥的位置,并采取早期控制措施,例如加强地表排水和加固隧道顶板等。
(2)中期控制:随着隧道的深入施工,突泥的位置可能会发生变化,需要根据实际情况进行中期控制。
中期控制措施包括使用钻孔和注浆法、地表注浆法等。
(3)后期控制:根据隧道的地质条件及工程实际情况,采取合适的后期控制措施,如固结法、灌浆处理等,确保隧道的稳定。
三、安全措施1.施工现场设置明显的警示标志,指示施工人员注意地质灾害风险。
2.施工人员必须穿戴符合安全标准的防护设备,并接受相关安全培训。
3.建立健全的安全管理制度,明确责任人和安全操作流程。
4.定期组织安全检查,及时发现和处理安全隐患。
5.突水突泥施工过程中,设置合适的排水设备和泵站,在保证施工进度的同时,及时排水。
6.在施工现场设置合适的通风设备,保证施工人员的工作环境及时而舒适。
高速铁路隧道突水突泥专项施工方案范文新建某某铁路某某段段某某标编制单位:单位主管:技术负责人:审核人:复核人:编制人:编制日期:i目ii11.1领导、干部跟班及现场管理制度............................................................. ....................2411.2现场管理机构............................................................. ...................................................2411.2.1管理机构............................................................. ........................................................2411.2. 2工作职责............................................................. ........................................................2411.2. 3带班制度............................................................. ........................................................2511.3应急物资............................................................. .. (2611).4施工安全技术措施............................................................. ...........................................2712、质量保证措施............................................................. ....................................................2813、环保措施............................................................. (29)6.云桂公司下发的“云桂云铁工【2022】19号《风险管理办法》”。
隧道突水突泥专项施工方案修订稿一、前言隧道工程施工中,突水和突泥是常见的问题,也是隧道施工中需要高度关注和应对的事项。
为了确保施工的安全性和顺利性,需要制定专项施工方案,并根据实际情况进行修订和调整。
二、施工准备1.组织人员:确定专项施工队伍,包括工程师、技术员、作业员等,每位人员需具备相应的资格证书和经验。
2.采购材料:根据突水和突泥的情况,采购相关防水和防泥材料,如水泥、沥青、聚合物、人工泥浆等。
3.准备设备:确保施工所需的设备齐全,并进行检修和维护,如排水泵、土方机械、混凝土搅拌机等。
三、施工流程1.突水处理(1)监测突水:在施工过程中,要进行全程监测,及时发现突水情况,避免事故发生。
监测手段可以包括水位计、流速计等。
(2)急救措施:一旦发现突水情况,要立即采取急救措施,包括组织人员紧急撤离、通知相关部门、启动紧急泵站等。
(3)堵漏施工:根据突水情况,采取相应的堵漏措施,可以使用不同的材料进行堵漏,如水泥、沥青、聚合物等。
堵漏施工需要确保材料的充分性和固化时间的充足。
2.突泥处理(1)监测突泥:在施工过程中,要进行全程监测,及时发现突泥情况,避免发生意外。
监测手段可以包括应力应变仪、变形仪等。
(2)排泥施工:根据突泥情况,采取相应的排泥措施。
可以使用机械设备进行排泥,也可以使用人工进行清理。
在排泥过程中,要注意安全防护,防止二次灾害发生。
(3)填埋封闭:排泥施工完成后,要及时采取填埋措施,将突泥区域恢复平整,并进行封闭。
填埋材料可以使用沙土、石头等,确保填埋的牢固和稳定性。
四、安全措施1.施工现场:设立明显的安全警示标识,划定施工区域,并配备作业员的个人防护装备,如安全帽、防护服、防护眼镜等。
2.人员培训:组织人员进行安全培训,包括突水和突泥的应急处理措施,个人自救方法,防范措施等。
3.应急预案:制定详细的应急预案,明确突水和突泥应急处理的步骤和措施,以应对可能发生的突发情况。
五、总结隧道突水突泥专项施工方案的修订是为了保证施工的安全和顺利进行。
永睦隧道涌水突泥专项施工方案
一、项目背景
永睦隧道是连接两个城市的重要交通通道,在施工过程中遇到了涌水突泥等问题,需要制定专项施工方案来解决这一挑战。
二、施工方案
1. 水情调查
在施工前应对隧道进行全面的水情调查,明确水域的深度、流速等情况,为后续施工提供准确的数据支持。
2. 封闭隧道
在施工过程中需要封闭隧道,防止涌水对施工工人和设备的影响,同时减少涌水对施工的干扰。
3. 降低地下水位
通过排水设备降低地下水位,减少涌水的影响,保证施工作业的顺利进行。
4. 清理淤泥
施工过程中需要对涌入的淤泥进行清理,保持施工区域的清洁,减少涌水造成的影响。
5. 强化防水措施
在施工结束后,需要对隧道进行强化防水处理,确保隧道在未来不会再次遭遇涌水的问题。
三、预期效果
通过实施上述施工方案,永睦隧道涌水突泥问题将得到有效解决,保证了隧道的正常使用,并提高了隧道的安全性和可靠性。
四、结语
永睦隧道涌水突泥专项施工方案的制定与实施,为解决隧道施工中遇到的问题提供了有效的解决方案,将为隧道的后续使用和维护提供有力保障。

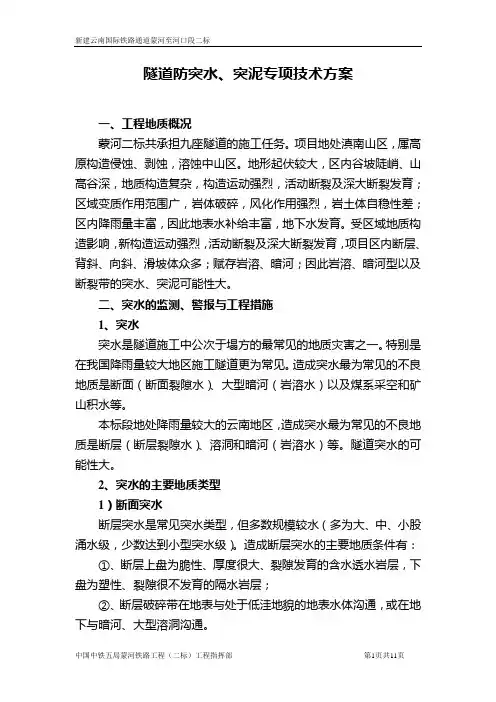

隧道防突水、突泥专项技术方案一、工程地质概况蒙河二标共承担九座隧道的施工任务。
项目地处滇南山区,属高原构造侵蚀、剥蚀,溶蚀中山区。
地形起伏较大,区内谷坡陡峭、山高谷深,地质构造复杂,构造运动强烈,活动断裂及深大断裂发育;区域变质作用范围广,岩体破碎,风化作用强烈,岩土体自稳性差;区内降雨量丰富,因此地表水补给丰富,地下水发育。
受区域地质构造影响,新构造运动强烈,活动断裂及深大断裂发育,项目区内断层、背斜、向斜、滑坡体众多;赋存岩溶、暗河;因此岩溶、暗河型以及断裂带的突水、突泥可能性大。
二、突水的监测、警报与工程措施1、突水突水是隧道施工中公次于塌方的最常见的地质灾害之一。
特别是在我国降雨量较大地区施工隧道更为常见。
造成突水最为常见的不良地质是断面(断面裂隙水)、大型暗河(岩溶水)以及煤系采空和矿山积水等。
本标段地处降雨量较大的云南地区,造成突水最为常见的不良地质是断层(断层裂隙水)、溶洞和暗河(岩溶水)等。
隧道突水的可能性大。
2、突水的主要地质类型1)断面突水断层突水是常见突水类型,但多数规模较水(多为大、中、小股涌水级,少数达到小型突水级)。
造成断层突水的主要地质条件有:①、断层上盘为脆性、厚度很大、裂隙发育的含水透水岩层,下盘为塑性、裂隙很不发育的隔水岩层;②、断层破碎带在地表与处于低洼地貌的地表水体沟通,或在地下与暗河、大型溶洞沟通。
2)溶洞和暗河型突水溶洞和暗河(岩溶水)突水主要在岩溶发育区。
溶洞、暗河赋存于石灰岩和白云岩等可溶性岩层,石灰岩、白云岩中的断层破碎带、较紧密背斜构造的核部和石灰岩、白云岩与泥岩、页岩、泥灰岩的接触面突水发生可能性大。
这种突水造成的危害很大,是重点防范对象。
3、突水监测与警报隧道突水的监测主要是查明地下水源体(溶洞、暗河和大型断层破碎带)的位臵和地下水的性质、判断突水的可能性并及早发出警报。
1)查明地下水源体的位臵主要是通过对溶洞、暗河和断层破碎带的地表地质调查复查法、断层参数预测法和仪器探测法(如红外线探水)等。
永睦隧道涌水突泥专项施工方案永睦隧道涌水突泥专项施工方案1 编制说明1.1 编制依据为保证隧道工程施工安全,切实履行企业安全生产的责任主体,贯彻落实“安全第一、预防为主”的安全生产方针。
针对永睦隧道可能存在突泥涌水的特点,为避免施工风险,预防隧道施工中突泥涌水事故发生,保证隧道施工安全和工程质量与进度,特制定本方案。
2 工程概况2.1 工程简介永睦隧道位于贵州安顺市关岭县花江镇永睦村东约200米处,设计为上左线分离式双洞隧道,右线进、出口里程桩号为K16+628、K18+255,长1627米,单向坡,纵坡为 2.83%;左线进、出口里程桩号为K16+629、K18+260,长1631米,单向坡,纵坡为2.83%。
两轴线相距约23米。
隧道洞身按新奥法设计,采用复合式衬砌,初期支护以喷C20混凝土、锚杆、钢筋网为主要支护手段,并辅以型钢拱或钢筋格栅为初期支护的加强措施,二次衬砌采用C30钢筋混凝土结构。
洞口段设置加强段衬砌,为复合式衬砌,初期支护采用型钢拱加强,辅以超前大管棚预支护。
Ⅳ、Ⅴ类围岩段采用超前小导管预支护,洞口加强段及Ⅳ、Ⅴ类围岩段均设置钢筋混凝土仰拱。
3 施工方案3.1 总体原则在施工时,在“以堵为主,限量排放”的总体指导原则下,做到“五先五后”,分别为:先分类,后治理;先探测,后封堵;先引排,后注浆;先加固,后减(止)水;先试验,后施工。
为防止突泥涌水对人员及设备造成危害,隧道施工时,通过综合超前地质预报手段探明掌子面前方地质条件,以便采取有效的施工措施,避免施工突发灾害的发生。
遇溶隙、裂隙水可以以堵为主;遇到暗河或管道流,必须以疏、排为主。
根据永睦隧道设计图中显示,隧址区地下水的形成、分布受地形地貌、岩性、构造、植被、降水量等多种因素控制和影响。
特别是在构造、断层作用下,断层碎裂带、岩性接触带、节理密集带等,为地下水贮存和运移创造了良好的地质条件。
隧道施工至节理密集带及岩体破碎带地段时,突然涌水的可能性较大。
隧道突水涌泥专项方案针对实际施工中有可能出现突水涌泥的情况,将采取如下措施做为应急预备方案:突泥时,首先将洞内人员与机具撤至安全区。
然后根据突泥位置查找地面是否有溶孔,地表水是否与突泥位置相连通,成为地下水的补给源头,如果有,则加以封堵或疏排。
当洞内突水、突泥减缓,能进人操作时,即进洞清理现场,根据以下方案处理。
(1)、施工过程中若发现较弱突水突泥现象,立即报告应急组织领导同志,现场施工人员可根据现场实际情况迅速打随机排水孔,安置塑料弹簧软管进行排水(塑料弹簧排水管引入排水沟),释放水压力,并及时喷锚进行围岩封闭。
如果围岩破碎,可在初喷砼结束后迅速安置钢拱架,然后再进行复喷砼封闭围岩,加强支护。
(2)、施工过程中若发生高强压力突水突泥现象,应立即尽可能地撤离人员和机械设备,确保安全。
及时向现场应急领导小组汇报,根据实际情况迅速组织救护工作。
准确记录水量的流量、流速、水压,采取有效措施进行突水突泥控制。
指挥与控制:①观测预警由现场技术人员和各工班指定人员加强日常观测,确保在第一时间确认涌水涌泥险情,提前发出预警提示。
a与当地气象台建立天气服务联系,根据天气预报和降水量统计,加强隧道涌水观测;b注意观测地表沉降情况,看地表是否存在异常现象;c观测数据有变化时,及时向项目组长汇报,以便组织施工抢险。
③安全撤离当确认出现涌水涌泥时,洞内施工人员由班组长带队全部撤离,立即电话通知项目部安全救援组长,组织所有现场施工人员将施工机械加以安置保护。
被困施工人员来不及撤离的,应选择衬砌台车等安全平台进行自我保护,等待组织救援。
④组织抢险a各班组及时清点人员,确认有无被困人员,并集结待命,不得私自外出;b组织抢险突击队,由各工班抽调精壮工人组成,负责安装挡护拱架,堆砌砂袋,规范水流方向;c在配备充分照明、救生设备时,由项目作业队决定组织身体素质好、水性高的工人进洞执行搜索救援活动;d卫生员做好准备,并视情提前与定点医院联系。
可溶岩地段(高压)涌突水、突泥施工措施
为保证隧道的顺利施工,避免可溶岩地段(高压)涌突水、突泥灾害的发生,需要采取有效的方法对上述这些重大的工程地质问题进行较为精确的预测预报,开展综合地质超前预报工作,以制定有效施工方案,确定合适施工工艺,并开展必要的检测工作。
1、超前探测
(1)综合超前物探
主要针对可溶岩分布地段的断层破碎带及其影响带、层间滑动带、构造及岩溶裂隙发育带,各可溶岩地层界限,岩性突变地段,可能存在的岩溶裂隙、管道和大型溶洞的超前探测。
远距离超前物探:首选方法为地震波反射法(探测距离约200m),对比方法为HSP声波反射法(探测距离约100m)。
近距离超前物探:首选方法为地质雷达(探测距离约4~30m),对比方法为数码成像,跨孔声波CT成像法。
探水超前物探:首选方法为红外线探测法,是一种短距离预报方法,每次预报距离为20~30m,相邻两次预报重长度应在5m以上,其适用于任何地层中定性判断探测点前方“有没有水”及水体存在方位,但不能定量给出水量大小等参数。
(2)水平钻孔超前探测
远距离超前探测:超长水平取岩芯钻孔超前探测100~150m,验证远距离超前物测成果。
近距离超前探测:采用钻孔超前探测,钻孔长度20~30m,验证近距离超前物测成果。
2、常规地质法
(1)超前平导、超前正洞导航、正洞掌子面与侧壁的量测和地质素描,主要工作有:地层岩性特征;
结构面性质与产状及发育程度;褶皱、断层、节理裂隙特征、岩层产状等;断层的位置、产状、
性质、破碎带的宽度、物质成分、含水情况以及与隧道的关系;节理裂隙的组数、产状、间距、
填充物、延伸长度、张开度及节理面特征、力学性质、分析组合特征、判断岩体完整程度;洞壁
变形破坏特征;岩溶规模、形态、位置及所属地层和构造部位,填充物成分、状态,以及岩溶展
布的空间关系;地下水的分部,出露形态及围岩的透水性、水量、水压、水温、颜色、泥沙含沙
量测定,以及地下水活动对围岩稳定的影响,必要时长期观测;出水点和地层岩性、地质构造、
岩溶、暗河等的关系分析;突泥与坍方部位、方式与规模及其随时间的变化特征;进行地表相关
气象、水文观测,判断洞内涌水与地表径流、降水的关系,并建立涌突水点地质档案。
(2)地质构造的地下与地表相关性分析。
(3)地质作图(几何图形、块体坐标作图、赤平投影作图、洞身地质展示图等),在此基础上,对掌子面前方一定范围内(约5~20m)的地质条件进行预测预报。
3、洞内涌突水的实时监测
(1)平导与正洞各涌突水点(掌子面炮眼涌突水)的实时监测,监测内容包括:各涌水点的水温、水量、水压、水质与同位素化学,各涌突水点位置(里程)、地层岩性、裂隙与岩溶发育特征等。
(2)平导于正洞洞身涌(突)水动态监测,包括:涌(突)水点地质档案,涌(突)水点空间分部、单点涌(突)水量及其动态、涌(突)出机制、涌(突)水的化学与同位素化学动态特征等。
(3)平导与正洞洞内气温与湿度的实时监测。
4、洞外实时监测
溶洞水地表排泄点监测包括:天窗、泉点和暗河的水量及动态、水化学与同位素化学变化特征等。
地表河流监测包括:隧道通过地带上下游河水流量及动态、水化学与同位素化学变化等特征,拟选3~5各控制断面,要求每5~10天监测一次。
大气降水与气温监测:隧道所处地段设3~5个监测控制点,要求每天监测。
根据勘测资料以及超前地质预测预报工作和实施的洞内外监测所获得的资料,进行综合分析,对隧道内可能发生大规模(高压)涌(突)水突泥的可溶岩地段施工方案进行设计,流程图见下图;。
