公路大修工程实施性施工组织设计1. 引言公路大修工程是维护现有公路的重要环节,它能保证公路的可持续运行和交通安全。
在进行公路大修工程时,合理的施工组织设计是确保工程顺利进行和高质量完成的关键。
本文将针对公路大修工程的实施性施工组织设计进行详细阐述和讨论。
2. 施工组织设计目标公路大修工程的实施性施工组织设计的目标主要包括: - 确定合理的施工顺序和工期计划,以提高施工效率; - 组织施工人员和机械设备的合理配置,以确保施工进度; - 制定详细的施工方案和防护措施,以确保施工安全; - 控制施工成本,提高工程质量。
3. 施工组织设计内容3.1 施工顺序和工期计划公路大修工程的施工顺序和工期计划是施工组织设计的核心内容。
在制定施工顺序时,需要考虑以下因素: - 不同路段的交通量和交通状况,高峰期和低谷期的交通变化情况; - 可行的施工方法和工艺,以及可能遇到的困难和风险; - 施工材料供应和仓储的可行性。
根据上述因素,可以制定工期计划,并合理安排每个施工节点的时间安排,以确保工程按时完成。
3.2 施工人员和机械设备配置为了保证施工效率,需要合理配置施工人员和机械设备。
在进行公路大修工程时,需要考虑以下方面: - 人员需求量和技能要求; - 机械设备种类和数量; - 临时设施的建设,如办公室、生活区和仓库。
根据工程规模和要求,可以制定详细的人员和机械设备配置计划,并确保其合理和充足。
3.3 施工方案和防护措施公路大修工程的施工方案和防护措施是保证施工安全和工程质量的重要环节。
在制定施工方案时,需要考虑以下内容: - 施工序列和方法,包括材料的采购、运输和安装; - 施工过程中可能遇到的风险和困难,如地质条件、交通管制等; - 施工现场安全和环保的措施,如围挡、警示标志等。
根据上述内容,可以制定详细的施工方案和防护措施,确保施工的安全和质量。
3.4 施工成本控制施工成本控制是公路大修工程的关键要素之一。
道路修复项目施工组织设计1. 项目背景本文档旨在为道路修复项目提供施工组织设计方案。
该项目是针对某地区的道路进行修复和维护的工程,旨在改善道路的安全性和通行条件,提高交通效率。
2. 施工组织设计目标- 保证道路修复项目的顺利进行- 确保施工过程中的安全性- 提高施工效率和质量3. 施工组织设计方案3.1 项目组织结构为了有效管理道路修复项目,我们建议组建一个专门的项目组织结构,包括以下部门和职责:- 项目经理:负责整体项目管理和协调,监督项目进展和资源分配。
- 工程师团队:负责道路修复方案的设计和技术支持。
- 施工队伍:负责实施道路修复工程,包括清理、平整、铺设等工作。
- 安全监督员:负责监督施工过程中的安全措施,保障施工人员和交通参与者的安全。
3.2 施工流程道路修复项目的施工流程应包括以下步骤:1. 评估和规划:根据道路状况进行评估,制定修复方案和施工计划。
2. 准备工作:清理道路上的垃圾和障碍物,确保施工区域的安全。
3. 平整工程:使用适当的设备和材料对道路进行平整,确保道路表面平整均匀。
4. 表面处理:根据道路类型和使用要求进行表面处理,包括填充、修复和密封等工作。
5. 检测和验收:对修复后的道路进行检测和验收,确保质量符合要求。
6. 清理和完工:清理施工现场,确保道路畅通无阻。
3.3 施工资源为保证道路修复项目的顺利进行,需要充分考虑以下资源:- 人力资源:根据施工计划确定所需的人力资源,并确保施工队伍的合理配备。
- 物资资源:购买和准备必要的材料和设备,包括道路修复材料、工具和机械设备等。
- 资金资源:预留足够的资金用于项目实施,包括施工费用、物资采购和人员支出等。
4. 安全措施为确保施工过程中的安全性,应采取以下措施:- 施工现场设置明确的警示标志和围栏,提醒交通参与者注意施工区域。
- 确保施工人员按照安全要求佩戴个人防护装备,预防伤害事故的发生。
- 严格执行施工规范和操作规程,减少施工过程中的安全风险。
施工组织设计一、编制依据1、依据业主(1市公路管理处)第1合同段招标文件。
2、依据现行国家、部颁有关技术标准、规范、规程。
结合本合同段工程的地理位置、工程特点、工程量及本公司具体情况而进行科学组织编制。
3、踏察现场掌握的资料及对施工现场环境的调查资料。
4、投标人建设同类及类似工程的施工经验及用于本合同段施工设备、技术力量等情况。
5、部颁公路工程预算定额、施工定额及企业定额。
二、工程概况1、地理位置省道S2031通公路K10+000~K13+100段大修工程建设项目,桃山镇北出口,全长3.1KM。
路线经过主要居民点有新建村。
2、地形、地貌本工程位于22222西南部,呼兰河流域,属平原微丘区,但本工程地形平缓,起伏较小,平均自然坡度0.5%,海拔高度419.73m。
沿线地貌除居民区外均为农田。
3、路线地质、水文情况本路线位于平原微丘区,地面坡度较小,沿线地表水主要为降雨径流汇集,该地区主要河流有呼兰河及其支流均属季节性、封冻性河流,年平均降雨量600mm左右,雨季集中在7~8月份,约占全年降雨量的60%,地表径流深度100~200mm,径流变差系数为0.55m。
4、气象情况路线所在地区属寒温带大陆性季风气候区,四季分明,春季干燥风大雨量少,夏季炎热多雨,秋季气温多变,冬季严寒冰天雪地季节漫长。
年平均气温1℃,最高气温36℃,最低气温-40℃,最大冻解深度2.3m,冬季风向为西北风,夏季为东南风,最大风力为7级。
路线所在公路自然区划Ⅰ2区,即为季节性冻土区及多年岛状冻土区,对道路主要表现在冻胀、沉陷、翻浆、龟裂、弹软,严重影响路基的稳定性和强度。
5、地震该地区的地震动峰值加速度系数为0.05,根据交通部颂发的《公路工程抗震设计规范》的规定不进行抗震设计,对桥涵构造物采用构造设计的措施。
6、主要技术指标:7、主要工程数量8、工程特点本工程为大修工程,施工桩号为K10+000~K13+100,长为3.1Km,主要施工任务为浆砌片石边沟工程、圆管涵工程、旧黑色路面修补及加铺5cm厚沥青混凝土路面工程等。
道路整修工程施工组织设计1. 引言道路整修工程是维护和改善道路状况的重要工作之一。
良好的施工组织设计可以确保施工工作有条不紊地进行,提高施工效率和质量。
本文将介绍道路整修工程的施工组织设计内容和流程。
2. 施工组织设计内容道路整修工程的施工组织设计内容主要包括以下几个方面:2.1 施工目标和要求施工组织设计的首要任务是明确施工的目标和要求。
包括修复道路损坏部位、提高道路承载能力、改善交通安全等方面的要求。
同时需要考虑到施工期限、施工资源的合理利用等因素。
2.2 施工时间安排根据道路整修工程的规模和施工要求,合理安排施工时间是施工组织设计的重要内容。
需要考虑到交通流量、气候条件等因素,最大限度地减少对交通的影响。
2.3 施工工艺和方法施工组织设计还需要确定道路整修工程的施工工艺和方法。
包括施工区域的划分、施工机械设备的选用、施工工序的安排等。
需要根据具体情况选择合适的施工技术和方法,确保施工质量和安全。
2.4 施工人员和资源配置根据道路整修工程的规模和施工要求,合理配置施工人员和资源是施工组织设计的重要任务。
需要考虑到人员的技术能力和经验、机械设备的数量和种类、原材料的供应等因素,确保施工进度和质量。
2.5 安全措施和环境保护在施工组织设计中,必须充分考虑安全措施和环境保护。
包括施工现场的安全管理、施工人员的安全培训、施工过程中的安全防护措施,以及对环境的保护措施等。
确保施工过程安全可靠,对周围环境造成的影响最小化。
3. 施工组织设计流程道路整修工程的施工组织设计一般按照以下流程进行:3.1 调查与分析首先需要对道路损坏情况进行调查与分析,确定修复范围和方法。
同时还需要对施工现场进行调查,包括地形地貌、交通流量、气候条件等因素的分析。
3.2 施工方案设计根据调查与分析的结果,制定道路整修工程的施工方案。
包括施工工艺和方法的选择、施工时间安排、施工人员和资源的配置、安全措施和环境保护等内容。
3.3 施工计划制定根据施工方案,制定详细的施工计划。

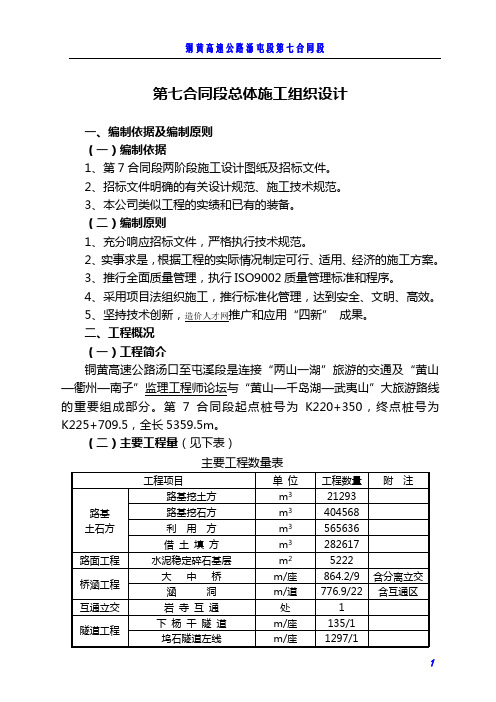

铜黄高速公路汤屯段第七合同段第七合同段总体施工组织设计一、编制依据及编制原则 (一)编制依据 1、第 7 合同段两阶段施工设计图纸及招标文件。
2、招标文件明确的有关设计规范、施工技术规范。
3、本公司类似工程的实绩和已有的装备。
(二)编制原则 1、充分响应招标文件,严格执行技术规范。
2、实事求是,根据工程的实际情况制定可行、适用、经济的施工方案。
3、推行全面质量管理,执行 ISO9002 质量管理标准和程序。
4、采用项目法组织施工,推行标准化管理,达到安全、文明、高效。
5、坚持技术创新,造价人才网推广和应用“四新” 成果。
二、工程概况 (一)工程简介 铜黄高速公路汤口至屯溪段是连接“两山一湖”旅游的交通及“黄山 —衢州—南子”监理工程师论坛与“黄山—千岛湖—武夷山”大旅游路线 的 重 要 组 成 部 分 。
第 7 合 同 段 起 点 桩 号 为 K220+350 , 终 点 桩 号 为 K225+709.5,全长 5359.5m。
(二)主要工程量(见下表) 主要工程数量表工程项目 路基挖土方 路基 土石方 路面工程 桥涵工程 互通立交 隧道工程 路基挖石方 利 用 方 借 土 填 方 水泥稳定碎石基层 大 涵 中 桥 洞 单 位 m m3 3工程数量 21293 404568 565636 282617 5222 864.2/9 776.9/22 1 135/1 1297/1附注m3 m3 m2m/座 m/道 处 m/座 m/座含分离立交 含互通区岩 寺 互 通 下 杨 干 隧 道 坞石隧道左线1铜黄高速公路汤屯段第七合同段 坞石隧道右线 m/座 1308/1(三)地形与地质情况: 地形、地貌:本项目地貌属皖南山区中部的高中山、低山丘陵和山间 盆谷区,地势北高南低。
地质、地震:根据地质普查资料的调查结果,项目区域第四季以来新 构造运动比较活跃,山区仍继续上升,并遭受强烈的剥蚀作用,地质灾害 较严重。
公路路面修复工程施工组织设计一、工程概述本工程是对条公路的路面进行修复工程,包括路面修复、路基加固、排水设施修复等工作,工程总面积约为XXXX平方米。
本工程的施工目标是恢复公路的正常通行功能,保证行车安全和舒适性。
二、工程施工组织架构1.总指挥部:负责全局把握工程进度、质量和安全要求的落实。
2.技术部:负责编制施工方案,并指导施工现场的工作。
3.施工现场:根据施工方案,分设多个施工区域,每个施工区域设立一名现场负责人。
三、施工方案1.施工前准备工作(1)调查勘测:对工程施工区域进行详细勘测,了解地质情况、地形地势、交通情况等。
(2)方案编制:根据勘测结果和工程要求,编制施工方案,包括施工步骤、工程量计算、材料采购等。
(3)材料准备:根据施工方案,采购所需的施工材料,并进行验收和存放。
2.施工步骤(1)路面修复:根据现场情况,采取逐块拆除、清理杂物、填补裂缝、重新铺设路面等步骤进行路面修复。
(2)路基加固:根据现场勘测结果,采取加铺填料、夯实、抛光等方式进行路基加固,确保路基的稳定性。
(3)排水设施修复:对破损的排水设施进行修复或更换,保证道路畅通的同时,有效排除降雨水。
3.施工安全预控(1)安全防护设施:设置警示标志、警戒线、安全警示灯等设施,确保施工区域的安全。
(2)施工人员培训:对施工人员进行安全培训,加强安全意识,掌握施工操作规程。
(3)施工现场管理:设置专人负责施工现场的管理,加强对施工人员和设备的监督。
四、工期及进度控制本工程的施工周期为X个月,施工期间需按照施工进度表进行施工,并定期召开工程进度会议,对施工进度进行调整和控制。
五、质量控制(1)材料验收:对所采购的施工材料进行验收,确保质量符合要求。
(2)现场检查:设立专人进行现场检查,对施工过程中的质量问题进行发现、整改和记录。
(3)施工质量检测:根据工程验收标准,对施工质量进行有针对性的检测,确保施工质量符合要求。
六、周边环境保护(1)噪音控制:采取措施降低施工产生的噪音影响,如设置噪音防护设施、合理安排作业时间等。
XX公路大修工程施工组织设计XXXX路桥工程有限公司二〇年月施工组织设计第一章总体施工组织布置及规划一、施工总体规划我公司针对本工程施工的特殊情况,有针对性的组建项目班子,并且人员一旦经过建设、监理单位确认,全班人员将处于启动状态,未进场之前可根据设计要求积极为本工程做好开工前的准备工作。
为按质、按时完成合同赋与的责任和义务,公司针对该工程严格实行“项目法”施工,由公司优秀的项目经理组建的项目经理部,负责具体施工管理。
通过对现场的踏勘及详细研读设计文件、图纸,利用我单位人员、设备及丰富的工程施工经验等诸多优势,拟对本工程施工作以下规划。
1、项目班子配备我单位现场将成立专门的项目部,项目部按项目法管理,负责该工程项目的实施。
我们将按照与业主签订的承包合同,按期组织进场开工,并根据工程需要,合理配置人力、机械设备等各种资源进场,选派具有丰富施工经验的人员组成项目经理部,实行项目经理负责制,严格按照项目法施工,对人、财、物进行合理调配,采用先进施工方法,严格控制质量标准,保质保量地圆满工。
拟派遣具体丰富施上经验的项目经理马立新同志为该工程项目经理,代表我单位具体组织项目施工和管理。
作为驻工地的全权负责人,负责工程承包合同履约,直接对企业法人代表负责。
项目经理依照与企业法人代表签订的委托书、责任书,履行职责,行使权力。
项目部下设工程科、质检科、安全科、资料科。
工程科负责项目的全面技术工作,施工组织设计、质量计划和作业指导书.制定技术管理标准,并组织实施、监督检查;组织开展科技攻关和技术革新,推广应用新材料、新技术、新工艺、新设备:负责项目的人员、设备、资源的调配和计划实施,以及后勤管理;组织编制、审核、组卷、移交工程竣工文件等工作。
质检科负责项目的测量放样、统计报表、技术指导及合同管理;负责整个项目工程的质量检查、监督,现场试验及材料试验等工作的评定。
安全科负责整个项目的安全保卫工作,确保工程施工期间无安全事故发生。
省道大修工程人行天桥第一标段施工组织设计施工组织设计目录第一章编制说明 4一、编制说明 (4)二、编制依据及原则 (4)第二章工程概况 6一、工程概况 (6)二、工程名称、规模、工期 (6)三、结构形式、特点、要求、工程数量及材料数量 (6)四、自然条件、气候 (8)五、周边情况概述 (9)第三章施工总体部署8一、工程施工总体目标 (8)二、施工总体施工程序 (8)三、施工总平面布置及临时设施布置 (9)第四章主要分部分项施工技术措施及施工工艺11一、工程特点、难点分析及相应对策 (11)二、主要分部、分项工程及关键工序施工控制技术 (12)第五章施工进度计划资金使用计划及保证措施36一、进度计划 (36)二、进度保证措施 (36)三、资金使用计划 (41)第六章劳动力和材料投入计划及其保证措施43一、劳动力工种、数量计划 (43)二、劳动力施工进度计划 (43)三、劳动力保证措施 (43)四、材料投入计划 (44)五、拟投入本合同工程的人员资历、进驻现场的时间 (44)第七章机械设备及检测设备投入计划 46第八章安全生产、文明施工保证措施 47一、安全生产措施 (47)二、周边环境维护、协调措施 (52)三、文明施工及环境保护保证措施 (55)第九章工程质量保证措施及承诺60一、质量保证体系 (60)二、质量保证措施 (63)第十章项目管理机构 67一、施工组织管理机构图 (67)二、项目经理制管理模式 (67)三、指挥系统 (67)四、生产及质量、安全、文明施工、创优达标监控系统 (68)第一章编制说明一、编制说明在编制本施工组织前,我公司已认真熟悉了施工图纸及招标文件,了解了招标文件中我公司所施工的范围、区域及管理职责。
本工程合同范围施工任务为八座人行天桥的兴建;在管理方面,重点有质量、进度、安全、文明施工、施工期间的环境保护等管理。
我公司作为工程施工企业,完全有能力、有信心、更有决心按期优质地完成本工程的施工任务。
六、施工组织设计第一章总体施工组织布置及规划1、工程概况新疆维吾尔自治区S318线北屯-福海段大中修工程,起点位于北屯市S318线K0+010,终点位于福海县S318线K41+320,全长41.310km。
本合同段设计标准为二级公路,设计时速为80km/h。
本项目主要工程内容为路基工程、路面工程、防护工程、涵洞工程、交叉工程、交通安全设施工程等。
主线建设里程长度41.310km,涵洞1道。
2、施工组织机构在接到中标通知书后我们将根据本工程的特点和工程需要,对计划投入该工程的设备进行准备,对计划进入该工程的技术干部施工人员及其它有关人员精心组织和动员,并保证在计划开工以前,将施工设备和技术、施工人员,有组织、有计划的调入本合同段的施工现场并进行前期各项准备工作。
设项目经理1人,项目总工1人,项目部下设质检部、试验室、合约部、工程部、办公室、环安部、协调部、测量队、机料部、财务部。
3、总体施工组织布置及规划原则如我公司中标,我公司承诺项目机构主要人员全部到位,施工劳力,材料机械设备根据施工进度计划分批陆续到位。
1)设备、人员动员周期如能中标,我公司将派满足现场施工需要的优秀技术干部和有经验的管理人员承担该合同段的施工任务。
在开工前,组织人员进行岗前技术培训,进一步强化职工质量意识和文明施工意识。
我公司接到中标通知书后,立即进行人员、设备的动员和调遣工作,人员、设备按合同及相关文件要求组织进场。
2)人员、设备、材料运到施工现场的方法①人员组织精干、高效的项目管理机构,选派具有多年专业施工经验的管理人员和技术人员组成强有力的项目班子。
统一组织调配具有类似工程施工经验专业施工队伍参加本合同段施工。
②设备施工机械、设备由我公司统一调配,大型机具用平板车或汽车拖运到现场,小型机具在施工现场就近采购。
③材料项目所需沥青从疆内符合规范要求的厂家购买;水泥由布尔津购买;钢材从阿勒泰购买,木材、汽油、柴油从福海县或北屯市购买;其他材料从阿勒泰是购买。
目录1、总体施工组织布置及规划1.1 概述1.2 总体施工部署及主要施工手段1.3 施工总平面布置1.4 设备、人员动员周期和设备、人员、材料运到施工现场的方法2、主要工程项目的施工方案、方法与技术措施2.1 主要工程项目和工程数量2.2 总体施工进度计划2.3 施工测量2.4 路基土石方施工2.4.1 作业面划分2.4.2 路基施工工艺流程2.4.3 路基土方施工2.4.4 箱涵、桥台搭接段的路基施工2.4.5 特殊路基处理2.5 路面工程2.5.1 水泥石灰土施工2.5.2 水泥稳定碎石施工2.6 旧路改造2.6.1 交通管制2.6.2 旧路拆除2.6.3 路基土方工程2.6.4 路面基层2.6.5 水泥混凝土面板2.6.6 沥青面层2.7 路基防护及排水工程施工2.7.1 防护工程施工2.8 小型构造物施工2.8.1 施工工艺流程2.8.2施工方法2.8.3 施工注意事项2.9 钻孔灌注桩施工2.9.1 钻孔桩施工组织及机械设备选型2.9.2 施工前准备2.9.3主要施工方法2.10 下部构造施工2.10.1 陆上承台及系梁施工2.10.2 水上承台施工2.10.3 肋板施工2.10.4 立柱施工2.10.5 盖梁施工2.11 空心板的预制及安装2.11.1 空心板预制2.11.2 空心板安装2.12 挂篮悬浇施工2.12.1 0#、1#块施工2.12.2 2~13#块施工2.12.3 15#块施工2.12.4 14号块施工2.13 主塔施工2.13.1 主塔施工工艺流程2.13.2 塔吊安装2.13.3 泵管的布置2.13.4 索塔的测量定位方法2.13.5 钢筋加工及安装2.13.6 模板工程2.13.7砼浇筑2.13.8养护措施2.13.9施工缝及表面处理措施2.14 斜拉索施工2.14.1 斜拉索安装施工工艺流程2.14.2工艺步骤2.14.3挂索施工2.14.4 斜拉索张拉2.14.5 斜拉索防护2.14.6 索力调整2.15 预应力施工2.15.1 孔道预埋2.15.2 预应力筋下料、穿束2.15.3 预应力张拉2.15.4 预应力管道压浆2.16 十支沟老桥拆除2.16.1桥面系拆除2.16.2梁板拆除2.16.3盖梁拆除2.16.4立柱拆除2.16.5护坡拆除3、工期保证体系及保证措施3.1 工期保证措施体系3.2 确保工期的措施4、工程质量管理体系及保证措施4.1质量管理体系4.2质量管理职责4.3工程质量保证措施4.3.1工程质量管理制度4.3.2工艺技术、工序自检控制4.3.3检测、试验设备控制4.3.4检验、试验控制4.4质量通病防治措施:4.5工程质量奖罚和承诺:5、环境保护、水土保持保证体系及保证措施5.1 环境保护措施5.1.1 维护自然生态平衡的措施5.1.2 合理规划施工用地5.1.3 临时设施环境保护5.1.4 生活区环境保护措施5.1.5 植被保护5.1.6 施工中的环保措施5.1.7 竣工环境恢复措施5.1.8 防止大气、噪声、水污染的措施5.2 水土保持措施5.2.1施工水土保持措施5.2.2 防止水源枯竭的措施6、文明施工、文物保护保证体系及保证措施6.1 文明施工措施6.2文物保护措施7、项目风险预测与防范,事故应急预案7.1 危险源情况7.2事故应急预案7.2.1 坍塌事故应急处置7.2.2 电焊伤害事故应急处置7.2.3 重大交通事故应急处置7.2.4 火灾、爆炸事故事故应急处置7.2.5 机械伤害事故应急处置8、工程精度控制方案、检测试验措施8.1 施工测量8.1.1 平面控制8.1.2 高程控制8.1.3 位移、沉降观测8.1.4 施工放样测量8.2 索塔的测量定位方法8.3 斜拉桥施工监控8.3.1施工监控的主要内容8.3.2 施工监控方法9、施工过程中存在的风险评估及对策措施9.1 安全保障体系9.1.1 安全目标9.1.2 安全保证体系9.1.3 安全保障组织机构和人员配置9.1.4 安全保证检查程序9.2 安全保证措施9.2.1 建立健全各项安全制度9.2.2安全生产检查9.2.3 安全生产教育与培训9.2.4 危险性较大工程的安全技术方案编制审批制度9.2.5 施工安全措施费9.2.6 具体分项安全措施9.3 安全应急救援预案9.3.1 安全生产事故应急救援9.3.2 应急指挥中心9.3.3 报警系统和通告程序9.3.4 应急处理程序9.3.5 大型机械事故应急救援预案9.3.6 突发火灾应急救援预案9.3.7 突发洪水的应急预案9.3.8 其它事故应急救援10、雨、雪、冬季施工措施10.1雨季施工措施10.2冬季施工措施1、总体施工组织布置及规划1.1 概述1.1.1 工程概况325省道是徐宿淮盐公路通道的重要组成部分,本项目的实施,对完善区域干线公路网结构,强化与京沪、盐徐、宿迁支线等高速公路的衔接,加强苏北地区东西向交通联系,促进沿线经济社会发展具有重要意义。
施工组织设计一、编制依据1、依据业主(1市公路管理处)第1合同段招标文件。
2、依据现行国家、部颁有关技术标准、规范、规程。
结合本合同段工程的地理位置、工程特点、工程量及本公司具体情况而进行科学组织编制。
3、踏察现场掌握的资料及对施工现场环境的调查资料。
4、投标人建设同类及类似工程的施工经验及用于本合同段施工设备、技术力量等情况。
5、部颁公路工程预算定额、施工定额及企业定额。
二、工程概况1、地理位置省道S2031通公路K10+000~K13+100段大修工程建设项目,桃山镇北出口,全长3.1KM。
路线经过主要居民点有新建村。
2、地形、地貌本工程位于22222西南部,呼兰河流域,属平原微丘区,但本工程地形平缓,起伏较小,平均自然坡度0.5%,海拔高度419.73m。
沿线地貌除居民区外均为农田。
3、路线地质、水文情况本路线位于平原微丘区,地面坡度较小,沿线地表水主要为降雨径流汇集,该地区主要河流有呼兰河及其支流均属季节性、封冻性河流,年平均降雨量600mm左右,雨季集中在7~8月份,约占全年降雨量的60%,地表径流深度100~200mm,径流变差系数为0.55m。
4、气象情况路线所在地区属寒温带大陆性季风气候区,四季分明,春季干燥风大雨量少,夏季炎热多雨,秋季气温多变,冬季严寒冰天雪地季节漫长。
年平均气温1℃,最高气温36℃,最低气温-40℃,最大冻解深度2.3m,冬季风向为西北风,夏季为东南风,最大风力为7级。
路线所在公路自然区划Ⅰ2区,即为季节性冻土区及多年岛状冻土区,对道路主要表现在冻胀、沉陷、翻浆、龟裂、弹软,严重影响路基的稳定性和强度。
5、地震该地区的地震动峰值加速度系数为0.05,根据交通部颂发的《公路工程抗震设计规范》的规定不进行抗震设计,对桥涵构造物采用构造设计的措施。
6、主要技术指标:7、主要工程数量8、工程特点本工程为大修工程,施工桩号为K10+000~K13+100,长为3.1Km,主要施工任务为浆砌片石边沟工程、圆管涵工程、旧黑色路面修补及加铺5cm厚沥青混凝土路面工程等。
三、施工部署1、施工总目标项目经理部树立“百年大计,质量第一”的思想,各项指标达到业主的要求。
2、质量目标a、所完成各项工程主要质量指标的合格率为100%。
b、以分项工程为单位,合格品率不低于95%。
c、以分部工程为单位,平均得分95分以上,重点项目97分以上。
3、安全目标施工生产过程中一般安全生产事故发生率控制在1%以内,重大安全生产事故发生率为0。
4、工期目标在“优质高效”的前提下,争取提前完成全部施工生产任务。
5、施工总体方案多作业面同时展开,交叉与平行作业6、施工指导思想以质量求生存,以信誉求发展的原则进行生产施工,总体策划,科学管理,对重点部位施工有针对性的施工质量保证措施。
7、施工组织机构(1)本项目实行项目法人管理,成立项目经理部,实行项目经理负责制,项目总工分工负责的施工组织机构。
(2)成立以项目总工为首,相关部门负责人为主的质量管理组织机构。
(3)项目经理部下设综合办公室、工程机械部、材料部、财务部、计划部、质检部、工程部和中心实验室,各部门职能如下:a、综合办公室主要职能:负责文件管理、劳动工资、安全和后勤等工作。
b、工程机械部主要职能:负责施工机械设备的调配、检修和管理工作。
c、材料部主要职能:负责材料采购、运输、保管、发放和清产核算工作。
d、财务部主要职能:负责财务监督和会计基础工作。
e、计划部主要职能:负责资源配备计划、施工计划和统计工作。
f、质检部主要职能:负责施工质量监督和检查工作。
g、工程部主要职能:负责施工组织和计量工作。
h、中心实验室主要职能:负责材料试验和现场检测、检验工作。
8、施工任务划分项目经理部根据本标段的实际情况与业主对工期的要求,设软基处理施工队1个,路基挖方施工队1个,路基填方施工队1个。
划分软基处理作业面1个,路基挖方作业面1个,路基填方作业面1个。
9、临时工程(1)项目经理部设在K12+300m处右侧100m处,该处交通方便,地理位置好,项目经理部占地1100㎡,其中生活用地500㎡,办公室用地300㎡,其它300㎡,项目经理部进行必要的装修,做到美观、舒适、适用。
(2)拌和站拌和站设在K2+400处,拌合站占地12000㎡,拌合站场地进行平整后,对地面进行硬化处理。
四、资源配备1、人员配备表2、拟投入本合同工程的主要施工机械表3、主要材料实验、测量、质检仪器装备清单五、施工前准备工作1、施工调查、测量放样、设备调遣。
2、总公司协调组建施工现场管理机构。
3、派经验丰富的管理人员和技术人员进入现场,对本合同段的地形、地质、构造物等情况进行调查,组织技术人员熟悉图纸,并进一步和现场调查核对,进行图纸会审后,做出更详细的施工组织设计。
按业主提供的测量资料,组织复测和施工定位放样工作。
对有关施工人员进行针对性的技术培训和技术交底。
4、驻地试验室对各种施工材料进行化验、分析、提供准确数据,为施工作好准备。
5、各种施工机械设备及时到场,避免因为设备调遣迟缓而延误开工,待各项开工条件具备后,马上提交开工报告,申请开工。
六、施工工期及进度安排1、施工总工期开工日期:2007年6月10日竣工时间:2007年8月20日2、分项工程及进度安排(1)涵洞工程:2007年6月10日~2007年7月10日(2)边沟工程:2007年6月10日~2007年7月20日(3)修整旧黑色路面:2007年7月1日~2007年7月20日(4)沥青砼面层:2007年7月21日~2007年8月10日(5)培路肩:2007年8月5日~8月20日七、主要工程项目施工方案,施工方法(一)浆砌片石边沟工程施工本合同段浆砌片石边沟工程量为4216m³,挖除土方8060m³,砂砾垫层1736m³,砂浆抹面3720m²,预制钢筋混凝土面板744.1m³。
1、浆砌片石边沟施工在浆砌片石边沟施工之前提交施工方案,报请监理工程师审批。
①施工方案:浆砌片石边沟设2个作业面,预制钢筋混凝土面板设1个作业面,本着先进行挖基的施工,挖基完成一段后经监理工程师验收合格后,立即放样、砌筑。
砌筑应在每个作业面内分段进行,预制板与砌筑为平行作业,有利于各项施工安排和加快工程进度。
将派遣有丰富施工经验的各类专业技术人员,按照设计要求和技术规范标准到现场组织指导施工。
派遣有经验的专业队伍负责。
②施工方法:(1)、沟槽开挖护坡道碾压以后,放好边沟沟底沟沿边线,并用白灰在地上画出,利用人工配合挖掘机械开挖,自卸汽车运输,开挖至距设计尺寸10~15cm时,改以人工挖掘。
人工修整至设计尺寸,不能扰动沟底及坡面原土层,不允许超挖。
开挖清理完毕后,然后请监理检验。
(2)、片石砌筑沟槽检验合格后,先用木桩每10米一处钉好砌石位置,挂好横断面线及纵断面线,即可按线砌筑,砌筑工艺要严格执行技术规范及招标文件的施工技术要求。
(3)、预制板按照施工总体部署,面板安排在施工段旁一场地设置预制场集中预制,盖板混凝土达到设计强度后用4t汽车运到施工地点,然后人力抬运安装。
模板采用木模板,模板接缝垫泡沫条,确保接缝严密不漏浆。
钢筋集中在钢筋加工棚下料和弯制,按设计分块绑扎成型。
每块面板钢筋的数量、规格、弯制和绑扎成型后的几何尺寸必须符合设计和规范要求。
混凝土用强制式搅拌站拌和。
混凝土的拌制必须严格地按选定的理论和施工配合比进行,为加快模板的周转,混凝土拌制时掺入FDN-1000早强型减水剂。
采用插入式振动器捣固。
混凝土灌注完后应将面板顶面压实抹平,终凝前再进行二次光面,以此确保混凝土内实外光。
混凝土终凝后及时洒水并覆盖麻布进行养护,养护时间不得少于14天,并经常保持表面湿润。
混凝土强度达到2.5Mpa且其棱角不因拆模而受破坏时可进行模板的拆除,模板周转使用三次后应进行修整,以确保模板表面的平整度和安装后的几何尺寸符合设计和规范要求。
混凝土强度达到设计的100%时方可进行面板的运输和安装。
(二)圆管涵工程本合同段有1-0.8m圆管涵29道。
1、圆管涵施工方案:①首先检查涵洞位置是否准确,排水的路线与涵洞是否相称,设计交角角度是否正确,涵底的排水是否流畅。
②为保证工期及其它工序顺利进行,我们安排四个施工队平行法施工。
2、圆管涵施工方法①用经纬仪测定管涵准确位置,测定角度和轴线,轴线点在施工中要用三角架保护起来,以便已后控制施工。
②准备好基坑排水设备。
③机械开挖基坑,挖至设计基底标高10~20cm,进行人工清理,不扰动原土,基坑成型号后迅速检查,随即进行基础施工。
④圆管涵基础砂砾填筑分层夯实,使其达到设计所要求的密实度,混凝土基础浇筑严格按设计要求的标号和尺寸进行施工,沉降缝位置要准确。
⑤涵管安装采用汽车式起重机、人工配合安装,应保证管节顺直,接缝宽度为1cm。
⑥混凝土的施工:拌制混凝土时,各种衡器应保持准确,对于施工现场集中拌和的混凝土,应检查,混凝土拌和物的均匀性,浇筑混凝土应按一定厚度,顺序和方向,分层浇筑,并应在下层混凝土初凝前完成上层混凝土,上下层同时浇筑混凝土时,上层与下层前后浇筑距离应保持1.5m以上,混凝土浇筑应按设计要求充分振捣,混凝土初凝结束后立即进行养生。
(三)破损黑色路面修补施工1、施工方案:破损黑色路面修补施工设1个作业面,采用流水作业法进行施工。
2、施工方法:采用圆坑方补的方法进行施工。
用热稳定料拌和站搅拌,用切割锯按放样尺寸切割,清除修补范围内的旧路面材料,用吹风机吹净灰尘,浇洒透层油后,人工摊铺,振动压路机碾压,达到规定的密实度。
(四)路面面层(沥青混凝土面层施工)1、施工方案:采用流水作业法组织施工。
2、施工方法a.清扫、吹灰、冲洗:首先对旧黑色路面进行清扫整理,清除悬浮颗粒、泥巴及残留物,封层清扫完后用水进行冲洗,在沥青混凝土正式摊铺之前,再用森林灭火机清除表面浮尘。
b.放样在沥青下封层上恢复中线,按每5m一桩,进行横断面水准测量,往返测量,边桩的确定为两点拉距法。
c.施工机械的准备与安排:在摊铺前,我部配备齐全了施工机械,做好开工前机械的保养、调试和试机,保证在施工期间不发生有碍施工进度、质量的故障。
d.混合料的拌制与运输:(1)拌和拌和机为ACP4000型,拌和采用全电脑生产,全过程打印,打印内容主要为各矿料及沥青每盘用、热集料温度等,干拌时间3s,湿拌时间控制在50s。
严格掌握沥青和集料的加热温度以及沥青混合料的出厂温度,集料温度应比沥青温度高10~15℃,热混合料成品在贮料仓储存后,其温度下降不应超过10℃。
在混合料放入运输车时用红外温度计测温,温度过高或过低者作废料处理。
另外,派专人对混合料的均匀性进行目测,对混合料出现花白、冒青烟和离析等会影响混合料质量的成品料及时予以废除并及时调整拌时间。
