煤层气井压裂标准样本
- 格式:doc
- 大小:91.50 KB
- 文档页数:19
煤层气压裂技术及应用书煤层气是指埋藏在煤层中的天然气,是一种重要的清洁能源资源。
为了提高煤层气的采收率,保证煤层气井的稳产和有效开发,煤层气压裂技术应运而生。
本文将介绍煤层气压裂技术的原理、方法以及在实际应用中的关键问题。
煤层气压裂技术是指通过注入压裂液体,使其在含煤岩石中断裂,从而创造裂隙,增加天然气的流通面积和渗透率,提高煤层气的开采效果。
煤层气压裂技术主要包括水力压裂和气体压裂两种方法。
水力压裂是指通过注水泵将高压水注入煤层,增加煤层内的压力,使煤层裂开,从而促进煤层气与井筒的连接,提高煤层气的产量。
水力压裂的关键是选择合适的压裂液体,通常采用高浓度的水溶液和添加剂混合物,增加液体的黏度和稠度,提高水力压裂的效果。
水力压裂技术是煤层气开发中最常用的方法之一,广泛应用于大规模煤层气田的开发。
气体压裂是指通过注入压裂气体,利用气体的高压力将煤层断裂,创造裂隙,提高煤层气的渗透能力。
气体压裂主要包括液体氮压裂和临界点压裂两种方法。
液体氮压裂是指将低温液氮注入煤层中,通过氮气蒸发和煤层内部断裂,产生大量的裂隙和缝隙。
临界点压裂是指将临界点气体注入煤层,使煤层内的气体超过临界压力,从而引发煤层断裂,增加煤层气的产量。
气体压裂技术常用于较小规模的煤层气田开发中。
在煤层气压裂技术的应用中,存在一些关键问题需要解决。
首先是选井技术问题,包括选择合适的井位和井筒结构,以及合理布置井网,以提高压裂效果和采收率。
其次是压裂液体选择问题,包括选择适合的水质和添加剂,以及控制压裂液体的黏度和浓度,以提高煤层裂缝的渗透性和扩展性。
再次是压裂设计和施工问题,包括合理选择压裂参数,制定压裂方案,以及确保压裂工序的顺利进行。
最后是压裂后的油气开采问题,包括监测开采效果,调整开采方案,以及保证煤层气井稳定产量和长期运行。
总结起来,煤层气压裂技术是一种重要的煤层气开发方法,可以有效提高煤层气的产量和采收率。
通过水力压裂和气体压裂等方法,在煤层中创造裂隙和缝隙,增加煤层气的流通面积和渗透率。

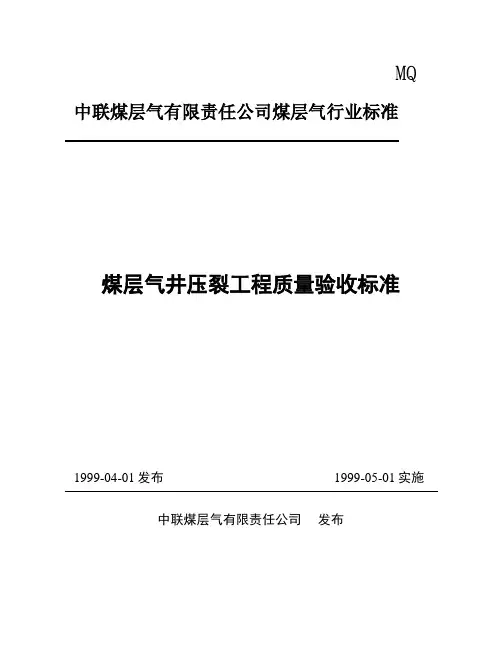

MQ 中联煤层气有限责任公司煤层气行业标准煤层气井压裂工程质量验收标准1999-04-01发布 1999-05-01实施中联煤层气有限责任公司发布中联煤层气有限责任公司煤层气行业标准煤层气井压裂工程质量验收标准1范围本标准规定了压裂工程施工各工序的技术标准及资料录取标准。
本标准适用于煤层气井压裂工程的质量验收。
2引用标准下列标准所包含的条文,通过在标准中的引用而成为本标准的条文。
SY/T 5587.6-93 油水井常规修井作业起下油管作业规程SY/T 5587.7-93 油水井常规修井作业洗井作业规程SY/T 5587.9-93 油水井常规修井作业换井口装置作业规程SY/T 5587.16-93 油水井常规修井作业通井、刮削套管作业规程3施工质量标准及应录取资料项目3.1通井3.1.1通井规外径小于套管内径6~8mm,大端长度不小于0.5m,射孔完成的井应通至人工井底;裸眼、筛管完成的井,用通井规通至套管鞋以上10~15m,然后用油管通至井底。
3.1.2通井时要平稳操作,下管柱速度控制为10~20m/min,下到距离设计位置或人工井底100m时下放速度不得超过5~10m/min。
当通到人工井底悬重下降10~20kN时,重复两次,使测得人工井底深度误差下于0.5m。
3.1.3通井时,若中途遇阻,悬重下降控制不超过20~30Kn,并平稳活动管柱、循环冲洗,严禁猛礅、硬压。
3.1.4对遇阻井段应分析情况或实测打印证实遇阻原因,并经整修后再进行通井。
3.2刮削:3.2.1下管柱时要平稳操作,下管柱速度控制为20~30m/min,下到距离设计要求刮削井段前50m左右时,下放速度控制为5~10m/min。
接近刮削井段并开泵循环正常后,边缓慢顺螺纹紧扣方向旋转管柱边缓慢下放,然后再上提管柱反复多次刮削,直到下放悬重不再下降为止。
3.2.2若中途遇阻,当悬重下降20~30kN时,应停止下管柱,接洗井管汇,边顺螺纹紧扣方向下放管柱,反复刮削直到管柱悬重恢复正常为止,再继续下管柱。
附件2:内部资料注意保密编号:井压裂施工设计设计:审核:审批:××修井大队××××年××月××日井号:××-××设计单位:××修井大队施工单位:××修井大队××队××机组设计人: 日期:设计审核人:(签字)日期:设计审核意见:设计审批人:(签字)日期:设计审批意见:一、基本数据二、施工目的1、目前生产状况及历次修井情况;2、上修原因及达到的目的。
三、设计依据依据《××井地质方案》、《××井工程设计》、《井下作业操作规程》及相关行业标准。
四、施工准备要求填写:1、施工需要的井下作业设备如油管、大罐及各类常用工用具类型、数量。
2、配合施工的特车及数量。
3、施工用水量及化工药品。
4、消防器材、井控器材及常用工用具。
五、施工步骤及技术要求按顺序详细写明施工工序和技术质量要求。
对施工的各项参数要给出明确的数值;需要现场计算的数据,要给出计算公式;需要现场配制的入井液体,要给出配制方法和质量要求;要附有压裂管柱示意图,并注明入井工具的型号、规范和下井深度,特殊的下井工具要注明注意事项和使用方法;对于需配合施工的,应注明配合单位的职责和要求。
六、井控及QHSE要求1.预计地层压力为××MPa,作业队要准备齐全井口防喷设施和消防器材,在施工过程中做好预防毒害气体中毒、爆炸措施。
2.作业队要做好井控防喷措施及应急预案,根据工程设计编制《QHSE作业计划指导书》,上修后严格按照QHSE操作规范进行作业。
3.井口要安装防喷装置,做好防喷准备,采用单闸板防喷器,防喷压力等级为××Mpa,且性能完好、不刺不漏。
4.压裂井口要完好,各部闸门灵活好用、不刺不漏。

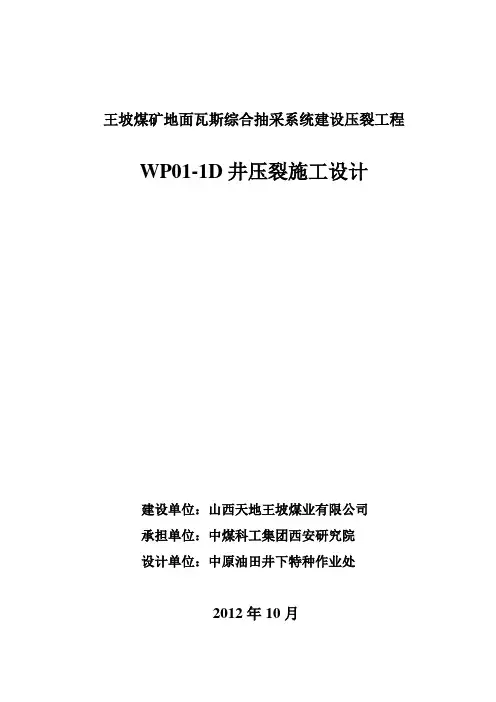

王坡煤矿地面瓦斯综合抽采系统建设压裂工程WP01-1D井压裂施工设计建设单位:山西天地王坡煤业有限公司承担单位:中煤科工集团西安研究院设计单位:中原油田井下特种作业处2012年10月项目名称:王坡煤矿地面瓦斯综合抽采系统建设压裂工程设计人(签字):审核人(签字):总工程师(签字):设计单位(盖章):设计提交日期:年月日项目承担单位审核意见:审核人(签字):设计审核日期:年月日项目建设单位审批意见:审批人(签字):设计批准日期:年月日目录前言 (1)1 WP01-1D井基础数据 (1)1.1钻井基本数据 (1)1.2煤层射孔设计数据 (2)2施工目的及设计依据 (2)2.1施工目的 (2)2.2设计依据 (2)2.3技术标准 (2)3施工工序 (2)4 WP01-1D井3煤压裂设计 (3)4.1压裂施工方案 (3)4.2压裂前施工准备 (4)4.3现场施工泵注程序 (4)4.4压裂裂缝模拟 (5)5技术保障措施 (6)5.1液体配制要求 (6)5.2压裂施工要求 (6)5.3排液要求 (7)6压裂施工组织机构 (7)7 压裂施工应急程序 (8)7.1压裂液伤人应急预案 (8)7.2高压管线破裂伤人应急预案 (8)7.3施工过程中出现砂堵情况应急措施 (8)8 QHSE要求 (9)8.1质量保证要求 (9)8.2健康要求 (10)8.3安全要求 (10)8.4环保要求 (11)9压裂施工井身结构及管柱示意图 (12)附图:压裂施工设备摆放示意图 (13)前言该压裂施工项目属于王坡煤矿地面瓦斯综合抽采系统建设压裂工程,目的是在煤层建立高导流能力的石英砂支撑裂缝,提高煤层泄流面积,本设计依据《王坡煤矿地面瓦斯综合抽采系统建设压裂工程》招标文件、合同及相关技术资料和标准进行设计。
1 WP01-1D井基础数据1.1钻井基本数据表1 WP01-1D井钻井基本数据表1.2煤层射孔设计数据表2 WP01-1D井3煤层射孔数据表说明:射孔质量验收标准为检查发射率达到95%为合格,否则重新补孔2施工目的及设计依据2.1施工目的通过对煤层的压裂改造,在煤层中建立高导流能力的石英砂支撑裂缝,提高煤层泄流面积。
3本成果受“973”国家重点基础研究发展规划项目“中国煤层气成藏机制及经济开采基础研究”(2002CB11700)资助。
作者简介:单学军,1972年生,在读博士研究生;从事油气田开发工程研究。
地址:(102249)北京市昌平区府学路。
电话:(010)89734959。

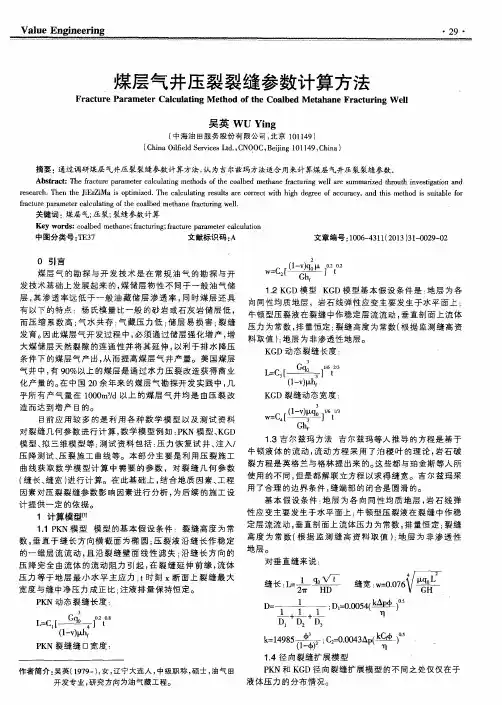

E 2mail:xjshan 998@yahoo 煤层气井压裂裂缝扩展规律分析3单学军1 张士诚1 李安启2 张劲1(1.石油大学石油天然气工程学院 2.中国石油勘探开发研究院廊坊分院) 单学军等.煤层气井压裂裂缝扩展规律分析.天然气工业,2005;25(1):130~132 摘 要 煤层中含有大量优质清洁的煤层气,通常使用水力压裂技术才能正常生产。
由于煤层中含有大量天然裂缝,所以压裂时压裂液滤失严重、裂缝扩展极其复杂。
因此,了解煤层气井压裂的裂缝扩展对于指导高效开采煤层气具有重要作用。
通过统计分析中国石油在华北地区的5个试验区块的压裂施工资料,发现煤层压裂中地层破裂压力梯度集中在0.0144~0.053MPa /m 之间,施工压力普遍较高。
使用井温测试法和大地电位测试法测量了煤层裂缝的方位和高度,分析发现:压裂后的煤层裂缝一般都穿越其上下隔层,最大时裂缝的高度超过压裂层厚度的4倍;裂缝的长度大部分为50~70m,形状基本以垂直裂缝为主,也有垂直裂缝和水平裂缝共生的情况,少数压裂井出现单翼垂直裂缝。
裂缝方向存在着随机性,但在某方向上出现的概率较大,说明裂缝扩展是地应力、局部地层构造和煤层割理共同作用的结果。
主题词 煤成气 压裂 裂缝 测试 井温 大地电位 煤层气是与煤层伴生、以吸附状态储存于煤层内的一种非常规天然气,其中CH 4含量大于95%,是一种优质洁净的气体能源〔1〕。
我国煤层气资源十分丰富,资源量达30×1013~35×1013m 3,煤层渗透率大多小于50×10-3μm 2〔2〕。
此种渗透率的油层,在油田的实际生产中,虽然具有工业油流,但一般要进行压裂改造才能正常生产〔3〕。
煤层气井压裂技术规范篇一:AAA公司煤层气压裂施工作业保护技术规范 - 副本煤层气压裂施工作业保护技术规范一范围本标准规定了压裂施工作业过程中煤气层保护的原则、基础资料的收集、施工设计的编制、入井工作液的选择及施工的要求。
本标准适用于煤层气井压裂作业施工的煤气层保护。
二规范性引用文件下列文件中的条款通过本标准的引用而成为本标准的条款。
凡是注日期的引用文件,其随后所有的修改单(不包括勘误的内容)或修订版均不适用于本标准,然而,鼓励根据本标准达成协议的各方研究是否可使用这些文件的最新版本。
凡是不注日期的引用文件,其最新版本适用于本标准。
SY/T 5107-2005 水基压裂液性能评价方法Q/SY HB 0154—2012煤层气井水基压裂液评价方法Q/SY HB 0135—2012煤层气井压裂工程质量验收规程Q/SY HB 0104—2012煤层气压裂工艺设计方案编写规范Q/SY HB 0103—2012煤层气压裂工艺现场施工操作规程SY/T 5762-1995 压裂酸化用粘土稳定剂性能测定方法SY/T 6302-2009 压裂支撑剂充填层短期导流能力评价推荐方法SY/T 6276-2010 石油天然气工业健康、安全与环境管理体系SY/T6216-1996 压裂用交联剂性能试验方法Q/SY JL0829-2011 压裂用交联剂三技术规范部分1 油气层保护原则1.1 针对性井下作业施工过程中,不同的油气层,不同的施工类型应采取有针对性的煤层气保护措施。
1.2 预防和解除伤害井下作业施工过程可能对油气层造成伤害,在后期作业施工中应防止新伤害的产生,并尽量解除已有污染。
1.3 配伍性施工中所采用的入井工作液和工艺措施应与煤层气岩石特性和流体性质配伍。
2录取资料执行Q/SY HB 0104—2012规定2.1 区域地质概况资料包括地质年代、沉积环境、煤层厚度及其横向延伸、邻近遮挡层厚度及其延伸范围等相关资料。
压裂施工设计书编写提纲1 压裂施工目的和任务
1.1 压裂施工目的
1.2 压裂施工任务
2 设计原则及依据
2.1 设计原则
2.2 设计依据
3 压裂施工方案
3.1 压裂方式
3.2 射孔方案
3.3 压裂液
3.4 支撑剂
3.5 压裂工艺参数
3.6 泵注程序
3.7 裂缝监测
3.8 压后管理
4 压裂施工作业程序
4.1 压前准备
4.2 压裂施工
4.3 压后作业
5 资料录取与提交
5.1 资料录取要求
5.2 资料提交要求
6 应急措施
压裂施工设计书格式1 煤层气压裂施工井基础数据表(表1)
表 1 XX 井基础数据表
2 煤层气井压裂施工射孔参数设计表(表2)
表2 XX井射孔参数设计数据表
3 煤层气井压裂施工泵注程序表(表3)
表 3 XX 井 XX 煤层压裂施工泵注程序表
4 压裂裂缝模拟数据表(表4)
表4 XX井压裂裂缝模拟数据表。
沁水盆地南部煤层气田枣园煤层气开发示范工程项目煤层气井压裂总体技术方案中联煤层气有限责任公司沁水盆地南部煤层气田枣园煤层气开发示范工程项目压裂总体技术方案设计人:审核人:审批人:中联煤层气有限责任公司目录前言一、地质概况二、基本数据三、地质设计四、施工工艺技术要求五、安全环保及质量要求六、应提交的资料报告七、附录:附录1、主要施工工序预测附录2、压裂施工应上主要设备、材料附录3、井身结构示意图前言枣圆煤层气开发试验区总体布置40口井,1999年首先实施第一批井—“9+1方案”,即以TL-003井为基础,再打9口井,组成10口井的井网。
井网呈菱形分布(图3),菱形的短轴/长轴约为0.6;井网井距沿主裂缝方向(以TL-003井压裂资料为依据,主裂缝方位为N45°E。
)约400m,垂直主裂缝方向不小于300m 。
“9+1方案”菱形井网周边上共布置有7口井,中心位置布有三口井。
井网其它各井钻井工程全部结束后,统一对煤层进行射孔压裂和排水采气试验。
以整体改造,面积降压为基础,采取同步实施,单井监测,综合评估的方法评价煤层在井间干扰条件下的地层压力变化,吸附气的脱附情况以及出水产气能力。
在压裂工艺上,选取不同类型的压裂液,目的是通过压裂改造和测试手段,评价不同液体对煤层的改造程度和增产效果,从中优化出适合本地区储层特征的压裂液体系。
一、地质概况沁水南部-该区为煤田普查区、详查区和精查区。
西部和北部主要为普查区和远景区。
目前共有煤层气井20口,其中16口排采井。
已完成的煤田勘探(87口井)和煤层气勘探(21口井)能够比较好的控制了煤层的分布、主要煤层的厚度变化、埋深和煤岩煤质的变化;煤层气井资料比较好地揭示了煤层含气量渗透率和储层压力的分布特征。
勘探结果表明,该区总体上为一个高渗富集区。
该区主要地质特征如下:1、煤层分布与沉积环境勘探结果表明,该区煤层厚度大,区域上分布稳定,3号煤层厚度5~7m,平均6m;15号煤层厚度2~4m,平均厚度3m。
煤田地质勘探所获得的煤层厚度及分布特征基本是可靠的。
煤层分布状态与其沉积环境密切相关。
C3t早期主要为大范围的分流间湾相环境,P1s 早期主要为湖泊~沼泽相环境,上述沉积环境有利于成煤。
2、煤层实际含气量近期煤层气井实测气含量资料表明,采用现代方法测得的含气量结果比煤田勘探提供的瓦斯含量高1/3~3/5。
根据TL-003井、TL-006井、TL-007井、晋试1井、潘2井和CQ-9井的实测结果,一般在20~30m3/t,平均23~25m3/t之间。
在寺头断层以东地区,煤层含气量高,表现出由北向南含气量逐渐增高的趋势。
煤层实际含气量高于煤田勘探成果。
3、含气饱和度根据目前所掌握的资料,该区自北向南含气饱和度由低向高。
TL-003井3号煤的含气饱和度只有85.6%,到潘庄地区则呈饱和或超饱和状态。
这种变化规律,主要受控于保存条件。
对于这种构造特别稳定的煤层,煤层顶板的封盖性起到不可忽视的作用,高含气量井的3号煤层直接顶板主要为泥岩。
沁水南部3号煤层顶板岩性4、地层能量与排采该区地层处于欠压状态,压力系数0.5-0.76。
测试结果表明,该区煤层临界解吸压力比较高,如:TL-003井3号煤为2.49(Mpa),15号煤为1.6(Mpa);TL-007井3号煤为1.74(Mpa),15号煤为1.35(Mpa),比较高的临界解吸压力对产气有利。
实际排采结果表明,TL-003井3号煤临界产气井底压力为1.732(Mpa);预计TL-007井3号煤临界产气井底压力为 1.24~1.63(Mpa),液面深度260~300m,均表现出较高的地层能量,对产气有利。
5、良好的煤体结构——原生结构近年的煤层气勘探时实践取得了许多初步认识,从TL-003井~ TL-004井~ TL-007井~ 潘庄井组,煤的硬度由弱到强。
TL-003井煤层较南边的煤层软一些,成芯率低一些;而TL-007井煤层成芯率非常高。
煤体结构往往对煤层的裂隙渗透率影响很大。
6、煤层渗透率总的看来,沁水盆地南部勘探区煤层渗透率都很高,除个别情况外(TL-004井,3煤0.06md,15煤,0.0265md),大多数在1~2md之间,显示出高渗的特点。
沁水盆地南部3号煤层渗透率统计表综上所述,沁水盆地南部是我国目前得天独厚的煤层气勘探开发有利区。
主要表现在地层能量高、煤层厚度大(总厚7~8 ),分布稳定,埋藏深度浅(<1000m),构造简单,煤层顶板封闭性好(泥岩,粉沙质泥岩等),煤层含气量高(20~30m3/t),煤层渗透性能好(一般>1.0md),含气饱和度高,煤体结构好(原生结构煤),是我们公司近期开发的首选区。
其中,寺头断层以东地区约550km2的含气范围,已初步得到控制,是准备立项的重点区块。
二、基本数据(一)钻井基本数据见表1。
表1 钻井基本数据表(二)煤层数据见表2。
表2煤层深度、厚度表(三)室内分析数据见表3。
表3 解吸/吸附分析成果表(四)注入/压降测试及原地应力测试数据表4 注入/压降测试及原地应力测试数据表(五)煤层顶底板数据表5 煤层顶底板岩性表:(六)地球物理测井解释数据表6 地球物理测井解释数据表三、地质设计(一)压裂目的:1、通过压裂改造煤层,有效地将煤层天然裂隙系统与井孔连通起来;2、解除井眼附近因钻井、固井可能造成的储层污染,增加产气能力;3、通过压裂后排采,进一步认识煤层气储层特征。
(二)压裂射孔层位:见表7。
表7 煤层射孔基本数据表(三)压裂施工要求:目的层:m;压裂液:;支撑剂:天然石英砂四、施工工艺程序及技术要求(一)通井1、目的检查井筒质量2、要求(1)通井规外径小于套管内径6~8mm,大端长度不小于0.5m,射孔完成的井应通至人工井底;裸眼、筛管完成的井,用通井规通至套管鞋以上10~15m,然后用油管通至井底。
(2)通井时要平稳操作,下管柱速度控制为10~20m/min,下到距离设计位置或人工井底100m时下放速度不得超过5~10m/min。
当通到人工井底悬重下降10~20kN时,重复两次,使测得人工井底深度误差下于0.5m。
(3)通井时,若中途遇阻,悬重下降控制不超过20~30Kn,并平稳活动管柱、循环冲洗,严禁猛礅、硬压。
(4)对遇阻井段应分析情况或实测打印证实遇阻原因,并经整修后再进行通井。
(二)洗井1、目的清洗井筒,为后序工作准备良好的井筒条件2、要求(1)洗井液水质要求a.固体悬浮物含量小于2mg/L;b.总含铁量小于0.5mg/L;c.含油量小于30mg/L;d.pH值为6.5~8.5。
e.洗井液的相对密度、粘度、pH值和添加剂应符合施工设计要求。
(2)洗井液储备量为井筒容积的两倍以上。
(3)洗井开泵时应注意观察泵注压力变化,控制排量由小到大,同时注意观察出口返出液情况。
若正常洗井,排量一般控制在25~30m3/h。
(4)洗井过程中,随时观察并记录泵压、排量、出口量及漏失量等数据。
泵压升高,洗井不通时,应停泵及时分析原因进行处理,不得强行憋泵。
(5)洗井过程中加深或上提管柱时,洗井液必须循环两周以上方可动管柱,并迅速连接好管柱,直到洗井至设计深度。
(6)进出口相对密度应一致,出口液体干净无杂质污物。
(7)洗井液不得漏入地层,最大限度地减少对地层的污染和损害。
(8)洗井施工中,提升动力设备要连续运转不得熄火。
(9)出口管线连接应平直,末端用地锚固定。
(三)射孔1、目的射穿套管、水泥环,射开煤层,沟通产层与井筒2、要求(1)认真选择射孔压井液,应采用对地层无伤害的无固相优质压井液。
(2)射孔时应连续施工,并采取防喷、防掉、防卡、防火等安全措施。
(3)以综合测井图为准,用自然伽玛和磁性定位进行较深.(四)刮削:1、目的刮削套管内壁,清除套管内壁上水泥、炮眼毛刺等2、要求(1)下管柱时要平稳操作,下管柱速度控制为20~30m/min,下到距离设计要求刮削井段前50m左右时,下放速度控制为5~10m/min。
接近刮削井段并开泵循环正常后,边缓慢顺螺纹紧扣方向旋转管柱边缓慢下放,然后再上提管柱反复多次刮削,直到下放悬重不再下降为止。
(2)若中途遇阻,当悬重下降20~30kN时,应停止下管柱,接洗井管汇,边顺螺纹紧扣方向下放管柱,反复刮削直到管柱悬重恢复正常为止,再继续下管柱。
(3)刮削器作业完毕按洗井标准充分洗井。
(五)换井口装置1、检查、丈量,并记录好新换井口装置的法兰短节、四通和油管头等有关数据及规格。
2、重新校核套补距和油补距。
3、拆换井口装置时,按要求应自上而下拆除原井口装置,再自下而上安装好新的井口装置。
(六)压裂施工准备1、压裂现场要求(1)在压裂设备出发前,应对道路、井场进行勘察。
(2)设备摆放时,应安排好混砂车与管汇车、管汇车与压裂泵车、压裂泵车踞井口的距离。
液氮泵车应对称摆放。
仪表车应安放在能看到井口,视野开拓的地点。
2、压裂液、支撑剂选择要求(1)压裂用液及入井液要清洁。
(2)压裂储液罐清洁无残存液体及杂质,检查合格后方可使用。
(3)添加剂够量,支撑剂型号和数量附和设计要求,并检查其清洁程度和大小。
(4)施工同时取压裂液及支撑剂样品。
3、压裂井口要求(1)所选压裂井口的铭牌耐压强度应大于设计施工最高井口压力。
(2)套管升高短节组配要与油层套管规格、钢级、壁厚相符,并用密封带上紧。
(3)压裂管柱质量载荷大于400kN时应对套管头进行加固。
(4)压裂封隔器上部有出砂射孔段,井口应加装液压封井器。
(5)压裂井口要全部装齐,螺丝对称上紧,以确保耐压,阀门应开关灵活,井口用钢丝绳将四角绷住地锚固定送往井场之前要全部装齐试压合格。
(6)生产闸门出口接一条硬放喷管线,端部接120 0弯头入排污坑内,并固定牢靠。
4、压裂设备技术要求(1)按设计要求配齐压裂主机及辅机,数量应满足设计功率要求;(2)根据井场条件,压裂设备距井口尽可能远一些,仪表车应摆放在视野开阔地点。
5、高低压管汇(1)低压管汇a.混砂车排出泵管汇到主管汇至少接三根专用胶管。
b.管汇到压裂泵车的上水管线必须用缠有钢丝的胶管,并尽可能减少弯曲。
(2)高压管汇安装a.管汇车到压裂泵车的高压管线应接成平行四边形。
b.对于Φ88.9mm高压管线,由井口到管汇车的连接顺序应为:井口、弯头、压力传感器、放空三通、单流阀、管汇车,接成Z字形。
c.所有高低压管汇由壬头均应清洗干净,敷机油,戴好并砸紧。
6、测试压裂(1)应进行一次以上瞬时停泵。
(2)测压力降落时间应为泵注时间两倍以上。
7、压裂施工(1)压裂泵车排空及地面高压管汇试压a.压裂泵车循环的排空液应返回混砂罐。
b.应采用静试压方法试压。
c.对于试压指标,设计施工压力小于70MPa时,增加6MPa试压;施工设计压力大于70MPa 时,按设计要求执行。
