土建报价清单人工费换算表
- 格式:xls
- 大小:120.00 KB
- 文档页数:5

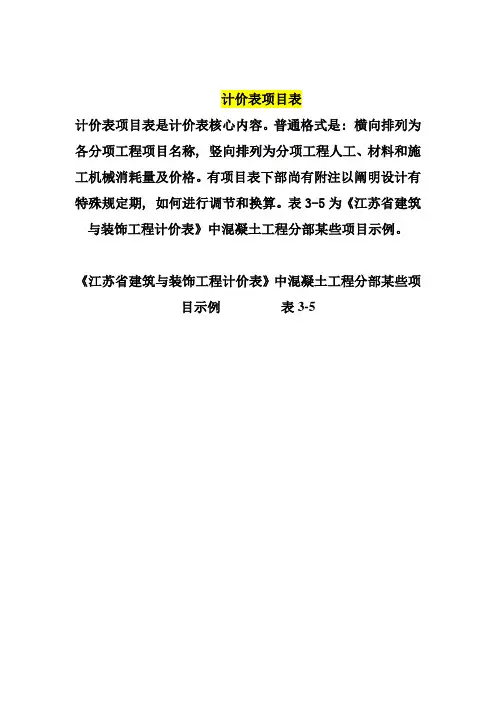

计价表项目表计价表项目表是计价表核心内容。
普通格式是: 横向排列为各分项工程项目名称, 竖向排列为分项工程人工、材料和施工机械消耗量及价格。
有项目表下部尚有附注以阐明设计有特殊规定期, 如何进行调节和换算。
表3-5为《江苏省建筑与装饰工程计价表》中混凝土工程分部某些项目示例。
《江苏省建筑与装饰工程计价表》中混凝土工程分部某些项目示例表3-5建筑工程计价表(综合单价)示例表3-4人工费=1.14×26=29.64元/m3机械费=0.048×51.43=2.47元/m3材料费=5.22×21.42+0.104×2.8+0.242×122.78=141.81元/m3管理费=(29.64+2.47)×25%=8.03元/m3利润=(29.64+2.47)×12%=3.85元/m3砖基本(直形)综合单价=29.64+141.81+2.47+8.03+3.85=185.8元/m3预算定额及单位估价表(计价表)应用1. 直接套用预算单价如果某分项工程名称、材料品种、规格、配合比及做法等与预算定额及单位估价表(计价表)取定内容完全相符者(或虽有某些不符, 但规定不换算者), 就可将查得分项工程单价及编号, 直接抄写入工程量计算表及预算表中。
2. 换算预算单价如果某分项工程名称、材料品种、规格、配合比及做法等与计价表取定不完全相符者(某些不相符内容, 计价表规定又容许换算者), 则可换算, 并在其计价表编号后加添“换”字, 以示区别。
常用换算有: 砂浆标号及混凝土级别换算、木材材积换算、系数换算和其她换算。
(1)砂浆标号及混凝土级别换算此类换算基本特点是定额耗用量不变, 只换算因砂浆标号及混凝土级别不同引起材料、半成品预算价格变化, 换算公式为:换算后直接工程费预算单价=换算前直接工程费预算单价−定额消耗量×应换出材料、半成品预算价格+定额消耗量×应换入材料、半成品预算价格例3-2: 某工程一砖厚内墙, 设计规定用M7.5混合砂浆砌筑。

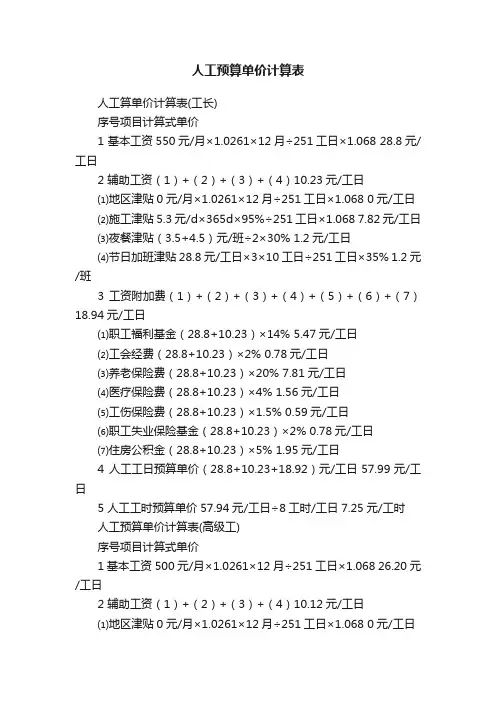

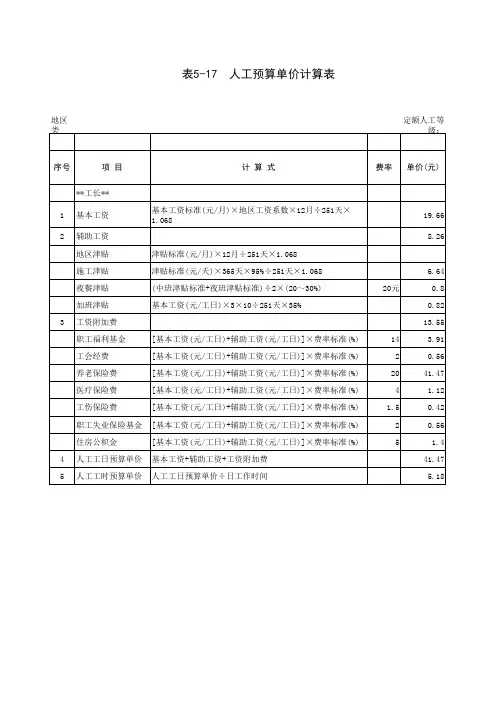

人工预算单价计算表人工算单价计算表(工长)序号项目计算式单价1 基本工资550元/月×1.0261×12月÷251工日×1.068 28.8元/工日2 辅助工资(1)+(2)+(3)+(4)10.23元/工日⑴地区津贴0元/月×1.0261×12月÷251工日×1.068 0元/工日⑵施工津贴 5.3元/d×365d×95%÷251工日×1.068 7.82元/工日⑶夜餐津贴(3.5+4.5)元/班÷2×30% 1.2元/工日⑷节日加班津贴28.8元/工日×3×10工日÷251工日×35% 1.2元/班3 工资附加费(1)+(2)+(3)+(4)+(5)+(6)+(7)18.94元/工日⑴职工福利基金(28.8+10.23)×14% 5.47元/工日⑵工会经费(28.8+10.23)×2% 0.78元/工日⑶养老保险费(28.8+10.23)×20% 7.81元/工日⑷医疗保险费(28.8+10.23)×4% 1.56元/工日⑸工伤保险费(28.8+10.23)×1.5% 0.59元/工日⑹职工失业保险基金(28.8+10.23)×2% 0.78元/工日⑺住房公积金(28.8+10.23)×5% 1.95元/工日4 人工工日预算单价(28.8+10.23+18.92)元/工日57.99元/工日5 人工工时预算单价57.94元/工日÷8工时/工日7.25元/工时人工预算单价计算表(高级工)序号项目计算式单价1 基本工资500元/月×1.0261×12月÷251工日×1.068 26.20元/工日2 辅助工资(1)+(2)+(3)+(4)10.12元/工日⑴地区津贴0元/月×1.0261×12月÷251工日×1.068 0元/工日⑵施工津贴 5.3元/d×365d×95%÷251工日×1.068 7.82元/工日⑶夜餐津贴(3.5+4.5)元/班÷2×30% 1.2元/工日⑷节日加班津贴26.2元/工日×3×10工日÷251工日×35% 1.1元/班3 工资附加费(1)+(2)+(3)+(4)+(5)+(6)+(7)10.12元/工日⑴职工福利基金(28.8+10.12)×14% 5.08元/工日⑵工会经费(26.2+10.12)×2% 0.73元/工日⑶养老保险费(28.8+10.12)×20% 7.26元/工日⑷医疗保险费(28.8+10.12)×4% 1.45元/工日⑸工伤保险费(28.8+10.12)×1.5% 0.54元/工日⑹职工失业保险基金(28.8+10.12)×2% 0.73元/工日⑺住房公积金(28.8+10.12)×5% 1.82元/工日4 人工工日预算单价(26.20+10.12+17.61)元/工日53.93元/工日5 人工工时预算单价53.93元/工日÷8工时/工日 6.74元/工时人工预算单价计算表(中级工)序号项目计算式单价1 基本工资400元/月×1.0261×12月÷251工日×1.068 20.96元/工日2 辅助工资(1)+(2)+(3)+(4)9.9元/工日⑴地区津贴0元/月×1.0261×12月÷251工日×1.068 0元/工日⑵施工津贴 5.3元/d×365d×95%÷251工日×1.068 7.82元/工日⑶夜餐津贴(3.5+4.5)元/班÷2×30% 1.2元/工日⑷节日加班津贴20.96元/工日×3×10工日÷251工日×35% 0.88元/班3 工资附加费(1)+(2)+(3)+(4)+(5)+(6)+(7)14.96元/工日⑴职工福利基金(20.96+9.9)×14% 4.32元/工日⑵工会经费(20.96+9.9)×2% 0.62元/工日⑶养老保险费(20.96+9.9)×20% 6.17元/工日⑷医疗保险费(20.96+9.9)×4% 1.23元/工日⑸工伤保险费(20.96+9.9)×1.5% 0.46元/工日⑹职工失业保险基金(20.96+9.9)×2% 0.62元/工日⑺住房公积金(20.96+9.9)×5% 1.54元/工日4 人工工日预算单价(20.96+9.9+14.96)元/工日45.82元/工日5 人工工时预算单价45.82元/工日÷8工时/工日 5.73元/工时人工预算单价计算表(初级工)序号项目计算式单价1 基本工资270元/月×1.0261×12月÷251工日×1.068 14.15元/工日2 辅助工资(1)+(2)+(3)+(4) 5.7元/工日⑴地区津贴0元/月×1.0261×12月÷251工日×1.068 0元/工日⑵施工津贴 2.65元/d×365d×50%÷251工日×1.068 3.91元/工日⑶夜餐津贴(3.5+4.5)元/班÷2×30% 1.2元/工日⑷班津节日加贴14.15元/工日×3×10工日÷251工日×35% 0.59元/班3 工资附加费(1)+(2)+(3)+(4)+(5)+(6)+(7)4.98元/工日⑴职工福利基金(14.15+5.7)×7% 1.39元/工日⑵工会经费(14.15+5.7)×1% 0.2元/工日⑶养老保险费(14.15+5.7)×10% 1.99元/工日⑷医疗保险费(14.15+5.7)×2% 0.4元/工日⑸工伤保险费(14.15+5.7)×1.5% 0.3元/工日⑹职工失业保险基金(14.15+5.7)×1% 0.2元/工日⑺住房公积金(14.15+5.7)×2.5% 1.5元/工日4 人工工日预算单价(14.15+5.7+5)元/工日24.83元/工日5 人工工时预算单价26.06元/工日÷8工时/工日 3.10元/工时。

土木工程劳务承包单价表
一、前言
此单价表仅供参考,具体价格以实际项目情况为准。
我方将严格按照国家相关法律法规和行业标准进行计价,确保价格的合理性和公正性。
如有需要,请将此单价表作为参考依据,如有修改或疑问,请及时与我们联系。
二、单价表
三、说明
1. 单价表中的单价为含税价,税率为9%。
2. 单价表中的工程量以实际发生为准,如有争议,双方可协商解决。
3. 单价表中的价格有效期为3个月,超出有效期需重新协商。
4. 如有额外工程或变更,需双方协商确认后方可执行。
5. 付款方式:工程进度达到70%时支付50%,工程验收合格后支付剩余50%。
6. 违约责任:双方应严格按照合同约定履行义务,如有违约行为,需承担相应责任。
四、联系方式
联系人:XXX
联系XXX
电子邮箱:XXX
地址:XXX
感谢您对我方的关注,期待与您携手共创美好未来!
---
此致敬礼!。

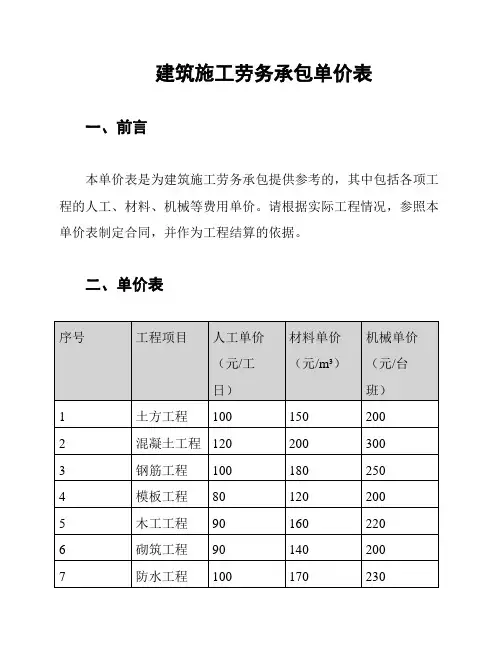

建筑施工劳务承包单价表
一、前言
本单价表是为建筑施工劳务承包提供参考的,其中包括各项工程的人工、材料、机械等费用单价。
请根据实际工程情况,参照本单价表制定合同,并作为工程结算的依据。
二、单价表
三、说明
1. 本单价表仅供参考,实际工程中的人工、材料、机械费用单价应根据市场行情、工程特点和承包方实际情况进行调整。
2. 人工单价是指一名工人的日工资,包括基本工资、加班费、福利等。
3. 材料单价是指单位体积或单位面积的材料价格,包括材料购买、运输、损耗等费用。
4. 机械单价是指一台机械设备的工作班费用,包括设备租赁、燃料、维修等费用。
5. 承包方应按照实际完成的工程量,依据本单价表计算各项费用,作为工程结算的依据。
6. 本单价表如有未尽事宜,可由双方另行协商补充。
四、附则
本单价表自发布之日起生效,如有变更,将以最新发布的单价表为准。
解释权归建筑施工劳务承包方所有。
---
以上就是建筑施工劳务承包单价表的详细内容,希望对您的工程有所帮助。
如有其他疑问,请随时与我们联系。

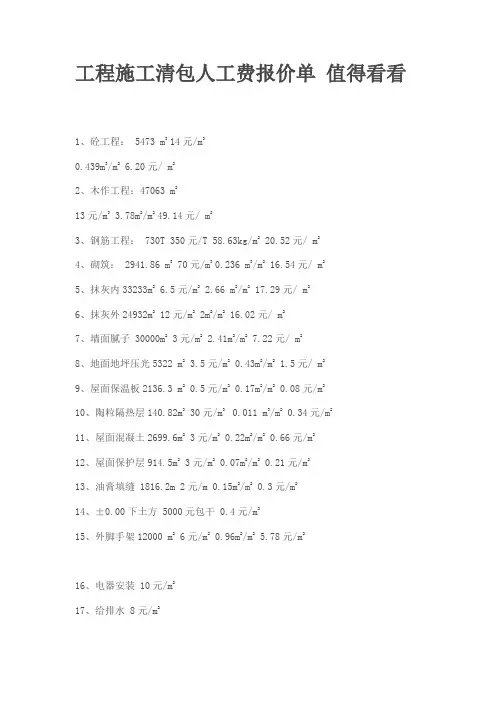

工程施工清包人工费报价单值得看看1、砼工程: 5473 m3 14元/m30.439m3/m2 6.20元/ m22、木作工程:47063 m213元/m3 3.78m2/m2 49.14元/ m23、钢筋工程: 730T 350元/T 58.63kg/m2 20.52元/ m24、砌筑: 2941.86 m3 70元/m3 0.236 m3/m2 16.54元/ m25、抹灰内33233m2 6.5元/m2 2.66 m2/m2 17.29元/ m26、抹灰外24932m2 12元/m2 2m2/m2 16.02元/ m27、墙面腻子 30000m2 3元/m2 2.41m2/m2 7.22元/ m28、地面地坪压光5322 m2 3.5元/m2 0.43m2/m2 1.5元/ m29、屋面保温板2136.3 m2 0.5元/m2 0.17m2/m2 0.08元/m210、陶粒隔热层140.82m3 30元/m3 0.011 m3/m2 0.34元/m211、屋面混凝土2699.6m2 3元/m2 0.22m2/m2 0.66元/m212、屋面保护层914.5m2 3元/m2 0.07m2/m2 0.21元/m213、油膏填缝 1816.2m 2元/m 0.15m2/m2 0.3元/m214、±0.00下土方 5000元包干 0.4元/m215、外脚手架12000 m2 6元/m2 0.96m2/m2 5.78元/m216、电器安装 10元/m217、给排水 8元/m218、防雷接地 2.5元/m219、弱电预埋 4元/m220、管理人员工资 8.67元/m221、安全文明施工及杂工 6元/m222、小计 189.35元/m223、管理费用增加8% 204.50元/m2人工报价书:1、水泥雨水管人工安装400内20元/m,500内25元/m,600内28元/m,800内32元/m,1000内40元/m,1200内45元/m,1350内50元/m,500~1350水泥管人工配合挖机安装,污水管如是水泥管在以上单价每米国加13元;单价中已包含:管底清理、打夯、砼垫层、管头及管包封、装模、蔽水等一切工序;2、HDPE波纹管400~500每米15元,单价包含管底清理、打夯、回填石粉、蔽水等一切工序3、路基平整1元/m2;4、过信管14元/m;平整、回填砂、装管、砼垫层、延长米计甲方另定;5、装模板15元/m2,钢筋400元/吨;6、电缆沟、盖板、包制作、养护、装车、卸车安装、运输500米内,绑钢筋、装模13元/块,超出每100米补1元;7、安装井座15元/套,雨水口10元/套,砌砖65元/m3,批档4.5元/m2,砼商品砼人工浇筑16/m3,砼人工搅拌砼40元/m3,填石粉渣1.3元/m2,机械泵送人工浇筑商品混凝土12元/m3.8、做点工:杂工55元/日,大工75元/日包生活;9、砼水泥装立道牙6元/m,平道牙3.5元/m,水泥砼铺人行道板砖6元/m2;如用石头单价另外协商10、挖土20元/m3,人工回填土方15米范围内17元/m3包分层打夯;11、检查井2.5米内含2.5米范围按砌砖、批档价格计算;超深部分每米按100元计算;包含砌砖、批档以上单价已包含所有小型工具及一切工序,按实际完成工程量单价结算,如本项目未报价的以现场协商为准;。
成都市建筑与装饰工程实物工程量人工单价表年份普通混凝土配合比 NO:034大约200元左右每立方啦提问人的追问2009-08-28 23:48沙,石能用立方做单位吗?因为我买沙石都是以立方计算的。
回答人的补充2009-08-28 23:53但你下料时,可以称的呢因为你没有标明你家的主材的花费范围,所以我不好给你算出来!自己想一下要用什么加为的材料,然后自己算出面积的人工费不就OK了!目前,家居装饰已进入老百姓正常消费领域,如何利用有限资金,创造高品质的居住环境、提高生活质量是每一位当家人士关心的话题。
室内装饰所花费除地面、墙面、天花、门窗等装修费用外,还有购买家具和电器的费用。
家具和装修两者投入的比例应是1:1,甚至家具的投入费用更高一些。
现在很多人把钱花在买昂贵的装饰材料上,而很少考虑到家具,其实真正影响家庭氛围的是家具、摆件和艺术装饰品。
其中装修费用按其花费方式可分为设计费、材料费和人工费三种。
所谓设计费是指设计师帮你进行空间规划时,绘制各种平面布置图,包括平面布置、天花布置、隔间尺寸、水电配置、剖立面、透视图及负责现场监督指导等。
设计费在装修中占装修总造价的比例不超过10%。
材料费约占装修总造价的40%~50%。
材料选择应根据设计和使用功能的要求,不要盲目追求豪华,或为降低成本而挖空心思寻找低价位的材料,质量才应是关注的焦点。
人工费约占装修总造价的30%。
装修队的资质、信誉、承接工程的多少是选择装修人员的必要条件。
而工程量的大小、工期的长短、设计的复杂程度、施工的难易度都对人工费用有直接影响教给你记住了:地砖常见地砖规格有600*600mm、500*500mm、400*400mm、300*300mm。
粗略的计算方法:房间面积÷地砖面积*1.1=用砖数量精确的计算方法:(房间长度÷砖长)*(房间宽度÷砖宽)=用砖数量以长3.6m、宽3.3m的房间,采用300*300mm规格的地砖为例:房间长3.6m÷砖长0.3m=12块房间宽3.3m÷砖宽0.3m=11块长12块*宽11块=用砖总量132块说明:地面地砖在核算时,考虑到切截损耗,搬运损耗,可加上3%左右的损耗量。
市政、环境单项工程人工费综合单价表
市政、环境单项工程人工费综合单价表
市政、环境单项工程人工费综合单价表
市政、环境单项工程人工费综合单价表
市政、环境单项工程人工费综合单价表
市政、环境单项工程人工费综合单价表
市政、环境单项工程人工费综合单价表
市政、环境单项工程人工费综合单价表
备注:乙方必须按设计要求和相关技术标准施工,如单项工作施工质量不合格,甲方有权不予结算,直至乙方整改合格满足设计及建设、监理等单位要 求后才予办理结算。
建筑工程施工劳务报价单一、概述本报价单旨在为您提供关于建筑工程施工劳务的详细费用信息。
根据您的项目需求和工程量,我们的专业团队已为您制定了以下劳务报价。
请您仔细阅读并确认,如有任何疑问或需要进一步讨论,请随时与我们联系。
二、报价明细1. 人工费根据工程量和工种要求,我们为您提供了不同工种的人工费用。
以下是人工作业费用明细:(1)木工:300元/人·天(2)钢筋工:320元/人·天(3)混凝土工:280元/人·天(4)抹灰工:260元/人·天(5)油漆工:280元/人·天(6)安装工:300元/人·天2. 材料费根据工程需求,我们为您提供了以下材料费用明细:(1)木材:90元/立方米(2)钢筋:65元/吨(3)水泥:40元/吨(4)沙子:30元/立方米(5)砖块:20元/立方米3. 机械使用费根据工程需求,我们为您提供了以下机械使用费用明细:(1)混凝土泵:800元/台·天(2)搅拌机:500元/台·天(3)塔吊:1500元/台·天(4)升降机:800元/台·天4. 管理费为了保证工程的顺利进行,我们为您提供了以下管理费用:(1)项目管理费:工程总造价的3%(2)安全文明施工费:工程总造价的2%5. 税金根据国家相关政策,我们需为您支付以下税金:(1)增值税:工程总造价的9%(2)营业税:工程总造价的3%三、报价总额根据以上报价明细,我们为您计算出工程总造价为:XXX元。
四、付款方式及期限1. 工程进度付款:按照工程进度的70%进行付款。
2. 工程完工付款:工程验收合格后,支付剩余的30%款项。
五、工期承诺我们承诺在合同约定的工期内完成工程。
如因特殊情况导致工期延误,我们将及时与您沟通,并采取相应措施。
六、保修条款我们为您提供一年的免费保修服务。
在保修期内,如有工程质量问题,我们将及时进行维修或更换。
一、土石方工程清单编制例题例1:某工程外墙外边线尺寸为36.24m×12.24m,底层设有围护栏板的室外平台共4只,围护外围尺寸为3.84m×1.68m;设计室外地坪土方标高为-0.15m,现场自然地坪平均标高为-0.05m,现场土方多余,需运至场外5km处松散弃置,按规范编制该工程平整场地清单项目。
解:该工程按自然标高计算,多余土方平均厚度0.10m,按题意需考虑外运。
工程量计算:平整场地:S=36.24×12.24+3.84×1.68×4=469.38m2分部分项工程量清单表1-1序号项目编码项目名称计量单位工程数量1 010********* 平整场地,余土平均厚度0.1m,外运距离5km处松散弃置m2469.38例2:如图,某房屋工程基础平面及断面如图,已知:基底土质均衡,为二类土,地下常水位标高为-1.1m,土方含水率30%;室外地坪设计标高-0.15m,交付施工的地坪标高-0.3m,基坑回填后余土弃运5km。
试计算该基础土方开挖工程量,编制工程量清单。
解:本工程基础槽坑开挖按基础类型有1-1、2-2和J-1三种,应分别列项。
工程量计算:挖土深度=1.6-0.3=1.30 m1、断面1-1:L=(10+9)×2-1.1×6+0.38=31.78m (0.38为垛折加长度)V=31.78×1.4×1.3=57.84m3其中:湿土V=31.78×1.4×0.5=22.25m32、断面2-2:L=9-0.7×2+0.38=7.98mV=7.98×1.6×1.3=16.60m3其中:湿土V=7.98×1.6×0.5=6.38m33、J-1:V=2.2×2.2×1.3×3=18.88m3其中:湿土V=2.2×2.2×0.5×3=7.26m3图4-1根据工程量清单格式,编制该基础土方开挖工程量清单如下表:分部分项工程量清单表1-2序号项目编码项目名称计量单位工程数量1 010********* 挖1-1有梁式钢筋砼基槽二类土方,基底垫层宽度1.4m,开挖深度1.3m,湿土深度0.5m,土方含水率30%,弃土运距5km m357.842 010********* 挖2-2有梁式钢筋砼基槽二类土方,基底垫层宽度1.6m,开挖深度1.3m,湿土深度0.5m,土方含水率30%,弃土运距5km m316.603 010********* 挖J-1钢筋砼柱基基坑二类土方,基底垫层2.2m×2.2m,开挖深度1.3m,湿土深度0.5m,土方含水率30%,弃土运距5km m318.88例3:某工程室外排水管道WSI,工程量80m(含窨井),采用外径450mm水泥涵管直铺。
