外墙装饰劈开砖施工专项方案资料讲解
- 格式:docx
- 大小:29.42 KB
- 文档页数:14

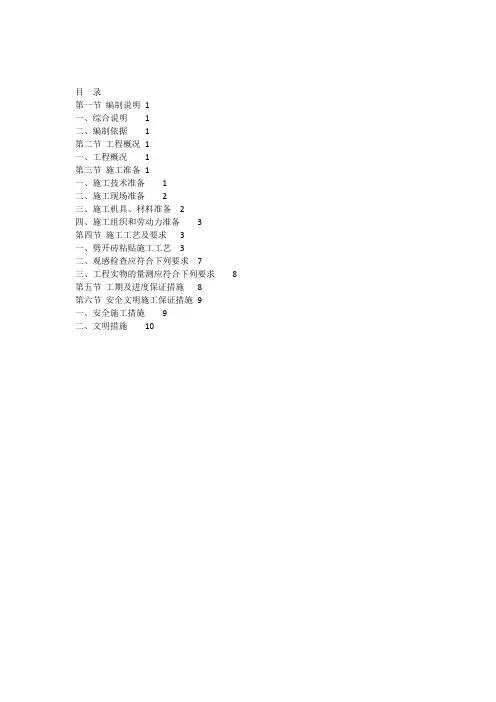

目录第一节编制说明1一、综合说明1二、编制依据1第二节工程概况1一、工程概况1第三节施工准备1一、施工技术准备1二、施工现场准备2三、施工机具、材料准备2四、施工组织和劳动力准备3第四节施工工艺及要求3一、劈开砖粘贴施工工艺3二、观感检查应符合下列要求7三、工程实物的量测应符合下列要求8第五节工期及进度保证措施8第六节安全文明施工保证措施9一、安全施工措施9二、文明措施10第一节编制说明一、综合说明钒资源综合利用项目能源管控中心办公楼为一栋综合型办公大楼,被视为形象建筑工程。
本方案作为外墙装饰劈开砖施工专项方案,将对外墙劈开砖工程的施工工艺、施工措施等方面作综合阐述。
二、编制依据1、钒资源综合利用项目能源管控中心办公楼现场勘测实际情况及办公楼原有图纸。
2、根据钒资源综合利用项目能源管控中心工程办公楼建筑施工图施工。
第二节工程概况一、工程概况钒资源综合利用项目能源管控中心办公楼分主楼及副楼两部分,总建筑面积约12236.25㎡。
其中主楼共四层,副楼共三层。
第三节施工准备一、施工技术准备一)设计图纸交底为保证外墙劈开砖粘贴工作顺利进行,施工前,必须进一步核对图纸,了解外墙各个部位的劈开砖、涂料等做法,认真做好图纸交底工作。
二)施工前技术交底准备为确保外墙劈开砖施工质量目标、安全目标、环境目标的实现,确保外墙劈开砖施工技术准备的贯彻落实,从公司质安部→现场项目部→现场施工人员进行逐级交底。
三)外墙劈开砖技术交底内容包括安全技术交底、施工技术交底、质量通病防治交底、预防措施交底、质量创优标准要求及环境保护措施等方面专项交底。
二、施工现场准备一)根据现场实际情况按划分施工区域,并组织施工作业人员在各个施工区域内分别进行垂直下落的流水作业、动态施工,在施工过程中根据现场实际情况及时调整施工。
二)在施工过程中,必须认真做好动态控制工作,保证质量目标、进度目标、安全目标、环境目标、文明施工目标、节约目标的实现。

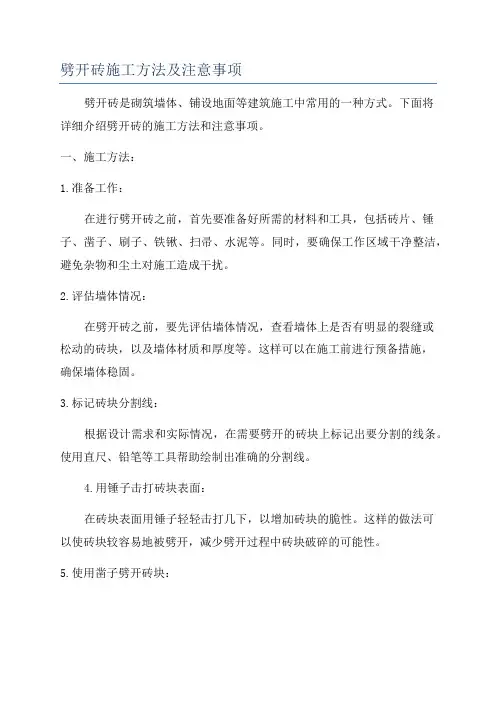

劈开砖施工方法及注意事项劈开砖是砌筑墙体、铺设地面等建筑施工中常用的一种方式。
下面将详细介绍劈开砖的施工方法和注意事项。
一、施工方法:1.准备工作:在进行劈开砖之前,首先要准备好所需的材料和工具,包括砖片、锤子、凿子、刷子、铁锹、扫帚、水泥等。
同时,要确保工作区域干净整洁,避免杂物和尘土对施工造成干扰。
2.评估墙体情况:在劈开砖之前,要先评估墙体情况,查看墙体上是否有明显的裂缝或松动的砖块,以及墙体材质和厚度等。
这样可以在施工前进行预备措施,确保墙体稳固。
3.标记砖块分割线:根据设计需求和实际情况,在需要劈开的砖块上标记出要分割的线条。
使用直尺、铅笔等工具帮助绘制出准确的分割线。
4.用锤子击打砖块表面:在砖块表面用锤子轻轻击打几下,以增加砖块的脆性。
这样的做法可以使砖块较容易地被劈开,减少劈开过程中砖块破碎的可能性。
5.使用凿子劈开砖块:在砖块的分割线上,用凿子按着分割线的方向进行轻轻劈打,直到从砖块的一侧到另一侧。
在这个过程中,需要掌握好力度,避免砖块破碎或劈开不均匀。
6.整理砖块碎片:劈开完砖块后,根据需要将碎片进行整理。
将大块的砖块碎片保留下来,以备其他用途,而较小的碎片则可以清理干净并丢弃。
7.重新安装砖块:如果需要在分割后重新安装砖块,可以使用适当的胶水或水泥粘合剂将砖块重新固定在墙体上。
确保粘合剂完全固定后,再进行下一步的装修或砌筑工作。
二、注意事项:1.安全第一:施工过程中,要给施工区域周围设立警示标志,以避免他人误入施工区域。
同时,要穿戴好劳保用品,如安全帽、工作鞋、手套等,预防意外伤害的发生。
2.选择适宜的砖块:选择能够较容易劈开的砖块,避免选择质地过硬的砖块,这样可以减少劈开过程中的工作强度,提高工作效率。
3.谨慎操作:在使用锤子和凿子的时候,要注意力度的掌握,避免使用过大的力量导致砖块破碎。
同时,要保持工具的锋利度,以便更好地进行分割工作。
4.妥善处置碎片:在劈开砖块后,要及时清理现场,妥善处理散落的碎片,以免对其他工作造成干扰,并避免人员走动时滑倒或被破碎的砖块划伤。
外墙劈开砖施工方案1. 引言外墙劈开砖施工方案是一种常用的建筑施工方法,用于在外墙上开设门窗洞口或进行墙体改造。
本文档将介绍外墙劈开砖施工方案的具体步骤和注意事项,旨在帮助施工人员进行高效而安全的施工。
2. 施工准备在进行外墙劈开砖施工之前,需要进行施工准备工作,包括以下步骤:2.1 确定施工位置根据建筑设计图纸或现场实际情况,确定外墙劈开砖的具体位置和尺寸。
2.2 验证墙体结构在施工过程中,需要对墙体结构进行验证,确保劈开砖后的墙体依然具有足够的强度和稳定性。
2.3 准备工具和材料根据施工需要,准备好必要的工具和材料,包括锤子、切砖刀、钢钎、水平仪、墙体支撑材料等。
3. 施工步骤外墙劈开砖的施工步骤如下:3.1 布置施工场地清理施工场地,移除障碍物和杂物,确保施工区域整洁。
3.2 定位标高和尺寸根据设计图纸或现场实际情况,使用水平仪等工具确定劈开砖的标高和尺寸。
3.3 标线在劈开砖的位置上,使用粉笔或墨线进行标线,以确保施工的准确性。
3.4 打孔使用钻孔机或电锤,在标线上打孔,形成劈开砖的起始点。
3.5 劈砖在打孔的起始点处,使用锤子和切砖刀逐渐劈开砖,注意控制力度,防止砖体坍塌。
3.6 清理残渣劈开砖后,清理墙体内部的砖渣和灰尘,保持施工区域的整洁。
3.7 安装墙体支撑材料根据需要,安装墙体支撑材料,以保证墙体的稳定性和安全性。
3.8 处理边缘对劈开砖的边缘进行整理和修剪,使其更加平整和美观。
3.9 清理施工场地施工完成后,彻底清理施工场地,将废弃材料和工具妥善处理,恢复场地的清洁和整齐。
4. 注意事项在进行外墙劈开砖施工时,需要注意以下几点:•保持施工现场的安全,设置明显的警示标志,确保工人和周围人员的安全;•使用适当的人身防护装备,包括安全帽、安全鞋、手套等;•控制施工过程中的噪音和扬尘,采取相应的防护措施;•注意墙体结构的稳定性,根据需要采取加固措施;•严格按照设计要求和规范执行施工,确保施工质量;•注意施工进度的合理安排,以保证施工的高效进行。

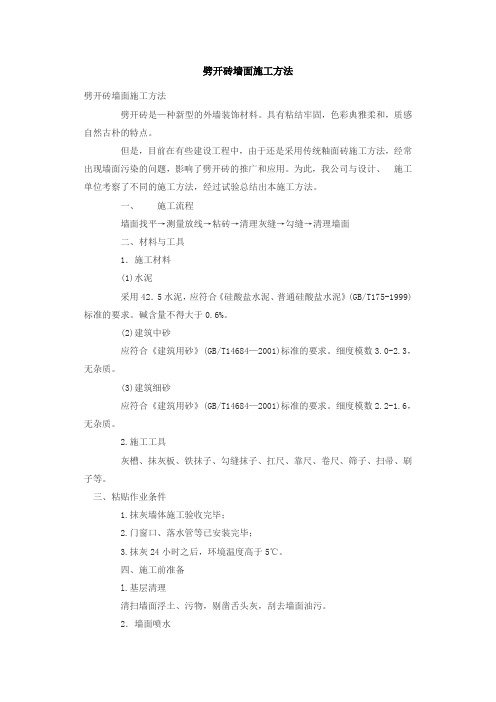

劈开砖墙面施工方法劈开砖墙面施工方法劈开砖是—种新型的外墙装饰材料。
具有粘结牢固,色彩典雅柔和,质感自然古朴的特点。
但是,目前在有些建设工程中,由于还是采用传统釉面砖施工方法,经常出现墙面污染的问题,影响了劈开砖的推广和应用。
为此,我公司与设计、施工单位考察了不同的施工方法,经过试验总结出本施工方法。
一、施工流程墙面找平→测量放线→粘砖→清理灰缝→勾缝→清理墙面二、材料与工具1.施工材料(1)水泥采用42.5水泥,应符合《硅酸盐水泥、普通硅酸盐水泥》(GB/T175-1999)标准的要求。
碱含量不得大于0.6%。
(2)建筑中砂应符合《建筑用砂》(GB/T14684—2001)标准的要求。
细度模数3.0-2.3,无杂质。
(3)建筑细砂应符合《建筑用砂》(GB/T14684—2001)标准的要求。
细度模数2.2-1.6,无杂质。
2.施工工具灰槽、抹灰板、铁抹子、勾缝抹子、扛尺、靠尺、卷尺、筛子、扫帚、刷子等。
三、粘贴作业条件1.抹灰墙体施工验收完毕;2.门窗口、落水管等已安装完毕;3.抹灰24小时之后,环境温度高于5℃。
四、施工前准备l.基层清理清扫墙面浮土、污物,剔凿舌头灰,刮去墙面油污。
2.墙面喷水粘贴前用喷雾器或其他装置对墙面喷水湿润,使水渗入墙面,以墙面不挂水为宜。
*粘贴前,劈开砖不用放在水中浸泡。
因劈开砖背面有较深的燕尾槽,可以保证粘结牢固。
五、施工步骤1.墙面我平劈开砖粘贴前,墙面应进行找平处理(1m2范围内不允许有5mm的误差)。
可用水泥砂浆抹平,并形成粗糙面,以利于劈开砖的粘贴。
2.测量弹线首先对墙面进行测量。
在墙面下端放线确定最下面一排砖的位置。
在墙面上端放线确定最上面一排砖的位置。
然后,测量上端线与下端线的距离,以砖的宽度加上灰缝作为砖的上下间距做均匀排布。
在墙面垂直中线以砖的长度加上灰缝作为砖的左右间距向两侧做均匀排布。
3.贴砖(1)贴砖前保证墙面找平层水泥砂浆强度达到70%以上。
外墙仿劈开砖施工方案及流程一、施工准备。
1.1材料准备。
1.2工具准备。
工具也不能少啊。
像水平仪、靠尺这些是保证墙面平整的关键家伙事儿。
还有抹子,那得顺手好用,不然干活儿都不利索。
瓷砖切割机也是必不可少的,万一砖的尺寸不合适,就得靠它来裁剪了,这就好比是给砖做个小手术,让它能完美地贴合墙面。
二、基层处理。
2.1墙面清理。
基层墙面就像是房子的底子,这底子要是不干净、不平整,那砖肯定贴不好。
所以啊,得把墙面上的灰尘、油污啥的都清理干净,就像洗脸一样,得洗得干干净净的。
那些凸起的地方得铲平,凹陷的地方呢,要用水泥砂浆补平,这叫“找平”,可不能让墙面坑坑洼洼的,那贴出来的砖就像在崎岖山路上开车一样,七扭八歪的。
2.2浇水湿润。
墙面清理好了,还得给它喝点水,也就是浇水湿润。
这就好比人渴了要喝水一样,墙面太干的话,会把粘结剂里的水分都吸走,那粘结效果就大打折扣了。
但是也不能浇太多水,不然成了“落汤鸡”,太湿了也不行,要掌握好这个度。
三、仿劈开砖粘贴。
3.1弹线。
在粘贴砖之前呢,得先弹线。
这线就像是施工的“导航”,按照这个线来贴砖,才能保证砖贴得横平竖直。
要是没这线啊,就像没头的苍蝇乱撞,贴出来的砖那就是东倒西歪的,那可不行。
3.2粘贴。
接下来就是粘贴砖啦。
把粘结剂均匀地抹在砖的背面,然后按照弹好的线把砖贴在墙上,得用抹子压实喽,可不能让砖后面有空鼓,这就好比盖房子打地基,地基不实,房子能稳吗?一块一块地贴,每块砖之间的缝隙也要均匀,就像士兵排队一样,整整齐齐的。
四、勾缝处理。
4.1勾缝。
砖贴好后,就该勾缝了。
用勾缝剂把砖与砖之间的缝隙填满,勾缝的时候要细心,就像绣花一样,要把勾缝剂填得饱满、平整。
不能马马虎虎的,不然那缝就像咧着嘴笑的小丑,一点都不美观。
4.2清理。
勾缝完了之后,要把砖面上多余的勾缝剂清理干净。
这就像打扫战场一样,把那些个“残兵败将”都清除掉,让墙面看起来整洁干净,这样整个外墙仿劈开砖的施工就大功告成啦。
欧神诺瓷砖劈开砖,是传统式瓷器墙面砖的一种,纹路与众不同、层次感细致,很多年来备受顾客亲睐。
今日,过家家游戏我为各位详细介绍劈开砖施工技术及流程。
一、工程材料提前准备325号一般粉煤灰水泥或粉煤灰混凝土、细沙(筛粉)、劈开砖。
二、工程施工专用工具提前准备自动切割机、灰匙、水平仪、墨斗线、塑胶片、海绵。
三、劈开砖工程施工办法与流程1、底层解决:将墙面按工程建筑规定做抹灰层,并搞好防潮解决。
2、放线:分辨砖的码数号色,明确砖的砖缝间隔(一般留缝8mm上下),明确铺贴设计方案规定(工字形贴、井字贴等),在空气干燥的抹灰层上按铺贴设计方案规定及砖的具体规格型号弹出来分隔线。
不一样的铺贴设计方案可造成差异的装潢实际效果,劈开砖生产厂家提议工字形铺贴的实际效果最理想化。
3、浸砖:铺贴前在冷水中浸湿,取下晾晒表层方可铺贴。
4、铺贴:用灰匙把混凝土抹在砖背,并布满砖底,没留间隙,随后按分隔线铺在墙壁,不然,日后墙壁会发生混凝土渗析、泛白落泪状况。
5、填缝:墙底实际效果有凹圆、凹平、与砖平面图三种,不一样的墙底设计方案可获得不一样的装潢实际效果。
依据设计规定在堵缝竣工后,即用专用工具填缝,再用整洁布将表层抹整洁。
留意:规定间隙严实,不可漏写,不高于壁砖,不然日后砖缝会发生混凝土渗析,泛白落泪状况。
6、清理维护保养:填缝竣工后约30钟头,(实际可依据当初的气候而定),且墙底凝结到一定硬度后,用水从上至下全方位清理(留意酸洗钝化前,一定要自来水冲湿壁砖),并立即用大量的冷水清洗整洁。
留意:务必把握好以上時间,不然壁砖会发生花面、泛白、严重影响装修实际效果。
7、规定全部作业全过程不必脏污壁砖。
相关劈开砖的施工技术专业知识,我现在就详细介绍到这儿了。
假如大伙儿还需掌握大量的相应专业知识,热烈欢迎再次关心过长沙装修网。
如果还想了解更多瓷砖知识可以关注欧神诺。
欧神诺瓷砖,高端瓷砖定制家,23年品质坚守,2000万高端家庭的选择,装修用好砖,就选欧神诺瓷砖.。

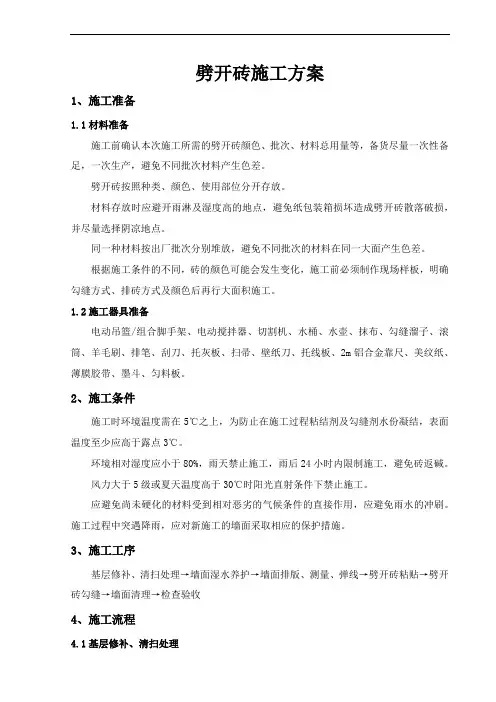

劈开砖施工方案1、施工准备1.1材料准备施工前确认本次施工所需的劈开砖颜色、批次、材料总用量等,备货尽量一次性备足,一次生产,避免不同批次材料产生色差。
劈开砖按照种类、颜色、使用部位分开存放。
材料存放时应避开雨淋及湿度高的地点,避免纸包装箱损坏造成劈开砖散落破损,并尽量选择阴凉地点。
同一种材料按出厂批次分别堆放,避免不同批次的材料在同一大面产生色差。
根据施工条件的不同,砖的颜色可能会发生变化,施工前必须制作现场样板,明确勾缝方式、排砖方式及颜色后再行大面积施工。
1.2施工器具准备电动吊篮/组合脚手架、电动搅拌器、切割机、水桶、水壶、抹布、勾缝溜子、滚筒、羊毛刷、排笔、刮刀、托灰板、扫帚、壁纸刀、托线板、2m铝合金靠尺、美纹纸、薄膜胶带、墨斗、匀料板。
2、施工条件施工时环境温度需在5℃之上,为防止在施工过程粘结剂及勾缝剂水份凝结,表面温度至少应高于露点3℃。
环境相对湿度应小于80%,雨天禁止施工,雨后24小时内限制施工,避免砖返碱。
风力大于5级或夏天温度高于30℃时阳光直射条件下禁止施工。
应避免尚未硬化的材料受到相对恶劣的气候条件的直接作用,应避免雨水的冲刷。
施工过程中突遇降雨,应对新施工的墙面采取相应的保护措施。
3、施工工序基层修补、清扫处理→墙面湿水养护→墙面排版、测量、弹线→劈开砖粘贴→劈开砖勾缝→墙面清理→检查验收4、施工流程4.1基层修补、清扫处理劈开砖施工前对于基层的缺棱掉角、孔洞等缺陷采用抹面砂浆修补。
下面为具体做法:缝隙:细小裂缝采用细找平砂浆进行修补,修补时要求薄批而不宜厚刷,砂浆干燥后用砂纸打磨平整。
孔洞:基层表面以下3mm以下的孔洞,采用聚合物砂浆进行找平,大于3mm的孔洞采用水泥砂浆进行修补,完全干燥后打磨平整。
尘土、粉末可使用扫帚、毛刷清扫;灰浆用铲刀除去。
4.2墙面湿水养护施工前一天应用水浇一遍墙面,使基层有一定潮湿度,以增强劈开砖粘结砂浆的强度。
施工前用滚筒再次往墙面上湿水,表干(外干内湿)即可施工。

劈开砖的施工方法劈开砖是一种常见的砌筑施工工艺,广泛应用于建筑领域的墙体砌筑、地面铺砌等工程中。
劈开砖的施工方法主要包括准备工作、工具材料准备、劈砖机选择和操作、施工流程等方面。
下面将详细介绍劈开砖的施工方法。
一、准备工作劈开砖施工前需要进行必要的准备工作,包括施工区域的清理、基地的处理、确定施工坡度和参考点等。
首先,施工现场要进行清理,去除可能影响施工的障碍物,确保施工区域的干净整洁。
其次,对待施工的基地进行处理,确保基地平整、无明显的倾斜和翘曲等问题。
最后,确定施工的坡度和参考点,以便进行施工时的精确测量与定位。
二、工具材料准备劈开砖的施工需要准备一系列的工具和材料,主要包括劈砖机、劈砖刀片、水平仪、刷子、水桶、抹子、量具等。
其中,劈砖机是劈开砖必不可少的工具,根据工程需要选择适合的劈砖机,例如电动劈砖机、液压劈砖机等。
劈砖刀片是劈砖机的配件,需要选择质量可靠的刀片,确保施工效果。
水平仪、刷子、水桶等工具和量具可以辅助施工,提高施工的精确度。
三、劈砖机选择和操作劈砖机是劈开砖的关键工具,选择合适的劈砖机对施工效果有着重要的影响。
根据施工规模、要求和预算考虑,选择适合的劈砖机。
在操作劈砖机时,需要注意以下几点。
首先,操作前要仔细检查劈砖机的各个零部件是否安装牢固、完好无损,避免因失稳等问题引发安全事故。
其次,操作时要保持专注、稳定,遵守安全操作规范,确保自身和他人的安全。
最后,注意劈砖机的维护保养,长期使用要进行定期检查和维修,延长其使用寿命。
四、施工流程劈开砖的施工流程一般包括以下几个步骤:测量、标线、刷水、铺砖、抹灰、清理。
首先,根据实际需求进行测量,确定要劈开的砖的尺寸和数量,计算出所需材料的用量。
然后进行标线,在施工前用粉笔或水平仪在墙面或地面上标出劈开砖的位置和排列方式,以保证施工的准确性。
接下来,需要刷水,将清水均匀涂在要劈开的砖上,增加劈砖的顺畅性。
然后进行铺砖,将劈开的砖按照标线要求放在已经刷过水的墙面上,保持水平并正确安装。

外墙面砖专项施工技术方案外墙面砖是一种常用的外墙饰面材料,它具有耐久性、防水性、耐火性、美观性和易清洁等优点,因此被广泛应用于建筑外立面装饰。
然而,外墙面砖施工工艺较为繁琐,需要严格按照施工规范进行施工。
本文将介绍外墙面砖的专项施工技术方案,以帮助施工人员提高施工质量和效率。
一、前期准备1.材料及工具外墙面砖施工需要的主要材料包括:外墙砖、水泥、沙子、水泥胶粉、砂浆添加剂、防水材料等。
需要的主要工具包括:抹刀、瓦楞刀、施工托盘、皮尺、墨线等。
2.工艺要求在施工前,必须清理好墙面,将表面的松散物、油污、浮灰等清除干净,确保墙面干燥清洁。
由于外墙面砖是在外墙上直接进行粘贴,因此施工前需要检查外墙的平整度和垂直度,确保施工质量。
二、施工步骤1.基层处理外墙面砖每块尺寸较大,粘贴面积比较大,因此必须要求基层的平整度和垂直度。
对于没有达到要求的基层,必须进行修补和调整。
在墙面处理完成后,需要在墙面上进行一个防水处理,使墙面具备防水性能,避免长期雨水侵入导致墙体结构损坏。
2.胶粘将水泥胶粉和砂浆添加剂按1:3的比例混合搅拌均匀,制成胶浆。
将准备好的胶浆涂抹到外墙面砖的背面,并用瓦楞刀将其压实,确保粘合牢固。
3.铺贴将铺贴好的外墙面砖放在已经处理好的基层上,按顺序进行铺贴,在铺贴时,应该注意砖厚、尺寸,以及木楔、缝隙等都要按照规范要求执行,从而确保施工的精准度和质量。
4.填缝在砖瓦铺设完成后,需要及时对砖窜进行填缝,填缝材料可用砂浆、玻璃胶等,填缝的时候合理控制缝隙大小,以确保填缝后外观效果和整体质量。
5.修整铺贴完成后需要进行修整,修整不只是一项美观的工作,同时也是一项很重要的工作。
修整不当会影响砖瓦的抗压性,也会影响砖瓦的防护工作,因此需要对铺设的砖瓦进行修整打磨。
三、注意事项1.严格按照规范操作外墙面砖的施工需要按照规范要求和标准进行,严格控制施工过程,避免出现不规范现象。
在施工时要注意砖缝、水平度、垂直度等各项要求,以确保施工精确度和质量。

拉毛系列外墙劈开砖施工工法工法编号FJGFEJ06-2019完成单位:福建省XX建设发展有限公司厦门市XX集团有限公司主要完成人:1 前言劈开砖(又名劈离砖)产品色泽柔和,具有耐磨、耐酸碱、防腐蚀、抗冻等功能,背面特有的燕尾槽与墙面粘合程度高,抗折强度大。
由我司施工的xx二期三期工程,为我司争创“闽江杯”省优工程项目,70%的外墙面为乐普拉毛系列劈开砖贴面,由于劈开砖的施工质量直接影响外墙装饰效果和观感质量,是创“闽江杯”优质工程评价的重要组成部分,外墙劈开砖是本工程项目计划创优的最大亮点。
我司通过对xx一期外墙劈开砖施工质量进行调查,发现影响外墙劈开砖施工质量的关键因素是勾缝施工质量差、竖缝直线度偏差大、砖面污染严重等。
我司通过对外墙劈开砖施工特点、难点、施工工艺的研究和多项工程实践的总结,从劈开砖的选砖、排砖、基层处理、非整砖加工、铺贴、填缝和勾缝等方面着手,形成本工法。
通过工程实践证明,本工法实用性强,可以显著提高外墙劈开砖饰面工程施工质量,有效解决了诸如空鼓、脱落、勾缝质量差、竖缝直线度偏差大、外墙渗漏水、外墙面污染等质量通病。
QC成果《提高外墙劈开砖施工质量》荣获2019年度福建省工程建设QC成果优秀一等奖;融晟xx工程项目部外墙劈开砖质量管理小组荣获2019年度全国工程建设优秀质量管理小组二等奖。
xx23#楼于2019年1月25日经福州市工程建设质量管理协会专家组核验为“榕城杯”金奖,专家们对外墙劈开砖施工质量评价极高;于2019年4月25日经福建省“闽江杯”优质工程核验专家组现场核验为“闽江杯”优质工程。
2 特点2.0.1本工法对基层要求较严格,基层必须牢固、无酥松,不得有裂缝或起壳,基层无浮尘,无油污,无粘附颗粒物。
2.0.2劈开砖成品尺寸偏差较大,铺贴前应进行选砖。
本工法中采用的劈开砖简易选砖器构造简单,造价低廉,使用方便,而且选砖工效高、选砖准确率高,已申请实用新型专利。
2.0.3拉毛系列劈开砖表面粗糙,施工时极易造成砖面污染,很难清洗干净,不能使用大面积抹缝的填缝方法。
一、工程概况本工程为某住宅小区外墙瓷砖装饰工程,工程范围包括小区住宅楼外墙瓷砖的拆除、基层处理、瓷砖粘贴、填缝、勾缝等施工内容。
工程总面积约为8000平方米,施工周期为60天。
二、施工准备1. 材料准备:瓷砖、水泥、砂子、粘合剂、填缝剂、勾缝剂、切割机、灰匙、水平尺、墨斗、橡胶片、海绵等。
2. 工具准备:切割机、搅拌机、电钻、电锤、水平尺、墨斗、钢卷尺、线坠等。
3. 人员准备:施工队伍需具备相关资质,并经过专业培训。
三、施工工艺1. 基层处理(1)拆除原有瓷砖:将原有瓷砖逐块拆除,清理墙面,凿掉凸出物,确保基层表面平整。
(2)基层处理:清理墙面浮渣、杂物,用钢丝刷刷除墙面油污,浇水湿润。
2. 弹线(1)确定砖的尺码色号,确定砖与砖的灰缝间距(一般留缝5mm左右)。
(2)在干燥的找平层上按铺贴设计要求及砖的实际规格弹出分格线。
3. 浸砖(1)将外墙砖在清水中浸透,取出晾干外表方能铺贴。
(2)确保砖面干净,无杂质。
4. 铺贴(1)用灰匙把水泥抹在砖背面,厚度约为3~4mm。
(2)将瓷砖粘贴至墙面上,压紧压实。
5. 填缝(1)将填缝剂倒入填缝枪中,均匀填充砖缝。
(2)填缝剂填充完毕后,用橡皮擦除多余填缝剂。
6. 勾缝(1)将勾缝剂倒入勾缝枪中,均匀填充砖缝。
(2)勾缝剂填充完毕后,用橡皮擦除多余勾缝剂。
四、施工要求1. 施工过程中,注意安全操作,确保施工人员安全。
2. 施工环境温度应在5~35℃之间,雨、雪天不得进行粘贴施工。
3. 施工好的材料24小时内应避免淋雨。
4. 施工过程中,严格控制瓷砖粘贴厚度,确保瓷砖粘贴牢固。
5. 施工完毕后,进行质量验收,确保工程质量符合要求。
五、施工进度安排1. 第1-5天:材料准备、人员培训、施工方案编制。
2. 第6-20天:基层处理、瓷砖粘贴。
3. 第21-35天:填缝、勾缝。
4. 第36-40天:质量验收、整改。
5. 第41-45天:工程资料整理、工程结算。
6. 第46-60天:竣工验收、工程移交。
一、工程概况:天通苑核4KC4-a#楼为民用住宅楼,位于天通苑核4KC区,建筑总面积为15766.01 m2,占地面积783.49 m2,地下建筑面积843.53 m2, 地上建筑面积14922.48 m2,全现浇剪力墙结构,钢筋混凝土灌注桩基础,地下二层、地上二十层加跃层、机房层。
地下室各房间主要功能:地下二层为人防地下室,地下一层为库房、备用房,地上各层房间的主要功能为居民住宅,地下二层层高3.0 m,地下一层层高2. 9 m, 一至二十层层高2. 8m,跃层层高为2.8m、机房层层高为3.5m;每层共8户,东西长27.7m, 南北宽34.1m;室内外高差1.1m,室外设计地面至檐口为57.8m。
该工程为点式塔楼。
外侧附砌90mm厚劈裂砖,内夹60mm厚聚苯板保温层。
复合保温墙体的施工采用的新施工工艺,切实做好施工准备工作,精心组织施工,控制好施工各环节的质量,以确保施工质量, 及房屋的外观美感。
二、编制依据1、华优建筑设计院设计的天通苑核心区C区C4-a#楼施工图纸;2、砌体工程施工质量验收规范 GB50203-2002;3、天通苑核4KC区C4-a#楼施工组织设计;4、建筑工程施工质量验收统一标准 GBJ50300-2001;5、国家现行施工验收规范和施工工艺规程、图集、图册; 5、北京市现行相关的施工操作规程及施工工艺规程;6、现行安全生产、文明施工及环保的有关规定;7、北京市建筑安装工程施工技术资料管理规定(DBJ01-51-2003); 8、有关设计变更及交底记录;三、施工条件1、外墙劈裂砖的施工在主体完工并经有关部门验收合格后进行。
主体外墙面垂直度、平整度允许偏差在+5mm以内,偏差过大的应进行处理。
2、外脚手架的搭设,采用双排脚手架,脚手架的搭设满足安全技术及施工操作要求,和外墙面的距离不得小于300mm。
3、外墙劈裂砖的施工在非寒冷季节施工,遇有大风、雨天气,不得进行劈裂砖的施工。
劈开砖施工方法详解劈开砖施工工艺劈开砖又名劈离砖,是陶瓷墙地砖的一种。
一般以各种粘土或配以长石等制陶原料经干法粉碎加水或湿法球磨压滤后制成含水湿坯泥,再以装有中空模具的真空螺旋挤出机挤出成为由扁薄的筋条将两片砖坯连结为一体的中空坯体,再经切割干燥后烧成,然后以人工或机器沿筋条连结处劈开为两片产品,故名劈开砖。
施工方法第一步劈开砖,在砖背面单面抹上搅拌好的玻化强力粘合剂后即贴上。
600X300以上大规格,须在产品背面(图1)和墙面(图2)双面抹浆。
严禁在墙上单面抹浆贴产品,必须用锯齿镘刀进行匀均地梳理,浆厚2-3mm为宜。
满粘度须达到85%以上。
强力粘合剂具有特强粘结力,粘结力是普通水泥砂浆的数倍,具优良的防抗渗和抗老化性能,能有效地避免用水泥粘结时常出现的透色、冒浆、“流泪”等现象。
第二步粘贴班组完成粘贴面积并经检验合格后,勾缝班组才能进场填缝勾缝。
如采用水泥填缝剂,可用塑料袋装填缝剂,开个小口,象挤蛋糕一样挤出填缝。
对大规格MCM,填缝剂的选择应根据甲方要求,采用硅硐胶或水泥填缝剂勾缝均可。
如要求更高,可选择高标准的填缝王,具有强度高、粘结力好、不爆裂、低吸水率、防霉等技术特性和优异的应用性能。
可代替普通填缝剂。
第三步勾缝应采用适合缝大小的钢筋条拉缝。
拉出的缝应呈凹状、光滑、饱满。
第四步砖面和砖边如被填缝剂或水泥浆污染,在污染物处于初凝状态(半干)时,用干燥的海绵块或干净的毛巾擦脱。
不能用含水的织物去擦除,否则会返碱。
如果已经干掉,则使用客林填缝剂专用清洗剂清洗,含独特的除胶成份;如已经泛碱,可用去碱剂清洗泛碱污染第五步1、对接口留海棠边,用填缝剂抹平缝即可。
2、用砂轮机磨出45℃对角线,对接粘贴。
3、由于产品较薄,阳角处不宜搭接(如左图示)。
实践证明:在墙上单面抹浆后贴砖,是不可控的施工方法,请勿采用。
3技术交底产品特性表面有凹凸纹路或砂面的PK砖,在施工中要特别讲究清洁,不能让表面被粘结剂、水泥、涂料等材料污染,否则会不好清洁。

劈开砖外墙施工方案一、引言劈开砖是一种常见的施工方法,主要应用于外墙改造、装修等场景。
本文将介绍劈开砖外墙施工的具体方案及操作步骤。
二、施工准备在开始施工之前,需要进行以下准备工作:1. 安全措施在施工现场设置安全警示标志,并根据实际情况采取必要的安全措施,如戴好安全帽、穿好防护服等。
2. 工具与材料准备•电锤:用于劈开砖的工具,在选择电锤时应确保其质量可靠、操作灵活方便。
•手锤:用于精修墙体开裂的工具,一般情况下,手锤用于对劈开的砖进行整理和修整。
•平头锤:用于敲击砖头,清理掉砖的碎片与粉尘。
•墙刀:用于将砖迅速劈开。
•眼镜和口罩:保护施工人员的安全。
•砖钳:用于拔除劈开或劈裂的砖块。
3. 现场清理在施工现场进行彻底的清理,将墙面上的灰尘、污渍等清除干净。
确保环境整洁,避免对施工过程造成影响。
三、施工步骤1. 标线首先,根据需要劈开的位置,在墙面上进行标线。
可以使用水平仪和铅笔进行标记,确保标线的准确性。
2. 钻孔使用电锤,按照标线进行钻孔。
钻孔的深度可以根据墙体的情况来确定,一般要深入墙体内部10至15厘米。
3. 劈开砖钻孔完成后,使用墙刀将砖劈开。
在劈砖的过程中,应确保劈砖的方向和标线一致,并避免对墙体产生过大的冲击力,以免造成墙体开裂。
4. 整理和修整劈开砖后,使用手锤进行整理和修整。
将砖块的边缘擦拭干净,确保砖块的平整度和美观度。
5. 清理并拔除砖块清理墙面上的碎片和粉尘,并使用砖钳拔除劈开或劈裂的砖块。
确保墙面整洁,并且不影响下一步的施工。
6. 后续处理劈开砖后,可以根据需要进行后续处理。
可以进行粉刷、贴砖或其他装饰工作,以达到预期的效果。
四、注意事项1. 安全第一在施工过程中,一定要注意安全。
佩戴好安全帽、手套、口罩等个人防护装备,避免施工过程中发生意外。
2. 考虑墙体结构在进行劈开砖施工之前,需要考虑墙体的结构,并根据实际情况选择合适的工具和方法进行施工。
3. 施工顺序施工时,应按照严格的顺序进行操作,确保每一步工序的质量和准确性。
外墙劈开砖施工方案1. 引言外墙劈开砖是建筑施工中常见的一项工艺,通过劈开外墙,然后用砖进行修补,达到改变外墙板材、增加空间等目的。
本文档将介绍外墙劈开砖的施工方案,包括施工准备、具体步骤和注意事项等内容。
2. 施工准备在开始施工之前,需要进行一系列的准备工作,确保施工的顺利进行。
具体准备工作包括:2.1. 工具和材料准备•水平仪•锤子和凿子•清洁工具(扫帚、拖把等)•砖块•水泥砂浆•能量工具(可选,用于加速劈墙的速度)•安全设备(手套、护目镜、安全帽等)2.2. 确定劈墙位置根据设计要求,确定劈开外墙的具体位置。
在确认位置后,进行周边环境的清理和保护,防止施工过程中引起不必要的损坏。
2.3. 建立安全防护措施在施工现场周围设置明显的安全警示标志,并设置安全防护措施,避免施工过程中发生意外伤害。
3. 施工步骤3.1. 清理外墙表面使用清洁工具清理外墙表面,确保墙面干净无尘。
3.2. 标定墙面劈开线使用水平仪在外墙上标定劈开线,确保劈开位置的水平。
3.3. 劈开外墙根据标定的劈开线,使用锤子和凿子沿直线劈开外墙。
可以根据需要使用能量工具加速劈墙的速度。
3.4. 清理劈开后的墙体清理劈开后的墙体残留物,以保证墙面平整。
3.5. 砖砌修补根据劈开位置和设计要求,使用水泥砂浆将砖块进行修补。
确保修补后的墙面与原有墙面相协调。
3.6. 抹灰和打磨待砖块修补完成后,进行抹灰和打磨,使修补后的墙面与周围墙面一致。
确保墙面平整和光滑。
3.7. 清洁工作清理施工现场的垃圾和残留物,保持施工区域的整洁。
同时,对工具进行清洁和整理,以备下次使用。
4. 注意事项在进行外墙劈开砖施工时,需要注意以下事项:•操作人员要有相关的施工经验和技能,熟悉施工规范和操作流程。
•在劈墙前仔细检查墙体结构,确保劈墙不会影响建筑的整体稳定性。
•在施工现场周围设置明显的安全警示标志,提醒他人注意施工区域。
•使用安全设备,如手套、护目镜和安全帽,确保操作人员的安全。
1. 引言在建筑施工中,砖块是常见的建筑材料之一。
然而,在一些特殊情况下,我们可能需要将砖块劈开,以满足特定的建筑设计需求。
本文档将介绍一种可行的劈开砖的方案,并详细说明相关操作步骤。
2. 材料准备在进行劈开砖的过程中,我们需要准备以下材料:•砖墙:需要劈开的砖块所在的墙体。
•大榔头:用于敲打砖块。
•保护眼镜:为了保护眼睛,避免石块飞溅伤害。
•手套:用于保护双手。
3. 步骤与注意事项3.1 确定劈开位置首先,我们需要确定砖块劈开的位置。
可以根据建筑设计图纸来确定,或者根据实际需求进行决定。
在确定位置后,用直尺或钢尺进行标记,确保劈开位置准确无误。
3.2 保护措施在进行劈开砖的过程中,我们需要采取一些保护措施,确保安全。
•确保周围区域没有其他人员。
•佩戴好保护眼镜,避免石块飞溅伤害眼睛。
•戴上手套,保护双手。
3.3 准备好大榔头确保榔头的质量好,并且手柄没有损坏。
大榔头适合用于劈开砖块,因为较大的力量可以更容易地击碎砖块。
3.4 进行劈开操作根据之前标记的位置,用大榔头从上方开始敲击砖块。
注意保持榔头与砖块的垂直方向,并用力敲打。
可以由两人同时敲击两块砖块的对称位置,以加速劈开进程。
3.5 处理碎片一旦砖块分裂成两半,需要小心处理碎片。
使用工具或手套,将碎片从墙上取下,并将其转移到安全的地方。
这样可以避免人员受伤或对周围环境造成损害。
3.6 清理工作完成劈开砖的操作后,应立即清理工作区域。
清理所有碎片,并将其妥善处理。
同时,将工具放回指定位置或进行妥善保管。
4. 安全注意事项在进行劈开砖的操作中,务必遵守以下安全注意事项:•确保工作区域安全,没有其他人员靠近。
•佩戴适当的保护装备,如保护眼镜和手套。
•注意使用力度,避免过大力度导致伤害。
•小心处理碎片,以防受伤。
•保持清理工作区域的干净整洁。
5. 结论通过本文档,我们详细介绍了一种劈开砖的方案,并提供了具体的操作步骤和注意事项。
在进行劈开砖操作时,务必遵守安全规范和注意事项,确保工作的顺利进行,并保证人员的安全。
外墙劈开砖施工方案1. 引言外墙劈开砖施工是一种常用的拆改工法,用于改变建筑外墙的开窗位置、增加门窗等。
本文档将介绍外墙劈开砖施工的方案和注意事项。
2. 施工方案外墙劈开砖施工方案通常包括以下步骤:2.1 考察与测量在施工前,需要仔细考察外墙的结构和材料,以及劈开砖的位置和尺寸。
使用合适的测量工具,如激光测距仪等,测量准确的尺寸、位置和高度。
确保施工后的效果符合设计要求。
2.2 砌筑支撑墙在劈开砖的位置,首先需要砌筑支撑墙,用于承托外墙砖。
支撑墙应该与原有墙体结构相连,并且具备足够的承重能力。
选择合适的砖块和建筑胶水,按照墙体结构设计要求进行砌筑。
2.3 劈开砖施工劈开砖施工的关键是选择合适的工具和操作技术。
以下是一般的施工步骤:2.3.1 打线使用尺子和直角工具,在外墙上标记出劈开砖的位置和尺寸。
使用木槌和锤子打线,确保直线和平整。
2.3.2 封切使用电锯或手持锯等工具,在打好的线上进行封切。
封切旨在防止砖块破裂,也有助于提高施工精度。
2.3.3 劈开利用堆灰砖、钢筋和手持锤子等工具,对砖块进行劈开。
根据设计需要,可以劈开整块砖、劈开砖的一部分或者劈开多块砖。
2.3.4 嵌入支撑墙将劈开的砖块嵌入支撑墙中,使用建筑胶水确保稳固。
需要注意的是,劈开的砖块要与原有墙体的砖缝对齐,保证施工后的整体效果。
2.4 清理和修补在施工完成后,需要对外墙进行清理和修补。
清理过程中,应该清除垃圾、砂浆和胶水等杂物。
修补工作主要包括填补砖缝、修复砖块表面等,保证外墙整体美观。
3. 注意事项在外墙劈开砖施工过程中,需要注意以下事项:3.1 安全施工人员必须佩戴合适的劳动防护用具,如安全帽、防护眼镜、工作手套等。
确保施工过程中不发生意外伤害。
3.2 结构考虑施工前需要评估外墙的结构稳定性,确保施工后的结果不会影响建筑的整体结构。
必要时,可以请专业结构工程师参与评估和指导。
3.3 施工工具和材料选择适当的施工工具和材料非常重要。
目录第一节编制说明1一、综合说明1二、编制依据1第二节工程概况1一、工程概况1第三节施工准备1一、施工技术准备1二、施工现场准备2三、施工机具、材料准备2四、施工组织和劳动力准备3第四节施工工艺及要求3一、劈开砖粘贴施工工艺3二、观感检查应符合下列要求7三、工程实物的量测应符合下列要求第五节工期及进度保证措施8第六节安全文明施工保证措施9一、安全施工措施9二、文明措施108第一节编制说明一、综合说明钒资源综合利用项目能源管控中心办公楼为一栋综合型办公大楼,被视为形象建筑工程。
本方案作为外墙装饰劈开砖施工专项方案,将对外墙劈开砖工程的施工工艺、施工措施等方面作综合阐述。
二、编制依据1、钒资源综合利用项目能源管控中心办公楼现场勘测实际情况及办公楼原有图纸。
2、根据钒资源综合利用项目能源管控中心工程办公楼建筑施工图施工。
第二节工程概况一、工程概况钒资源综合利用项目能源管控中心办公楼分主楼及副楼两部分,总建筑面积约12236.25㎡。
其中主楼共四层,副楼共三层。
第三节施工准备一、施工技术准备一)设计图纸交底为保证外墙劈开砖粘贴工作顺利进行,施工前,必须进一步核对图纸,了解外墙各个部位的劈开砖、涂料等做法,认真做好图纸交底工作。
二)施工前技术交底准备为确保外墙劈开砖施工质量目标、安全目标、环境目标的实现,确保外墙劈开砖施工技术准备的贯彻落实,从公司质安部→现场项目部→现场施工人员进行逐级交底。
三)外墙劈开砖技术交底内容包括安全技术交底、施工技术交底、质量通病防治交底、预防措施交底、质量创优标准要求及环境保护措施等方面专项交底。
二、施工现场准备一)根据现场实际情况按划分施工区域,并组织施工作业人员在各个施工区域内分别进行垂直下落的流水作业、动态施工,在施工过程中根据现场实际情况及时调整施工。
二)在施工过程中,必须认真做好动态控制工作,保证质量目标、进度目标、安全目标、环境目标、文明施工目标、节约目标的实现。
三)在施工现场做好指挥、指导、分析、检查、监督工作,利用通讯系统力求高效率地完成施工管理任务,做到文明施工。
四)处理好各有关单位关系,整理好施工现场资料,对其进行收集、分类、备份。
做好材料的保管工作、成品保护工作,必须做好防风、防火工作等。
五)在外墙劈开砖施工过程中,必须按施工进度和施工图纸进行验收,实施过程控制,并每层施工完毕,必须组织有关人员进行检查验收。
检查是否有遗漏施工部位,是否有质量不合格的部位,观感、颜色是否一致等,符合要求后办理验收批记录。
六)外墙劈开砖施工完毕,对于外墙的收口、扫尾工程非常重要,直接影响工程的全面竣工验收和交付使用,必须予以足够重视,并着重做好成品保护。
三、施工机具、材料准备一)根据设计、甲方确定的劈开砖颜色(色卡号)工艺要求,结合实际面积与材料损耗,正确计算备料,备货必须一次备足,一次生产,避免批次不同产生色差。
二)核验进场劈开砖色泽、品牌、出厂合格证、质量检测报告等相关文件,符合规范及标准要求后使用。
三)外墙所用劈开砖必须按品种、颜色、使用部位分别存放。
四)外墙劈开砖在施工前,必须依据国家标准及行业规范,对原材料进行见证取样、检验,严格把好原材料质量关,原材料主要检测材料的粘结性、耐候性、耐碱性等,所有检测资料必须妥善保存。
五)主要机具包括:搅拌机、铁锹,除抹灰工一般常用的工具外,还应备有软毛刷、钢丝刷、粉线包、喷壶、小水壶、水桶、滴水线条、笤帚、锤子、手推车、木抹子、铁抹子、靠尺、方尺、铁制水平尺、灰槽、擦布或棉丝、小灰铲、手提电动小圆锯、勾缝溜子、勾缝托灰板、托线板、线坠、铅丝、及其他工具等。
四、施工组织和劳动力准备一)成立组织领导机构、组织劳动力。
二)项目经理必须对拆除工程的安全生产负全面领导责任。
三)项目经理部应安有关规定设专职安全员,检查落实各项安全技术措施。
第四节施工工艺及要求一、劈开砖粘贴施工工艺一)施工准备1、施工前应编制劈开砖专项施工方案,并对所有施工人员进行详细的施工技术交底。
2、外架应提前搭设好,其小横杆等应离开墙面至少100mm,搭设的外架在使用前应组织有关部门验收并满足安全使用要求。
3、阳台栏杆、墙面预留孔洞、脚手眼等应处理完毕,室外穿墙管道要安装完毕。
4、预先做出样板墙,确定施工中的工艺标准和验收要求。
二)施工工艺基层处理粘钉挂镀锌钢丝网拉毛抹灰防水粘镀锌钢丝网抹灰外墙粘结剂贴砖勾缝清洗检查、修补1、基层处理1)墙面必须保持清洁,当有污垢、浮灰、油渍、流浆等污染时,应用钢丝刷等清理干净。
2)施工前一天应用水浇洒墙面,使基层有一定潮湿度,以增强劈开砖粘合剂的强度。
3)劈开砖应在平整、无空鼓起壳的基层上施工。
2、粘钉1)固定件安装应至少在粘完板的24h后再进行。
2)固定件长度为板厚+50mm。
3)用电锤在水泥板表面向内打孔,孔径视固定件直径而定,进墙深度不小于60mm,拧入固定件,钉头和压盘应略低于板面。
3、挂镀锌钢丝网:在墙面材质变化交接处两边各150mm挂满1cm×1cm镀锌钢丝网,或按甲方要求满挂,厚度超过30mm的抹灰处亦应满挂镀锌钢丝网。
4、拉毛:混凝土基体应先用801胶和水泥胶浆涂刷一遍。
比较光滑的或有油污的部位应凿毛,以防空鼓。
面层抹灰前应充分湿润基层底灰,至少湿水4遍,以保证拉毛时罩面砂浆干湿一致,防止拉毛产生不均匀现象。
提前三天做水泥胶浆结合层:用801建筑胶、水泥、砂、水搅拌均匀,并调成糊状,用专用甩浆机械或人工甩浆至外墙成颗粒状,喷洒均匀,每日浇水养护两遍。
调制好的胶浆在2h内用完。
5、基层抹灰:应分层分遍与所充筋抹平,并用大杠刮平找直,木抹子挫毛,第一层20mm厚,1:2水泥砂浆。
6、防水施工方法采用聚乙烯丙纶高分子复合防水卷材,涂刷胶粘剂后,需晾置20分钟左右,待手感基本干燥后,方可进行粘结。
粘贴防水卷材时应在松弛状态下进行,每隔1米左右向基准线靠贴一下,随即向前及两侧滚压,排出空气,展平铺实。
7、铺设镀锌钢丝网1)铺设镀锌钢丝网时,网布的弯曲面朝向墙体,压紧钢丝网使其紧贴在保温系统表面,并及时用尼龙锚固件固定。
2)钢丝网周边搭接长度不得小于70MM,在被切断的部位,应采用热镀锌钢丝绑牢。
3)门窗膀周边应做翻包加强处理(与耐碱网复合完成),大墙面铺设的钢丝网应嵌入门窗框侧粘牢。
4)钢丝网铺设完后,应防止硬物撞击而导致变形,容易碰撞的阳角,门窗应采取保护措施,上料口部位采取防污染措施,发生表面损坏、污染或变形必须立即处理。
8、抹面层砂浆1)底层砂浆抹好后,第二天可抹面层砂浆,面层砂浆20mm厚1:2水泥砂浆;与分格条抹平,并用靠尺板或小杠高尔夫球所抹灰层与分格条刮平,要横竖刮平,用木抹子挫平。
2)滴水线(槽):在檐口、窗台、窗楣、雨篷、阳台、压顶和突出墙面的凸线等上面应做流水坡度,下面应做滴水线(槽),流水度及滴水线(槽)距外表面,不小于40mm,滴水线应保证其超向正确。
3)后埋穿过外墙防水层的管道。
管道卡在抹灰前固定到位,禁止抹灰后安装。
4)养护:水泥砂浆抹灰层,应在湿润的条件下养护。
9、粘结剂:粘结剂专用胶粉是一种以水泥作为胶凝剂、添加高分子聚合物和无机粉料作保水剂、粘结剂而制成的新型粘结剂,。
将搅拌好的料浆用齿形镘刀涂在基面上,使之均匀分布并梳成条纹状,以便空气的排除,在劈开砖背面薄刮一层料浆,在基层料浆干燥前将劈开砖粘结在基面上,注意劈开砖的整个背面与劈开砖粘结剂完全密合,不留空隙。
劈开砖粘结前一般不需要泡水预湿,只需将劈开砖表面浮土清理干净即可。
.10、预排砖、测量、弹线1)预排砖:施工前要根据劈开砖的大小,确定劈开砖灰缝大小(一般留缝8mm左右)和窗户大小,保证在阳角边、窗间墙、独立柱和独立梁等主要部位均是整砖,铺贴中不允许裁砖,其他次要部位不出现小于砖长的非整砖。
2)测量、弹线:根据预排砖所确定的砖缝宽度和铺贴设计要求如工字贴、井字贴等,在干燥的基层上按铺贴设计要求及砖的实际规格弹出分格线。
待基层找平砂浆及防水益胶泥7~8成干时,即可按照预排图纸要求进行分格弹线,同时亦可进行面层贴标准点的工作,以控制面层出墙尺寸、垂直度及平整度。
横线以楼层的水平基准线+500mm线进行控制,垂直线以激光经纬仪打出的激光线进行控制。
11、劈开砖铺贴,安装外墙门窗框劈开砖铺贴前要保证墙面防水层的强度达到70%以上。
为保证砖面清洁,应坚持从上到下的铺贴顺序,用灰匙把水泥砂浆抹在砖背上,并铺满砖底,不留空隙,但水泥砂浆要适量,以免水泥砂浆溢出污染砖面,影响勾缝作业。
然后按分格线将劈开砖铺贴在墙面上,一旦有水泥砂浆溢出应及时用干净布或海绵清理干净。
非整砖和阴阳角砖用事先加工好的砖,铺贴现场不进行裁砖。
铺贴中,应随贴随用靠尺检查平整度和垂直度,检查发现高出标准砖面时,应立即压砖挤浆,如有凹陷,必须揭下重新抹灰再贴。
如遇有墙面突出物周围的劈开砖应整砖套割吻合,边缘整齐,不得用非整砖随意拼凑镶贴。
整面墙上不宜出现小于半块砖长的非整砖。
按已弹好的门窗边线安装门窗框,在门窗框与抹灰接触面作防腐处理,涂刷高分子聚氨酯类防腐材料,安装过程中采用木楔找平找正,用T形连接件打射钉与窗框四周预埋的混凝土预制块固定,间距不大于400mm,经过检查合格后即可粘贴保护胶带,再填实砂浆或弹性密封材料,保证门窗框与砂浆面的弹性连接,门窗框与劈开砖缝隙控制在5mm~10mm,用密封胶填入。
12、勾缝1)勾缝材料。
选择适用劈开砖的专用彩色陶瓷勾缝剂厂家生产的专用勾缝剂,并进行劈开砖勾缝试验,检查无出现发白、起砂、开裂、泛霜等质量问题后选用。
2)勾缝方法。
在劈开砖粘贴7d后进行勾缝作业,雨天不施工。
勾缝时,先将专用勾缝剂倒在干净的搅拌桶里,按专用勾缝剂的使用说明书要求的水灰比,加水机械搅拌均匀后备用。
拌制好的专用勾缝剂浆料要在3~4h内用完,当气温超过30°C时,要在2~3h内用完。
一次拌量不宜太多(一般每次搅拌一包),未用完已经结硬的浆料不得重新加水搅拌后再用。
经过认真研究劈开砖表面粗糙的特性和采用传统灰匙喂缝进行勾缝的现状,强调了严禁采用大面积抹缝的勾缝方法,不采用灰匙喂缝做法,必须采用喂缝挤入的勾缝方法。
喂缝挤入勾缝方法:根据劈开砖砖缝大小将挤花袋的圆锥顶端剪开需要尺寸。
将按规定水灰比搅拌好的劈开砖专用勾缝料灰浆装入挤花袋,灰浆的充填量不宜超过挤花袋容量的,灰浆应填充密实,使袋内空气排尽,以使挤浆时能够连续顺畅。
挤浆时左手托住挤花袋右手挤压挤花袋并向行进方向倾斜45°~60°,用力要适度,尽量使挤出的灰浆均匀并高出劈开砖面2~3mm。
勾缝与压缝的时间间隔约为30~90min(据实际情况而定),以手指压勾缝料不粘手、略干的手感为准,使用专用的勾缝溜子横竖压实每一条已填好的砖缝。
