工程名称:未央区杜家堡城中村改造项目(国会山)北区7#楼编号:GHS-001致:水电班组事由:关于7#楼四层顶板配管存在问题事宜内容:1、7#楼基础钢筋帮扎已经4.5天,已超过施工进度计划,严重影响后序施工工期。
现场存在问题太多,原1#楼基础钢筋帮扎存在的问题在7#仍在出现几乎没有进步,基础梁,柱,墙的偏移多处发现,受力钢筋的间距不规则,部分偏移严重,墙,柱插筋上末端还存在着与1#楼同样的问题严重影响受力钢筋的同轴焊接。
对以上问题在施工过程中现场管理人员多次提出整改,但效果不是很好,望贵公司对此重视,对队伍的管理加强,对以上现场出现的问题整改。
单位:陕西有色建设有限公司日期:二〇一三年四月十一日工程名称:未央区杜家堡城中村改造项目(国会山)北区7#楼编号:GHS-003致:天瑞劳务公司事由:关于7#楼基础施工存在的问题事宜内容:贵项目部在7#楼基础施工时,存在以下问题:1、钢筋分项工程施工完毕时,基坑北侧剩余φ18半本成品20根,我部管理人员发现后,贵方将其切断制作其他构件。
2、基础模板卡具三番五次请示我部制作,现基础模板已支设完毕,现场剩余40根。
以上问题造成材料浪费,经项目部研究决定,现对贵部处以1000元罚款,望贵部引以为戒,在以后施工过程中,坚决杜绝此类现象发生。
单位:陕西有色建设有限公司国会山项目部日期:二〇一三年四月十三日工程名称:未央区杜家堡城中村改造项目(国会山)北区A1#楼编号:GHS-004致:天瑞劳务公司事由:关于A1#楼地下室剪力墙、暗柱钢筋绑扎存在问题事宜内容:贵项目部在A1#楼地下室施工过程中,剪力墙钢筋水平筋在暗柱范围内绑扎不到位,开始下道工序,经项目部多次督促予以改正。
经项目部研究决定对贵部处以2000元罚款,希在以后施工过程中加强管理,提高质量意识,杜绝此现象发生。
单位:陕西有色建设有限公司国会山项目部日期:二〇一三年四月十六日工程名称:未央区杜家堡城中村改造项目(国会山)北区7#楼编号:GHS-005致:天瑞劳务公司事由:关于7#楼混凝土养护内容:我部在2013年4月15日检查中发现贵部对7#楼混凝土的养护不及时,经电话通知,贵部人员迟迟未到位。
施工工作联系单范本【施工工作联系单】
工作联系单编号:XXXXX
工作联系单日期:XXXX年XX月XX日工作联系单内容:
工作联系单主题:施工工作联系
联系人姓名:XXX联系人电话:XXX
施工单位:XXX
施工地址:XXX
工作内容概述:
1. 工程名称:XXX
2. 工程范围:XXX
3. 工程时间:XXX
4. 施工要求:XXX
5. 安全措施:XXX
6. 工地规章制度:XXX
7. 其他事项:XXX
联系方式:
1. 工程负责人:XXX 联系方式:XXX
2. 施工队长:XXX 联系方式:XXX
3. 监理单位:XXX 联系方式:XXX
4. 投资方:XXX 联系方式:XXX
备注:
1. 监理单位需按时到场验收工程。
2. 施工队长需严格按照安全规定进行施工。
3. 工程负责人需协调各方工作,确保工程顺利进行。
以上内容已与相关联系人沟通确认,如有问题请及时与联系人沟通解决。
本联系单为工程相关人员的重要参考文件,请妥善保存。
签发人:XXXX 日期:XXXX年XX月XX日
签收人:XXXX 日期:XXXX年XX月XX日
注:此为工作联系单的范本,根据实际情况进行相应修改和调整。
工作联系单№:A—02工程名称金沙县禹谟镇龙泉大道金禹小区项目日期2013 年11月11 日致:建设单位. 监理单位事由:金禹龙泉小区基础(人工挖孔桩)施工图纸与现场不符的变更说明内容:一、孔桩在开挖过程中,所遇地质出现流砂及溶洞时,不能按照原设计图施工,桩基护壁混凝土和钢筋的型号需要变更,经甲、乙双方的协商,达成一下认证意见。
1、在桩基人工挖孔时遇到溶洞时桩基孔径从原来设计1000mm变更为1200mm。
护壁钢筋从原设计的布筋φ8的一级钢变更为:Φ22二级螺纹钢为竖向筋@10cm,长度大于溶洞高度上下30cm;φ8一级钢为横向筋@10cm。
所浇灌护壁混凝土按设计15cm变更为30cm厚计算。
(附件一.钢筋布置大样图、孔桩溶抄测记录表)2、流砂孔施工的护壁混凝土按厚度从原设计图15cm变更为30cm,护壁钢筋从原设计的布筋φ8的一级钢变更为:Φ22二级螺纹钢为竖向筋@10cm,长度大于溶洞高度上下30cm;φ8一级钢为横向筋@10cm。
流砂挖孔工程量按流沙孔长乘以2计算。
(附件二.钢筋布置大样图、孔桩溶抄测记录表)3、另外④号孔挖深至3m左右出现大量的污水,原因是孔附近的污水管破裂行成的渗漏,现场经施工组协商采取在渗漏污水孔。
经建设单位、施工单位共同研究决定采用待其他孔浇注工序二、以上变更事项只作为甲、乙双方对金禹龙泉小区工程基础施工另行签证规定。
监理单位意见:建设单位回复意见:签字:(盖章)日期:2013 年 11 月 11 日发出单位名称重庆一品建设集团有限公司(金禹龙泉小区项目部)单位负责人(签名)附件一:变更断面.钢筋布置大样图附件二:桩基础人工挖孔溶洞流沙抄测记录溶洞记录流沙记录孔桩编号单位溶洞高层溶洞深度孔桩编号单位流砂高层流砂深度31# m 4 2# m 4.5 0.5 77# m 4 3# m 5 0.8 109# m 4 44# m 4.5 0.5 62# m 3 10# m 5 0.5 97# m 3 42# m 4.5 0.3 107# m 5 43# m 4.5 0.4 106# m 5 1.4 45# m 4 0.3 32# m 4.5 1 78# m 5 1.5 93# m 3 1 79# m 5 0.7 29# m 4 1 9# m 5 1 14# m 5 1 16# m 4.5 1 58# m 3 2.2 1# m 5 2 94# m 4 2.4 12# m 4 2 27# m 4 1.7 123# m 4 2.5 28# m 3 2.4 75# m 3 2.7 57# m 3 2.8 76# m 4 2.5 88# m 4 1.5 77# m 4 2.7 52# m 4 1.5 116# m 5 2 25# m 4 1 117# m 5 1.4 92# m 3 1 120# m 4 1.8 102# m 5 1.5 105# m 5 1.5 98# m 4 3 121# m 4 1.5 61# m 4 124# m 4 2 60# m 4 125# m 5 0.8 96# m 4 5# m 5.5 1 59# m 5 9# m 5 1 95# m 5 119# m 4 2 103# m 5 37# m 3 151# m 5 1 69# m 4 2.8 87# m 5 2 46# m 4.5 2 107# m 5 1.5 11# m 3.5 2.314# m 4 2.538# m 4 272# m 4.5 26# m 5 17# m 4 1.840# m 4.5 1.574# m 5.5 2.239# m 4 241# m 4.5 273# m 5 28# m 4 2.715# m 4.5 3.3126# m 5 0.580# m 4 181# m 4 282# m 4 2122# m 4 2.513# m 4 2.570# m 4.5 1.871# m 4.5 2118# m 4.5 1.5 待孔桩工序完成后将数据填全工作联系单№A—2工程名称金沙县禹谟镇龙泉大道金禹小区项目日期2013 年11月13日致:建设单位. 监理单位事由:金禹龙泉小区工程项目毎月材料及人工费:内容:1.金禹龙泉小区工程项目所需的材料单价和人工费(技工.普工)应按当地市场价格确定;2.该工作联系单经业主(贵州农佰牧业科技有限公司)驻现场代表按毎月不同的价格签字认可;3.施工单位从3013年5月20日进场至11月还末进行过确认,因此就以5月-11月实际购进的材料和发生的人工费单价给硧认,此确认单作工程竣工决算的依据。

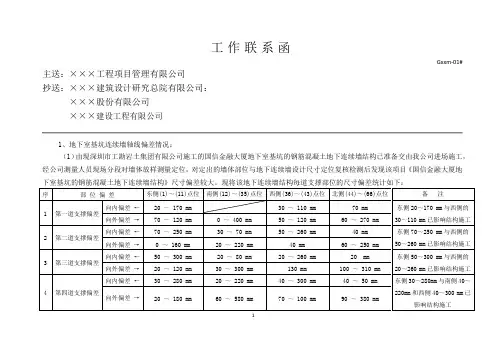

工作联系函Gxxm-01# 主送:×××工程项目管理有限公司抄送:×××建筑设计研究总院有限公司:×××股份有限公司×××建设工程有限公司1、地下室基坑连续墙轴线偏差情况:(1)由现深圳市工勘岩土集团有限公司施工的国信金融大厦地下室基坑的钢筋混凝土地下连续墙结构已准备交由我公司进场施工,经公司测量人员现场分段对墙体放样测量定位,对定出的墙体部位与地下连续墙设计尺寸定位复核检测后发现该项目《国信金融大厦地1(2)由于基坑内地下水位丰富、且地下水位较高,还无法测量,有可能第四道支撑下的地下连续墙体的偏差、移位会更大一些?到时会提供更具体的基坑偏差测量数据给贵院,以供参考。
2、地下室基坑连续墙存在的问题:(1)地下室基坑连续墙截面尺寸向内偏差问题:基坑地下连续墙墙体结构截面尺寸向内最大和最小尺寸偏差为20~300mm,现东侧第一至第四道墙体结构向内偏差尺寸为20~300mm,其南侧第一至第四道墙体结构向内偏差尺寸为20~220mm,西侧第一至第四道墙体结构向内偏差尺寸为20~300mm,北侧第一至第四道墙体结构截面尺寸向内偏差较小为20~70mm。
(2)地下室基坑连续墙截面尺寸向外偏差问题:基坑地下连续墙墙体结构截面尺寸向外最大和最小尺寸偏差为0~580mm,现东侧第一至第四道墙体结构向外偏差尺寸为0~180mm,其南侧第一至第四道墙体结构向外偏差尺寸为0~580mm,西侧第一至第四道墙体结构向外偏差尺寸为40~130mm,北侧第一至第四道墙体结构向外偏差尺寸为60~380mm。
(3)地下室基坑连续墙截面的偏差处理:1)地下室基坑连续墙截面向内偏差处理:本项目地下连续墙墙体结构截面尺寸向内最大偏差达300mm,影响地下室内衬墙主体结构施工,特别是塔楼部位东侧墙体。
施工时,因受地下电缆管线影响,该部分地下连续墙厚度由原设计1000mm改为800mm,现东侧第一至第四道墙体结构向内偏差尺寸为20~300 mm,影响到塔楼东侧部位地下室围护衬墙施工。
工作联系单
工作联系单
工程名称:天合城19#楼编号:
工作联系单
工程名称:天合城19#楼编号:
工作联系单
工程名称:天合城19#楼编号:
工作联系单
工程名称:天合城19#楼编号:
工作联系单
工程名称:天合城19#楼编号:
工作联系单
工程名称:天合城19#楼编号:
工作联系单
工程名称:天合城19#楼编号:
工作联系单
工程名称:天合城19#楼编号:
工作联系单
工程名称:天合城19#楼编号:
工作联系单
工程名称:天合城19#楼编号:
工作联系单
工程名称:天合城19#楼编号:
工作联系单
工程名称:天合城19#楼编号:
工作联系单
工程名称:天合城19#楼编号:
工作联系单
工程名称:天合城19#楼编号:
工作联系单
工程名称:天合城19#楼编号:
工作联系单
工程名称:天合城19#楼编号:
工作联系单
工程名称:天合城19#楼编号:
工作联系单
工程名称:天合城19#楼编号:
工作联系单
工程名称:天合城19#楼编号:
工作联系单
工程名称:天合城19#楼编号:
工作联系单
工程名称:天合城19#楼编号:
工作联系单
工程名称:天合城19#楼编号:
工作联系单
工程名称:天合城19#楼编号:
工作联系单
工程名称:天合城19#楼编号:
工作联系单
工程名称:天合城19#楼编号:。
工作联系单
根据《宝鸡市城乡建设规划局关于做好迎接住建部建设工程质量安全及建筑市场监督执法检查的通知》宝市建规发【2011】54号文件要求,2011年8月5日-9日,住房和城乡建设部将来陕开展建设工程质量安全及建筑市场监督执法检查,将检查建设、勘查、设计、施工、监理等各方责任主体资质及项目经理、总监理工程师等执业人员资质,现需要各单位做好配合工作:
1、陕西秦佳房地产公司企业资质证书
2、陕西永明项目管理有限公司资质证书及总监理工程
师执业证书
3、宝鸡市真信检测公司企业资质证书
4、西北勘察设计院资质证书
5、西铁检测公司资质证书
这次国家住房和城乡建设部来陕检查,省上和市上均极为重视,市上更将宝鸡一建建工大厦工程推荐入受检工程名录中。
此次检查结果不仅会影响陕西省及宝鸡市建筑业形象,更关乎工程各有关企业单位之生存发展,望各有关单位定要认真对待、积极准备、全力配合。
以上所提到的资质证书急需各单位于2011年8月5日前提供给施工组,检查期
间亦须与施工组保持联系,以应对检查组对工程各方责任主体的全面检查。
建工大厦施工组
2011年8月2日。
工作联系单
工程名称:xxxxxx(xxxx整改工程)
监理单位:xxxx咨询监理有限公司
设计单位:xxxx工程设计有限公司
致:xxxx公司:
我公司在进入施工现场之后,对图纸所涵盖的工程项目及数量进行了详细的核对工作。
发现以下问题需要解决:
1、淋浴屋面防水存在漏水情况,需要进行维修处理;
2、女淋浴间吊顶利旧,无拆除、安装及小料费用;
3、淋浴间采暖设施利旧,无采暖安装平面图,无管材管件安装等人工费用;
4、锅炉房做防水,外檐需要搭架和抹灰;
5、锅炉房实木门工程量不符;
6、淋浴间吊顶利旧,需要重新布置照明线,单相照明线现短路;
7、淋浴间外墙窗子为塑钢窗,是否需要更换断桥路合金窗。
施工单位:xxxx有限公司
2020年9月1日。
给甲方工作联系单范文
工作联系单。
甲方,(公司名称)。
乙方,(个人姓名/公司名称)。
联系地址,(具体地址)。
联系电话,(联系电话)。
联系邮箱,(联系邮箱)。
联系时间,(工作时间)。
联系内容,(具体工作内容)。
1. 甲方与乙方确认,乙方将按照以下工作联系单的内容,对甲方提供相关服务。
2. 乙方将按照约定的时间和地点,按时到达工作场所,并严格
按照甲方的工作要求进行工作。
3. 乙方将保守甲方的商业秘密,不得泄露给任何第三方,严禁
私自留存甲方的机密资料。
4. 乙方在工作期间应当服从甲方的管理,听从甲方的指挥,不
得擅自离开工作岗位。
5. 乙方应当保持工作状态良好,不得在工作期间偷懒、打瞌睡,严禁在工作场所吸烟、喝酒等不良行为。
6. 乙方在工作期间如有疑问或者遇到问题,应当及时与甲方沟通,共同商讨解决方案。
7. 甲方将按照约定支付乙方的工作报酬,支付方式为(具体支
付方式),支付时间为(具体支付时间)。
8. 乙方在工作期间如有违反以上规定的行为,将承担相应的法
律责任,并且甲方有权终止与乙方的工作合作。
9. 本工作联系单自双方签字盖章之日起生效,至工作结束之日
终止。
甲方(盖章):乙方(盖章):
签字,___________ 签字,___________ 。
日期,___________ 日期,___________ 。
以上为甲乙双方工作联系单的具体内容,双方应当严格遵守以上规定,共同维护双方的合法权益。
如有违反,将承担相应的法律责任。
乙方发甲方工作联系单模板范文英文回答:Work Contact Sheet.1. Introduction.The purpose of this work contact sheet is to establish clear communication and coordination between the two parties involved in a work project. It serves as a formal document that outlines the details of the project, including the scope of work, timelines, deliverables, and contact information. By having a well-defined work contact sheet, both parties can ensure that they are on the same page and can work together efficiently and effectively.中文回答:工作联系单。
1. 简介。
工作联系单的目的是为工作项目中的两方建立清晰的沟通和协调。
它作为一份正式文件,概述了项目的详细信息,包括工作范围、时间表、交付物和联系信息。
通过拥有一个明确定义的工作联系单,双方可以确保他们在同一页面上,并能够高效和有效地合作。
2. Project Details.The work contact sheet should include all relevant project details to ensure that both parties have a complete understanding of the project requirements. This includesthe project name, description, objectives, and any specific instructions or guidelines. Additionally, it should outline the scope of work, including the tasks to be completed, deadlines, and any milestones or deliverables.中文回答:2. 项目细节。
《工作联系单》使用规范
一、《工作联系单》系项目内部使用的管理性表格,属于平行非强制性文件,仅
限于项目各部门之间需要沟通、协调、协助、配合时使用。
二、各部门之间的《工作联系单》必须由发函部门最高负责人签发视为有效。
三、一般情况,收函部门在收到《工作联系单》48小时以内给予回复,时间以
文件签收日期为准。
四、《工作联系单》必须使用项目规定的统一格式。
五、本制度由项目安质部负责解释。
工作联系单
注:此表一式两份,被联系单位一份,签发单位留存一份。
工作联系单致:西安海阔房地产开发有限公司事由:关于贵司下发编号201408120101006 的工作联系单回复内容:关于工期事宜我方一直在全力拼抢,目前滞后原因主要有一下几点:1、前期回填土施工时(7月30日—8月4日),室外气温很高,而且贵司的内倒土含水率远远不能满足施工要求,我方也要求贵司进行外运含水率合格的黄土进行回填,但是贵司不予提供,因此在回填土施工时我方考虑对铺设完成回填土进行洒水润湿,然后进行搅拌铺平,此种工序势必会影响施工工期,而且现在监理也进行了鉴证。
此项影响工期3天。
2、回填土施工完成后,气温突然回落,突然降雨(8月7日—8月9日,中雨—大雨,8月12日大雨)影响结构施工,同时连续的雨天也导致施工道路受阻。
影响4天。
目前工期已经滞后,我方为了售楼部尽早竣工,也进行了一些抢工措施。
具体的抢工措施后附抢工方案和售楼部施工进度计划。
项目经理:日期:监理单位意见接受人:接收日期:年月日时总监(或总监代表):监理单位(签章):日期:建设单位意见资料员:收文时间:年月日时注:对该文件的签收并不代表着建设方对其述任何事项的认可!工作联系单致:西安海阔房地产开发有限公司事由:关于售楼部装修做法范围的工作联系单回复内容:目前售楼部结构一层已经施工完成,为了保证售楼部施工进度,请贵司明确售楼部装修我方的施工范围。
以便我方及时的准备装修材料。
项目经理:日期:监理单位意见接受人:接收日期:年月日时总监(或总监代表):监理单位(签章):日期:建设单位意见资料员:收文时间:年月日时注:对该文件的签收并不代表着建设方对其述任何事项的认可!工作联系单致:西安海阔房地产开发有限公司事由:关于售楼部图纸问题的工作联系单回复内容:贵司谢工、王经理、周经理于2014年8月18日早上在现场通知我方,售楼部的所有楼梯都要改动,因此楼梯暂停施工,等待贵司下发楼梯的变更图纸后方能施工,而目前我方的楼梯结构均已开始施工。
截止8月19日下午4点,贵司才将变更后的楼梯图纸下发给我方,按照计划我方决定8月19日进行一层顶板混凝土浇筑,但是楼梯的滞后给我方混凝土施工造成了一定困难,且施工进度有所滞后。
