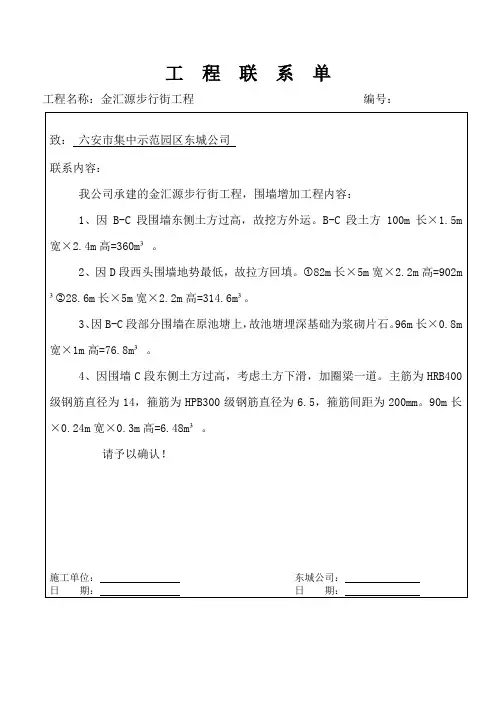

工程名称:金汇源步行街工程编号:致:六安市集中示范园区东城公司联系内容:我公司承建的金汇源步行街工程,围墙增加工程内容:1、因B-C段围墙东侧土方过高,故挖方外运。
B-C段土方 100m长×1.5m 宽×2.4m高=360m³。
2、因D段西头围墙地势最低,故拉方回填。
①82m长×5m宽×2.2m高=902m ³②28.6m长×5m宽×2.2m高=314.6m³。
3、因B-C段部分围墙在原池塘上,故池塘埋深基础为浆砌片石。
96m长×0.8m 宽×1m高=76.8m³。
4、因围墙C段东侧土方过高,考虑土方下滑,加圈梁一道。
主筋为HRB400级钢筋直径为14,箍筋为HPB300级钢筋直径为6.5,箍筋间距为200mm。
90m长×0.24m宽×0.3m高=6.48m³。
请予以确认!施工单位:东城公司:日期:日期:工程名称:发能·海心沙9#、13#楼地下室CFG 工程 编号:致: 南通海洲建设集团有限公司六安市建工建设监理有限公司 联系内容:我司承建的发能·海心沙9#、13#楼地下室CFG 工程,已施工完毕,相关资料已交付。
以下为施工总数量。
请予以确认施 项监理单位: 承包单位: 施工单位: 时间: 时间: 时间:楼号数量 深度(M ) 深度(M )总深度(M )总体积 (M3)备注9#/13#3112.5 387.53487.1437.9824612.63099.6工程名称:发能·海心沙9#、13#楼地下室抗浮锚杆工程 编号:致: 南通海洲建设集团有限公司六安市建工建设监理有限公司 联系内容:我司承建的发能·海心沙9#、13#楼地下室抗浮锚杆工程,已施工完毕,相关资料已交付。
以下为施工总数量。
请予以确认施 项监理单位: 承包单位: 施工单位: 时间: 时间: 时间:楼号 数量 深度(M ) 深度(M ) 总深度(M )备注9#12412148847769#补桩 4 1248 9#试验桩2122413#23412 280813#补桩 33 12 396 13#试验桩11212工程名称:发能·海心沙5#楼地下室抗浮锚杆工程 编号:致: 南通海洲建设集团有限公司六安市建工建设监理有限公司 联系内容:我司承建的发能·海心沙5#楼地下室抗浮锚杆工程,已施工完毕,相关资料已交付。
工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
工作联系单回复单
工程名称:中移()研发中心一期一阶段工程编号:
. Word文档。

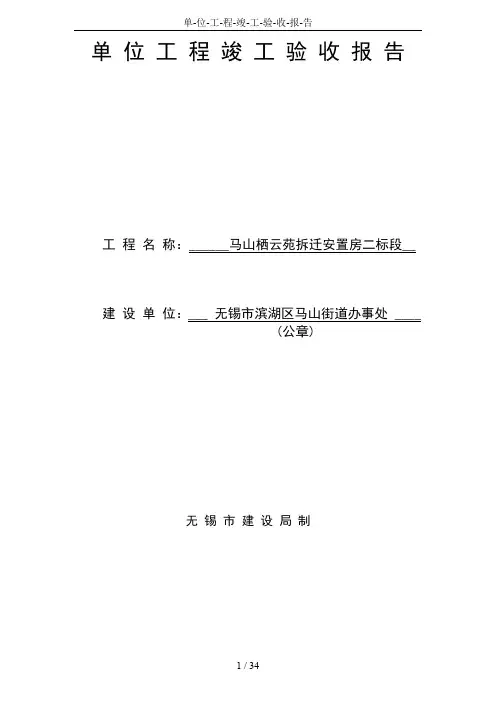

单位工程竣工验收报告工程名称:______马山栖云苑拆迁安置房二标段__建设单位:___ 无锡市滨湖区马山街道办事处 ____(公章)无锡市建设局制工程概况工程名称马山栖云苑拆迁安置房二标段A14#房工程地址万景路以西、峰影河以南、霞光路以北、经三路以东结构类型框剪层次11层建筑面积(m2) 5993.42 开工日期2011年4月17日验收日期验收内容及情况建筑工程:1、地基与基础分部;2、主体分部;3、屋面工程分部;4、装饰工程分部;5、节能工程分部;安装工程:1、给排水分部;2、电气分部;经验收符合图纸设计、施工规范要求以及有关强制性条文规定。
建设单位执行基本建设程序情况能够根据无锡当地相关部门规定,在开工前办理所有需要的手续。
能够积极进行图纸设计交底。
组织工程质量验收。
工程竣工能够积极组织竣工验收并办理工程竣工与验收备案手续。
对勘察情况的评价勘察单位基本履行了合同内容,勘察人员能主动参与工程各项验收,能同建设单位密切配合,勘察报告质量为合格。
对设计情况的评价设计院基本履行了合同内容,设计人员能经常深入工地现场解决图纸在施工中少量不明确的问题,能同建设单位密切配合,图纸设计质量为合格。
配合对监理情况的评价监理单位对本工程监理过程中能按图纸及国家、地方规范要求施工单位的质量及进度等情况作现场跟踪监理,所有监理项目及时签证,工作态度认真。
对施工情况的评价江苏建鸣建设工程有限公司在该工程项目中能够按图施工验收规范要求进行施工,能履行合同约定内容,工程质量为合格。
技术资料齐全。
验收意见该工程结构安全,施工功能良好,技术档案资料基本齐全,质量符合使用要求,验收合格,同意竣工验收。
需整改的问无题附件:序号名称页数1 工程竣工报告 12 工程质量监理评估报告 13 工程质量设计检查报告 14 单位工程竣工验收意见 15 工程项目施工许可证 16 施工图设计文件审查批准书 17 规划部门认可文件 18 消防部门认可文件 19 环保部门认可文件 110 工程质量保修书 111 验收单位及人员名单表 1备注:单位工程竣工验收报告工程名称:______马山栖云苑拆迁安置房二标段__建设单位:___ 无锡市滨湖区马山街道办事处 ____(公章)无锡市建设局制工程概况工程名称马山栖云苑拆迁安置房二标段A15#房工程地址万景路以西、峰影河以南、霞光路以北、经三路以东结构类型框剪层次11层建筑面积(m2) 6217.82 开工日期2011年4月17日验收日期验收内容及情况建筑工程:1、地基与基础分部;2、主体分部;3、屋面工程分部;4、装饰工程分部;5、节能工程分部;安装工程:1、给排水分部;2、电气分部;经验收符合图纸设计、施工规范要求以及有关强制性条文规定。

第一次工地会议暨施工监理交底会议议程(参考)一、时间二、地点三、参加人员●建设单位领导及驻现场代表●承包单位项目经理、安全经理、总工程师、质检员、工长及有关职能人员,主要分包单位负责人●监理单位公司领导、项目总监理工程师及全体监理人员四、主持建设单位五、会议主要议程●建设单位负责人宣布项目总监理工程师并向其授权。
●建设单位负责人宣布总承包单位及其驻现场代表(项目经理部经理)。
●建设单位驻现场代表、总监理工程师和总承包方项目经理相互介绍各方组织机构、人员及其专业、职务分工。
●总承包方项目经理汇报施工现场准备的情况。
●会议各方协商确定协调的方式,参加监理例会的人员、时间及安排。
●总监理工程师进行施工监理交底●监理单位公司领导讲话●建设单位领导总结讲话六、其它事项——结束●第一次工地会议后,由监理单位负责整理编印会议纪要,分发有关各方。
注:重要工作联系单应加盖公章,相关单位各存一份。
注:重要工作联系单应加盖单位公章,相关单位各存一份。
监理例会施工单位汇报材料参考格式一、上周计划完成情况:(表格和说明文字)参考表格格式:说明文字内容包括:1、对上述表格内容的必要说明;2、表中不便列出的其它问题。
二、上周存在问题整改情况:文字说明(为了说明清楚可增加图表)。
三、下周工作安排(可参考上边表格自制表格)。
四、下周计划进场工程材料和构配件(列表说明)。
五、近期需要建设单位或者监理单位协助解决的问题。
一般是文字说明,必要时也可增加适当的图表。
注:重要工作联系单应加盖单位公章,相关单位各存一份。
注:重要工作联系单应加盖单位公章,相关单位各存一份。
注:重要工作联系单应加盖单位公章,相关单位各存一份。
混凝土浇筑令(施工队):(工程部位)已具备混凝土浇筑条件,下表中所有栏负责人员签名后方可进行混凝土浇筑施工,否则,该部分工作视为不合格,必须全部返工。
施工单位项目部(负责人签字):接收单位施工班组(负责人签字):。
工程联系单:用于甲乙双方日常工作联系。
只需建设、监理(或设计)、施工单位签认。
例如:施工单位联系建设单位催要甲供材料。
工程联系单是用于联系工程技术手段处理,工程质量问题处理,设计变更等的函件,一般多见于施工单位出具联系单给建设单位或设计单位,建设单位也常常向设计单位出具联系单,收件单位均要依据具体情况予以答复。
质量整改通知单内部使用,工作联系单外部使用第一章总则第一条为了加强对工程投资的管理,进一步规范参建各方在工程联系单提出、审核、确认、实施等环节的行为,提高管理与协商效率,明确程序和办理期限,有效地控制工程造价和合理控制施工进度,保证工程质量,根据有关法律法规和合同条款,制定本规定。
第二条本规定适用于管委会发包的工程范围内,管委会有关处室和参建的施工单位、设计单位、监理单位,对工程联系单涉及的技术、经济、工期等内容,所进行的协商、管理活动。
本规定“附件一”列出工程联系单管理工作流程,参建各方均应严格执行。
本规定“附件二”为工程联系单处理意见表,由工程处、总工室技术处在受理工程联系单后填写。
暂定价物资的选用与计价管理,在《温州生态园管委会工程材料设备监督管理规定(试行)》中另作专门规定。
第三条工程联系单是参建一方对有关工程内容在事前提出、经确认后作为施工和结算依据、涉及工程量变更和工程价款调整的补充性文件,是参建双方履行合同的一个重要组成部分,是控制造价和调整的重要依据。
第四条管委会实行工程联系单分级管理制度,将工程联系单按所含内容的重要、复杂程度,分为一般事项联系单、重要事项联系单。
一般事项联系单涉及的技术内容较为简单明确;增加或减少造价在2万元以下;延长或缩短工期在一周以内;换用或新增次要材料设备等。
工程联系单编号: 001建设单位莆田市滨海新区开发建设有限企业监理单位福建宏业建设监理有限企业莆田市湄洲湾北岸经济开发区山乐工程名称施工单位 福建省百盛建设发展有限企业屿新城片区北一区 C1-C4 幢楼1、因 2014 年 11 月 24 日至 2014 年 11 月 25 日市政供应水管网破坏致使施工现场停水影响现场正常施工。
我方对此申请工期予以顺延 2 天。
工2、我司于 2014 年 11 月 19 日开始进场施工,施工现场 16 台桩机。
11 月 21 日上午 程5 点供电所停电到夜晚 11 点,致使施工现场桩机没法施工一天。
11 月 22 日正午 10 点现 施10 点立刻通知供电所场施工桩机施工过程中,变压器无故破坏不可以正常供电使用,正午工 9 点才维修完成,致使施工现场桩机没法施工两天。
11 月 28 日零维修,直至次日清晨联系晨 2 点现场施工桩机施工过程中, 变压器破坏不可以正常供电使用, 清晨 5 点通知供电所维修,直至夜晚 11 点才维修完成,致使施工现场桩机没法施工一天。
我方对此申请工期予 事以顺延 4 天。
项请监理单位及建设单位赐予审查确认。
发函单位 :福建省百盛建设发展有限企业项目经理:时间: 年 月 日监办理建议:理 单位负责人:年月日建办理建议:设单位负责人:年月日工程联系单编号: 002建设单位莆田市滨海新区开发建设有限企业监理单位福建宏业建设监理有限企业莆田市湄洲湾北岸经济开发区山乐工程名称施工单位福建省百盛建设发展有限企业屿新城片区北一区 C1-C4 幢楼1、因 2014 年 12 月 15 日上午 6 时至 2014 年 12 月 15 日下午 18 时 30 分因施工用电供电网改线致使施工现场停电,影响现场正常施工一天。
我方对此申请工期予以顺延 1 天。
2、因 2014 年 12 月 23 日上午 6 时至 2014 年 12 月 23 日夜晚 21 时因供电所对横向工穿过施工现场的高压电线进行改线致使施工现场停电,影响现场正常施工一天。
关于《工作联系单》的介绍《工作联系单》是部门之间发生工作联系而又没有相应流程及程序文件支持时,用于跨部门工作衔接时使用,有相应流程及文件时必须使用相应流程及文件(如:报销单、采购申请单、盖章申请表、培训申请表、会议申请表等)。
接单部门根据《工作联系单》要求结合本部门实际情况对《工作联系单》给予相应反馈。
为保证工作联系顺畅,特对《工作联系单》使用做出如下规定:1、《工作联系单》由发单部门负责此项工作的经办人,根据工作联系内容填写,由部门主管签字确认后发往相关部门,当部门主管因特殊原因不能签字时,可提请主管总经理助理或总经理(或授权人)签字确认。
2、发单部门必须注明需要接单部门完成工作的背景因素(即为何进行此项工作)、实现目标(即完成到什么程度或结果)、相应的技术指标、合理的反馈时间及工作验收标准。
3、发单部门必须对《工作联系单》内容填写清楚、要求明确;如接单部门不能清楚了解《工作联系单》内容及要求时,接单部门主管应当面或电话咨询发单部门,不能简单的以此作为拒接理由。
4、接单部门在接到《工作联系单》时,接单部门主管必须立即签字接收并指定此项工作经办人。
当接单部门不能按要求完成此项工作或无法完成此项工作时,接单部门主管必须在“A联反馈结果确认”栏注明原因并签字确认,并同时上报主管副总,当主管副总在1小时内不能解决时,必须立即上报总经理。
5、发单部门在发出《工作联系单》后5分钟内得不到接单部门接收确认时,发单部门主管必须上报主管总经理助理,当主管总经理助理在1小时内不能解决时,必须立即上报总经理。
6、接单部门主管因特殊原因无法书面确认《工作联系单》时,必须电话指定本部门具体经办人负责此项工作,并由指定经办人在A联主管签字栏注明“主管电话确认”。
7、发单部门在接收到《工作联系单》B联后,必须对工作完成情况按事先填写的验收标准进行验收并由验收人在A联“反馈结果及确认”栏填写验收情况后,与部门放宽共同予以签字确认,并将确认后的A联交与接单部门。
工作联系单D018
签收人:签收时间:
工作联系单D019
签收人:签收时间:
工作联系单D021
1、07223S-1G-05底板结构图,消防水池SZ,经请示设计人员答复为:SZ截面尺寸400×400,SZ配筋为820,φ8@100/200(3)。
请确认。
2、06222S-1G-19(修)地下室墙平面图,根据人防设防要求,在U-L轴交20轴设钢筋混凝土墙,按LKQ3施工,请确认。
签收人:签收时间:
12
Φ8@200
楼梯大样图二:楼梯5
位置,图上梁号未标注;楼梯结构平面图中同样位置梁号未标注,
签收人:签收时间:
签收人:签收时间:
签收人:签收时间:
由于目前“首钢”产的钢筋市场上及周边市场上无法买到或能买到的规格的数量也不够,现我方根据工程进展急需购进一批钢筋,要求采购“三钢”产的钢筋替代,具体数量如下,请业主及监理给予批准:
Ⅲ级钢:①12=39吨
②22=9吨
③25=17吨
Ⅱ级钢:①10=20吨
②12=32吨
Ⅰ级钢①φ8=15吨
②φ10=22吨
签收人:签收时间:
工作联系单D026
签收人:签收时间:。
