叠袋砼护脚技术在河道堤防中的应用3
- 格式:doc
- 大小:57.00 KB
- 文档页数:14

模袋混凝土施工技术在河堤加固工程中的应用发布时间:2022-08-19T06:15:24.454Z 来源:《工程建设标准化》2022年第37卷4月第7期作者:李庆千[导读] 模袋混凝土是一种新型的混凝土技术,它由高强度的化纤编成两层,可以控制一定的间隔。
李庆千浙江省第一水电建设集团股份有限公司杭州市 310051摘要:模袋混凝土是一种新型的混凝土技术,它由高强度的化纤编成两层,可以控制一定的间隔。
本文着重阐述了采用模袋混凝土的施工工艺,以解决桥梁工程对堤坝产生的影响,并取得了较好的经济效益和社会效益。
关键词:模袋混凝土;护岸技术;河堤加固1.模袋混凝土施工技术的优势模袋混凝土是一种新型的施工工艺,采用高强度锦纶、维纶、丙纶、锦纶等高强度纤维布,制成模袋,取代传统的固化模板。
模袋结构更为柔软,可根据施工中的混凝土浇注区域进行更方便的铺装,相对于传统的模板进行混凝土浇筑,可有效地克服规则模板的局限性,具有较好的适用性和操作性。
其次,制作模袋所用的布料具有防水、不渗透等特点,所以在注浆后,在模袋内的剩余湿气会自动排出,减少了水泥的水灰比,增加了模具的保护强度。
在水利工程建设中,采用模袋混凝土施工技术通常用于护坡防渗工程,其整体稳定性较好,因而具有较好的防渗性能。
同时,由于模袋混凝土护坡具有长的使用寿命、长维护周期和高机械化水平,可以有效地降低施工费用和缩短工期。
另外,在水利工程建设中,要克服潮汐影响、排水困难、风浪冲刷、冻胀问题以及基础沉降等诸多因素,采用模袋混凝土代替传统的模板,可以将其优势充分利用,使其更适合于各种恶劣的环境和复杂的地形,保证工程的顺利进行。
2.模袋混凝土在河堤加固方面的应用2.1施工准备2.1.1信息收集与施工安排在工程开工前,应充分搜集现场气候、气象、地理地形等资料,了解施工地点的洪峰、高峰时间,以避免危险作业,确保模袋混凝土的施工质量。
另外,要合理选择和布置工地的混凝土搅拌场地,如有条件,应尽可能采用自拌混凝土,并将原材料堆放好,确保工地道路畅通,材料取用方便。

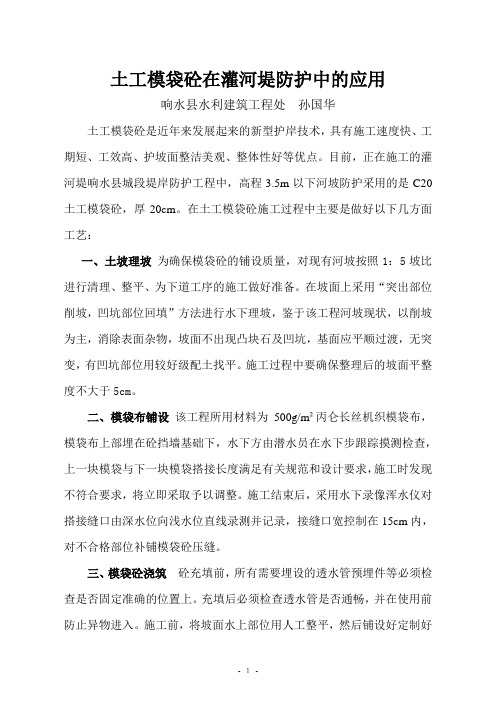

土工模袋砼在灌河堤防护中的应用响水县水利建筑工程处孙国华土工模袋砼是近年来发展起来的新型护岸技术,具有施工速度快、工期短、工效高、护坡面整洁美观、整体性好等优点。
目前,正在施工的灌河堤响水县城段堤岸防护工程中,高程3.5m以下河坡防护采用的是C20土工模袋砼,厚20cm。
在土工模袋砼施工过程中主要是做好以下几方面工艺:一、土坡理坡为确保模袋砼的铺设质量,对现有河坡按照1:5坡比进行清理、整平、为下道工序的施工做好准备。
在坡面上采用“突出部位削坡,凹坑部位回填”方法进行水下理坡,鉴于该工程河坡现状,以削坡为主,消除表面杂物,坡面不出现凸块石及凹坑,基面应平顺过渡,无突变,有凹坑部位用较好级配土找平。
施工过程中要确保整理后的坡面平整度不大于5cm。
二、模袋布铺设该工程所用材料为500g/m²丙仑长丝机织模袋布,模袋布上部埋在砼挡墙基础下,水下方由潜水员在水下步跟踪摸测检查,上一块模袋与下一块模袋搭接长度满足有关规范和设计要求,施工时发现不符合要求,将立即采取予以调整。
施工结束后,采用水下录像浑水仪对搭接缝口由深水位向浅水位直线录测并记录,接缝口宽控制在15cm内,对不合格部位补铺模袋砼压缝。
三、模袋砼浇筑砼充填前,所有需要埋设的透水管预埋件等必须检查是否固定准确的位置上。
充填后必须检查透水管是否通畅,并在使用前防止异物进入。
施工前,将坡面水上部位用人工整平,然后铺设好定制好的模袋,铺设好后,用木楔将模袋锚固好,以防止充灌过程中模袋散松。
1材料的储备和装卸材料的储备和装卸防止其发生离析、污染或其他有害影响。
所有材料一次备足量。
骨料的储存及装卸,使其在配料时保持均匀水分。
2砼拌和灌河堤护坡模袋砼选用自拌混凝土,混凝土严格按照试验配合比进行拌制,各组成部分应分别按重量过秤,秤量确保准确,其容许偏差为:水泥、混合材±2%;水、外加剂溶液±2%;骨料±3%。
严格控制砼坍落度,坍落度过小容易堵管,坍落度过大砼强度得不到保证。
土工膜袋砼在堤防加固工程中的应用摘要:土工膜袋砼堤防加固施工方法,在水利工程堤防加固施工中应用相对比较普遍。
使用土工膜袋进行堤防加固施工应用,不仅具有坚固、耐久的堤防加固施工效果,并且进行砌筑的堤防工程外型也相对比较美观。
本文主要结合某水利工程堤防加固施工实例,从堤防加固施工方法、施工质量控制措施以及堤防加固施工效果等方面,对于土工膜袋砼堤防加固施工方法的具体施工应用情况,进行分析论述。
关键词:土工膜袋砼;水利工程;堤防加固;施工技术;质量控制;分析土工膜袋砼堤防加固施工方法,是指使用高强机织的土工布缝制成的膜袋,并在土工膜袋中进行混凝土以及砂浆材料等的填充成型,从而形成土工膜袋砼,进行水利堤防工程的加固施工应用的一种新型混凝土砼固防技术。
应用土工膜袋砼堤防加固施工技术,进行水利堤防加固工程的施工应用,不仅有利于解决水对于混凝土凝固成形的制约影响,还具有坚固、耐久的堤防加固效果,而且使用土工膜袋砼修筑的堤防工程外形还具有一定的美观效果,具有很一定的施工应用优势与应用价值。
1、水利堤防加固施工工程概况简述某水利堤防加固施工工程中,需要使用土工膜袋砼进行加固施工应用的工程工段长度约为500米,需要进行土工膜袋砼施工铺设的宽度约在40米左右,并且该水利工程施工段的水深度约为0到14米范围之内,水流流速最大时约在0.8m/s,进行土工膜袋砼加固施工的总面积约在2万平方米,进行堤防加固施工中的应用的是C20混凝土作为施工材料,进行土工膜袋砼的制作。
进行该水利堤防加固工程的加固施工过程中,由于进行堤防加固施工的现场表面地形起伏不平,并且伴有凹凸石块与坑地情况,因此,在进行堤防加固施工之前,首先需要对于施工现场进行清理、平整,以避免对于水利工程的堤防加固施工开展以及施工质量产生影响。
此外,介于我国水利堤防加固工程施工中,对于土工膜袋砼加固施工过程中应用的主要方法,结合该水利工程的堤防加固实际施工情况,决定采用先铺后灌的土工膜袋陆地加固施工方法,进行水利工程堤防加固施工应用。
混凝土施工及植生袋护坡技术在水利堤防工程中的应用摘要:社会经济的快速发展使水利工程建设规模进一步扩大,工程面临的地质条件、水文环境更加复杂,需加强在堤防施工过程中规范化应用混凝土以及植生袋护坡施工技术手段。
本文就针对此,结合具体案例工程,提出混凝土施工及植草袋护坡技术在水利堤防工程中的应用流程与应用要点,以供参考。
关键词:混凝土施工;植生袋护坡技术;水利堤防工程前言:堤防是水利工程重要结构,堤防施工水平可直接影响到水利工程服务功能及全寿命周期。
堤防工程施工期间应当首先做好现场勘查工作,结合施工现场勘查资料明确堤防施工重点及难点,制定出专项可行的堤防混凝土施工与植生袋护坡技术方案,增强堤防结构稳定性。
1、工程概况本文以某防洪排涝整治工程为例,该工程设计排水流量为4.21m3/s,水闸设计流量为8.8米m3/s。
施工工作主要涉及到泵站、焊渣、堤防与防汛道路工序,本文选取堤防工程中的混凝土施工技术以及植生袋施工技术展开重点研究。
案例工程基础区浅层可分为三个堤基。
第一类堤基土壤为第4系冲积沉积的粉质粘土,土壤的粘性较好、整体防渗能力良好,可不做专门的防渗设计;第二类堤基存在淤泥至软弱土层,土质压缩性较大、灵敏度高,在堤防设计过程中需要进行稳定性验算,做好提防的防渗处理;第三类堤基下方含有淤泥制土以及中粗砂,应当进行必要的抗渗透变形计算。
结合施工现场勘查结果,施工场地周边道路的路基植草袋材料为中粗砂,不满足防渗要求,需要对路基进行防渗处理。
原设计方案的堤防路基采用了深层搅拌桩防渗墙,现场地形、桥梁底部空间等施工条件不满足桩基施工要求,因此改为现浇C20混凝土护坡、防渗土工膜、植草袋护坡处理技术。
图1堤防工程剖面图2、水利堤防工程混凝土施工与植草袋护坡施工部署通过分析施工现场实际情况,为切实保障工程运行水平,需要在现场接通用水及用电线路,根据设计要求铺设临时道路,完善施工设施及围挡设施,在审批通过后才能够正式下桥作业。

模袋混凝土护岸在河道整治中的应用摘要:模袋混凝土作为一种先进的现浇混凝土技术,因其施工效率高、地形适应性强、并可在水下铺设充灌施工等特点,在水利工程得到了广泛的应用。
本文结合具体工程实例,对模袋混凝土护岸在河流治理中的应用进行探讨,并总结施工中需要注意的问题,以供参考。
关键词:模袋混凝土;中小河流治理;护岸;设计;施工引言模袋混凝土技术是从国外引进的一种新型的施工技术,它采用土工织物模袋做软模具,通过混凝土泵将砂浆或商品混凝土充灌进土工模袋成型,起到护坡、护底、防渗等作用。
模袋混凝土具有整体性高、耐久性好、地形适应能力强、施工速度快等特点,将模袋混凝土护岸应用在河道整治中,能有效地提高施工效率,省工省料,降低施工成本。
在实际施工中,施工单位可根据工程的具体需求,制作出各种形状的模袋,能适用于各种复杂多变的地形条件和水下作业环境。
本文就模袋混凝土护岸在河流治理中的应用进行分析。
1 工程概况某河沿途经多镇,某镇以上流域面积234.2km2,这段20年一遇洪水流量687m3/s。
该河防洪工程此段治理范围为右岸段(桩号9+327~10+327)和某村段(桩号12+021~12+305),顺河道长分别约1000和284m,河床宽约10.2~8.9m,河谷高程31.2~21.8m,河谷高程落差不大,河道岸坡冲刷严重,局部出现坍塌。
2 地质条件(地层岩性)及评价根据勘察成果,勘察深度范围内地层自上而下分述如下:①层(Qal4):中粉质壤土,灰黄色,软~可塑,局部夹砂壤土薄层,高压缩性。
②层(Qal4):淤泥质重粉质壤土,灰色,软塑,夹砂壤土薄层,高压缩性。
④层(Qal3):重粉质壤土,灰黄色,可塑,含少量铁锰结核,局部夹少量卵砾石。
⑦层(J):砂岩,棕红色,强风化~弱风化。
此段揭露①、②、④层土以及⑦层砂岩:①层土为为弱透水层,抗冲能力差;②层土为微透水层,抗冲能力差;④层土为微透水层,抗冲能力较好;⑦层砂岩,弱风化,抗冲能力较好,在部分河床直接出露。
模袋砼护坡技术在青祝河中的应用模袋砼护坡由于具有施工简单,效率高且可直接在水上或水下进行施工,在国内外都有较大的发展。
模袋砼施工技术主要是利用高强机织土工布,制成模袋,它充当了砼模板的作用,利用高压砼泵将砼送入模袋中,从而形成一个整块砼板,这种技术在防洪、常年有水的河道以及在险工险段进行加固处理有很好的效果。
这种新技术、新工艺在无锡许多工程中已经在应用了,并且现在技术已经比较成熟了。
由于本工程河道两边厂房和民房比较多,顾采用此技术可以节约成本,保护环境,护坡外观整齐美观,线形流畅。
标签:模袋砼;护坡技术;应用一、工程概况江阴市青祝河拓浚一期工程位于江阴市青阳镇青祝河,西起后岗桥。
东至青阳镇与徐霞客镇交界处,全长5028米。
本次工程为A标,范围为后岗桥至錫澄公路,长工1231.63米,新建土工布模袋砼护坡长2463.26米。
本工程所在地处亚热带,海洋性气候,雨量充沛,多年平均降雨量1049.3毫米,年最大降雨量1914.4毫米。
汛期6-9月雨量占有55.8%。
梅雨期一般在6月中旬至7月上旬;7、8、9月份为台风季节,其中以8月份为最多,最大风速为18米/秒,台风过境时都伴有大雨暴雨,造成洪灾。
采用模袋砼施工可以解决拆迁、节约成本、保护周围环境等问题。
二、模袋砼护坡质量制关键点1、土工模袋的采用矩形全丙纶FWG/B44/40R 机织模袋布,其质量应达到250g/m2(单层)等效孔径095为0.12mm,径向抗拉强度2.5KN/5cm,纬向抗拉强度2.3KN/5cm,径向伸长率小于20%,纬向伸长率小于23%,垂直渗透系数2.5×10-3cm/s,模袋厚度为15 cm,正负差2 c m,模袋与模袋之间的拼缝不小于3 cm;针脚间距不大于0.8 cm,10 cm内不小于是12针。
2、技术指标:本工程充填砼为C20,粗骨料最大粒径为15 mm;砂料选用中砂,细度模数2.7±0.2mm;外加剂选用JM-II泵送剂0.6%。
模袋混凝土技术在水利工程中的应用摘要:本文结合工程案例,对模袋混凝土护岸工程中的应用技术展开了探讨,以期在以后的工程中取得更好的工程和实际效益。
关键词:护岸工程;模袋混凝土;设计;施工0前言模袋混凝土技术具有整体性好、耐久性好、地形适应性强、施工速度快、省工省时、可以在水下铺设充灌施工等特点,可以应用于道路、水库、河渠、海堤、港湾等工程。
模袋混凝土大致可分为两大类:①大面积素混凝土刚性的板形结构;②可适应地基变形的小块混凝土用铰链连接的铰链式结构。
目前在我国江、河、湖、海和港口、码头的堤坝护岸护坡采用的模袋混凝土多属于前种形式,也就是本文所要讨论的内容。
1工程概况某河段护岸工程全长68km,流域面积965km2,流域内山区、平原交错。
河上游多为山丘区,占流域面积30%,降雨后山水、高地水抢占河槽,形成径流快,汇水快而猛。
如果本工程采用常规的砌块护坡形式,施工难度较大,特别是坡脚护底需要先修筑围堰才能正常施工。
这样就需要进行优化设计,研究适合工程环境和施工条件的最佳施工方案。
通过考察学习和课题研究,经过方案比较,认为模袋混凝土技术适合该段护岸工程施工,并且在沿江31km的护岸建设中应用了该项技术,取得了良好的工程效果和显著的经济效益。
2模袋混凝土护坡工程设计根据工程的性质、防护目的、地形条件、水文地质、水流条件以及工程的重要性等综合因素考虑选用模袋的类型,通过分析,模袋护坡编织布模袋的选择采用无反滤排水点型模袋(NP型),模袋混凝土的厚度为15cm。
抗滑稳定安全系数满足要求。
为增加模袋护坡的抗滑稳定性,除了在水下坡脚水平段设置不小于2m 长的模袋混凝土进行锚固外,还在坡顶滩地平台上设置不小于1m长的模袋混凝土。
同时,在整理冲坑时特别注重土体的碾压、夯实以及坡度的控制,加强了模袋护坡的抗滑稳定性。
为了防止模袋混凝土护坡因侧翼、顶部、坡址等边界侵蚀破坏,上下游侧向边界(包括临时边界)必须开沟,把部分模袋混凝土埋入沟中。
施工技术2018年第03期2791 工程概况本工程为中顺大围13号航标灯险段整治工程。
本险段位于磨刀门水道转弯处,并且位于受水流冲刷严重的左岸。
在本工程实施之前曾经采用抛石丁坝的方法改善本段水流状态,并且在岸坡进行抛石护坡,经检测水下抛石护坡多被水流冲走,并且岸坡有越来越陡峭的趋势,因此主管部门决定对该险段进行加固处理。
经综合考虑并经主管部门同意决定对本险段采用抗冲能力很强的C20模袋混凝土护坡处理。
2 土工模袋基本简介土工模袋是利用一种双层聚合化纤合成材料制成的连续(或单独)的袋状产品。
具有以下优点:(1)土工模袋施工采用一次喷灌成型,施工简便、速度快;(2)土工模袋能适应各种复杂地形,特别在深水护岸、护底等不需填筑围堰,可直接水下施工,机械化程度高,所护坡面面积大、整体性强、稳定性好,使用寿命长;(3)土工模袋具有一定的透水性,在混凝土或水泥砂浆灌入以后,多余的水分通过织物空隙渗出,可以迅速降低水灰比,加快混凝土的凝固速度,增加混凝土的抗压强度。
3 土工模袋混凝土结构设计3.1 模袋厚度的确定抗漂浮所需厚度计算公式为:··式中:c —面板系数,大块混凝土护面,c =1,护面上有滤水点,c =1.5;H ω、L ω—波浪高度与长度,经计算分别为0.25和7.8m ;L γ—垂直于水面线的护面长度,根据实测地形取14m ;m —坡角α的余切;γc —砂浆或混凝土有效容重,kN/m 3;γω—水容重,kN/m 3。
δ≥0.07×1×0.25×=0.015m经计算本工程所需模袋厚度为0.015m,考虑到坡面变形,水流冲刷及施工因素,从构造上要求,砼护坡的厚度不宜小于10cm,再结合规范提供的工程实例,确定本工程模袋砼护坡厚度取δ=20cm,本工程模袋护坡采用的是无滤水点、来填材料为混凝土模袋,因工程安全性高,模袋设计厚度为20cm 认为是合理的。
3.2 模袋抗滑稳定分析模袋抗滑稳定计算公式为:F s =·f cs式中:L 2、L 3—长度,m ;α—坡度(°);f cs —模袋与坡面间的摩擦系数,应由试验测定。
叠袋砼护脚技术在河道堤防中的应用
所在部门:核工业井巷建设公司
作者:尹恒
摘要:叠袋砼护脚技术由于具有施工简单、效率高且可直接在水上或水下进行施工等特点,在国内外已得到了广泛的应用,其主要作用为防风浪、抗冲刷。
叠袋砼护脚在国内堤防防护中应用已有较大发展,作为一种新技术、新工艺在本工程河道堤防中得到应用,采用叠袋砼护脚代替传统的浆砌石结构,不仅可以加快施工进度,减少施工期干扰,而且可以降低工程成本。
关键词:叠袋砼方形聚丙烯吨包袋基槽
1、工程情况概述
浦江县浦阳江河道治理工程新宅桥至白麟溪段二标段工程位于金华市浦江县以南黄宅镇浦阳江新宅桥至白麟溪段,建设内容包括:加固浦阳江堤防干流堤防 3.99km(其中左岸1.85km,右岸2.14km);加固支流堤防2.43km(其中梅溪河道回水段加固堤防0.87km,厚大溪河道回水段加固堤防1.20km,白麟溪河道回水段加固堤防0.36km);
2、叠袋砼基本简介
土工合成材料应用于工程是近二十年发展起来的一门新技术,七十年代末引进我国并研制使用。
叠袋砼技术是在模袋砼技术的基础上改进的一种新的技术。
叠袋砼采用90cm×90cm×90cm的方形聚丙烯吨包袋,袋内填装C15砼,每个袋内填充砼重量1.5~1.8t,砼装入袋中后吊装至护脚位置,将钢筋插在混凝土袋中,以此逐层错缝叠加。
叠袋混凝土是通过人工装填把混凝土或水泥砂浆装入袋中,混凝土或水泥砂浆的厚度通过袋内吊筋袋、吊筋绳(聚合物如尼龙等)的长度来控制,混凝土或水泥砂浆固结后形成具有一定强度的立方体结构,能满足工程的需要。
叠袋砼作为一种新工艺,可广泛用于江、河、湖、海的堤坝护脚、护岸、港湾、码头等防护工程。
具有如下优点:
(1)叠袋砼施工采用一次装填成型,施工简便、速度快;(2)叠袋砼能适应各种复杂地形,特别在深水护岸、护底等不需填筑围堰,可直接水下施工,所护坡面面积大、整体性强、稳定性好,使用寿命长;
(3)叠袋砼具有一定的透水性,在混凝土或水泥砂浆灌入以后,多余的水分通过织物空隙渗出,可以迅速降低水灰比,加快混凝土的凝固速度,增加混凝土的抗压强度。
3、工程设计
本工程施工河道全长2.14km,根据地址勘探揭示,河堤两岸是由呈松散形砂砾料及粘性土组成;一般高潮水位6m,低潮水位2m,最大潮差约4m。
3.1方案比较
根据施工河道区域的设计标准、地质、水文、施工条件等要求,对堤防护脚选用以下三种方案比较。
第一种方案:灌砌石挡墙
该方案采用灌砌石挡墙,设计迎水面坡比1:0.1,背水面坡比1:0.45,挡墙高度根据开挖底高程调整,顶宽0.5m,水下部分填筑砂包围堰施工。
第二种方案:抛石护脚
该方案采用抛石护脚,不需做围堰施工,施工工艺简单。
由于现场地形条件限制,采取人工和机械相结合的抛石方案,每抛完一段人工进行护面整理。
第三种方案:叠袋砼护脚
该方案采用叠袋砼护脚,叠袋砼采用90cm×90cm×90cm的方形聚丙烯吨包袋,袋内填装C15砼,每个袋内填充砼重量1.5~1.8t,砼装入袋中后吊装至护脚位置,将钢筋插在混
凝土袋中,以此逐层错缝叠加。
根据开挖底高程调整叠加袋数,不需要做围堰施工。
叠袋砼护脚大样图如下:
①经济比较
根据浙江省水利厅2010年编制的《浙江省水利水电建筑工程预算定额》和浙价费[2014]的材料价格编制两个方案的概算造价。
如下表
方案造价表
方案项目灌砌石挡墙(护脚
方案1)抛石护脚(护脚
方案2)
叠袋砼护脚(护脚
方案3)
工程概算造
价(万元)
435 375 360
②施工工期、效率方面比较
叠袋砼护脚
可以水下施工,不需要修筑围堰和导流,采用人工机械相结合作业的施工模式,施工速度快、效率高、工期短,一个台班(10人1挖机)可埋放叠袋砼护脚180m³,人均每天约18m³;灌砌石挡墙施工速度慢,效率低,工期长,人均每天约6m³;抛石护脚采用人工和机械结合的作业模式,施工效率较快,但由于进场道路不顺,多个作业点需人工搬运石块,一方面降低了施工效率,另一方面存在较大的安全隐患。
③运行管理方面比较
叠袋砼护脚整体性好,抗风浪冲击力强,不需经常维修,节省维
修费用;灌砌石挡墙造价高且缺少透水性,设计时要加设渗滤管;抛石护脚整体性差,抗风浪冲击力较差,易发生大量根石走失,基础下垫出险,需经常维修,维修费用高。
3.2设计计算
叠袋混凝土护脚设计包括叠袋选型和厚度确定两个方面①叠袋选型
根据模袋的材料和加工工艺不同,可分为机制模袋和简易模袋两大类。
根据本工程实际情况采用的为机制模袋中的方形聚丙烯吨包袋。
特点:是一种柔性运输包装容器。
具有防潮、防尘、耐辐射、牢固安全的优点,而且在结构上具有足够的强度。
具有一定的透水性,便于吊装和装填。
②厚度确定
护脚地质为粘性土壤,设计叠袋层数为2层;护脚地质为砂砾料,设计叠袋层数为3~4层,具体根据实际地形及水力冲刷强度确定;吨包袋尺寸采用90cm×90cm×90cm。
4、施工工艺、质量管理
4.1施工工艺
配合比是叠袋装填的关键,混凝土配合比设计要改变过去以强度要求设计的观念,应建立以混凝土耐久性要求设计的新观念,同时还要考虑骨料品种、粒性,以及施工队伍人员素质等要求。
本次叠袋混凝土采用的是混凝土强度为C15.碎石粒径20~40mm,混凝土坍落度30~50mm,混凝土配合比1:2.76:4.52,水灰比0.62,为了降低水泥用量,提高混凝土的后期强度以及混凝土的耐久性,掺用了粉煤灰。
叠袋混凝土设计间距80cm插设钢筋,构造叠袋的整体性,提高抗冲刷能力。
叠袋混凝土护脚施工流程图如下
测量放样
↓
基槽开挖
↓
混凝土装袋
↓
吊装叠袋
↓
插入钢筋
↓
土工布铺设
↓
压顶模板制作及浇
筑
4.2施工质量控制与监测
①基槽底部标高:基槽开挖采取分段开挖,开挖长度100m 左右,基槽底部标高允许偏差范围控制在(+20cm,-10cm)。
②混凝土叠袋的装填厚度:在装填完后用卷尺测量其厚度,每袋厚度要求为855mm~972mm之间(设计值的-5%~+8%)。
③相邻两叠袋的缝宽要求小于等于20mm
④抽样检测混凝土抗压强度:按100m³一组(不足100m³也抽一组),在叠袋装填口随机抽取混凝土试料一次,装入提前准备好的小模袋中(与施工叠袋材质相同),吊装15~20min后成型一组抗压强度试件,标准养护,28d龄期抗压强度 > 混凝土强度设计标号(C15)
4.3施工中易出现的问题
①叠袋在吊装过程中出现的拉线断裂
其原因主要是两个方面:一是混凝土装填控制不及时,致使混凝土失去流动性;二是没有控制好混凝土的装填量,致使吨包袋内压力增大,拉线断裂。
②厚度不足
混凝土入袋时水分过多,经过2~3h后,水分排除造成厚度不足。
③叠袋的收缩
叠袋装填混凝土后,纵横方向均发生收缩,纵方向收缩约5%,横向收缩约8%。
5、结语
