2015年冬季施工
- 格式:pdf
- 大小:432.56 KB
- 文档页数:10
二0一五年冬期施工指导措施一、冬施项目概述2015年公司冬施项目有21个,内容主要包括土方开挖、回填土、桩基、基础、结构、砌体、装修等。
根据本地多年气象资料统计,当室外日平均气温连续5d稳定低于5℃即进入冬期施工;当室外日均气温连续5d高于5℃时解除冬期施工;冬期施工期限以外,当日最低气温低于0℃时也应按本措施执行。
进入冬期施工阶段,原则上各类工程均不宜进行装饰抹灰、屋面抹灰、防水工程及其它湿作业,以免造成严重装饰质量问题和浪费。
对于砌体和混凝土工程,若确因进度要求需要施工,必须制定专项冬施方案,由各单位总工审批,并交技术管理部审核备案,严格按冬施方案组织施工。
二、冬施准备1、集团公司冬施领导组组长:副组长:成员:2、各单位成立相应的冬施领导小组,结合冬施的工作内容,针对工程具体情况和特点,认真编制出具有指导性的冬施方案,方案中一定要有合理的热工计算,使冬施方案真正起到指导施工、保证工程质量的作用。
要求在11月15日前将《冬期施工专项方案》报回各单位技术管理部审核备案。
今年公司冬施重点项目情况见下表:冬季施工项目一览表3、项目技术负责人根据《建筑工程冬期施工规程》和冬施方案组织好冬施培训工作,组织施工管理、司炉、测温等有关人员学习冬施技术规范,在技术安全交底中落实冬施方案。
4、公司将组织冬施专项检查,冬期施工准备工作以及冬期施工实施情况将作为重点内容进行全面检查,并纳入考核内容。
5、各单位要根据冬施项目实际情况及技术措施搞好平面规划,提前搭设暖棚,配备原材料加热设备,做好装修工程的门窗洞口封闭等保温准备工作。
6、对冬期不施工及处于停工状态的工程,要做好防护工作。
7、所用外加剂,要本着低掺量、性能可靠、价格合理、确保质量的原则进行选择,除生产单位提供的技术资料、使用说明和权威机构出具的鉴定证书、认证资料外(3C 认证),一定要经有关检验部门检验合格后,按所施工工程的结构类型、性质、施工部位、气温条件等正确选用。
汉阴县文景盛世工程项目冬季施工方案编制:审核:审批:陕西四季建设工程有限公司二零一五年十一月一日冬期施工方案文景盛世商住小区工程现阶段已经进入装饰装修阶段,主要进行室内填充墙、室内外抹灰、保温、地下室土方回填等,在冬季施工中为确保质量、安全特编制该方案。
一、准备工作1、冬季施工前,明确各分部、分项工程技术负责人员和岗位职责,组织有关人员学习《建筑工程冬期施工规程》(JGJ104-97),对其施工程序、防冻、测量及质量安全等方面作周密布署,同时做好冬期施工技术交底,确保每个工序按规范和技术措施组织施工;认真执行质量检验制度,做好质量、安全检查工作,消除质量、安全隐患;指定专人做好各项冬期施工记录,并妥善整理归档;2、入冬前,要对现场的技术员、施工员、材料员、实验员及主要工种的班组长、测量人员、司炉工、电焊工、外加剂掺配和高空作业人员进行培训,掌握有关各施工方案、施工方法和质量标准;3、冬期施工期间,对外加剂添加、原材料加热、砼养护和测温、试块制作养护、加热设施管理等各项冬施措施都要设专人负责,及时做好各项记录,并由项目部负责人和质检员抽查,随时掌握实施状况,发现问题及时纠正,切实保证工程质量;4、冬季施工期间,应指定专人收听看天气预报信息,作好记录,并及时转达给有关人员;5、冬季施工中,对使用的防冻剂、或早强剂或其它的复合型外加剂,应严格执行质量认证制度,须具有产品的质量合格证件,并具有省级以上级别的技术鉴定证书。
凡不具备上述条件的产品,不得在工程中使用;二、现场准备1、组织好保温材料、燃料、外加剂和加热设备等采购供应;2、搅拌机棚要封闭,水泥库要加强维护,禁止露天堆放水泥;3、现场加热设备、机械、水电设施要加强维修与养护,临时水管、阀门要采取保温措施;4、做好冬季施工中混凝土、砂浆及掺加外加剂的试配试验工作,提供冬季施工配合比;5、做好现场排水工作,防止大面积积水或结冰。
已施工完的外露基础及上下水管道应及时回填覆盖,防止冻坏;6、施工过程中,要认真保存好完整的冬季施工资料。
昌平再生水厂二期项目2015年冬期施工方案编制人:审核人:审批人:中建三局集团有限公司昌平再生水厂二期项目部二〇一五年十月二五日目录1.1施工依据 (4)1.2主要规范、标准、规程 (4)2.工程概况 (5)3.冬施概况 (6)3.1冬施时间规定 (6)3.2冬期施工内容 (6)3.3冬期施工目标 (6)4.施工部署 (7)4.1冬施管理组织机构及工作内容 (7)4.2技术准备 (8)4.3现场准备 (8)4.4材料及机具准备 (9)4.5人员准备 (9)4.6测温工作 (10)5.冬期施工方法及措施 (10)5.1钢筋工程 (10)5.2模板工程 (11)5.3混凝土工程 (12)5.4屋面保温及防水工程 (16)5.5安装工程 (17)5.6砌筑工程 (18)5.7初装修工程 (19)6. 质量保证措施 (19)6.1质量管理措施 (19)6.2施工环境温度观测保证措施 (20)6.3主要分部分项工程质量保证措施 (20)7. 安全保证措施 (21)7.1冬施安全、消防教育 (21)7.2现场安全注意事项 (22)7.3料具使用注意事项 (22)7.4临时用电注意事项 (22)7.5消防注意事项 (23)8.文明施工与四节一环保措施 (23)9.成品保护措施 (24)10.混凝土的热工计算 (24)10.1混凝土拌合物经运输到浇筑地点时温度计算.. 2410.2混凝土浇筑完成时的温度计算 (26)10.3混凝土蓄热养护过程中的温度计算 (27)11.附录 (31)11.1冬施大气测温记录表 (31)11.2冬施混凝土搅拌及浇灌测温记录 (32)11.3混凝土养护测温记录 (33)1.编制依据1.1施工依据《昌平再生水厂二期工程施工图纸》《昌平二期施工组织设计》1.2主要规范、标准、规程2.工程概况本工程位于昌平区南邵镇姜屯村北,昌平再生水厂内西南部,场地基本呈长方形,占地面积为6620m²,总建筑面积2958m²,建筑高度12.25m,建筑耐火等级为二级,屋面防水等级为二级。
昌平再生水厂二期项目2015年冬期施工方案编制人:审核人:审批人:中建三局集团有限公司昌平再生水厂二期项目部二〇一五年十月二五日目录1.编制依据错误!未定义书签。
1。
1施工依据31。
2主要规范、标准、规程32.工程概况43。
冬施概况43。
1冬施时间规定43。
2冬期施工内容53。
3冬期施工目标54.施工部署54.1冬施管理组织机构及工作内容54。
2技术准备64。
3现场准备74。
4材料及机具准备74。
5人员准备84.6测温工作85。
冬期施工方法及措施85。
1钢筋工程85。
2模板工程95。
3混凝土工程105。
4屋面保温及防水工程145。
5安装工程155。
6砌筑工程165。
7初装修工程176。
质量保证措施176。
1质量管理措施176。
2施工环境温度观测保证措施186。
3主要分部分项工程质量保证措施18 7. 安全保证措施207.1冬施安全、消防教育207。
2现场安全注意事项207。
3料具使用注意事项207.4临时用电注意事项217。
5消防注意事项218。
文明施工与四节一环保措施229。
成品保护措施2210.混凝土的热工计算2310。
1混凝土拌合物经运输到浇筑地点时温度计算2310.2混凝土浇筑完成时的温度计算2410。
3混凝土蓄热养护过程中的温度计算2411。
附录2711。
1冬施大气测温记录表2711。
2冬施混凝土搅拌及浇灌测温记录2711.3混凝土养护测温记录281。
编制依据1.1施工依据《昌平再生水厂二期工程施工图纸》《昌平二期施工组织设计》1。
2主要规范、标准、规程2。
工程概况本工程位于昌平区南邵镇姜屯村北,昌平再生水厂内西南部,场地基本呈长方形,占地面积为6620m²,总建筑面积2958m²,建筑高度12。
25m,建筑耐火等级为二级,屋面防水等级为二级。
本工程为市政污水处理及回用工程,本期工程为二期工程,应包括臭氧制备间及加药间、总配及鼓风机房、加氯间、空压机房、曝气沉砂池辅助建筑、细格栅间、臭氧接触池、生物池、二沉池、曝气沉砂池、污泥泵井、高效沉淀池、活性砂滤池等大小18个建构筑物。
中铁二十局集团怀邵衡铁路项目经理部目录1. 工程概况 (1)2. 冬期施工主要工程量: (2)3. 施工部署 (2)3.1. 冬季施工特点及难点 (2)3.2. 施工准备 (3)3.3. 现场准备 (3)3.4. 物资准备 (3)3.5. 组织实施 (4)4. 冬期施工专项方案 (4)4.1. 混凝土冬期施工方案 (4)4.1.1. 原材料 (4)4.1.2. 热工计算 (5)4.1.3. 配合比设计 (6)4.1.4. 混凝土拌合及运输 (6)4.1.5. 混凝土浇筑 (7)4.2. 钢筋工程冬期施工方案 (7)4.2.1. 钢筋负温焊接 (7)4.3. 钻孔桩冬期施工方案 (8)4.3.1. 钻进成孔 (8)4.4. 承台保温措施 (9)5. 质量保证措施 (10)5.1. 温度监控 (10)5.2. 混凝土试件的留置 (10)6. 冬季施工现场危险源分析 (11)中铁二十局集团怀邵衡铁路项目经理部6.1. 方木存放区: (11)6.2. 高空作业: (11)7. 冬季施工安全保证体系 (11)8. 安全管理措施 (12)8.1. 现场安全管理措施 (12)8.2. 现场用火安全管理措施 (14)8.3. 施工用电安全措施 (15)8.4. 文明施工和环境保护措施 (16)9. 应急救援领导小组及专业救援组职责 (18)10. 应急响应程序 (19)11. 内、外联系及报警 (20)1.工程概况怀邵衡铁路西起怀化南客站,沿途经过怀化市下辖的鹤城区、中方县、洪江市,邵阳市下辖的洞口县、隆回县、邵阳县、北塔区、大祥区、双清区、邵东县,衡阳市下辖的衡阳县、石鼓区、珠晖区、衡南县,东至衡茶吉线颜家垄站。
怀化枢纽设联络线至沪昆客专,邵阳地区设联络线至邵阳东站货场及邵东站货场,衡阳枢纽设联络线至京广高铁、京广线。
作为新建线路,怀邵衡铁路能够填补湘西南多个县市的路网空白,加密湘西南地区横向铁路通道,增加路网运输能力,开辟新的运量增长点。

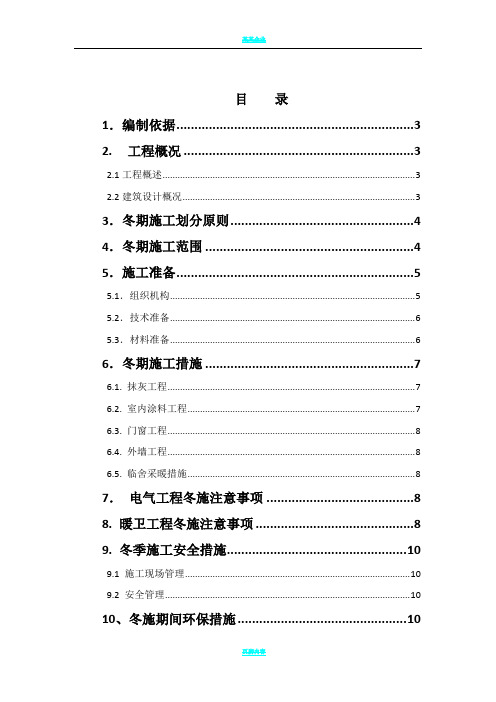

目录1.编制依据 (3)2.工程概况 (3)2.1工程概述 (3)2.2建筑设计概况 (3)3.冬期施工划分原则 (4)4.冬期施工范围 (4)5.施工准备 (5)5.1.组织机构 (5)5.2.技术准备 (6)5.3.材料准备 (6)6.冬期施工措施 (7)6.1. 抹灰工程 (7)6.2. 室内涂料工程 (7)6.3. 门窗工程 (8)6.4. 外墙工程 (8)6.5. 临舍采暖措施 (8)7.电气工程冬施注意事项 (8)8. 暖卫工程冬施注意事项 (8)9. 冬季施工安全措施 (10)9.1 施工现场管理 (10)9.2 安全管理 (10)10、冬施期间环保措施 (10)11、冬施期间成品保护措施 (11)12、冬施期间质量保证措施 (11)13、冬施期间机械管理措施 (11)14、冬施期间安全生产应急预案 (11)浙江大厦(新源·燕府)冬季施工方案1.编制依据2. 工程概况2.1工程概述建设北大街西侧,园明路南侧,正东路北侧,栗康街东侧,为市中心繁华地段。
本工程由9栋住宅楼、地下车库、幼儿园及会所组成。
2.2建筑设计概况3.冬期施工划分原则依照《建筑工程冬期施工规程》(JGJ104-2011),当冬期来临时,如连续5天的日平均气温稳定低于5℃,或日最低气温低于0℃时,则此5日后的第一日为进入冬施的初日;当天气转暖,3月15日前最后一个5天的日平均气温稳定在5℃以上时,则此5天后的第一天为冬施的终止日。
如果在11月15日前气温未达到冬施要求,则以11月15日开始进入冬期施工阶段,至次年的3月15日为止,冬施阶段必须采取冬施措施施工。
4.冬期施工范围根据总施工进度计划,2015~2016年度冬期施工包括:4.1.室内装修工程;4.2. 外墙施工某某企业5.施工准备5.1.组织机构页脚内容成立冬施领导小组,并组织相关人员进行学习,并向班组交底。
特别是对测温、保温人员等专业人员进行培训,明确责任。
2015年冬季施工专项安全措施批准:审核:编制:2015年11月1日2015年冬季施工专项安全措施目录第1章冬季施工防寒保暖措施 (1)1.1预防措施 (1)1.2冬季防冻检查 (2)第2章冬季安全生产“六防”措施 (2)第3章彩钢板房安全防火措施 (4)第4章常压热水锅炉安全管理措施 (6)4.1常压热水锅炉安全操作规程 (6)4.2锅炉房安全、卫生制度 (6)4.3锅炉工工作职责 (7)第5章施工现场动火审批制度 (7)5.1动火等级划分及审批规定 (7)5.2焊、割作业“十不烧”规定 (8)5.3模板堆场防火须知 (9)5.4仓库治安、防火安全管理措施 (9)5.5施工现场防火措施 (9)5.6施工现场动火作业 (10)5.7防火的主要安全措施和配备的消防器材 (11)第6章恶劣天气专项应急处置方案 (11)第7章施工机械安全措施 (16)第8章冬季“七防一降”安全行车保证措施 (16)第9章冬休期间安全措施 (19)第10章冬季施工安全生产检查 (20)10.1冬季施工各类安全措施制定 (20)10.2冬季施工安全生产检查 (20)10.3冬季施工安全生产隐患排查 (20)I2015年冬季施工专项安全措施2015年冬季施工专项安全措施第1章冬季施工防寒保暖措施为确保项目部施工安全和保护广大员工及施工人员在冬季生产过程中的安全与健康,防止人员及设备的季节性伤害,特制定本措施。
本措施适用于各部门及各施工队伍所有人员及易冻坏的设备、设施。
1.1预防措施(1)野外露天作业或高空作业场所,要严格规章制度,严格管理、严格要求。
凡没有监护人的作业,必须坚持监护人制度,严禁一人单独作业;有霜雪时,必须及时清除,采取防冻防滑措施,否则,禁止作业。
同时,应当设置员工休息点,休息点内应当有适当的取暖设备,并应提供开水或提供补充热量的食品。
(2)各施工队应采取相应的防冻防滑措施,在各作业面及时清除积水、浮冰、霜雪、以防止员工在作业时摔倒造成伤病。
目录1. 工程概况 (1)2. 冬期施工主要工程量: (2)3. 施工部署 (2)3.1. 冬季施工特点及难点 (2)3.2. 施工准备 (3)3.3. 现场准备 (3)3.4. 物资准备 (3)3.5. 组织实施 (4)4. 冬期施工专项方案 (4)4.1. 混凝土冬期施工方案 (4)4.1.1. 原材料 (4)4.1.2. 热工计算 (4)4.1.3. 配合比设计 (6)4.1.4. 混凝土拌合及运输 (6)4.1.5. 混凝土浇筑 (6)4.2. 钢筋工程冬期施工方案 (7)4.2.1. 钢筋负温焊接 (7)4.3. 钻孔桩冬期施工方案 (8)4.3.1. 钻进成孔 (8)4.4. 承台保温措施 (9)5. 质量保证措施 (9)5.1. 温度监控 (9)5.2. 混凝土试件的留置 (10)6. 冬季施工现场危险源分析 (10)6.1. 方木存放区: (10)6.2. 高空作业: (10)7. 冬季施工安全保证体系 (10)8. 安全管理措施 (12)8.1. 现场安全管理措施 (12)8.2. 现场用火安全管理措施 (13)8.3. 施工用电安全措施 (14)8.4. 文明施工和环境保护措施 (15)9. 应急救援领导小组及专业救援组职责 (17)10. 应急响应程序 ..........................................1811. 内、外联系及报警 (19)工程概况 1.怀邵衡铁路西起怀化南客站,沿途经过怀化市下辖的鹤城区、中方县、洪江市,邵阳市下辖的洞口县、隆回县、邵阳县、北塔区、大祥区、双清区、邵东县,衡阳市下辖的衡阳县、石鼓区、珠晖区、衡南县,东至衡茶吉线颜家垄站。
怀化枢纽设联络线至沪昆客专,邵阳地区设联络线至邵阳东站货场及邵东站货场,衡阳枢纽设联络线至京广高铁、京广线。
作为新建线路,怀邵衡铁路能够填补湘西南多个县市的路网空白,加密湘西南地区横向铁路通道,增加路网运输能力,开辟新的运量增长点。
2015年冬期施工方案目录一、编制依据 (1)二、工程概况 (1)三、冬施范围 (1)四、施工准备 (2)4.1冬施领导小组 (2)4.2人员安排 (2)4.4冬施材料用量表 (2)4.5冬施人员配备表 (4)五、土建冬施措施 (4)5.1钢筋工程 (4)5.2模板工程 (5)5.3混凝土工程 (5)六、电气工程及临电冬施措施 (12)七、暖卫工程及临水冬施措施 (13)7.1冬施注意事项 (13)7.2施工措施 (13)7.3办公区及生活区采暖 (14)八、质量保证措施 (14)九、冬施现场安全及消防管理 (15)9.1施工现场管理 (15)9.2安全及消防管理 (15)十、冬施环境保护措施 (16)十一、附图 (17)11.1冬期施工楼座内火炉布置图 (17)11.2 冬季施工楼座外墙和顶板测温点布置图. 1811.3 生活区供暖管道布置图 (19)十二、附表 (21)附表一、混凝土养护测温记录表 (21)附表二、大气温度统计表 (22)附表三、混凝土养护环境温度记录表 (23)附表四、混凝土出罐温度记录表 (24)附表五、混凝土入模温度记录表 (25)2015年冬期施工方案一、编制依据1.1《施工组织设计》1.2《建筑工程冬期施工规程》(JGJ/T104-2011)1.3《混凝土结构工程施工质量验收规范》(GB50204-2015)1.4《建筑工程质量验收统一标准》(GB50300-2013)1.5《科技生活园施工图纸》1.6 太原市质监站相关规定1.6.1太原市往年的气象资料当气温低于0℃时,应即采取冬期施工措施,以防止建筑工程遭受冻害。
根据《建筑工程冬期施工规程》JGJ/T104-2011,冬期施工界限划分的原则是:室外日平均气温连续5d稳定低于5℃即进入冬期施工;室外日平均气温连续5d高于5℃时解除冬期施工。
根据太原近两年冬季气温情况,冬期施工初始日期一般在11月初~次年3月底,因此本工程在开工前应做好冬期施工准备工作。
冬季施工方案一、总则1、编制目的为了抓好冬季施工生产管理工作,预防和避免由季节性危害因素造成的伤害事故,特编制本方案。
2、编制依据根据豫高司工〔2015〕256号《关于进一步加强冬季施工质量安全管理》的通知,《公路桥梁施工技术规范》JTG/T F50(2011),《高速公路施工标准化指南》试行第四册室外日平均气温连续5天稳定低于5℃即进入冬季施工;当室外日平均气温连续5天稳定高于5℃时解除冬期施工。
考虑到当前实际温度已低于5℃,为保证工程更快更好的进行,我们将在冬季的11月15日开始按冬季施工要求进行现场布置。
一、工程概况1、工程简介(1)本标段为郑州至民权高速公路开封至民权段No.2合同段,位于商丘市民权县境内,路线西起茅草河,即开封市杞县和商丘市民权县分界河流,东至民权县城西南龙塘镇,与连霍高速公路相接,设置转换互通式立交。
路线起点桩号K32+030,终点桩号K47+969.908,全长15.94公里。
全线路基填方288.0783万立方米,挖方7.5924万立方米,特殊路基处理74.1643万米;底基层395.880千平米,基层393.613千平米,沥青路面124.2952千平方米;中桥476.52米/9座,分离式立交701.72米/11座,天桥170.17米/2座,互通主线桥195.16米/2座,互通匝道桥373.12米/3座;通道1144.14米/42道,涵洞127.07米/6道。
(2)混凝土冬期施工是指根据当地多年气温资料,室外日平均气温连续5d 稳定低于5℃时混凝土、钢筋混凝土、预应力混凝土及砌体工程的施工。
冬期施工应按《公路桥涵施工技术规范》(JTG/TF 50—2011),室外昼夜日平均气温联系5天稳定低于5℃时,钢筋、预应力、混凝土等工程采取冬期施工的措施。
(3)冬期施工的基本原理:混凝土在负温作用下,内部水分冻结成冰,体积膨胀,产生的冰胀力破坏了混凝土的内部结构,使混凝土的物理、力学性能遭受到损害,引起混凝土的冻害。
水利开发安监〔2015〕111号关于加强冬期安全生产工作的通知公司所属各单位(项目):11月8日已立冬,各地将逐渐进入冬期,天气寒冷、风、雪、雾天气增多,是各类生产安全、交通和火灾等事故的高发期。
各单位(项目)要高度重视,充分认识冬期安全生产工作的特殊性和重要性,并结合本单位实际制定切实可行的防范措施。
现就冬期安全生产活动提出以下要求:一、成立冬期安全生产活动组织1、各项目成立项目冬期安全生产事故隐患排查治理工作小组,项目经理任组长,项目班子为成员,每月开展两次项目冬期施工事故隐患排查治理活动,消除隐患,确保冬期施工安全。
2、各分公司成立以分公司经理为组长、安全科长为副组长- 1 -的冬期施工安全生产活动领导小组,负责对分公司所辖项目活动开展情况进行检查指导。
3、公司安监局对各单位活动开展情况进行监督检查。
要求项目活动开展要留有图文记录,资料及时归档备查。
二、突出重点,编制冬期安全生产专项施工方案各项目要充分结合本项目的实际情况,编制有针对性的冬期安全生产专项施工方案,并报分公司技术负责人审批后组织实施。
冬期施工方案应紧紧围绕《冬季施工安全生产七项规定》突出以下重点:1、防火。
重点防止用电、明火取暖以及边远地区水库、公路工程施工时容易引发的火灾事故;2、防坍塌。
在深基坑和高边坡施工中,防止因冻胀而引起土方坍塌安全事故;3、防滑。
雨雪天气后作业面应采取可靠的防滑措施,防止作业人员滑倒摔伤或坠落;4、防寒防冻。
项目要密切关注气候变化情况,设专人及时收集寒潮天气预报并发布,同时做好劳动防护用品发放工作,防止冻伤引发安全事故;5、防中毒。
工人宿舍内严禁使用煤炉取暖,防止煤气中毒;6、防触电。
冬天电线外皮易脆裂漏电,应加强检查,防止发生触电事故。
- 2 -7、防交通事故。
各种车辆驾驶员要增强冬期行车安全意识,同时加强车辆的日常维护和保养工作,原则上超过500公里不得驾车出差。
三、结合实际,强化施工现场安全管理1、雨雪过后,各项目要及时清除施工现场的积水、积雪,采取有效防冻、防滑措施后再正常施工;高处作业人员必须穿防滑鞋、戴防护手套等,采取有效的防滑防冻措施。
大雪天气时,要组织人员及时清理屋面积雪,防止大雪压垮房屋。
对危房要提前加固,否则不允许安排人员居住和办公。
2、对各类脚手架及洞口、临边防护进行全面检查,及时消除隐患,施工现场脚手架、安全网、临边等防护设施的拆除,要严格按照安全生产管理要求,不得随意拆除。
3、在大风或大雪、大雾等恶劣天气时,应停止吊装作业,同时严禁在雨雪、大风天气进行设备安拆;大风、大雪、强降温后要及时进行安全检查、加固,确保安全。
4、加强对管理人员和农民工宿舍取暖用电和防中毒管理,消除安全隐患,防止火灾和各类中毒事故发生。
各分公司经理为第一责任人,安全科长为具体落实责任人,要认真做好传达、布置、检查等工作。
安全监察局将把各单位贯彻落实情况与2015年一季度安全考核挂钩,请各单位、项目部结合施工现场实际情况,认真贯彻落实。
特此通知。
- 3 -附件:冬季安全生产防范及急救措施安徽水利开发股份有限公司2015年11月10日安徽水利开发股份有限公司 2015年 11月10日印发附件:- 4 -冬季安全生产防范及急救措施一、综述冬期施工一般是指当室外日平均气温连续5天稳定低于5℃即进入冬期施工,当室外日平均气温连续5天高于5℃时解除冬期施工(摘自《建筑工程冬期施工规程》JGJ/T 104-2011)。
冬季是一年中气候最寒冷的季节,很多水利工程处于抢工阶段,由于气候寒冷,作业条件恶劣,因此冬季也是事故多发的季节。
为此,公司安全监察局依据冬季施工作业特点,编制了冬季施工“八防”防范及相应的急救措施,即“防火、防触电、防中毒、防坍塌、防滑、防寒、防冻、防爆”,目的就是帮助、指导项目做好冬季各项安全生产工作,确保冬季施工安全。
二、冬季施工安全生产七项强制性规定1、施工项目应编制冬季施工方案,制定防寒、防滑、防冻、防坍塌、防火、防爆、防中毒专项方案和应急措施,并开展相应的应急演练。
2、开展防寒、防滑、防冻、防坍塌、防火、防爆、防中毒安全教育。
3、在降雪前应对员工宿舍、办公室、车间、工棚、仓库等设施进行加固,降雪期间,要及时清理屋面积雪。
防止发生房屋坍塌。
4、禁止员工宿舍使用煤炉取暖。
禁止室内安装60W以上的大灯泡。
5、施工道路应采取防滑措施。
降雪后应及时清除人员通道、脚手架、作业面积雪,并采取防滑措施后再安排施工。
6、在降雪期间,不得安排高处作业。
7、水冷机械隔夜停机时,应将水箱中的水放净。
三、具体防范及急救措施1、防火及急救措施1.1防火要点严格实行动火审批制度,不得随意点火,及时灭火,及时报警。
1.2防火要求1.2.1加强防火安全教育,尤其是易燃易爆区域禁止烟火教育,提高人员防火意识。
1.2.2现场应明确划分动火作业区,易燃可燃材料堆放、仓库、废品集中站和生活等区域,且要在明显位置张贴警示牌。
1.2.3对化学易燃物品和压缩可燃性气瓶等,要设置专用仓库分类存放。
库房内严禁使用碘钨灯。
1.2.4加强对明火的管理。
保证明火与可燃易燃物间的安全距离,以防飞火,对残余火种应及时熄灭。
- 5 -1.2.5加强对电焊操作管理。
操作人员必须持证上岗,在操作时应将工作点周围的可燃物清理干净,必要时应配备灭火器材,并派专人看守,作业完成后,应清理现场,防止阴燃着火。
1.2.6加强电气设备管理。
要谨防电气设备及其安装不符合规格、绝缘不良、电气线路和电器老化或者超负荷等问题。
电工要经常进行维修检查,查检中发现可能引起短路打火、发热等情况,必须立即修理。
严禁将电线敷设在可燃物上。
1.2.7施工现场应禁止吸烟。
1.2.8生活区、办公区及施工现场应配备足够的消防器材。
如灭火器、消防水池等。
保持安全通道的畅通。
1.2.9严禁使用碘钨灯管取暖、烘烤衣服鞋帽等。
1.2.10闻到异味时,无论何种原因都要先马上拉闸停电,然后再着手灭火。
如果遇到电气设备着火,切勿向电器泼水,应用干粉灭火器或二氧化碳灭火器及砂、土灭火。
1.3火灾急救措施1.3.1一旦身受火灾危胁,千万不要惊慌失措,要冷静地确定自己所处位置,根据周围的烟、火光、温度等分析判断火势,不要盲目采取行动。
1.3.2身处平房的,如果门的周围火势不大,应迅速离开火场。
反之,则必须另行选择出口脱身(如从窗口跳出),或者采取保护措施(如用水淋湿衣服、用温湿的棉被包住头部和上身等)以后再离开火场。
1.3.3身处楼房的,发现火情不要盲目打开门窗,否则有可能引火入室。
不要盲目乱跑、更不要跳楼逃生,这样会造成不应有的伤亡。
可以躲到居室里或者阳台上。
紧闭门窗,隔断火路,等待救援。
有条件的,可以不断向门窗上浇水降温,以延缓火势蔓延。
1.3.4在失火的楼房内,逃生不可使用电梯,应通过防火通道走楼梯脱险。
因为失火后电梯竖井往往成为烟火的通道,并且电梯随时可能发生故障。
1.3.5因火势太猛,必须从楼房内逃生的,可以从二层处跳下,但要选择不坚硬的地面,同时应从楼上先扔下被褥等增加地面的缓冲,然后再顺窗滑下,要尽量缩小下落高度,做到双脚先落地。
1.3.6在有把握的情况下、可以将绳索(也可用床单等撕开连接起来)一头系在窗框上,然后顺绳索滑落到地面。
1.3.7逃生时,尽量采取保护措施,如用湿毛巾捂住口鼻、用湿衣物包裹身体,同时趴在地上匍匐前进向外逃生。
2、防触电及急救措施冬季气候寒冷、干燥,电线易受到损伤,容易发生触电事故。
2.1安全用电要求2.1.1对施工用电中存在的线路老化、破皮处包扎、部分线路接头较多等安全隐患要及时整改,消除施工用电隐患。
2.1.2禁止临时电源线搭接混乱。
在实际施工中,经常会有一些施工机具需要临时搭接电源短时工作,而电工往往忽视这类临时负荷的用电安全,贪图方便省事不按规范操作接线,有的就是作业人员直接接电,一个漏电保护器下接几个用电设备。
- 6 -2.1.3定期对临时用电进行检测,每个电气设备必须做到“一机一闸一漏一箱”的要求,线路标志要分明,线头引出要整洁,各电箱要有门有锁。
使用中的电气设备应保持良好的工作状态。
熔断器的熔体更换时,严禁用不符合原规格熔体或铁丝、铜丝、铁钉等金属体代替使用。
2.1.4所有用电设备都要保持良好接地和相对固定的位置安装,不得随意拆卸,不得随意拉接电线和增加用电设备。
电气设备和线路都要符合规格,并且应该定期检修。
2.1.5不符合安全规范或存在安全隐患的临时性用电线路和设备不得投入使用。
2.1.6加强日常巡视检查。
对漏电保护器是否有效动作、熔体额定值和断路器整定值是否正确、接地线引线和用电设备的PE线是否连接良好等要形成定期和不定期的检查和维护。
2.1.7生活区的卧室内,不允许使用大功率的电器设备,坚决不允许同时使用大功率电器,以防线路过载发生火灾;2.1.8通常情况下,电器设备使用完毕,应及时切断电源,以免疏忽导致电器长时间工作造成温度过高而损坏。
2.2触电急救措施2.2.1立即切断电源切断电源的方法一是关闭电源开关、拉闸或拔去插销;二是用干燥的木棒、竹竿、扁担等不导电的物体挑开电源线,使触电者尽快脱离电源。
急救者切勿直接接触伤员,防止自身触电。
2.2.2紧急救护当伤员脱离电源后,应立即检查全身情况,特别是呼吸和心跳。
发现呼吸、心跳停止时,应立即就地抢救,同时拨打120求救。
(1)轻症患者,即神志清醒,呼吸心跳均存在者。
让伤员就地平卧,暂时不要站立或走动,防止继发休克或心衰。
同时给予严密观察。
(2)呼吸心跳停止者,立即对其进行心肺复苏。
(3)处理电击伤时,应注意有无其他损伤。
如触电后弹离电源或自高空跌下,常并发颅脑外伤、血气胸、内脏破裂、四肢和骨盆骨折等。
如有外伤、灼伤均需同时处理。
(4)现场抢救中,不要随意移动伤员。
(5)急救时应注意的问题。
不要轻易放弃抢救,触电者呼吸心跳停止后恢复较慢,有的长达4小时以上,因此抢救时要有耐心。
施行心肺复苏术不得中途停止,即使在救护车上也要进行,一直等到急救医务人员到达,由他们接替并采取进一步的急救措施。
3、防中毒及急救措施- 7 -冬季中毒一般都是使用煤炉取暖的煤烟和燃气热水器的废气排放不畅甚至倒灌的现象,导致室内一氧化碳浓度骤增,发生一氧化碳中毒的悲剧。
因此,必须加强管理。
3.1加强安全教育。
教育工人在宿舍内严禁使用煤炉取暖。
3.2燃气热水器应该安装在通风良好的地点,不应放置于寝室、密闭浴室内等通风不良处。
3.3加强日常巡查。
定期对生活区进行巡查,及时发现并消除事故隐患。
3.4煤气中毒的临床表现3.4.1轻度中毒会出现头痛头晕、心慌、恶心、呕吐症状,及时脱离中毒环境,吸入氧气或新鲜空气后会很快好转;3.4.2中度中毒上述症状可加重,并有面色潮红、口唇呈樱红色、多汗、烦躁不安、逐渐昏迷;3.4.3重度中毒病人神志不清,呼之不应,大小便失禁,四肢发凉,瞳孔散大,血压下降,呼吸微弱或停止,肢体僵硬或瘫软,心电图检查有心肌损害或心律失常,经积极抢救侥幸存活者常遗留严重后遗症,如瘫痪、痴呆、抽风、精神不正常等等。
