临时用电专项施工方案(一、前期准备工作1.1项目概况根据项目情况,施工期间需要进行临时用电设备的供电,以满足施工现场各项电力需求。
1.2施工规模施工期间全面使用临时用电设备,包括临时供电箱、电缆、插座等,供应施工现场所有电力需求。
1.3施工日程安排根据项目进度计划,确定施工期间的用电需求和供电安排。
1.4用电需求评估评估施工现场的用电需求,包括人员聚集区域、机械设备区域、照明区域等,确定用电设备的数量和功率。
1.5临时供电设备采购根据用电需求评估结果,采购适量的临时供电设备,包括临时供电箱、电缆、插座等,确保供电设备的质量和数量。
二、施工方案2.1临时供电箱布置根据施工现场布置和用电需求,合理布置临时供电箱的位置,确保供电箱的安全和便利使用。
供电箱应放置在平坦的地面上,与易燃易爆物品保持安全距离,防止因供电设备引发火灾等事故。
2.2电缆敷设根据施工现场的用电需求,合理敷设电缆,确保电缆的安全和便利使用。
电缆应挖槽埋设或架空敷设,并与现场的其他设施保持合理的距离,避免磨损和损坏,保证供电的稳定性。
2.3插座布置根据施工现场的用电需求,合理设置插座的位置,并确保插座的数量满足用电设备的需求。
插座应设置在稳定的位置,远离易燃易爆物品,确保用电设备的正常使用。
2.4供电线路连接将临时供电箱与各个用电设备之间的供电线路连接好,确保电力正常传输。
供电线路应牢固连接,避免接触不良和短路等问题。
2.5安全措施为了确保施工期间的供电安全,应采取以下安全措施:-供电设备的维护和检查工作应定期进行,以确保设备的正常运行;-临时供电箱和电缆等设备应定期检查,防止设备老化或损坏引发事故;-临时用电设备和用电设备周围应设置警示标志,提醒人员注意电力安全;-施工现场人员应进行电力安全培训,了解电击和火灾等事故的预防和应急处理方法。
三、施工期间管理3.1临时用电设备使用管理施工现场各个负责人应负责管理临时用电设备的使用情况,及时反馈使用情况和需求变动。
施工临时用电专项施工方案一、编制依据编制依据主要包括以下规程规范及资料《建设工程施工现场供用电安全规范》GB50194—93《施工现场临时用电安全技术规范》JGJ46-2005《低压配电设计规范》GB50054-95《供配电系统设计规范》GB50052—95《通用用电设备配电设计规范》GB50055—93《建筑施工安全检查标准》JGJ59-99现场用电电源:电源从业主指定的接线点将线路引至工地配电室,再从配电室相继引入各施工用电点,整个现场用电设配电箱.施工用电采用TN-S系统,严格按JGJ46—2005、J405-2005《建筑施工现场临时用电安全技术规范》强制性条文执行,做好用电机械与电动工具的接地、接零保护,保证其安全运行。
二、施工机械用电量三、配电方式配电原则:总箱配出线采用放射式和树干式相结合的配电方式,对负荷比较大的配电点可用单独回路配电,对负荷较远又比较小的配电点上的分箱可采用树干式配电方式,总箱中的一路配线先到较近负荷点的分配电箱,再到较远的负荷点分配电箱,一路线上带的分配电箱数量一般为2~3个,由分配电箱至设备开关箱配线采用放射式或链式配线,对重要负荷或较大负荷采用放射式单路直配,对较小的负荷可采用链式配线,但每路链接设备不宜超过5台,其总容量不宜超过10KW,对大容量的对焊机、塔吊可从总箱以放射式单回路形式直配.本系统总负荷较大,且有较大单项负荷何,所以配电方式采用放射式,即总配电箱出线,带分配电箱,分配电箱放射出线,带几个开关箱.详见供配电系统图.四、系统接地方式当现场施工设备供电的变压器低压侧为380V~220V中性点直接接地时,低压系统的接地形式必须采用TN—S系统,如图1所示,电器设备的金属外壳必须与专用保护零线(PE线)连接,不得一部分设备作保护接零,另一部分设备作保护接地,保护零线不得装设开关或熔断器,保护零线应单独设置,不作它用,重复接地线应与保护零线相连接。
保护零线使用铜线不少于10mm2,铝线不少于16mm2,与电气设备相连的保护零线可用不少于6mm2绝缘多股铜线,保护零线统一标志为绿/黄双色线(以前为黑色),在任何情况下不准使用绿/黄双色线作负荷线。
临时用电施工专项方案一、施工范围。
本次临时用电施工范围为XX建筑工地,主要包括施工现场临时用电的供电设备安装、接线及相关安全防护措施。
二、施工前准备。
1. 施工前,需对施工现场进行全面的安全检查,确保施工区域无隐患。
2. 确保施工现场人员已经接受过相关的安全培训,了解临时用电施工的安全操作规程。
3. 准备施工所需的用电设备、配件及相关工具。
三、施工步骤。
1. 安装临时用电箱及配电线路,根据现场需求,选择合适的位置安装临时用电箱,并进行接地保护。
接线时,需确保线路连接牢固,接头处采用防水、防潮措施。
2. 连接主干线路,根据用电负荷,选择合适的主干线路,进行连接并进行必要的标识。
3. 安装临时用电设备,根据用电需求,安装相应的临时用电设备,并进行必要的接线及安全防护措施。
4. 安全检查,完成施工后,对临时用电设备及线路进行全面的安全检查,确保无漏电、短路等安全隐患。
四、施工安全防护措施。
1. 临时用电设备及线路应设置明显的警示标识,告知相关人员注意安全。
2. 施工现场应设置专人负责临时用电设备的管理和维护,确保设备正常运行。
3. 临时用电设备及线路应远离易燃易爆物品,避免发生火灾事故。
4. 施工现场人员应穿戴符合安全要求的防护用具,严格按照操作规程进行作业。
五、施工结束。
1. 完成临时用电施工后,需对施工现场进行全面清理,清除施工垃圾及杂物。
2. 对临时用电设备及线路进行最终的安全检查,确保设备正常运行,无安全隐患。
3. 施工人员应做好施工记录及相关资料整理工作,以备日后查阅。
六、施工注意事项。
1. 临时用电施工过程中,严禁私拉乱接电线,一切接线需由专业人员操作。
2. 施工现场人员应严格遵守施工安全操作规程,杜绝违章操作。
3. 如遇恶劣天气,应暂停施工并做好防护措施,待天气好转后方可继续施工。
临时用电施工专项方案至此结束,希望施工人员严格按照方案要求进行操作,确保施工安全顺利进行。
附注:网上有不少关于施工临时用电的样板方案,主要存在问题如下:1、用电设备1~3台时,Kx(需用系数)取1(尤其是计算三级配电时,开关箱导线计算取kx=1);2、导线截面<16mm2时,PE线截应面等于相线截面。
3、闸刀开关早已是禁止用的,建议使用熔断器式隔离开关。
如果还有哪些安全计算软件在三级配电中使用闸刀开关,请坚决向软件开发商退货。

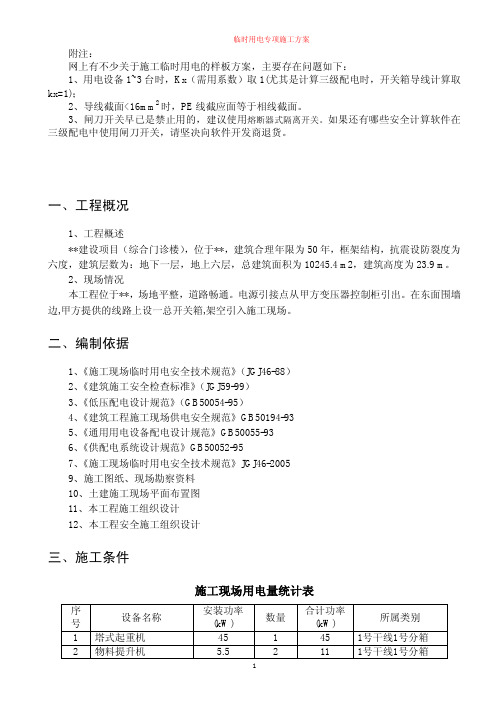

一、工程概况1、工程概述**建设项目(综合门诊楼),位于**,建筑合理年限为50年,框架结构,抗震设防裂度为六度,建筑层数为:地下一层,地上六层,总建筑面积为10245.4 m2,建筑高度为23.9 m。
2、现场情况本工程位于**,场地平整,道路畅通。
电源引接点从甲方变压器控制柜引出。
在东面围墙边,甲方提供的线路上设一总开关箱,架空引入施工现场。
二、编制依据1、《施工现场临时用电安全技术规范》(JGJ46-88)2、《建筑施工安全检查标准》(JGJ59-99)3、《低压配电设计规范》(GB50054-95)4、《建筑工程施工现场供电安全规范》GB50194-935、《通用用电设备配电设计规范》GB50055-936、《供配电系统设计规范》GB50052-957、《施工现场临时用电安全技术规范》JGJ46-20059、施工图纸、现场勘察资料10、土建施工现场平面布置图11、本工程施工组织设计12、本工程安全施工组织设计三、施工条件施工现场用电量统计表序号设备名称安装功率(kW)数量合计功率(kW)所属类别1 塔式起重机45 1 45 1号干线1号分箱2 物料提升机 5.5 2 11 1号干线1号分箱序号设备名称安装功率(kW)数量合计功率(kW)所属类别3 混凝土搅拌机7.5 2 15 1号干线1号分箱4 砂浆搅拌机 2.5 2 5 1号干线1号分箱5 电焊机11 2 22 1号干线2号分箱6 钢筋对焊机35 1 35 1号干线2号分箱7 电刨 4 2 8 1号干线2号分箱8 圆盘锯 5 2 10 1号干线2号分箱9 钢筋调直机 2.8 1 2.8 1号干线2号分箱10 钢筋切断机 5.5 1 5.5 1号干线2号分箱11 钢筋弯曲机 1 1 1 1号干线2号分箱12 蛙式夯机 2.8 2 5.6 2号干线3号分箱13 水泵 3 2 6 2号干线3号分箱14 平板振动器 2.5 2 5 2号干线3号分箱15 振捣棒 1.1 2 2.2 2号干线3号分箱16 混凝土搅拌站照明 4 1 4 3号干线4号分箱17 混凝土浇筑照明 2 1 2 3号干线4号分箱18 木材加工模板照明 2 1 2 3号干线4号分箱19 车辆人行主干道照明 2 1 2 3号干线4号分箱20 现场办公及工人宿舍 2 1 2 3号干线4号分箱21 警卫照明 2 1 2 3号干线4号分箱四、设计内容和步骤1、现场勘探及初步设计(1)本工程所在施工现场范围内无各种埋地管线。
施工临时用电专项方案三标一、方案背景在进行施工工程时,临时用电是不可缺少的环节。
为了确保施工安全,保障电力运行可靠,减少电力事故的发生,我公司制定了施工临时用电专项方案三标。
二、施工临时用电的重要性1.施工临时用电是保证施工生产的基础。
施工作业需要电力支持,如照明、起重机械、机械设备、通风、动力设备等都需要电力供应。
2.施工临时用电是保障施工人员生产生活安全的重要措施。
电力事故可能导致人身伤害和财产损失。
因此,严格管理施工临时用电,确保电力设备的安全可靠性,对于保障施工人员的生产生活安全具有重要意义。
三、施工临时用电的管理原则1.安全原则:在施工现场临时用电过程中,必须将安全放在首位,通过科学合理的设计、合理规划施工用电线路,保证电力设备的安全性。
2.合理经济原则:在满足设备运行和生活需求的前提下,合理控制设备的使用量,防止电力资源的浪费。
3.合法合规原则:临时用电必须符合国家和地方相关法律法规、规章、标准的要求,并确保经过批准。
四、施工临时用电的技术要求1.电缆敷设为了保证电缆的安全性、可靠性和美观性,按照可行性研究报告所提供的电缆敷设的要求进行布线。
电缆敷设包括敷设线路规划、电缆敷设设计、电缆敷设方式等。
2.电缆保护为了保证电缆的安全和可靠性,电缆需要进行保护。
电缆保护可以采用各种方式,如电缆槽、电缆沟、电缆槽道等。
保护措施的选择根据电缆敷设环境的具体情况进行。
3.强电与弱电分离为了保证安全,强电与弱电应分开布置,并按照规定的装置形式进行布置。
强电与弱电的分离可以采用隔离或间隔的方式。
4.接地保护为了保障施工电力设备和人员的安全,必须严格按照规定对施工电力设备进行接地保护。
接地保护应按照规定要求进行接地电阻的测试。
五、施工临时用电的运行管理要求1.施工现场用电设备应由专人负责管理,并按照要求进行日常巡检,确保设备运行正常。
2.施工现场用电设备应定期进行维护保养,保持设备的良好状态。
3.施工现场临时用电设备应定期进行检验和试验,确保设备符合安全要求。
建筑工程施工临时用电专项方案一、工程概况本建筑工程项目位于具体地点,总建筑面积为X平方米,包括具体建筑结构和功能分区。
施工期间,为满足各类施工机械设备、照明和办公等用电需求,确保施工安全和正常进行,特制定本临时用电专项方案。
二、编制依据1、《施工现场临时用电安全技术规范》(JGJ 46-2005)2、《建筑施工安全检查标准》(JGJ 59-2011)3、本工程施工图纸及相关施工组织设计三、现场用电负荷计算(一)主要用电设备及功率1、塔吊:功率2、施工电梯:功率3、电焊机:功率4、振捣棒:功率5、电锯:功率6、电钻:功率7、照明灯具:功率(二)用电负荷计算根据设备的使用情况和同时使用系数,计算出总的用电负荷。
四、电源选择及配电室设置(一)电源选择从附近的电源接入点接入施工临时用电电源,电压为具体电压。
(二)配电室设置配电室应选择在靠近电源、无灰尘、无蒸汽、无腐蚀介质及振动较小的地方,并采取防潮、防火、通风等措施。
五、配电箱与开关箱的设置(一)配电箱设置总配电箱应设在靠近电源的区域,分配电箱应设在用电设备或负荷相对集中的区域,与开关箱的距离不得超过 30m。
(二)开关箱设置开关箱应控制一台用电设备,与所控制的用电设备的水平距离不得超过 3m。
六、线路敷设(一)架空线路架空线路必须采用绝缘导线,架设在专用电杆上,严禁架设在树木、脚手架及其他设施上。
(二)电缆线路电缆线路应采用埋地或架空敷设,严禁沿地面明设。
埋地敷设时,深度不应小于 07m,并应在电缆上下各均匀铺设不小于 50mm 厚的细砂,然后覆盖砖等硬质保护层。
七、接地与防雷(一)接地施工现场专用的电源中性点直接接地的低压电力系统,必须采用TNS 接零保护系统。
电气设备的金属外壳必须与保护零线连接。
(二)防雷施工现场内的起重机、井字架、龙门架等机械设备,以及钢脚手架和正在施工的在建工程等的金属结构,当在相邻建筑物、构筑物等设施的防雷装置接闪器的保护范围以外时,应安装防雷装置。
目录第一章编制依据第二章施工用电设计一、工程概况:二、现场临时用电勘探及架空线配件确定:三、施工机具用电明细表四、临时用电负荷计算及线路配置第四章安全用电措施和电气防火措施一、安全用电技术措施二、安全用电组织措施三、电气防火技术措施四、电气防火组织措施第一章编制依据、现行国家建筑施工规范、标准;、广东省广州市建筑技术、质量、安全方面的有关规范和要求;、本工程的特点、施工现场环境、自然条件等;、本工程施工用的验收及规范:①《建筑机械使用安全技术规程》()②《施工现场临时用电安全技术规范》()③《手持电动工具的管理、使用、检查和维修安全技术规程》()④《建筑施工安全检查评分标准》()、质量保证体系的有关程序文件;、我公司历年积累的有关建筑施工的经验资料;第二章施工用电设计一、工程概况:工程[标段]是广州市荔湾区河涌管理所投资建设的项目,建设地点位于大道南南侧, 建筑占地面积为㎡,建筑面积为㎡,层数为~层,建设总高度, 属园景建筑,形状复杂,各区域建筑标高不一致。
各层配置铝合金门窗、防火门、木质门,楼地面水泥砂浆找平层,内墙面水泥砂浆面白水泥浆,卫生间防水砂浆墙面,外墙面联贴磨砂青砖,天棚水泥砂浆顶棚,层面为石油沥青卷材防水层,斜屋面贴深灰色筒板瓦,室外配置园林景观绿化。
工程由广州市荔湾区河涌管理所投资建设,有限公司设计,集团建设有限公司承建,建设工程监理有限公司负责施工监理。
电源由园区内已建好低压配电房引至工地现场。
施工临时用电采用三相五线制供电系统,市政供电。
二、现场临时用电勘探及架空线配件确定:施工地点:大道南南侧外电引线:市政电压:相线数:三相五线铜芯套电缆电杆规格:水泥电杆电杆间距:~线色选择:、、、、颜色分别为黄、绿、红、蓝和黑色架空线排列:面向负荷从左侧走、、、、接头位置:横担处接头接法:接瓷杯耳横担选择:×角钢用电、消防简况:1、本次工程内容包括园建、景观和水电安装。
2、本文主要内容为配合土建施工所需的用电和消防设置方案。
临时用电专项施工方案一、项目概况本项目是指在施工现场临时供应电力,以满足施工期间用电需求的一项专项工程。
该工程主要包括电力设备、电线电缆、电力配电设备等。
二、工程内容1.电力设备:包括发电机组、配电箱、开关箱等。
2.电线电缆:根据用电负荷大小选择合适规格的电线电缆进行敷设。
3.电力配电设备:包括断路器、保险丝、接触器等。
三、施工方案1.设计方案:根据施工现场需求,设计合理的供电方案,满足施工期间用电的需求。
2.采购:根据设计方案,采购合适的电力设备、电线电缆和电力配电设备。
3.敷设:根据设计方案和现场情况,合理安排电线电缆的敷设路径,充分保障电线电缆的安全。
4.连接:将电线电缆与电力设备和电力配电设备进行连接,确保电力的正常供给。
5.调试:在敷设和连接完成后,进行电力设备的调试,检查电力是否正常供应,并进行相应的调整。
6.试运行:在调试完成后,进行临时用电设备的试运行,确保其正常工作。
四、施工安全措施1.施工现场应设立专门的现场引导员,对施工现场进行安全管理和指导。
2.施工现场应设立明显的警示标志,保证施工现场的通行安全。
3.施工人员应经过专业培训,掌握电力设备和电气设备的操作技能,避免危险发生。
4.施工人员应穿戴符合要求的安全防护装备,包括绝缘手套、绝缘靴等。
5.施工过程中严禁在电力设备和电气设备周围堆放易燃、易爆物品。
五、施工进度计划1.采购电力设备、电线电缆和电力配电设备。
2.敷设电线电缆,连接电力设备和电力配电设备。
3.调试电力设备,检查电力供应是否正常。
4.试运行临时用电设备,确保其正常工作。
5.履行工程交底手续,确保施工过程和结果符合相关规范。
六、工程质量控制1.电力设备、电线电缆和电力配电设备的选用应符合国家相关标准和规范。
2.施工过程中,严格按照设计方案进行施工,确保电线电缆的安全敷设和连接。
3.调试和试运行过程中,对电力设备进行可靠性测试,确保其正常工作。
4.工程完工后进行验收,确保工程质量符合相关要求。
临时用电专项施工方案一、方案背景为了满足工地临时用电需求,确保施工期间的安全和顺利进行,制定本专项施工方案。
二、施工范围该施工方案适用于工地临时用电的建设和维护,包括但不限于施工设备、临时用电线路、电缆敷设等。
三、施工准备1.施工前需进行现场勘测,确认用电设备的位置和数量。
2.确定临时用电线路的布置方案,保证线路的安全和合理。
3.准备所需的施工设备和工具,如电缆、插座、电缆槽、电箱等。
四、施工步骤1.第一步:清理施工区域,确保工地临时用电区域的干净整洁。
2.第二步:敷设电缆,根据现场勘测的结果和用电设备的布置方案,选择合适的电缆规格,进行敷设。
电缆敷设应符合国家相关标准,保证电缆的安全性和可靠性。
3.第三步:安装插座和电箱,根据用电设备的需求和施工区域的特点,选择合适的插座和电箱进行安装。
插座和电箱应符合国家相关标准,并具备过载保护和漏电保护等功能。
4.第四步:排查线路及设备安全隐患,检查施工后的电缆、插座和电箱,确保线路连接牢固,设备安装正确。
5.第五步:进行试运行和测试,确保临时用电系统正常运行,满足用电设备的需求。
五、施工安全措施1.施工人员应佩戴好安全帽、防滑鞋、手套等个人防护用品,确保施工期间的人身安全。
2.施工过程中应严格遵守相关安全操作规程,禁止乱扔垃圾和使用火源。
3.施工现场周边应设立明显的警示标志和隔离设施,远离交通要道和高压电线。
4.施工完成后,对电缆敷设、插座和电箱进行专业验收,确保施工质量符合要求。
六、施工注意事项1.施工前需查看周边是否有高压电线或其他障碍物,避免电缆敷设时发生意外事故。
2.施工过程中应合理布置电缆,避免压过弯曲过程导致电缆损坏。
3.施工现场应有专人负责现场管理,确保施工秩序井然。
4.施工期间遇有异常情况或突发事件,应立即停止施工,并及时向相关部门报告。
七、施工验收标准1.临时用电系统电压稳定,无明显电压波动。
2.插座和电箱外观无损坏,安装固定牢固。
3.电缆敷设整齐,无松动、断裂等现象。
目录第一章编制依据 (2)第二章施工用电设计 (2)一、工程概况: (2)二、现场临时用电勘探及架空线配件确定: (3)三、施工机具用电明细表 (4)四、临时用电负荷计算及线路配置 (4)第四章安全用电措施和电气防火措施 (7)一、安全用电技术措施 (7)二、安全用电组织措施 (11)三、电气防火技术措施 (12)四、电气防火组织措施 (13)第一章编制依据1、现行国家建筑施工规范、标准;2、广东省广州市建筑技术、质量、安全方面的有关规范和要求;3、本工程的特点、施工现场环境、自然条件等;4、本工程施工用的验收及规范:①《建筑机械使用安全技术规程》(JGJ33-86)②《施工现场临时用电安全技术规范》(JGJ46-88)③《手持电动工具的管理、使用、检查和维修安全技术规程》(GBJ3787-93)④《建筑施工安全检查评分标准》(JGJ59-99)5、ISO9002质量保证体系的有关程序文件;6、我公司历年积累的有关建筑施工的经验资料;第二章施工用电设计一、工程概况:XX工程[标段3]是广州市荔湾区河涌管理所投资建设的项目,建设地点位于XX大道南南侧, 建筑占地面积为14108.7㎡,建筑面积为7751.7㎡,层数为1~5层,建设总高度26.9m, 属园景建筑,形状复杂,各区域建筑标高不一致。
各层配置铝合金门窗、防火门、木质门,楼地面水泥砂浆找平层,内墙面水泥砂浆面白水泥浆,卫生间防水砂浆墙面,外墙面联贴磨砂青砖,天棚水泥砂浆顶棚,层面为石油沥青卷材防水层,斜屋面贴深灰色筒板瓦,室外配置园林景观绿化。
工程由广州市荔湾区河涌管理所投资建设,XX有限公司设计,XX集团建设有限公司承建,XX建设工程监理有限公司负责施工监理。
电源由园区内已建好低压配电房引至工地现场。
施工临时用电采用三相五线制供电系统,市政供电。
二、现场临时用电勘探及架空线配件确定:施工地点:XX大道南南侧外电引线:市政电压:380V相线数:三相五线铜芯套电缆电杆规格:水泥电杆电杆间距:10~15m线色选择:L1、L2、L3、N、PE颜色分别为黄、绿、红、蓝和黑色架空线排列:面向负荷从左侧走L1、L2、L3、N、PE接头位置:横担处接头接法:接瓷杯耳横担选择:L50×5角钢用电、消防简况:1、本次工程内容包括园建、景观和水电安装。
2、本文主要内容为配合土建施工所需的用电和消防设置方案。
3、根据施工现场的实际情况,对于施工用电设备采用树干式和放射式的配电方法。
4、本工程施工项目部在施工现场配备具有电工上岗证的电工负责本工地的施工用水用电,消防设施的安装维护操作。
三、施工机具用电明细表四、临时用电负荷计算及线路配置1、电力负荷计算:选择序号1~12项机械计算。
(1)∑P e=(1+2+3+4+5+6+7+8+9+10+11+12)=266KW。
(2)有功计算功率P js=K X·∑P e=0.53×266=140.98KW(3)总电力负荷计算S js=1.25×P js=1.25×140.98=176.23KV AK X值=0.53,取值考虑了建筑施工流水作业,用电设备不会同时使用,同时也考虑了照明设备用电。
式中:P js—总的有功计算功率S js—总干线(整个施工现场)电力计算负荷K X—设备投入使用率,根据总装容量计算值选取P e—电动机额定功率2、总干线总开关(包括漏电保护器)、总熔体、导线面积的选择:1)、总干线负荷计算电流I js=1.52×S js=1.52×176.23=267.86(A)2)、总刀闸开关额定电流I H =1.3I js=1.3×267.86=348.22(A),故选用4×400A铁壳开关为总刀闸开关。
3)、总漏电开关(第一级漏电保护开关)选定I H≥1.3 I j s=348.22(A)查表选定DZ101-400断路器做为总漏电开关,其额定电流I H=400A>267.86A;脱扣器额定电流选用I Z=400A>267.86A,额定漏电动作电流IΔn=250mA,额定动定时间为0.2秒。
4)、总熔体的选择I H≥I es=I js+2.4×P1max=267.86+2.4×15=303.86(A)为了安全,查表可知选用额定电流为400A的熔断器,I eR=400A> I H(符合要求)P1max—供电线路中容量最大的一台电动机的额定功率(KW)I JS—总干线负荷计算电流5)、导线截面选择I L≥I j s=267.86A(采用架空敷设)查表可知选用150mm2,铜线为(黄、绿、红色)相线,I L=407A>I j s=267.86A选用70mm2(铜) 线为零线和专用接地保护干线,接地电线用70mm2,用绿黄双色线,线路导体规格为BVV-(3×150+2×70)6)导线与熔体作短路保护检验(1)架空线路BVV-(3×150+2×70)的校验。
0.67I eR=0.67×200=134 (A)< I eL=162.5A(符合要求)。
(2)导线的机械强度校验。
S N= S d=70mm2 > 10mm2 (符合要求).五、分干线的计算1)、分干线的电力负荷计算(以最大功率之和的分干线计人焊机3台、拉铁机1台、弯铁(断)铁机2台、砂浆机2台、水泵1台)S js =1.05(1.38K1P S+K2S+K4P S3)=1.05(1.38×0.55×96+0)=73(KV A)2)、分干线负荷计算电流Ijs=1.52Sjs=1.52×73=111 (A)3)、分干线的分路开关(包括漏电开关)分路总熔体、导体规格的选择)I H≥1.3I j s=1.3×111 =144 (A)4×200A铁壳开关的总刀闸开关。
漏电二级保护开关选为DZL200/430I Z/ I△n=160/100漏电开关的额定电流为200A,额定漏电动作电流I△n =100mAI H≥I er= I js+2.4P1MAX=111 +2.4×15=147 (A)查表选12#铜丝为熔体,I er=170A> I H=147A符合要求!I L≥I j s=111 (A) 选YZA-(4×25+1×16)符合要求!I L=119A≥I j s=111A4)、接地电阻的计算:单根垂直接地体(L=2.5—3m)的接地电阻R1d=0.3ρ=0.3×35=10.5(Ω)根据本项目施工现场的实际情况,故取ρ=35Ω.M。
四个接地点各打入一根长为L=2.5-3m,Φ16圆钢,通过接地干线相连接后的接地电阻R d为R d=1.25 R1d /n=1.25×10.5/4=3.3Ω<4Ω(符合要求)为了进一步减少接地电阻增大短路接地时的短路电流,提高安全的可靠性,把靠边建筑物的三点的垂直接地体用Φ12圆钢与建筑物的基础钢筋(永久性的接地网)作可靠焊接。
第四章安全用电措施和电气防火措施一、安全用电技术措施为了贯切执行国家安全生产方针,政策、法规、防止触电事故发生,促进建筑事业的发展,工地临时用电必须严格按如下规程进行:1.临时用电架必须按照中华人民共和国建设部标准《施工现场临时用电安全技术规范》《JGJ46-88》,《建设工程施工现场供电安全规范》(GB50194-93)进行,本工程采用变压器中心接地系统三相五线供电TN-S,采用工作接地保护零线PE,保护零线除必须在配电室或总配电箱处重复接地外还必须在配电线路中间处和末端处做重复接地,重复接地不小于三处。
2.钢井架用于小高层。
钢井架基础等大型机械的机座以及各线路的终端必须就近重复接地,且与建筑物防雷网地极牢固连接,接地电阻≤4欧.3.所有电线,电缆均用街码瓷瓶敷设,电线电缆不得用裸金属线绑扎,不得随地拖拉,电缆埋设时,深度必须大于0.6M,并做好电缆保护措施,防止损伤的电缆.4.楼梯、地下室及工人临时搭设的宿舍内照明采用低压电源36V.5.在潮湿和易触及带电体场院所的照明电源电压不得大于24V,特别潮湿的场院所,导电良好的地面,其照明电源电压不得大于12V.6.单相用电设备的使用应考虑相序平衡.7.钢排栅必须每距10米与建筑物防雷地风相连,高度超过24米以上时,每升高三层再重复接地一次.9.所有用电设备和电箱必须有安全标志和用电设备名称标识。
且经检验合格后方可投入使用。
1、接地与接零在施工现场专用的中性直接接地的低电力线路中,必须采用TN-S接零保护系统(即三相五线制)。
由于本工程的三相四线电源引进线已在工地外的变压器接出,总配电箱接地需重新接中性线,接地装置采用1根50mm2线接至基坑的锚杆;避雷及重复接地的锚杆组成钢筋网。
①、保护零线应由工作接地线或配电室的零线或第一漏电保护器电源侧的零线引出。
②、保护零线应与工作零线分开单独敷设,不作它用,保护零线PE必须采用绿、黄双色线。
③、保护零线必须在配电室(或总配电箱)配电线路中间和未端至少三处作重复接地,重复接地线与保护零线相连接。
④、保护零线的截面应不小于工作零线的截面,同时必须满足机械强度的要求,其中,架空敷设间距大于12M时,采用绝缘铜线截面不小于10mm2,采用绝缘铝线截面不小于16 mm2,与电气设备相连接的保护零线为截面不于2.5 mm2的绝缘多股铜线。
⑤、电气设备的正常情况下不带电的金属外壳、杠架、部件、管道、轨道金属操作台以及靠近带电部分的金属围栏、金属门等均应作保护零。
⑥、供电电压器中性点的直接工作接地电阻值应小于4欧姆,保护零线重复接地电阻值应小于10欧姆,不得一部分设备作保护接零,另一部分作保护接地。
2、配置漏电保护器(1)、施工现场的配电房到开关箱至少配置两级漏电保护器。
(2)、漏电保护器应选用电流动作型,一般场合漏电保护器的额定漏电动作电流不大于30mA,额定漏电动作时间应不大于0.1S,潮湿和有腐蚀介质场所的漏电保护器,其额定漏电动作电流应不大于15mA 其额定漏电动作时间应不大于0.1S,额定漏电动作电流和额定漏电动作时间乘积的极限值为不大于30mA.S。
(3)、开关箱内漏电保护器的选用应与动力设备的容量大小、相数等实际情况相适应、相配合,如三相电动机则应选用参数匹配的三相四线的漏电保护器,照明用电必须与动力用电分载,照明应选用单相二线的漏电保护器。
3、开关设置开关箱按三级设置,即总配电箱→分配电箱→开关箱,开关箱距离机具不超过三米,开关箱实行一机一闸一漏电保护。
4、配电系统(1)、所有的电线架设都必须使用专用电杆、绝缘子、横担等,按规范要求架设。
