撬装站建站要求(施工方案)
- 格式:doc
- 大小:24.50 KB
- 文档页数:4

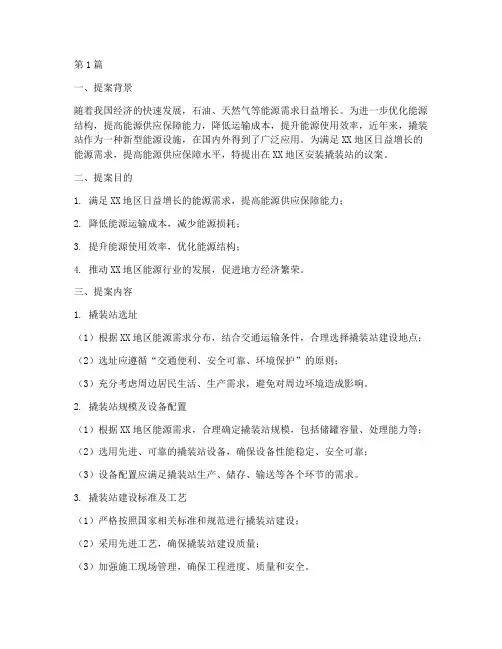

第1篇一、提案背景随着我国经济的快速发展,石油、天然气等能源需求日益增长。
为进一步优化能源结构,提高能源供应保障能力,降低运输成本,提升能源使用效率,近年来,撬装站作为一种新型能源设施,在国内外得到了广泛应用。
为满足XX地区日益增长的能源需求,提高能源供应保障水平,特提出在XX地区安装撬装站的议案。
二、提案目的1. 满足XX地区日益增长的能源需求,提高能源供应保障能力;2. 降低能源运输成本,减少能源损耗;3. 提升能源使用效率,优化能源结构;4. 推动XX地区能源行业的发展,促进地方经济繁荣。
三、提案内容1. 撬装站选址(1)根据XX地区能源需求分布,结合交通运输条件,合理选择撬装站建设地点;(2)选址应遵循“交通便利、安全可靠、环境保护”的原则;(3)充分考虑周边居民生活、生产需求,避免对周边环境造成影响。
2. 撬装站规模及设备配置(1)根据XX地区能源需求,合理确定撬装站规模,包括储罐容量、处理能力等;(2)选用先进、可靠的撬装站设备,确保设备性能稳定、安全可靠;(3)设备配置应满足撬装站生产、储存、输送等各个环节的需求。
3. 撬装站建设标准及工艺(1)严格按照国家相关标准和规范进行撬装站建设;(2)采用先进工艺,确保撬装站建设质量;(3)加强施工现场管理,确保工程进度、质量和安全。
4. 撬装站运营管理(1)建立健全撬装站运营管理制度,明确岗位职责,确保运营管理规范;(2)加强员工培训,提高员工业务素质和操作技能;(3)定期对撬装站设备进行维护保养,确保设备正常运行;(4)加强能源计量管理,确保能源使用效率。
5. 撬装站环保措施(1)严格按照国家环保标准进行撬装站建设;(2)采用环保型设备,减少污染物排放;(3)加强噪声、振动等污染控制,降低对周边环境的影响;(4)加强废弃物处理,确保废弃物达标排放。
四、提案实施步骤1. 开展可行性研究,包括市场调研、技术论证、经济效益分析等;2. 制定撬装站建设方案,包括选址、规模、设备配置、建设标准等;3. 争取政策支持,办理相关审批手续;4. 进行撬装站建设,包括设备采购、安装、调试等;5. 撬装站运营,确保能源供应保障和经济效益。
后勤部撬装加油站规范文件一、前言。
各位后勤的小伙伴们!撬装加油站这事儿可重要啦,就像给我们的车辆宝贝们建了个随时能补充能量的“小食堂”。
为了让这个“小食堂”安全又高效地运行,咱们得有个规范,大家都得按照这个来,可不能瞎搞哦。
二、撬装加油站的选址。
1. 安全距离。
撬装加油站可不能想放哪儿就放哪儿。
它得离咱们的办公区、生活区有一定的安全距离。
你想啊,如果离得太近,万一有点啥意外,那可就像在咱们家门口放了个小炸弹似的。
一般来说,至少得离办公区和生活区[X]米远,这个距离是为了大家的安全着想,可别打小算盘想偷偷缩短哦。
它和周围的建筑物、设施之间也要保持友好的“社交距离”。
比如说,离明火或者散发火花的地点,像锅炉房之类的,得更远,[具体数字]米是最低要求。
就像你不想和爱惹事的家伙挨太近一个道理。
2. 交通便利。
选址还得考虑交通。
这个撬装加油站要方便车辆进出,不能让咱们的车在那儿弯弯绕绕老半天还进不去。
要在车辆行驶路线比较顺畅的地方,最好是靠近主要的行车通道,这样车辆加油的时候就像去快餐店点餐一样方便快捷。
三、设备安装与维护。
1. 安装规范。
撬装加油站的安装得找专业的队伍来干。
那些专业人员就像经验丰富的大厨,他们知道每个设备该怎么摆放,怎么连接,就像大厨知道每道菜的配料怎么放一样。
设备安装要稳稳当当的,基础要打得牢固,就像盖房子要打好地基一样。
如果安装的时候马马虎虎,那后面可就麻烦大了。
油管的铺设也很有讲究。
油管就像人体的血管一样,得保证畅通无阻,还不能有泄漏。
油管要埋在地下一定的深度,而且要做好防护,不能被压坏或者腐蚀。
2. 日常维护。
咱们得像照顾小宠物一样照顾撬装加油站的设备。
每天都得有人去检查设备的运行情况,看看加油机是不是正常工作,油表准不准,油泵有没有异常的声音。
就像每天早上起来看看小宠物是不是活蹦乱跳的。
定期对设备进行保养也是必不可少的。
每隔一段时间,就得给设备来个“全身检查”,该换的零件要及时换,就像汽车到了一定里程要换机油一样。
撬装设备基础施工方案一、项目概述本文档旨在提供撬装设备基础施工方案的详细说明,以保证施工过程的顺利进行。
撬装设备是指用于解决重型设备安装、拆卸和搬运的专用工具。
撬装设备的施工方案需要考虑到安全性、效率性和准确性等因素,以确保工程的顺利进行。
二、施工过程1.准备工作施工前需要进行充分的准备工作,包括但不限于以下内容:–完善施工方案:根据具体的设备情况和施工环境,制定合理的施工方案,包括搬运路径、吊装点选定、起重设备选择等。
–确定撬装工具:根据设备的重量和形状,选择适当的撬装工具,如千斤顶、起重机械等。
–安装施工现场:清理施工现场,确保施工环境整洁。
摆放撬装工具和安全警示标识。
–培训施工人员:对施工人员进行必要的安全培训和操作指导,确保其具备相关的撬装工具操作技能。
2.拆卸设备在开始进行撬装工作之前,需要先进行设备的拆卸工作。
拆卸设备时要注意以下事项:–断电断气:对设备进行断电、断气,确保施工过程的安全性。
–拆卸连接件:根据设备的结构和连接方式,逐步拆卸连接件,如螺栓、螺母等。
–标记拆卸步骤:在拆卸过程中,为了方便后续的安装,需要对拆卸步骤进行明确的标记和记录。
3.搬运设备拆卸完成后,需要进行设备的搬运工作。
在搬运设备的过程中,需要注意以下事项:–确定搬运路径:在搬运设备之前,需要先确定好搬运路径,确保路径畅通无阻。
–使用合适的撬装工具:根据设备的重量和形状,选择合适的撬装工具进行搬运。
使用千斤顶、起重机械等设备进行搬运操作。
–防护措施:在搬运过程中,需要设置合适的防护措施,如安全围栏、警示标识等,以确保施工过程的安全性。
–协同合作:在进行设备的搬运过程中,需要各个人员之间紧密协作,确保操作的顺利进行。
4.安装设备在搬运设备到指定位置后,需要进行设备的安装工作。
在安装设备的过程中,需要注意以下事项:–定位设备:根据设备的摆放位置,进行准确定位,在设备的摆放位置做好标记。
–连接设备:根据设备的连接方式,对设备进行连接,确保连接牢固可靠。
临汾撬装式加油站施工方案1. 引言本文档旨在为临汾地区撬装式加油站的施工方案提供指导。
撬装式加油站是一种便于安装和移动的加油站系统,具有快速、便捷、可重复利用的特点。
通过合理规划和执行施工方案,确保施工过程高效、安全,最终建成符合要求的撬装式加油站。
2. 施工准备2.1 材料准备在施工开始之前,必须准备以下主要材料:•撬装式加油站组件•场地平整工具(如推土机、铲车等)•施工固定材料(如钢筋、混凝土等)•相关连接件和附件2.2 设计图纸准备根据临汾地区的实际情况,要求施工方按照设计图纸进行施工。
设计图纸应包含以下主要内容:•加油站布局图•油罐箱、泵组等设备图纸•场地平整图•整体施工方案图施工方在施工过程中,应根据设计图纸进行操作,确保施工效果符合要求。
3. 施工步骤3.1 场地准备在施工开始之前,需要对施工场地进行准备。
具体步骤如下:1.将原场地进行清理,清除杂物和障碍物。
2.利用推土机或铲车等工具进行场地平整,确保加油站地基平整牢固。
3.2 油罐箱安装油罐箱是撬装式加油站的主要组成部分之一。
油罐箱安装的步骤如下:1.按照设计图纸确定油罐箱的位置。
2.使用起重机等设备将油罐箱吊装到指定位置。
3.使用固定材料(如钢筋、混凝土等)对油罐箱进行固定,确保其稳固。
3.3 泵组安装泵组是撬装式加油站的另一个重要组成部分。
泵组安装的步骤如下:1.根据设计图纸确定泵组的安装位置。
2.使用起重机等设备将泵组吊装到指定位置。
3.根据设计要求,连接各个管路和接口。
3.4 管线连接在安装完油罐箱和泵组之后,需要连接各个管线,确保加油站的正常运行。
具体步骤如下:1.根据设计图纸,将各个管线按照要求连接起来。
2.检查各个连接点,确保连接紧密、无漏油现象。
3.5 设备测试在全部施工完成后,需要进行设备测试,确保加油站的正常运行。
具体步骤如下:1.检查油罐箱和泵组的各种设备和阀门,确保其正常运转。
2.测试加油站的油品输送系统,确保其能够正常输送油品。

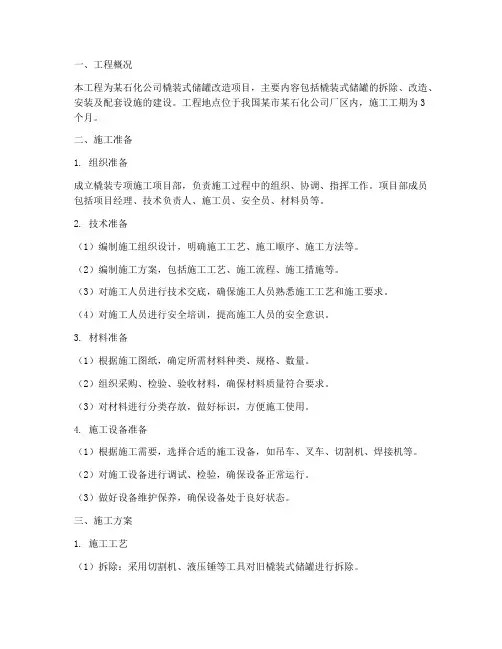

一、工程概况本工程为某石化公司橇装式储罐改造项目,主要内容包括橇装式储罐的拆除、改造、安装及配套设施的建设。
工程地点位于我国某市某石化公司厂区内,施工工期为3个月。
二、施工准备1. 组织准备成立橇装专项施工项目部,负责施工过程中的组织、协调、指挥工作。
项目部成员包括项目经理、技术负责人、施工员、安全员、材料员等。
2. 技术准备(1)编制施工组织设计,明确施工工艺、施工顺序、施工方法等。
(2)编制施工方案,包括施工工艺、施工流程、施工措施等。
(3)对施工人员进行技术交底,确保施工人员熟悉施工工艺和施工要求。
(4)对施工人员进行安全培训,提高施工人员的安全意识。
3. 材料准备(1)根据施工图纸,确定所需材料种类、规格、数量。
(2)组织采购、检验、验收材料,确保材料质量符合要求。
(3)对材料进行分类存放,做好标识,方便施工使用。
4. 施工设备准备(1)根据施工需要,选择合适的施工设备,如吊车、叉车、切割机、焊接机等。
(2)对施工设备进行调试、检验,确保设备正常运行。
(3)做好设备维护保养,确保设备处于良好状态。
三、施工方案1. 施工工艺(1)拆除:采用切割机、液压锤等工具对旧橇装式储罐进行拆除。
(2)改造:根据设计要求,对旧橇装式储罐进行改造,包括更换罐体、罐底、罐顶等。
(3)安装:采用吊车、叉车等设备将改造后的橇装式储罐吊装到指定位置,进行安装。
2. 施工流程(1)拆除:拆除旧橇装式储罐,清理现场。
(2)改造:对旧橇装式储罐进行改造,确保质量。
(3)安装:安装改造后的橇装式储罐,进行试压、验收。
3. 施工措施(1)安全措施:严格执行安全生产责任制,加强现场安全管理,确保施工安全。
(2)质量措施:严格控制施工质量,加强施工过程中的检验、验收。
(3)进度措施:合理安排施工计划,确保工程按期完成。
四、施工组织1. 施工队伍:选用经验丰富、技术熟练的施工队伍,确保施工质量。
2. 施工人员:对施工人员进行技术交底,提高施工人员的技能水平。

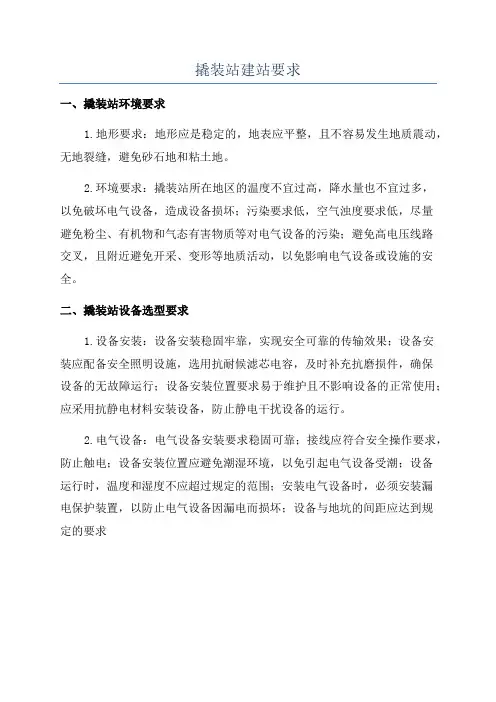

撬装站建站要求
一、撬装站环境要求
1.地形要求:地形应是稳定的,地表应平整,且不容易发生地质震动,无地裂缝,避免砂石地和粘土地。
2.环境要求:撬装站所在地区的温度不宜过高,降水量也不宜过多,
以免破坏电气设备,造成设备损坏;污染要求低,空气浊度要求低,尽量
避免粉尘、有机物和气态有害物质等对电气设备的污染;避免高电压线路
交叉,且附近避免开采、变形等地质活动,以免影响电气设备或设施的安全。
二、撬装站设备选型要求
1.设备安装:设备安装稳固牢靠,实现安全可靠的传输效果;设备安
装应配备安全照明设施,选用抗耐候滤芯电容,及时补充抗磨损件,确保
设备的无故障运行;设备安装位置要求易于维护且不影响设备的正常使用;应采用抗静电材料安装设备,防止静电干扰设备的运行。
2.电气设备:电气设备安装要求稳固可靠;接线应符合安全操作要求,防止触电;设备安装位置应避免潮湿环境,以免引起电气设备受潮;设备
运行时,温度和湿度不应超过规定的范围;安装电气设备时,必须安装漏
电保护装置,以防止电气设备因漏电而损坏;设备与地坑的间距应达到规
定的要求。
撬装式加油站介绍阻隔防爆橇装加油站(集装箱)是集储油罐、加油机、视频监控为一体的地面可移动加油站;阻隔防爆橇装加油站(集装箱)的储油罐进行了阻隔防爆技术改造,阻隔防爆技术改造是将阻隔防爆材料(阻隔防爆材料是用特种铝合金组成的一种网状机构材料)按一定的密度方式填充在储存有易燃、易爆液体的储油罐中,当遇到明火、静电、撞击、雷击、枪击、焊接、意外猛烈撞击事故时都不会发生爆炸事故。
具有防火防爆,安全环保,占地面积小,便于迁移等特点,产品广泛适用于公交站点、港口、码头、机场、大型施工场地、企业内部加油站等。
油罐区安全管理规定(供参考)第一条禁止闲杂人员进入油罐区。
第二条外来人员进入油罐区必须办理有关手续,并有油库指定人员带领。
第三条进入油罐区的人员,必须严格遵守“防火防爆十大禁令”第四条作规程和各项安全规定,防止水击、憋压、冒罐、混油及窜油罐区内作业必须严格遵守操油等事故的发生,禁止在天气恶劣(如台风、雷电等)条件下作业第五条油罐区周围要有“严禁烟火”的警示标牌,严禁携带火种及易燃易爆物品;禁止穿化仟服、钉子鞋人员进入;严禁使用不符合防爆规定的工具和照明设备进入油罐区。
第六条保持油罐区清洁,及时清除杂草、油污和带油的积水;必须保持罐区消防道路畅通,因维修工作需要挖土坑或沟渠,在工作完毕后必须及时填平。
第七条油罐区防火堤内、外必须按规定有效隔离,防火堤外排污阀平时应关闭上锁。
罐区雨水的排放须指定责任人。
第八条油罐区的工作人员,油库消防队员必须熟悉工艺管线流程和全部阀门的用途,熟悉消防管线流程、消火栓位置,保证需要时能迅速、准确有效使用第九条定期检查罐区法兰、垫圈、管件及与罐体的连接处是否有渗漏现象,发现渗漏可适当地拧紧螺帽、重装或更换垫圈。
第十条呼吸阀每月至少检查一次,机械式呼吸阀要内外清洁、启闭灵活,冬季要防止阀板冻结在阀座上。
每季度检查一次阻火器。
第十一条量油口每月检查不少于一次,应注意接头及有色金属的衬环或槽是否良好正常。
撬装式LNG汽车加气站建设一、技术方案1.1设备总体说明撬装式LNG汽车加气站主要由储罐、加气撬、管路部分及控制部分组成。
撬装式LNG汽车加气站中LNG储罐单独组成储罐撬,将工艺管线、低温烃泵、加气机、增压汽化器、EAG加热器、控制部分组成加气撬;撬体之间以及卸车的连接管线根据用户的要求进行现场安装;变频器、PLC安装在防爆箱内集成安装在加气撬上,工控机等控制装置不应安装在加气撬上,需要安装在安全区域。
设备安装时,将两个撬体安装到基础上,将储罐撬和加气撬之间连接数根不锈钢软管即可完成主体设备安装,在卸车点与加气撬之间连接卸车软管即可完成设备安装。
1.2设计规模该加气站的LNG加液量的设计规模为平均日销售量为13000~15000Nm3(约合LNG液体为22~25m3),可满足100台次/天大型车辆加气,根据LNG的加液量以及加气站日常运行的要求选定储罐为60m3,根据设备集成的需要LNG 储罐选择卧式储罐。
1.3工艺流程撬装式LNG 汽车加气站流程简图1.3.1卸车流程:LNG 槽车—密闭接头—低温烃泵—LNG 储罐LNG 槽车将LNG 液体从LNG 液化工厂运至撬装式LNG 汽车加气站,连接好LNG 卸车软管密闭接头,LNG 液体通过卸车软管、真空管道、低温阀门进入低温烃泵,经低温烃泵加压以后,LNG 液体被灌注到加气站的LNG 储罐中。
撬装式LNG 汽车加气站也可利用增压汽化器进行卸车,通过LNG 槽车的增压口排出LNG 液体,LNG 液体经增压汽LSPSLNG 加液机低温烃泵增压汽化器LNG 储罐LNG槽车化器汽化以后,通过LNG槽车的气相口返回LNG槽车气相空间,为LNG槽车增压;LNG槽车内的液体在压差的作用下,经过卸车软管、真空管道、低温阀门被灌注到加气站的LNG储罐中,完成LNG汽车加气站的自增压卸车。
为了保护低温烃泵,减少泵的使用频率,LNG加气站可以使用自增压卸车。
1.3.2汽车加液流程:LNG储罐—低温烃泵—加气机—LNG车载气瓶给车辆加气,先将加气机上的加注管路通过专用的LNG 加液枪与LNG汽车上的车载LNG低温气瓶的进液接口相连接;通过LNG储罐的压力将LNG输送到低温烃泵中,通过加气机来控制低温烃泵运转,低温烃泵将LNG液体加压,LNG液体通过低温管路、阀门、加气机加注到到车载LNG 低温气瓶中;加气机中LNG质量流量计计量出输送的液体的量,在加气机控制面板上显示质量(或标方数)和价格。
撬装站施工方案撬装站施工项目建设单位:中国石油天然气股份河北保定销售分公司施工单位:河北九瑞建筑工程目录1、施工方案及组织设计2、施工安全应急预案3、施工预算报价施工方案及组织设计工程名称:撬装站施工项目建设单位:中国石油天然气股份河北保定销售分公司施工单位:河北九瑞建筑工程编制人:编制日期:2021年 10月 26日目录第一章编制说明第二章工程概况第三章实施目标第四章施工部署及组织第五章工期和工程进度打算及进度保证措施第六章劳动力配备打算第七章要紧分部分项工程施工方案第八章工程质量保证措施第九章工程质量通病防治措施第十章施工过程中突发事件的应急措施第十一章安全目标及安全保证措施第十二章文明施工目标治理保证措施第十三章环境爱护及HSE治理措施第十四章季节性施工保证措施第一章编制说明我公司是一支拥有雄厚施工技术力量和机械装备的、富有施工体会的专业性建筑施工队伍。
近年来,我公司先后承建的工程项目,赢得了较高的社会信誉,积存了丰富的施工体会和大量的施工技术资料,关于与建设单位的合作充满诚挚的意愿。
我们依靠本公司的治理、技术、装备的优势,遵循设计,恪守合同,精心组织,确保工程优质如期完成。
本组织设计遵循我公司〝质量第一、信誉第一、用户第一〞的宗旨,贯彻〝每位职员,做每件事,都要预防为主;每个工程,每项服务,都让顾客中意〞的质量方针编制而成。
组织设计在施工中,推广运用了新的先进的〝小节拍均衡流水〞的施工组织方法。
组织设计在质量操纵上,严格按照ISO9001质量体系标准对施工全过程、全区域,即时刻上全方位、空间上全方位进行质量操纵。
1.1编制依据:1.1.1本工程招标文件;1.1.2«测量规范»〔GBJ50026-93〕1.1.3施工现场供用电安全规范»(GB50194-93)1.1.4«建筑地基基础工程施工质量及验收规范»〔GB50202-2002〕;1.1.5; «建筑地面工程施工质量验收规范»〔GB50209-2002〕;1.2编制目的:本施工组织设计是对本工程在施工组织、施工治理、劳动力组织、材料设备供应、施工工艺、进度打算、质量安全措施等作详细而周全的规划,使本工程在施工的全过程中,各环节始终处于受控状态,达到高质量、高标准、高水平,使业主称心中意,使工程治理更加合理而有效。
撬装站安装实施方案
首先,确定安装位置。
在选择撬装站的安装位置时,需要考虑站点周围的环境因素,包括地形、气候、土壤条件等。
同时,还需要考虑站点的可达性和安全性,确保安装位置符合相关的规范和要求。
其次,进行现场勘察和测量。
在确定安装位置后,需要进行现场勘察和测量,以确保安装站点的准确位置和地形特征。
这一步骤需要细致的测量和记录,以便后续的施工和安装工作。
接下来,进行基础施工。
在确定安装位置和完成现场勘察后,需要进行基础施工工作。
这包括挖掘基础坑、浇筑混凝土、安装地脚螺栓等工作。
基础施工的质量直接影响着撬装站的稳定性和安全性,因此需要特别重视。
然后,进行设备安装。
在完成基础施工后,需要进行撬装站设备的安装工作。
这包括安装主体结构、安装电气设备、连接管道等工作。
在进行设备安装时,需要严格按照相关的安装要求和标准操作,确保设备安装的质量和安全性。
最后,进行调试和验收。
在完成设备安装后,需要进行撬装站的调试和验收工作。
这包括设备的电气连接、系统的调试和性能的测试等工作。
只有在设备调试和验收合格后,才能正式投入使用。
总的来说,撬装站安装实施方案涉及到多个环节和工作步骤,需要综合考虑安装位置、现场勘察、基础施工、设备安装、调试验收等方面的工作。
只有严格按照相关的要求和标准操作,才能确保撬装站的安装质量和安全性,为后续的使用和维护工作奠定良好的基础。
撬装站建站要求
1、土建
1.1 设备基础及围堰
1.1.1 设备基础及围堰严格按照设计图纸施工;
1.2 辅助设施
1.2.1 站内设施的防火安全距离符合GB50156-2012表5.0.13-2中要求;
1.2.2 站外建(构)筑物的防火安全距离符合GB50156-2012表4.0.9中要求。
2、接地
2.1 接地极的制作
2.1.1在基础附近选取一合适位置,挖一1米×1米×2米(长×宽×深)的深坑,选用四根规格为L50×5长度为2.5米的镀锌角钢沿坑四个角分别砸入地面后回填,角钢露出地面长度约200mm,回填土时应分层回填,每层不超过200mm厚,每回填一层土用盐水浇透,角钢间用-40×4的镀锌扁铁满焊连接;
2.2 接地网的制作
2.2.1 对于新做基础的撬体
2.2.1.1 做基础的同时需沿基础四周距离基础0.2m左右挖出0.1米×0.4米(宽×深)并且与接地极沟相贯通的深沟,之后用规格为-40×4的镀锌扁铁沿沟铺设并接至接地极处,完成接地网;
2.2.1.2 接地网完成后,与撬上储罐支座两面共选取四点、泵撬上对角选取两点、走台选取一点分别用镀锌扁铁焊接连接,所有
设备接地连接完成后测量接地电阻值不大于4欧姆为合格;2.2.1.3 所有镀锌扁铁焊接采取搭接三面满焊,搭接长度不小于2D,焊接完成后焊口均需做补漆处理;
2.2.2 对于直接放置水泥路面上的撬体
2.2.2.1 设备就位后,用-40×4镀锌扁铁沿整个设备与撬体槽钢明铺点焊连接;
2.2.2.2 其余做法及要求均与(1)相同。
3、供电系统
3.1动力电
3.1.1 整体撬设备需50kw稳定电源,电压不小于380伏,若电压不稳需购置一台50kw稳压器;
3.1.2 供电电缆选取3×25+1×16铜芯国标铠装电缆(购买时需保留合格证),电缆走向若需经过道路,则选择埋电线杆架空,若不需经过道路则选择沿围墙等埋地敷设,电缆长度根据现场实际走向确定(电缆尽量选取架空走向);
3.1.3 在站房内靠墙处设置一配电箱,将电缆引入该配电箱,电箱内设一160A带漏电保护空开作为主闸,旁边配备一最大额定电流为100安电表,下侧根据实际需用电情况配备16A和25A带漏电保护空开作为分支空开并配备两个备用空开(为生产辅助用电用空开)和一120A带漏电保护空开作为设备分闸;
3.1.4 现场需配备一台30kw柴油发电机,以备在紧急停电情况下作为临时电源,设置一双向刀闸,上下两侧分别接市电和发电机电,侧面线路接至稳压器再到设备;
3.2 生产辅助用电
3.2.1 在现场站房顶部或其他能照亮整个场地的位置(尤其是加液侧)配备一个1千瓦探照灯,确保场地夜间照明;
4、自控系统
4.1 控制电缆的施工
4.1.1 站房至撬体之间挖一0.2米×0.4米(宽×深)深沟,中间敷设控制电缆等(电缆走向尽量沿墙),所有电缆均需穿管保护;
4.1.2 管与管、管与地面之间用细沙覆盖填充,防止挤压损坏;
4.1.3 调试完成后回填。
4.2 厂家自带两台工控机,仅作为现场设备数据监测用,不允许用此两台工控机做销售台账等文件,若需则需自行重新购买电脑;
4.3 现场需连网线及电话线,确保通讯畅通,但仅能在自行购买的电脑上连接网线,用于平日上报数据、接收文件等。
5、安装
5.1 设备就位需严格按照设计图纸所标注尺寸吊装设备;
5.2 管线焊接
5.2.1 管线焊接时环境温度不低于5℃;
5.2.2. 焊工需持有相应资质的焊工证;
5.2.3 所有管线焊接完成后走液管对焊口需100%RT检测,承插口需100%PT检测;
5.2.4 探伤完成后需做气密性试验,试验压力为设计压力的1.1倍;
5.2.5 所有检测合格后,焊口需做酸洗处理;
5.2.6 酸洗处理后所有管道做保冷。
