工料单价法和综合单价法实例PPT课件
- 格式:ppt
- 大小:72.00 KB
- 文档页数:7
工料单价法是将工程的费用一部分一部分求解出来,然后再求和得到一个总的价格。
具体计算过程如下:分项工程工料单价=工日消耗量×日工资单价+材料消耗量×材料预算单价+机械台班消耗量×机械台班单价直接工程费=∑(工程量×分项工程工料单价)工程承发包价=直接工程费+措施费+间接费+利润+税金而综合单价法,是先求出一个综合的单价,然后用分部分项工程量乘以这个综合单价得到分部分项工程的综合费用,然后再单独将措施项目部分的综合费用加上,得到工程的总的价格,具体计算如下:分项工程综合单价=分项工程直接工程费(单价)+分项工程间接费(单价)+分项工程利润(单价)+分项工程税金(单价)工程承发包价=∑(工程量×分项工程综合单价)+Σ措施费(综合的费用)这两种方法的本质区别有两点:其一是套用的单价:工料单价法套用的是单位估价表,综合单价法套用的是消耗量定额。
其二是计算程序:工料单价法是以单位工程为对象,即把所有分项工程的直接工程费计算出来之后,汇总得到单位工程的直接工程费,再按照单位工程的措施费费率计算措施费,然后是间接费、利润、税金;而综合单价法则是以分项工程为对象,计算出每个分项工程的直接工程费+间接费+利润+税金,汇总之后,再加上措施费工程量清单的分类,按分部分项工程单价组成来分有:①直接费单价(也称工料单价)直接费单价由人工、材料和机械费组成,是按照现行预算定额的工、料、机消耗标准及预算价格和可进入直接费的调价确定。
其他直接费、间接费、利润、材料差价、税金等按现行的计算方法计取列入其他相应价格计算其中,这是国内绝大部分地区采用的编制方式。
②部分费用单价(也称综合单价)部分费用单价只综合了直接费、管理费和利润,并依综合单价计算公式确定综合单价。
该综合单价对应图纸分部分项工程量清单即分部分项同工程实物量计价表,一般这部分费用属于非竞争性费用。
综合费用项目如脚手架工程费、高层建筑增加费、施工组织措施费、履约担保手续费、工程担保费、保险费等,这部分费用属于部分性费用。
在工料单价法中,分部分项工程的单价仅仅包括工、料、机的单价,我们称之为此种单价为“不完全单价”而在综合单价法中,分部分项工程的单价不仅仅包括工、料、机的单价,还包括为完成此种分部分项工程所消耗的间接费、措施费、利润、风险费等,这样的分部分项工程的单价我们称之为“综合单价或者完全单价”。

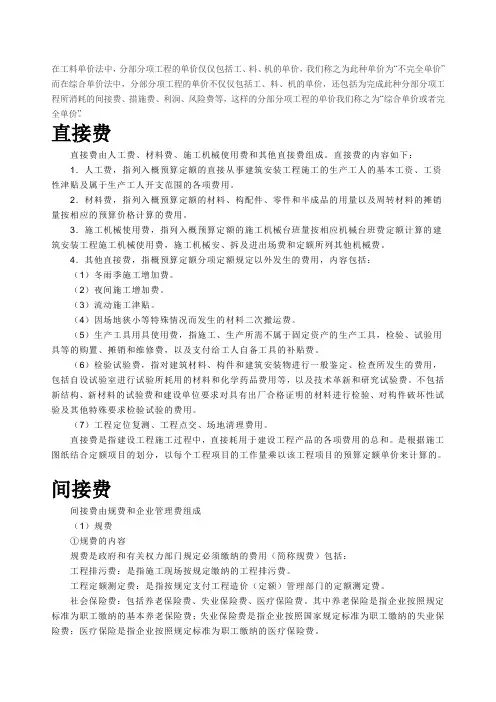

直接费直接费由人工费、材料费、施工机械使用费和其他直接费组成。
直接费的内容如下:1.人工费,指列入概预算定额的直接从事建筑安装工程施工的生产工人的基本工资、工资性津贴及属于生产工人开支范围的各项费用。
2.材料费,指列入概预算定额的材料、构配件、零件和半成品的用量以及周转材料的摊销量按相应的预算价格计算的费用。
3.施工机械使用费,指列入概预算定额的施工机械台班量按相应机械台班费定额计算的建筑安装工程施工机械使用费,施工机械安、拆及进出场费和定额所列其他机械费。
4.其他直接费,指概预算定额分项定额规定以外发生的费用,内容包括:(1)冬雨季施工增加费。
(2)夜间施工增加费。
(3)流动施工津贴。
(4)因场地狭小等特殊情况而发生的材料二次搬运费。
(5)生产工具用具使用费,指施工、生产所需不属于固定资产的生产工具,检验、试验用具等的购置、摊销和维修费,以及支付给工人自备工具的补贴费。
(6)检验试验费,指对建筑材料、构件和建筑安装物进行一般鉴定、检查所发生的费用,包括自设试验室进行试验所耗用的材料和化学药品费用等,以及技术革新和研究试验费。
不包括新结构、新材料的试验费和建设单位要求对具有出厂合格证明的材料进行检验、对构件破坏性试验及其他特殊要求检验试验的费用。
(7)工程定位复测、工程点交、场地清理费用。
直接费是指建设工程施工过程中,直接耗用于建设工程产品的各项费用的总和。
是根据施工图纸结合定额项目的划分,以每个工程项目的工作量乘以该工程项目的预算定额单价来计算的。
间接费间接费由规费和企业管理费组成(1)规费①规费的内容规费是政府和有关权力部门规定必须缴纳的费用(简称规费)包括:工程排污费:是指施工现场按规定缴纳的工程排污费。
