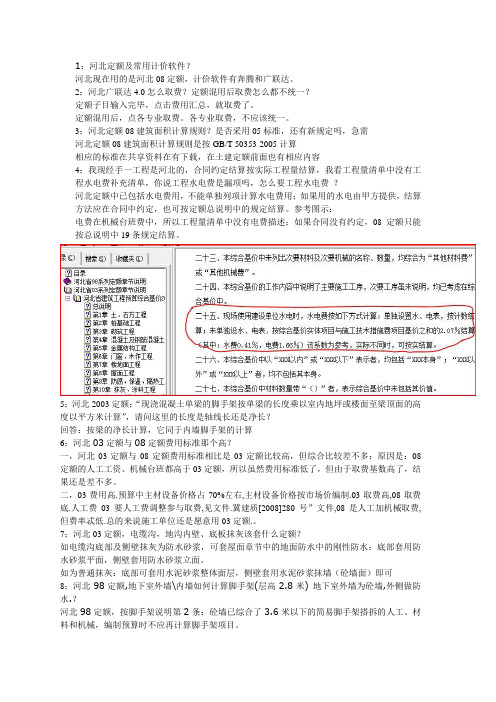

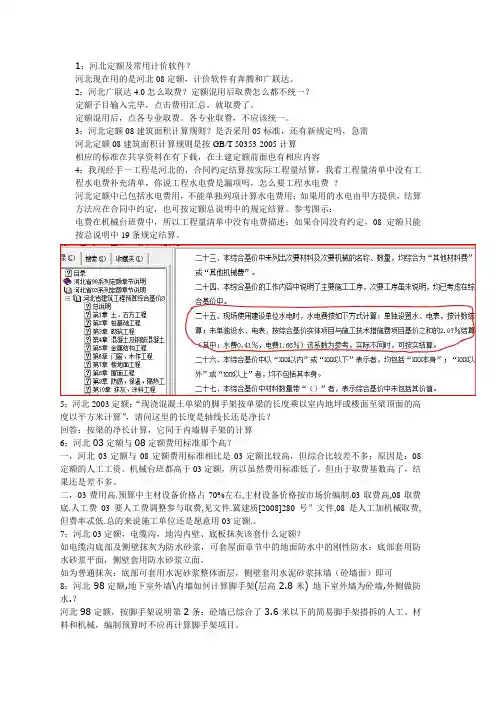

河北省98版土建工程预算定额工程量计算规则
- 格式:pdf
- 大小:1.91 MB
- 文档页数:19
安装预算定额及工程量计算规则预算定额及工程量计算规则是建设工程项目中用来确定工程造价的一种计算方法,通过将工程项目划分为各个不同的工作项目或工作内容,分别编制出相应的工程量表和定额清单,然后根据所需的材料、设备和人力数量以及其对应的价格,计算出每个工程项目的工程量和造价,从而得到整个工程项目的预算和造价控制。
一、预算定额的编制:1.工程划分:根据工程项目的性质和工作内容,将整个工程划分为各个不同的工程项目。
2.工程量的计算:根据设计图纸和规范要求,对每个工程项目的工程量进行计算。
3.材料及设备的使用量计算:根据工程量计算结果,确定所需的材料和设备的使用量。
4.工程造价的计算:根据材料和设备的使用量,以及其对应的价格,计算出每个工程项目的造价。
5.定额清单的编制:根据工程量和工程造价的计算结果,编制出每个工程项目的定额清单,包括所需的材料、设备和人力数量以及其对应的价格。
二、工程量计算规则:1.基本单位:使用国家预算定额的计算规则,以标准计量单位作为工程量计算的基本单位。
2.计算依据:工程量计算的依据是设计图纸、规范标准和施工组织设计文件。
3.计算方法:根据工程项目的特点和施工需求,采用逐项计算或配比计算的方法进行工程量计算。
4.分项计算:将整个工程划分为各个不同的工程项目,对每个工程项目进行独立的工程量计算。
5.材料损耗计算:对于材料的损耗,按照规定的损耗率进行计算。
6.设备使用量计算:对于设备的使用量,根据工程项目的要求和规范要求,计算出所需的设备使用时间。
7.单位工程量计算:对于单位工程量,根据工程项目的性质和工作内容,确定工程量的计算方法。
8.工料费计算:根据工程量和材料、设备的使用量以及其对应的价格,计算出工程的人工费和材料费。
三、应用与改进:预算定额及工程量计算规则广泛应用于各种建设工程项目的预算阶段和造价控制阶段。
在实际应用中,需要不断改进和完善,提高计算的准确性和可靠性,减少误差和争议。

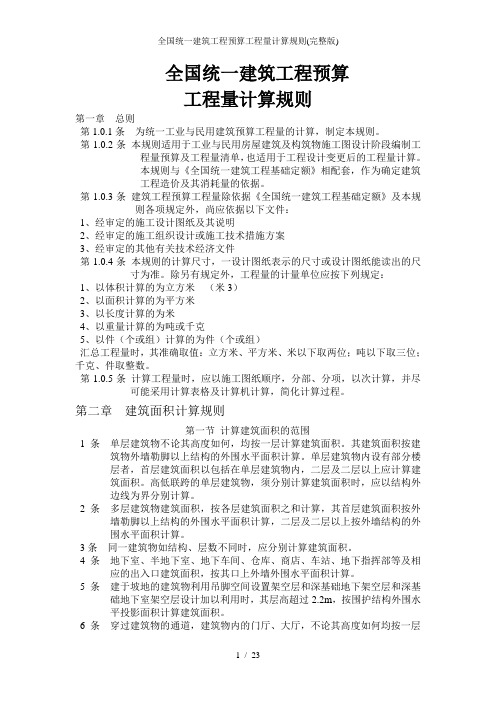

全国统一建筑工程预算工程量计算规则第一章总则第1.0.1条为统一工业与民用建筑预算工程量的计算,制定本规则。
第1.0.2条本规则适用于工业与民用房屋建筑及构筑物施工图设计阶段编制工程量预算及工程量清单,也适用于工程设计变更后的工程量计算。
本规则与《全国统一建筑工程基础定额》相配套,作为确定建筑工程造价及其消耗量的依据。
第1.0.3条建筑工程预算工程量除依据《全国统一建筑工程基础定额》及本规则各项规定外,尚应依据以下文件:1、经审定的施工设计图纸及其说明2、经审定的施工组织设计或施工技术措施方案3、经审定的其他有关技术经济文件第1.0.4条本规则的计算尺寸,一设计图纸表示的尺寸或设计图纸能读出的尺寸为准。
除另有规定外,工程量的计量单位应按下列规定:1、以体积计算的为立方米(米3)2、以面积计算的为平方米3、以长度计算的为米4、以重量计算的为吨或千克5、以件(个或组)计算的为件(个或组)汇总工程量时,其准确取值:立方米、平方米、米以下取两位;吨以下取三位;千克、件取整数。
第1.0.5条计算工程量时,应以施工图纸顺序,分部、分项,以次计算,并尽可能采用计算表格及计算机计算,简化计算过程。
第二章建筑面积计算规则第一节计算建筑面积的范围1条单层建筑物不论其高度如何,均按一层计算建筑面积。
其建筑面积按建筑物外墙勒脚以上结构的外围水平面积计算。
单层建筑物内设有部分楼层者,首层建筑面积以包括在单层建筑物内,二层及二层以上应计算建筑面积。
高低联跨的单层建筑物,须分别计算建筑面积时,应以结构外边线为界分别计算。
2条多层建筑物建筑面积,按各层建筑面积之和计算,其首层建筑面积按外墙勒脚以上结构的外围水平面积计算,二层及二层以上按外墙结构的外围水平面积计算。
3条同一建筑物如结构、层数不同时,应分别计算建筑面积。
4条地下室、半地下室、地下车间、仓库、商店、车站、地下指挥部等及相应的出入口建筑面积,按其口上外墙外围水平面积计算。
工程量清单计算规则及说明一、工程量计算规则1、平整场地按设计图示尺寸的建筑物首层面积(首层面积按建筑物外墙外边线计算)以m2计算。
2、挖土方按设计图示尺寸以m3计算。
3、挖基础土方按设计图示尺寸以基础垫层底面积(基础垫层底面积是指垫层与地基相接的底面积)乘以挖土深度以m3计算。
4、人工挖桩孔土方按图示桩的不同断面积乘以设计桩孔中心线深度(含扩大头进入持力层部分)以m3计算。
5、挖淤泥、流砂按设计图示位置、界限以m3计算。
6、管沟土方按设计图示的管道中心线长度以m计算。
7、预裂爆破按设计图示的钻孔总长度以m计算。
8、石方开挖按设计图示尺寸以m3计算。
9、管沟石方按设计图示的管道中心线长度以m计算。
10、土(石)方回填按设计图示尺寸以m3计算。
场地回填以回填面积乘以平均回填厚度计算;室内回填以主墙间净面积乘以回填厚度计算;基础回填以挖方体积减去设计室外地坪以下埋设的基础体积(包括基础垫层及其他构筑物)计算。
二、说明1、土壤及岩石(普氏)的分类可按(附表一)确定。
2、土石方体积应按挖掘前的天然密实体积计算。
3、平整场地适用于建筑场地厚度在±30cm以内的挖、填、找平。
4、挖土方适用于±30cm以外的竖向布置的挖土或山坡切土,是指设计室外地坪标高以上的挖土,其挖土方平均厚度应按自然地面测量标高至设计地坪标高间的平均厚度确定。
5、挖基础土方包括带形基础、独立基础、满堂基础(包括地下室基础)及设备基础等。
基础土方、石方开挖深度应按基础垫层底表面(基础垫层底表面是指垫层与地基相接的垫层底表面)标高至交付施工场地标高(交付施工场地标高是指设计室外地坪标高)确定。
无交付施工场地标高时,应按自然地面标高确定。
6、设计要求采用减震孔方式减弱爆破震动波时,可按预裂爆破项目编码列项。
7、土方开挖中,根据施工要求的放坡、操作工作面和机械挖土进出施工工作面的坡道等增加的工程量,可包括在挖基础土方报价内。
一、工程量计算规则1、桩基工程的土壤级别鉴别可按(附表二)土质级别的规定和鉴别方法进行确定。
建设部关于《全国统一建筑工程基础定额》(土建部分)解释(1)名称建设部关于印发《全国统一建筑工程基础定额》(土建部分)和《全国统一建筑工程预算工程量计算规则》的统一解释和勘误表的通知类别概算预算及定额文号建标造字[1996]44号年度 2000建设部关于印发《全国统一建筑工程基础定额》(土建部分)和《全国统一建筑工程预算工程量计算规则》的统一解释和勘误表的通知建标造字[1996]44号各省、自治区、直辖市建委(建设厅、有关计委),国务院各有关部门工程造价(定额)管理站(处):现将《全国统一建筑工程基础定额》(土建部分)和《全国统一建筑工程预算工程量计算规则》的统一解释和勘误表印发给你们,以便做好单位估价表的编制和管理工作。
附件:《全国统一建筑工程基础定额》(土建部分)和《全国统一建筑工程预算工程量计算规则》的统一解释和勘误表一九九六年十月二十四日《全国统一建筑工程基础定额》(土建部分)和《全国统一建筑工程预算工程量计算规则》统一解释第一章土石方工程1.问:本章部分挖掘机规格在《全国统一施工机械台班费用定额》中缺项答:缺项部分补充(见附表)。
2.问:1 325子目水的含量是否有误答:无误。
3.问:内燃压路机的吨位如何考虑答:内燃压路机是以8t的吨位考虑。
4.问:车床的规格答:车床的规格执行全国统一施工机械台班费用定额724。
5.问:机械挖土缺项部分,可否由各省、自治区、直辖市补充答:可以。
6.问:钢板剪断机的规格执行什么定额答:钢板剪断机的规格执行全国统一施工机械台班费用定额7 40。
7.问:高压油泵、真空泵、单级离心泵的规格执行什么定额答:高压油泵的规格执行全国统一施工机械台班费用定额8 35。
真空泵的规格执行全国统一施工机械台班费用定额8 28。
单级离心泵的规格执行全国统一施工机械台班费用定额8 1。
8.问:氧割设备应如何组价答:氧割设备单价为24.82元/台班。
9.问:提升设备如何组价答:提升设备单价为53.15元/台班。
工程量计算规则(1)平整场地指厚度在±30cm以内的就地挖、填、找平,其工程量为建、构筑物底面积的外边线各边加2m计算。
平面为矩形平整场地面积:S=(A+4)(B+4)=S底+2L外+16建筑物外轮廓为非直角时,应按实际情况计算。
(2)挖土方按“m3”计,考虑加工作面、放坡系数计算工程实际施工的工程量,按施工方法、土的干湿、坑槽的类别、土的类别、挖土深度等不同套基价。
挖沟槽=(B+2C+kH)×H×L挖基坑=A、B—独基基底的长与宽 B—条基基底宽度C--增加的工作面 K--放坡系数 H--挖深L--沟槽的长,外墙基时取L中,内墙基时取内沟槽的净长。
(3)原土打夯:按图示尺寸(含工作面)面积以“m2”计算,不分土的类别及夯实方法套基价。
原土打夯=沟槽底面积+地坑底面积=(B+2C)×(L中+L净)+(A+2C)×(B+2C);(4)回填土分为基础回填土和室内回填土,均以“m3”计,不分土的类别及夯实方法套基价。
基础回填土=挖沟槽体积+挖基坑体积-室外地坪标高以下埋设物的总体积室内回填土=[底层建筑面积—内外承重墙水平投影面积]×回填土厚度回填土厚度=室内外高差—地坪厚度(5)余土外运:挖方量扣减回填土量,以“m3”计,按运输方法和运输距离的不同而套基价,买土费用另计。
余土外运=挖沟槽体积+挖地坑体积-(基础回填土体积+室内回填土体积)(6)挖土支挡土板或护坡时需另计。
(7)其它规则:a、人工土石方计算;b、机械土石方;c、人工凿石和石方爆破。
桩基分两类:预制桩或灌注桩1.主要分项内容:桩基础工程列项时,主要根据施工顺序列项,同时考虑其他因素影响。
预制钢筋混凝土桩一般包括:制桩、运桩、打桩、接桩、送桩、浇筑桩承台等项目;现浇灌注桩一般包括钢筋笼制作、灌注桩子目。
2.必须已知的条件(查工程地质勘察报告或按照施工组织设计的要求):1)土壤级别的划分(一级土和二级土两大类)及施工方法、工艺流程、采用机型及桩土的泥浆运距;2)是平地还是斜坡、基坑内或在地坪上打坑槽内打桩;3)是否小型工程;4)是否打密桩(桩间距小于4倍桩径);5) 是否打试验桩;6)是否补桩或打地基强夯后的桩;7)是否打斜桩;8)桩长及截面尺寸、砼强度等级及管桩的填充材料等。
全国统一建筑工程预算工程量计算规则第一章总则第1.0.1条为统一工业与民用建筑预算工程量的计算,制定本规则。
第1.0.2条本规则适用于工业与民用房屋建筑及构筑物施工图设计阶段编制工程量预算及工程量清单,也适用于工程设计变更后的工程量计算。
本规则与《全国统一建筑工程基础定额》相配套,作为确定建筑工程造价及其消耗量的依据。
第1.0.3条建筑工程预算工程量除依据《全国统一建筑工程基础定额》及本规则各项规定外,尚应依据以下文件:1、经审定的施工设计图纸及其说明2、经审定的施工组织设计或施工技术措施方案3、经审定的其他有关技术经济文件第1.0.4条本规则的计算尺寸,一设计图纸表示的尺寸或设计图纸能读出的尺寸为准。
除另有规定外,工程量的计量单位应按下列规定:1、以体积计算的为立方米(米3)2、以面积计算的为平方米3、以长度计算的为米4、以重量计算的为吨或千克5、以件(个或组)计算的为件(个或组)汇总工程量时,其准确取值:立方米、平方米、米以下取两位;吨以下取三位;千克、件取整数。
第1.0.5条计算工程量时,应以施工图纸顺序,分部、分项,以次计算,并尽可能采用计算表格及计算机计算,简化计算过程。
第二章建筑面积计算规则第一节计算建筑面积的范围1条单层建筑物不论其高度如何,均按一层计算建筑面积。
其建筑面积按建筑物外墙勒脚以上结构的外围水平面积计算。
单层建筑物内设有部分楼层者,首层建筑面积以包括在单层建筑物内,二层及二层以上应计算建筑面积。
高低联跨的单层建筑物,须分别计算建筑面积时,应以结构外边线为界分别计算。
2条多层建筑物建筑面积,按各层建筑面积之和计算,其首层建筑面积按外墙勒脚以上结构的外围水平面积计算,二层及二层以上按外墙结构的外围水平面积计算。
3条同一建筑物如结构、层数不同时,应分别计算建筑面积。
4条地下室、半地下室、地下车间、仓库、商店、车站、地下指挥部等及相应的出入口建筑面积,按其口上外墙外围水平面积计算。
全国统一建筑工程预算工程量计算规则第一章总则第1.0.1条为统一工业与民用建筑预算工程量的计算,制定本规则。
第1.0.2条本规则适用于工业与民用房屋建筑及构筑物施工图设计阶段编制工程量预算及工程量清单,也适用于工程设计变更后的工程量计算。
本规则与《全国统一建筑工程基础定额》相配套,作为确定建筑工程造价及其消耗量的依据。
第1.0.3条建筑工程预算工程量除依据《全国统一建筑工程基础定额》及本规则各项规定外,尚应依据以下文件:1、经审定的施工设计图纸及其说明2、经审定的施工组织设计或施工技术措施方案3、经审定的其他有关技术经济文件第1.0.4条本规则的计算尺寸,一设计图纸表示的尺寸或设计图纸能读出的尺寸为准。
除另有规定外,工程量的计量单位应按下列规定:1、以体积计算的为立方米(米3)2、以面积计算的为平方米3、以长度计算的为米4、以重量计算的为吨或千克5、以件(个或组)计算的为件(个或组)汇总工程量时,其准确取值:立方米、平方米、米以下取两位;吨以下取三位;千克、件取整数。
第1.0.5条计算工程量时,应以施工图纸顺序,分部、分项,以次计算,并尽可能采用计算表格及计算机计算,简化计算过程。
第二章建筑面积计算规则第一节计算建筑面积的范围1条单层建筑物不论其高度如何,均按一层计算建筑面积。
其建筑面积按建筑物外墙勒脚以上结构的外围水平面积计算。
单层建筑物内设有部分楼层者,首层建筑面积以包括在单层建筑物内,二层及二层以上应计算建筑面积。
高低联跨的单层建筑物,须分别计算建筑面积时,应以结构外边线为界分别计算。
2条多层建筑物建筑面积,按各层建筑面积之和计算,其首层建筑面积按外墙勒脚以上结构的外围水平面积计算,二层及二层以上按外墙结构的外围水平面积计算。
3条同一建筑物如结构、层数不同时,应分别计算建筑面积。
4条地下室、半地下室、地下车间、仓库、商店、车站、地下指挥部等及相应的出入口建筑面积,按其口上外墙外围水平面积计算。
总说明一、<河北省建筑工程预算综合基价》(以下简称本综合基价)是在《全国统一建筑工程基础定额》(土建工程)的基础上,结合我省实际,按照合理的施工组织设和正常的施工条件,根据现行的建筑工程施工及验收规范、操作规程和2000年《全国统一建筑安装工程工期定额》编制的。
二,本综合基价适用于河北省行政区域内的一般工业与民用建筑的新建、扩建和接层工程。
三、本综合基价中的消耗量是编制施工图预算和招标标底的依据。
综合基价是工程量清单计价、编制企业定额、投标报价确定合同价、进行工程拨款、竣工结算和工程造价管理的基础;是编制概算定额、概算指标和投资估算指标的主要资料。
四、本综合基价分为实体项目、施上技术措施费、施工组织措施费及附录共四部分。
实体项目与施工技术措施费、施工组织措施费中已包括人工费、材料费、机械费、费用及利润。
实体项目消耗量不得调整,施工技术措施费和施上组织措施费消耗量作为参考,企业可自行确定。
本综合基价中的人工单价、材料价格、机械台班单价为指导性价格,编制工程预结算、标底和投标报价等时,可依据自身情况,结合市场进行调整。
五、本综合基价中的综合费用包括费用及利润。
费用包括现场管理费、企业管理费、财务费用及社会劳动保险费用。
不包括规费和税金,规费和税金按《河北省建筑、安装、市政、装饰装修丁程费率》规定计算。
一般土建工程综合费用是按三类工程考虑的,桩基工程综合费用区分灌注桩和预制桩,分别按一类工程、二类工程考虑、综合基价中的综合费用为指导性费用,编制工程预结算、标底和投标报价等时,应按照《河北省建筑、安装、市政、装饰装修工程费率》的规定结合工程实际及企业的具体情况进行确定。
六、本综合基价施工技术措施费包括:脚手架工程、模板工程、构件运输及安装工程、垂直运输工程、建筑物超高费、大型机械—次安拆及场外运输费。
七、本综合基价施工组织措施费包括:冬雨季施工增加费、夜间施工增加费、生产工具用具使用费、检验试验费、工程定位复测及场地清理费、成品保护费、二次搬运费、临时停电停水费、临时设施费、土建施工与生产同时进行增加费用、在有害身体健康环境中施工降效增加费。
