建筑工程消耗量定额讲解
- 格式:pptx
- 大小:128.25 KB
- 文档页数:18

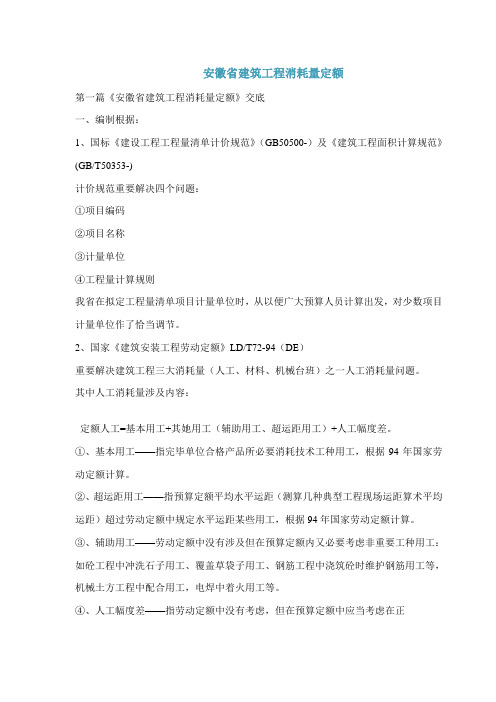

安徽省建筑工程消耗量定额第一篇《安徽省建筑工程消耗量定额》交底一、编制根据:1、国标《建设工程工程量清单计价规范》(GB50500-)及《建筑工程面积计算规范》(GB/T50353-)计价规范重要解决四个问题:①项目编码②项目名称③计量单位④工程量计算规则我省在拟定工程量清单项目计量单位时,从以便广大预算人员计算出发,对少数项目计量单位作了恰当调节。
2、国家《建筑安装工程劳动定额》LD/T72-94(DE)重要解决建筑工程三大消耗量(人工、材料、机械台班)之一人工消耗量问题。
其中人工消耗量涉及内容:定额人工=基本用工+其她用工(辅助用工、超运距用工)+人工幅度差。
①、基本用工——指完毕单位合格产品所必要消耗技术工种用工,根据94年国家劳动定额计算。
②、超运距用工——指预算定额平均水平运距(测算几种典型工程现场运距算术平均运距)超过劳动定额中规定水平运距某些用工,根据94年国家劳动定额计算。
③、辅助用工——劳动定额中没有涉及但在预算定额内又必要考虑非重要工种用工:如砼工程中冲洗石子用工、覆盖草袋子用工、钢筋工程中浇筑砼时维护钢筋用工等,机械土方工程中配合用工,电焊中着火用工等。
④、人工幅度差——指劳动定额中没有考虑,但在预算定额中应当考虑在正常施工条件下所发生各种工时损失。
如:①各工种间工序达接及交叉作业互相配合所发生停歇用工。
②施工机械在单位工程之间转移及暂时水电线路移动所导致停工。
③质量检查和隐蔽工程验收工作影响。
④班组操作地点转移用工。
⑤工序交接时对前一工序不可避免其她零星用工。
办法:人工幅度差用人工幅度差系数进行调节。
人工幅度差=(基本用工+辅助用工+超运距用工)×人工幅度差系数阐明:我省建筑工程消耗量定额中人工幅度差系数大某些项目取定为10%,也有少量不同。
如第一章人工土石方工程取5%;第六章取定为12%,这重要是依照我省实际状况及参照邻省定额水平来拟定。
3、95年《全国统一建筑工程基本定额》(GJD-101-95)、98年《全国统一建筑工程基本定额安徽省估价表》。
陕西省建筑装饰工程消耗量定额及计价解释(二)一、计价费率部分1、安全文明施工措施费用计算基数是:分部分项工程费+措施项目费+其他项目费;规费计算基数是:分部分项工程费+措施项目费+其他项目费+安全文明施工措施费;差价应做为计算安全文明施工措施费、规费、税金(增值税销项税额)的基数。
2、根据规费的性质,在工程结算时,承包人不需要提供有关交费证明。
3、机械费中工日单价能否调整,以满足1)机械台班单价执行2009年《陕西省建设工程施工机械台班价目表》价格,2)施工合同约定执行国家调整政策或人工工日单价允许调整的条件为准,满足以上条件者,机械费中工日单价就能调整,计入差价;否则机械费中工日单价不能调整。
4、材料单价是指从其来源地运到工地仓库后出库的施工现场全部费用;其内容包括:材料原价(或供应价格)、材料运杂费、运输损耗费、采购及保管费等四项费用。
材料的采购及保管费率为2.2%,其中采购费率为1%,保管费率为1.20%。
其计算公式为:采购及保管费=(材料原价或供应价格+材料运杂费+运输损耗费)×采购及保管费率(2.2%)5、按费率计算的检验试验费不包括下列内容:1)桩基承载力检测;2)人工地基承载力检测;3)钢筋保护层检测;4)面砖、植筋、钢筋机械连接等拉拨试验检测;5)室内空气检测;6)节能检测;7)门窗、幕墙的水密性、气密性、抗风压、平面变形等检测;8)屋面、卫生间等防水闭水试验;9)石材、面砖的放射性检测;10)构件超声波的检测;11)钢筋混凝土墙抗渗试验;12)对已具有合格证的材料、成品、半成品重新检测。
以上检测发生后,据实按有关收费标准执行。
6、水、电本身属于材料类别,水、电的消耗用量在各定额子目和各个费用中体现。
工程结算时,要根据合同与招投标规定来确定是否能计算差价;1)招标文件要求水电费单价以市场价计算的,以合同约定为准;合同约定水电费属于调差材料者,可以调整水电差价,否则水电费不能调差;2)招标文件要求水电费单价以09价目表单价或建设单位指定价计算的,水电实际单价与09价目表单价或建设单位指定价有差异者,可以调整水电差价;3)差价计算方法:水、电实际单价与合同或招标文件要求的水电单价之差做为单价差,数量以施工现场的水电数量为准。
全国统一建筑工程基础定额-湖南省消耗
量定额
1. 简介
全国统一建筑工程基础定额-湖南省消耗量定额是为了指导和规范湖南省的建筑工程基础消耗量而制定的。
2. 定额内容
该定额以建筑工程的不同类型和规模为基础,包含了以下方面的内容:
- 混凝土消耗量
- 钢材消耗量
- 砖石、石材等材料消耗量
- 模板和脚手架消耗量
- 涂料和装饰材料消耗量
- 地基和基础工程材料消耗量
- 其他相关材料的消耗量
3. 使用方法
使用该定额时,需要根据具体的建筑工程项目进行调整,考虑
项目的规模、地理条件、工程要求等因素,并结合实际情况进行具
体计算。
4. 注意事项
在使用该定额时,需要注意以下事项:
- 确保使用的材料符合国家和行业标准,避免使用低质量材料;
- 根据实际需要,适当调整定额中的消耗量,确保工程的质量
和安全性。
5. 结论
全国统一建筑工程基础定额-湖南省消耗量定额提供了对建筑
工程基础消耗量的指导和规范。
在实际使用过程中,应综合考虑具
体项目的情况,灵活调整定额,确保工程的顺利进行。
以上为全国统一建筑工程基础定额-湖南省消耗量定额的介绍,希望能对您有所帮助。
2003消耗量定额解释1、建筑工程消耗量定额与修缮工程预算定额的分界:修缮工程中,300㎡以内的零星添建工程,执行修缮定额;超过300㎡的添建工程,执行建筑定额。
2、砌筑材料的规格,设计与定额不同时,可以换算,但消耗量不变,系指定额材料块数折合体积与定额砂浆体积的总体积不变。
3、各种砌体子目,均包括原浆勾缝内容。
加浆勾缝时,按定额第九章第二节相应规定计算。
4、坡屋面顶板,按斜板计算。
屋脊处八字脚的加厚混凝土(素混凝土)已包括在消耗量内,不单独计算。
若屋脊处八字脚的加厚混凝土配置钢筋作梁使用,应按设计尺寸并入斜板工程量内计算。
5、现浇混凝土柱、梁、墙、板的分界:⑴混凝土墙中的暗柱、暗梁,并入相应墙体积内,不单独计算;⑵梁、墙连接时,墙高算至梁底;⑶墙、墙相交时,外墙按外墙中心线长度计算,内墙按墙间净长度计算;⑷柱、墙与板相交时,柱和外墙的高度,算至板上坪;内墙的高度,算至板底;板的宽度,按外墙间净宽度(无外墙时,按板边缘之间的宽度)计算,不扣除柱、垛所占板的面积;⑸电梯井壁,工程量计算执行外墙的相应规定。
6、大理石、花岗岩楼地面面层点缀子目,其点缀块料按规格块料、被点缀的主体块料按现场加工编制。
点缀块料面层的工程量,按设计图示尺寸,单独计算;不扣除被点缀的主体块料面层的工程量,其现场加工的人工、机械也不增加。
7、各种现浇混凝土板、楼梯、圈梁、过梁、楼梯、雨蓬、阳台、挑檐中的梁和挑梁,混凝土构造柱,均不单独计算。
8、内装饰脚手架,内墙高度在3.6m以内时按相应脚手架子目30%计取。
但计取满堂脚手架后,不再计取内装饰脚手架。
9、钢梁执行钢制动梁子目,钢支架执行屋架钢支撑(十字)子目。
10、墙面抹灰(含一般抹灰和装饰抹灰)的工程量,应扣除零星抹灰所占面积,不扣除各种装饰线条所占面积。
11、平挂式安全网(脚手架与建筑物外墙之间的安全网),按水平挂设的投影面积,以平方米计算,执行定额10-1-46立挂式安全网子目。
《吉林省建筑工程消耗量定额》定额说明及计算规则吉林省建筑工程消耗量定额是指按照国家有关建筑工程消耗量定额的基础上,结合吉林省实际情况和特点进行调整的建筑工程消耗量定额。
下面对吉林省建筑工程消耗量定额的定额说明和计算规则进行详细介绍。
一、定额说明1.调整基础:吉林省建筑工程消耗量定额的调整基础为国家有关建筑工程消耗量定额,并结合吉林省的实际情况和特点进行适当调整。
2.定额编制:吉林省建筑工程消耗量定额按照施工工艺方法和构造划分,根据施工工艺和构造要求,编制相应的消耗量定额。
3.参照标准:吉林省建筑工程消耗量定额的编制要参照国家有关建筑工程消耗量定额的相关标准和规定。
4.变动因素:吉林省建筑工程消耗量定额中规定了消耗量的变动因素,如地区因素、施工工艺方法和施工条件等,根据具体工程的特点和要求,对消耗量进行相应的修订。
5.统一使用:吉林省建筑工程消耗量定额适用于吉林省范围内的建筑工程项目,具有统一性和普遍适用性。
二、计算规则1.消耗量计算:吉林省建筑工程消耗量定额的计算是按照建筑工程的设计图纸和具体要求,根据各项工程的材料、设备和人工消耗量来确定的。
2.消耗量调整:根据项目的特点和要求,对吉林省建筑工程消耗量定额进行适当调整。
调整的依据包括地区因素、施工工艺方法和施工条件等。
3.材料计算:吉林省建筑工程消耗量定额中对材料的计算是按照设计图纸和使用要求来确定的,包括材料的种类、数量和单位消耗量等。
4.设备计算:吉林省建筑工程消耗量定额中对设备的计算是根据工程的规模和要求,结合施工工艺和使用条件来确定的,包括设备的种类、数量和使用小时数等。
5.人工计算:吉林省建筑工程消耗量定额中对人工的计算是按照工程的特点和要求,根据施工工艺和人工工时来确定的,包括各种工种的人工消耗量和工时等。
总之,吉林省建筑工程消耗量定额是根据国家有关建筑工程消耗量定额的基础上,结合吉林省实际情况和特点进行调整的建筑工程消耗量定额。
定额说明中明确了调整基础、定额编制、参照标准、变动因素和统一使用等内容。
