园林工程定额解释(一)第一章:人工整理绿化用地(一)、本章包括:人工整理绿化用地、挖土方,挖拆各种路面、垫层、伐树、挖树根,机械运渣土,屋顶花园基底处理等5节共49个子目.释义:整理绿化用地:园林绿化所用的土地,都要通过征用、征购或内部调剂来解决,特别是大型综合性公园,往往占地面积很大,征地工作就是园林工程开始之前最重要的事情。
不论采取何种方式获得土地,都要做到征地后的拆迁安置、退耕还绿和工程建设宣传工作。
土地一经征用后,就应尽快设置围墙、篱栅或临时性的围护设施,把施工现场保护起来。
根据园林规划或园林种植设计的安排,已经确定的绿化用地范围,施工中最好不要临时挪作他用,特别是不要作为建筑施工的备料,配料场地使用,以免破坏土质。
若作为临时性的堆放场地,也要求堆放物对土质无不利影响,在进行绿化施工之前,绿化用地上所有建筑垃圾和其他杂物,都要清除干净。
若土质已遭碱化或其他污染,要清除恶化,置换肥沃客土,别无选择。
在施工现场范围内,为了能够保证开工后施工用水,用电和车辆运输,以及保证各施工点有方便的施工场地,要引入水源、电源,敷设水管、电线,并修筑材料运输便道,平整施工点的场地,做到“三通一平”。
运输便道可按照规划的主园路路线,需要一段就修一段,只修筑路基和路面基层,不做路面面层铺装。
挖拆垫层:承受并传递建筑物上部荷载的基土构造层称为垫层。
垫层按构成材料划分,有灰土垫层、三合土垫层、砂垫层、砂石垫层、毛石垫层,碎砖垫层、砾(碎)石垫层和混凝土垫层等,挖拆垫层就是对垫层进行处理达到合理利用的要求。

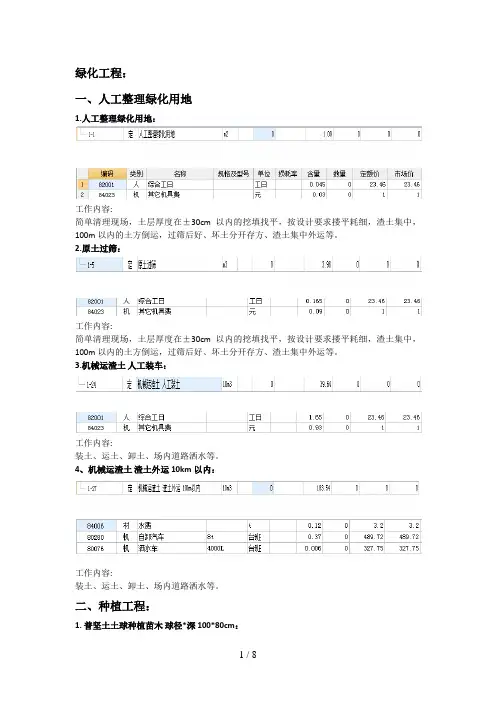

(二)人工整理绿化用地,是绿化工程施工前的地坪整理,每个绿化工程均应计算一次。
解释:绿化工程:狭义指树木、草坪及其他地被植物、花卉、水生植物、攀缘植物的种植以及与之相关的整地,改良土壤,敷设排灌设施,安装保护设施等。
广义的绿化工程则与造园同义,包括绿内道路、桥梁、园椅、园灯等设施的建造。
绿化工程因不同绿地或不同地段在防护、改善气候卫生状况、休憩活动和造景等方面的目的不同,以及在质量水平方面的要求不同而采取不同的布局形式、材料结构、工程标准和技术措施。
工程效益的实现在于形式与内容统一的设计和符合设计要求的施工,同时还赖于符合要求的长期养护管理。
土地运输:包括余土外运和取土,余土外运系指单位工程总挖方量大于总填方量时,将多余土方运至土场;取土系指单位工程总填方量大于总挖方量时,将不足土方从堆土场取回运至填土地点。
其运输方法有人工运土方和单轮、双轮车运土方。
人工运土方是人工用铁锹、耙、锄等工具装土,用手推车送土。
单轮双轮车运土方是指用手推车进行水平运输,也能在脚手架、施工栈道上使用,还可与塔式起重机、井架等配合使用,解决垂直运输的问题。
(三)、凡绿化工程用地自然地坪与设计地坪相差在正负30cm以内,执行人工整理绿化用地相应定额子目;在正负30cm以外,则分别执行挖土土方或回填土相应定额子目。
设计地坪:标高不一定等于自然地坪标高,设计地坪标高是根据施工图的设计要求,在工程竣工后形成的地坪。
自然地坪:指工程开挖前施工场地的原有地坪。
回填土:在建筑过程中,回填土可分为人工回填土和机械回填土碾压两种。
机械回填土碾压按施工图纸的图示尺寸,以立方米为单位计算,其土方体积应乘以1.1系数。
人工回填土可分为松填和夯填两种。
基础工程完成后或为了达到垫层以下的设计标高,必须进行土方回填。
回填土一般在距离5m内取用,故常称就地取回填土.(四)砍挖灌木林每1000m2,220棵以下为稀,220棵以上为密。
灌木:矮小而丛生的木本植物,如荆、玫瑰、茉莉等,灌木在园林绿化中的用途非常广泛,其应用范围和作用仅次于乔木类,灌木类大多具有美丽芳香的花朵或彩艳丽的果实,再加上其体量较小,便于管理和修剪,更适于在城市范围应用。
(五)屋顶花园基底处理,定额中不包括垂直运输费用,发生时另行计算。
园林绿化工程计算规则一、围堰工程围堰工程分土围堰、草袋围堰:土围堰工程量按围堰的长度以延长米计算;草借袋围堰工程量以立方米计算。
二、园林绿化工程1.不论树木大小均按株计算。
2.种植花卉、挖铺草皮以平方米计算。
3.绿篱种植不论单排,双排均以延长米计算。
三、堆砌假山及塑假石山工程1.假山的工程量按实际使用石料数量以吨计算。
计算公式:堆砌假山工程量(吨)=进料验收的数量-进料剩余数量。
2.塑假石山工程量按其外围面积以平方米计算。
四、山路、园桥、地面1.各种园路垫层按设计图示尺寸,两边各放宽5cm乘厚度以立方米计算。
2.各种园路面层按设计图示尺寸,按平方米计算。
3.园桥:毛石基础、桥台、桥墩、护坡按设计图示尺寸以立方米计算。
石桥面按平方米计算。
4.室内地面以主墙间面积计算,不扣除磉磴(西半球顶石)、落地柱、垛、间壁墙所占面积,应扣除0.5m2以上的佛像基座、香炉基座及其它室内装饰件底座所占面积,室外地坪和散水不扣除天花乱坠子所占面积,应扣除0.5m2以上的树池、花坛、沟盖板、须弥座、照壁等所占面积。
5.墁石子地面不扣除砖、瓦条拼花所占面积,若砌砖心时应扣除砖心所占面积。
6.用卵石拼花、拼字,均按花或字的外接矩形或贺形面积计算其工程量。
7.贴陶瓷片按实铺面积计算,瓷片拼花或拼字时,按花或字的外接矩形或贺形面积计算,其工程量乘以系数0.8。
五、园林小品工程1.堆塑装饰工程分别按展开面积以平方米计算,塑树根或仿树形柱、枋竹形柱分不同直径按米计算。
2.小型设施工程量:(1)预制花檐、角花、博古架分不同规格按延长米计算。
(2)现浇彩色水磨石飞来椅按扶手长度计算。
(3)木纹板工程量以平方米计算。
(4)砖砌园林小摆设工程量以立方米计算,砖砌园林小摆事实设抹灰面工程量以平方米计算。
3.树皮、麦草、山草、丝(思)毛草亭屋面以斜面积平方米计算。
园林绿化工程造价(一)绿化工程造价计算有何规定随着我国改革开放的不断深入,为了将上海建设成为世界一流的金融、旅游、文化、购物城市,各级政府对改善生态环境,提高生活质量的问题日益重视,对园林绿化建设的投资逐年增加。
如何节约资金,合理计算绿化工程造价;成了大家十分关注的问题,为此,我们特设了这个专栏,目的是通过对绿化工程造价计算知识的宣传、介绍,使大家有个扼要的了解。
绿化工程造价计算,属于建设工程范畴,主管部门是上海市建设委员会。
从政府的管理目标上看,是规范工程造价计价方法,通过改革的手段,逐步培育和推动建设市场有序地向市场经济转换的任务。
从目前管理力度上看,对绿化建设工程中,一般的单位、家庭摆花、鲜插花以及盆栽艺术花卉等绿化市场,对国家投资影响不大,目前已采取了根据季节变化,供需双方随行就市的方法,由买卖双方自由定价。
各花卉市场定期发布的花卉行情价,供买卖双方成交时参考。
而对政府或企业投资的绿化种植工程,目前仍采取政府有关部门陆续发布一系列指导性的规定,标准,积极而又稳妥地逐步向市场经济方向发展。
绿化种植工程,从其苗木品种上看成百上千,从其外观上看千姿百态,从工程角度上看,施工地点、种植方法、施工季节……又各不相同。
绿化工程造价计算到底有没有规律?目前,有哪些标准、规定?有哪些计算方法?其实这些问题都是可以解决的。
1989年,建设部根据绿化种植工程的特点、规律,颁布了《仿古建筑及园林工程预算定额》,它对园林建筑和绿化种植工程造价的计价方法,作了详细而又明确的规定。
1993年,上海根据建设部的规定,编制了适用于上海地区的《园林建设工程预算定额》,目前仍在执行之中,随着时间的推移,又发布了一系列文件、规定,这些文件和定额,是目前上海地区绿化种植工程从投资框算、设计概算、合同预算、竣工结算重要的必不可少的依据。
这些定额和文件如何执行,这就是这个专栏以后陆续分主题介绍的重要内容。
(二)绿化工程造价的组成内容依据上海市建设委员会下属的造价管理部门-市建设工程定额管理总站的规定,绿化种植工程造价有两大内容组成:一是工程直接费用;二是工程间接费用。
工程直接费用,顾名思义是指完成绿化种植工程的直接成本部分,主要包括三个方面。
1.人工费用:包括苗木采购到工地以后的,苗木场内驳运,挖坑,换土,种植,覆土,保墒,浇水,围护……直至竣工后,养护一个月的时间内所耗用的全部人工费用。
2.材料费用:包括各种不同品种、规格苗木本身的费用,以及种植时必需的辅助材料费用。
辅助材料包括苗木灌溉的水,树干防护的草绳、铅丝,以及各类竹桩、木桩、水泥桩等材料费用。
3.机械费用:包括大规格苗木,当人工不能扛抬时,必须使用机械搬运到设计方位,然后吊起、复位、扶正等发生机械耗损的费用。
人工、材料、机械三项费用,在定额中均有详尽的规定,一般情况下,是不允许随意改动的。
但是,定额是按照正常的施工方法,确定人工、材料、机械费用的。
由于施工工程的条件、气候千变万化,定额还规定,允许定额规定以外的不确定因素,由甲、乙双方根据施工现场的实际情况,另行增加工程费用,但必须经过甲、乙双方协商同意,并在施工合同中增加补充条款明确,方可增加工程费用。
工程间接费用,是指完成绿化种植工程后,施工企业必须收取的其他费用,它是绿化工程造价必不可少的组成部分。
其中包括:施工企业技术管理人员和企业管理费用的支出,企业的合法利润以及上缴国家(或上级管理部门)的税金等内容组成。
工程间接费用收取多少,是根据绿化种植工程的规模大小,由市建设工程定额管理总站统一明确规定的,是不能随意增减的。
(三)绿化种植工程造价计算依据首先,要有完整的绿化种植工程施工设计图。
施工设计图的设计,应由甲方(业主)请有绿化设计资质的单位设计,他们根据投资方特定的环境、地形、观赏、使用等要求以及投资额度,设计出既有利于植物生长、观赏、使用功能,又保证资金合理使用的施工图,配置不同品种、规格的苗木种植数量,达到投资方预期的效果。
其次,要有和工程施工期相配套的苗木市场价格信息资料。
工程施工时间的不同,其苗木价格是根据市场价格的起伏而变化的,所以在施工前必须根据当前市场苗木供应价格情况,计算该工程预期造价,即完成一个绿化种植工程大概需要多少资金的框算计划。
上海苗木市场价格信息是根据市建设工程定额管理总站发布的价格资料,一般有以下两种途径。
1、每季度第一个月发布的《上海工程造价信息》。
2、按照去年的苗价行情综合取定编制的《工程苗木材料预算调整价格》。
目前上海使用的定额为1993年版的《上海市园林建设工程定额》,相配套的规定文件一般指1993年以后陆续发布的和绿化种植工程有关的文件。
例如,土方费用文件、不同年度的《工程苗木材料预算调整价格》、绿化养护补充定额等。
最后,还必须准备相配套的计算工具。
目前预算的编制方法有两种:一种是手工计算方法,该方法必须备有合适的预算表格和计算器等操作工具。
另一种是采用电脑软件计算方法,该方法必须具备电脑和相应的绿化种植工程造价计算机软件。
