施工组织设计编写规定

  • 格式:doc
  • 大小:85.50 KB
  • 文档页数:18

下载文档原格式

  / 18
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

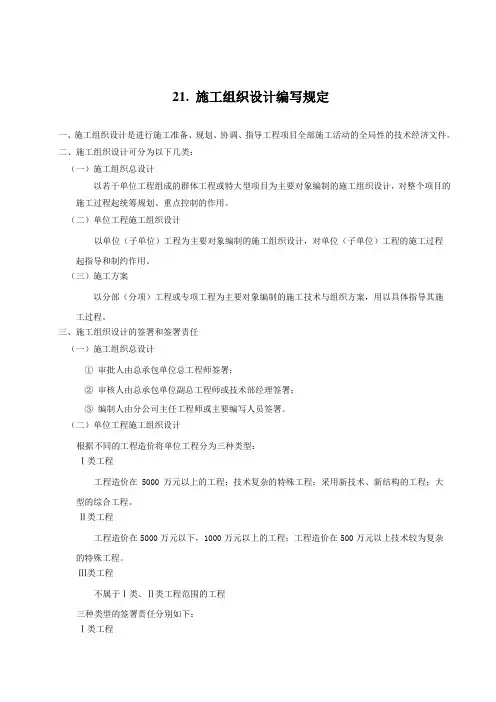

24. 施工组织设计编写规定

一、施工组织设计是进行施工准备、规划、协调、指导工程项目全部施工活动的全局性的技术经济文件。

二、施工组织设计可分为以下几类:

(一)施工组织总设计

以若干单位工程组成的群体工程或特大型项目为主要对象编制的施工组织设计,对整个项目的施工过程起统筹规划、重点控制的作用。

(二)单位工程施工组织设计以单位(子单位)工程为主要对象编制的施工组织设计,对单位(子单位)工程的施工过程

起指导和制约作用。

(三)施工方案

以分部(分项)工程或专项工程为主要对象编制的施工技术与组织方案,用以具体指导其施工过程。

三、施工组织设计的签署和签署责任

(一)施工组织总设计

① 审批人由总承包单位总工程师签署;

② 审核人由总承包单位技术中心经理或副经理签署;

③ 编制人由主要编写人员签署。

(二)单位工程施工组织设计

根据不同的工程造价将单位工程分为三种类型:Ⅰ类工程

工程造价在5000 万元以上的工程;技术复杂的特殊工程;采用新技术、新结构的工程;大型的综合工程。

Ⅱ类工程

工程造价在5000 万元以下,1000 万元以上的工程;工程造价在500 万元以上技术较为复杂的特殊工程。

Ⅲ类工程

不属于Ⅰ类、Ⅱ类工程范围的工程。三种类型的签署责任分别如下:

Ⅰ类工程

① 审批人由公司总工程师签署;

② 审核人由公司技术中心经理或副经理签署;

③ 编制人由主要编写人员签署。

Ⅱ类工程

① 审批人由公司技术中心经理或副经理签署;

② 审核人由分公司主任工程师签署;

③ 编制人由主要编写人员签署。

Ⅲ类工程

① 审批人由分公司主任工程师签署;

② 审核人由项目的技术负责人签署;

③ 编制人由主要编写人员签署。

(三)施工方案1.危险性较大工程安全专项施

工方案:

基坑支护与降水工程、地下暗挖工程、水下工程、高大模板工程、起重吊装工程、脚手架工程、拆除爆破工程、盾构及顶管等危险性较大工程安全专项施工方案(查阅《危险性较大的分部分项工程安全

《广东省基础工程公司危险性较大工程安全专项施工方案专家论证审查规定》管理办法》建质[2009]87 号、

粤础[2009]56 号[外审依据]、《广东省基础工程公司重要工程内部专家专项论证审查规定》粤础[2010]73 号[内审依据])的签署与单位工程的Ⅰ类工程一致。

2.较复杂分部分项工程施工方案:

开挖深度小于 3m 的基坑支护与降水工程、搭设高度小于 5m 的普通模板工程、起重量小于 100KN

的起重吊装工程、搭设高度 24m 以下的脚手架工程、塔吊基础工程等未达到危险性较大工程的标准但又

相当重要的分部分项工程施工方案的签署与单位工程的Ⅱ类工程一致。

3.一般施工方案:

除1,2 以外的其他分部分项工程施工方案(包括安全文明施工、环保等)的签署与单位工程的Ⅲ类工程一致。

4.临电、消防和应急安全方案:

① 审批人由总工程师签署;

② 审核人,临电方案由电气工程师签署;消防和应急方案由分公司安全责任人(或主任工)和公司工程部业务主管人员双签署;

③ 编制人由专业技术人员签署。

5.专业承包单位施工的分部分项工程或专项工程方案:我司总承包的项目中,专业分包施工的分部(分项)工程或专项工程的施工方案,如防火工程、爆破工程、玻璃幕墙工程、钢结构工程、塔吊安装拆除工程、盾构工程等,由专业承包单位技术负责人(总工程师)审批。我司技术中心经理和总工程师核准备案。

(四)施工组织设计封面及内页的标准格式(附后)

四、施工组织设计的内容:

(一)工程概况

1.工程主要情况;

2.各专业设计简介;

3.工程施工条件。

(二)施工部署

1.工程施工目标;

2.施工重点难点分析;

3.进度安排和空间组织;

4.施工方案的拟订;

5.新技术、新工艺做出部署;

6.工程管理组织机构。

(三)施工进度计划

1.形式

施工进度计划可用横道图和网络图两种表达方式,较为复杂的工程(Ⅰ类、Ⅱ类工程)要求采用施工进度网络图。

2.内容包括各施工项目的工程量、劳动量、机械台班量、工作延续时间、施工进度等。

(四)施工准备工作及各项资源需用量计划1.施

工准备工作计划;

2.劳动力、主要材料物资、施工机具等需用量计划;

3.运输计划。

(五)主要施工方案

解决完成单位工程或分部分项工程所需要的人工、材料、机械、资金、方法等可变因素以

及合理安排。

(六)施工现场平面图

1.形式:施工现场平面布置图。

2.内容:

(1)为施工服务的施工机械的布置;

(2)垂直运输设施、临时施工道路;

(3)材料及构件堆场;

(4)各种临时设施;

(5)水电管网。

(七)主要技术组织措施

1.要求:针对工程施工的特点,严格执行施工验收规范、检验标准及操作

规程

2.内容:

(1)技术措施;

(2)质量措施;

(3)安全措施;

(4)降低成本措施;

(5)现场文明施工措施;

(6)依据工程特点、气候条件等的其它特殊措施。

(八)质量、环境、职业健康安全目标和指标分解情况。

五、编写施工组织设计的注意事项:

(一)根据工程的性质、规模、结构特点、技术复杂程度和施工条件等因素,施工组织设计的内容应该有所不同。

(二)所用计量单位必须采用法定计量单位,计量单位的名称、符号、书写应当规范。

(三)施工组织设计所用的术语、图标符号、图纸的表达必须符合现行规范的要求。

(四)编写必须符合有关法律、法规、规章、施工规范、技术标准和工程合同的约定。

六、工程施工组织设计的格式

(一)一般规定
