钢筋混凝土面板施工方案混凝土面板施工工艺1.混凝土摊铺前,对基层进行整修,平整度、强度度等均须符合要求方可施工,如有不合格之处应予以整修、补强,混凝土摊铺前,基层表面应洒水润湿,以免混凝土底部水分被干燥基层吸去。
2.进行原材料试验和混凝土配合比设计。
3.钢筋加工:要严格按照设计图纸下料,钢筋除锈。
4.根据设计图纸放出轴线及板面边线;在厂区布设临时水准点,以便施工时就近对路面进行标高复核。
5.在处理好的基层上,清扫杂物及浮土,然后再支立模板,模板高度与板面高度相齐平。
模板按预定位置安放在基层上,两侧用铁钎打入基层以固定位置,模板顶面用水准仪核查其标高,不符合时予以调整,施工时应经常校验,严格控制模板标高和平面位置。
支立好的模板要牢固,经得起振动梁的振动而不走样,如果模板底部与基层间有空隙,应把模板垫衬起,把间隙填塞,以免混凝土振捣时漏浆。
为便于拆模,立好的模板在浇捣混凝土之前,其内侧应涂隔离剂使混凝土板侧更加平整美观,无蜂窝,保证了水泥混凝土板边和板角的强度、密实度。
6.拌制混凝土时要准确掌握配合比,进入拌和机的砂、石料及散装水泥须准确过秤,特别要严格控制用水量,每天拌制前,要根据天气变化情况,测量砂、石材料的含水量,调整拌制时的实际用水量。
每拌所用材料均应过秤,并应按照碎石、水泥、砂或砂、水泥、碎石的装料顺序装料,再加减水剂,进料后边搅拌边加水。
混凝土每盘的搅拌时间应根据搅拌机的性能和拌和物的和易性确定,时间不宜过长也不宜太短。
并且搅拌第一盘混凝土拌合物时,应先用适量的混凝土拌合物或砂浆搅拌后排弃,然后再按规定的配合比进行搅拌。
混凝土运输用自卸汽车运送时,车厢底板及四周应密封,以免漏浆,并应防止离析。
运输时间通常夏季不宜超过30分钟。
出料及铺筑时的卸料高度不应大于 1.5米,每天工作结束后,装载用的各种车辆要及时用水冲洗干净。
7.采用三辊轴机组铺筑。
设专人指挥自卸车准确卸料。
运至浇筑现场的混合料,一般直接倒向安装好侧模的模板槽内,并用人工找补均匀,有明显离析时应重新拌匀。

混凝土面板施工方案混凝土面板是建筑工程中常见的一种结构构件,广泛应用于各类建筑物的地面和墙面构筑中。
在施工混凝土面板时,需要根据具体情况选择合适的施工方案,以确保施工质量和工期的顺利进行。
本文将介绍混凝土面板的施工方案,从材料准备、施工工艺到质量控制等方面逐步展开。
一、材料准备在进行混凝土面板施工前,需要准备好以下材料:•水泥•砂子•碎石•水•混凝土搅拌机•打桩机•钢筋•水平仪•测量工具二、施工工艺1. 地面准备首先需要对施工地面进行清理,确保地面平整、无杂物、无积水。
同时,在地面周围设置好防护措施,以防止混凝土泼洒到其他区域。
2. 基础打桩根据设计要求,在地面上用打桩机打桩,确定混凝土面板的基础位置和高度。
桩的深度和数量应符合设计图纸要求。
3. 铺设钢筋在打桩完成后,根据设计要求在地面铺设钢筋,确保钢筋的位置和数量符合设计标准,可以提高混凝土面板的承重能力。
4. 混凝土浇灌通过混凝土搅拌机将水泥、砂子、碎石和水按一定比例搅拌后,倒入钢筋铺设好的地面上。
在倒入混凝土前,使用水平仪进行水平度检测,保证混凝土面板的水平。
5. 表面处理待混凝土面板凝固后,可以进行表面处理,如抹面、打磨等工艺,以提高面板的美观度和光滑度。
三、质量控制混凝土面板施工过程中,需要进行严格的质量控制,确保施工质量达标。
主要包括以下几个方面:•对混凝土原材料的质量进行检测,确保水泥品质优良,砂子和碎石无杂质。
•施工过程中对钢筋和混凝土的数量、位置、质量进行监控,及时调整。
•针对混凝土浇筑后的表面质量进行检查,确保表面平整、无裂缝。
•进行静载试验,确定混凝土面板的承载能力符合设计要求。
通过以上施工工艺和质量控制措施,可以保证混凝土面板的施工质量和使用寿命,提升建筑结构的稳定性和安全性。
混凝土面板作为建筑结构中不可或缺的一部分,其施工方案的合理性和执行力都至关重要,希望本文介绍的内容对混凝土面板施工有所帮助。
钢筋混凝土盖板预安装制施工方案一、编制依据1、设计图纸2、施工技术规范3、施工合同及投标承诺书4、施工实际情况二、施工方案(一)工艺流程:钢筋、模板制作→钢筋绑扎→场地清理→钢筋、模板安装→加设垫块→砼浇筑→养护→模板拆除→盖板移存→盖板运输及安装(二)施工安排按照设计图纸,先进行场地平整,然后在预先整平压实过的平坦场地上挂线放样,铺筑20cm厚15#混凝土,混凝土表面用平板振捣器振捣,使混凝土达到密实。
在浇筑好的地坪上,根据预制盖板的大小分成相应大小条块。
用水准仪测量6点。
用15#砂浆抹面,使同一条块成一水平面,平整度控制在2mm以下。
工期约为30天。
计划开工日期2011年3月1日,计划完工日期2011年3月30日。
(三)施工准备1、人员我项目部专门安排施工作业队进行盖板预制施工,作业队钢筋工10人、模板工6人、振捣工4人、混凝土生产工8人,现场管理人员2人,共30人,项目部现场技术负责1人、现场技术员1人、安全员1名。
2、场地、机械设备场地共计约200㎡,全部硬化并设置排水系统,不同跨径矩形盖板均可使用。
机械设备有钢筋加工设备1套,砼振捣器2套,电源与预应力空心板梁采用同一变压器。
盖板预制,模板选用木模,内定镀锌铁皮模板,模板利用厚5cm 的木板,根据盖板的长度和高度,在模板加工场内由人工组合定制而成。
3、材料砼根据批复的配合比,在预制场集中拌合浇筑施工;钢筋按批复钢筋厂家进货,钢筋下料在加工棚统一制作,运至现场后进行绑扎或焊接施工。
三、钢筋的制作和安装。
预制盖板所用钢筋在钢筋加工场弯曲成形,由人工运至预制场,在预制场内绑扎焊接成骨架。
钢筋骨架焊接绑扎时地面和外侧布置梅花形的垫块,钢筋绑扎焊接时注意预埋接缝处的钢筋及近板处的护栏基座钢筋,钢筋绑扎好后检验合格方可进行模板得支护工序。
钢筋绑扎焊接应符合以下技术标准:允许偏差:1、受力筋间距:同排,±10mm,两排以上的间距,±5mm, 2、箍筋:-20 mm, 3、钢筋骨架尺寸:长:±10mm,宽、高±5mm; 4、保护层:±5mm 5、焊接,单面焊焊缝长不小于10d,双面焊缝长度不小于5d。
钢筋混凝土板施工方案钢筋混凝土板施工方案一、施工基本要求1.按照设计图纸和相关规范要求进行施工。
2.板面应平整,无明显凹凸、裂缝等缺陷。
3.板内钢筋的布置要合理,保证板的强度和稳定性。
4.施工过程中要注意安全,严禁乱堆放材料或工具,斜坡、孔洞等地要做好防护措施。
5.临时支撑要稳固可靠,及时拆除。
二、施工步骤1.布置施工场地,清理场地表面,确保地面坚实干净。
2.根据设计图纸确定板厚和钢筋的布置,并将其标注在施工现场。
3.浇筑模板,根据设计要求进行定位和固定,并进行质量检查。
4.搭设脚手架,在模板上部搭设脚手架,以便于施工人员的操作。
5.安装模板支撑,根据设计要求设置模板支撑,使模板保持水平稳定的状态。
6.铺设钢筋网格,根据设计要求进行钢筋的布置和焊接,要确保钢筋网格的牢固性和准确度。
7.安装混凝土输送管道,将混凝土输送管道安装好,并进行质量检查,确保畅通无阻。
8.浇注混凝土,根据施工图纸要求进行混凝土浇注,并采取振动器对混凝土进行振捣,以保证混凝土的质量。
9.密实混凝土,采用振动器对混凝土进行密实处理,确保混凝土的致密性。
10.修整表面,使用平刮板和水泥砂浆进行修整,保证混凝土表面平整度。
11.养护,对施工完成的混凝土板进行养护,以确保混凝土的强度和稳定性。
三、施工注意事项1.钢筋网格的尺寸和间距要按照设计要求进行布置,且焊接牢固。
2.在混凝土浇筑过程中要注意均匀浇注,不得出现漏浆或堆积现象。
3.混凝土浇筑厚度要控制好,并在浇筑后及时进行振捣和密实处理,以提高混凝土的密度。
4.在养护期间,要适时进行湿润养护,避免干燥和收缩裂缝的发生。
5.钢筋混凝土板施工过程中要做好现场安全措施,提醒施工人员注意安全,防止事故的发生。
通过以上施工步骤和注意事项,可以确保钢筋混凝土板施工的顺利进行,达到设计要求和施工标准。
在施工过程中要始终关注质量控制和安全方面的问题,并及时进行监测和整改。

钢筋混凝土面板装饰墙板施工方案及技术措施1. 引言本文档旨在提供钢筋混凝土面板装饰墙板的施工方案和技术措施,为相关工程提供指导和参考。
2. 施工方案2.1 准备工作在施工开始之前,需要进行以下准备工作:- 确定施工区域和墙板尺寸;- 检查施工区域的地基和结构是否符合要求;- 确定墙板的材料和厚度;- 准备所需的施工工具和设备。
2.2 预制与安装钢筋混凝土面板装饰墙板的施工包括预制和安装两个步骤:- 预制:首先,根据设计要求,将钢筋混凝土面板进行预制。
这包括进行模具制作、混凝土浇筑、养护等工序;- 安装:预制完成后,将面板安装到墙体结构上。
这包括面板的定位和固定。
2.3 防水与防裂处理为确保墙板的使用寿命和外观效果,需要进行防水与防裂处理:- 防水处理:使用专用防水涂料或薄膜进行墙板表面的防水处理,以阻止水分渗透;- 防裂处理:在施工过程中,采用钢筋布置合理、控制混凝土收缩、设置防裂缝等措施,以减少墙板的开裂。
3. 技术措施3.1 施工质量控制在施工过程中,需要注意以下质量控制措施:- 混凝土配合比的控制,确保混凝土的强度和均匀性;- 模具制作的精度控制,确保墙板的尺寸和形状准确;- 施工现场的环境控制,保证混凝土浇筑和养护过程中的温度和湿度符合要求。
3.2 安全措施为保障施工安全,需要采取以下安全措施:- 工地安全警示标志的设置,提醒工作人员注意安全;- 工人配备必要的安全防护用具,如安全帽、防护眼镜等;- 建立施工现场的安全管理制度,确保各个工序的施工安全。
4. 总结本文档提供了钢筋混凝土面板装饰墙板的施工方案和相关技术措施。
在实际施工中,需根据具体要求和实际情况进行调整和补充。
施工过程中,要严格按照相关标准和规范进行操作,确保施工质量和施工安全。
请注意,文档中的内容仅供参考,具体实施时应结合实际情况和相关法规。
现浇连续钢筋混凝土板施工本合同段保村互通立交D匝道DK0+593.922跨线桥、E匝道EK0+447.738跨线桥以及K59+110和K60+520分离立交上部结构均为现浇钢筋混凝土连续板,采用落地满堂支架法施工。
保村互通立交D匝道DK0+593.922跨线桥上跨主线,全桥长77.04m,上部构造采用16+20+20+16m钢筋砼连续空心板,该桥位于半径R=140的圆曲线部分,桥面设8%的超高,全桥在两桥台处设Z-60伸缩缝。
一、材料选用1、本工程现浇梁支架采用钢管脚手架。
钢管宜采用力学性能适中的Q235A(3)号钢,其力学性能应符合国家现行标准《碳素结构钢》(GB700-89)中Q235A钢的规定。
钢管端面应平整,禁止使用有明显变形、裂纹和严重腐蚀的钢管。
每批钢材进场时,应有材质检验合格证。
2、钢管先用外径48mm、壁厚3.5mm的焊接钢管,最大长度为6.5m。
3、钢管扣件采用可煅铸造扣件,不得有裂纹、气孔。
扣件与钢管的帖合面必须严格整形,应保证与钢管扣紧时接触良好,当扣件夹紧钢管时,开口处的最小距离应不小于5mm。
4、现浇梁外模采用规格122×244×12mm的优质高压竹胶板作面板,方木作骨架支撑。
二、支架1、支架地基处理:该桥为上跨主线匝道桥,原地面为水田。
根据设计要求,桥下支架搭设部分要求回填至与主线路基同高,使支架搭设在填土路基上。
回填施工时,应严格按照填土路基的施工要求,分层进行填筑,分层碾压密实。
支架搭设时,采用枕木作支垫。
搭设前,应对承载地基进行承载力检测,确保符合要求。
为防止地基受雨水浸泡,应在支撑架四周开挖排水沟,以加强排水,确保地基稳定.根据梁体施工工艺要求,桥孔采用钢管式脚手架搭设满堂支架现浇。
为了准确设置板的预拱度,在支架搭设完毕板梁底模板安装好后,进行预压,以消除支架的塑性变形,并测出其弹性变形,供板梁施工预拱度设置作参考依据。
支架示意图见图5.4-14。

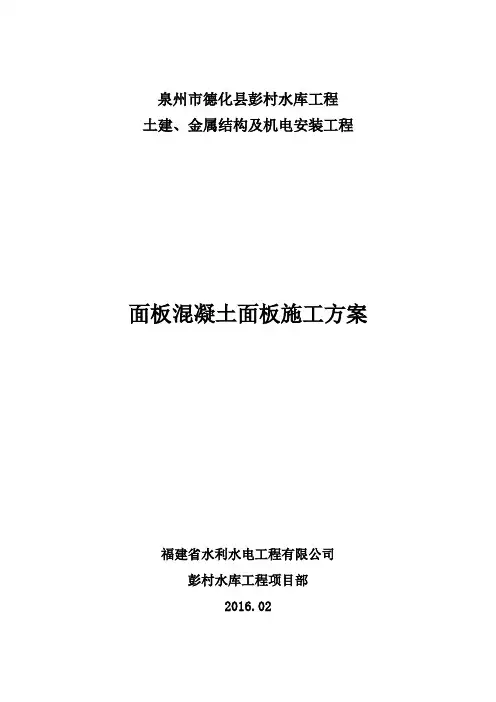

泉州市德化县彭村水库工程土建、金属结构及机电安装工程面板混凝土面板施工方案福建省水利水电工程有限公司彭村水库工程项目部2016.02一、前言: (1)二、钢筋砼面板施工的特殊性 (1)三.彭村水库大坝砼面板分缝分块施工方案 (3)四、面板砼重要部位的施工方法 (9)(一)大坝上游坡面平整度的检查测量校核及面板砼分缝砂浆垫层的施工顺序 (9)(二)面板砼周边缝沥青砂浆施工方法及安全技术措施 (9)(三)大坝砼面板分缝模板安装的施工方法 (11)(四)面板砼浇筑质量检查项目和要求 (13)(五)面板砼浇筑质量检测项目和技术要求 (13)(六)面板砼取样做试块的频率 (14)五、面板砼前期施工应准备的材料汇总表 (15)六、面板堆石坝砼表面止水施工材料汇总表 (17)七、拟投入的主要机械设备一览表 (19)八、拟投入的主要技术工人数量一览表 (20)九、面板砼施工的主要技术质量保证措施要领 (21)十、几点建议 (22)一.一、前言:彭村水库面板堆石坝的坝体填筑预计2016年3月份可以达到▽642.50m 高程,坝体预留沉降期2个月于2016年5月底若气温适宜有望进行钢筋砼面板的浇筑工作。
单从面板砼工程的施工前期就需要投入大量的资金购买钢筋、水泥、粉煤灰,减水剂,引气剂、止水铜片、沥青、止水材料、木材、无纺土工布、塑料薄膜、彩条布、养护洒水供水管。
加工合格的碎石料、人工砂等施工原材料,配置特种施工机械设备和配齐有熟练技术和操作技术的工人参与施工。
▽642.50m高程的坝面宽度只有13.49m,要布置许多机械设备和交通行车及机械搬迁移动,堆放钢筋等施工材料,面板延线施工工种、工序繁多,交叉作业、施工强度相当大,技术含量高,施工质量要求严格,并且应保持连续作业,要把该项工作做到有条不絮,务实并有序开展,即时项目部应派专人在现场调配指挥部署,应督促落实劳务队提前备足各种施工材料和熟练各种施工技术工人进场,特别是现在就要落实5000m³干净的河沙和9000m³2级配合格的碎石加工及采购,争取建设单位资金上的大力支持,才能确保在3个月时间内顺利完成砼面板浇筑任务。

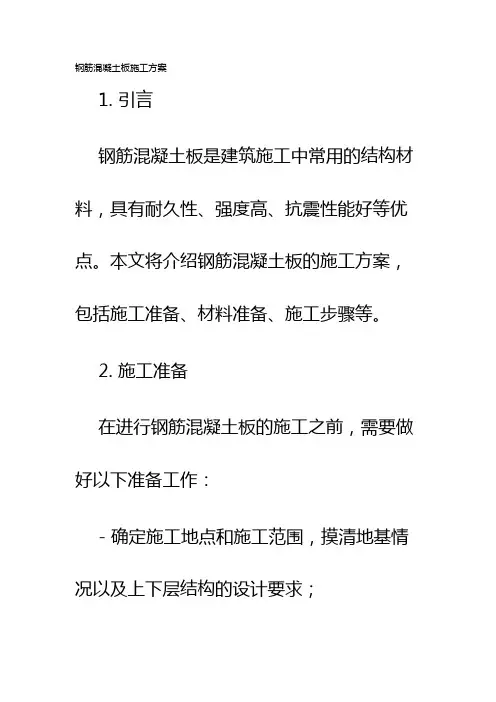

钢筋混凝土板施工方案1. 引言钢筋混凝土板是建筑施工中常用的结构材料,具有耐久性、强度高、抗震性能好等优点。
本文将介绍钢筋混凝土板的施工方案,包括施工准备、材料准备、施工步骤等。
2. 施工准备在进行钢筋混凝土板的施工之前,需要做好以下准备工作:- 确定施工地点和施工范围,摸清地基情况以及上下层结构的设计要求;- 制定施工计划,包括施工步骤、施工时间安排以及材料采购计划;- 组织施工人员,确保人员数量和质量满足施工要求;- 准备所需工具和设备,包括混凝土搅拌机、振动器、钢筋剪切机等。
3. 材料准备进行钢筋混凝土板施工所需的材料包括混凝土、钢筋、模板等。
3.1 混凝土在选择混凝土材料时,应根据设计要求和使用环境考虑混凝土的强度等级、配合比、凝结时间等因素。
3.2 钢筋钢筋是钢筋混凝土板中起到增强混凝土抗拉能力的关键材料。
在选择钢筋时,应根据设计要求确定钢筋的种类、规格和数量,并严格按照相关标准进行验收。
3.3 模板施工期间,需要使用模板来固定和成型混凝土。
模板应选用具有一定强度和刚度的材料,并严格按照设计要求进行安装和调整。
4. 施工步骤钢筋混凝土板的施工一般包括以下步骤:4.1 布置和固定模板在施工前,应根据设计要求将模板布置在定位线上,并使用钢丝和钢筋固定住。
4.2 安装钢筋根据设计要求,将预先制作好的钢筋按照一定的间距和位置进行安装。
钢筋的绑扎应牢固、整齐,并且符合相关验收标准。
4.3 浇筑混凝土在钢筋安装完毕后,进行混凝土的浇注。
浇注时要保证混凝土均匀分布,并使用振动器进行整平和排除气泡。
4.4 养护混凝土浇筑完成后,要进行养护工作。
养护包括浇水保湿、避免阳光直射、防止外力破坏等。
5. 施工质量控制钢筋混凝土板的施工质量对于保证建筑结构的安全和稳定起着重要作用。
在施工过程中,应严格按照相关施工规范和验收标准进行控制,包括钢筋的质量验收、混凝土强度的检测以及模板的安装调整等。
6. 安全措施在钢筋混凝土板的施工过程中,应严格遵守相关的安全操作规程,做好以下安全措施:- 施工现场设置警示标志,并设置合理的施工区域隔离措施;- 对施工人员进行安全教育和培训,提高他们的安全意识;- 使用合格的安全防护设备,如头盔、安全带等;- 定期检查施工设备和工具的安全状况,及时进行维修和更换。
一、工程概况本工程为某住宅小区一栋多层住宅楼屋面工程,建筑面积约为10000平方米。
屋面结构为钢筋混凝土屋面板,采用现浇方式施工。
屋面设计为坡屋面,坡度为1:2,屋面防水等级为二级。
为确保施工质量,制定以下施工方案。
二、施工准备1. 材料准备(1)钢筋:选用符合设计要求的HRB400钢筋,进场前进行复检,确保质量合格。
(2)混凝土:选用符合设计要求的C30混凝土,配合比由试验室确定,确保强度满足要求。
(3)模板:选用符合设计要求的钢模板,确保刚度、稳定性及尺寸精度。
(4)防水材料:选用符合设计要求的防水卷材、防水涂料等。
2. 施工设备准备(1)施工机械:混凝土搅拌机、振捣器、平板振动器、切割机等。
(2)运输工具:汽车、电动车等。
(3)安全防护用品:安全帽、安全带、防护眼镜、手套等。
三、施工工艺1. 支模(1)根据设计图纸,确定模板位置和尺寸。
(2)搭建模板支架,确保支架稳定、牢固。
(3)安装模板,注意模板的垂直度和平整度。
2. 钢筋绑扎(1)按设计要求绑扎钢筋,确保钢筋间距、锚固长度等符合规范。
(2)对绑扎好的钢筋进行检查,确保质量合格。
3. 混凝土浇筑(1)混凝土搅拌:按配合比要求进行搅拌,确保混凝土质量。
(2)混凝土运输:采用汽车运输,确保混凝土运输过程中的稳定性。
(3)混凝土浇筑:分层浇筑,每层厚度不超过30cm,确保混凝土密实。
(4)振捣:采用振捣器进行振捣,确保混凝土密实。
4. 防水施工(1)基层处理:清理屋面基层,确保干净、平整。
(2)防水层施工:按设计要求,选用合适的防水材料,进行防水层施工。
(3)防水层检验:防水层施工完成后,进行检验,确保防水层质量合格。
5. 养护(1)混凝土浇筑完成后,及时进行养护,确保混凝土强度。
(2)防水层施工完成后,进行养护,确保防水层性能。
四、质量控制1. 材料质量控制:对进场材料进行严格检验,确保材料质量符合设计要求。
2. 施工过程控制:严格按照施工工艺进行施工,确保施工质量。
抽水蓄能电站水库工程大坝面板混凝土施工方案1.1概述大坝面板为钢筋混凝土面板,面板最大斜长为131.1m,总计42块面板,面板顶部高程104.2m厚度0.3m,面板底部高程28.0m最大厚度0.529m(法向),其厚度按公式t=0.3+0.003H(m)(H为距坝顶的高差)计算,面板表面坡比1:1.4。
两岸受拉区每隔6m设一条垂直伸缩缝,中间受压区每隔12m设一条垂直伸缩缝,面上刷一道水泥基渗透结晶型防渗涂料。
面板采用C30二级配混凝土,混凝土总量13103m3,面板混凝土布置单层钢筋,钢筋布置在面板截面中部,面板在顶部和底部端面配置抗挤压钢筋,钢筋制安917t。
1.2面板施工方案面板施工时坝体已经填筑到坝顶,且坝体至少已有3个月以上的预沉降期。
面板浇筑前,上游坡面应通过质检验收,其超、欠填和干密度等都应符合设计要求,坡面保护已经完成并通过验收,趾板混凝土浇筑已完成,且已达到28天龄期要求。
⑴模板:采用2套无轨滑模,1套14m长的滑模和1套15m长的滑模,其中15m长滑模可分拆成2套7.5m滑模,4套侧模循环使用。
⑵混凝土混凝土运输路线及入仓手段:下水库混凝土拌和系统一下水库上坝公路T坝顶体填筑平台一卸料经受料斗转溜糟入仓。
1.3面板混凝土浇筑施工准备1.3.1无轨滑模设计及制作⑴无轨滑模设计的技术要求①滑模必须有足够的自重(27t),再设配重水箱,以克服混凝土振捣时的浮托力;②滑模必须有足够的刚度,以保证滑模在下放和上拉时不扭曲,中间挠度不超过5mm;③滑模必须提供安全可靠的操作平台,包括上部的行人走道及后部的抹面平台;④滑模设计时要满足新浇混凝土的保温、养护要求。
⑵无轨滑模制作因大坝面板混凝土浇筑块宽度为6m和12m,制作1套无轨滑模长度为14m满足12m宽面板混凝土浇筑;为让无轨滑模灵活使用,另制作1套无轨滑模长度为15m,可拆分成2套7.5m长的无轨滑模,即能满足12m宽面板混凝土浇筑又满足6m宽面板混凝土浇筑。
混凝土、钢筋、模板施工方案一、施工前准备在进行混凝土、钢筋、模板施工之前,施工方需要做好充分的准备工作。
首先要对施工现场进行勘察,了解地基情况、周边环境等。
其次,要按照设计图纸和施工方案准备所需的材料、设备和人力资源。
而后,要对施工人员进行安全教育和技术培训,确保施工人员具备必要的技能和安全意识。
二、模板安装模板是混凝土浇筑时用来固定混凝土的结构体,保证混凝土施工的质量和准确性。
在进行模板安装前,要先对模板进行检查,确保模板完好无损。
然后根据设计要求,将模板逐步安装到指定位置,确保模板的平整度和垂直度符合要求。
在安装过程中,要注意模板的支撑和连接,确保模板的稳固性和安全性。
三、钢筋安装钢筋是混凝土结构中起到加固和支撑作用的材料,是确保混凝土结构强度和稳定性的关键。
在进行钢筋安装前,要根据设计要求对钢筋进行切割和加工,确保钢筋的长度和形状符合要求。
然后按照设计图纸和构造图纸,将钢筋逐步安装到混凝土模板内,确保钢筋的位置和间距符合要求。
在安装过程中,要注意钢筋的绑扎和连接,确保钢筋的稳固性和牢固性。
四、混凝土浇筑混凝土是由水泥、砂、骨料和水等原材料按一定比例配制而成的建筑材料,是混凝土结构的主要构成部分。
在进行混凝土浇筑前,要先对混凝土原材料进行检测和调配,确保混凝土的质量和强度符合设计要求。
然后按照设计要求,将混凝土逐步浇筑到模板内,确保混凝土的均匀性和密实性。
在浇筑过程中,要注意混凝土的振捣和养护,确保混凝土的抗压性和耐久性。
五、施工验收混凝土、钢筋、模板施工完成后,施工方要对施工质量进行验收。
首先要对混凝土结构进行质量检测,包括混凝土的坍落度、密实度、抗压强度等方面。
其次要对钢筋的安装质量进行检查,包括钢筋的位置、间距、绑扎牢固度等方面。
最后要对模板的安装质量进行评估,包括模板的平整度、垂直度、稳固性等方面。
只有通过施工验收,确保混凝土、钢筋、模板施工质量符合设计要求,才能保证建筑结构的安全性和可靠性。
钢筋混凝土工程施工方案楼板的浇筑与抹灰工艺随着现代建筑业的不断发展,钢筋混凝土楼板在建筑中的使用越来越广泛。
钢筋混凝土楼板施工是建筑施工的关键环节之一,对于建筑物的质量和寿命影响非常大。
本文将详细介绍钢筋混凝土楼板的浇筑与抹灰工艺。
一、施工前的准备工作在施工钢筋混凝土楼板前,首先需要按照设计图纸和技术规范进行施工前准备工作。
具体包括:1. 确认楼板布置图和构造图,对楼板的高度、标高、边墙线、板面平整度等进行测量,并按照混凝土的强度等级和设计要求计算混凝土的用量和材料配比。
2. 搭建安全可靠的脚手架和安全护栏,保证作业人员的安全。
3. 检查模板的加工和安装,确保模板装配完好,板面平整,板缝密闭,并在模板表面涂刷防粘剂。
4. 确认钢筋的规格、型号、品种、数量及布置位置,进行绑扎。
二、楼板混凝土的浇筑1. 混凝土浇筑步骤混凝土浇筑是整个楼板施工的重要环节之一。
具体步骤如下:(1)封板:在混凝土浇筑之前,一定要先在四周进行封板处理,避免混凝土从模板缝隙中泄漏出去。
可以使用木板或者泡沫塑料板条等进行临时堵口。
(2)浇筑混凝土:在封板完成后,根据设计要求进行混凝土浇筑。
混凝土应均匀充实,压实度高,同时应采取措施防止混凝土的隆起和坍塌。
(3)振捣混凝土:在混凝土浇筑完成后,应立即进行振捣,以排除混凝土中的气泡和空隙,保证混凝土的结实性和密实性。
(4)养护混凝土:在混凝土浇筑完成后,立即进行养护,防止混凝土表面开裂或龟裂。
2. 浇筑注意事项(1)混凝土的浇筑时间应在天气晴朗、干燥、风力小的情况下进行,以保证混凝土的品质。
(2)浇筑混凝土过程中,应注意混凝土的均匀性和流动性,避免出现混凝土的过流、汇集、断流现象。
(3)混凝土浇筑过程中,应保持模板的垂直度和板面整洁,防止混凝土外露,影响楼板的质量。
三、楼板的抹灰工艺1. 抹灰步骤楼板抹灰是钢筋混凝土楼板施工的关键工艺之一,具体步骤如下:(1)找平:混凝土楼板浇筑完成后,应进行找平处理。
钢筋混凝土面板施工方案【一】钢筋混凝土面板施工方案一、工程概况1.1 项目名称及位置1.2 工程范围1.3 施工周期1.4 施工单位二、前期准备2.1 设计文件整理2.2 材料准备2.3 机械设备准备三、施工工序3.1 地基处理3.1.1 土方开挖3.1.2 地基处理及夯实3.2 模板安装3.2.1 模板设计及选择 3.2.2 模板拼装及固定 3.3 钢筋布置3.3.1 钢筋材料检验3.3.2 钢筋的预制及切割 3.3.3 钢筋的安装及固定 3.4 砼浇筑3.4.1 砼配合比设计3.4.2 搅拌站准备3.4.3 砼运输及浇筑3.5 养护措施3.5.1 保温降湿3.5.2 水养护四、质量验收4.1 施工记录4.2 施工质量检查4.3 施工记录归档五、安全措施5.1 人员防护5.1.1 安全技术交底5.1.2 安全教育培训5.2 施工现场管理5.2.1 施工道路及暂时设施5.2.2 施工材料堆放及暂时用电 5.3 施工设备监控5.3.1 设备巡检5.3.2 使用安全操作规程【附件】本所涉及附件如下:附件1:设计图纸附件2:模板拼装说明附件3:钢筋布置图纸附件4:施工记录表【法律名词及注释】本所涉及法律名词及注释如下:1. 直接盖成:由浇筑层直接盖在梁上的方式,不采用其他结构层用来衔接2. 储水层:位于墙体内部,用于吸收土壤中的水分,起到保湿养护作用3. 预应力钢筋:在施工过程中,施加预定的拉伸力,使混凝土处于受压状态,增强混凝土承载能力【二】钢筋混凝土面板施工方案一、工程概况1.1 项目名称及位置1.2 工程范围1.3 施工周期1.4 施工单位二、前期准备2.1 设计文件整理2.2 材料准备2.3 机械设备准备三、施工工序3.1 地基处理3.1.1 土方开挖3.1.2 地基处理及夯实 3.2 模板安装3.2.1 模板设计及选择 3.2.2 模板拼装及固定 3.3 钢筋布置3.3.1 钢筋材料检验3.3.2 钢筋的预制及切割 3.3.3 钢筋的安装及固定 3.4 砼浇筑3.4.1 砼配合比设计3.4.2 搅拌站准备3.4.3 砼运输及浇筑3.5 养护措施3.5.1 保温降湿3.5.2 水养护四、质量验收4.1 施工记录4.2 施工质量检查4.3 施工记录归档五、安全措施5.1 人员防护5.1.1 安全技术交底5.1.2 安全教育培训5.2 施工现场管理5.2.1 施工道路及暂时设施5.2.2 施工材料堆放及暂时用电 5.3 施工设备监控5.3.1 设备巡检5.3.2 使用安全操作规程【附件】本所涉及附件如下:附件1:施工图纸附件2:模板拼装示意图附件3:钢筋布置图纸附件4:施工记录表【法律名词及注释】本所涉及法律名词及注释如下:1. 直接盖成:由浇筑层直接盖在梁上的方式,不采用其他结构层用来衔接2. 储水层:位于墙体内部,用于吸收土壤中的水分,起到保湿养护作用3. 预应力钢筋:在施工过程中,施加预定的拉伸力,使混凝土处于受压状态,增强混凝土承载能力。
钢筋混凝土楼板施工方案与施工步骤钢筋混凝土楼板是建筑物中常用的一种结构形式,它通过钢筋混凝土板与钢筋混凝土梁的相互组合,形成整体结构。
为了保证钢筋混凝土楼板的质量和安全性,在施工过程中需要严格执行钢筋混凝土楼板施工方案和施工步骤。
一、钢筋混凝土楼板施工方案1.材料准备材料的准备主要包括水泥、砂、碎石、钢筋、钢筋焊网等。
2.制定施工方案在进行施工之前,需要根据规范和实际情况制定详细的钢筋混凝土楼板施工方案。
施工方案应包括梁板的尺寸、钢筋的位置和数量、混凝土浇筑方法、拆模时间等。
3.梁板搭设(1)对钢筋进行整理,将钢筋放置在准确的位置。
(2)根据混凝土强度等级进行模板的搭设。
(3)在梁板的顶部设置钢筋支架,并在钢筋支架上放置刚性管制板和振动电机。
(4)将钢筋焊网放置在板底,钢筋焊网的位置应与设计要求相符。
(5)在梁板的周围用木板封住,以防止混凝土流失。
4.混凝土浇筑(1)在混凝土的准备过程中,应根据设计要求控制水灰比、石灰比和骨料搭配比例。
(2)在混凝土浇灌前,需要对模板进行检查,并在梁底架设伸缩缝。
(3)在混凝土浇灌时,应根据梁板深度和型式的不同,采用不同的浇灌方式。
(4)混凝土的浇筑顺序应按照施工图纸中的要求进行:先浇筑小板,再浇筑大板,最终再进行养护。
(5)混凝土需要在规定的时间内充分振实,以确保混凝土的密实性。
二、钢筋混凝土楼板施工步骤1.制定计划施工前需要制定详细的计划,包括施工流水线,作业时间,施工人员和机具的安排等,以确保施工进度和质量。
2.检查现场施工前需要对现场进行检查,包括环境要求是否符合要求,模板是否稳定,土方处理是否到位等,以确保施工基础坚实、平整。
3.梁板的制作根据设计要求制作钢筋混凝土梁板。
4.模板的安装按照梁板的设计要求进行模板的安装,并检查模板的平整度和稳固度。
5.钢筋的架设根据设计要求将钢筋放置在准确的位置,并进行整理和加固。
6.混凝土浇灌按照梁板的设计要求进行混凝土的浇灌,并在浇灌过程中进行振捣,以提高混凝土的密实度。
第1篇一、前言钢筋砼(Reinforced Concrete,简称RC)是一种广泛应用于建筑行业的建筑材料,由水泥、砂、石子和钢筋等材料组成。
钢筋砼结构具有强度高、耐久性好、施工简便等优点,被广泛应用于房屋、桥梁、隧道等建筑物的结构中。
为了确保钢筋砼施工质量,提高施工效率,制定一份详细的钢筋砼施工方案至关重要。
以下为本工程钢筋砼施工方案。
二、工程概况1. 工程名称:XX项目2. 工程地点:XX市XX区3. 工程规模:总建筑面积约XX万平方米4. 施工单位:XX建设集团有限公司5. 施工周期:XX个月三、施工准备1. 施工组织设计(1)成立施工组织机构,明确各岗位职责;(2)编制施工进度计划,确保工程按期完成;(3)制定安全生产、文明施工、环境保护等管理制度;(4)组织施工人员培训,提高施工技能。
2. 材料准备(1)水泥:选用符合国家标准的普通硅酸盐水泥;(2)砂:选用中粗砂,粒径不大于5mm;(3)石子:选用粒径为5~40mm的碎石;(4)钢筋:选用符合国家标准的HRB400钢筋;(5)外加剂:选用符合国家标准的减水剂。
3. 施工设备准备(1)混凝土搅拌站:选用具有搅拌能力的大型混凝土搅拌站;(2)混凝土输送泵:选用高性能混凝土输送泵;(3)钢筋加工设备:选用钢筋弯曲机、钢筋切断机等;(4)模板:选用符合设计要求的模板,如钢模板、木模板等;(5)其他设备:如混凝土泵车、塔吊、振动器等。
四、施工工艺1. 钢筋施工(1)钢筋加工:按照设计要求,对钢筋进行弯曲、切断、焊接等加工;(2)钢筋绑扎:按照设计要求,将加工好的钢筋进行绑扎,确保钢筋位置准确、间距均匀;(3)钢筋保护层:在钢筋表面涂抹保护层,防止钢筋锈蚀。
2. 混凝土施工(1)混凝土搅拌:按照设计要求,将水泥、砂、石子、外加剂等材料进行搅拌,确保混凝土搅拌均匀;(2)混凝土输送:采用混凝土输送泵将混凝土输送至施工部位;(3)混凝土浇筑:按照设计要求,将混凝土浇筑至模板内,确保混凝土密实;(4)混凝土振捣:采用振动器对混凝土进行振捣,排除气泡,提高混凝土密实度;(5)混凝土养护:混凝土浇筑完成后,进行养护,保证混凝土强度达到设计要求。
目录1概述---------------------------------------------------------- - 1 - 2施工总布置---------------------------------------------------- - 1 -2.1 施工道路------------------------------------------------ - 1 -2.2 施工用水------------------------------------------------ - 1 -2.3 施工用风------------------------------------------------ - 2 -2.4施工用电及照明------------------------------------------- - 2 -2.5 通讯设施------------------------------------------------ - 2 -混凝土拌合系统--------------------------------------------- - 2 -2.7 钢筋、铜止水加工场地------------------------------------ - 2 - 3面板混凝土施工------------------------------------------------ - 2 -3.1施工方案------------------------------------------------- - 2 -3.2 施工流程------------------------------------------------ - 3 -3.3 施工方法------------------------------------------------ - 4 -4 面板混凝土雨天施工措施--------------------------------------- - 13 - 5面板表止水施工----------------------------------------------- - 13 - 6面板混凝土施工进度计划--------------------------------------- - 15 - 7资源配置----------------------------------------------------- - 17 -7.1 劳动力资源配置----------------------------------------- - 17 -7.2 机械设备资源配置--------------------------------------- - 17 -8 质量管理措施------------------------------------------------- - 18 -8.1原材料的质量控制---------------------------------------- - 18 -8.2 面板外表平整度控制------------------------------------- - 19 ------------------------------------------------------------ - 19 -8.4 施工过程质量控制--------------------------------------- - 19 -8.5面板混凝土施工质检程序控制------------------------------ - 20 - 9安全管理措施------------------------------------------------- - 20 - 10文明施工及环境保护------------------------------------------ - 21 -XXX水库面板堆石坝面板混凝土施工方案1概述XXX水库工程钢筋混凝土面板堆石坝最大坝高m,坝顶长304m,坝顶m,宽度为m,面板调整后高程m。
(8)钢筋混凝土面板施工工艺
A施工工艺及施工方法:
验收基层→测量放线→支模→混凝土拌和物搅拌→运输→摊铺→钢筋布设→振捣→整平→抹面→接缝处理→养护→拆模
混凝土摊铺前,对基层进行整修,平整度、强度度等均须符合要求方可施工,如有不合格之处应予以整修、补强,混凝土摊铺前,基层表面应洒水润湿,以免混凝土底部水分被干燥基层吸去。
进行原材料试验和混凝土配合比设计。
钢筋工程:
要严格按照设计图纸下料,钢筋的表面应清净。
油渍、漆污等用锤敲击时能剥落的漂皮、铁锈等应在使用前清除干净。
根据设计图纸放出轴线及板面边线;在厂区布设临时水准点,以便施工时就近对路面进行标高复核。
在处理好的基层上,清扫杂物及浮土,然后再支立模板,模板高度与板面高度相齐平。
模板按预定位置安放在基层上,两侧用铁钎打入基层以固定位置,模板顶面用水准仪核查其标高,不符合时予以调整,施工时应经常校验,严格控制模板标高和平面位置。
支立好的模板要牢固,经得起振动梁的振动而不走样,如果模板底部与基层间有空隙,应把模板垫衬起,把间隙填塞,以免混凝土振捣时漏浆。
为便于拆模,立好的模板在浇捣混凝土之前,其内侧应涂隔离剂使混凝土板侧更加平整美观,无蜂窝,保证了水泥混凝土板边和板角的强度、密实度。
拌制混凝土时要准确掌握配合比,进入拌和机的砂、石
料及散装水泥须准确过秤,特别要严格控制用水量,每天拌制前,要根据天气变化情况,测量砂、石材料的含水量,调整拌制时的实际用水量。
每拌所用材料均应过秤,并应按照碎石、水泥、砂或砂、水泥、碎石的装料顺序装料,再加减水剂,进料后边搅拌边加水。
混凝土每盘的搅拌时间应根据搅拌机的性能和拌和物的和易性确定,时间不宜过长也不宜太短。
并且搅拌第一盘混凝土拌合物时,应先用适量的混凝土拌合物或砂浆搅拌后排弃,然后再按规定的配合比进行搅拌。
混凝土运输用自卸汽车运送时,车厢底板及四周应密封,以免漏浆,并应防止离析。
运输时间通常夏季不宜超过30分钟。
出料及铺筑时的卸料高度不应大于1.5米,每天工作结束后,装载用的各种车辆要及时用水冲洗干净。
采用三辊轴机组铺筑。
设专人指挥自卸车准确卸料。
运至浇筑现场的混合料,一般直接倒向安装好侧模的模板槽内,并用人工找补均匀,有明显离析时应重新拌匀。
小型挖机摊料、铺平,在模板附近,需用方铲用扣铲法撒铺混合料并插入捣几次,使砂浆捣出,以免发生空洞蜂窝现象。
摊铺混凝土拌和物的坍落度控制在50~80mm之间,拌和物松铺系数控制在1.1~1.25之间。
施工间歇时间不得过长,一般不应超过1小时,因故停工在1小时以内,可将已捣实的混凝土表面用袋覆盖,恢复工作时将此混凝土耙松,再继续铺筑;如停工1小时以上时,应作施工缝处理。
施工时应搭好事先备好的活动雨棚架,如在中途遇雨时,一面停止铺筑,设置施工缝,一面操作人员可继续在棚下进行抹面等工作。
摊铺时要分两层:在第一层摊铺10~20m时将加工好的钢筋网片铺设,钢筋网片应设在混凝土总厚度由上而下1/3处,用支架固定好,传力杆用支架固定设在面板1/2处,侧模应
预留拉杆孔,在混凝土初凝前置入应设在面板1/2处,在钢筋布设前必须对钢筋除锈处理,布筋后必须满足保护层厚度。
在待振横断面上,每5米宽度混凝土面板使用2根振捣棒,组成横向振捣棒组,沿横断面连续振捣密实,靠边角先用插入式振捣棒振捣,再用功率不小于2.2KW的平板振捣器纵横交错全面振捣,且振捣时应重叠10~20cm,然后用振动梁振捣拖平,有钢筋的部位,振捣时防止钢筋变位,每5米宽混凝土面板使用1根振动梁。
振动梁选用具有足够刚度和质量,底部焊接或安装深度4mm左右的粗集料压实齿,保证4±1mm的表面砂浆厚度。
振动梁垂直混凝土面板中线,沿纵向拖行,往返2~3遍,使表面泛浆均匀平整。
在振动梁拖振整平过程中,缺料处使用混凝土拌和物填补,料多的部位铲除。
用振捣梁振捣时,其两端应搁在两侧纵向模板上或搁在已浇好的水泥板上,作为控制路线标高的依据,振捣梁一般要在混凝土面上来回各振捣一次。
在振捣过程中,多余的混凝土应随着振捣梁的行走前进而刮去,低陷处应补足振实。
为了使混凝土表面更加平整密实,用铁滚筒再进一步整平,效果更好,并能起到收水抹面的效果,振动梁振实后,拖动滚杠往返2~3遍提浆整平,多余水泥浆铲除。
拖滚后的表面采用3m刮尺,纵横各1遍整平饰面。
纵向施工缝:
纵向施工缝需设置拉杆,模板上预留了圆孔以便穿过拉杆,混凝土浇筑振捣完后,校正拉杆位置。
需要注意的是拉杆位置一定要安放在面板1/2处,横纵向缩缝采用切缝法,合适的切缝时间应控制在混凝土获得足够的强度而收缩应
力未超出其强度的范围内时进行,它随混凝土的组成和性
质、施工时的气候条件等因素而变化,混凝土浇灌24小时后,可进行切缝工作,但要根据气温灵活掌握,不易太早,也不易太晚,过早容易造成缝边剥落。
每日施工终了设置施工缝,其位置宜设在胀缝和缩缝处,设在胀缝处,其构造采用胀缝构造。
填缝:
一般在养护期满后要及时填封接缝,以防止泥砂等杂物进入缝内,填缝前须将缝内杂物清扫干净,并在干燥状态下进行,最好在浇灌填料前先用多孔柔性材料填塞缝底,然后再加填料,其高度夏天与板平齐。
水泥混凝土面板收水抹面的好坏,可直接影响到平整度,混凝土终凝前必须收水抹面,当混凝土表面有相当硬度时,一般用手指轻压无痕迹,就可用湿草垫或湿麻袋覆盖,施工现场应备用养生水桶。
砼未达到一定强度时、洒水养护应注意水不能直接浇在混凝土表面上,当遇到大雨或大风时,要及时覆盖润湿草垫。
每天用洒水车勤洒水养护,保持草垫或麻袋湿润。
加入减水剂的混凝土强度5天可达80%以上,此时可撤掉草垫或湿麻袋,放行通车后,仍需洒水养护。
拆模:
拆模时先取下模板支撑、铁钎等,然后用扁头铁撬棍棒插入模板与混凝土之间,慢慢向外撬动,切勿损伤混凝土板边,拆下的模板应及时清理保养并放平堆好,防止变形,以便转移他处使用。
B夏季施工
夏季施工时为防止水分过早的蒸发,一般应采取以下措施:
根据运距、气温、日照的大小决定,一般在30℃气温下,要保持气温20℃的坍落度,要增加单位用水量4~7Kg。
摊铺、振捣、收水抹面与养护各道工序应衔接紧凑,尽可能缩短施工时间。
在已摊铺好的混凝土板上,应尽量覆盖,避免表面烈日暴晒。
在收水抹面时,因表面过分干燥而无法操作的情况下允许洒水少量于表面进行收抹面。
