【精品】某地下车库冬期施工方施工组织设计
- 格式:docx
- 大小:132.49 KB
- 文档页数:335
一、工程概况合理使用年限为50年。
冬期施工阶段主要进行±0以下部分结构施工。
二、编制依据三、冬施准备1、冬施时间根据《建筑工程冬期施工规程》JGJ104-97规定:当冬天来临时,如连续5天的日平均气温稳定低于5℃,则此5日后的第一日为进入冬施的初日;根据常年气温资料,本工程冬施期间为2010年11月15日起,至2011年3月15日止,且室外日平均气温连续5天稳定低于5℃,即进入冬期施工阶段;当天气转暖,3月15日前最后一个5天的日平均气温稳定在5℃以上时,则此5天后的第一天为冬施的终止日。
2、组织准备项目部成立冬季施工领导小组,负责组织冬季工程施工的生产、技术、质量、安全管理和冬施物资的供应,负责冬施工作的协调组织,并明确责任,确保冬季施工中,各项工作及时有效进行,避免由于冬季施工组织不力给生产进度、工程质量、安全施工造成影响。
冬季施工领导机构具体分工如下:组长::总指挥副组长::技术审核、组织方案讨论。
生:现场及施工协调。
组员:庆:冬施材料进场,保障保温材料及时使用。
平:冬施安全总负责。
冯:冬施方案审核。
:冬施方案编制、报批,现场技术指导。
磊:冬施现场技术指导。
:质量检查。
:质量检查。
:质量检查。
荣:电气技术、临电负责。
宇:水暖技术、临水负责。
:试验、测温负责。
兴:施工机械保障。
进入冬季施工,项目由试验员周洪亮专职测量温度,根据测温点平面布置图做好温度测量工作。
3、生产准备项目召开全体人员冬施动员大会,进行冬施生产任务安排,施工内容明确,安排冬施项目。
4、技术准备冬施方案制定、讨论、报公司审批后,甲方、监理审批。
5、冬施材料物资准备(1)彩条布、防火帘、塑料布等作为施工作业面及周围环境的保温。
(2)冬施测温计在11月15日前进场,并将测温管加工完成。
(3)劳保用品准备:棉大衣、棉帽、手套。
6、现场准备项目在施工前做好施工现场的准备工作,避免提前降温给工程造成损失,现场准备包括:做好现场养护室的保温和升温准备;施工现场的水管、截门和混凝土输送管的保温;做好施工机械防冻液的填加。

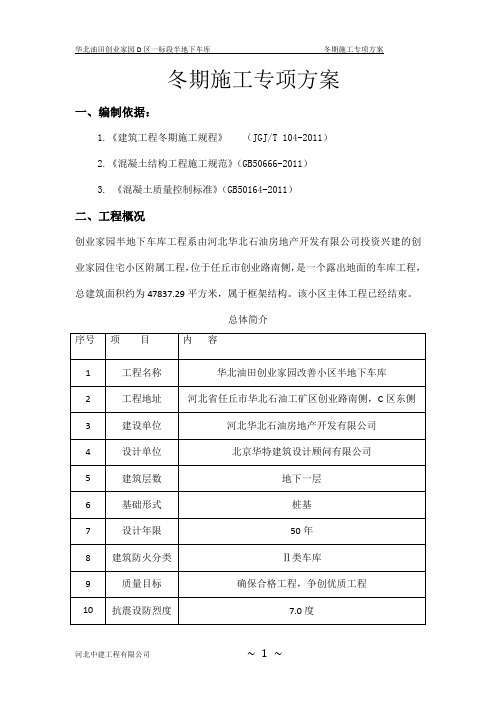

冬期施工专项方案一、编制依据:1.《建筑工程冬期施工规程》(JGJ/T 104-2011)2.《混凝土结构工程施工规范》(GB50666-2011)3. 《混凝土质量控制标准》(GB50164-2011)二、工程概况创业家园半地下车库工程系由河北华北石油房地产开发有限公司投资兴建的创业家园住宅小区附属工程,位于任丘市创业路南侧,是一个露出地面的车库工程,总建筑面积约为47837.29平方米,属于框架结构。
该小区主体工程已经结束。
总体简介三、冬季施工期限划分原则:当室外日平均气温连续5天稳定低于5℃或当日最低气温低于0℃时,即进入冬期施工,当室外日平均气温连续5天高于5℃时解除冬期施工。
冀中地区一般以每年11月15日至次年3月15日为冬季施工期。
四、冬季施工的特点1、施工的特点冬季施工由于施工条件及环境不利,是工程质量安全事故的多发季节,尤其以混凝土工程居多。
质量事故出现的隐蔽性,滞后性。
即工程是冬天施工的,大多数事故在春季才开始暴露出来,因而给事故处理带来很大难度,轻者进行修补,重者造成返工,不仅给工程带来损失,而且影响工程的使用寿命。
冬季施工的计划性和准备工作时间性强。
这是由于贮备工作时间短技术要求复杂。
往往有一些质量安全事故的发生,都是由于这一环节跟不上,仓促施工造成的。
入冬前,做好冬期施工的技术、物资、人员、组织等各项准备。
2、气温特点进入11月份后,我单位随时注意收听当地的气象预报,开始每天测温,并做好气温突然下降的准备工作。
根据历年气温的变化规律,冬季施工又可分为一般低温阶段和极低温阶段。
一般低温阶段时间是:每年的每年11月15日至次年3月15日,大约70-80天,占整个冬季时间的60%左右,白天的工作环境基本处于正温,混凝土施工宜采用掺入引气剂或引气减水剂,含气量宜控制在3%-5%。
极低温阶段的时间是:每年的12月下旬到来年的2月中旬,特别是1月份属任丘地区气温的最低月,日最低气温大约在-10℃至-15℃左右,在此期间拌和料所用的水、砂子、石子必须加热。
库冬季施工方案审批:审核:编制:目录1 工程概况2 冬期施工气象资料及组织保障体系3 冬期施工部署41 工程概况本工品房小区地下车库,进行冬季施工区域为10~23轴/A~H轴纵,建筑面积4950㎡,一层框架结构,一桩一柱承重。
2 冬期施工气象资料及组织保障体系2.1 《建筑施工手册》中关于冬期施工期限的规定:当冬天到来时,如果连续5天的日平均气温稳定在5℃以下,则此5天的第一天为进入冬期施工的初日;当气温转暖时,最后一个5天的日平均气温稳定在5℃以上,则此5天的最后一天为冬期施工的终日。
2.2 根据延安地区往年的气象资料,本地区每年11月15 日即进入冬期施工阶段,至第二年3月15日止解除冬期施工,历时4个月左右。
施工期间工程部应建立由专人负责的每周天气预报及近期天气预报的公布栏,并安排专人做好室外环境实测温度记录及混凝土的温度记录,便于安排施工生产。
2.3 寒流袭击的预防:在接近冬期施工和刚解除冬期施工的一段低温时间内应注意防止寒流突然袭击对工程施工造成的影响。
2.4 为确保对冬季施工中突发事件的及时协调和处理,保证项目施工的顺利进展,项目部成立以项目经理为首的冬季施工领导小组,建立有效的运行保障体系。
2.5 项目部冬季施工领导小组保障体系人员如下:组长:组员:2.6 项目部以项目经理为首加强施工组织管理,建立健全冬施岗位责任制、安全生产责任制和安全生产教育培训制度,并落实到人。
3 冬期施工部署3.1 冬期施工项目安排3.1.1 由于该工程工期要求紧,为确保工程的如期完工,冬期施工阶段不停工。
根据本单位工程的施工进度情况,合理安排冬期施工项目。
3.1.2 做好施工人员的冬施培训工作,组织相关人员进行一次全面检查,施工现场的过冬准备工作,包括临时设施、机械设备及保温等项工作。
3.2 冬期施工准备3.2.1 技术准备:进入冬期施工前由项目技术部编制项目的冬期施工方案,明确冬期施工方法,经审批后作为指导项目冬期施工的依据。
环县棚户区改造公路段片区安置小区地下车库工程施工织设计编制单位:甘肃欣盛建筑安装工程有限公司1编制日期:2017年11月15日目录第一章、编制说明及依据第二章、工程概况第三章、施工部署第四章、施工进度计划第五章、施工准备于资源配备计划第六章、主要施工方案第七章、主要施工管理措施第八章、季节性施工组织措施2第一章、编制说明及依据1、编制说明本施工组织设计编制是围绕环县棚户区改造公路段片区安置小区地下车库工程施工管理、进度、质量的控制与实施、安全、文明施工管理而编制。
2、编制依据1、环县棚户区改造公路段片区安置小区地下车库工程总平面图。
2、环县棚户区改造公路段片区安置小区地下车库工程设计图纸.3、现场的实际情况.4、国家及甘肃省建筑工程施工的有关施工质量验收规范、技术标3准。
第二章、工程概况1、工程名称:环县棚户区改造公路段片区安置小区地下车库工程2、该工程北临3#、5#住宅楼,南临4#、6#住宅楼,东靠灵武路,西依环江大道,场地平整,交通较方便。
3、建筑概况:本工程为1、2区地下车汽车库,地下汽车库建筑面积为4117。
3平方米,为防火Ⅰ类坡道式地下汽车库,复式机械汽车库,地下车库耐火等级为地下一级,地上二级,地下车库防水等级为一级,地下室底板和侧墙采用混凝土自防水,建筑设计使用年限50年。
本工程采用坐标系统是环县坐标系,高程为3#住宅楼高程基准,地下汽车库±0.000相当于85高程绝对高程3.800米.4、结构概况:本工程为地下一层,地上一层,结构设计采用板柱—剪力墙结构体系,结构设计使用50年,结构安全等级为二级,本工程抗震设防烈度为6度,框架的抗震等级为三级,剪力墙的抗震等级为二级。
本工程采用筏板基础。
5、现场施工条件概况4经现场勘察结构显示,先施工号楼,后施工地下车库,由于场地狭小,考虑如发生突发事件,车辆不能顺利进入工地现场,故只能以后浇带为分割,片区施工.6、主要参建单位:建设单位:环县旧城和棚户区改造领导小组办公室监理单位:甘肃同兴工程项目管理咨询有限公司设计单位:庆阳信合建筑工程设计咨询有限公司勘察单位:核工业天水勘察设计院施工单位:甘肃欣盛建筑安装工程有限公司第三章、施工部署1、工程目标质量管理目标:我单位将严格按照施工图及国家颁发的《建筑工程施工质量检查验收规范》及开发技术标准精心组织施工,严格检查,确保该工程一次验收合格。
某小区地下车库冬季施工方案编制人:职称:审批人:职称:某小区地下车库冬季施工方案一、工程概况本工程为某小区地下车库工程,地下一层,总建筑面积14461.15平米,层高4.8m。
设计等级为一级,建筑耐久年限为二级,耐火等级一级,地下车库防水等级为二级,抗震设防烈度为6度。
本工程为框架结构。
基础为钢筋混凝土柱下独基、墙下条基。
基础垫层混凝土强度等级为℃15,基础、抗水板混凝土强度等级为℃35,墙、梁、板、柱混凝土强度等级为℃30二、编制依据及施工技术要求某小区地下车库工程施工图;《建筑工程施工质量验收统一标准》(GB50300-2001);《混凝土结构工程施工质量验收规范》(GB50204—2002);《地下防水工程质量验收规范》(GB50208-2002);《地下防水工程技术规范》(GB50108-2001);《块体基础大体积混凝土施工技术规程》(YBJ224—91);《泵送混凝土施工技术规程》(JGJ/T10-95);《预拌混凝土》(GBl4902—92);《混凝土结构工程施工规范》(GB50666-2011)《混凝土结构设计规范》(GB50010)。
1.冬期施工期限的划分原则根据《混凝土结构工程施工规范》(GB50666-2011)规定:根据当地多年气温资料统计,当室外日平均气温连续5d稳定低于5℃时,应采取冬期施工措施;当室外日平均气温连续5d高于5℃时,可解除冬期施工措施。
根据这一划分,现在此工程已进入冬季施工阶段。
2 .混凝土冬期施工的原理混凝土受冻临界强度:混凝土允许受冻而不致使其各项性能遭到损害的最低强度称为混凝土受冻临界强度。
本工程属于大体积混凝土底板施工具有水化热高、收缩量大、容易开裂等特点,故底板大体积混凝土浇筑应作为一个施工重点和难点认真对待。
本工程该部位拟使用的砼采用28d强度作为配合比设计依据,大体积混凝土施工重点主要是将温度应力产生的不利影响减少到最小,防止和降低裂缝的产生和发展。
(&高立庄商业楼配套地下车库工程BURC冬季施工方案编制人:胡振奎常核人:北京城乡中吴建设有限责任公司2015年10月29日优质范文第一章编制依据 (2)第二章工程概况 (2)2.1工程简介 (2)2.2 结构设计简介 (3)2.3施工流水段划分 (3)第三章施工部署 (3)3.1冬季施工阶段划分 (3)3.2初冬和冬末阶段施工 (4)3.3严冬阶段施工 (4)3.4冬施转常温 (4)第四章施工准备 (4)4.1 现场准备 (4)4.2成立冬季施工领导小组 (4)第五章主要施工措施 (5)5.1钢筋工程 (5)5.2模板工程 (6)5.3混凝土施工 (6)5.3.1混凝土的配合比及混凝土的搅拌 (7)5.3.2 混凝土的运输与浇筑 (7)5.3.3 混凝土养护保温 (8)5.3.4 冬施试块留置 (8)5.3.5 冬施测温要求 (8)5.3.6 混凝土质量控制及检查 (11)5.3.7 注意事项 (11)第六章安全措施 (12)第七章技术、质量、安全、消防、环保措施 (13)第一章编制依据第二章工程概况2.1工程简介结构设计简介备注:1、基础底板、地下室外墙,均采用防水混凝土2、本建筑物混凝土结构全部采用预拌混凝土3、挑檐、雨棚等外露构件环境类别为二b类,地下室内部,地下外围与土壤接触部分二a类,地上混凝土构件环境类别为一类。
2.3施工流水段划分本工程将剩余需冬施地下车库基础施工划分4个流水段。
计划流水段划分为:1段:21-24轴/A-D轴施工缝;2段:21-24轴/E-H轴施工缝;3段:21-24 轴/D-E 轴施工缝;4段:1-3轴/A-H轴施工缝。
基础以上结构分为4个流水段:1段:21-24轴/A-H轴地下二层;2段:21-24 轴/A-H轴地下一层、1号坡道;3段:1-3轴/A-H轴地下二层;4段:1-3轴/A-H 地下一层;第三章施工部署3.1冬季施工阶段划分根据《建筑工程冬期施工规程》JGJ104-2011规定:根据当地多年气象资料统计,当室外日平均气温连续5d稳定低丁5C即进入冬期施工;当室外日平均气温连续5d稳定高丁5C解除冬期施工。
目录第一章编制依据第二章工程概况第三章施工组织整体设想、方案针对性和施工段划分第一节施工管理目标第二节施工组织总体设想第三节方案针对性第四节施工段划分第四章施工现场平面布置及临时设施、临时道路布置第五章施工进度计划和各阶段进度的保证措施第一节施工工期目标第二节施工进度计划第三节进度保证措施第六章各分部分项工程的施工方案第一节施工顺序第二节土方工程、第三节模板工程第四节钢筋工程第五节混凝土工程第六节填充墙工程第七节装饰工程第八节防水工程第九节安装工程第七章质量保证体系与质量保证措施第一节质量目标第二节质量保证体系第三节质量保证措施第八章安全生产管理体系与保证措施第一节安全生产管理目标第二节安全生产管理体系第三节安全生产保证措施第九章安全文明施工和环境保护措施第一节安全施工措施第二节文明施工措施第三节维护正常秩序防扰民措施第四节安全生产应急救援预案第五节环境保护措施第六节扬尘防治措施第十章项目管理班子的人员岗位职责、分工第十一章劳动力、机械设备和材料投入计划第十二章绿色建筑、工程质量通病的防治措施第一节绿色建筑第二节质量通病防治措施第十三章冬雨性施工、已有设施和管线的加固、保护等特殊情况的施工第一节冬季施工措施第二节雨季施工措施第三节已有设施和管线的加固、保护等特殊情况的施工第十四章采用新技术、新产品、新材料、新工艺应用附表一拟投入的主要施工机械设备表附表二拟配备本工程的试验和检测仪器表附表三劳动力计划表附表四计划开、竣工日期和施工进度横道图附表五施工总平面图、附表六临时用地表第一章编制说明及依据第一节、编制说明本工程为**旧村改造(二期)沿街配套公建1-4#楼工程,针对本工程实际情况和招标文书要求,在施工组织设计中我们把施工组织机构,施工进度计划及保证措施,工程质量保证措施,安全文明施工保证措施,主要项目施工方法和特殊施工措施,施工机械设备、劳动力计划以及各类资源使用计划,降低工程成本技术措施,合理化建议,新工艺、新材料、新技术的运用,成品与半成品保护措施等在本施工组织设计中作为重点阐述。
一、目的确保本标段地下车库工程冬期施工严格按计划、程序进行, 符合设计要求, 克服质量通病, 提高施工质量, 搞好安全文明施工。
二、适用范围适用于中电投西宁火电厂 2×660MW超超临界机组工程#5标段地下车库冬期施工。
三、编制依据1) 《中电投西宁火电厂2×660MW超超临界机组工程5#标段施工组织设计》;2) 《建筑工程冬期施工规程》( JGJ/T 104- ) ;3) 《建筑工程质量验收统一标准》GB 50300- ;4) 《建筑施工手册》第四版第22章节冬季施工;5) 《电力建设安全健康与环境管理规定》6) 《电力建设安全工作规程第一部分: 火力发电厂》( DL 5009.1- ) 。
7) 《电力建设施工技术规范第1部分: 土建结构工程》( DL 5190.1- )8) 《建筑涂饰工程施工及验收规程》( JGJ/T29- )9) 《建筑装饰装修工程质量验收规程》( GB50210- )10) 《建筑地面工程施工质量验收规范》( GB50209- )四、工程概况本工程地处西宁市湟中县城鲁沙尔镇西北方向川道内, 距湟中县气象站约10km, 因此, 气象条件采用湟中县气象站资料。
湟中县地处青藏高原和黄土高原过渡地带, 深居内陆, 属于高原大陆性气候, 主要特点是: 日照时间长, 太阳辐射强; 春季干旱多风, 夏季短促凉爽, 秋季阴湿多雨, 冬季漫长干燥; 气温日较差大, 年较差小, 垂直变化明显; 冰冻期长, 无霜期短; 根据湟中气象站近30年资料统计, 本地极端最低气温: -31.7℃, 出现在1975年11月14日; 最大冻土深度: 125cm, 出现在1977年3月; 最大积雪厚度: 23cm, 出现在1972年11月; 累年平均大风日数: 12.3d。
因此本工程严寒期较长,需采取冬期施工措施, 防止遭受冻害, 保证工程施工质量和施工安全。
五、施工部署及施工进度计划本工程包括地下车库室内回填、内墙抹灰、刮腻子及细石混凝土地面施工。
地下车库工程施工组织设计1. 引言地下车库工程施工组织设计是在车库建设前的规划阶段,对施工组织和管理进行设计和安排的过程。
一个合理的施工组织设计可以提高工程的效率和质量,减少施工风险,并确保工程按时按质完成。
本文档旨在对地下车库工程施工组织设计进行详细的描述和分析,以指导相关人员在施工前做好组织设计工作。
2. 工程概述地下车库工程是一个地下建筑工程,主要目的是提供停车位给居民和办公楼用户使用。
工程包括地下停车层的建设、通风系统的安装、消防设施的设置等。
3. 施工组织设计原则在进行地下车库工程施工组织设计时,需要遵循以下几个原则:•安全原则:施工过程中,必须确保工人的安全和施工现场的安全。
采取必要的安全措施,例如安全帽、安全绳等。
•高效原则:合理安排施工顺序和施工流程,提高施工效率。
考虑到施工材料的供应和人力资源的调配,合理安排各个施工环节的时间。
•质量原则:确保施工过程中的质量,采用适当的工艺和施工方法,严格按照相关标准和规范进行施工。
•环保原则:在施工过程中,尽量减少对环境的影响,合理利用资源,降低能源消耗。
4. 施工组织结构地下车库工程施工组织结构包括施工队伍和管理人员。
施工队伍主要包括工人和技术人员,管理人员负责对施工过程进行监督和管理。
4.1 施工队伍施工队伍是地下车库工程施工的主力军,其主要工作是根据施工图纸和工程要求进行具体施工操作。
施工队伍的组成应根据工程的规模和施工的难度确定,包括但不限于以下人员:•现场监工:负责对施工现场进行监督和管理,确保施工按照设计规定进行;•施工工人:负责具体的施工操作,包括土方、混凝土浇筑、砌筑等;•技术人员:负责对施工工艺和方法进行指导,解决施工过程中的技术问题。
4.2 管理人员管理人员是地下车库工程施工的指导者和决策者,其主要工作是对施工过程进行监督和管理,确保施工按照要求进行。
管理人员的组成包括但不限于以下人员:•项目经理:负责对地下车库工程的整体施工进行管理和协调;•施工安全员:负责对施工现场的安全进行监督和管理,制定施工安全措施;•质量工程师:负责对施工质量进行把关和检查,确保施工质量符合要求;•供应链管理人员:负责工程材料的采购和供应,确保施工过程中的材料供应充足。
某地下车库工程施工组织设计方案某地下车库工程施工组织设计方案具体内容是什么,下面本店铺为大家解答。
注意事项:(1)施工过程中各阶段测量放线严格执行《北京市建筑工程施工测量规程》。
(2)测量仪器必须符合处发《检验、测量和试验设备控制程序》有关规定,并在全过程中保持完好状态。
(3)测量与验线人员必须为两个人,不得为一个人,并且必须持证上岗。
(4)测量时候天气过冷或者过热,要将测量仪器提前拿到室外。
使仪器与室外气温保持一致,避免产生误差。
(5)所有测量设备必须专人看管使用,发现碰撞或者读数明显不准,及时报修送检。
土方开挖及边坡支护:1、土方开挖(1)工程概况:本工程基底标高-11.250 m,地下水位埋深绝对标高为40.41-41.79m(需降水)。
"三通一平"已完,现场交通较好。
(2)施工准备:1)审查设计图纸,核对平面尺寸和坑底标高,摸清地下构筑物及地下管线分布情况,与甲方确认。
2)现场工程定位放线工作已完成,场区内的控制网点已设立,且不受土方开挖的影响。
3)开挖边线已用白灰撒好,其范围内的障碍物不影响土方开挖。
4)鉴于招标文件要求,本工程招标不考虑护坡。
施工时根据实际情况决定实施方案,建议采用土钉锚进行护坡,本方案对土钉护坡进行了设计。
(3)开挖方案:本工程土方开挖采用机械大开挖,人工配合清槽。
1)施工机械的选择:为了加快土方开挖进度,尽量避免或减少气候对土方工程的影响,拟选用WD100型反铲挖掘机挖土,自卸式汽车配合运土,基底清出的少量土方由塔吊配合进行运输。
土方施工机械数量计算:各工程土方开挖量略为:79799 m3.t=30s;q=1.2m3;ks=1.14;kc=1.1;kb=0.8p=(9×3600/30)×1.2×0.96×0.8=995.3m3 (考虑晚22:00至早7点9小时作业)假设配置4台反铲挖掘机,则P=995.3×4=3981.2 m3T=79799/3981.2≈20天,按15天开挖完考虑运土车辆计算设每台自卸汽车每台班运土方80方,则N4=79799/1600=50辆。
冬期施工方案工程概况本工程为XXXXE程XXX区地下车库,位于XXXXXX建设单位为XXXX)投资建设发展有限公司,设计单位为XXXXX设计院,监理单位为XXXXXXi设监理有限责任公司,施工单位为XXXXXX建筑公司承建。
该工程建筑面积29340m2。
本工程地下一层,地上三层;结构形式为框架结构及无梁楼盖结构。
该工程于2010年8月25日正式开工,根据业主工期要求今年必须完成士0.000以下结构及地下室外墙保温、土方回填等工作,我方按工期要求进行编制进度计划,由于本工程工期紧,施工量大,为确保工程质量和建设单位要求的年末形象进度,特制定此冬施方案。
二、冬期施工界限的确定1、起点:当日平均气温连续5天稳定低于5 C,即进入冬期施工。
2、止点:当室外日平均气温连续5天稳定高于5 C时,解除冬期施工。
3、日平均气温=(2点+ 8点+ 14点+ 20点)4时的温度之和的平均值。
4、基于我省历年气温情况,根据上述原则和我们历年的施工经验,哈市每年约从十月二十日到下一年的四月五日为冬期施工阶段,具体进入冬期施工的日期按照上述原则根据实际测温情况确定。
三、冬期施工项目根据气温情况而定预计进入冬季施工项目:部分地下室外墙及顶板结构工程,包括(钢筋、模板、砼工程,地下室外墙防水及土方回填)四、冬期施工准备(一)成立冬施领导小组,建立冬期施工管理制度项目部根据公司冬期施工大纲的有关要求,建立冬期施工管理制度,并成立冬期施工领导小组,具体成员如下:组长:XXXX副组长:XXXXXXXXX组员:XXXXXXXXX测温员:XX安全员及环保员:XXX(二)气象信息收集从2010年10月15日开始,由测温员专门负责收集气象信息,进行温度测量,并绘制温度曲线,同时对未来3日内的气温情况作出预测(网上查询或与气象台联系),以便项目部及时采取预控措施。
(三)设备、材料和水源、暂设的保温及防护工作1、现场搅拌站的保温及防护工作1)设备保温防护,现场设砂浆搅拌站三座,混凝土输送泵五台,为提高拌和物的搅拌和出罐温度,现场对搅拌站进行全封闭防护,防护棚采用钢管搭设,保温防护棚顶部按规范要求进行硬防护并做好防水,搅拌棚四周采用模板和彩条布围挡严密,内部衬一层50mm勺防寒毡。
(见下图)彩条布-,1 T •”、厚防寒毡12m厚胶合板满铺脚手板48钢管@1•咪混凝土地泵或搅拌机设备房2)泵管保温对混凝土泵管采用50mm厚岩棉壳保温防护,另外为防止泵管温度过低,影响泵送效果,现场备用一套泵管,及时对泵管进行更换。
2、原材料的保温及防护外加剂储存在专用材料库内,水泥装放在水泥罐内。
外加剂倒入专用容器内,防止受潮和浪费。
砂堆放时严禁向砂上浇水,以免形成冻块,如积雪,必须及时清理干净。
3、水源的保温及保护根据现场情况,在水源处砌筑12m的红砖房子(内侧抹灰,屋面采用彩钢保温板),进行用来保证水源受冻。
04 £钢官迢]』米内衬50mr防寒毡0外包彩条布密封厚保温彩钢板■ U1、安全方面:杜绝重大事故的发生-L2、质量方面:严格按冬期施工方案施工,杜绝一切质量事故的发生。
3、贯彻实施公司三标一体方针,保证达到公司质量、环境、职业健康安全目标。
(二)、冬施项目及施工形象进度安排2010年冬停前冬期施工项目负一层顶板混凝土浇筑完成,地下外墙保护墙体施工结束。
2010年10月20日-2010年11月6日底板混凝土计划浇注完成2010年10月20日-2010年11月20日剪力墙、柱混凝土计划浇注完成2010年10月27日-2010年12月5日顶板结构计划浇注完成2010年11月1日-2010年11月30日剪力墙防水计划施工完成2010年11月15日-2010年12月10日土方计划回填完成六、主要项目的施工方法和技术措施(一)混凝土施工要求:1、不同气候条件下的主要施工方法1)当室外温度在5C至-5 C时混凝土(或砂浆)中掺入相应的早强防冻剂。
混凝土和砌体表面采用一层塑料布和一层榻榻密覆盖保温养护的施工方法。
2)当室外温度在-6 C至-15 C时,混凝土采用综合蓄热法施工。
商混站混凝土中掺超早强防冻剂,同时还对水、砂进行加热。
混凝土养护采用表面覆盖一层塑料布和两层榻蹋密的方法。
3)当室外气温低于-15 C时,除采用上述第2条的施工方法外,施工的砼强度等级应比设计提高一级。
4)暖棚法,当室外温度低于-20 C时,为保证工程质量,采用暖棚法, 暖棚内测点温度不得低于5 C,并应设专人检测混凝土及棚内温度。
(各施工段采用方法如下图)2、商砼流程要求1)外加剂的投放在外加剂上采用高效超早强混凝土防冻剂,设专人负责采用专用量具掺加,以保证计量的准确性。
2)材料的加热要求和加热方法材料的加热根据材料比热的大小和加热方法的难易程度,优先加热水,其次是砂,尽量不对石子加热。
此时测温员应根据热工计算要求,及时测定材料温度和室外第三施工段米用暖棚法第三施工段米用暖棚法In——LTf-第二施工段米用综合蓄热法第一施工段采用外加剂法———~-——-上第二施工段采:第一施工段采I用外加剂法J二A温度,以便确定材料的加热方法和加热温度,从而控制砼的出罐温度。
3、砼拌合物的热工计算1)计算表面系数M=FVM=20.12=16.672)计算砼的出罐温度(1)根据砼的外加剂掺量确定砼强度达到设计强度30%寸所需要的时间t o。
(2)砼浇注完毕的温度T o=[t o M (TM-Tm, a) w -m=e CceR]t°CcR其中Tm, a —砼冷却期间的室外大气平均温度m ce —每立方米砼的水泥用量C ce —1Kg水泥在冷却期间的水化热量R —保温材料的热阻系数C c —砼的热容量(取2510KJm3Kw —保温材料的透风系数T。
二[261*5* (T02+12) *0.2-390*255*0.224]261*2510*0.224= 11.53)砼浇注时的温度T i=[T 0 (Gm c+Cm+C S m a)-C f nal f-C s n a T s]C cm其中C c、C、c s —为砼、模板、钢筋的比热容m c —每立方米砼的重量m f、m —为每立方米砼相接触的模板、钢筋重量T f、T s —为模板、钢筋的温度,取当时的环境温度T i=[13.5* (0.92*0.2778*2100+2.1*0.2778*13+0.48*0.2778*100 )+2.1*0.2778*13*12+0.48*0.2778*12*100]0.92*0.2778*2100=13.24)砼出罐温度T=[T1+at1+0.032nTa]1-at1+0.032n其中t 1—砼自运输到浇注时的温度t 1—砼的运转次数Ta —砼运输时的环境温度a —温度损失系数(取0.25 )T=[15.2+0.1*2-0.032*12]1-0.1*2+0.032=15.35)第一种情况,如室外日平均气温在—5C〜—10C时,只考虑水加热,加热温度为60C,根据实际情况,假设砂为—6C,石为—8C, 水泥+5 C,根据试验室给定配合比,以C30为例,每立方米各种材料用量:水泥380kg,砂768 kg,石1019 kg,水193 kg ,材料含水率砂5%石2%K砼拌合物的温度计算T o二[0.92 x (380 X5-5 x 768-8 x 1019)+4.2 x 60X (193 - 0.05 x 768 -0.00 2X 1019)-2.1 x(0.05 x768x3 -0.00 2x 1019x5)-335x (0.05 x76 8-0.00 2x 1019)] - [4.2 x 193+0.9(380+768+1019)]= 17.3 C 砼搅拌机出机温度T1=T0-0.16(T 0-「)=17.3-0.16(17.3-5)=15.32 C >15.3 C第二种情况,当室外日平均气温低于—10C,除水加热60C外,考虑砂加热至40C,石子未加热假设为—15C,水泥+ 5C。
砼拌合物温度计算:T0=[0.92 x (380 x5-40 x 768-15 x 1019)+4.2 x +60x (193 -0.05 x 768-0.002 x 1019)+4.2 x (0.05 x 768x 40-0.00 2x 1019x 5)] -[4. 2x 193.8+0.9(380+768+1019)]= 19.7 C 砼搅拌机出罐温度,搅拌机棚温度5CT1=T0-0.16(T 0- T i)=19.7-0.16(19.7-5)=17.3 C >15.3 C实际施工时,按当日具体气温采用上述计算公式进行计算,对水、砂加热到计算温度以上。
4、砼试块留置砼试块留置每种强度除正常留置标养试块外,尚应留置临界试块和同条件养护拆模试块以及负温转正温28天强度试块共四组。
同条件拆模试块及负温转正温28天强度试块放置于试块代表的部位,养护条件同施工砼。
保温材料5、砼的养护当温度在0C和-10 C之间时,采用覆盖一层塑料布及一层榻榻密养护。
当温度低于-10 C时楼板砼表面覆盖一层塑料布及两层榻榻密养护,墙体立面米用双层榻榻密封闭。
浇筑车库地下顶板砼时,在顶板下纵横每8米设一焦碳炉。
焦碳炉设置在地面上70cm处,在砼浇注前2小时将焦碳炉点燃。
本工程顶板支撑采用钢管,焦碳炉周围采用石棉瓦防护,在现场预先放置灭火器及砂箱。
每天设两个专人烧焦碳炉并设监护人,在顶板上用管道井做焦碳排烟孔。
6、砼测温为使砼在搅拌、浇筑及至开始养护过程中,各阶段的温度能满足热工计算的温度要求,防止砼早期遭受冻害,必须对砼的原材料和砼拌和物以及砼自身进行一系列的测温工作,具体要求如下:1)室外气温的测定:每天对室外气温和砼搅拌站周围环境的温度在2时、8时、14时、20时进行测定,算出平均气温,作为砼施工方法和材料加热的依据。
2)原材料温度的测定:砼浇筑前对原材料的温度,进行测定,以确定材料的加热温度。
3)出罐和入模温度的测定:砼经过搅拌后,要测定砼拌和物的出机温度以及砼浇筑时的入模温度,每工作班不少于4次,每2小时一次进行测温并做好记录,当发现出罐和入模温度低于计算和规范要求的最底温度时,应及时提高材料的加热温度,以防砼受冻。
4)养护温度的测定:砼浇注后,即根据测温点布置图设置测温孔。
测温孔设置在砼表面系数大及易受冻的部位,全部测温孔进行编号,并编制布置图,对砼养护,砼终凝后开始测温,在砼强度未达到临界强度前,每2小时一次,此后每(1)材料的检查检查水泥砂石质量,进入现场进行二次复试,必要时要经砼试配,合格后方可使用。
检查水泥、水和骨料的用量,水泥、掺合料允许偏差士2%。
同时砂石中的冻块要及时清理干净,投料前,不得有冻块检查外加剂的质量和用量,掺用防冻剂必须设专人。
