给排水及消防工程监理细则前言目前,随着现代城市的快速发展,人们对于公共建筑的安全性和舒适性要求越来越高。
而给排水及消防工程作为保证公共建筑安全的重要工程,更加需要严格的监理规定和流程。
因此,本文档旨在制定给排水及消防工程监理细则,以保证工程的质量和安全。
一、监理人员要求1.监理人员应该有丰富的行业经验,并且能够熟练掌握相关技术和知识。
2.监理人员应该具备监理岗位所需的职业素养和道德修养,能够保持独立、公正、严谨的态度。
3.监理人员应该具备较为丰富的法律知识,能够熟练掌握有关建筑工程监理法律和法规的要求。
4.监理人员应该具备良好的沟通技能和团队协作能力,能够与项目部、业主代表等相关单位建立良好的合作关系。
二、监理工作内容监理人员应当按照相关法律、法规和工程技术标准要求,对给排水及消防工程实施全过程进行管控和监督,并应当做好以下工作:1.对施工单位的资质进行审查,并定期进行现场检查。
2.对施工单位的材料进场和使用情况进行检查。
3.对施工过程中的各项施工质量进行监督和检查。
4.对给排水及消防工程现场安装和接口连接进行检查和验收。
5.对施工过程中各项安全防护措施进行检查。
6.对施工单位的质量检测报告进行审核和监督。
7.对工程变更和工期调整进行审核和批准。
8.对施工单位工程质量投诉进行处理。
三、监理工作要点1.监理人员应当具备较为详细的工程管理计划和监督方案,并对施工过程中出现的问题及时汇报上级领导部门。
2.监理人员应当做好工程质量的监督记录,并对施工单位存在的质量问题提出整改意见。
3.监理人员应当按照有关法律、法规和技术标准,对施工单位的职工进行技术交底和安全教育。
4.监理人员应当对施工过程中的巡查、验收等工作进行详细记录,并及时向业主代表报告工作进展情况。
5.监理人员应当在施工结束后对工程竣工文件和检查记录进行审核,对存在的问题进行整改,并进行工程质量验收。
四、监理报告要求监理人员应当每月向业主代表提交监理报告,其中应当包含以下内容:1.工作进展情况和阶段性工作成果。
给排水消防监理实施细则第一章概述第一节总则第一条为加强对排水消防工程施工过程的监督管理,保障工程质量和安全,依据相关法律法规,制定本实施细则。
第二条本实施细则适用于所有排水消防工程的监理活动。
第三条排水消防监理应遵循安全第一、质量第一的原则,依法独立、公正、客观、权威地履行监督职责。
第四条排水消防监理应依据相关法律法规、技术标准、规范性文件进行监理活动,并按照工程监理合同的约定执行。
第二节职责第五条排水消防监理应对施工单位的排水消防施工进行现场监督,并进行合规性检查,确保施工符合工程设计文件和相关法规的要求。
第六条排水消防监理应对施工单位提出的工程质量问题进行调查和处理,并提出整改意见。
第七条排水消防监理应对施工单位的工程进度进行监测,确保施工按照合同约定的时间完成。
第八条排水消防监理应协调施工单位与相关部门之间的沟通和配合,解决工程建设过程中的问题。
第二章工作程序第一节准备工作第九条在工程开工前,排水消防监理应与工程建设单位和施工单位进行沟通,明确双方的职责和工作安排。
第十条排水消防监理应对工程设计文件进行全面审查,发现问题及时提出修改意见。
第十一条排水消防监理应对施工单位进行资质审核,确保其具备相应的技术能力和经验。
第十二条排水消防监理应编制监理计划,明确监理的内容、方法和工作要点。
第二节施工监理第十三条排水消防监理应对施工现场进行巡视,检查施工质量、安全措施和进度执行情况。
第十四条排水消防监理应对施工单位提供的施工质量检测报告进行审核,发现问题及时提出整改意见。
第十五条排水消防监理应对施工单位提供的竣工资料进行审查,确认工程质量达到规定要求后,签发竣工验收证书。
第三节竣工验收第十六条排水消防监理应组织开展竣工验收工作,对工程质量和消防设施进行全面检查。
第十七条排水消防监理应根据竣工验收结果,编制竣工验收报告,并提交给工程建设单位和相关部门。
第十八条排水消防监理应组织召开竣工验收会议,通报竣工验收结果并确认工程质量。
给排水、消防工程监理细则工程概况:建筑规模:综合楼共5层,总高度为18.9米。
总用地面积9953。
23平方米,总建筑面积9647。
31平方米.主要建筑结构类型:该工程建筑主体为5层。
结构类型采用现浇钢筋混凝土框架结构,基础主要为柱下独立基础,局部桩基础。
本工程结构设计使用年限为50年,建筑结构安全等级为二级,抗震设防烈度为七度,耐火等级为二级。
本工程水施方面主要有给水系统、排水系统、消防系统.为保证该工程质量达到设计及施工规划验收标准,特制定本监理细则。
第一章:给排水工程监理细则给水排水工程质量保证措施:1、给排水监理控制手段给排水监理的控制手段通常采用观察、量测、测量以及试验的方式.观察—指以“目视”、“目测”进行的检查监督。
量测—指用简单的手持式量尺、量具、量器(表)进行的检查监督。
测量—指借助于测量仪器、设备进行的检查。
试验—指通过材料现场取样进行的试验检查,通常进行有见证送检,送检合格,方允许用于工程及通过一些试验手段如打压试验、闭水试验等对工程质量进行监督检查。
2、给排水监理质量保证措施(1)按给排水设计及施工规范核查给排水施工图纸,其核查的主要内容有:A 、施工图纸审核签认手续是否齐全,是否符合政府的有关批文和有关规定;B 、图纸和设计文件是否完整,是否与图纸目录相符;C 、施工图纸内容及深度是否满足施工基本条件的要求;D 、图纸中所用的材料、构配件、设备等是否符合现行的规范、规矩的要求,来源是否有保证?是否有替代品?E 、所采用的新材料、新技术、新工艺,有无主管部门鉴定和确认的批准文件;F 、施工图纸和说明文件中指定使用的规范、规矩、标准图册是否现行有效;G 、施工图纸中有无遗漏、差错或相互矛盾之处(即打架现象);H 、各种使用功能是否满足要求.(2)将核查施工图纸中所发现的问题汇总,提交给由项目监理部主持召开的,业主(甲方)、施工单位(乙方)及设计单位参加的图纸会审会议进行讨论,共同协商研究,形成统一意见,最后形成会议纪要文件,交由施工单位执行.(3)审查分包单位的资质A 、总承包单位选定的或建设单位直接选定的分包单位,应将分包单位的资质资料及分包合同送交项目监理部审查,资质资料一般应包括:等级证书、营业执照、专业施工许可证、技术能力、人员配备、机械配备、实际业绩、财务状况、领导层情况、信誉情况,其他必要文件等。
给排水及消防监理实施细则一、总则为规范给排水及消防工程监理实施过程,提高项目监理质量,有效保障工程质量与安全,制定本实施细则。
二、监理任务(一)监理机构应当依据相关法律、规章和标准,全面、深入地开展施工图设计审核、施工组织设计审核、施工现场检查、协调处理现场纠纷及质量事故,编制监理日志、监理报告、监理意见等监理文书,并及时反馈监理信息。
(二)监理机构应当按照合同约定的时限,及时向业主、施工单位提出合理的建议,严格把关施工质量,及时发现并纠正工程施工过程中出现的质量问题、安全隐患以及不符合合同和协议规定的行为。
(三)监理机构应当对工程质量、安全、进度等各方面的问题进行评估,并及时向业主提供相关意见,参与质量事故和安全事故的处理和调查工作,协力保证工程安全、质量和进度。
三、监理条件(一)监理人员都必须具备相应的资格证书,且工作经历、能力、业绩等符合国家有关法律规定要求。
(二)监理机构必须具备相应资质,才能从事给排水及消防工程监理业务,否则不得从事给排水及消防工程监理业务。
(三)监理人员要定期接受业务培训和考核,提高业务水平。
(四)监理机构应当建立健全质量管理体系,具备完善、可靠的技术装备和监理设备,确保监理效果。
四、监理程序(一)合同签订阶段。
监理机构应当审核合同和协议有关给排水及消防工程的技术文件和施工文件,并在五个工作日内编制监理计划和方案,报送业主和施工单位,与业主和施工单位进行分析研究,处理好分歧和问题。
(二)设计阶段。
监理机构应当审核设计文件,开展施工图设计审核、施工组织设计审核,编制审核意见或检查表,督促设计单位落实设计变更或修改以及问题整改,并按照约定时间给出审核报告。
(三)施工阶段:监理机构应当在质量验收标准的约定下,根据监理计划,定期或不定期地进行监督检查,及时发现并处理问题,对质量瑕疵或存在安全隐患的工程,应及时告知业主和施工单位,并提出整改意见。
(四)竣工验收阶段。
监理机构应当对竣工验收报告和相关验收资料进行审核,现场监督竣工验收过程。

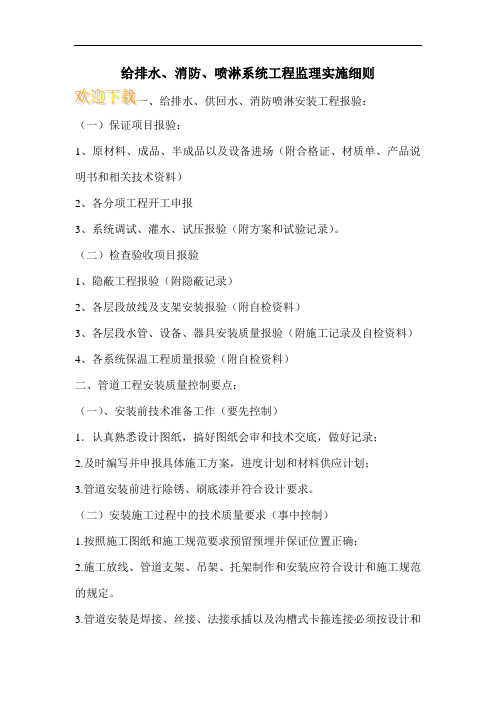

给排水、消防、喷淋系统工程监理实施细则
(一)保证项目报验:
1、原材料、成品、半成品以及设备进场(附合格证、材质单、产品说明书和相关技术资料)
2、各分项工程开工申报
3、系统调试、灌水、试压报验(附方案和试验记录)。
(二)检查验收项目报验
1、隐蔽工程报验(附隐蔽记录)
2、各层段放线及支架安装报验(附自检资料)
3、各层段水管、设备、器具安装质量报验(附施工记录及自检资料)
4、各系统保温工程质量报验(附自检资料)
二、管道工程安装质量控制要点:
(一)、安装前技术准备工作(要先控制)
1.认真熟悉设计图纸,搞好图纸会审和技术交底,做好记录;
2.及时编写并申报具体施工方案,进度计划和材料供应计划;
3.管道安装前进行除锈、刷底漆并符合设计要求。
(二)安装施工过程中的技术质量要求(事中控制)
1.按照施工图纸和施工规范要求预留预埋并保证位置正确;
2.施工放线、管道支架、吊架、托架制作和安装应符合设计和施工规范的规定。
3.管道安装是焊接、丝接、法接承插以及沟槽式卡箍连接必须按设计和。
给排水及消防工程监理实施细则一、编制依据1.1《建设工程监理规范》(GB/T 50319-2013);1.2《给水排水工程质量检验评定标准》(GB50268-2008);1.3《建筑给水排水及供暖工程施工质量验收规范》(GB 50242-2002);1.4《自动喷水灭火系统施工及验收规范》(GB 50261-2017);1.5《消防给水及消火栓系统技术规范》(GB50974-2014);1.6《建筑设计防火规范》(GB 50016-2014);1.7《建设工程安全生产管理条例》;1.8《建筑工程资料管理规程》(JGJ/T 115-2007);1.9 建设单位提供的其他相关文件和资料;1.10 监理单位的相关监理经验和标准。
二、工程概况2.1 工程名称:给排水及消防工程;2.2 工程地点:XXXX;2.3 工程规模:XXXX;2.4 工程内容:包括给水系统、排水系统、消防给水系统、消火栓系统、自动喷水灭火系统等;2.5 工程特点:给排水工程是城市基础设施的重要组成部分,直接关系到城市居民的日常生活和城市的安全运行;消防工程是保障人民生命财产安全的重要措施,必须确保消防设施的可靠性和有效性。
三、监理目标3.1 确保工程质量符合相关规范和标准要求;3.2 确保工程进度按照计划进行;3.3 确保工程投资控制在预算范围内;3.4 确保安全生产和文明施工;3.5 确保工程资料完整、真实、准确。
四、监理工作流程4.1 施工准备阶段:熟悉招标文件、设计图纸及文件、审查施工组织设计及开工报告;4.2 施工阶段:材料、设备进场及施工过程监理;4.3 验收阶段:所有验收的有关资料要真实、准确、齐全,所有验收表格采用省统表及地铁专用表格。
五、监理工作控制要点及目标值5.1 工程进度控制:严格按进度计划检查进度情况,如果没有按计划进行,即要求施工单位采取补救措施,将进度跟上,确保按时完成。
5.2 工程质量控制:在确保工程进度的同时,严格按施工规范要求控制好工程质量,100%合格,力争全优。
建筑项目给排水及消防工程监理实施细则一、总体要求1.监理单位应按照相关法律法规、行业标准和项目管理要求,全面监督给排水及消防工程的实施过程,确保施工质量和安全。
2.监理单位应与设计单位、施工单位、业主代表等相关各方保持密切的沟通与协调,达成一致意见并形成监理意见报告。
二、监理组织与职责1.监理单位应组织专业技术人员对给排水及消防工程进行全程监理。
2.监理人员应熟悉相关规范和技术标准,具备相关工程监理资格证书。
3.监理人员应按照监理合同的要求,履行监督、检查、报告和指导施工等职责。
三、监理过程与内容1.监理人员应对给排水及消防工程的施工图纸、材料、施工技术方案等进行审查与确认,确保其符合相关法律法规和设计要求。
2.监理人员应按照施工方案进行现场勘查,并对勘查结果进行报告,确保施工的可行性和风险控制。
3.监理人员应监督施工单位的工程质量,包括工程材料的选用、施工工艺的执行、施工质量的验收等。
4.监理人员应监督并检查工程进度,确保施工按计划进行,避免项目延期。
5.监理人员应对施工单位的安全生产措施进行监督,并及时提出改进意见。
6.监理人员应定期向业主代表进行监理报告,包括工程质量、工程进度、安全生产等方面的情况。
四、监理报告与意见1.监理人员应按时向业主代表提交监理报告,包括工程质量、工程进度、安全生产等方面的情况。
2.监理报告应真实、全面、客观,提出存在的问题并提出改进意见。
3.监理人员应在施工过程中发现施工单位存在的质量问题和安全隐患时,及时向业主代表和施工单位提出整改要求,并跟踪整改情况。
4.监理人员应根据工程的实际情况,提出是否可以进行工程验收的意见。
五、监理权益与义务1.监理单位有权拒绝不符合法律法规和技术标准的设计方案和施工方案,并向业主代表提出合理的修改要求。
2.监理单位有权拒绝不符合法律法规和技术标准的工程材料,并向业主代表提出合理的替换要求。
3.监理单位有权随时进行工地检查和现场勘查,要求施工单位提供必要的配合。
1.已允许的监理规划2.设计文件及专业规范3.施工组织设计1.给排水指民用住宅及商场、办公室的室内、外、上、下水道系统的装置及调试。
2 .消防指室内、外消防系统的装置及调试。
3.本专业都有明白的装置验收规范GB50261-96 及GB50242-2002,必需执行。
设计图能否契合规程、规范且有效 各专业图纸有否过失、交织图纸会审 各预埋件及预留孔能否在土建图中标示集水井及地下室泵房标高能否合理 给、排水管走向位置能否与电气线盘位 置分开,规划契合安全规范施工组织设计审批监理规划制定 总监制定 总工批监理细那末编制监理任务交底资料型号、规格、材质证明 资料设备实物实检验证,型 号、尺寸、功用、数量No业主 升级运用或者退货Yes 工序工艺合理性、安全性管理道清洁度、耐压值、防腐满足规范要求预埋给水管能否有防渗套管各道工序、分项审核 装置好的排水管弯头半径、大小头、叉管合理性屋顶排气管、便器排污管能否有渗漏、坡度设备手动空转无噪声 合理空载启动无异声 设备试运转 管道支架能否契合规范 逐渐添加负载 排水疏通反省压力表值 No 消防报警阀及各附件装置合格 未端水量喷淋范围 Yes 设备装置正确消防联动正常分部完工施工单位质保文件、人员 施工设备装备合理 施工工期布置合理 工艺能否能保证质量关键工序能否控制 安全施工措施 资料、设备审核总监审批1.给排水、消防施工应由经过专业培训并经审批的有施工容许证的施工单位及人员住手施工。
2.设计图纸应有效且经过会审与技术交底,修正设计应有设计单位出具的设计变卦通知单。
3 .有本专业的施工组织设计或者方案,经允许后才可实施。
4 .系统的组件、管件、配件、用具、设备、资料应现场反省应契合以下要求:1)规格、型号、材质、功用契合设计及国度技术规范要求,具有中文质量合格证明文件。
主要设备必需有完整的装置运用说明书,进场应经监理人员反省确认。
外包装应完整。
2)喷头、报警阀、压力开关、水流指示器等主要系统组件应具有消防产品消费容许证、合格证。
给排水、消防、喷淋系统工程监理实施细则前言本文档旨在规范给排水、消防、喷淋系统工程监理的实施细则,为工程监理人员提供参考,确保工程质量和安全性。
监理范围给排水、消防、喷淋系统工程监理包括以下方面: - 给水系统的供水管道、水泵、水箱等设施的安装、试运行和验收; - 排水系统的排水管道、排水泵站、污水泵浦等设施的安装、试运行和验收; - 消防系统的消火栓、喷淋系统、泡沫系统等设施的安装、试运行和验收; - 喷淋系统的喷水头、水泵、水箱等设施的安装、试运行和验收。
监理程序前期准备1.确认监理人员的岗位、职责和权利;2.根据施工合同要求,编制监理方案;3.对施工现场进行初步检查,了解工程设备材料的数量、品种和质量,确定施工计划,以及检查工作场所的安全保障措施和文明施工情况。
施工过程监理1.监理人员应定期检查设备材料的质量,确保其达到合同规定和监理方案要求;2.监理人员应定期检查工程进度,对拖延或超前的现象及时提出整改措施,并向业主和施工单位作出报告;3.监理人员应定期检查安全防护措施的实施情况,确保施工现场符合国家安全生产标准;4.监理人员应定期检查文明施工情况,确保施工现场整洁、文明。
工程质量监理1.监理人员应通过对施工材料和设备的检验和试验,确保其质量符合国家和行业标准;2.监理人员应对施工现场进行巡查,发现工程质量问题,及时提出整改方案并向业主和施工单位反映;3.监理人员应对施工单位提出的质量异议、技术问题等进行评估和处理,并及时向业主和施工单位反馈评估或处理结果。
竣工验收1.监理人员应对给排水、消防、喷淋系统工程进行竣工验收;2.竣工验收之前,监理人员应进行全面、细致的检查,对已经完成的工程进行检查、试验、测量和记录;3.若检查发现任何问题,监理人员应及时提出整改措施,并要求施工单位在合理时间内进行整改。
结论通过本文档的规定,在给排水、消防、喷淋系统工程监理中,监理人员可以按照统一的程序和标准进行监管和验收。
给排水消防监理实施细则一、前言随着城市化进程的不断加快,给排水、消防工程的建设日趋紧要。
在这些工程的建设过程中,监理作为紧要的监管环节,负责督促建设单位依照规范、规划、设计、招投标、施工等环节要求,确保工程建设过程的合法性、合规性、安全性。
本文重要针对给排水、消防工程的监理工作打开阐述,订立给排水消防监理实施细则,适用于全部的给排水、消防工程的监理工作。
二、监理组织机构为了确保给排水、消防工程的监理工作的顺当推动,监理组织必需建立健全,并由专业技术人员担负。
监理组织应依据工程建设的规模、性质、多而杂程度等因素,合理设置监理组织机构,尽量做到人员队伍结构合理、技术水平高、作业本领强。
三、监理工作内容1.监理前期工作(1)对建设单位提交的有关资料进行审查,包括项目招投标文件、设计文件、工程施工方案等。
(2)参加工程开工前的会议,监督建设单位按规定要求订立好监理方案,明确监理责任及执行标准,做好施工资料审核工作。
(3)对施工方案、施工图纸等进行审核,并依照要求提出合理化建议和看法。
2.监理实施过程(1)定期现场检查,了解施工进展情况,确保施工质量。
(2)监督施工单位依照设计文件及相关规定开展施工作业,并做好资料备案工作。
(3)对施工单位提交的验收资料进行审核,并参加验收工作。
(4)对施工中的质量问题适时进行整改,确保工程施工质量。
3.监理后期工作(1)在工程竣工验收前,对验收资料进行全面审核,确保验收工作的顺当进行,维护建设单位及业主利益。
(2)对竣工验收工作过程进行监督,参加审定竣工验收报告。
(3)对工程各部位及附属设施进行检查,确定工程质量情形,向建设单位及业主提出合理化建议和看法。
四、监理工作的实施方法1.常规监理常规监理是指在给排水、消防工程建设中,依据合同商定及监理计划表所规定的监理内容及监理时间进行的监理工作。
2.现场监理现场监理是指在施工现场对建设单位的施工现场进行检查,对施工单位的施工人员进行引导、监督和检查,协调解决施工过程中的问题。
给排水及消防监理细则一、工程概况及监理目标工程概况:本工程的设计单位为设计院,总承包为公司,安装施工单位为建设公司,安装工程中的地下各类管道及生活管道属施工,在土建施工阶段已大部分施工完毕。
建筑面积约米平方,分为液体油漆车间、粉体涂料车间、甲类仓库和办公室等九个单体建筑。
给排水及消防专业除生产和生活用给排水、污水、雨水系统外,由于本工程为二级防火区域,消防要求比较高,设有完整的消火栓系统和泡沫喷淋系统及相应的监控系统。
设立了专用消防泵房,内设消火栓系统和喷淋系统共用的电动主泵、内燃机主泵和两台稳压泵:还设有供泡沫喷淋用的低倍泡沫罐。
有关消防的施工图纸已经市消防支队批准。
监理目标:监理通过事前控制、事中控制和事后控制等手段进行工程的质量、进度控制及二管理。
质量目标为各分部为“优良”。
二、质量控制主要依据:1、工程招标、投标文件,建设施工合同及其附件。
2、的技术规范。
3、院设计的,经业主批准的施工图纸及说明书。
图纸会审记录。
经业主批准的设计变更单。
4、工业金属管道工程施工及验收规范 GB50235-97。
5、现场设备、工业管道焊接工程施工及验收规范 GB50236-98。
6、自动喷水灭火系统施工及验收规范 GB50261-96。
7、工业设备及管道绝热工程施工及验收规范 GBJ126-89。
8、给水排水管道工程施工及验收规范 GB50268-97。
9、建筑安装工程质量检验评定标准工业管道安装工程 TJ30710、压缩机、风机、泵安装工程施工及验收规范 GB50273-9811、建筑安装工程质量检验评定统一标准 GBJ300-88。
12、工业金属管道工程质量检验评定标准 GB50184-93。
13、工业设备及管道绝热工程质量检验评定标准 GB50185-93。
14、其它与本工程有关的国家标准及行业标准、有关的地方规定。
15、有关设备、材料的技术标准、权威部门的鉴定书。
三、施工过程控制(事前、事中、事后)工作主要内容:事前控制:1、检查确认运到现场的材料、构件和设备符合业主审批规定,并查验试验、化验报告单,出厂合格证是否合格、齐全,未经监理批准的设备、材料不得进入工地和投入使用。
2、监督施工单位严格按照施工规范、设计图纸要求施工,严格执行承发包合同,对工程主要部位、主要环节以及技术复杂工程加强巡视检查,必要时旁站。
3、对施工单位的检验测试仪器、设备、度量衡器定期检验对工作进行全面监督,不定期地进行抽检,保证度量资料的准确。
4、施工单位对重要工序编写施工方案,监理审查。
事中控制:1、对施工测量、放样等进行随机抽查,如发现问题应及时通知施工单位纠正,并做出监理记录。
2、检查施工单位的工程自检工作,数据是否齐全;填写是否正确。
对质量自检工作做出综合评价。
3、监督施工单位对各类与安装有关的土工和混凝土构件按规定进行检查和抽查。
4、做好工序检查及旁站监理,上道工序未经监理验收合格,不得进行下道工序的施工。
未经验收的工序,不得隐蔽。
事后控制:1、对所有的隐蔽工程在进行隐蔽以前进行检查和办理签证,对重点工程部位驻点跟踪监理,签署分项工程的评定。
2、监督和协助施工单位进行竣工资料的整理,通过政府部门的验收。
四、施工方案审查计划:施工方案和施工组织设计是保证工程顺利进行的一个重要环节。
对承包商编制的施工方案和施工组织设计进行全面、深入、详细的审查是监理组的重要工作。
在开工前,对送审的方案和设计作认真审核,提出书面意见,供总监理工程师作决定。
审查的主要内容如下:五、设备、材料报验计划:凡进入本工程的材料、设备由项目经理部申报,经现场检验,总监审批后,才能用于工程。
材料、设备性能必须符合设计要求。
材料质量优良,申请时需提供产品合格证、质保书,材料性能测试报告。
必要时一些材料要进行抽验。
进场设备应由三方人员开箱检查,开箱单与设备及部件核对无误。
应有设备性能及参数的测试报告。
设备生产厂的检验合格证。
设备性能及参数与设计要求应相符。
主要检验计划:六、关键控制、旁站、检测点计划:七、施工质量控制详点:1、设备和材料的质量控制:为保证消防系统上所使用的系统组件、设备和材料的质量,在购置和进场检查时,应按照下列要求执行:1)购置时应符合设计要求外,还应符合:①甲供设备和材料的供应商应具备相应的资质。
对消防产品,应具备制造地消防主管部门颁发的生产许可证以及使用地消防主管部门颁发的质量认可证。
②乙供设备和材料的供应商除满足上条的要求外,承包商在签订购货合同前应将供应商的有关情况及相应样品、样本提交给业主和监理,并取得同意。
如果不能同意,应更换供应商。
对于重要设备,监理参与产品出厂试验。
但是,此试验不代表对产品质量的最终肯定。
2) 进场检查。
监理工程师应对所有消防系统上使用的设备、材料和系统组件在进场时进行仔细、认真负责的现场检查,并作出同意使用或不同意使用的决定。
现场检查的主要内容如下:a.功能检查。
系统组件、管件、设备和材料的性能和材质等是否符合设计要求和国家现行的有关标准。
b.资料检查。
资料和证件是否齐全和有效。
除具备出厂合格证、许可证和认可证外,对下列设备、组件还应具备:①喷水和喷雾系统中的喷头、报警阀、压力开关、水流指示器;泡沫系统中的泡沫发生装置、比例混合器、固定式消防泵组、单向阀、喷头、阀驱动装置等系统组件应经过国家消防产品质量监督检验中心出具的检测报告。
②气体灭火系统中的灭火剂输送管道及管道附件,系统中如安全膜片等不能复检的产品应出具出厂检验报告。
c.外观检查。
对系统组件、设备及材料进行外观检查,应符合下列规定:①系统组件及设备等应无变形及其它机械损伤;外露非加工面保护涂层完好;无保护层的加工面无锈蚀;外露接口无损伤,保护物良好;活动机件无卡阻和异声;铭牌清晰牢固与标准相符;介质流向标记清楚。
安装、维护和运行说明书与手册齐全。
②管子及管件表面无裂纹、夹渣、重皮等,锈蚀或凹陷不超过壁厚负公差;螺纹表面完整无损伤,法兰密封密封面平整、光洁、无毛刺和径向沟槽;垫片无老化、分层、折皱。
d.性能检查。
对重要的系统组件应进行性能检查,并达到要求。
①对于非消防产品的通用阀门,应进行抽检或逐个检查,进行壳体压力试验和密封试验,并作好试验记录。
试验方法及要求,按GB50235-97《工业金属管道工程施工及验收规范》有关内容执行。
②喷水与喷雾系统中报警阀应逐个进行渗漏试验;闭式喷头应进行密封性能抽检;压力开关、水流指示管和各种限位装置应逐个进行功能检查。
作好试验记录。
试验方法及要求,按GB50261-96《自动喷水灭火系统施工及验收规范》有关内容执行。
③泡沫灭火系统中的泡沫液储罐的强度和严密性进行抽查,并作好记录。
试验方法及要求,按GB50281-98《泡沫灭火系统施工及验收规范》有关内容执行。
④气体灭火系统中的选择阀、液体单向阀、气体单向阀和高压软管逐个进行水压强度试验和气压严密性试验。
阀驱动装置亦应进行检查并符合要求。
作好试验记录。
试验方式及要求,按GB50263-97《气体灭火系统施工及验收规范》有关内容执行。
2、施工与安装的质量控制。
监理工程师要对每个消防系统的每道工序和每个设备和组件的安装质量进行严密和有效的监督、控制。
施工之前,监理工程师制订出项目监理细则,并经总监批准。
监理工程师检查开工前的各项准备工作是否到位。
审查承包商的开工报告,书面通知承包商监理旁站工序、隐蔽工程内容及理化试验项目。
施工与安装的质量依据是设计施工图、设计技术文件和国家相应的规范。
监理工程师应利用目测、检测工具的量测和理化试验的方法来检查质量,凡不符合要求之处,应及时口头或书面通知承包商,进行处理,直到满足要求。
当出现质量受到影响而承包商未采取有效措施,经总监同意,监理工程师应下达停工令。
严格工序间交接制度,上道工序未经验收,不能进行下道工序。
隐蔽工程未经验收并办理书面手续,不能隐蔽。
工序间的交接除消防系统内部工序外,还应包括土建、电气等专业。
管网的试压、冲洗质量控制。
管网的试压、冲洗是检查系统安装质量的保障系统使用功能的重要环节。
试压、冲洗不合格的系统不能投入使用。
监理工程师要对此项工作进行严密的监督和控制。
①一般规定:管网安装完毕后,应对其进行强度试压、严密性试验和冲洗。
在进行该项工作之前,应制订试压冲洗方案,并获得监理批准。
试压中压力表不少于2只;精度不低于1.5级;量程为试验压力值的1.5~2倍。
对不能参与试压或冲洗的设备、仪表、阀门等应加以隔离或拆除,试压或冲洗完成后加以恢复。
临时盲板应带大于法兰的边耳,作好临时盲板数量及位置的记录,拆除时加以核对。
系统试压过程中,当出现渗漏时,应停止试压,放空试验介质,消除缺陷后,重新再试。
②泡沫灭火系统的试压和冲洗的方法和要求,按《泡沫灭火系统施工及验收规范》第4.7条执行。
试验合格后,按该规范附录D和E的记录表填写。
③喷水和喷雾系统的试压和冲洗的方法和要求,按《自动喷水灭火系统施工及验收规范》第6条执行。
试验合格后,按该规范附录A和B的记录表填写。
苏州市新民建设监理有限公司监理组200 年月日。
