公路桥梁常见的桩基施工技术
- 格式:docx
- 大小:42.20 KB
- 文档页数:14
桥梁桩基施工步骤(桥梁桩基施工常见方法)小木建筑一:一、桥梁桩基施工步骤1. 方案准备1.1. 进行地质勘察,确定桩基施工的技术要求和方案。
1.2 确定桩基施工的施工序列和工艺流程。
1.3 制定桩基施工的安全措施和质量保证措施。
2. 预备工作2.1. 划定施工范围,清理施工场地。
2.2. 根据设计要求进行基坑开挖和挖土运输。
2.3. 进行桩周支护措施,确保施工安全。
3. 施工机械搭设3.1. 安装桩基施工所需要的机械设备,如钻机、振动锤等。
3.2. 检查设备的工作状态,确保施工能够顺利进行。
4. 桩的施工方法选择4.1. 按照设计要求选择桩的施工方法,如钻孔灌注桩、钢管混凝土桩等。
4.2. 根据施工现场情况和土层性质选择施工工艺,如钻进桩施工还是静压灌注桩施工等。
5. 桩的施工过程5.1. 按照施工方法进行桩的施工,如钻孔、灌注、打桩等。
5.2. 进行桩的质量检验,包括桩的竖直度、强度等项目。
5.3. 对桩身进行保护,如进行防腐处理等。
6. 桩基验收6.1. 进行桩基的验收,检查桩的成果是否符合设计要求。
6.2. 如有问题,及时进行修复和整改。
二、附件本文档涉及附件如下:附件一:地质勘察报告附件二:桩基施工方案三、法律名词及注释本文所涉及的法律名词及注释如下:1. 施工序列:指施工工艺中的操作步骤的顺序和时间安排。
2. 振动锤:一种施工机械,用来进行桩的打入或振动。
3. 钻孔灌注桩:一种桩基施工方法,通过钻孔将混凝土注入桩孔。
4. 静压灌注桩:一种桩基施工方法,通过静压将混凝土灌注到桩孔中。
二:一、桥梁桩基施工常见方法1. 钻孔灌注桩1.1. 方案准备:根据设计要求选择适用的施工工艺和机械设备。
1.2. 钻孔施工:使用钻机进行孔洞的钻探,控制孔深和孔径。
1.3. 灌注施工:将混凝土通过管道注入钻孔,同时使用振动器进行排气。
1.4. 质量检验:对灌注桩进行质量检查,包括桩身竖直度、强度等项目。
2. 钢管混凝土桩2.1. 方案准备:根据地质勘察结果选择适合的钢管直径和长度。
公路桥梁常见的桩基施工技术导言随着我国近几年山区高速公路的不断发展,公路桥梁的修建也逐步增加。
桥梁的桩基础对于桥梁的重要性不言而喻,今天和大家一起来探讨一下公路桥梁中常见的桩基施工技术都有哪些?桩的分类1.按桩数分(1)单桩:仅一根桩。
(2)排桩:为一排多根桩。
(3)群桩:为多排多根桩。
2.按所处位置分(1)水下桩:桩位处于水下。
(2)水上桩:桩位处于水上。
3.按制桩方法分(1)预制桩:先预制再打设到位的桩。
(2)灌注桩:先成孔再灌注成型的桩。
4.按成桩施工方法分(1)人工挖孔桩:人工开挖成孔再成桩。
(2)钻孔灌注桩:采用钻机钻进成孔再成桩。
(3)打入桩:将预制桩打入地基中,预制桩有木桩、钢管桩、钢筋混凝土桩、PHC桩等等。
5.按成桩方法分(1)非挤土桩:不挤压桩侧土体。
(2)部分挤土桩:部分挤压桩侧土体。
(3)挤土桩:桩挤压桩侧(底)土体。
6.按受力特点分(1)摩擦桩:桩顶荷载全部由桩侧阻力来承担。
(2)端承摩擦桩:桩顶荷载主要由桩侧阻力来承担。
(3)端承桩:桩顶荷载由桩端阻力来承担。
(4)摩擦端承桩:桩顶荷载主要由桩端阻力来承担。
7.按桩的使用功能分(1)抗压桩:承担桩顶传来的压力(通常)。
(2)竖向抗拔桩:桩承担向上的拉力。
(3)水平受荷桩:桩头承担水平荷载。
(4)复合受荷桩:桩承担复合荷载。
8.按桩的截面形状分(1)圆桩:桩的横截面为圆形(管桩为空心)。
(2)方桩:桩的横截面为方形。
(3)异形桩:桩的横截面为圆端形、椭圆形或多边形的桩等等。
9.按桩长方向的空间位置分(1)竖直桩:桩的轴线为竖直线。
(2)水平桩:桩的轴线为水平线。
(3)倾斜桩:桩的轴线与水平线成一定夹角。
10.按桩长度方向的形状分(1)等截面桩:桩在桩长范围内的截面相同。
(2)变截面桩:桩在桩长范围内的截面不同。
常用桩基的施工1.常见公路桥梁桩基施工方法(1)人工挖孔桩:适用于水上或渗水较小的地层,采用人工开挖成孔后再成桩。

浅谈高速公路桥梁溶洞桩基施工技术摘要:本文主要从溶洞桩基施工前的准备、施工技术措施及常见事故处理对策这几个方面进行阐述,以供参考。
关键词:高速公路桥梁;溶洞;桩基;施工技术1 前言溶岩地区由于其地质情况复杂,溶洞发育情况难以探明,桥梁桩基施工向来是一大难点。
在高速公路基础建设工程中,常会遇见溶洞、流砂层、地下暗河等特殊地质情况。
如果处理方法不当,往往会造成掉钻、卡锤、埋锤、梅花孔、漏浆、塌孔等事故发生。
为了防止因溶洞造成泥浆流失发生坍塌事故,以及造成埋锤、卡锤等恶性事故,本文就高速公路桥梁溶洞桩基施工技术展开探讨,以供参考。
2溶洞桩基施工前的准备2.1逐桩探明地质情况由于岩溶地区地质构造复杂,宜一桩一钻,因此桩基施工前,应逐桩探明地质情况,摸清桩底有无溶洞,尤其关注溶洞大小及分布状况,根据实际地质情况选择适当的施工方法。
一要详细复核业主提供的每根桩的地质钻探资料,确认其各岩层地质状况、溶洞位置、深度、高度、填充物类型和充满程度,画图列表,为制定相应施工方案提供详细的依据;二是要根据地质钻探资料和填充物情况,查明溶洞或土洞的发育地质条件,分布规律,地下水位高度、排泄通畅程度,对每根桩设计出相应的溶洞处理方案、成孔方法及施工措施。
2.2钻孔方法选择桩基成孔目前常用方法有人工挖孔、旋转钻机成孔、冲击钻进成孔等,对于岩溶地区桩基础施工方法,可采取人工挖孔、冲击钻孔及静压管桩等方法。
由于岩溶地区有岩溶发育,致使岩面倾斜比较大,基底岩石软硬不均,局部岩石呈陡壁分布,所以,钻孔设备一般选用“冲击型”钻机。
2.3主要材料准备根据溶洞大小,溶洞桩基施工现场准备相当数量的片石、粘土、水及钢护筒。
2.4主要机械配备即主要机械配备有:冲击钻机、装载机、吊车、挖掘机、运输车、应急发电机等。
3 施工技术措施3.1钻进工艺3.1.1 钻机应用“八”字揽风绳栓位,严禁将钻机支撑在孔口,支撑点应远离桩位;钻机就位后,底座和顶端应平稳,不得产生位移或沉陷;3.1.2在上层粉土钻进时,泥浆相对密度应加大至1.35g/cm3~1.50g/cm3;应边钻边造浆,做好护壁工作,防止塌孔、埋钻、扩径;3.1.3在砂层、回填土、软塑粘土层和卵石层钻进时,冲击钻冲程宜为50cm、75cm;在岩溶层钻进时,要备足粘土、片石、袋装水泥等材料,当钻至溶洞顶1 m左右时,在1 m~1.5m范围内变换冲程,逐渐将洞顶击穿,防止卡钻;3.1.4 在钻进过程中,应。
桥梁工程沉入桩基础施工技术一般规定1、桩位应根据已测定基础的纵横中心线量出,并标志、固定。
测定基桩轴线应填写记录。
在陆地或静水区,基桩轴线定位允许偏差:(1)每根基桩的纵横轴线位置:2cm;(2)单排桩的每根基桩轴线位置:1cm。
在流速较大的深水河流中,基桩轴线定位允许偏差,在设计容许范围内,可适当增大。
2、桩基轴线的定位点,应设置在不受沉桩影响处。
在施工过程中对桩基轴线应作系统的、经常的检查。
定位点需要移动时,应先检查其正确性,并作好测量记录。
各桩位置的正确性,应在沉桩过程中随时检查。
3、沉桩前应处理空中和地面上下障碍物,在打桩机移动的路线上,应进行平整,如地面松软,应进行处理。
4、沉入桩的施工方法及其适用土类:(1)锤击沉桩:一般适用于松散、中密砂土、粘性土。
桩锤有坠锤、单动汽锤、双动汽锤、柴油机锤、柴油机锤、液压锤等,可根据土质情况选用性能适合的桩锤;(2)振动沉桩:一般适用于砂土、硬塑及软塑的粘性土和中密及较松的碎石土;(3)射水沉桩:在密实砂土、碎石土的土层中,用锤击法或振动法沉桩有困难时,可用射水法配合进行;(4)静力压桩:在标准贯入度N〈20的软粘性土中,可用特制的液压或机力千斤顶或卷扬机设备等沉入各种类型桩;(5)钻孔埋置桩:按照第五章方法钻孔,然后将预制的钢筋混凝土圆形有底空心桩埋入,并在桩周压注水泥砂浆固结而成,适用于粘性土、砂土、碎石土中埋置的大直径圆形空心桩。
5、选择沉桩方法应依据桩重、桩型、设计荷载、地质情况、设备条件及对附近建筑物产生的影响等条件而定。
附近有重要建筑物(如铁路干线、高层建筑、堤防工程等)时,不宜用射水沉桩或振动沉桩。
在城市附近采用锤击或振动沉桩方法时,应采取减小噪音和振动影响的措施。
6、沉桩前应具备下列资料:(1)桩基处的地质及水文地质钻探资料及有关判断沉桩可能性和分析资料(包括邻近地区已有的沉桩资料),在地质复杂地区,每一墩台位置均匀应有钻孔资料;(2)桩基础及基桩设计资料;(3)使用沉桩设备的技术资料;(4)试桩资料;(5)有条件进行静力触探的触探资料;(6)有利于沉桩工作进行的其他资料。
关于桥梁桩基础钻孔灌注桩施工技术应用的几点看法摘要:作为工程技术人员,要不断从工程施工中总结工作经验,共同探讨交流,确保工程质量!本文以某桥梁桩基施工为例,介绍了钻孔灌注桩的施工技术;可供同行工程技术人员借鉴!关键词:钻孔灌注桩;桥梁桩基础;施工一、机具的选择目前常用的钻具有旋转钻、冲击钻及冲抓钻3 种类型。
旋转钻主要用于粘质土、砂土、砾、卵石粒径小于钻杆内径2/3 ,含量少于20%的碎石土;成孔直径80~250cm ,成孔深度一般不大于50m。
冲击钻主要用于各类土;成孔直径80~200cm ,成孔深度一般不大于50m。
冲抓钻主要用于淤泥、粘质土、砂土、砾石及卵石。
成孔直径60~150cm ,成孔深度20~40 m。
根据工程土质情况、桩基直径、桩长选用适合的机械。
桩径1. 2 m ,桩长10 m 至18 m ,河床底1~4 m 为粘土或卵石土,下为白云岩,岩石致密坚硬,局部岩层倾角达80°,溶洞较发育,个别桩有3~4 层溶洞,对施工影响较大。
二、施工准备工作(1)场地准备。
施工前将场地平整好,以便安装钻机。
本桥位1~4 # 墩处于水中,且水深常年在3~5m左右,采用土袋围堰筑岛,用粘土修筑一条长70 m、顶宽8 m 的e 形岛,并压实,平台高于常水位0. 5 m ,填土外部包编织袋,以防冲刷。
在0 # 台与1 # 墩之间留了一条17 m 宽的泄水道。
若墩台位于无水岸滩,钻机位置处应清除杂物、换填软土、平整夯实;场地有浅水时,可用土或草袋围堰筑岛;场地有深水或陡坡时,可用木桩或钢管桩架设平台;水深但水流平稳时,条件许可,也可将施工平台设在浮船上(需计算结构强度、刚度,验算稳定性)。
(2)埋置护筒。
护筒制作要求:坚固、耐用、不易变形、不漏水、装卸方便并能重复使用。
一般用木材、薄钢板或钢筋混凝土制成。
这里采用直径为1. 4 m长度2 m 的钢护筒。
护筒的作用:1)固定桩位,并作钻孔导向;2)保护孔口防止孔口土层坍塌;3)隔离孔内孔外表层水,并保持孔内水位高出施工水位以稳定孔壁。
公路桥梁桩基施工技术要点分析摘要:最近几年来,建筑工程领域正处于转型升级的新阶段。
与此同时,公路桥梁建设速度有所加快。
特别是为使民众的出行需求得到满足,公路桥梁工程项目数量不断增多。
在公路桥梁工程建设中,桩基施工是比较关键的内容。
桩基作为公路桥梁的基础,施工质量会对公路桥梁的整体质量产生影响。
受主客观等因素的影响,仍有部分公路桥梁施工单位缺乏对桩基施工技术的重视。
基于此,文章一方面总结公路桥梁桩基的施工准备工作。
另一方面,着重分析公路桥梁施工技术的要点。
关键词:公路桥梁;桩基;施工技术前言:现阶段,我国基础设施体系日益完善。
公路桥梁是我国交通体系的重要组成,不仅可以为民众出行提供极大便利,同时也在促进社会经济稳定发展中发挥重要作用。
目前,为提高公路桥梁施工质量及效率,多种施工技术被应用于公路桥梁建设中。
桩基施工技术,是最为基础且常见的技术手段。
通常来说,土质会影响桥梁桩基施工质量。
以往施工中的浅基施工技术,并不能够有效提高地基的稳定性及强度,使地基满足工程结构对地基的实际需求。
结合公路桥梁施工要求及实际,总结桩基施工要点是十分有必要的。
一、公路桥梁桩基施工准备在公路桥梁桩基施工前,要做好施工准备工作。
其一,做好施工现场勘察准备。
施工单位应派遣技术、施工和监理等人员,对施工施工现场进行全面勘察。
在勘察现场时,可加强对机械设备的应用,了解施工区域的地形地貌、地质水文等。
根据勘察所获取的数据信息,设计公路桥梁桩基的施工图,确保施工图与施工现场条件相符[1]。
在确定最终施工图后,要将其作为依据对施工现场进行合理规划,通过碾压施工现场方式,提高施工现场平整度。
其二,确定桩基点。
依据所设计的施工图,对施工场地进行测量,确定最佳的桩基点。
在此期间,要将中心位置标记好,编号并标注。
按照设计图要求的数据合理标注,标注时要确保位置精确,明确水电线路的走向、设备放置位置。
其三,确定桩基施工方法。
施工前,确定桩基施工方法为钢护筒方法。
路桥施工中桩基加固技术分析1. 引言1.1 引言路桥施工中的桩基加固技术是保障工程安全和稳定的重要一环。
桩基加固技术在路桥施工中具有不可替代的作用,能够有效增强桩基的承载能力,提高工程的稳定性和安全性。
本文将对桩基加固技术进行深入分析,探讨其基础知识、常见施工技术、技术优势、施工实例和风险控制等方面。
在进行桩基加固技术分析之前,首先需要了解桩基加固技术的基础知识。
桩基加固技术是指在已有桩基的基础上,通过各种方式对桩基进行加固处理,以提高桩基的承载能力和稳定性。
常见的桩基加固技术包括预应力加固、灌注桩加固、桩帽加固等。
在我们将深入探讨桩基加固技术的常见施工技术,包括施工工艺、材料选用、设备操作等方面。
同时也会就桩基加固技术的技术优势进行分析,探讨其在工程实践中的应用和效果。
通过分析一些经典的桩基加固施工实例,我们可以更好地理解桩基加固技术的实际应用,从而为工程实践提供参考。
我们也需要深入探讨桩基加固施工中可能存在的风险,并提出相应的风险控制措施,保障施工的顺利进行和工程的安全。
通过对桩基加固技术进行全面的分析和探讨,我们可以更好地认识和理解这一重要的施工技术,为今后的工程建设提供有力支持。
结合实际案例和经验总结,我们可以得出一些结论,进一步完善和优化桩基加固技术,为工程施工提供更加可靠的支持和保障。
2. 正文2.1 基础知识基础知识是路桥施工中桩基加固的重要部分,也是整个施工过程中的关键环节之一。
在进行桩基加固前,首先需要对桩基的种类、结构特点以及施工环境等进行充分了解。
桩基主要分为灌注桩、打桩桩和钻孔灌注桩三种类型。
灌注桩是通过在地面上预制好的混凝土桩壁桩和地下挖孔桩。
打桩桩是通过在地下钻孔后按照设计要求浇筑混凝土的夯实桩。
钻孔灌注桩是在地下预扩孔,再在孔内浇注混凝土形成桩体。
不同类型的桩基在加固过程中需要采取不同的施工措施。
在进行桩基加固时,还需要考虑桩基的承载能力、变形特性以及受力分布情况等诸多因素。
道路桥梁施工中桩基础干成孔旋挖桩施工技术简析一、干成孔旋挖桩概述干成孔旋挖桩是一种将旋挖机工作于陆地上,通过旋挖机的工作原理,以旋挖机自身的质量和旋挖机钻杆的牵引力施加于地基土体,使松散粉状土体在旋挖机机具的作用下形成并成孔的桩基施工技术。
其施工过程主要分为成孔、提升土、装筋笼、倒灌混凝土、回填土料等步骤。
干成孔旋挖桩施工技术,由于采用旋挖机进行成孔作业,具有成孔速度快、精度高、适用范围广、成本低等特点。
通过旋挖机的旋挖钻头作用,可以使桩洞壁面的土体得到改良,提高了土体的承载力、抗剪强度和抗渗性能。
干成孔旋挖桩不受季节和地理环境的限制,适用于各种地质条件和水文环境,广泛应用于地基处理和桩基基础工程的建设中。
1. 前期准备工作在进行干成孔旋挖桩施工前,需要进行前期的准备工作。
首先需要对桩基础的设计要求进行审查,明确桩的布设位置和数量。
其次要对施工现场进行勘察,确定施工地点的地质条件和周围环境。
然后进行施工材料的准备,包括混凝土、钢筋笼、工具设备等。
最后对旋挖机进行检查和调试,确保施工设备的正常运转。
2. 施工操作流程干成孔旋挖桩的施工操作主要包括成孔、提升土、装筋笼、倒灌混凝土、回填土料等步骤。
(1)成孔成孔是干成孔旋挖桩施工的关键步骤,成孔的深度和直径应根据设计要求进行控制。
在进行成孔作业时,旋挖机的转速和钻杆的牵引力需要进行实时控制,以确保成孔的速度和质量。
(2)提升土成孔后,需要将桩孔内的土壤提升出来,以便进行后续的装筋笼和倒灌混凝土。
(3)装筋笼装筋笼是给桩基础增加承载力和抗震性能的重要工作,通过将钢筋笼沿桩孔的内壁下放到设计要求的位置,确保桩的受力性能。
(4)倒灌混凝土倒灌混凝土是桩基础施工中的重要环节,通过混凝土搅拌机将搅拌好的混凝土倒入桩孔内,填充整个桩孔。
(5)回填土料为了稳定桩基的侧壁和保护桩基础,需要对桩孔进行回填土料,填平桩孔口。
三、干成孔旋挖桩施工技术的应用范围干成孔旋挖桩适用于各种地质条件和水文环境下的桩基础工程的建设中。

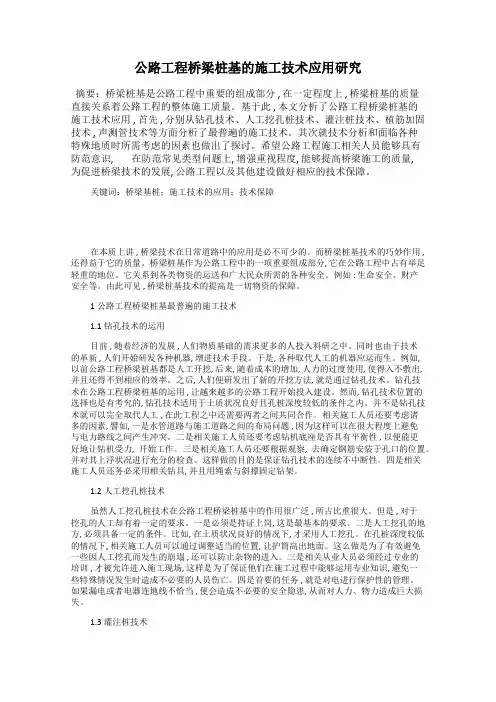

公路工程桥梁桩基的施工技术应用研究摘要:桥梁桩基是公路工程中重要的组成部分 , 在一定程度上 , 桥梁桩基的质量直接关系着公路工程的整体施工质量。
基于此 , 本文分析了公路工程桥梁桩基的施工技术应用 , 首先 , 分别从钻孔技术、人工挖孔桩技术、灌注桩技术、植筋加固技术 , 声测管技术等方面分析了最普遍的施工技术。
其次就技术分析和面临各种特殊地质时所需考虑的因素也做出了探讨。
希望公路工程施工相关人员能够具有防范意识, 在防范常见类型问题上, 增强重视程度, 能够提高桥梁施工的质量,为促进桥梁技术的发展, 公路工程以及其他建设做好相应的技术保障。
关键词:桥梁基桩;施工技术的应用;技术保障在本质上讲 , 桥梁技术在日常道路中的应用是必不可少的。
而桥梁桩基技术的巧妙作用 , 还得益于它的质量。
桥梁桩基作为公路工程中的一项重要组成部分, 它在公路工程中占有举足轻重的地位。
它关系到各类物资的运送和广大民众所需的各种安全。
例如 : 生命安全、财产安全等。
由此可见 , 桥梁桩基技术的提高是一切物资的保障。
1公路工程桥梁桩基最普遍的施工技术1.1钻孔技术的运用目前 , 随着经济的发展 , 人们物质基础的需求更多的人投入科研之中。
同时也由于技术的革新 , 人们开始研发各种机器, 增进技术手段。
于是, 各种取代人工的机器应运而生。
例如,以前公路工程桥梁桩基都是人工开挖, 后来, 随着成本的增加, 人力的过度使用, 使得入不敷出, 并且还得不到相应的效率。
之后, 人们便研发出了新的开挖方法, 就是通过钻孔技术。
钻孔技术在公路工程桥梁桩基的运用 , 让越来越多的公路工程开始投入建设。
然而, 钻孔技术位置的选择也是有考究的, 钻孔技术适用于土质状况良好且孔桩深度较低的条件之内。
并不是钻孔技术就可以完全取代人工 , 在此工程之中还需要两者之间共同合作。
相关施工人员还要考虑诸多的因素, 譬如, 一是水管道路与施工道路之间的布局问题 , 因为这样可以在很大程度上避免与电力路线之间产生冲突。
桥梁桩基础施工技术方案1.桥墩桩基施工工艺1、工程概况PM12#-PM16#桥墩桩基为6根直径1。
8m,长32m钻孔灌注桩,横桥向双排3根布置;承台高2.75m,横桥向宽12。
35m,纵桥向宽6.9m,PM1#—PM10#桥墩桩基为2根直径1。
8m灌注桩,PM0#、PM11#、PM17#桥台桩基为4根直径1。
8m灌注桩,为双排2根布置。
PM5#—PM16#墩桩基采取“筑岛围堰后干环境施工"的工艺进行。
PM0#~PM4#及PM17#桥墩处于岸边,属于陆上桥墩,不需进行筑岛,只进行简单的场地平整,即可在干环境下进行钻孔施工.本工程共投入9台冲击钻施工,根据制定桩基施工顺序循环施工,争取在枯水期内完成所有水中桩基及承台施工。
2、钻孔平台设计与施工筑岛顶标高至承台顶标高以上。
填料可就地取河滩上的混合料,混合料需进行改良,用装载机装运,由河边开始逐渐向前推挤,避免直接倒入河中被水洗去泥土,填筑宽度应超出承台边缘不小于3m,以便后期施工。
桩基位置处采用先将原覆盖层砂砾挖除,再回填黄土,以便进行钻孔施工.3、桩基施工(1)主要施工方法概述桩基钻孔施工采用2台冲击钻正循环排渣法成孔,配备泥浆分离器。
钻孔桩施工过程中产生的弃浆、弃渣利用专用车辆运到指定地点排放。
桩基钢筋笼在钢筋加工厂采用长线法制作,分节段运输,采用机械接头接长,下放时用履带吊配合吊架下放。
桩基混凝土由商品混凝土拌和站供应,通过混凝土罐车经栈桥运输至墩位.(2)桩基施工工艺流程桩基础利用冲击钻正循环法成孔,一次清孔后下放钢筋笼,二次清孔后检测泥浆指标和孔底沉渣厚度等项目,合格后下放导管,准备灌注桩基混凝土。
具体施工工艺流程图如下:图 3。
3—1钻孔灌注桩施工流程框图(3)钻机及配套设备选型a。
钻机根据桥位处的地质资料和桩基设计资料,CZ-80型冲击钻参数见下表b.旋流除砂器为加快冲击钻施工速度,每台钻机配置1台DLX1—40型旋流除砂器:c.泥浆泵泥浆循环采用正循环,每台冲击钻配置1台BW—250型泥浆泵,其参数见下。
公路桥梁常见的桩基施工技术
一、桩的分类
1、按桩数分
单桩:仅一根桩
排桩:为一排多根桩
群桩:为多排多根桩
2、按所处位置分
水下桩:桩位处于水下
水上桩:桩位处于水上
3、按制桩方法分
预制桩:先预制再打设到位的桩
灌注桩:先成孔再灌注成型的桩
4、按成桩施工方法分
人工挖孔桩:人工开挖成孔再成桩
钻孔灌注桩:采用钻机钻进成孔再成桩
打入桩:将预制桩打入地基中,预制桩有木桩、钢管桩、钢筋混凝土桩、PHC桩,等等
5、按成桩方法分
非挤土桩:不挤压桩侧土体
部分挤土桩:部分挤压桩侧土体
挤土桩:桩挤压桩侧(底)土体
6、按受力特点分
摩擦桩:桩顶荷载全部由桩侧阻力来承担
端承摩擦桩:桩顶荷载主要由桩侧阻力来承担
端承桩:桩顶荷载由桩端阻力来承担
摩擦端承桩:桩顶荷载主要由桩端阻力来承担
7、按桩的使用功能分
抗压桩:承担桩顶传来的压力(通常)
竖向抗拔桩:桩承担向上的拉力
水平受荷桩:桩头承担水平荷载
复合受荷桩:桩承担复合荷载
8、按桩的截面形状分
圆桩:桩的横截面为圆形(管桩为空心)
方桩:桩的横截面为方形
异形桩:桩的横截面为圆端形、椭圆形或多边形的桩,等等9、按桩长方向的空间位置分
竖直桩:桩的轴线为竖直线
水平桩:桩的轴线为水平线
倾斜桩:桩的轴线与水平线成一定夹角
10、按桩长度方向的形状分
等截面桩:桩在桩长范围内的截面相同
变截面桩:桩在桩长范围内的截面不同
二、常用桩基的施工
1、常见公路桥梁桩基施工方法
人工挖孔桩:适用于水上或渗水较小的地层,采用人工开挖成孔后再成桩钻孔灌注桩:适用于水下或渗水较大的地层中,采用冲击钻机、冲抓钻机、旋转钻机、旋挖钻机等机械设备钻进成孔后再成桩
打入桩:常采用柴油打桩锤或振动打桩锤打入预制钢管桩,做平台或栈桥的支撑;打入PHC桩作为桥梁的桩基
2、人工挖孔桩施工
适用范围:干处,较稳定地层
施工准备:核图,编写施工方案、细则,技术交底,场平放样,准备材料、设备,混凝土配合比,施工用水、电、路、讯,人员,等。
挖孔设备:储料斗,提升机,提升绳,换风机,梯子,拌合机,振捣器,护壁内模板,强提保险绳,安全帽,防护装置,等。
挖孔施工:分段逐段下挖至设计深度。
施工安全注意事项:。
