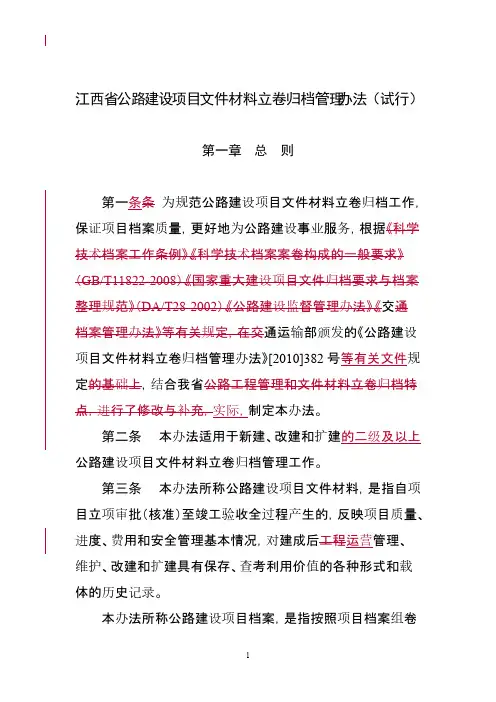

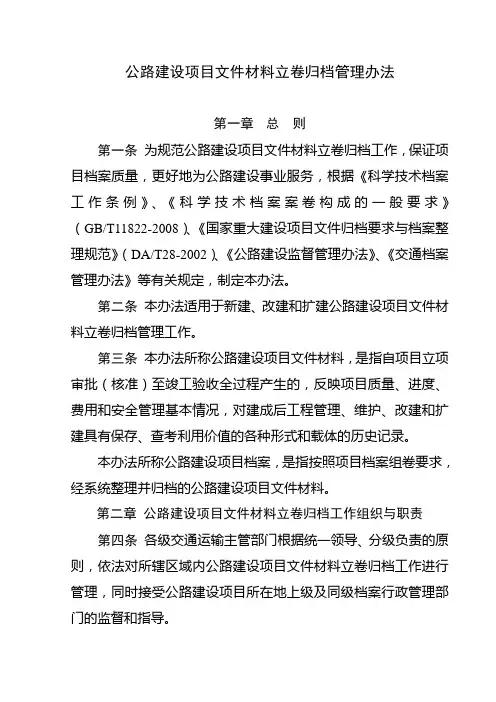

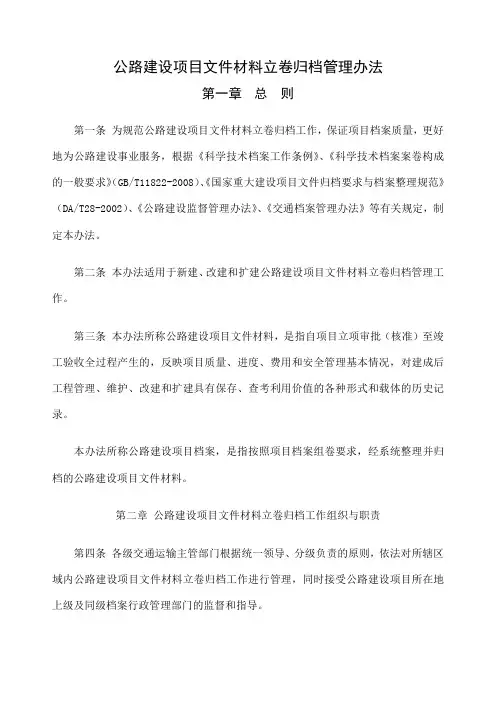

公路工程竣工文件材料立卷归档管理办法

2001年6月13日交办发〔2001〕390号

第一章总则

第一条为规范公路工程竣工文件材料立卷归档工作,保证公路工程专业档案质量,根据《中华人民共和国公路法》、《中华人民共和国档案法》及其《档案法实施办法》,制定本办法。

第二条本办法所称公路工程竣工文件材料是指新建和改建公路工程(包括独立的公路桥梁、公路隧道和公路渡口)自建设项目立项开始直至竣工验收过程中所形成的具有保存、查考利用价值的各种形式和载体的历史记录。

第三条各级交通、档案行政主管部门应根据统一领导、分级管理的原则,依法对所辖范围内公路工程竣工文件材料立卷归档工作进行监督和指导。

第二章组织与职责

第四条公路工程建设单位、勘察设计单位、施工单位、监理单位应当将公路工程竣工文件材料立卷归档工作,纳入公路工程建设项目的管理工作中,建立公路工程文件材料

管理领导人责任制,配备专人负责公路工程文件材料的立卷归档工作,确保公路工程建设竣工文件材料的完整、准确与系统。

第五条公路工程建设单位在建设项目发包给承包方时,应当在有关合同中明确公路工程竣工文件材料的形成、整理的组卷要求。

公路工程交工验收前,由公路工程建设单位或该建设项目批准初步设计单位的档案机构组织勘察设计、施工、监理及公路管理机构对有关竣工文件材料立卷归档工作进行预验收,并提出预验收报告。

公路工程交、竣工验收时,档案主管部门和交通主管部门的档案机构应派人参加,并提出公路工程档案验收意见。

第三章公路工程文件材料的收集

第六条凡是反映与公路工程有关的重要活动、具有查考利用价值的各种载体的文件材料,都应收集齐全,归入公路工程成套档案。其具体范围按本办法附件《公路工程竣工文件材料归档范围及保管期限表》执行。

第七条公路工程文件材料按下列分工收集:

(一)公路工程在项目准备阶段和工程交、竣工验收阶段形成文件材料及工程管理性文件材料,由交通主管部门和建设单位各承办机构负责收集;

(二)公路工程勘察设计文件由勘察设计单位负责收集;

(三)公路工程施工阶段形成的文件材料,凡实行总承包的,由各分包单位负责其分包项目全部文件的收集,然后由总包单位进行汇总,并负责对分包单位的文件材料进行审核把关;凡由建设单位分别向几个单位发包的,由各承包单位负责收集其承包公路工程建设项目全部文件材料;

(四)公路工程监理文件由监理单位负责收集。

第八条公路工程文件材料必须按文件材料形成的先后顺序或公路工程建设项目完成进展情况,及时收集、整理。

第四章公路工程竣工文件材料的整理

第九条公路工程竣工文件材料由建设单位组织勘察设计、施工、监理等单位,根据交通部《公路工程竣工验收办法》所确定的竣工文件编制的具体分工,分别整理组卷。

第十条公路工程竣工文件材料归档前,均需按要求由文件材料形成单位分别进行整理组卷。组卷应遵循公路工程文件材料的自然形成规律和成套性的原则,分类科学,便于查找利用。

(一)公路工程征地拆迁文件、招标文件、投标文件及评标文件、承包合同、合同谈判和工程交、竣工验收阶段形成的竣工验收文件。工程决算及审计报告等有关文件材料应分别由交通主管部门和建设单位根据文件材料形成的阶段、性质、内容分类整理组卷;

(二)公路工程设计文件材料包括地质勘察资料、初步设计。方案设计、技术设计、总体规划设计、工程概预算、施工图设计等由设计单位按项目、阶段、单位和分部、分项工程、专业分别整理组卷;

(三)公路工程施工阶段形成的施工文件材料由施工单位负责组卷。其中开工报告、施工组织设计、施工计划、施工日志及中间验收等分别按合同段集中组卷。各项施工原始记录、监理工作记录按路线进行方向,结合单位工程(含分部、分项)及不同专业,分别整理组卷。

(四)公路工程监理工作形成的监理文件材料包括监理通知、开(停、复)工令、备忘录、有关会议纪要、施工质量检验分析、合同管理文件、计划进度管理文件、工程质量控制文件、工程技术管理文件、工程计量与支付文件、与总监及参建单位的来往函等由监理单位按阶段问题分类整理组卷。

第十一条卷内文件材料按以下要求进行排列:

(一)管理性文件按问题或重要程度排列;

(二)项目技术文件材料按管理、依据、施工记录、检测实验。评定、证明顺序排列;

(三)设备文件材料按依据性、设备开箱验收、随机图样、设备安装调试和设备运行维修等材料排列;

(四)竣工图按里程、专业、图号排列;

(五)卷内文件材料一般文字材料在前,图样在后。

第十二条案卷应由案卷封面和卷脊、卷内文件目录、卷内文件及备考表组成。

第十三条案卷封面由下列项目组成:

(一)案卷题名,应包括公路工程建设项目的名称、起讫里程。单位工程(含分部、分项)名称及文件名称,如属桥梁、隧道等工程项目,还应同时标明结构、部位的名称。案卷题名应能准确反映出案卷的基本内容;

(二)编制单位,是指案卷形成单位;

(三)编制日期,是指案卷形成日期;

(四)保管期限,填写其划定的保管期限;

(五)密级,依据保密规定填写;

(六)档号,填写档案分类号和案卷顺序号。

卷脊需填写案卷题名和档号。

第十四条卷内文件目录由下列项目组成:

(一)顺序号,填写文件排列的顺序号,用阿拉伯数字从1起依次标注;

(二)文件编号或图样图号,填写文件材料的原始编号或图号;

(三)责任者,填写文件材料的直接形成部门或主要责任者,可采取通用的标准简称;

(四)文件题名,应填写文件材料标题的全称,没有标题或标题不能说明文件材料内容的,应自拟标题;

(五)日期,是指文件材料的形成日期;

(六)页次,填写每份文件首页上标注的页号,最终件注起止号。页号的编号方法是在有文字或图样材料正面的右下角、反面的左下角填写页号。如所归档文件属符合档案保管要求的成本成册的材料,已编有页号的只需在卷内文件目录页次中填写册数。

卷内目录排列在卷内文件材料的首页之前。
