炸药库施工方案一、项目背景想起那年初春,阳光透过薄薄的云层,洒在工地的一角。
我站在那里,望着手中的设计图纸,心里暗自盘算着如何将这个炸药库施工方案做到尽善尽美。
炸药库,这是一个特殊的工程,既要保证安全,又要确保施工质量。
这个项目的重要性不言而喻,它关乎着无数人的生命财产安全。
二、工程目标1.确保炸药库的安全性能,防止任何意外事故的发生。
2.按照设计图纸和施工规范,保证施工质量。
3.提高施工效率,缩短工期,降低成本。
三、施工准备1.招标采购:找到有经验的施工队伍,通过招标采购的方式,选择最优的施工队伍。
2.技术交底:组织施工队伍进行技术交底,确保每个成员都了解施工方案和施工要求。
3.施工图纸:审查施工图纸,确保图纸的准确性和可行性。
四、施工流程1.土建工程:进行土建工程,包括地基处理、基础浇筑、墙体砌筑等。
2.钢结构工程:土建工程完成后,进行钢结构工程,包括钢柱、钢梁的安装,以及屋面的焊接。
3.电气工程:在土建和钢结构工程的基础上,进行电气工程,包括电缆敷设、灯具安装等。
4.给排水工程:确保炸药库的给排水系统畅通无阻,包括管道安装、阀门安装等。
5.防腐工程:对炸药库进行防腐处理,确保库体不受腐蚀。
五、施工重点与难点1.安全防护:炸药库施工过程中,安全防护是重中之重。
要确保施工现场的安全,防止炸药库在施工过程中发生意外事故。
2.防腐处理:炸药库长期处于潮湿环境,防腐处理是关键。
要选择合适的防腐材料,确保库体不受腐蚀。
3.电气工程:炸药库的电气工程要求严格,要确保电缆敷设、灯具安装等环节的安全。
六、施工保障措施1.安全培训:对施工人员进行安全培训,提高他们的安全意识,确保施工过程中的安全。
2.施工监管:设立专门的施工监管部门,对施工现场进行实时监管,确保施工质量。
3.质量验收:对施工质量进行验收,确保炸药库的施工质量符合设计要求。
七、施工进度计划1.土建工程:预计耗时2个月,包括地基处理、基础浇筑、墙体砌筑等。
炸药库施工方案范文一、项目概述炸药库是用于存放和管理炸药等危险品的专用库房。
炸药的性质具有极高的爆炸性和危险性,因此炸药库的施工必须遵循严格的规范和安全措施。
本文将详细介绍针对炸药库的施工方案。
二、施工前准备工作1.场地选择与准备:炸药库的选址应远离居民区和易燃易爆物品存放场所,周围应畅通无阻,周围地质条件好,通风良好。
施工前应清理场地,确保地面平整,无积水和沉降现象。
2.相关审批手续:在进行炸药库的施工前,必须根据当地政府的要求,提前进行相关审批手续的申请,并取得相关许可证,确保合法施工和运营。
3.施工人员安全培训:所有参与炸药库施工的人员必须接受相关的安全培训,并按照要求佩戴相关的安全设备,如头盔、防护眼镜、耳塞等。
三、施工方案1.施工队伍组建:根据炸药库的规模和需求,组建专业的施工队伍,包括建筑施工人员、电气安装人员、通风和防爆设备安装人员等,并配备专业监理和安全管理人员,确保施工过程中的安全和质量。
2.建筑施工:根据设计图纸,进行炸药库建筑的施工。
建筑材料应选用防火、耐腐蚀和抗震能力强的材料,如钢材和特殊耐火砖。
施工过程中应做好地基处理、基础施工、墙体建造、屋面施工等工作,确保建筑结构的稳固和密封性。
3.电气安装:炸药库的电气设备应选用防爆型或防爆防火型设备,符合相关安全规范。
电气系统的布置应考虑到瞬间断电的需求,并配备应急电源等备用设备。
4.通风和防爆设备安装:炸药库的通风系统应能提供充足的新鲜空气,并排出潮湿和污染空气。
防爆设备包括防爆门、防爆窗、防爆照明等,应根据设计要求进行安装。
5.安全设施布置:在炸药库内设置安全设施,包括灭火器、应急报警系统、监控摄像头等,确保安全管理的便捷和高效。
6.环境保护设施:炸药库施工完成后,需要设置相关的环境保护设施,包括油污水处理系统、排放气体处理系统等,确保周围环境不受污染。
四、施工后安全管理措施1.炸药库的安全管理人员必须接受相关的安全培训,并具备相关的证书和经验,熟悉炸药的性质和使用规范。
目录一、编制依据二、工程简介三、施工准备四、施工方法五、施工计划六、工期安排七、安全保证措施八、环境保护措施一、编制依据1、《爆破安全规程》(GB6722-2003);2、《小型民用爆炸物品储存安全规范》(GA838-2009);3、《砌体工程施工及验收规范》(GB50203—2002);4、《建筑地面工程施工及验收规范》(GB50209—95);5、《现场施工平面布置图》二、工程简介三、施工准备我公司将对整个民爆器材库场区进行摸底熟悉,同时对施工图纸认真学习与掌握,进行场地简易规划,现场技术员安排测量人员配合放线,进行放出统一高程标高,并下定位桩。
合理安排进场施工人员与施工进度,并在进场前对施工人员进行安全教育培训和施工技术交底。
四、施工方法(一)库房、值班室施工1、基础施工:库房和值班室为砖混结构,施工前先根据设计图的具体尺寸进行放样,然后人工开挖基础坑,开挖前要定出基础的标高,要求比设计地面标高低50mm。
基础坑开挖完后,在基底按标高人工砌筑砖砌基础,再根据设计要求进行基础施工。
2、墙体:人工砌筑库房墙体,砌筑墙体过程中注意墙体的垂直度和墙体的标高,砂浆要抹足够并控制好砂浆的配合比。
3、屋面:屋面施工按设计图具体的要求和尺寸大小进行模板的安装,模板安装过程要同时进行支撑,加固,安装模板前要先搭建安装平台,做好各项安全措施。
屋面梁模板安装要严格控制平直度和标高。
屋面模板安装好后,再检查模板是否加固足够,模板底支撑是否满足支护要求,然后进行屋面和屋面梁的钢筋配筋。
钢筋按设计要求绑扎固定后,人工浇筑混凝土,屋面板厚均为100mm,利用C30密实性细石混凝土,屋檐设400mm排水槽。
浇筑过程中药同时进行捣振和抹平,控制好屋面混凝土的标高和平整度。
屋面浇筑时要预留落水管洞和浇注库房门口雨帘。
(二)蓄水池消防水池基坑由人工进行开挖,底面铺设150mm厚片石垫层压实整平,再在石垫层上浇注200mm厚C25混凝土,捣振后人工抹平;消防池四周用M10砂浆MU10砖砌筑,最后底面和四周人工抹一层20mm厚防水砂浆粉面,严防往地面渗水。
目录一、工程概况 (1)二、编制依据 (1)三、炸药库总体布置及前期准备 (1)四、施工方法 (4)五、施工计划 (8)六、质量保证措施 (9)七、安全保证措施 (9)八、民用爆炸物品储存库总平面图 (11)炸药库建设方案一、工程概况本工区施工项目路基挖软石及次坚石、隧道等需采用预裂爆破、光面爆破等爆破方式进行开挖,对炸药的需求量较大,为满足施工需要,拟在本工区建设一座5t炸药库。
二、编制依据1.《爆破安全规程》(GB 6722-2014);2.《小型民用爆炸物品储存库安全规》(GA838-2009);3.《砌体工程施工及验收规》(GB50203—2011);4.《建筑地面工程施工质量验收规》(GB50209—2010);5.《小型民用爆破器材仓库安全标准》(GB15745—1995);6.相关标准化要求三、炸药库总体布置及前期准备1、炸药库布置原则(1)、施工现场的爆炸物品必须储存在公安机关批准并验收合格的临建炸药仓库。
(2)、库区应与居民区、工厂、公共建筑保持安全距离,并隔离。
平面布置合理,设置验收区、发货区。
储药点至库区外保护对象的安全允许距离,应按保护对象的防护等级确定。
炸药、雷管要分库设置,距离≥30m。
库应设置自动报警装置。
(3)、库门应为外开式,且开启灵活、关闭严密。
库房应具有良好的通风和防爆照明设备和防静电措施,必须符合防爆、防雷、防潮、防火、防鼠、防盗等要求。
(4)、炸药库应有专人值守。
库存量不准超过公安机关批准的容量。
库货架应保证牢固,距墙≥0.1m。
库堆放的物资距墙应≥0.3m,垫高≥0.2m,放置雷管时必须铺设胶质皮垫。
应坚持先进先出的原则。
(5)、工作人员住房和看守房必须设库外。
看守房位置、高度,以能瞭望全库和周围情况为准。
2、炸药库规模建库规模按《民用爆炸物品安全管理条例》和施工需要设置,炸药库最大库存5000kg,雷管库最大库存20000发。
3、炸药库选址该处炸药库位于互通终点右侧约650m。
目录一、编制依据二、工程简介2.1工程选址2.2炸药库的平面布置2.3施工方法2.4建库规模三、施工流程图四、施工计划4.1主要机械设备4.2 人力计划五、工期安排六、施工注意事项矿山炸药库施工方案一、编制依据①《现场施工平面布置图》。
②国家有关安全规定和验收规范。
二、工程简介2.1工程选址已完成。
2.2炸药库的平面布置炸药库由炸药仓库、发放间、雷管室、值班室组成。
库区占地面积为762 m2,其中炸药库房25 m2,发放间9 m2,雷管室17.28m2,值班室14 m2(距离仓库60m外),消防水池24m³。
在炸药库房和雷管室房之间修建防护土堤:底宽0.97m,长84.8m,高4.7m的沙包堆砌的防护屏障。
2.3施工方法炸药仓库、发放间、雷管室、值班室、围墙、防护土堤、消防池等施工按图纸施工。
2.4建库规模本库炸药库存2000kg,雷管库存发。
三、施工流程图图1:施工流程图四、施工计划4.1主要机械设备本库区主要配备的机械挖掘机1台(我司提供);需配备手推车5辆(施工方提供)。
4.2 人力计划负责人:杨武晟技术员:李云吉后勤保障:霍培根、杨昌银、采购部电工:王芳燕劳动力:工人20名(含砖工、小工)五、工期安排库区建设工期计划为于2011年10月日—2011年10月日,为期25个工作日(视天气情况定)。
具体施工步骤工期见下表:说明:1、8人为技工人数。
2、因天气原因时间未定,开工后将表里的开始和完成时间的“第几天”推算为日期。
3、每天保证20名工人施工(含技工、小工),各个项目建设根据实际调整人数。
4、以上工程量中不含拆模板、养护。
六、施工注意事项1、施工人员进入施工现场必须佩戴安全帽、上岗证。
2、施工过程中严格按交底、图纸及现场负责人指令进行施工,如有疑问或遇到特殊情况及时汇报沟通。
3、施工参数、尺寸等由项目部负责人根据现场进行校对。
4、充分利用资源,减少环境污染,不发生污染事故。
2。
炸药库施工方案范文一、项目概述炸药库是存放爆炸物品和危险品的特定场所,为确保人员和设施的安全,本项目将对炸药库进行施工建设。
本方案分为以下几个部分:前期准备工作、施工流程、安全措施和施工工艺。
二、前期准备工作1.搭建施工现场围栏,并贴上施工警示标志。
2.制定施工方案、安全制度和操作规程,组织所有相关人员参与培训和熟悉施工要求。
3.准备施工所需设备、材料和施工机具,并对其进行检查和试运行。
4.始建立现场指挥部,明确责任分工,制定施工进度计划和质量控制方案。
5.在炸药库周围设置临时警戒线,确保周边环境安全。
6.进行场地勘察,确定施工地点,清理施工现场上的杂物和障碍物,确保施工区域干净整洁。
三、施工流程1.地基处理:首先对施工地点进行地基处理。
根据设计要求进行平整和夯实工作,确保地基的稳定性。
2.结构施工:根据施工图纸进行主体结构施工。
包括布置炸药库的建筑结构、梁、柱、墙体等。
3.室内装修:进行炸药库的室内装修工作,包括墙壁贴面、地面铺设和安装照明设备等。
装修材料选用防火性能好的材料,并进行质量检测。
4.防爆设备安装:安装炸药库内的防爆设备,包括通风系统、防火门、自动灭火装置等。
确保设备的合理布局和正常运行。
5.排水和防水:进行排水和防水工作,确保炸药库不受地下水和雨水的侵蚀。
6.电气设施施工:安装炸药库的电气设施,包括照明设备、插座、开关、火灾报警器和监控设备等。
7.安全检查:完成施工后进行安全检查,确保炸药库的各项设备和装置符合相关安全要求。
四、安全措施1.确保施工现场的消防安全,配备灭火器具,并进行定期检查和维护。
2.施工人员必须穿戴符合要求的个人防护装备,包括安全帽、防护鞋、防护面具和防护手套等。
3.清理施工现场时,禁止使用易燃物品和铁器,以防火灾事故。
4.定期进行安全教育和培训,提高劳动者的安全意识和技能。
5.施工现场周边设置警示牌和警戒线,防止外来人员和车辆进入施工区域。
6.施工中禁止酗酒和吸烟,以防止引发火灾。
林芝地区林芝县米瑞乡至米林县派镇公路B标段炸药库施工方案四川省弘发建设集团有限公司编制时间:2014-11-10炸药库施工方案1.编制依据1.《爆破安全规程》;2.《小型民用爆炸物品储存安全规范》;3.《砌体工程施工及验收规范》;4.《炸药库设计规范》4.《建筑地面工程施工及验收规范》;2.工程简介2.1工程概况我单位林芝地区林芝县米瑞乡至米林县派镇公路B标段和林芝地区林芝县米瑞乡至米林县派镇公路A标段及鲁霞大桥工程标段经领导指示建立一个共用炸药库,位于K27+500处(朗麦村),主要负责供应我们三个标段路基开挖爆破施工所需的火工材料。
我们工程所用炸药采用配送方式供给。
炸药库按照“六位一体”和标准化管理的理念和要求,严格遵循国家对于火工材料仓库的相关规定实行设计和施工。
2.2 交通及供电、供水炸药库所在位置距施工便道较近,交通条件良好,方便施工对火工材料的运输。
本标段线路行走峡谷地区,河流水丰富,消防及生活用水抽取地下水。
供电使用农用电电源架线引入炸药库。
2.2炸药库平面布置炸药库建筑物按照施工标准化管理办法和施工图要求进行施工,可根据现场地形做出适当调整。
库区分为炸药库存放区和办公区,占地面积为495㎡,炸药存放区与办公区分开,设置一道大门通行。
炸药存放区包含有一个移动炸药库,与炸药存放库相距30m处设计一个20000发的移动雷管库,在炸药存放库和雷管存放库中间设计一个18㎡的消防砂池,避雷针设置在消防砂池旁。
办公区设办公室一间,员工住房两间,办公区房屋可根据现场情况适当。
炸药库按小型民用火工仓物品储存库安全规范设置(炸药最大库存5000kg,雷管20000发)。
库区围墙采用24墙,高2.5米,墙顶部设置玻璃渣防护。
各库房及值班室为砖混结构。
每个库房门口配5KG磷酸铵盐干粉灭火器两个。
沿围墙外墙角各设宽30cm,深70cm排水沟。
避雷针布置按照GB50057规定埋设地网和引线。
2.3 炸药库规模建库规模本库规模按小型民用火工仓物品储存库安全规范和施工需要设置,火工仓库存火工仓及制品最大库存5000kg,雷管库存雷管20000发。

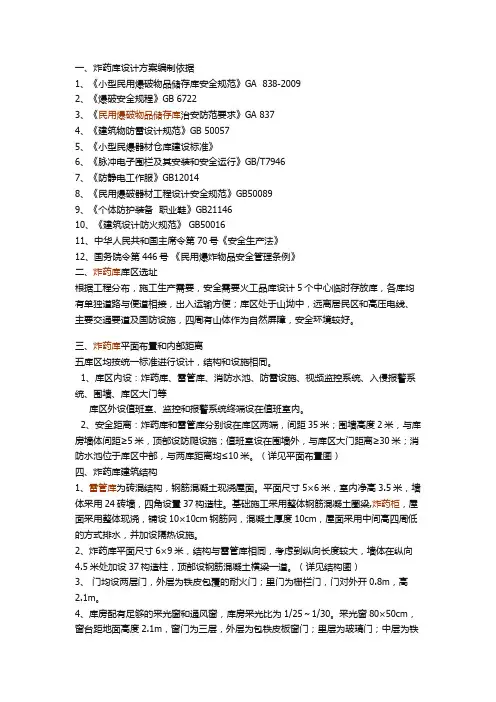

地下炸药库规划设计一、编制依据1、《小型民用爆破物品储存库安全规范》GA 838-20092、《爆破安全规程》GB 67223、《民用爆破物品储存库治安防范要求》GA 8374、《建筑物防雷设计规范》GB 500575、《小型民爆器材仓库建设标准》6、《脉冲电子围栏及其安装和安全运行》GB/T79467、《防静电工作服》GB120148、《民用爆破器材工程设计安全规范》GB500899、《个体防护装备职业鞋》GB2114610、《建筑设计防火规范》 GB5001611、中华人民共和国主席令第70号《安全生产法》12、国务院令第446号《民用爆炸物品安全管理条例》二、库区选址根据工程分布,施工生产需要,安全需要火工品库设计5个中心临时存放库,各库均有单独道路与便道相接,出入运输方便;库区处于山坳中,远离居民区和高压电线、主要交通要道及国防设施,四周有山体作为自然屏障,安全环境较好。
三、平面布置和内部距离五库区均按统一标准进行设计,结构和设施相同。
1、库区内设:炸药库、雷管库、消防水池、防雷设施、视频监控系统、入侵报警系统、围墙、库区大门等库区外设值班室、监控和报警系统终端设在值班室内。
2、安全距离:炸药库和雷管库分别设在库区两端,间距35M;围墙高度2M,与库房墙体间距≥5M,顶部设防爬设施;值班室设在围墙外,与库区大门距离≥30M;消防水池位于库区中部,与两库距离均≤10M。
(详见平面布置图)四、建筑结构1、雷管库为砖混结构,钢筋混凝土现浇屋面。
平面尺寸5×6M,室内净高3.5M,墙体采用24砖墙,四角设置37构造柱。
基础施工采用整体钢筋混凝土圈梁,屋面采用整体现浇,铺设10×10cm钢筋网,混凝土厚度10cm,屋面采用中间高四周低的方式排水,并加设隔热设施。
2、炸药库平面尺寸6×9M,结构与雷管库相同,考虑到纵向长度较大,墙体在纵向4.5M处加设37构造柱,顶部设钢筋混凝土横梁一道。
标准化炸药库建设设计⽅案⽬录1、编制依据 (2)2、仓库概况 (2)3、施⼯流程图 (4)4、施⼯准备 (5)5、具体布置 (5)6、安全管理 (8)7、施⼯计划 (24)8、安全保证措施 (24)9、⽂明施⼯ (25)1、编制依据①《爆破安全规程》(GB6722-2011);②《⼩型民⽤爆炸物品储存安全规范》(GA838-2009);③《砌体⼯程施⼯及验收规范》(GB50203—2002);④《建筑地⾯⼯程施⼯及验收规范》(GB50209—95);⑤《建筑物防雷设计规范》(GB 50057-2010)。
2、仓库概况仓库选址位于K23+750线路左侧约80m,利⽤周围⼭体作为天然防护,周围⼭体情况稳定,地势较⾼,不受暴⾬及⼭洪等灾害影响。
⽕⼯仓库占地⾯积为520 m2,包含有⼀个可移动式炸药库⾯积7.5m2,⼀个可移动式雷管库⾯积3.5m2,⼀个发料室⾯积9m2,⼀个消防⽔池及⼀个消防砂池⾯积39 m2,距离⽕⼯仓库60m处设置⼀个值班室⾯积16㎡。
本库按⼩型民⽤⽕⼯仓物品储存库安全规范设置。
因储存库区周围为陡峭⼭体,围墙采⽤刺铁丝⽹围墙,围墙距储存库墙⾓的距离为5m。
防雷布置按照GB50057建筑物防雷规范中第⼀类防雷建筑物进⾏布置。
炸药库及雷管库采⽤可移动式库房,可移动式炸药库储存量5t,可移动式雷管库储存量2000发。
移动库房由具有相关资质的⼚家订做,移动库房进场后由质检单位验收合格后安装。
炸药库与雷管库间距22m,满⾜GA838-2009规范中不⼩于12m的要求。
值班室为砖墙结构,墙体采⽤24cm砖墙,墙⾼3.3m。
墙⾼2.5⽶处设窗,窗装钢格栅并安装上下开门,值班室朝库房⽅向不设窗户。
围墙⼤门采⽤双开铁门,门梁上安置铁丝⽹防护。
每库房门⼝配5KG 磷酸铵盐⼲粉灭⽕器两个,砂箱⼀个。
沿围墙内外墙⾓各设宽20cm,深20cm排⽔沟。
电⼒系统的敷设严格按照GB50054低压配电设计规范执⾏,设短路保护、过负载保护及接地故障保护。

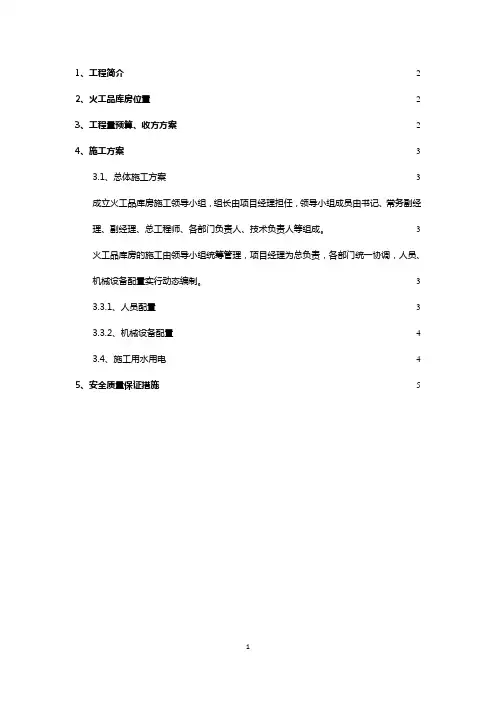

1、工程简介 (2)2、火工品库房位置 (2)3、工程量预算、收方方案 (2)4、施工方案 (2)3.1、总体施工方案 (2)成立火工品库房施工领导小组,组长由项目经理担任,领导小组成员由书记、常务副经理、副经理、总工程师、各部门负责人、技术负责人等组成。
(3)火工品库房的施工由领导小组统筹管理,项目经理为总负责,各部门统一协调,人员、机械设备配置实行动态编制。
(3)3.3.1、人员配置 (3)3.3.2、机械设备配置 (4)3.4、施工用水用电 (4)5、安全质量保证措施 (5)火工品库房施工、验工方案1、工程简介兰新铁路第二双线LXSQZ-2标段DK192+100~DK201+400由中铁五局兰新第二双线工程指挥部第一项目部承担施工。
管段内工程:路基81m,二十里铺特大桥3529m/0.5座,西宁隧道5700m/1座。
2、火工品库房位置针对我管段内的工程特点及工程数量,并进行现场调查,结合实际,我工区拟修建2处火工品库房。
1号库房位于线路DK193+500右侧寺台子村,占地1.5亩;2号库房位于线路DK198+200右侧魏家村,占地2亩。
3、工程量预算、收方方案按照安质部门对炸药库的建设验收达标要求,经技术室测量数据和技术交底方案预算,使用CAD模拟结构精确计算,得出1#炸药库砖结构约230m3,围墙砂浆抹面约5963 m2,防爆沙袋1160袋,地面填砂约1120 m2,钢制防盗门1个。
工班应严格按交底尺寸和数量施工,超出本交底方量将按交底方量收方,低于本方量且工程达标将按现场实际予以验工。
(具体布置见后—布置要求、施工图)4、施工方案3.1、总体施工方案勘察→选址(项目部选址完成后报西宁市公安局到现场核实)→征地→平整场地→场地规划放线→场地硬化及库房修建→城北区气象局提供埋设避雷针施工方案并现场指导施工,城北区公安消防支队进行消防设施规划和现场指导施工→验收。
3.2、工期安排根据总工期及节点工期的要求,1#库房再征地完成后15天内完成。
