在招标控制价下的市政建设工程编制策略
- 格式:doc
- 大小:26.50 KB
- 文档页数:7
浅析招标控制价编制中常见问题及解决思路-以某市政道路工程招标控制价编制为例摘要:招标控制价是招标人根据国家或省级、行业建设主管部门颁发的有关计价依据和颁发,按照设计施工图纸计算的、对招标工程限定的最高工程造价,国有资金投资的工程建设项目应实行工程量清单招标,并编制招标控制价。
业内部分人员在编制招标控制价时存在漏项、错项,工程量少算、漏算、清单计算规则运用错误,项目编码错误,项目特征描述与图纸不符,措施项目考虑不完整,造成招标答疑,影响工程招标时间。
更有甚者在施工阶段造投资失控、拖延工期、引起结算纠纷等情况。
因此招标控制价的准确性、完整性、规范性就显得尤为重要。
本次以某市政道路工程招标控制价编制为例,浅析招标控制价编制过程中常见的问题及解决思路。
关键词:市政道路工程;招标控制价编制;常见问题;解决思路1/6一、引言建设工程招投标的本质是竞争,竞争一般集中在建设工程的价格、质量、工期等关键因素上。
编制招标控制价既能充分保护业主的利益,又能充分发挥招投标机制的优势。
充分比选,利用投标者之间的竞争,以相对较少的投资和较短的时间获得质量较好、满足既定需要的固定资产,以最合理的成本开发建设项目,最大限度地将业主资金用于整个社会经济,有利于节约和合理安排全社会劳动力总量,通过市场竞争优化配置各种社会资源。
项目概况:四川成都某国有投资公司需要投资招标一条市政道路,路面宽度16m,人行道宽度3m,全长1285m,工程内容主要包括道路工程、排水工程、桥梁工程、交通工程、电力工程、绿化工程。
路面结构采用4cmSMA沥青混凝土+6cm中粒式沥青混凝土中面层+6cm中粒式沥青混凝土下面层+20cm厚5%水泥稳定碎石基层+20cm厚4%水泥稳定碎石下基层+20cm级配碎石垫层,雨水管径DN400-600,污水管径DN500-600。
招标控制价编制依据:中华人民共和国国家标准GB50500-2013《建设工程量清单计价规范》,四川住房和城乡建设厅颁发的2020年《四川省建设工程工程量清单计价定额》及相关配套文件,施工图纸,地勘报告,设计回复,现场踏勘情况。

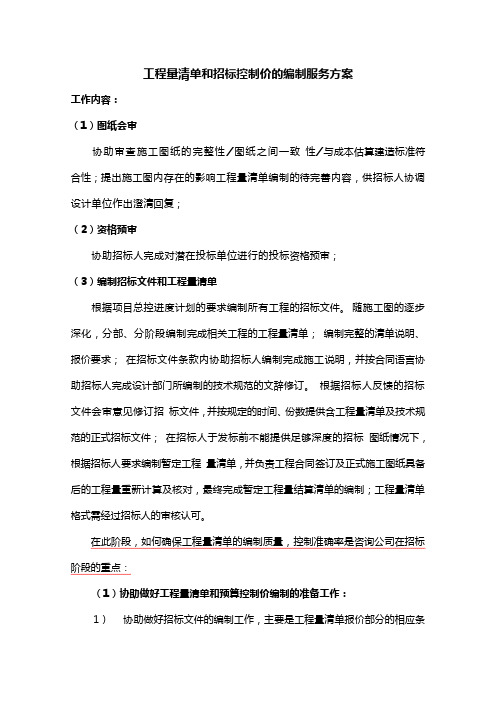

工程量清单和招标控制价的编制服务方案工作内容:(1)图纸会审协助审查施工图纸的完整性/图纸之间一致性/与成本估算建造标准符合性;提出施工图内存在的影响工程量清单编制的待完善内容,供招标人协调设计单位作出澄清回复;(2)资格预审协助招标人完成对潜在投标单位进行的投标资格预审;(3)编制招标文件和工程量清单根据项目总控进度计划的要求编制所有工程的招标文件。
随施工图的逐步深化,分部、分阶段编制完成相关工程的工程量清单;编制完整的清单说明、报价要求;在招标文件条款内协助招标人编制完成施工说明,并按合同语言协助招标人完成设计部门所编制的技术规范的文辞修订。
根据招标人反馈的招标文件会审意见修订招标文件,并按规定的时间、份数提供含工程量清单及技术规范的正式招标文件;在招标人于发标前不能提供足够深度的招标图纸情况下,根据招标人要求编制暂定工程量清单,并负责工程合同签订及正式施工图纸具备后的工程量重新计算及核对,最终完成暂定工程量结算清单的编制;工程量清单格式需经过招标人的审核认可。
在此阶段,如何确保工程量清单的编制质量,控制准确率是咨询公司在招标阶段的重点:(1)协助做好工程量清单和预算控制价编制的准备工作:1)协助做好招标文件的编制工作,主要是工程量清单报价部分的相应条款;2)明确招标的范围和界限,主要是明确总分包工程的范围;3)参与施工图的会审工作,施工图出来后,发给工程部、工程清单编制单位各一套施工图,在领到施工图后5天内组织设计院、工程部、成本部部、工程清单编制单位进行图纸会审工作;4)图纸会审完毕后,工程部根据施工图、图纸会审纪要、业主意见对施工装修做法表进一步明确细化,细化结果将成为工程量清单、预算控制价、施工单位投标报价、施工时的具体实施的重要依据,样表详见附件1《装修做法表》;5)材料选用是项目成本控制的关键,材料费用开支约占建筑产品成本的63%,是成本要素控制的重点。
材料费用受工程量清单单报价形式不同,材料供应方式有所不同;《主要材料选用表》是招标人确定品牌、规格、型号,由投标人进行报价的材料设备清单。
工程招标控制价编制工作方案一、前言工程招标控制价编制工作是在工程招标阶段,为了避免招标结果出现过高或过低的现象,保证工程投资的合理性,提高工程招标的公平性和透明度,编制控制价成为了一个必要的环节。
本工作方案旨在规范和指导工程招标控制价编制工作,确保工程招标过程中控制价的合理性和准确性。
二、编制依据1、《中华人民共和国招标投标法》2、《建设工程计价暂行条例》3、《建设工程招标投标备案管理办法》4、《建筑工程计价规范》三、工作内容1、确定编制单位:由建设单位委托造价咨询公司或专业造价人员进行控制价编制。
2、收集资料:收集工程概算、施工图纸、技术要求、材料价格、人工费用等相关数据。
3、测算工程数量:根据施工图纸,测算出工程的具体数量。
4、计算工程费用:根据工程数量,结合材料价格、人工费用等,计算出工程的费用。
5、编制控制价:根据工程费用计算出工程的控制价,并作出解释说明。
6、审核和评审:由专业人员对编制的控制价进行审核和评审,确保控制价的合理性和准确性。
四、编制流程1、确定编制单位和人员。
2、收集资料,进行数据分析。
3、测算工程数量,进行数据统计。
4、计算工程费用,编制费用清单。
5、编制控制价,作出解释说明。
6、审核和评审,修改和完善控制价。
五、工作方法1、以合理性为原则,严格按照法律法规和国家标准进行控制价编制。
2、充分利用科技手段,提高计算精度和效率。
3、重视团队合作,加强内部沟通和协调,保证工作的顺利进行。
4、进行专业培训,提高员工的业务水平和专业技能。
六、工作保障1、建立控制价编制制度,明确工作职责和流程,保证工作有序进行。
2、加大对员工的培训力度,提高员工的综合素质和专业水平。
3、强化审核和评审,确保控制价的准确性和合理性。
4、定期开展工作总结,及时发现问题并加以改进。
七、风险控制1、建立完善的文件记录和归档制度,确保工作过程的可追溯性和可审计性。
2、加强对外部环境的监测,及时了解市场变化和工程价格波动情况。

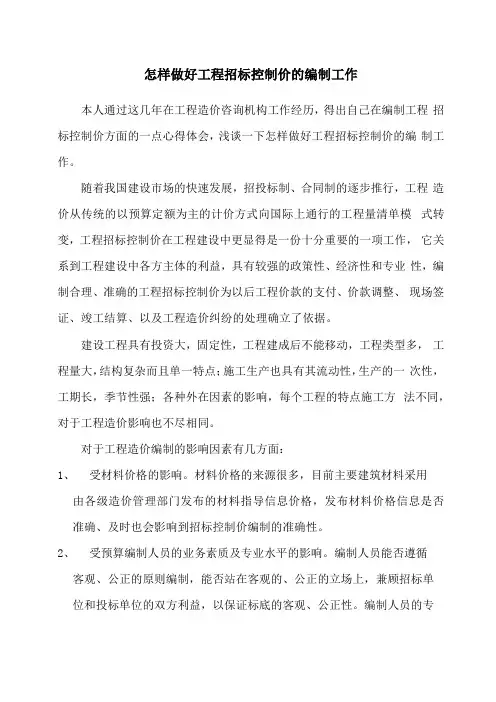

怎样做好工程招标控制价的编制工作本人通过这几年在工程造价咨询机构工作经历,得出自己在编制工程招标控制价方面的一点心得体会,浅谈一下怎样做好工程招标控制价的编制工作。
随着我国建设市场的快速发展,招投标制、合同制的逐步推行,工程造价从传统的以预算定额为主的计价方式向国际上通行的工程量清单模式转变,工程招标控制价在工程建设中更显得是一份十分重要的一项工作,它关系到工程建设中各方主体的利益,具有较强的政策性、经济性和专业性,编制合理、准确的工程招标控制价为以后工程价款的支付、价款调整、现场签证、竣工结算、以及工程造价纠纷的处理确立了依据。
建设工程具有投资大,固定性,工程建成后不能移动,工程类型多,工程量大,结构复杂而且单一特点;施工生产也具有其流动性,生产的一次性,工期长,季节性强;各种外在因素的影响,每个工程的特点施工方法不同,对于工程造价影响也不尽相同。
对于工程造价编制的影响因素有几方面:1、受材料价格的影响。
材料价格的来源很多,目前主要建筑材料采用由各级造价管理部门发布的材料指导信息价格,发布材料价格信息是否准确、及时也会影响到招标控制价编制的准确性。
2、受预算编制人员的业务素质及专业水平的影响。
编制人员能否遵循客观、公正的原则编制,能否站在客观的、公正的立场上,兼顾招标单位和投标单位的双方利益,以保证标底的客观、公正性。
编制人员的专业水平和从业经历也会影响标底编制的准确性,如果专业水平较低、经验少,就会少算、漏算甚至错算都会使编制的标底有失水准。
3、受设计深度、规模的影响。
上级部门为了加快建设项目工程进度,要求缩短初步设计、施工图的设计周期,不等施工图出来,就开始施工,边设计边施工,使施工图设计达不到深度,所提交的设计资科不细、不健全,就会造成计算工程量计算不足或漏项,从而影响标底的编制质量。
4、受基本建设管理体制的影响。
5、受投资环境不良的影响。
地方政府为保护地方利益,在征地、赔偿等方面尽可能提高单价,从而提高工程造价。
工程预算或招标控制价编制方案实施细则一、引言工程预算是工程建设过程中最重要的一个环节,对工程的质量、进度和成本控制起着决定性作用。
招标控制价则是在建设工程招标过程中确定的限制标的最高价格,也是控制工程建设成本的一种手段。
本文将针对工程预算及招标控制价的编制方案实施细则进行详细阐述。
1.确定编制范围:根据工程建设的具体要求和可行性研究报告,明确编制预算的范围和内容,包括预算的任务目标、编制依据、编制依据的调整依据及编制人员。
2.搜集资料:收集与工程建设相关的资料,包括设计文件、招标文件、技术规范等。
同时还需要了解相关的市场价格和行业标准。
3.确定建筑量清单:根据设计文件和招标文件,编制建筑量清单。
建筑量清单需明确各项工程的名称、单位、数量和单价等详细信息。
4.确定构造量清单:根据设计文件和施工方案,编制构造量清单。
构造量清单需明确各项工程的名称、单位、数量和单价等详细信息。
5.编制定额:根据已编制的建筑量清单和构造量清单,编制相应的定额计算表。
定额计算表需明确工程项目的工作内容、单位数量、人工、材料和机械设备的消耗量等。
6.计算工程造价:根据建筑量清单、构造量清单和定额计算表,计算出工程项目的各项费用。
该步骤包括人工费、材料费、机械设备使用费、管理费、利润等。
7.编制工程预算表:根据工程造价计算结果,编制工程预算表。
工程预算表需要详细列明各项费用的名称、数量、单价、合计等信息。
8.审定工程预算:工程预算表需由专业人员进行审定,确保工程预算的准确性和合理性。
9.编制工程报价:根据审定的工程预算表,编制工程报价文件。
工程报价文件需要详细列明工程项目的费用构成和合计价格,并附上相应的资料和文件。
10.报审工程预算:工程预算表和工程报价文件需按照相关部门的要求进行报审,符合条件后方可进行招标环节。
1.招标控制价的确定:根据工程预算和相关法律法规,确定招标控制价。
招标控制价应包括工程项目的总价和各项费用的限制价格。
招标控制价编制存在的问题及对策招标控制价编制存在的问题及对策摘要招标控制价是对招标⼯程投标报价的最⾼限价,在⼯程招投标过程中具有⼗分重要的作⽤。
应该严格按照招标⽂件的⼯程量清单、设计⽂件、⼯程造价信息,施⼯⽅案等相关资料,编制准确合理的招标控制价,但由于某些招标单位对编制招标控制价的的必要性认识和重要性认识不⾜,导致⼯程量清单招标控制价计价活动中存在的很多问题,通过加强监督管理,切实采取有效的措施,以促进⼯程建设招投标⼯作更加规范、有序、健康的发展。
关键词招标控制价编制问题1 引⾔招标⼈根据国家或省级、⾏业建设主管部门颁发的有关计价依据和办法,按设计施⼯图纸计算的,对招标⼯程限定的最⾼⼯程造价。
也是招标⽅最⼤的承受价。
招标控制价编制依据来源于国家或省级、⾏业建设主管部门颁发的计价定额和计价办法和⼯程造价管理机构发布的⼯程造价信息,反映的是社会平均先进⽔平[1][2]。
1.1 招标控制价的编制依据根据国家或省级、⾏业建设主管部门颁发的有关计价依据和办法,以及拟定的招标⽂件和招标⼯程量清单,结合⼯程具体情况编制的招标⼯程的最⾼投标限价。
(1)《建设⼯程⼯程量清单计价规范》。
(2)国家或省级、⾏业建设主管部门颁发的计价定额和计价办法。
(3)建设⼯程设计⽂件及相关资料。
(4)招标⽂件中的⼯程量清单及有关要求。
(5)与建设项⽬相关的标准、规范、技术资料。
(6)⼯程造价管理机构发布的⼯程造价信息,⼯程造价信息没有发布的参照市场价。
1.2 招标控制价与标底的区别“招标控制价”不同于通常所说的“标底”,两者最本质的区别在于标底必须保密。
只有⼀个总价,⽽招标控制价不具有保密性,随招标⽂件公布,并同时公布招标控制价各组成部分,⽽且不应上调或下浮,同时将招标控制价的明细表报⼯程所在地⼯程造价管理机构备查[3]。
标底是⼀个预算价,是招标⼈定的价格底线和对⼯程所需费⽤的预测和控制,是招标⼯程的期望价格,⽽招标控制价反映的是社会平均先进⽔平,其编制依据是清单计价规范、各种计价定额和计价办法、市场价格、⼯程造价管理机构发布的⼯程造价信息等,是投标价格的最⾼控制线[4]。
浅析在招标控制价下的市政建设工程编制策略
摘要:结合多年的实践工作经验,笔者分析了投标报价与招标控制价的区别,按时间顺序从准备、编制、成本测算、控制价分析、报价确定五个阶段,探讨了在市政工程招标控制价下的投标报价编制,可供相关专业人士参考。
关键词:市政建设工程;招标控制价;编制
中图分类号:tl372+.3文献标识码:a文章编号:
引言:
招标控制价是招标人根据国家或省级行业建设主管部门颁发的有关计价依据和办法,在工程招标时能接受投标人报价的最高限价。
这一概念首次在《建设工程工程量清单计价规范》gb50500-2008提出,为招标人选择最优的施工企业提供重要的依据,有利于防止不正当竞争,防范低于成本报价中标,有利于建设工程项目的投资控制和工程质量管理,同时也有利于施工企业提高投资效益、确保工程建设质量以及经营的良性循环和可持续发展。
本文从施工企业角度出发,分析采用工程量清单招标的项目在招标控制价模式下的投标策略,为提高中标率,做好编制工作,提升竞争力。
1.市政建设工程投标报价和招标控制价的区别
投标报价是指承包商在以投标方式承接工程项目时,以招标文件为依据,结合现场考察及市场调查所获得的情况,根据有关定额、费率、价格资料等,计算确定承包该工程的投标总价格,投标报价的费用组成与计价过程与招标控制价是一致的,包括分部分项工程
费、措施项目费、其他项目费、规费和税金,但费用水平不同。
其主要原因是以下几个方面。
1.1编制依据不同
1.1.1计价定额不同。
招标控制价依据国家或省级行业建设主管部门颁发的有关计价定额,反映了社会平均消耗水平,具有普遍适用性,施工企业进行投标报价的依据是企业定额,企业定额用于规定企业个别成本消耗的标准,体现先进性、独特性,其各单项的消耗水平比社会平均消耗水平要低。
1.1.2价格信息不同。
招标控制价依据工程造价管理机构发布的市场指导价取订。
(无市场指导价的按市场信息价取定),投标报价是依据市场价格信息及实际采购渠道等。
1.1.3措施项目费用计取不同。
招标控制价的措施项目费用编制主要依据现有的技术资料,是按工程所在地最常用的施工技术和施工方案,而投标报价的措施项目费用编制依据的施工组织设计更注重施工现场情况、工程项目本身的特点以及施工企业自身先进的技术等。
1.2风险费用计取不同
招标控制价是面向所有投标人的,综合单价中包含的风险费用是根据同类工程中的平均水平计算得出,投标报价中的风险费用则受投标人的施工技术及管理水平、对风险所持的态度、业主的信誉等诸多方面的因素的影响。
1.3利润水平不同
招标控制价的利润率按各地区现行取费标准取定,为社会平均水平,投标报价的利润率由投标人自行确定,取决于投标项目的竞争状况,施工企业所处的境况以及项目饱满程度等多种因素。
2.招标控制价下投标报价的编制过程
2.1准备阶段
2.1.1对招标文件研究
在购买市政建设工程招标文件后,仔细研究:①招标文件;②全套招标设计图纸及现场地质、水文、气象、地上情况的有关资料;
③招标文件有关问题的补充通知,应尽可能获取与本项目相关的其他工程造价文件和资料,如本项目其他已招标结束标段招标情况等。
在吃透招标文件和图纸的基础上根据现有的清单文件提出答疑。
2.1.2现场勘察
现场勘察了解工程布置、地形条件、施工条件、料场开采条件、场内外交通运输条件等。
根据市政工程的特点,着重调查施工现场便道便桥的设置,通航情况,预制梁场设置,整个施工环境:包括如噪音、爆破、污染等的限制程度;文明施工、电缆、高压线、地下管道、文物等的保护要求。
2.2标书编制阶段
通常投标报价编制应包括如下内容:①编制原则和依据;②清理工程量清单及图纸中的数量,③按招标文件规定的定额、标准和有关取费标准编制初稿;④应用报价软件完成初步编制、校审人员安
排;⑤标书形成,与招标控制价比较;⑥成本测定;⑦提供决策依据,形成最终报价。
2.2.1计算分部分项单价
按工程量清单细目准确套好定额,把工、料、机基础单价输入。
人工工资单价一般参照现行各省市政工程编制办法人工预算单价编制,对不同工种采用不同的工费标准,平时注意收集各省公布的人工工资标准及相关的费率文件,材料价在响应招标文件规定的主材信息价采用造价部门定期公布的信息价及结合市场调查价。
依据本企业的项目管理水平,包括材料的采购渠道,劳动力的组织,施工机械的装备程度等进行初步的投标报价。
2.2.2计算工程费用并核对
根据施工组织设计确定的施工方法,计算工程单价。
工程单价的取费(通常包括措施费、间接费、利润、规费及税金等),应按招标文件说明的编制规定,结合本招标项目的工程特点和实际情况合理选定费率及税金。
措施工程费按施工方案提供内容编制,结合市政工程特有项目一一列出,结合本地区的特殊情况和类似工程经验报价。
应用计价软件计算完成后,对照工程量清单进行检查,主要是核对工程量清单中的各项指标,方法是按照以前的经验和类似项目的指标进行比较,找出异常的指标,并找出原因,然后逐项进行调整,组织人员按工程量清单结合招标文件进行符合性审核、正确性审核、异常性分析、复核修改。
2.3成本测定
运用现有的企业定额根据工程量清单确定项目的工、料、机消耗量,结合准确的市场工、料、机单价,测定出项目的基本成本费用(包括大临、模板支架费用、市政工程特有的专项费用、砼拌和站费用等),根据同类市政竣工项目的管理成本支出情况,考虑地区、投资规模、拟配置管理人员数量的不同,在平均先进的原则基础上确定出本项目的管理成本费用,以及上级机关管理费、税金和风险费用确定出本项目的全部成本。
2.4分析招标控制价及评标办法
2.4.1招标控制价招标模式的评标办法既可以是经评审的最低投标价法,也可以是综合评分法。
经评审的最低投标价法中标原则:低于投标控制价,能够满足招标文件的实质性要求,并且经评审的最低投标价的投标,应当推荐为中标候选人。
综合评分法中标原则:以投标报价、技术、财务状况、信誉、业绩、服务、对招标文件的相应程度等指标赋予权重并打分,并且以低于招标控制价,评标总得分最高的投标人中标,也有只公布招标最高限价及最低限价两个值,有区间值的投标。
可见不同的评标办法对投标人的投标报价有不同的影响,投标人只有顺应评标办法的要求去准备、编制投标文件,调整初步投标报价,才能提高中标的可能性。
2.4.2一个完整的招标控制价,除了提供分部分项工程清单、措施项目清单、其他项目清单费、规费和税金,还应当提供招标项目的人、材、机分析,分析人、材、机对招标限价价格影响较大的因素。
投标单位可利用已掌握的以往工程招投标数据,对重点工程单
价进行综合比较分析。
报价决策前根据招标评标办法和掌握的各种信息,仔细研究评标办法中针对商务报价部分的,要建立最终报价的数学测算模型,由数量模型分析在各种情况下,投标人的最佳报价方案。
然后与本地区(或行业)以往同类项目的开标情况进行对比,分析验证最佳的建议报价方案是否符合推算结果。
2.5确定最优报价
2.5.1 采取不同的投标策略与报价技巧进行调整。
不同的投标人,由于其发展战略取向、本身的技术、管理能力与资金水平,所处的经营环境以及竞争对手的实力不同,决定了投标人所追求的目的,选择的施工方案、管理费用、期望利润、风险的承受能力各不相同。
为了在竞争中取胜,采取不同的投标策略(生存型、竞争型、盈利型)与报价技巧(如不平衡报价等),对盈利的空间和报价的水平在成本控制区间的合理范围内进行调整,从而确定最终报价。
2.5.2在同一工程项目投有多个标段时,各标段的最终报价不要在一个标准水平上,要有一定的阶梯度。
也就是说以同一基础为增降的最终报价,各标段增降幅度要有一定的阶梯差,这样可保证其中一个标段的报价接近最优报价,不会出现整体“废标”的现象。
分析研究竞争对手的投标报价,做到知己知彼,平时注意收集开标记录等细部工作,如果能把对手的报价分析透,既可使自家的报价优于对手,又可避免为了中标而过多压低报价、从而在中标后获得更好的经济效益。
3.结束语
综上所述,要提高市政建设工程投标报价水平,除了严格满足招标文件的要求外,深入研究评标办法,适应招标模式的转变,提高编制质量,根据市场的变化规律进行,掌握市场动态和施工技术要领,高质量的完成投标报价,提高投标的中标率,提升企业竞争力。
参考文献:
[1] 刘虎,浅谈工程建设项目标底的编制与确定,中国工程咨询,2008(8),45-47.
[2] 2010年版全国造价工程师考试应试指南,工程造价计价与控制,[v] 北京:中国计划出版社,2010年4月119-123.。
