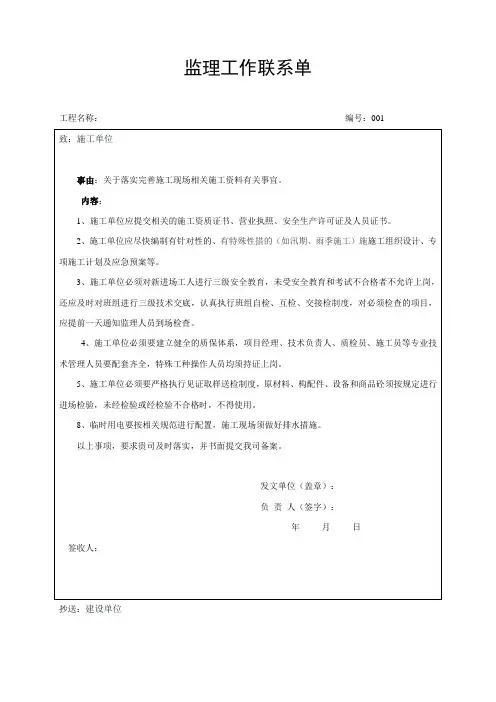

开工前施工单位提交资料的监理工作联系单
- 格式:doc
- 大小:21.00 KB
- 文档页数:1
第一次工地会议暨施工监理交底会议议程(参考)一、时间二、地点三、参加人员●建设单位领导及驻现场代表●承包单位项目经理、安全经理、总工程师、质检员、工长及有关职能人员,主要分包单位负责人●监理单位公司领导、项目总监理工程师及全体监理人员四、主持建设单位五、会议主要议程●建设单位负责人宣布项目总监理工程师并向其授权。
●建设单位负责人宣布总承包单位及其驻现场代表(项目经理部经理)。
●建设单位驻现场代表、总监理工程师和总承包方项目经理相互介绍各方组织机构、人员及其专业、职务分工。
●总承包方项目经理汇报施工现场准备的情况。
●会议各方协商确定协调的方式,参加监理例会的人员、时间及安排。
●总监理工程师进行施工监理交底●监理单位公司领导讲话●建设单位领导总结讲话六、其它事项——结束●第一次工地会议后,由监理单位负责整理编印会议纪要,分发有关各方。
注:重要工作联系单应加盖公章,相关单位各存一份。
注:重要工作联系单应加盖单位公章,相关单位各存一份。
监理例会施工单位汇报材料参考格式一、上周计划完成情况:(表格和说明文字)参考表格格式:说明文字内容包括:1、对上述表格内容的必要说明;2、表中不便列出的其它问题。
二、上周存在问题整改情况:文字说明(为了说明清楚可增加图表)。
三、下周工作安排(可参考上边表格自制表格)。
四、下周计划进场工程材料和构配件(列表说明)。
五、近期需要建设单位或者监理单位协助解决的问题。
一般是文字说明,必要时也可增加适当的图表。
注:重要工作联系单应加盖单位公章,相关单位各存一份。
注:重要工作联系单应加盖单位公章,相关单位各存一份。
注:重要工作联系单应加盖单位公章,相关单位各存一份。
混凝土浇筑令(施工队):(工程部位)已具备混凝土浇筑条件,下表中所有栏负责人员签名后方可进行混凝土浇筑施工,否则,该部分工作视为不合格,必须全部返工。
施工单位项目部(负责人签字):接收单位施工班组(负责人签字):。
工程负责人:施工员:经办人:第页在施工过程中,发现图纸仍有差错或与实际情况不符,或因施工条件,材料规格,品种,质量不能完全符合设计要求及职工提出合理化建议等,需要进行施工图修改都要有文字记录,核定签证,归入工程档案。
深圳市建设局监制单位工程名称:赤湾社区工作站装饰工程深施综-15工程负责人:施工员:经办人:第页在施工过程中,发现图纸仍有差错或与实际情况不符,或因施工条件,材料规格,品种,质量不能完全符合设计要求及职工提出合理化建议等,需要进行施工图修改都要有文字记录,核定签证,归入工程档案。
注:现场签证必须及时办理。
工程负责人:施工员:经办人:第页在施工过程中,发现图纸仍有差错或与实际情况不符,或因施工条件,材料规格,品种,质量不能完全符合设计要求及职工提出合理化建议等,需要进行施工图修改都要有文字记录,核定签证,归入工程档案。
深圳市建设局监制单位工程名称:赤湾社区工作站装饰工程深施综-15注:现场签证必须及时办理。
深圳市建设局、深圳市档案局监制深圳市文档服务中心印制工程负责人:施工员:经办人:第页在施工过程中,发现图纸仍有差错或与实际情况不符,或因施工条件,材料规格,品种,质量不能完全符合设计要求及职工提出合理化建议等,需要进行施工图修改都要有文字记录,核定签证,归入工程档案。
深圳市建设局监制深圳市建设局、深圳市档案局监制深圳市文档服务中心印制工程负责人:施工员:经办人:第页在施工过程中,发现图纸仍有差错或与实际情况不符,或因施工条件,材料规格,品种,质量不能完全符合设计要求及职工提出合理化建议等,需要进行施工图修改都要有文字记录,核定签证,归入工程档案。
工程施工联系单工程负责人:施工员:经办人:第页在施工过程中,发现图纸仍有差错或与实际情况不符,或因施工条件,材料规格,品种,质量不能完全符合设计要求及职工提出合理化建议等,需要进行施工图修改都要有文字记录,核定签证,归入工程档案。
深圳市建设局监增加工程现场签证单深圳市建设局、深圳市档案局监制深圳市文档服务中心印制工程施工联系单工程负责人:施工员:经办人:第页在施工过程中,发现图纸仍有差错或与实际情况不符,或因施工条件,材料规格,品种,质量不能完全符合设计要求及职工提出合理化建议等,需要进行施工图修改都要有文字记录,核定签证,归入工程档案。
工程开工前所需资料一、施工单位向监理提供的资料1、质量保证体系{企业资质、营业执照、管理人员证件、特种人员上岗证、结构图}2、工程开工/复工报审表(注意监理须总监签字盖章)3、施工组织设计(须报表—报审表、报审卡;监理需盖章)、施工方案、回填土方案、临时用电安全施工组织设计、摸板、脚手架施工组织设计、填充墙砌体施工组织设计、塔吊施工组织设计6、预算书、招投标文件7、放线记录(定位放线记录报审—测绘院;基槽放线;施工放线、)8、设计交底及图纸会审记录9、工程施工进度计划10、安全报监书11、大型设备报审—塔吊、搅拌机、混凝土泵、升降机12、塔吊、升降机等大型设备施工方案13、主要专业工种:测量工、钢筋工、起重工、电焊工、架子工、电工、水暖工、抹灰工、管道工、木工、混凝土工、瓦工14、地基与基础、主体分部工程、单位工程等验收资料(需总监签字)17、分包单位有关资料18、房屋建筑工程质量保修书19、技术交底砌砖20、中标通知书21、营业执照、甲方向监理方提供的开工前资料1、建设施工许可证2、建设规划许可证3、地基勘探报告4、施工合同5、施工图纸6、建设工程质量监督书7、中标通知书8、防雷资料二、监理资料1、委托监理合同、中标通知书、营业执照、企业资质、2、监理质量保证体系与监理规划(总监编制、单位技术负责人审批)、(监理工程师证件、监理员证件、组织结构框架)、3、监理细则、安全文明监理细则(专业监理工程师编制、总监审批)4、旁站监理方案(专业监理工程师编制、总监审批)5、监理技术交底6、业主委托书7、监理单位总监授权书8、见证取样、监理抽检、混凝土与砂浆记录汇总表施工阶段的监理资料应包括以下内容:1、施工合同文件及委托监理合同2、勘察设计文件3、监理规划4、监理实施细则5、分包单位资格报审表6、设计交底与图纸会审会议纪要7、施工组织设计(方案)报审表8、工程开工/复工报审表及工程暂停令9、测量核验材料10、工程进度计划11、工程材料、构配件、设备的质量证明文件12、检查试验资料13、工程变更资料14、隐蔽工程验收资料15、工程计量单和工程款支付证书16、监理工程师通知单17、监理工作联系单18、报验申请表19、会议纪要20、往来函件21、监理日记22、监理月报23、质量缺陷与事故的处理文件24、分部工程、单位工程等验收资料25、索赔文件资料26、竣工结算审核意见书27、工程项目施工阶段质量评估报告等专题报告28、监理工作总结附加:开工前准备资料开工前准备资料开工前准备资料开工前准备资料开工前准备资料1、施工许可证复印件2、规划许可证复印件3、勘察报告4、施工图纸整套5、施工合同6、开工前质监安监站备案文件7、质监安监站施工交底资料(即质监安监站对施工现场资料的要求和做法等)8、施工组织设计(施工专项方案)9、施工企业相关标准文件(如:施工企业标准、施工企业资质、安全资质、安全生产许可证、企业制度等)10、项目部项目经理和五大员上岗证复印件(项目经理和总监扣分卡)11、项目部特殊工种(如:电工、电焊工、架子工等)上岗证复印件12、项目部机械操作工(如:搅拌机、弯曲机、电焊工、架子工、电工、井架、塔吊、起重等)上岗证复印件13、项目部施工现场保险文件14、试验室资质和联系人、联系电话15、施工、建设、设计、监理、勘察五家单位的项目负责人名单和联系电话从想到做的流程你好这是一个建筑工程开工前腰准备得东西和备案,楼主可自行查看···如有疑问请HI 我····第一步:编制可研报告,取得发改委“立项批复”。

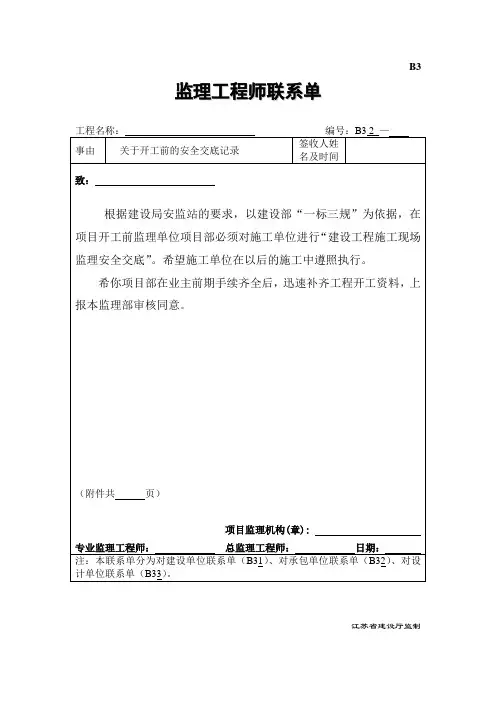

B3监理工程师联系单江苏省建设厅监制建设工程施工现场监理安全交底为进一步加强安全生产监督工作,提高施工现场安全生产的管理,预防伤亡事故的发生,实现安全生产监督检查工作的标准化,规范化,本公司受开发有限公司的委托,对本工程进行施工阶段监理,针对江阴建设工程的实际情况,以建设部“一标三规”为依据,特制定“建设工程施工现场监理安全交底”,希望施工单位遵照执行。
一、安全管理资料1、现场必须建立健全各级、各部门安全生产责任制,安全管理目标明确,管理网络图公开上墙。
2、有针对性地各分部(分项)安全技术交底(注重工序搭接过程中的安全措施和注意事项),建立定期的安全检查,安全值日制度,有安全检查、隐患整改单签收记录。
3、建立职工三级(公司、项目部、班组)安全教育档案(教育卡、安全生产责任书)。
4、特种作业人员(现场维修电工、架子工、电焊工、气焊工、塔吊司机、指挥)、“三机”(卷扬机、砂浆机、搅拌机)操作工都必须持证上岗。
5、现场“五牌一图”齐全,色标、牌图的定位,设置合理正确。
二、现场管理1、施工现场按标准围栏作业(彩钢板或砖砌围墙),主要路段的工地周围应设置不低于2.5米的围墙,一般路段的工地周围应设置不低于1.8米的围墙。
2、现场主要通道硬化处理,有排水沟、汽车冲洗台、深沉池,工地大门稳固,便于开启。
3、材料分类建仓、堆放有序、有标签、无材料混堆现象,操作面做到工完、料尽、场清。
4、各类生活设施均应有卫生管理制度和卫生值日制度。
5、现场作业区、生活区、办公区分隔明显,在建工程内不得住人,闲杂人员、小孩禁止进入施工现场。
6、宿舍内文明整洁通风,无电线乱拉和私接现象,无液化气灶,电炉等禁用品。
7、现场厕所符合卫生要求,定期冲洗,生活垃圾入袋入桶。
8、储备常用卫生防疫药品级保健箱。
9、食堂选址远离污染源,有吊顶、墙面洁白、灶台贴瓷砖、饮食符合食品卫生要求,炊事员有健康证、食堂有临时卫生许可证、生熟食间分开。
10、遵守《环保法》,不噪声扰民,不超标排放烟尘,环保措施和责任人明确。
工程名称:赤峰天丰蔬菜批发市场编号:01工程名称: 经济适用住房A1地块8、9组(4标段)编号:005工程名称: 经济适用住房A1地块8、9组(4标段)编号:006工程名称: 经济适用住房A1地块8、9组(4标段)编号:007工程名称: 经济适用住房A1地块8、9组(4标段)编号:008工程名称:经济适用住房A1地块项目编号:008监理工作联系单工程名称: 经济适用住房A1地块8、9组(4标段)编号:009监理工作联系单工程名称: 经济适用住房A1地块8、9组(4标段)编号:0010工程名称: 经济适用住房A1地块8、9组(4标段)编号:0011工程名称: 经济适用住房A1地块项目编号:0012监理工作联系单工程名称: 经济适用房A1地块8、9组(4标段)编号:0013监理工作联系单工程名称: 经济适用住房A1地块8、9组(4标段)编号:0014监理工作联系单工程名称: 经济适用住房A1地块编号:0015工程名称: 经济适用住房A1地块8、9组(4标段)编号:0016工程名称: 经济适用住房A1地块8、9组(4标段)编号: 017监理工作联系单工程名称: 经济适用住房A1地块8、9组(4标段)编号: 018监理工作联系单工程名称: 经济适用住房A1地块8、9组(4标段)编号: 019监理工作联系单工程名称: 经济适用住房A1地块8、9组(4标段)编号: 020工程名称: 经济适用住房A1地块8、9组(4标段)编号: 021监理工作联系单工程名称: 经济适用住房A1地块8、9组(4标段)编号: 022监理工作联系单工程名称: 经济适用住房A1地块8、9组(4标段)编号: 023监理工作联系单监理工作联系单监理工作联系单工程名称: 经济适用住房A1地块8、9组(4标段)编号: 027监理工作联系单工程名称: 经济适用住房A1地块8、9组(4标段)编号: 028。
工程开工报验所需提交的资料清单序号报验资料名称是否需要1 A2.1工程开工报审表:(总表)承包单位资质报审表必须分包单位资质报审表只有分包才有技术交底、图纸会审记录及监理技术交底必须施工组织设计/方案报审表必须分项施工专项方案报审表看情况施工起重机械设备进场/使用报验单看情况施工安全生产管理体系报审表必须工程进度计划报审表必须施工测量报验单必须与江苏永钢签订的进场手续报审(安全生产管理协议和治安协议)必须特殊工种人员的姓名、上岗证一览表及有关证件。
必须2 A3.6 承包单位资质报审表企业法人营业执照必须资质证书承包合同及变更的协议文件人员资格证明(项目经理部管理人员情况一览表及有关证件,其中项目经理要求二级建造师资格以上)其他:质量体系认证、业绩等有关资料3 A3.6 分包单位资质报审表企业法人营业执照只有分包才有资质证书分包合同及变更的协议文件人员资格证明(项目经理部管理人员情况一览表及有关证件,其中项目经理要求二级建造师资格以上)其他:质量体系认证、业绩等有关资料4 技术交底、图纸会审记录及监理技术交底进场时监理组织交底5 A3.1 施工组织设计/方案报审表(必须经其企业技术负责人审批,且签字盖章齐全)人员组织网络必须安装方法及关键工序安装验收的数据标准必须安全措施必须工序报验表格(附在方案后)必须6 A3.9 施工专项方案报审表(危险性较大或技术难度高的工程专项施工方案等)专项吊装方案看情况施工安全专项方案必须其他专项施工方案看情况7 A3.4 施工起重机械设备进场/使用报验单专业检测单位检测报告必须建设行政主管部门颁发的安全检验合格证必须设备操作人员的上岗资格(起重工、指挥工、司索工)必须8A3.2 施工安全生产管理体系报审表:安全生产许可证、安全人员证书必须安全生产责任制度必须施工人员岗前培训和三级安全教育备案必须安全事故应急救援预案、安全生产管理机构、岗位职责分工必须9A2.1 工程进度计划报审表:总进度计划(包括制作、安装、关键节点)必须施工人员的进场计划看情况施工设备、构件进场计划看情况10 A3.7 施工测量报验单(办理中交、基础复查)进场后报验11 A3.3 材料(构配件)、设备进场使用报验单质量保证资料并盖购买单位的公章进场后报验12 A3.5 工序质量报验单:施工过程中报验进场后报验13 A3.8 混凝土浇筑报审表二次灌浆申请报审进场后报验说明:以上1-10项表格中A2.1是总表,其他为该总表的分部表式,11-13项表格中内容进场后报验。
工程监理工作交底编制:审核:杭州xx建筑监理有限公司年月工程施工监理交底致:(承包商)我公司受的委托,依据委托监理合同和规范要求对工程实施施工阶段的全过程监理。
对本工程的质量、进度、投资、安全四大目标实施控制,以及进行合同管理和相关协调工作。
为了更好的实现本工程的预期目标,保证监理工作的顺利开展,特交底如下:一、开工前的有关工作要求:1、本工程采用《工程建设监理规范》GB50319—2000附表中的A、B、C类表格。
2、本工程施工中涉及到多家相关单位,工程联系单的格式应按业主、监理、施工方共同确定的统一格式使用。
3、提供己方有关人员的联系电话已便工作联系。
4、开工前施工方必须上报的资料:(1)施工组织设计(专项方案)的报审:工程开工前7天,施工单位应把经施工单位相关技术部门审批并盖公司技术章的施工组织设计包括总进度计划表及相关施工专项方案,提交监理公司审查,施工组织设计(方案)应根据本工程特点进行编制,要求有针对性及可操作性。
其它专项方案实施前报审。
施工单位必须按批准的施工组织设计施工,并接受监理方的检查、监督。
报验表格用A2《施工组织设计(方案)报审表》。
(2)项目管理人员及特殊工种人员名单及上岗资格证书复印件:项目管理人员应按投标文件中的人员上报并具体到岗,若另有原因需调整的,所调换人员资格不得低于标书中确定的人员资格,且必须以书面形式上报监理、业主方审查批准,其中项目经理更换尚需到招标办办理相关手续。
上岗资格证书复印件必须在证书有效期内,并加盖公司章确认,外聘人员应有相关手续。
(3)施工测量放线表:报验表格:A4 《报验申请表》(4)、开工所需材料/设备的进场报验:对开工所需的材料,应提前进场报验,并按规定取样复试。
(5)“两材两块”等试验见证委托单:施工方开工前应确定试验单位,并将试验单位的营业执照、资格证书复印件报监理方审核,及时办理试验见证委托手续。
(6)分包单位资格报审:若本工程存在专业分包单位,施工方应在专业分包单位进场前就分包单位的资格向监理方进行报审,经批准后方可进场施工。
