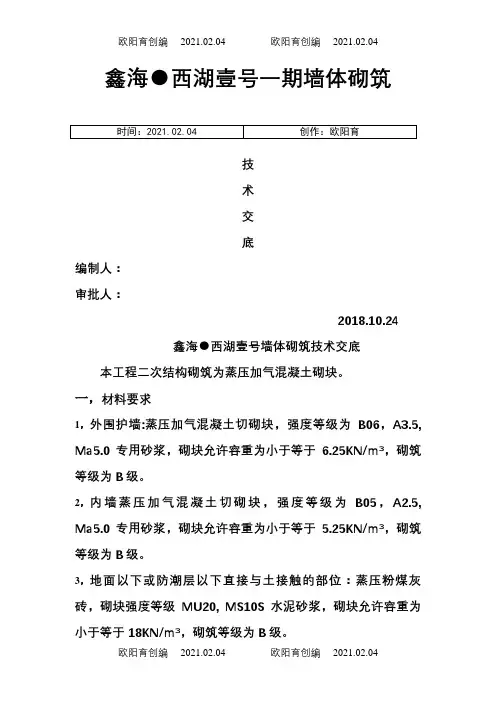

鑫海●西湖壹号一期墙体砌筑技术交底编制人:审批人:2018.10.24鑫海●西湖壹号墙体砌筑技术交底本工程二次结构砌筑为蒸压加气混凝土砌块。
一,材料要求1,外围护墙:蒸压加气混凝土切砌块,强度等级为B06,A3.5, Ma5.0专用砂浆,砌块允许容重为小于等于6.25KN/m³,砌筑等级为B级。
2,内墙蒸压加气混凝土切砌块,强度等级为B05,A2.5, Ma5.0专用砂浆,砌块允许容重为小于等于5.25KN/m³,砌筑等级为B级。
3,地面以下或防潮层以下直接与土接触的部位:蒸压粉煤灰砖,砌块强度等级MU20, MS10S水泥砂浆,砌块允许容重为小于等于18KN/m³,砌筑等级为B级。
4,砌筑砂浆采用预拌砂浆。
二,施工方法步骤与构造基本工艺:楼层清理→抄平放线→锚拉筋、构造柱钢筋植筋→卫生间、厨房止水带浇筑→砂浆拌制→墙体砌筑→构造柱、圈梁浇筑→填充缝隙→验收1、放线植筋完毕,墙拉钢筋在框架柱或剪力墙上植筋完成后,达到实验日期时及时让实验室做拉拔实验,拉拔实验合格后方可开始砌筑加气块,砌筑前施工方与监理,栋号长共同对墙线验收合格。
2,墙体厚度,平面位置,门窗洞口尺寸及定位均见建筑图,未经设计人员和工程部同意,不得随意增加或位移。
砌体组砌方法应正确,内外搭砌,上下错缝。
不得出现通缝。
水平和竖向灰缝宽度均不应超过15mm并用专用勾缝器勾缝。
3,加砌块墙的转角处,应隔皮纵、横墙砌块相互搭砌。
砌块墙的T字交接处,应使横墙砌块隔皮断面露头,如图1.2-1所示。
4,消火栓采用预制混凝土框墙,消防箱尺寸及位置以图纸设计为准。
5、空调套管预埋洞采用成品的管材预留,提前确定洞口位置。
6、强弱电箱预留洞采用预制混凝土电箱框,标高、位置准确,周围砌块采用套割不允许补小砖,如图1.2-2所示。
强弱电箱采用预制混凝土电箱7,当与构造柱或框架柱或剪力墙相连的填充墙墙垛尺寸L≤100mm时,采用素混凝土与结构构件整浇;当墙垛尺寸100mm<L≤200mm时,采用配筋混凝土墙垛,纵筋2C12,拉筋C6@200。

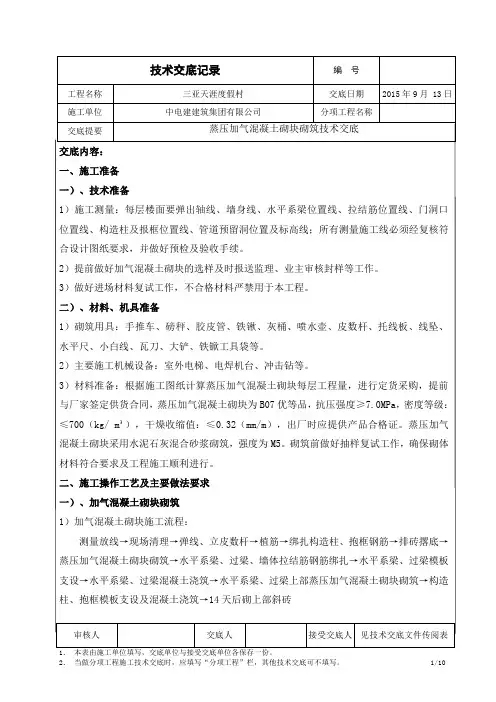

工程名称三亚天涯度假村交底日期2015年9月 13日施工单位中电建建筑集团有限公司分项工程名称交底提要蒸压加气混凝土砌块砌筑技术交底交底内容:一、施工准备一)、技术准备1)施工测量:每层楼面要弹出轴线、墙身线、水平系梁位置线、拉结筋位置线、门洞口位置线、构造柱及报框位置线、管道预留洞位置及标高线;所有测量施工线必须经复核符合设计图纸要求,并做好预检及验收手续。
2)提前做好加气混凝土砌块的选样及时报送监理、业主审核封样等工作。
3)做好进场材料复试工作,不合格材料严禁用于本工程。
二)、材料、机具准备1)砌筑用具:手推车、磅秤、胶皮管、铁锹、灰桶、喷水壶、皮数杆、托线板、线坠、水平尺、小白线、瓦刀、大铲、铁锨工具袋等。
2)主要施工机械设备:室外电梯、电焊机台、冲击钻等。
3)材料准备:根据施工图纸计算蒸压加气混凝土砌块每层工程量,进行定货采购,提前与厂家签定供货合同,蒸压加气混凝土砌块为B07优等品,抗压强度≥7.0MPa,密度等级:≤700(kg/ m³),干燥收缩值:≤0.32(mm/m),出厂时应提供产品合格证。
蒸压加气混凝土砌块采用水泥石灰混合砂浆砌筑,强度为M5。
砌筑前做好抽样复试工作,确保砌体材料符合要求及工程施工顺利进行。
二、施工操作工艺及主要做法要求一)、加气混凝土砌块砌筑1)加气混凝土砌块施工流程:测量放线→现场清理→弹线、立皮数杆→植筋→绑扎构造柱、抱框钢筋→排砖撂底→蒸压加气混凝土砌块砌筑→水平系梁、过梁、墙体拉结筋钢筋绑扎→水平系梁、过梁模板支设→水平系梁、过梁混凝土浇筑→水平系梁、过梁上部蒸压加气混凝土砌块砌筑→构造柱、抱框模板支设及混凝土浇筑→14天后砌上部斜砖审核人交底人接受交底人见技术交底文件传阅表工程名称三亚天涯度假村交底日期2015年9月 13日施工单位中电建建筑集团有限公司分项工程名称交底提要蒸压加气混凝土砌块砌筑技术交底2)加气混凝土砌块砌筑:①立皮数杆(采用30mm×40mm木料制作,一般距墙皮或墙角50mm为宜,皮数杆应垂直、牢固、标高一致),确定混凝土基座、拉结筋间距、门顶过梁、水平系梁、窗台、砌块皮数的高度。
