技术交底【青剑湖项目】324地块高层工程名称施工单位江苏省建工集团有限公司区工种泥工交底部位15~20#楼交底时间交底提要加气混凝土砌块填充墙砌筑技术交底交底内容:一、作业条件1.1砌筑前应弹出墙线及水平线,在墙线两侧必须弹出控制线以便后续粉刷时使用(分户验收前期工作),外墙门窗边、装饰柱从下至上弹出垂直控制线,并将门窗洞口宽度、高度、窗台高度尺寸上墙标示清楚并交底清楚以便于各班组能清楚知道。
1.2砌筑前应将楼面凝结灰浆清扫干净,洒水湿润,应提前2天,给加气凝土砌块浇水湿润。
根据最下一皮砖底标高,拉线检查基层到砖底水平灰缝厚度,如厚度超过20mm ,用C20细石砼找平,不得用除此以外的材料进行施工。
1.3砌筑前一天,应将墙与原结构相接处洒水湿润,以保证粘结牢固。
1.4现场应根据加气混凝土砌块的品种、规格、结构净空高度、相邻门窗洞口尺寸以及与相邻砌体砌块模数等因素,安排砌体平面、立面排块设计。
二、操作工艺2.1工艺流程2.2加气混凝土砌块砌筑时,墙底部应砌200mm 高的混凝土实心砖或浇筑200mm高等墙厚混凝土导墙,混凝土强度等级宜为C20(自拌)。
2.3厨房、卫生间及有防水要求的填充墙、建筑物外墙均采用砂加气混凝土砌块及相应专用粘结剂。
其余填充墙采用灰加气混凝土砌块。
2.4砌筑时应预先试排砌块,并优先使用整体砌块。
不得以须断开砌块时,应使用手锯、切割机等工具锯裁整齐,并保护好砌块的棱角,锯裁砌块的长度不应小于砌块总长度的1/3。
长度小于等于150mm 的砌块不得上墙。
砌筑最底层砌块时,当灰缝厚度大于20mm 时应使用细石混凝土铺密实,上下皮灰缝应错开搭砌,搭砌长度不应小于砌块总长的1/3。
当搭砌长度小于150mm 时,即形成通缝,竖向通缝不应大于2皮砌块,否则应配φ4钢筋网片或2φ6钢筋,长度宜为700mm ,如下图所示。
砌体施工工艺流程图抄平弹线预埋木砖、扩孔砖块排齐立皮数杆,砂浆配制砌筑、清缝、加浆勾缝预埋电线暗管质量检查验收砖块码堆加气混凝土砌块砌筑搭砌长度小于150mm时处理方法砌块墙的转角处,应隔皮纵、横墙砌块相互搭砌。

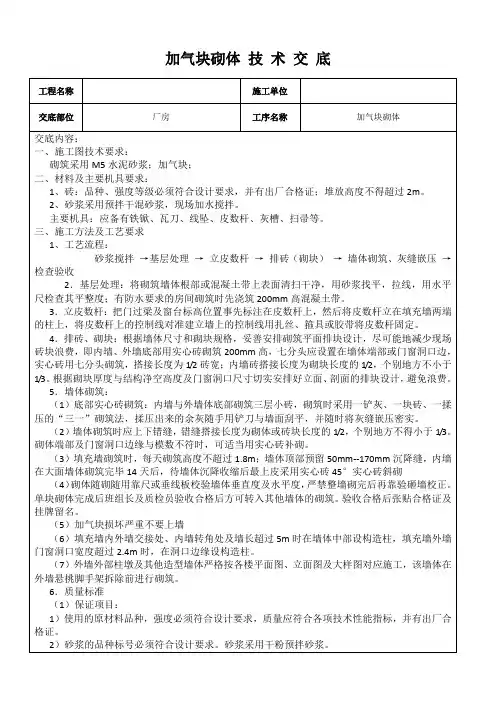

加气块砌筑技术交底加气块砌筑技术交底(上)一、施工材料1、加气块:按照设计需要选择不同规格,质量要符合相关标准,确保其强度、耐久性和抗渗性等性能。
2、砂浆:采用水泥、砂、砂浆增强剂等材料配制而成,砂浆要均匀涂覆在加气块表面,确保墙体的牢固性和稳定性。
3、钢筋:在需要加固的墙体、构件和梁柱等部位进行加筋,要按照设计要求进行布置和加固。
4、水泥:用于混凝土墙体、构件和梁柱等部位的粘结和固化,确保建筑物的强度和稳定性。
二、施工工艺1、砖扣:加气块应采用砖扣方式砌筑,即将加气块横向放置,两端向外突出,与下一块加气块咬口砌筑,确保墙体的牢固性。
2、错缝砌筑:为避免墙体出现裂缝,砖缝应采用错缝砌筑方式进行,即每一层的砖缝位置应与上下两层的砖缝位置错开,确保墙体的稳定性。
3、双拐角:在砌筑墙体的拐角处,应采用双拐角砖,以确保拐角处的坚固性和美观性。
4、外墙防潮:在砌筑外墙时,应在加气块表面涂刷防潮层,以防止外墙受潮生霉,影响建筑物的美观和使用寿命。
三、施工要点1、基础处理:在进行加气块砌筑前,要对基础进行处理,确保基础的坚实和平整。
2、同层砖接缝位置应错开;同柱或同墙体的开口位置要在同一层空心砖内或与插板连接处设置。
3、注意墙体的垂直度和水平度,特别是墙体的顶段、角落等部位要更加注意。
4、砌筑时要保证加气块质量,避免加气块的表面开裂,以影响墙体的牢固性。
5、在加气块表面涂刷砂浆前,要先浇注钢筋,并遵循钢筋加筋的设计布置要求。
加气块砌筑技术交底(下)四、验收标准1、加气块砌筑表面应平整,无开裂、剥落现象,砖缝应平齐、整洁,应符合现行建筑标准。
2、外墙面漆颜色、纹理、缝隙、尺寸等应符合设计要求,与建筑物的风格相协调。
3、加固墙体应确保钢筋布置正确、位置准确、间距均匀,钢筋与加气块之间应填充砂浆,确保其牢固稳定。
4、墙体表面应涂刷防潮层,确保外墙不受潮、不生霉,保持外墙的美观和使用寿命。
五、安全注意事项1、高处作业时,要佩戴安全帽、安全绳等安全防护设备,并确保升降机和脚手架等设备的牢固和稳定。
加气块砌筑技术交底 -加气块砌筑技术交底主要内容:一、加气块的特点及用途二、施工前准备工作三、施工工艺流程四、砌筑施工要点五、施工质量控制六、工艺注意事项一、加气块的特点及用途1. 加气块是一种轻质砌体材料,具有重量轻、保温隔热性能好、抗震性能好等特点。
2. 加气块广泛应用于住宅建筑、商业建筑等多个领域。
3. 加气块可用于墙体的砌筑、隔墙、隔音层等。
二、施工前准备工作1. 施工前需明确施工时间、工期及施工队伍组织。
2. 准备完整的施工设备及工具,如砂浆搅拌机、平衡仪、切割机等。
3. 保证加气块的质量,检查加气块是否有损坏、开裂等情况。
三、施工工艺流程1. 清理基础及墙体周围杂物。
2. 基底处理,如果基底不平整,需进行处理。
3. 进行墙体布水:根据设计要求,使用平衡仪将墙体的水平线、垂直线布置好。
4. 砌筑墙体:按照布好的水平线、垂直线逐层砌筑加气块。
5. 砌筑完一层后,进行砂浆搅拌,将砂浆均匀地抹在加气块顶面,并用刮板整平。
6. 每层加气块砌筑完成后,用平衡仪检查墙体的平整度和垂直度,并做调整。
7. 重复以上工艺,逐层进行砌筑直至墙体顶部。
四、砌筑施工要点1. 加气块的搭接方式:块缝与缝开尺寸改正、识缝,即可以减少砂浆消耗,又能增加墙体的强度。
2. 规范施工,确保加气块的质量,防止块裂、块脚露出、墙体不平整等问题的发生。
3. 控制砌筑砂浆厚度,避免出现孔洞、坑洞等问题。
五、施工质量控制1. 加气块的砌筑高度、墙体的垂直度、水平度应符合设计要求。
2. 加气块与砂浆的浇注要均匀,无空鼓、断面不平整等缺陷。
3. 加气块的表面应平整,无短头、露骨等现象。
六、工艺注意事项1. 加气块施工时要注意保持工地的整洁,避免影响施工质量。
2. 施工现场要保持通风良好,避免砂浆过早干燥引起质量问题。
3. 施工人员要穿戴好安全防护用品,注意施工安全。
以上是关于加气块砌筑技术交底的大致内容,可根据实际情况进行调整和完善。

加气块砌筑技术交底一、工程概述本次施工涉及的加气块砌筑工程位于_____项目的_____部位。
加气块具有重量轻、保温隔热性能好、强度高、施工方便等优点,被广泛应用于各类建筑的非承重墙体。
二、材料要求1、加气混凝土砌块加气块的规格尺寸应符合设计要求,常见的规格有600mm×200mm×200mm、600mm×200mm×100mm 等。
其强度等级不应低于 A35,干密度级别不应高于 B06。
加气块在运输、装卸过程中,严禁抛掷和倾倒,进场后应按品种、规格分别堆放整齐,堆置高度不宜超过 2m,并应采取防雨措施。
2、水泥宜采用 325 级及以上的普通硅酸盐水泥或矿渣硅酸盐水泥,水泥应具有出厂合格证及复试报告。
3、砂宜采用中砂,砂的含泥量不应超过 5%,不得含有草根等杂物。
4、其他材料拉结钢筋、预埋件、木砖等应符合设计要求。
三、主要机具1、机械设备砂浆搅拌机、塔式起重机、施工电梯等。
2、工具手推车、铁锹、瓦刀、托线板、线坠、小白线、卷尺、水平尺、皮数杆等。
四、作业条件1、主体结构已施工完毕,并经有关部门验收合格。
2、弹出墙身轴线、控制线及门窗洞口位置线,经复核无误。
3、砌筑部位的灰渣、杂物已清理干净,并浇水湿润。
4、拉结钢筋已按设计要求设置完毕,并经隐蔽验收合格。
5、砂浆配合比已由试验室确定,并准备好砂浆试模。
五、工艺流程基层处理→放线→排砖撂底→砌筑加气块→勾缝→顶部处理1、基层处理将砌筑部位的基层表面清扫干净,剔除表面的浮浆、松散的混凝土块等,并浇水湿润。
2、放线根据设计图纸,在楼地面上放出墙身轴线、控制线及门窗洞口位置线,并在墙柱上标出皮数杆。
3、排砖撂底根据墙体长度、高度及门窗洞口尺寸,进行排砖撂底,使组砌方法合理,便于操作。
排砖时应注意上下错缝,搭接长度不宜小于加气块长度的 1/3。
4、砌筑加气块(1)砌筑时,应先在底部砌三皮实心砖,高度不宜小于 200mm。
222表C2-1编 号 2023-0401工 程 名 称 交底日期 2023年4月1日施工单位分项工程名称砌体工程交底提要填充墙加气块砌筑交底内容:审核人 交底人 接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2寸线,在结构墙柱上弹好立面边线。
施工时砌块的含水率要控制在15%以下,砌块砌筑前24h 浇水湿润,砌筑面要达到饱和面干状态。
3.砌筑砌块:(1)砌筑时按墙宽尺寸和砌块的规格尺寸、排版设计进行排列摆块,不够整块时可以锯割成需要的尺寸,但不得小于砌块长度的1/3(600×1/3mm )。
竖缝宽3~5mm ,水平灰缝3~5mm 为宜。
砌筑时,满铺满挤,上下丁字错缝,搭接长度不宜小于砌块长度的1/3,转角处相互咬砌搭接。
应在水平灰缝设置2φ6的拉结钢筋,拉结钢筋长度应不小于700mm 。
(2)砌体墙与柱连接处,必须按设计要求设置拉结筋。
竖向间距为400/600mm (按砌体高度调整),埋压2Φ6钢筋。
埋直平铺在水平灰缝内,两端伸入墙内不小于700mm 。
(3)填充墙应沿框架柱全高每隔400/600mm 设2Φ6拉筋,拉筋伸入墙内的长度,6、7、8、9度时全长贯通。
当墙长度大于5m 时,在墙长中部设钢筋混凝土构造柱,无翼墙(悬墙)端头亦应设置构造柱,构造柱截面:墙厚×200,配筋4Φ12、表C2-1编 号 2023-0401工 程 名 称 交底日期 2023年4月1日施工单位分项工程名称砌体工程交底提要填充墙加气块砌筑交底内容:审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2Φ6@200。
当墙高度大于4m 时,在墙中部或门窗顶部设与柱连接且沿墙全长贯通的钢筋混凝土水平系梁,截面尺寸为:墙厚×200,配筋:4Φ12、Φ6@200。
内、外砖墙砌筑至顶部做法:当墙体长度<5m 时,应待下部平砌砖墙沉实后(一般在砌筑七天后)用泡沫棒+发泡软连接塞口。
加气混凝土砌块技术交底完整加气混凝土砌块技术交底工程名称:工程部位:交底对象:交底人:接收人:交底时间:一、施工准备一)材料准备及要求1.蒸压加气砼砌块规格为600mm×300mm,宽为120mm或200mm,强度级别为A3.5.在运输、装卸过程中,材料严禁抛掷和倾倒。
进场后应按品种、规格分别堆放整齐,堆置高度不宜超过2米,应防止雨淋。
砌筑前可向砌筑面适当浇水湿润。
2.预拌砂浆使用饮用水。
二)施工机具准备小推车、刮杆、铁锹、手锯、瓦刀、木棰、线坠、灰槽等。
三)作业条件1.砌筑前,墙基础经验收合格,砌筑的楼地面、灰渣杂物及高出部分清除干净。
2.拉接筋和构造柱必须按楼层提前报验,拉接筋要求位置准确,拉拔试验合格,拉接筋长度要满足要求,验收不合格将不允许下一道工序施工。
3.在结构墙柱上弹好+500mm标高水平线、加气混凝土墙立边线、门口位置线等。
4.按砌块的每皮高度制作皮数杆,并竖立于墙的两端,在两相对皮数杆之间拉水平线。
与砌体端头已施工的混凝土结构等连接时,也可在混凝土表面画出皮数标线再按标线砌筑。
二、施工操作工艺1.砂浆搅拌要求:砌筑用DM7.5干粉砂浆。
2.砂浆应随拌随用,砂浆应分别在3小时和4小时内使用完毕;由于施工期间气温较高(高于30摄氏度),应分别在拌制2小时和3小时内使用完毕。
5.砂浆试块按同一验收批,同一类型、强度等级的砂浆试块应不少于3组,砂浆强度应以标准养护龄期28天的试块抗压试验结果为准。
6.制作的皮数杆上应标明门窗洞口的位置,皮数杆要保持标高一致,盘角时要均匀掌握灰缝,砌筑时小线要拉紧,不得一层线松,一层线紧,以防止水平灰缝出现大小不匀。
7.砌筑前一天,将加气混凝土砌块及与原结构相接处撒水湿润,以保证砌体的良好粘结;加气砼块使用前砌筑面应浇水湿润以保证砂浆的粘结强度,严禁使用干砌块或含水饱和的砌块。
8.基层不平时,开始砌筑前做好地面找平层,不得在砌筑过程中逐步赶平。

加气块砌筑技术交底关键信息项:1、加气块的规格与质量要求2、砌筑施工的工艺流程3、施工中的质量标准与验收规范4、安全注意事项5、环境保护措施1、工程概述11 简要介绍加气块砌筑工程的基本情况,包括工程名称、位置、规模等。
2、材料要求21 加气块的规格、强度等级应符合设计要求,具备质量合格证明文件。
22 加气块的外观质量应无裂缝、破损、缺棱掉角等缺陷。
23 砌筑所用的砂浆应符合设计配合比要求,具备良好的和易性和保水性。
3、施工准备31 技术准备311 熟悉施工图纸,明确砌筑部位和技术要求。
312 进行技术交底,确保施工人员了解施工工艺和质量标准。
32 现场准备321 清理砌筑部位的杂物、灰尘等,保证基层平整、干净。
322 按照设计要求设置拉结筋,并进行隐蔽验收。
323 准备好施工所需的工具和设备,如搅拌机、运输车辆、砌筑工具等。
4、砌筑施工工艺流程41 放线411 根据设计图纸,在基层上放出墙体的轴线、边线和控制线。
412 对放出的线进行复核,确保准确性。
42 排砖撂底421 根据墙体长度、高度和加气块的规格,进行合理排砖,保证砖缝均匀、整齐。
422 排砖时应考虑门窗洞口、构造柱等部位的砖型和数量。
43 砌筑431 砌筑时应采用“三一”砌砖法,即一铲灰、一块砖、一揉压。
432 加气块应上下错缝、内外搭砌,灰缝应横平竖直,厚度均匀。
433 砌筑时应随砌随勾缝,勾缝深度宜为 3-5mm。
44 拉结筋设置441 按照设计要求,在墙体中设置拉结筋,拉结筋的间距、长度和规格应符合要求。
442 拉结筋应与墙体中的钢筋或预埋件连接牢固。
45 构造柱施工451 当墙体长度超过一定限度时,应设置构造柱。
452 构造柱的钢筋应先绑扎,然后支模浇筑混凝土。
46 过梁施工461 门窗洞口上方应设置过梁。
462 过梁的规格和型号应符合设计要求,安装应牢固。
47 顶部处理471 墙体砌筑至顶部时,应预留一定的空隙,待下部墙体沉降稳定后,再用斜砌砖进行封堵。
施工技术交底交底内容:一、工程概况本工程地下室二次隔墙采用蒸压砂加气砼砌块进行砌筑,规格为200mm墙厚采用A3.5 200 厚x240 高x600mm 长B06 级砌块,100mm 墙厚采用A3.5 100 厚x240 高x600mm长B06级砌块,墙底采用190x90x50的实心砌块垫底(注:本次交底不包含电梯井道二次结构施工,电梯井道二次结构施工将另外进行交底)。
二、施工准备(1)技术准备1、施工前,须对施工班组进行安全技术交底。
2、施工前组织好人力、材料、设备和现场的各项准备工作。
3、施工前熟悉图纸、变更、图纸会审记录等施工指导文件。
(2)作业前需完成的事宜1、进场原材料送检完毕,复检报告符合要求。
2、检查砌筑操作工人的的技能资格,并对其进行安全进场教育。
3、完成基槽、隐蔽工程、上道工序的验收,且经验收合格。
4、放线复核。
5、标志板、皮数杆设置。
6、现场所用计量器具符合检定周期和相关标准的要求。
(3)施工前定位放线要求砌筑施工前应先用钢尺校核轴线放线尺寸,允许偏差因符合下表中的规定。
附表:放线尺寸的允许偏差三、施工顺序作业准备T 砖浇水T 砌砖墙T 验评四、施工注意事项及要求(1)材料进场卸货及堆放要求砌块进场后,应采用叉车或吊车平稳装卸,严禁翻斗倾卸和抛掷。
露天堆放时应采用覆盖措施,防止雨雪和污染。
堆放场地应坚硬平整无积水,不得直接接触地面堆放,并且靠近施工现场,以减少多次搬运。
砌块应按品种、规格及强度等级分别堆放整齐,堆放高度不应超过2m。
砌块堆放示意图(2)施工要求1)砌筑要求1、本工程地下室内隔墙砌筑时砌块排列应上下错缝,搭接长度不宜小于下层砌块长度的1/3,且最小搭接长度应不小于150mm。
当不能满足时,在水平灰缝中应设置2,6 钢筋或,4钢筋网片加强,加强筋从砌块搭接的错缝部位起,每侧搭接长度不宜小于700mm。
2、砌筑前应对基层进行清理和找平,按设计要求测量放线、配块,并应每层挂线砌筑,确保墙面平整度和垂直度。
加气块砌体技术交底接,门洞口过梁标高严格按控制线控制。
六、施工要点及注意的质量问题1、如砌体工程从下往上进行,必须隔层砌筑;如从上向下进行,可以逐层砌筑。
2、砂浆的配合比采用重量比控制。
砂浆必须搅拌均匀,随拌随用;混合砂浆应在4小时内用完,禁止使用隔夜砂浆。
3、严禁干砖上墙,砌体材料浇水湿润的时间必须提前1~2d,砌体材料的含水率必须符合规范要求。
4、砌筑时应逐块砌筑,灰缝应横平竖直并饱满。
5、已砌筑好的墙体,不得再撬动、碰撞、松动。
若有碰撞、松动的墙体,应清除原有砂浆,重新砌筑。
6、对墙面的平整度和垂直度、砂浆饱满度和灰缝的均匀程度等,应及时检查并纠偏。
7、墙体拉结筋的位置、规格、数量、间距必须符合设计要求。
七、安全措施:1、砖堆放场地必须平整、排水通畅,砖的堆放高度不得超过两米2、用塔吊吊运砖时必须放置平稳,上部不得超出吊笼,防止吊运过程中脱落伤人。
3、料台必须根据施工方案搭设,严禁随意搭设。
调运时必须配备指挥人员,严禁输送材料时对料台进行冲撞。
4、料台一次堆放材料数量不得超过方案规定,边砌筑边上料,施工前不得提前大批量上料。
5、高出作业砌筑墙体时登高设施必须稳固,符合河南省高处作业规定,堆放材料时防止高处作业坠落伤人,注意交叉作业施工。
八、成本品保护:1、砖在运输、装卸过程中严禁抛掷和倾倒,进场后应按品种、规格分类堆放整齐,堆置高度不宜超过1.5m。
2、严禁干块和含水率饱和的砌块上墙,为防止或控制砌体干缩裂缝的产生,应做好框架柱、梁与砌体之间的接缝、勾缝处理,严禁混砌。
3、临时施工洞口、脚手眼部位应预留拉结筋,补砌时砂浆强度应提高一个等级,将接槎处清理干净,并浇水湿润。
施工技术交底附图:墙顶斜砌示意图16、楼梯间与人流通道的填充墙双面采用,4@250mm的钢筋网砂浆面层加强。
17、墙体与不同材料(如钢筋砼、钢结构、金属配件)交接处,墙体阳角部位、洞口边角等易开裂部位应采取防裂措施,采用通长涂塑耐碱玻纤网格布压入聚合物水泥砂浆层的做法,网格布搭接长度大于等于100mm,如下图所示。
18、墙体敷设管线后应用专用砂浆填实,宜比墙凹2mm,再用专用修补材料补平,沿槽长外侧粘贴宽度不小于100mm的耐碱玻纤网格布聚合物水泥砂浆增强。
19、与框架柱相连的填充墙长度小于等于200mm时,将此部分砖墙改为现浇混凝土,混凝土标号为C25,做法详见下图。
20、内隔墙端头靠内衬墙一侧设置构造柱时构造柱靠地连墙一侧与内衬墙背水面平齐,不得将构造柱设置在内衬墙范围内。
2)构造柱、圈梁、拉结筋、过梁、连接件设置及做法要求A.构造柱施工要求1、填充墙长度大于5m或墙长为层高的两倍时及墙拐角、丁字墙、十字墙与墙端无约束处(墙端无砼墙、柱时)均需设置钢筋混凝土构造柱,构造柱间距不大于3m,构造柱做法详见下图,构造柱砼强度为C25。
2、构造柱纵筋采用二次植筋的方式处理,植筋深度15d,构造柱钢筋保护层厚度为20mm,构造柱纵向钢筋可在同一连接区域搭接,搭接长度50d。
3、设置钢筋砼构造柱的墙体应按绑扎钢筋、砌筑墙体、支设模板、浇筑构造柱砼的施工顺序进行。
4、构造柱两侧模板必须紧贴墙面,支撑必须牢靠,严禁板缝漏浆。
5、门洞大于2m时在门洞两边设置钢筋砼构造柱。
6、墙体与构造柱连接处砌成马牙槎,马牙槎伸入墙体100mm,槎高240mm。
7、浇筑构造柱混凝土前应清除落地灰等杂物并将模板浇水湿润,然后注入50mm厚与混凝土配合比(去掉石子)相同的水泥砂浆,再分段浇灌。
振捣时振捣棒不应直接触碰墙体。
B.圈梁设置及施工要求1、当墙高大于4m时在墙体半高处设置与柱连接且沿墙全长贯通的钢筋砼水平圈梁。
2、圈梁砼强度为C25,圈梁主筋与一次结构之间采用二次植筋处理,植筋深度15d,圈梁钢筋保护层厚度为20mm,圈梁主筋可在同一搭接区域内搭接,搭接长度50d,圈梁做法如下图所示。
表C1-3工程名称工程编号交底内容:加气块砌筑一.砌筑说明交底部位交底日期砌加气砼砌块墙砌体加气块砌筑1.材料要求1)±0.000 以下承受MU15 混凝土实心砖;M7.5 水泥砂浆砌筑;±0.000 以上承受A3.5、B06加气混凝土砌块;M5 混合砂浆砌筑2)材料规格:加气混凝土砌块为80mm 厚和170mm 厚,分别用于建筑图示100mm 厚和200 厚墙体3)水泥:一般硅酸盐或矿渣硅酸盐水泥。
4)砂子:中砂,含泥量不超过5%,过5mm 孔径筛2.墙体拉结筋后砌填充墙与剪力墙或构造柱拉结筋详05J3-4,拉结筋2A6,竖向间距为500mm 左右,埋压2φ6 钢筋。
埋直平铺在水平灰缝内,两端伸入墙内不小于700mm 且不小于墙长的1/5。
3.构造柱位置填充墙相交处、转角处、自由端处、墙长超过 5 米时加设构造柱,构造柱截面为墙厚*200,纵筋4C12,,6@100/200,构造柱砼标号 C20。
构造柱与墙连接处做成马牙槎,马牙槎留置尺寸构造见 05J3-4图集 14 页,构造柱钢筋绑好后,先砌墙后浇筑构造柱混凝土,构造柱主筋应锚入上下层楼板或梁内,锚入长度 La,其上下端 600 范围内箍筋加密,间距 100,构造柱模之前应清理干净并留设清扫口。
4.墙顶拉结墙长>5 米时,墙顶与梁板拉结详《02G02》第46 页,楼梯四周的填充墙拉结钢筋沿墙通长设置。
5.砌体门窗口构造门窗洞口两侧按构造图要求设置抱框柱,抱框柱尺寸及配筋:抱框柱墙厚×200,主筋2C12,分布筋,6@200 的S 勾。
外墙窗台处设50mm 厚C20 砼压顶,压顶配筋2,6,分布筋,6@250。
门窗洞口与混凝土墙之间的填充墙﹤200 时改为混凝土现浇。
6.砌体门槛、防潮层的构造管道井门口做 300 高,C15 细石砼门槛,卫生间墙体砌筑之前先浇筑 220 高C20 素混凝土地梁,参见图集 05J11-2-J51-1、2。
加气块砌筑技术交底砌筑加气块是一种新型的建筑技术,它采用轻质材料制作的砌块,具有重量轻、保温隔热、防火阻燃等特点。
在进行加气块砌筑之前,需要进行一系列的准备工作,并对施工人员进行技术交底。
以下是对加气块砌筑技术的交底内容。
一、加气块的特性和优势1.1 加气块的材质和制作工艺加气块是由水泥、石灰、黏土、石膏等原材料通过发泡剂、外加剂等工艺制成。
砌块内部充满了小气泡,所以砌块的重量较轻。
1.2 加气块的性能和优势加气块具有良好的保温隔热性能,比传统的砖块保温效果更好。
同时,加气块还具有良好的防火性能,不易燃烧。
二、施工前准备工作2.1 确定施工方案根据设计图纸确定加气块砌筑的具体方案,包括墙体厚度、砌筑方式、构造等。
2.2 砌筑基底处理对砌筑基底进行清理、修复,确保基底平整、结实。
2.3 道具和设备准备准备好所需的砌筑道具和设备,包括砌筑工具、搅拌机、抹灰机等。
三、砌筑施工步骤3.1 砌筑粘土砂浆将砂浆按比例配制好,使用搅拌机将水泥、石灰、砂浆和适量水搅拌均匀形成粘土砂浆。
3.2 上浆处理施工前需对加气块进行上浆处理,即在加气块表面涂刷一层薄砂浆,以提高加气块与砂浆之间的粘结力。
3.3 粘贴加气块将加气块浸湿后,使用粘土砂浆将加气块粘贴在预定位置上,注意粘贴均匀、垂直。
3.4 砌筑墙体将加气块按预定的方法和要求进行砌筑,保持水平、垂直等准确度。
3.5 抹灰处理在加气块墙体砌筑完成后,进行抹灰处理,以提高墙体的平整度和强度。
四、安全注意事项4.1 施工现场安全确保施工现场整洁有序,设置警示标识,避免人员跌倒、碰撞等意外事故。
4.2 使用个人防护装备施工人员必须穿戴好安全帽、安全鞋等个人防护装备,确保施工安全。
4.3 注意材料贮存加气块需要存放在干燥通风的地方,严禁长时间暴露于阳光下。
五、施工质量控制5.1 砌筑墙体厚度控制按照设计要求,使用测量工具控制加气块砌筑的墙体厚度,确保达到设计要求。
5.2 墙体垂直度控制使用水平仪等工具控制加气块砌筑墙体的垂直度,确保墙体垂直平整。

2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
编号
表C2-1
工程名称保定市第十七中学综合楼交底日期2015/6/8
施工单位河北建设集团有限公司分项工程名称混凝土砌块砌筑
交底提要
交底内容:
2、.砌筑前,按墙段实量尺寸和砌块规格尺寸进行排列摆块,不足整块的可锯截成需要尺寸,但不得小于砌块长度的1/3。
采取满铺满挤法砌筑,砂浆应随铺随砌,墙体灰缝应上下皮错缝砌筑,转角处相互咬砌搭接。
3、.灰缝应横平竖直,砂浆饱满,水平灰缝砂浆饱满度不低于90%,竖缝砂浆饱满度不
低于80%,灰缝厚度宜为10mm~15mm。
缺灰处应补浆压实,并做成凹缝,凹进墙面2mm。
不得出现瞎缝、透明缝和假缝。
4、水平系梁、墙体拉结筋等与主体结构的拉结采用结构植筋专用胶锚固做法,按照图
集规定要求植筋深度为10d,植筋专用胶要由厂家提供相应材质证明,并按规定进行施工试
验。
5、墙体与构造柱处砌成马牙槎。
马牙槎伸入墙体60~100mm、马牙槎高200~300mm
并应为砌体材料的整数倍。
构造柱两侧模板必须紧贴墙面,支撑必须牢固,严禁板缝漏浆。
6、砌体填充墙的墙段长度大于5m时或墙长大于2倍层高时,墙顶与梁底或板底拉结,墙体中部设钢筋混凝土构造柱GZ1或GZ2(如图1),楼梯间填充墙应在四角处设置GZ1,所有悬臂、一字填充墙长度大于1m,且端部无结构墙柱时,应依墙厚设置GZ1或GZ2,填充墙墙肢长度小于240mm时,可用混凝土浇筑(如图2)。
构造柱混凝土浇捣应分段进行,每段高度不大于2m。
