有砟轨道施工一、人工铺轨方法1.测量定位铺设前,需对线路测量定位,其方法是提前设置线路中桩和水平桩。
(1)中桩铺轨前应钉设线路中桩,并应符合下列规定:1)桩距:直线时,桩距不得大于25m;圆曲线时,桩距为20m;缓和曲线时,桩距为10m。
2)在曲线起讫点、缓圆点、圆中点和圆缓点、道口中心点、道岔中心点及岔头、岔尾点,均应钉设带钉的中桩。
3)隧道内的中桩可标记在边墙上。
(2)水平桩水平桩应在铺轨后、铺砟整道前钉设,并符合下列规定:1)桩距:直线时,桩距不得大于50m;曲线时,桩距不大于20m。
2)线路纵断面变坡点和竖曲线起讫点,应增设水平桩。
3)水平桩应钉设在道床外的路肩上(曲线地段钉设在内侧路肩上)。
2.铺轨温度的选定钢轨温度在式(3-1)范围时为最佳铺轨时间,一般情况下,应安排在此条件下铺轨。
钢轨温度在式(3-2)范围时可铺轨,铺轨时不留轨缝。
轨温大于或小于时,不得安排铺轨。
式中T max——钢轨可能达到的最高温度(℃),其值采用当地历史最高温度+20℃(长度大于300m的隧道内,最高轨温可采用当地历史最高温度);a——钢轨接头最大构造轨缝(mm),取18mm;gC——钢轨接头阻力和道床纵向阻力限制钢轨自由胀缩的长度(mm),钢轨长度小于或等于15m及长度大于15m的C值分别为2mm和4mm;对历史最高、最低轨温差高于85℃的地区,铺设钢轨长度大于20m的轨道,C值应取6mm;L——钢轨长度(mm);T——钢轨可能达到的最低温度(℃),其值与当地历史最低温度相同。
min3.铺底砟铺轨前,应先铺部分道砟。
双层道床宜按垫层厚度铺足,单层道床铺设厚度宜为150~200mm。
顶面应平整,中间拉成槽。
铺设混凝土枕地段,中间凹槽宽宜为600mm。
道砟来源困难时,铺轨前可在每股钢轨下先铺设厚度不小于100mm、宽度不小于800mm的两条道砟带。
底砟或砟带应按中桩铺设,其宽度、厚度、中部凹槽应符合施工要求,表面基本平整。
轨道施工方法、工艺及措施一、轨排组装⑴工艺流程图轨排组装施工工艺流程图见下图:⑵工艺流程说明施工准备:按施工设计资料计算轨节表,备齐轨料并堆码于生产线两侧。
摆放轨枕:用10吨龙门吊将轨枕吊到组装台上。
上钢轨:利用两台10吨龙门吊吊轨。
按轨排表计算值用方尺控制钢轨相错量,将钢轨吊到轨枕承轨槽内。
画线方枕:在钢轨内侧用白油漆画线,对线方正轨枕。
散配件、组装:将配件散放在轨枕头上,用专用工具使扣件将钢轨和轨枕组装成轨排。
成品轨排检查:由质检员详细检查轨排质量是否符合标准,不合格的重新处理,并作好原始记录,在每个轨排上配齐鱼尾板及螺栓带帽,并涂油放在轨排接头上,用油漆在轨排铺设终端标注轨枕分中线,轨排号及生产班组。
吊装轨排:用两台10吨龙门吊将成品轨排按铺设顺序吊运装车或存放于轨排场。
⑶质量控制及检测轨枕检查:检查轨枕,如有不合格一律不用,对个别有缺陷的轨枕进行处理。
吊枕时轨枕生产厂标在单侧一致,如有不对的必须逐根掉头,每次自轨枕堆码场起吊不超过10根轨枕。
钢轨检查:吊轨前检查钢轨型号、长度是否与设计一致,直线段钢轨配对时两钢轨偏差在3mm以内,曲线地段按轨排表计划选配缩短轨。
并将钢轨长度正负误差值写在轨头上。
配件检查:各种零件安装齐全,位置正确。
二、铺轨机铺轨⑴艺流程图铺轨机铺轨施工工艺流程图见下图。
⑵工艺流程说明①施工准备复核铺轨面标高和线路中心线,加密线路中心桩;将中心桩引入路肩上并作明显标记;施工设备就位;在铺架基地按轨节表拼装轨节并装车。
②运输轨节到施工地点,立换装龙门架机车推送铺轨机龙门吊及轨节到施工地点。
列车编组如下:机车→龙门架→轨节→轨节→轨节→轨节。
机车推送轨节在距轨道作业1~2km处适当地点,立换装龙门架。
换装龙门架地点选在直线地段或R>1000m以上缓和曲线上,如果条件困难,可将已铺曲线轨道在立换装龙门架位置上拨直,两端拨圆顺,两换装龙门架中心距用粉笔标出位置后,搭设龙门架基础的木垛。

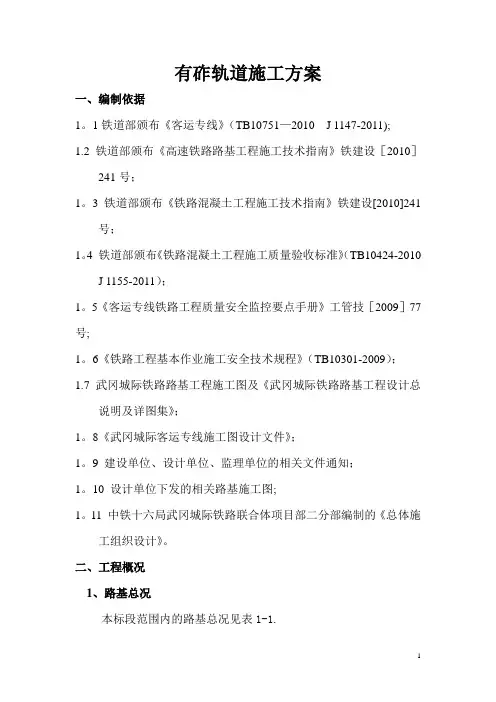

新建至荣成城际铁路工程Ⅲ标有砟轨道道砟施工方案中交第二航务工程局青荣城际铁路施工指挥部二〇一三年九月目录第一章编制原则与编制依据 (3)1.1 编制依据 (3)1.2 工艺概况 (3)第二章工程概况 (4)2.1 工程概况 (4)2.1.1主要工程量 (4)2.1.2道床断面示意图 (4)2.1.3有砟轨道道砟铺设方案 (5)第三章有砟轨道施工工艺流程 (6)3.1.有砟轨道施工基本工艺流程图 (6)第四章底层道砟铺设施工工艺 (7)4.1 工艺概述 (7)4.2 作业容 (7)4.3质量标准及检验方法 (7)4.4施工准备 (8)4.5施工机械及工艺设备 (8)4.6工艺及质量控制流程 (8)4.7 工艺步序说明 (9)4.7 道砟进场检验 (10)4.8 质量控制及检验 (10)4.9 施工要求 (11)第五章补砟整道作业施工工艺 (12)5.1 工艺流程 (12)5.2 施工要求 (12)5.2.1卸砟组织 (13)5.2.2补砟整道的施工方法 (14)5.2.3 质量控制及检验 (17)第六章上砟整道施工工艺 (19)6.1 工艺概述 (19)6.2 作业容 (19)6.3 质量标准及检验方法 (19)6.4 施工准备 (21)6.5 施工机械及工艺装备 (22)6.6 工艺及质量控制流程 (23)6.7工艺步序说明 (25)6.8 施工安全及环境保护 (27)6.9 客运专线有砟轨道道砟储存规定 (28)第一章编制原则与编制依据1.1 编制依据(1)铁道部颁布《高速铁路轨道工程施工技术指南》铁建设[2010]241号;(2)铁三院《轨道施工图设计交底》;(3)《客运专线铁路工程质量安全监控要点手册》工管技[2009]77号;(4)《铁路工程基本作业施工安全技术规程》(TB10301-2009);(5)《靑荣城际客运专线施工图设计文件》;(6)建设单位、设计单位、监理单位的相关文件通知;(7)现场实际调查与测量资料。
目录一、编制依据 (1)二、工程概况 (1)三、总体施工方案 (1)(一)施工组织机构设置 (1)1. 管理组织机构 (1)2. 项目部经理部职责划分 (2)3. 架子队组织机构 (2)(二)队伍安排 (2)(三)任务划分 (2)(四)计划工期 (2)(五)施工人员机械设备进场情况 (3)(六)总体施工方案 (3)1. 预铺道砟 (3)2. 铺枕、铺设长钢轨 (3)3. 线路初整阶段 (3)4. 精整阶段 (4)5. 钢轨预打磨 (4)四、施工工艺 (4)有砟道床施工 (4)(一)施工工艺流程 (4)(二)底层道砟铺设 (5)1. 施工准备 (5)2. 道砟运输 (6)3. 虚砟摊铺整平 (6)4. 虚砟整平后碾压 (7)(三)铺枕、铺设长钢轨 (8)(四)铺轨后分层上砟整道 (8)1. 施工工艺流程 (8)2. 施工准备 (8)3. 配砟整形作业 (9)4. 起道、拨道、捣固及动力稳定作业 (9)● 有砟道岔铺设 (12)(一)施工工艺流程 (12)(二)道岔前预铺道岔 (12)1. 施工工艺流程 (12)2. 施工方法 (13)3. 道岔铺设 (13)(三)道岔铺砟整道 (13)1. 施工工艺流程 (13)2. 道岔铺砟整道 (13)● 无缝线路施工 (14)● 有砟轨道精调整理 (14)(一)施工准备及相关规定 (15)(二)施工工艺流程 (16)(三)主要施工设备 (16)(四)轨道精调整理应做好以下各项工作 (17)(五)施工步骤 (17)● 有砟道岔的精调整理 (21)(一)施工准备及相关规定 (21)(二)施工工艺流程 (21)(三)施工设备 (22)(四)有砟道岔精调整理 (22)(五)有砟道岔经全面精调整理达到验收要求,须符合以下要求 (22)● 钢轨预打磨 (23)(一)施工工艺流程 (23)(二)钢轨全线预打磨主要设备 (23)(三)施工准备 (23)(四)钢轨打磨后应符合下列规定: (23)五、质量标准及检验方法 (24)六、各项保证措施 (27)(一)质量保证措施 (27)1. 组织措施 (27)2. 管理措施 (27)3. 技术措施 (28)(二)安全保证措施 (29)1. 安全保证体系 (29)2. 安全管理机构 (29)3. 安全保障技术措施 (29)4. 其他安全保障措施 (30)5. 安全应急救援预案 (34)6. 突发事故报告、应急措施及处理 (35)7. 施工安全注意事项 (36)(三)文明施工措施 (36)1. 管理目标 (36)2. 主要措施 (36)(四)成品及半成品保护措施 (37)(五)环境保护措施 (38)1. 环境保护组织机构 (38)2. 环境保护和水土保持的管理措施 (38)附图一: 项目部管理组织机构 (39)附图二:架子队管理组织结构图 (40)附表一:项目经理部组织机构职责划分 (41)附表二:拟投入本工程的主要施工机械、设备 (44)附表三:拟投入本工程的架子队及主要组成人员 (45)有砟轨道施工方案一、编制依据《高速铁路轨道工程施工质量验收标准》TB 10754-2010/J1150-2011;《高速铁路轨道工程施工技术指南》铁建设[2010]241号;二、工程概况青荣城际铁路正线轨道采用重型轨道标准,按一次铺设跨区间无缝线路设计,采用60kg/m定尺长100m的U71Mn无螺栓孔新钢轨。
铁路有砟轨道施工铺轨方法探析摘要:轨道铺轨铺设是铁路工程施工的站后工程,是指路基、桥梁、隧道等完成并达到设计强度后,将钢轨、轨枕、道岔等轨料,采取一定方式,按照施工技术标准铺设在线路规定位置上的施工过程。
其中铁路有砟轨道铺设是国内成熟轨道道床类型之一。
此道工序是铁路运行通车的关键,介于土建与机电施工间的施工工序,其意义重大,轨道铺设能否如期完成,直接影响轨道交通工程交付运营的期限,对加快工程进度,降低工程成本都有十分重要的意义。
铁路有砟轨道铺轨具有人工、时长、物资等资源耗费大的特点,所以应根据铁路有砟轨道铺轨施工特点,选择科学的施工工艺方式,提升铺轨质量和效率。
关键词:铁路工程;有砟轨道施工;铺轨方法一、前言铁路建设工程施工过程中受到多方因素限制,不同施工工序需要应用不同的施工方法,针对铁路有砟轨道施工同样受营业线、作业面供给等条件的制约,所以应有效根据铁路有砟轨道施工实际确定科学的铺轨方式,提高铁路有砟轨道施工效率,提升路有砟轨道完成质量。
面对不同的施工环境,应形成符合实际的轨道铺设施工设计方案,为后续的信号等方面的施工提供施工基础,保证铁路工程建设的顺利实施。
二、有砟轨道技术概述目前我国铁路运输中时速经常在200公里以上,因此在有砟轨道施工前的精密轨道测量就是重中之重。
对于超高速行驶的列车而言,首先需要保证的就是轨道要具有极高的平顺性,轨道及道岔线性甚至要达到毫米级别的要求,所以建立一套与之密切相关的高精度精密测控系统便成为了整个工程中不可或缺的一部分,目前SCP加密基标及CPⅢ精密控制网在铁路测量市场领域广为使用。
除了精密测控系统之外,有砟轨道铺设方法的选用也极为关键。
有砟轨道铺轨前底砟摊铺(双层道床)或预铺道砟(单层道床)完成后,就回选取一种有砟轨道铺设方案。
从人工铺轨、换铺法(PG28型+人工法)再到单枕连续铺设法(CPG500型),均具备各自优势。
人工散铺法是传统的铺轨方法,其主要优点是:设备简单,操作灵活,准备周期短,受线下工程影响仍可以间断地提前投入铺轨作业。
高速铁路有砟道岔铺设施工工艺工法1 前言1.1工艺工法概况高速有砟道岔铺设主要有“原位法”和“移位法”两种方法。
根据铁道部对客运专线铁路道岔铺设要求,有砟道岔宜采用平台组装、整体换铺的施工方法。
本工艺工法为“移位法”,采用“组装平台预组装、专用设备跨区间整体运输、专用换铺设备机械换铺”的高速有砟道岔的施工工艺工法,解决了现场高速有砟道岔预组装、整体运输等一系列难题,满足了铺设质量要求,提高了工效,为我国今后高速铁路有砟道岔铺设施工积累了宝贵的施工经验,具有广阔的推广应用前景。
1.2 工艺原理道岔的组装采用自行研制的高速有砟道岔专用组装平台,利用平台精细组装、调整道岔,达到标准后进行岔内铝热焊接,采用道岔换铺专用设备,将整组道岔吊装至高速道岔整组运输专用车上,运输至设计岔位进行换铺,经过初步整道后,开通道岔直股方向,随后进行道岔养护工作,在温度条件满足设计的情况下,将道岔与两端线路锁定。
2 工艺特点2.0.1 采用基地组装平台组装高速道岔,使高速道岔组装作业工厂化、标准化、规范化,提高了高速道岔的组装质量,同时为岔内焊接提供了良好的条件,保证了焊接质量。
2.0.2 采用专用运输设备,将组装好的高速道岔通过跨区间运输至设计岔位,提高了现场道岔的铺设效率。
2.0.3 采用专用道岔换铺设备进行高速道岔的换铺作业,有效保证了高速道岔在整组移动过程中的几何尺寸不受影响,提高了高速道岔的就位精度。
3 适用范围本工艺工法适用于高速铁路18号及以下有砟道岔“移位法”铺设施工。
4 主要引用标准《高速铁路轨道工程施工技术指南》(铁建设[2010]241号)《高速铁路轨道工程施工质量验收标准》(TB10754-2010 J1150-2011)《钢轨焊接第3部分:铝热焊接》(TB/T1632.3)5 施工方法正线高速道岔采用临时轨排换铺法铺设,即在铺轨到达时,岔区用临时轨排代替,满足铺轨机车的正常通行。
在铺轨工作换线后,拆除岔区临时轨排,换铺为预组装好的正式道岔,随后进行道岔的日常养护工作和08-475道砟捣固车大机养护,在温度条件满足设计的情况下,将道岔与两端线路锁定,最后安装电务设备,进行工电联调,使高速道岔达到验收标准。
有砟轨道施工11.1 施工准备1.设计文件核对及技术交底轨道施工前应熟悉批准的施工设计文件(包括变更设计文件),接收与轨道施工有关的工程竣工及变更设计资料,并进行核对。
施工前应进行技术交底。
2.施工调查调查沿线道砟来源、供砟方式、道砟运输条件及道砟储备场设置条件;调查沿线水源、电源供应及使用当地电网的可能性等;调查大型铺轨机械通过地段的限界情况;收集沿线水文气象资料;了解与轨道工程有关的工程进展情况、质量状况及对轨道工程的影响。
3.编制实施性施工组织设计铺轨前应编制实施性施工组织设计,对施工过程的质量控制及进度计划提出明确的要求,并制定作业指导书。
实施性施工组织设计应包括编制依据及原则、工程概况、机构设置及劳动力组织;主要施工方法及施工安排(包括施工顺序)、施工进度;制定各季节焊接、铺设长钢轨的技术措施和铺轨进度计划的实施方案;轨道部件用料计划和供料方式;铺轨、焊轨基地设置,沿线临时工程,通信及行车方案;生产及生活用水、用电供应方案;施工机械及试验检测设备配置计划;工程运输组织(含长钢轨运输)及机车车辆配置计划;工期、安全、质量保证、文明施工及环境和劳动保护措施等。
4.轨道部件的质量检验及储存地铁有砟轨道部件包括:钢轨、轨枕、联结零件、道砟、道岔、钢轨伸缩调节器和线路附属设备等。
各类轨道部件生产厂家均应具备生产资质,并按照相关标准规定的批量,出具产品检验合格证,并提供质量保证书,采购方应提供质量复验证明书。
施工单位应对进场的轨道部件按相关规定进行抽样检查。
轨料存放场基底应平实,并有良好的排水系统。
钢轨应分类垛码并符合以下规定:钢轨起吊应缓起、轻落,保持钢轨基本平直;钢轨应逐根丈量并测量断面尺寸,不同长度和断面尺寸公差级别的钢轨应分类垛码,并予以标识;每垛钢轨应树立标牌,标识产地、类型、规格、数量;钢轨垛底应支垫架空,支垫应与钢轨垂直放置,间距5~7.5m,上下层同位,垛码层数应保证钢轨不伤损变形。
5.4.1.有砟轨道的铺设拟计划在同江北换装场内设置一处铺架基地,标准轨采用铁路铺轨机铺设轨排,轨排铺设后先采用人工整道调整线路状态,然后采用机械进行补砟,采用换轨车进行长轨换铺,大机进行捣固整道;待线路达到初稳定状态后,进行长轨焊接和应力放散锁定施工,最后再进行大机养整道,按照线路设计要求,计划进行6遍机械捣固和6遍动力稳定,达到线路开通时速。
5.4.1.1.换铺法换铺法铺轨施工工艺:施工准备→铺底层道砟→铺轨排→上砟整道→换轨车换轨→上砟整道→单元轨节焊接→大机整道→应力放散及无缝线路锁定→轨道整理及打磨→轨道检测及验收。
5.4.1.1.1.施工准备⑴铺砟前应取得线下施工单位线路测量资料、中桩、基桩和水准点,并进行铺砟前路基面检查,复测线路中桩、基桩及路基面高程,形成交接记录。
⑵对砟场建场检验、生产检验的有效性进行评估,检查出厂检验报告。
底砟进场前应对其品种、外观等进行验收,其质量应符合现行《铁路碎石道床底砟》(TB/T2897)规定。
⑶底砟进场时应对其杂质含量和粒径级配进行检验。
5.4.1.1.2.铺底层道砟桥面底砟铺设采用汽车将道砟运于梁面上,人工配合装载机将道砟摊平,不可成堆,方便铺设轨排。
普通路基段利用既有便道及正线路基将道砟通过汽车运送到路基上,采用推土机、挖掘机摊铺平整,压路机压实,人工配合机械进行整平。
预铺后的底砟砟面应平整,其平整度应满足铺轨需要,砟面中间不得凸起。
底砟摊铺压实后道床密度不小于1.6g/cm3。
5.4.1.1.3.轨排铺设采用机械进行轨排铺设。
(1)组立倒装龙门架:倒装龙门架组立在基底坚实,线路坡度≯10‰的直线地段和半径≮1000m的曲线线路上,基底要整平夯实并垫放至少两层木枕。
组立好的龙门架腿底宜高出轨面250mm以上,抬重梁底距轨面的净空须在5300mm以上,保证运轨排车及2号车能自由通过。
两边支腿保持水平,误差≯4mm,左右支腿与线路中心的距离保持相等,误差≯10mm。
(2)装轨排到2号车上:机车推送轨排车至龙门架下对位,挂钩,吊起轨排组。
起吊高度以2号车能安全通过为准,并检查两侧无障碍物时,机车牵引轨排列车退出龙门架,同时2号车自行驶入吊有轨排龙门架下,落下轨排组,摘去吊钩。
2号车装上轨排组后,进行临时加固,检查拖轨防溜措施及车体两侧无碰挂后,即可运行至指定位置。
(3)吊铺轨排:吊轨小车在预定位置落下吊钩,挂好轨排并起吊前行,当后端与已铺轨排前端相错0.1m左右时,开始下落,距砟面约0.3m时,稳住轨排,对正中线,后端下落与已铺轨排连接,预留好轨缝,轨排就位摘钩。
继续下一节轨排铺设:吊轨小车升回到指定位置,进行下节轨排的铺设。
铺轨过程中,检查轨排的铺设里程与设计是否相符。
如因积累偏差或差错可能影响前方曲线轨排布置或钢轨接头可能进入《规范》规定的禁止接头的地点时,及时采取措施加以纠正。
(4)扫尾:补齐并拧紧鱼尾板螺栓,拨正线路,方正轨枕,捣实承轨处的枕下道砟,消除反超高和三角坑。
重点对桥面、道口、道岔及合龙口处的维修,以保证工程列车运行安全,提高工程列车运行速度。
5.4.1.1.4.人工整道⑴第一遍上砟整道第一遍上砟整道的主要目的是补砟、消灭三角坑和反超高,并拨正轨道位置。
上砟:将道砟均匀地散布到轨道内。
起道:将每节轨道在几个点抬高并用道砟垫实。
抬高后的轨面大致平顺,没有显著的凸凹和反超高。
抬高后同时方正轨枕位置。
串砟:轨节抬起后向轨枕下面串砟,要求串满串实,没有空吊板。
拨道:在上述工作完成一定长度后进行一次拨道,即将线路拨到中心线位置,达到直线顺直,曲线圆顺。
拨道前检查要拨的线路地段的轨缝是否合适,必要时进行调整,以防发生胀轨。
⑵第二遍上砟整道第二遍上砟整道的主要目的是补砟、匀缝、方枕、串砟捣实,进一步拨正轨道位置,使之能达到35km/h安全运行速度。
上砟:与第一遍上砟整道相同。
匀轨缝:在进行该项作业时须拧松螺旋道钉的螺帽,以便抬道后细方轨枕。
起道:将轨道抬高至设计标高,并略加高1~3mm的沉落量。
曲线外股钢轨按规定超高抬够。
起道后的轨道前后高低、左右水平均符合规范要求。
细方轨枕:按轨腰上的标志整正轨枕。
串砟:钢轨两侧40~50cm范围内串满道砟,钢筋混凝土轨枕中间60cm宽的砟面低于轨枕底面30mm以上。
填盒:向轨枕盒内填补一部分道砟,供捣固用。
捣固:利用小型液压捣固机将钢轨外侧40cm、内侧45cm范围内的道砟分3~4次将道床捣实,使能承受列车通过时荷载。
拨道:按照线路中线细拨轨道。
拨道前可将轨枕端部的道砟扒开一部分,以减小拨道时的阻力。
整道:包括小量的拨道、校正线路平面位置、整修道床、补足轨枕盒内道砟、拍实道床边坡及顶面并使之保持稳定。
⑶道床最后整修这是轨道工程验交前的最后一次作业。
起道:做到与设计纵断面规定的标高误差符合规范要求。
轨道水平前后高底符合验标规定,轨枕与线路中线垂直,其间距及偏斜误差不大于规范要求。
找平小洼:使轨面达到平顺。
捣固:做到钢轨接头处无暗坑吊板,其他处无连续暗坑吊板。
暗坑吊板率,正线不超过8%,站线不超过12%。
拨道:达到直线远视正直,曲线圆顺。
填补轨枕盒内道砟:道砟面比木枕顶面低30mm,混凝土轨枕埋深为150mm,中间凹槽符合规定。
整理道床:夯拍道床面,使道床横断面符合设计要求,道床边坡上下边缘整齐并与钢轨相平行。
备足道砟,配属大型机械养护、整道。
5.4.1.1.5.换铺长轨换铺法施工工艺流程图见图2-5-25、图2-5-26、图2-5-27。
图2-5-25 卸放长钢轨工艺流程图图2-5-26 换铺长钢轨工艺流程图图2-5-27 工具轨回收工艺流程图⑴施工方法当轨排铺设完成后进行补砟整道作业,待线路具备换铺长轨条件后,分区段进行长轨换铺施工;本标段长钢轨统一焊轨厂焊接制作后运至铺架基地,换铺时采用长轨运输车运到工地现场,并将长轨卸到轨道两侧,采用换轨车换轨。
⑵无缝线路换铺①换铺无缝线路采用人工配合换轨车作业,换轨车一次将长轨条换铺到轨枕上,同时将工具轨拆除分开置于线路两侧。
②穿待换钢轨:开动换轨专用车,当换轨车运行至长钢轨始端刚接触轨枕(在轨道的内侧)时停车;然后解开换轨起点的接头夹板,将普通轨向两侧拨出承轨槽,并将长钢轨始端拨入承轨槽;然后将普通轨始端穿入换轨专用车短轨滑槽。
③牵引换轨:新轨落下后锁定线路,换轨专用车向前运行,前转向架在已铺设的轨道上,后转向架运行在换入的长钢轨上,普通轨与长钢轨在车底下方交错,换出的普通轨落在线路两侧的砟肩上;当一次换轨至最后一对,长钢轨末端刚从滑槽落入承轨槽而短轨未落地时,将事先准备好的短轨插入,用断轨急救器连接,然后再向前开动换轨车使短轨完全落地。
⑶工具轨回收换轨结束后,专用收轨车尾随其后进行轨料回收。
在收轨平板车两端,设有专用的钢轨起重机各一台,每台起重机是由同步回转立柱、横梁、2台2t电动葫芦组成“T”型起重机;电动葫芦起吊及移动要同步作业,以免立柱、横梁受偏载。
两台起重机同时将线路两侧的钢轨吊起,移到平板车上存放。
5.4.1.1.6.现场单元轨节焊接现场钢轨单元及锁定焊接采用移动式闪光焊轨车进行联合接头焊接。
⑴施工准备现场焊接开始前,按现行规范《钢轨焊接》中的有关规定进行试验,以确定焊机工艺参数。
施工时严格按照确定的参数进行作业。
⑵待焊钢轨及接头准备焊接前松开待焊轨头后方10m范围内的扣件及前方一节待焊轨的扣件,长轨下每隔12.5m安放一个滚筒,以便钢轨可以纵向移动焊接。
用轨端打磨机打磨两焊接轨端面,使其露出金属光泽达到80%。
打磨焊机电极钳口轨腰接触区,两焊接轨端抬高40mm,便于焊机对位夹轨。
现场钢轨焊接采用接触焊接方法,其施工工艺见图2-3-39。
图2-5-28单元轨现场焊接施工工艺图⑶焊机对位移动式焊轨机对焊头初定位。
焊机的液压系统对焊头精确定位。
⑷接头对正焊机夹紧钢轨并自动对正。
钢轨对正时检查轨缝不大于1mm,轨缝过大重新对正,焊接时按要求及钢轨工艺参数进行作业。
⑸焊接、推凸移动式闪光焊机按照设定的参数自动完成钢轨焊接、顶锻、推除焊凸,焊机的液压系统提升焊机,人工铲除已推掉的焊凸。
⑹正火焊接后,焊缝进行自然冷却,当焊缝温度低于500℃时,采用气压焊热处理设备对焊缝进行正火处理。
轨头加热的表面温度不超过950℃,轨底加热的表面温度不低于820℃,正火加热温度采用测温仪测量,正火温度应记录。
正火后焊缝不能冷却过快,否则要采取适当的保温措施。
⑺焊缝粗打磨、精打磨粗打磨采用手提式砂轮机对焊缝及附近轨头顶面、侧面、轨底上面和轨底进行打磨;在打磨轨头时,平直度在焊缝两侧各1m范围内为0~0.3mm;焊缝踏面部位热态时呈+0.1mm上拱量,在常温下不能打亏,打磨时不得横向打磨,打磨面不得发黑、发兰而应平整有光泽,表面粗糙度满足探伤仪扫描的要求。
精打磨采用仿形打磨机对焊头进行仿型打磨,打磨后的焊接接头须保证焊缝两侧各500mm范围内轨顶面及轨头内侧工作面的平直度不大于0.2mm/1m。
检查焊头的平直度,钢轨焊头纵向打磨平顺不得有低接头。
用1m直尺测量钢轨焊头的平直度须符合要求。
⑻焊缝探伤按照《钢轨焊接》的规定,用超声波探伤仪对焊头进行全断面超声波探伤。
不得有未焊透、过烧、裂纹、气孔夹渣等有害缺陷,如有上述问题必须锯轨重焊。
探伤记录必须完整、齐全、准确,发现缺陷须将情况附图说明,并填写处理结果。
5.4.1.1.7.大型养路机械整道⑴机械整道线路铺设完毕,即对铺轨后的线路进行重点整道,作业重点为拨顺轨道方向,串实承轨槽处道床,消灭线路三角坑和反超高。
第一次人工配合机械上砟整道:在铺设轨排之后立即进行,K13风动卸砟车卸砟,上砟量为总上砟量的40%,人工与小型捣固机具相配合整道,起道量为70~80mm,目标是消除反超高、空吊板、三角坑等影响行车安全的隐患,保障工程列车的行车安全,同时保证枕底有一定厚度的道砟,为大型养路机械施工提供条件。
第二次上砟整道:上砟量为总上砟量的40%,大型养路机械整道,起道量为70~80mm左右,目标是使线路初步平顺,初步稳定线路。
第三次上砟整道:上砟量为总上砟量的10%,起道量为70~80mm左右,大型养路机械整道,目标是使轨道进一步抬高,曲线地段外股超高到位,线路基本平顺,道床基本稳定。
第四次上砟整道:上砟量为总上砟量为10%,起道量为30~50mm左右,大型养路机械整道,目标是使轨面达到设计标高,线路平顺,道床稳定,使轨道几何尺寸和道床参数满足线路锁定的要求。
第五次、第六次精细整道:上砟整道在线路锁定之后进行,为线路的最后一次上砟整道,属精细整道,起道量20mm左右,目标是消除线路局部的小量不平顺,使线路完全达到设计文件和验收规范的要求,直线平直、曲线圆顺。
⑵施工测量在轨排铺设之前,对原标段移交的线路控制中桩及水准点进行贯通复测,确认满足精度要求,并按每200m加密线路中桩,每500m 加密水准点,加密中桩及加密水准点也要满足规范要求的精度。
