陕西省2014年度抗旱应急水源工程米脂县项目建设实施方案
- 格式:pdf
- 大小:311.19 KB
- 文档页数:3
陕西省人民政府办公厅关于印发省抗旱应急预案的通知正文:---------------------------------------------------------------------------------------------------------------------------------------------------- 陕西省人民政府办公厅关于印发省抗旱应急预案的通知(陕政办函〔2014〕9号)各市、县、区人民政府,省人民政府各工作部门、各直属机构:《陕西省抗旱应急预案》已经省政府同意,现印发给你们,请结合本地、本部门实际,认真抓好贯彻落实。
原《陕西省防抗干旱灾害应急预案》(陕政办函〔2005〕143号)从即日起废止。
陕西省人民政府办公厅2014年1月11日陕西省抗旱应急预案1 总则1.1 编制目的有效做好干旱灾害防范与处置工作,促进抗旱减灾工作科学、规范、有序进行,最大限度减轻旱灾损失,保障经济社会全面、协调、可持续发展。
1.2 编制依据依据《中华人民共和国突发事件应对法》、《中华人民共和国水法》、《中华人民共和国抗旱条例》、《国家防汛抗旱应急预案》、《陕西省实施〈中华人民共和国突发事件应对法〉办法》、《陕西省突发公共事件总体应急预案》、《陕西省水工程管理条例》、《陕西省节约用水管理办法》等法律、法规规定,结合我省实际情况,制订本预案。
1.3 适用范围本预案适用于我省行政区域内所发生干旱灾害的预防和应急处置。
1.4 工作原则1.4.1 贯彻落实科学发展观,坚持以人为本、预防为主、防抗结合和因地制宜、统筹兼顾、局部利益服从全局利益原则,以保障城乡供水安全为首要目标,重点协调粮食生产安全和民生工业用水,兼顾一般生产、生态和其他用水。
1.4.2 抗旱工作实行各级政府行政首长负责制,统一指挥,部门协作,分级负责。
1.4.3 抗旱用水以水资源承载能力为基础,实行先生活、后生产,先地表、后地下,先节水、后调水,科学调度,优化配置,最大程度满足城乡生活、生产、生态用水需求。
陕西省环境保护厅办公室关于包抓2014年重点污染减排项目
建设的通知
【法规类别】污染防治
【发文字号】陕环办发[2014]4号
【发布部门】陕西省环境保护厅
【发布日期】2014.01.08
【实施日期】2014.01.08
【时效性】现行有效
【效力级别】XP10
陕西省环境保护厅办公室关于包抓2014年重点污染减排项目建设的通知
(陕环办发〔2014〕4号)
各相关单位:
根据环境保护部与我省签订的《“十二五”主要污染物总量减排目标责任书》,2014年我省应完成的重点减排项目共计33个,国家目标责任书建设项目事关年度减排任务的完成,请厅机关相关处室和直属单位按照包抓责任分工,加强对国家目标责任书项目的监督检查力度;各地环保局依据项目建设实际,按时报送国考项目月调度进度,确保国家目标责任书项目建设按期全部完成。
附件:《“十二五”主要污染物总量减排目标责任书》要求2014年完成的重点减排项目名单
陕西省环境保护厅办公室
2014年1月8日
附件
表1 城镇污水处理设施建设项目。
陕西省人民政府办公厅关于切实做好冬春抗旱灌溉和森林防火工作的紧急通知正文:---------------------------------------------------------------------------------------------------------------------------------------------------- 陕西省人民政府办公厅关于切实做好冬春抗旱灌溉和森林防火工作的紧急通知(陕政办发明电〔2014〕2号)各市、县、区人民政府,省人民政府各有关工作部门、直属机构:去年12月份以来,我省大部分地区降雨稀少,气温偏高,土壤失墒严重,农作物生长受到明显影响,森林火险等级居高不下。
据气象部门预报,近期全省仍无有效降水,旱情还将持续发展,抗旱和森林防火形势不容乐观。
为切实做好冬春抗旱灌溉和森林防火工作,经省政府同意现就有关事项通知如下:一、千方百计扩大灌溉面积各地各灌区要不误农时,开动一切灌溉设施,抽、引、提相结合,渠、井、塘一齐上,扩大灌溉面积,确保安全运行。
要组织抗旱服务队集中人力和设备,开展连片抗旱作业,最大限度发挥抗旱设施的作用。
要统筹考虑上下游群众利益,合理调配水资源,采取畦灌、沟灌、渗灌等节水灌溉措施,提高水资源利用率。
要大力开展冬春农田水利基本建设,组织群众加快渠道清淤、小型水利设施整修,搞好大中型灌区续建配套,因地制宜增建应急水源工程,从根本上提高抗旱能力。
要把保证群众生活饮用水摆在突出位置,统筹安排好生产生活用水,确保人畜饮水安全。
二、认真搞好农作物田间管理各级农业部门要因地因苗制订抗旱田间管理方案,组织农技人员深入田间地头,指导群众搞好农作物田间管理和病虫害防治。
关中地区要结合抗旱灌溉,适时施肥,合墒中耕;陕北、渭北和秦岭北麓旱塬地区要及早碾磨镇压,增强作物抗旱保墒能力,促进苗情转化升级。
要加强病虫害监测预报,备足备好药械,积极指导群众开展防治工作,尽量减轻灾害损失。
住房和城乡建设部关于下达2014年建设标准编制项目计划的通知正文:---------------------------------------------------------------------------------------------------------------------------------------------------- 住房和城乡建设部关于下达2014年建设标准编制项目计划的通知(建标[2014]125号)有关部门:为加强国家固定资产投资项目的管理,推进工程经济技术规则的制定,提高项目决策科学化水平,经商国家发展改革委,现将2014年建设标准编制项目计划下达给你们,请抓紧安排落实,切实做好编制工作。
附件:2014年建设标准编制项目计划表住房和城乡建设部2014年8月25日附件2014年建设标准编制项目计划表序号项目名称主编部门起止年限一公共服务设施建设标准项目1康复辅具服务机构建设标准民政部2014.07~2015.122婚姻登记机构业务用房建设标准民政部2014.07~2015.123社区老年人活动中心建设标准住房城乡建设部2014.07~2015.124专业剧场建设标准文化部2014.07~2015.125科研建筑工程规划面积指标(修订)中国科学院2014.07~2015.126农村普通中小学校建设标准(修订)教育部2014.07~2015.127综合医院建设标准(修订)卫生计生委2014.07~2015.12二公共管理设施建设标准项目8数据中心建设标准工业和信息化部2014.07~2015.129银行业消费者权益保护服务区建设标准银监会2014.07~2015.1210环保监管业务用房建设标准环境保护部2014.07~2015.1211综合行政服务中心建设标准国家发展改革委住房城乡建设部2014.07~2015.1212专用票据档案业务用房建设标准国家发展改革委住房城乡建设部2014.07~2015.1213食品检验检测工程项目建设标准国家食品药品监督管理总局2014.07~2015.1214药品检验检测工程项目建设标准国家食品药品监督管理总局2014.07~2015.1215医疗器械检验检测工程项目建设标准国家食品药品监督管理总局2014.07~2015.1216毒品实验室建设标准国家禁毒办、公安部2014.07~2015.1217司法业务用房建设标准(修订)司法部2014.07~2015.12三基础设施建设标准项目18生活垃圾存量处理工程项目建设标准住房城乡建设部2014.07~2015.1219救灾物资储备库建设标准(修订)民政部2014.07~2015.12四建设项目评价方法与参数项目20生活垃圾焚烧处理建设项目评价导则住房城乡建设部2014.07~2015.12五研究项目21党政机关业务技术用房分类研究国家发展改革委住房城乡建设部2014.07~2015.12——结束——。

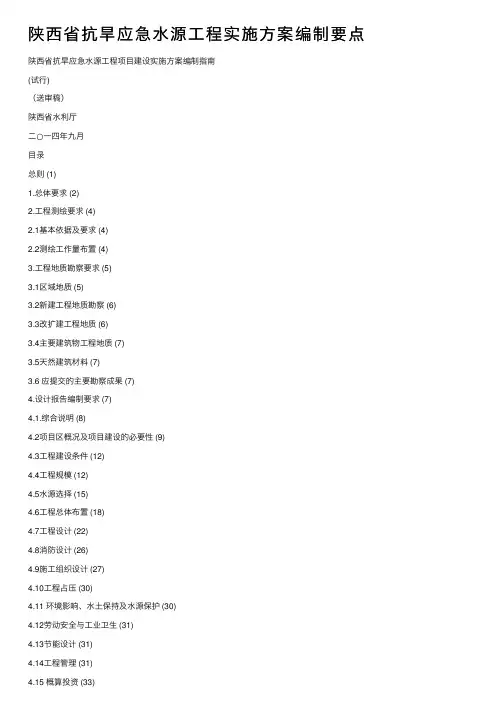

陕西省抗旱应急⽔源⼯程实施⽅案编制要点陕西省抗旱应急⽔源⼯程项⽬建设实施⽅案编制指南(试⾏)(送审稿)陕西省⽔利厅⼆○⼀四年九⽉⽬录总则 (1)1.总体要求 (2)2.⼯程测绘要求 (4)2.1基本依据及要求 (4)2.2测绘⼯作量布置 (4)3.⼯程地质勘察要求 (5)3.1区域地质 (5)3.2新建⼯程地质勘察 (6)3.3改扩建⼯程地质 (6)3.4主要建筑物⼯程地质 (7)3.5天然建筑材料 (7)3.6 应提交的主要勘察成果 (7)4.设计报告编制要求 (7)4.1.综合说明 (8)4.2项⽬区概况及项⽬建设的必要性 (9)4.3⼯程建设条件 (12)4.4⼯程规模 (12)4.5⽔源选择 (15)4.6⼯程总体布置 (18)4.7⼯程设计 (22)4.8消防设计 (26)4.9施⼯组织设计 (27)4.10⼯程占压 (30)4.11 环境影响、⽔⼟保持及⽔源保护 (30)4.12劳动安全与⼯业卫⽣ (31)4.13节能设计 (31)4.14⼯程管理 (31)4.15 概算投资 (33)4.16经济评价 (33)4.17对下阶段⼯作的要求和建议 (33)5.实施⽅案报告名称、附录、附件及设计图要求 (33)5.1实施⽅案报告名称 (33)5.2附录 (34)5.3 附件 (34)5.4实施⽅案图纸要求 (34)附件:1、抗旱应急⽔源⼯程项⽬建设管理办法2、⽔利部关于下达2014年抗旱应急⽔源⼯程建设任务的通知3、⽔利部关于开展抗旱规划实施⽅案(2013-2017年)编制⼯作的通知4、抗旱规划实施⽅案(2013-2017年)编制⼤纲5、⽔利部关于开展抗旱规划编制⼯作的通知6、抗旱规划技术⼤纲7、抗旱规划技术⼤纲补充说明8、国务院关于全国抗旱规划的批复9、财政部、⽔利部关于印发《中央财政统筹从⼟地出让收益中计提的农⽥⽔利建设资⾦使⽤管理办法》的通知总则为适应《陕西省抗旱规划实施⽅案(2014-2016年)》中规划的抗旱应急⽔源⼯程建设要求,加快前期⼯作进度,确保勘察设计质量,依据《抗旱应急⽔源⼯程建设管理办法》(⽔利部⽔汛[2014]275号⽂)、《⽔利⽔电⼯程初步设计报告编制规程》(SL619-2013)、《室外给⽔设计规范》(GB50013-2006)和《村镇供⽔⼯程技术规范》(SL310-2004)等有关规程规范,结合省情、旱灾特征以及抗旱应急⽔源⼯程项⽬的特点,现编制《陕西省抗旱应急⽔源⼯程建设项⽬编制指南》(以下简称《编制指南》)。
抗旱应急水源工程施工方案一、项目背景随着全球气候变暖和城市发展,干旱灾害频发成为一种常态。
为了解决突发干旱事件下城市用水紧缺的问题,需要建设抗旱应急水源工程。
抗旱应急水源工程是指在出现干旱等自然灾害或其他突发事件时,通过应急水源建设和管网改造等手段,保障城市居民生活用水和城市运行的基本需求。
二、工程概况1. 工程名称:抗旱应急水源工程2. 工程地点:某市3. 工程规模:涉及城市各区域的抗旱应急水源建设和管网改造4. 工程内容:主要包括应急水源的建设、供水管网的改造、监测系统的建设等三、工程施工方案1. 应急水源建设:根据城市的地形特点和水资源分布情况,选择合适的地点建设应急水源。
应急水源主要包括水库、调蓄池、地下水井等。
在选址时要考虑水源的水质、供水能力和环境影响等因素。
2. 供水管网改造:对城市现有的供水管网进行改造和提升,确保水源能够高效输送到各个居民和机关单位。
管网改造主要包括管道更换、管网扩建、泄压阀安装等工程。
3. 监测系统建设:建设监测系统对应急水源进行实时监测,保证水质安全和供水稳定。
监测系统主要包括水质监测、水位监测、压力监测等设备的安装和联网。
4. 应急预案制定:制定应急预案,明确应急水源的启用条件和程序,保障在突发事件发生时能够及时启用应急水源,并保证供水安全和稳定。
5. 环境保护措施:在工程施工过程中,要做好环境保护工作,减少对周边环境的影响。
采取降噪、防尘、水土保护等措施,保护当地生态环境。
6. 施工组织:建立健全施工组织和管理体系,明确施工流程和责任分工,确保工程按计划顺利进行。
7. 安全防护:加强施工现场安全管理,严格遵守安全操作规程,保证施工人员和周边居民的人身安全。
四、工程进度安排1. 前期准备工作:包括选址调研、设计方案制定、施工方案制定等,预计耗时2个月。
2. 工程施工:按照施工方案和进度安排,分期分批进行应急水源建设和管网改造,预计耗时6个月。
3. 监测系统建设:与工程施工同步进行,确保监测系统能够随时投入使用,预计耗时4个月。
陕西省环境保护厅关于印发2014年全省环境保护工作要点的通知正文:---------------------------------------------------------------------------------------------------------------------------------------------------- 陕西省环境保护厅关于印发2014年全省环境保护工作要点的通知(陕环发〔2014〕11号)各设区市环保局、杨凌示范区环保局、西咸新区建设环保局,韩城市环保局,厅机关各处室、厅直属各单位:《2014年全省环境保护工作要点》已经省环保厅研究通过,现予印发。
请结合本地区、本单位实际,认真贯彻执行。
陕西省环境保护厅2014年2月11日2014年全省环境保护工作要点2014年是贯彻落实党的十八届三中全会精神、全面深化改革的开局之年,做好全年环保工作对于加快建设“三个陕西”具有十分重要的意义。
全省环保工作的总体思路是:坚持以党的十八大、十八届三中全会、中央经济工作会议,以及省委十二届四次全会精神为指导,以改革创新为统领,坚持预防为主、综合治理、源头管控、保护优先的原则,紧紧围绕“服务科学发展、提升环境质量、确保环境安全”三大任务,从环境管理改革入手,切实强化“四种意识”,坚持“四个最严格”,推动“源头严防、过程严管、后果严惩”长效机制的建立、健全和创新完善,下决心解决好群众关心的大气、水、农村环保等突出环境问题,为“三个陕西”建设筑牢环保屏障,给子孙后代留下更多的环境财富。
全省环保工作的主要目标任务是:二氧化硫、化学需氧量、氨氮、氮氧化物排放总量同比削减0.5%、1.5%、2.0%和6.0%。
空气质量优良天数,按新标准执行的西安、宝鸡、咸阳、铜川、渭南、延安和杨凌示范区不低于130天,按老标准执行的汉中、安康、榆林、商洛不低于2013年的二级天数,各市(区)PM10平均浓度比上年下降3%以上,西安市PM2.5平均浓度下降2%以上。
2014年4月水利部生产建设项目水土保持方案审批和设施验收公告正文:----------------------------------------------------------------------------------------------------------------------------------------------------2014年4月水利部生产建设项目水土保持方案审批和设施验收公告2014年4月水利部生产建设项目水土保持方案审批序号项目名称批复文号建设地点批复时间1中国石油化工股份有限公司荆门分公司油品质量升级及适应性改造工程水保函[2014]77号湖北省荆门市2014.4.12金堤河干流河道治理工程(黄委管辖工程水保函[2014]78号河南省濮阳市濮阳县和山东省聊城市莘县、阳谷县3新疆三塘湖~哈密750kV输变电工程水保函[2014]79号新疆维吾尔自治区哈密地区哈密市2014.4.14中国石油克拉玛依石化公司超稠油加工技术改造工程水保函[2014]80号新疆维吾尔自治区克拉玛依市金龙镇2014.4.15青海省贵德县拉西瓦灌溉工程水保函[2014]85号青海省海南藏族自治州贵德县2014.4.116南方主网与海南电网第二回联网工程水保函[2014]86号广东省湛江市麻章区、遂溪县、雷州市、徐闻县和海南省澄迈县2014.4.117内蒙古自治区神东矿区东胜区转龙湾煤矿水保函[2014]87号内蒙古自治区鄂热多斯市伊金霍洛旗2014.4.118西藏林芝至米林机场专用公路新改建工程水保函[2014]88号西藏自治区林芝地区林芝县和米林县9西藏S301线雄梅至尼玛段公路改建工程水保函[2014]89号西藏自治区那曲地区申扎县、双湖县和尼玛县2014.4.1110京秦高速公路津冀界(大安镇)至平安城段项目水保函[2014]90号河北省唐山市玉田县和遵化市2014.4.1111新疆信友奇台电厂2×660MW项目水保函[2014]91号新疆维吾尔自治区昌吉回族自治州奇台县2014.4.1112大同煤矿集团有限责任公司塔山2×660MW坑口电厂(二期扩建)低热值煤发电项目水保函[2014]92号山西省大同市南郊区2014.4.1113海南省横线万宁至儋州至洋浦高速公路工程水保函[2014]93号海南省万宁市、琼海市、屯昌县、琼中黎族苗族自治县、儋州市2014.4.1114海南省文昌至琼海高速公路水保函[2014]94号海南省文昌市和琼海市15大同煤矿集团有限责任公司梵王寺矿井及选煤厂办水保函[2014]355号山西省朔州市2014.4.1716国道主干线昆明绕城公路西北段工程办水保函[2014]356号云南省昆明市、安宁市2014.4.1717新建山东日照民用机场水保函[2014]97号山东省日照市2014.4.1818南昌至九江高速公路改扩建工程水保函[2014]98号江西省南昌市和九江市2014.4.1819阳泉煤业集团创日泊里煤业有限公司泊里矿井及选煤厂项目水保函[2014]99号山西省晋中市和顺县2014.4.1820西藏贡嘎机场至泽当专用公路新改建工程水保函[2014]100号西藏自治区上南地区和拉萨市21国道318线林芝至拉萨段公路改造工程水保函[2014]101号西藏自治区林芝地区和拉萨市2014.4.1822福建省平潭综合实验区防洪防潮工程水保函[2014]110号福建省平潭综合实验区2014.4.2223南四湖二级坝加固整治工程水保函[2014]111号山东省济宁市微山县和江苏省徐州市沛县2014.4.2224苏新能源和丰有限公司40亿方/年煤制天然气项目水保函[2014]116号新疆维吾尔自治区塔城地区和布克赛尔蒙古自治县2014.4.3025平煤长安能源开发有限公司杨家坪矿井及选煤厂水保函[2014]117号陕西省咸阳市长武县2014.4.3026辽宁省绥中猴山水库工程水保函[2014]118号辽宁省葫芦岛市绥中县27圣雄能源托克逊工业园热电(2台30万千瓦)项目水保函[2014]119号新疆维吾尔自治区吐鲁番地区托克逊县2014.4.3028长江铜陵河段综合治理工程水保函[2014]120号安徽省铜陵市、芜湖市和安庆市2014.4.302014年4月水利部生产建设项目水土保持设施验收序号项目名称会议验收时间文号建设地点印发时间1贵州兴义电厂(2×600MW)新建工程2014.2.27办水保函[2014]368号贵州省兴义市2014.4.182石空至兰州原油管道工程2014.2.27甘肃省、宁夏回族自治区2014.4.183蒲石河抽水蓄能电站工程2014.3.25办水保函[2014]370号辽宁省丹东市宽甸县2014.4.184宁波港穿山港区中宅煤炭码头工程2014.3.18办水保函[2014]371号浙江省宁波市北仑区2014.4.185河北华电石家庄鹿华热电有限公司一期工程(原石家庄西郊热电厂一期工程)2014.2.26办水保函[2014]372号河北省鹿泉市2014.4.186国家高速公路泉州至南宁横线福建省境内永安至宁化(闽赣界)高速公路2014.3.28办水保函[2014]373号福建省三明市2014.4.187包头钢铁(集团)有限责任公司白云鄂博铁矿西矿选矿工程(原矿规模1000万t/a)2014.3.28内蒙古自治区包头市达茂旗2014.4.188紫金矿业集团股份有限公司年产20万吨铜冶炼项目2014.3.11办水保函[2014]375号福建省龙岩市2014.4.18——结束——。
榆林市人民政府办公室关于印发榆林市2014年度城市(县城)建设管理目标任务及考核办法的通知文章属性•【制定机关】榆林市人民政府办公室•【公布日期】2014.02.19•【字号】榆政办发〔2014〕13号•【施行日期】2014.02.19•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】城市建设正文榆林市人民政府办公室关于印发榆林市2014年度城市(县城)建设管理目标任务及考核办法的通知各县区人民政府,市政府各工作部门、直属机构:《榆林市2014年度城市(县城)建设管理目标任务及考核办法》已经市政府同意,现印发你们,请认真贯彻执行。
榆林市人民政府办公室2014年2月19日榆林市2014年度城市(县城)建设管理目标任务及考核办法为贯彻落实《陕西省人民政府办公厅关于加快县城建设意见》(陕政办发〔2010〕96号)精神,切实加快城市(县城)建设步伐,不断提高建设管理水平,根据《陕西省县城建设标准(试行)》,结合各县区2013年任务完成情况,特制定本目标任务及考核办法。
一、考核对象各县区人民政府。
二、目标任务详见附件。
三、考核组织考核工作由市城镇化建设管理办公室牵头,相关部门配合,提出考核初步意见,报市政府审定。
考核结果及奖惩情况由市政府公布。
四、考核奖罚(一)考核。
考核试行百分制,完成目标任务得满分,单项计分不得超过原分值;未完成任务则按比例扣分,扣到零分为止。
(二)奖罚。
对考核得分在90分以上,排名前三位的,市政府予以表彰;考核得分在80分以下、排名后三位的,市政府通报批评。
五、考核期限2014年1月1日至2014年12月31日。
附件:2014年度城市(县城)建设管理目标任务。
附件榆阳区2014年度城市(县城)建设管理目标任务一、芹河新区建设。
(25分)(一)新区商务区和办公区修建性详细规划编制通过评审。
(5分)(二)芹河大道及南北干道开工建设。
(10分)(三)实质性启动部分项目入园建设工作。
陕西省人民政府关于印发地震受灾地区城乡供水设施灾后重建规划的通知文章属性•【制定机关】陕西省人民政府•【公布日期】2008.09.10•【字号】陕政发[2008]44号•【施行日期】2008.09.10•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】城乡规划正文陕西省人民政府关于印发地震受灾地区城乡供水设施灾后重建规划的通知(陕政发〔2008〕44号)各市、县、区人民政府,省人民政府各工作部门、各直属机构:《陕西省汶川地震受灾地区城乡供水设施灾后重建规划》已经2008年第17次省政府常务会审议通过,现印发你们,请认真组织实施,确保按期完成供水设施灾后重建任务。
陕西省人民政府二○○八年九月十日陕西省汶川地震受灾地区城乡供水设施灾后重建规划一、城乡供水设施震损情况及损失评估(一)城乡供水设施震损情况。
四川汶川“5?12”特大地震及此后连续发生的强余震,造成我省汉中市、宝鸡市、西安市、咸阳市、安康市及杨凌示范区所辖37个县(市、区)的城乡供水设施不同程度受损,震损工程总计1284处,其中汉中市527处、宝鸡市450处、西安市15处、咸阳市174处、安康市96处、杨凌示范区22处,影响供水人口136.9万人。
受损供水设施中有55眼机井发生井管弯曲、井壁破裂,684座水塔发生倒塌、倾斜、裂缝和地基沉陷,284座蓄水池出现裂缝、坍塌,641公里供水管网发生管道扭曲、断裂和渗漏,463处其他供水设施发生不同程度损坏。
(二)供水设施灾害损失评估。
据计算评估,全省城乡供水设施因灾造成直接经济损失1.64亿元(各地供水设施直接经济损失情况详见表1),其中汉中市供水设施直接经济损失0.56亿元,宝鸡市供水设施直接经济损失0.67亿元,分别占全省供水设施直接经济损失的34%和41%。
供水设施受损对灾区人民群众正常的生产生活造成了困难,对当地的水利建设和经济社会持续健康发展造成了一定影响。
二、灾后重建的指导思想、基本原则和总体目标(一)指导思想。
陕西省人民政府关于发布省政府核准的投资项目目录(2014年本)的通知正文:---------------------------------------------------------------------------------------------------------------------------------------------------- 陕西省人民政府关于发布省政府核准的投资项目目录(2014年本)的通知(陕政发〔2014〕24号)各市、县、区人民政府,省人民政府各工作部门、各直属机构:为进一步深化投资体制改革和行政审批制度改革,加大简政放权力度,切实转变政府投资管理职能,使市场在资源配置中起决定性作用,确立企业投资主体地位,更好发挥政府作用,加强和改进宏观调控,根据《国务院关于发布政府核准的投资项目目录(2013年本)的通知》(国发〔2013〕47号),结合我省实际,现发布《陕西省政府核准的投资项目目录(2014年本)》,并就有关事项通知如下。
一、企业投资建设本目录内的固定资产投资项目,须按照规定报送有关项目核准机关核准。
企业投资建设本目录外的项目,除国家法律法规、国务院和省政府明确禁止建设的项目外,实行备案管理。
事业单位、社会团体等投资建设的项目,按照本目录执行。
二、法律、行政法规和国家、省上制定的发展规划、产业政策、总量控制目标、技术政策、准入标准、用地政策、环保政策、信贷政策等是企业开展项目前期工作的重要依据,是项目核准机关和国土资源、环境保护、城乡规划、行业管理等部门以及金融机构对项目进行审查的依据。
对于钢铁、电解铝、水泥、平板玻璃等产能严重过剩行业的项目,各市、县、区政府和省级有关部门要按照国务院、省政府关于化解产能严重过剩矛盾的有关要求,严格控制新增产能。
三、项目核准机关要改进完善管理办法,提高工作效能,认真履行核准职责,严格按照规定权限、程序和时限等要求进行审查。
陕西省榆林市米脂县刘家湾治沟骨干坝扩大初步设计说明书×××规划设计院米脂县水利水保局二OO×年××月批准:×××核定:×××审查:×××校核:×××编写:××××××参加设计人员:××××××××××××目录米脂县刘家湾治沟骨干坝主要技经指标表第一章概述………………………………………………×第二章流域概况…………………………………………×第三章水文计算…………………………………………×第四章工程设计…………………………………………×第五章工程施工…………………………………………×第六章工程管护…………………………………………×第七章施工组织设计……………………………………×第八章效益分析…………………………………………×第九章工程概算…………………………………………×刘家湾治沟骨干坝主要技术经济指标简表第一章概述第一节目的意义控制和防治水土流失,充分利用水沙资源,是改变黄土高原地区农业生产条件,减少入黄泥沙,促进退耕还林还草和封山育林,改善生态环境的根本措施。
刘家湾骨干坝是米脂县姬家峁流域狮子沟内的一座控制性治沟骨干坝,工程建成后,前期可拦蓄洪水径流,为刘家湾村提供饮水水源,解决山区人畜饮水不足问题,并保护下游60多亩坝地的安全生产;后期可拦泥97.2万t,新增坝地180亩,上拦下保作用十分显著。
同时,工程可抬高沟道侵蚀基准点,防治沟头下切,促进流域内坡耕地退耕还林还草,坝顶可兼做乡村道路,带动本地经济的发展。
目录1 综合说明 (1)1.1 项目背景 (1)1.2 基本现状 (1)1.3 建设目标与任务 (2)1.4 项目实施的必要性与可行性 (2)1.5 项目区水量供需平衡分析 (3)1.6 工程设计与建设 (3)1.7 工程管理 (10)1.8 投资概算 (11)1.9 效益分析与综合评价 (11)1.10 保障措施 (12)2 项目概况 (13)2.1 自然状况 (13)2.2 经济社会状况 (16)2.3 项目区旱情及旱灾分析 (17)2.4 水利工程建设、运行及管护状况 (20)3 建设目标与任务 (23)3.1 建设目标 (23)3.2 建设任务 (23)4 项目实施的必要性与可行性 (24)4.1 必要性 (24)4.2 可行性 (25)5 项目区水量供需平衡分析 (28)5.1 供水目标 (28)5.2 项目区内需水量计算 (29)5.3 可供水量 (31)5.4 供需平衡分析 (33)6 工程设计与建设 (35)6.1 工程等别和设计标准 (35)6.2 总体布置 (35)6.3 工程设计 (44)6.4 工程地质 (86)6.5 施工组织设计 (93)6.6 水土保持和环境保护 (99)6.7 建设征地 (114)7 工程管理 (118)7.1 概述 (118)7.2 工程运行管理 (118)7.3 工程建设管理 (119)8 工程投资概算 (123)8.1 编制说明 (123)8.2 工程概算投资指标 (126)8.3 工程部分投资概算表 (127)9 效益分析与综合评价 (129)9.1 效益分析 (129)9.2 综合评价 (130)10 保障措施 (132)10.1 组织保障 (132)10.2 制度保障 (132)10.3 资金保障 (132)1 综合说明1.1 项目背景为加快构建与经济社会可持续发展相适应的抗旱减灾体系,全面提升抗旱减灾能力,今年国家已正式启动了《全国抗旱规划》实施工作。
陕西省2014年度抗旱应急水源工程米脂县项目建设实施方案陕北地区素有“十年九旱”之说,每年都有不同程度的旱灾发生,干旱灾害具有旱灾发生频次高、季节性旱灾突出、旱灾持续性强、区域性旱灾明显、旱灾范围不断扩大、旱灾损失大等特点。
陕北地区年降雨量少,属资源性缺水地区。
陕北黄土高塬区年降雨量少且时空分布不均,地表可供水量十分有限,地下水因埋深大开采难度大,造成资源性缺水。
其次是地下水超采严重,环境地质恶化。
随着工农业生产和整个国民经济突飞猛进的发展,干旱期项目区水窖干涸无水可取,河道径流量减少水量不足,无法满足居民生活用水需求,因此,实施抗旱应急供水工程很有必要,也势在必行。
1.2 工程规模1.2.1 设计范围、供水对象及设计水平年(1)供水范围、对象陕西省2014年度抗旱应急水源工程米脂县项目建设实施方案的供水范围为干旱期石沟镇4500人及银州镇9500人的生活用水。
(2)现状年及设计水平年本项目根据工程所在地的社会经济发展水平,参照《陕西省抗旱规划》,考虑供水对象及性质,确定该工程现状水平年为2013年。
根据《村镇供水工程设计规范》(SL687-2014)规定,结合项目区总体发展规划,设计水平年选择2025年。
(3)供水保证率根据《村镇供水工程设计规范》(SL687-2014),拟定本次抗旱应急工程的供水保证率为95%。
1.2.2 抗旱应急需水量预测1.2.2.1 抗旱应急人饮工程需水量确定(1)居民生活用水量① 设计水平年供水人口,按人口自然增长率0.6%预测,② 居民生活用水定额用水指标结合《村镇供水工程设计规范》(SL687-2014)、《抗旱规划实施方案(2013~2017年)》及《陕西省抗旱应急水源工程实施方案编制要点》的规定,抗旱应急状况米脂县石沟镇及银州镇生活用水量定额为35L/人·d。
常规生活用水量定额为90L/人·d,(2)公共建筑用水量公共建筑用水量应根据公共建筑性质、规模及其用水定额确定。
陕西省住房和城乡建设厅关于做好2014年城市排水防涝工作的通知文章属性•【制定机关】陕西省住房和城乡建设厅•【公布日期】2014.04.18•【字号】陕建发[2014]129号•【施行日期】2014.04.18•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】防汛抗旱正文陕西省住房和城乡建设厅关于做好2014年城市排水防涝工作的通知(陕建发〔2014〕129号)各设区市住房城乡建设局(城管局、规划局、市政局),杨凌示范区规划建设局,西咸新区建设局,韩城市住房和城市建设局:2014年汛期将至,为贯彻落实《城镇排水与污水处理条例》(国务院令第641号)、《国务院办公厅关于做好城市排水防涝设施建设工作的通知》(国办发〔2013〕23号)和国家防汛抗旱总指挥部工作部署,做好今年城市排水防涝工作,确保城市安全度汛,近日,住房城乡建设部印发了《关于加强2014年城市排水防涝汛前检查工作的通知》(建办城函〔2014〕170号),现转发你们,并提出以下要求,请一并贯彻执行。
一、切实做好汛前检查工作(一)重点检查内容城市排水防涝责任制与相关制度落实情况,城市常年易涝重点地段和区域防涝方案制定及落实情况,现有城市排水防涝设施管理、运行及维修养护资金落实情况,城市排水防涝应急预案制定以及措施落实情况。
(二)检查方式及整改要求各地要制定汛前城市排水防涝检查工作方案,明确时间进度,做好检查记录,采取市县自查,省级抽查的方式,坚决防止走过场,确保检查工作取得实效;对检查发现的问题和隐患要进行跟踪,实行督办制,确保整改措施落实到位,对于违反《城镇排水与污水处理条例》规定的,要依法处罚。
(三)时间安排自查工作要在2014年5月15日前结束。
住房城乡建设部和省厅将在各地自查基础上重点抽查。
具体抽查城市和时间另行通知。
(四)检查情况报送请各设区市住房城乡建设主管部门认真组织检查工作,于5月20日前,将本市(包括所辖县)排水防涝汛前检查总结材料(含电子版)报送省厅城市建设处,省厅汇总后统一报送住房城乡建设部。
陕西省发展和改革委员会关于米脂县沙店项目区坡耕地水土流失综合治理工程实施方案的批复文章属性•【制定机关】陕西省发展和改革委员会•【公布日期】2018.04.16•【字号】陕发改农经〔2018〕492号•【施行日期】2018.04.16•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】水土保持正文陕西省发展和改革委员会关于米脂县沙店项目区坡耕地水土流失综合治理工程实施方案的批复榆林市发展改革委:你委和市水务局《关于呈报榆林市米脂县2018年坡耕地水土流失综合治理工程沙店项目区实施方案的报告》(榆政发改字〔2017〕244号)收悉。
经研究并征求省水利厅意见,现就米脂县沙店项目区坡耕地水土流失综合治理工程实施方案批复如下:一、项目建设的必要性米脂县沙店项目区坡耕地综合治理工程涉及沙店镇薛家坪、张家崖、泥沟、文山、马家沟、谭花峁、老虎圪塔等7个行政村,总人口7160人,全部为农业人口。
项目区土地总面积49.32km2,水土流失面积46.98km2,现有耕地23780亩,其中坡耕地面积11756亩,坡耕地面积大,水土流失严重。
为减少水土流失,改善农业生产条件,提高土地综合生产能力,同意实施米脂县沙店项目区坡耕地水土流失综合治理工程。
二、建设规模及主要内容围绕改善农村生产生活条件,突出坡耕地综合治理和坡面水系工程建设,实施坡改梯8341亩,配套建设田间及生产道路40.2km、行道树11km、植物护埂166.8km。
三、总投资及资金来源核定项目概算总投资1250万元,资金来源为中央预算内投资1000万元,其余250万元由你市负责筹集解决。
四、建设期限及效益项目建设期1年。
项目建成后,人均基本农田由原来的1.72亩增加到2.84亩,可有效控制项目区坡耕地水土流失,改善农业生产条件。
请据此批复抓紧落实建设资金,按照国家发展改革委、水利部《水生态治理、中小河流治理等其他水利工程中央预算内投资专项管理办法(试行)》和省发展改革委、省水利厅《关于做好“十三五”坡耕地水土流失综合治理工作的通知》(陕发改农经〔2017〕476号)要求,精心组织实施。
陕西省抗旱应急水源工程实施效益与工作启示
翟大明;黄喜峰
【期刊名称】《中国防汛抗旱》
【年(卷),期】2017(027)004
【摘要】陕西省2014-2016年抗旱应急水源工程实施方案共涉及引调提水类项目208处,中央总投资9.2亿元.介绍了陕西省2014-2016年抗旱应急水源工程实施总体情况、主要做法和建设经验,论述了已建成项目在水源储备、精准扶贫、应急供水、水系连通、生态补水等方面取得的显著效益,总结了陕西省抗旱应急水源工程建设中存在的问题,提出了陕西省抗旱规划实施下一步的工作重点及希望国家继续实施抗旱应急水源工程建设、尽早启动抗旱非工程措施项目建设的建议.
【总页数】4页(P1-3,27)
【作者】翟大明;黄喜峰
【作者单位】陕西省防汛抗旱总指挥部办公室,西安710004;陕西省防汛抗旱总指挥部办公室,西安710004
【正文语种】中文
【中图分类】P426.616;TU991.1
【相关文献】
1.《江西省抗旱应急水源工程-引调提水工程实施方案编制大纲》(试行)印发
2.陕西省抗旱应急水源工程规划思路初探
3.浅析郭碱滩抗旱应急水源工程建设的必
要性及效益4.对抗旱工作中应急备用水源工程建设的研究5.沙金苏木抗旱应急水源工程实施方案设计
因版权原因,仅展示原文概要,查看原文内容请购买。
陕西省2014年度抗旱应急水源工程米脂县项目建设实施方案发表时间:2019-09-02T16:45:57.447Z 来源:《建筑实践》2019年10期作者:任春艳[导读] 陕北地区素有“十年九旱”之说,每年都有不同程度的旱灾发生,干旱灾害具有旱灾发生频次高、季节性旱灾突出、旱灾持续性强、区域性旱灾明显、旱灾范围不断扩大、旱灾损失大等特点。
榆林市水利水电勘测设计院陕西省榆林市 719000 1.综合说明1.1 项目建设的必要性陕北地区素有“十年九旱”之说,每年都有不同程度的旱灾发生,干旱灾害具有旱灾发生频次高、季节性旱灾突出、旱灾持续性强、区域性旱灾明显、旱灾范围不断扩大、旱灾损失大等特点。
陕北地区年降雨量少,属资源性缺水地区。
陕北黄土高塬区年降雨量少且时空分布不均,地表可供水量十分有限,地下水因埋深大开采难度大,造成资源性缺水。
其次是地下水超采严重,环境地质恶化。
随着工农业生产和整个国民经济突飞猛进的发展,干旱期项目区水窖干涸无水可取,河道径流量减少水量不足,无法满足居民生活用水需求,因此,实施抗旱应急供水工程很有必要,也势在必行。
1.2 工程规模1.2.1 设计范围、供水对象及设计水平年(1)供水范围、对象陕西省2014年度抗旱应急水源工程米脂县项目建设实施方案的供水范围为干旱期石沟镇4500人及银州镇9500人的生活用水。
(2)现状年及设计水平年本项目根据工程所在地的社会经济发展水平,参照《陕西省抗旱规划》,考虑供水对象及性质,确定该工程现状水平年为2013年。
根据《村镇供水工程设计规范》(SL687-2014)规定,结合项目区总体发展规划,设计水平年选择2025年。
(3)供水保证率根据《村镇供水工程设计规范》(SL687-2014),拟定本次抗旱应急工程的供水保证率为95%。
1.2.2 抗旱应急需水量预测1.2.2.1 抗旱应急人饮工程需水量确定(1)居民生活用水量①设计水平年供水人口,按人口自然增长率0.6%预测,②居民生活用水定额用水指标结合《村镇供水工程设计规范》(SL687-2014)、《抗旱规划实施方案(2013~2017年)》及《陕西省抗旱应急水源工程实施方案编制要点》的规定,抗旱应急状况米脂县石沟镇及银州镇生活用水量定额为35L/人·d。
常规生活用水量定额为90L/人·d,(2)公共建筑用水量公共建筑用水量应根据公共建筑性质、规模及其用水定额确定。
本次用水指标由于缺乏实际资料,公共建筑用水量可按居民生活用水量的15%计。
(3)管网漏损率和未预见水量:管网漏损率和未预见水量按居民生活用水量,公建用水量之和的15%计。
(4)用水变化系数及供水时间按《村镇供水工程设计规范》(SL687-2014)及《陕西省抗旱应急水源工程实施方案编制要点》规定,本设计时变化系数K时=1.8,日变化系数取K日=1.4。
1.3.工程用水量规模根据《陕西省抗旱应急水源工程实施方案编制要点》的规定,考虑到长远发展,若有常规任务,规模应按照应急任务和常规任务中较大的确定。
因此,考虑到长远发展,本工程规模以常规供水任务确定,即日用水量采用1790.37 m3。
1.4水源选择水源利用已成水库作为供水水源,即石沟镇远株沟水库,加以修复后作为本次的取水水源。
本供水水源主要靠远株沟水库进行水量调节,供水量取设计频率为90%的年径流量为16.39×104m3。
通过调节计算可知,在扣除蒸发和渗漏损失情况下,在95%供水保证率要求下,该水库可提供5.37万m3的水量,能满足抗旱应急状况下石沟镇4500人和银洲镇9500人的生活用水。
因此远株沟水库作为本次抗旱应急供水工程的水源是可行的。
1.5工程总体布置1.5.1 工程等级及设计标准本工程为抗旱应急供水工程,供水范围为:米脂县石沟镇4500人及银州镇9500人的生活用水。
根据《防洪标准》(GB50201-94)和《水利水电工程等级划分及洪水标准》(SL252-2000),供水工程的主要依据供水对象的重要性划分,对应的工程等别确定为Ⅳ等小(2)型工程。
综合分析确定:永久性建筑物按其工程等别划分为主要建筑物5级,次要建筑物5级;临时建筑物按照5级设计。
1.5.2 工程防洪标准由于受地形条件的限制,供水管线从水库取水后基本一直沿沟道布设,因此,设计时要考虑管道的防冲及淹没问题。
根据本工程的供水对象、供水规模及重要性等综合考虑,确定本工程永久性水工建筑物防洪标准为:10年一遇设计洪水。
1.5.3 供水系统本抗旱应急供水工程供水系统方案为在远株沟水库放水洞出口新建进水池,管线从进水池引水至石沟镇,在桩号K5+272处设置三通阀井,一条管线通往石沟镇新建蓄水池,另一条管线继续延伸至银州镇新建水厂。
1.6 工程设计1.6.1工程等级及标准(1)工程等级本工程设计供水范围为陕西省米脂县石沟镇4500人及银州镇9500人的生活用水,用水保证率为95%,最高日用水量为1790.37 m3。
根据《水利水电等级划分及洪水标准》(SL252-2000), 确定本工程管线部分等级为小(2)型工程,永久性水工主要建筑物级别为5级,次要建筑物等级为5级。
(2)防洪标准根据本工程的供水对象、供水规模及重要性等综合考虑,确定本工程永久性水工建筑物防洪标准为:10年一遇设计洪水。
1.6.2取水构筑物设计本供水管线工程水源为远株沟水库,取水口位于水库卧管涵洞出口明渠处,采用120m的DN250PE(0.8MP)管引至进水池,引水管线从进水池引水至下游石沟镇及银州镇。
为了保证输水管道运行安全,在高程914.50 m较平缓处设置进水池,设计采用标准图集《矩形钢筋混凝土清水池96s831》(7页-9页)中50m³的矩形蓄水池,尺寸(长×宽×高)为3.9×3.9×3.5m,顶部覆土厚1m,并设通风管,进水口高程为917.50m,出水口高程为915.00m。
1.6.3引水管线工程本次设计的陕西省2014年度抗旱应急水源工程米脂县项目建设实施方案工程管线总长11.65km,其中:DN250PE(0.8MP)管长11.55km,水库放水涵洞至进水池120m,引水池至石沟镇5.27km,石沟镇至银州镇6.16km;DN140PE(0.8MP)管长0.10Km,由主管线K5+272处至石沟镇新建蓄水池。
管线部分全采用重力自流的引水方式。
工程主要建设内容有:(1)铺设DN250PE×0.8MPa管11.55 km ,DN140PE×0.8MPa管长0.1Km;(2)新建水源地进水池一座(3.9×3.9×3.5m);(3)新建150m3蓄水池一座;(4)新建排气、泄水阀井、流量计井等82座,新建管道镇墩90个。
(1)经济管径管径的大小与流速有关,若管内流速过大,会由于水击作用而使管道遭到破坏;对水流中挟带泥沙的管道,管道流速又不能过小,太小往往造成管道淤泥。
因此,先根据规范和经验来假定管道的经济流速,然后根据假定的经济流速再确定经济管径,最后根据确定出的经济管径来校核管道流速是否满足管道使用上对流速的技术要求。
1、管道经济管径的确定根据《室外给水设计规范》(GB50013-2006),对于PE管,经济流速v选取为0.6—1.0m/s。
根据推荐公式来确定经济管径。
根据选择的管径,依据公式来校核管道流速,同时,要保证v>0.25m/s,满足规范要求。
从长远发展规划考虑,根据水库所能提供的供水能力考虑,根据计算选择DN250PE管(公称压力0.8Mpa)。
(2)管道水头损失管道水头损失计算,包括沿程水头损失和局部水头损失计算式为: hs=hy+hj 式中:hs—管道水头损失(m); hy—管道沿程水头损失(m); hj—管道局部水头损失(m)。
(1)沿程水头损失: hy=i·L式中:hy—沿程水头损失(m); i—水力坡降; L—计算管道长度(m)。
PE管水力坡降计算按以下公式: i=0.000915·Q1.774/d4.477 式中:Q—设计流量(m3/s), d—管道计算内径(m)。
(2)局部水头损失:根据《村镇引水工程技术规范》规定,输水管局部水头损失,可按其沿程水头损失的5%~10%计算,本工程局部水头损失按沿程水头损失的10%考虑。
管道水力计算见下表:(3)管道敷设1管道纵断面设计输水管道全部采用埋地管道,纵断面依据实测地形资料及地质资料,结合当地的气象特征及管道水力计算来布设。
确保管道系统运行时不出现负压,管道埋设在最大冻土层深以下,管顶以上覆土最小厚度取1.5m。
在纵断面设计时尽量满足管道地埋要求,避免急转弯、较大起伏,保证管道顺畅连接。
2管道横断面设计管沟边坡坡度取为1:0.75。
管沟开挖受限时,管沟施工时应加顶板支护。
在管外壁两侧预留工作宽度0.4m。
管道两侧回填土要求夯实,管顶人工夯实回填深度为0.8m,压实系数不小于92%,其余回填部分压实系数不小于90%。
3管床、镇墩管道沿线基础主要为黄土、砂土和基岩。
为改善管道受力状况,对黄土和砂质壤土管床基础处理,管下分别铺设30cm 厚3:7灰土和30cm 厚卵石垫层,基岩开挖处管道下铺设20cm 粗砂垫层。
引水管道在运行中,竖向和水平转弯处会产生竖向和侧向水推力,因此在管线的转折处或直管段长度大于500m时设置镇墩,坡度较大时适当加密(坡度>5%),镇墩采用C25钢筋砼现浇,基础处理为20cm厚3:7灰土夯实。
根据管道直径及平面、立面或空间复合角度酌情选取,共布设镇墩90个。
4管件及附属构筑物依据《室外给水管道附属构筑物》(05S502—2005),为确保输水管线正常运行、日常维修和事故抢修及引水工程的调度管理,沿引水管线设有排气阀井、检修阀井等附属构筑物82座。
5管线标志桩引水主线路长11.43Km,穿沟越岭地形复杂多变,为了管理方便,沿管线应设置标志桩(百米桩、公里桩、主要构筑物起始点加密桩)。
标志桩为钢筋砼结构。
百米桩及镇墩标志桩尺寸:厚×宽×高=15×15×80cm,公里桩尺寸:厚×宽×高=15×40×80cm,共计114个。
6.1 设计依据及原则6.1.1 设计依据(1)《陕西省引调提水工程主要特性指标表》;(2)《陕西省抗旱规划实施方案(2014~2016年)》;(3)《关于下达2014年抗旱应急水源工程建设任务的通知》(水汛(2014)239号);(4)《关于抓紧开展抗旱应急水源工程项目建设前期工作的通知》。
6.1.2 执行标准(1)《防洪标准》(GB50201-94);(2)《水利水电工程等级划分及洪水标准》(SL252-2000);(3)《陕西省村镇供水工程初步设计要点》;(4)《村镇供水工程技术规范》(SL687-2014);(5)《钢筋混凝土结构设计规范》(SL/T191-96);(6)《生活饮用水卫生标准》(GB5749-2006);(7)《砌体结构设计规范》(GB50003-2001);(8)《建筑给水排水设计规范》(GB50015-2003);。
